مقدمة
تجمع عمليات الاستحواذ على شركات الإطلاق بين هندسة الطيران والعمليات المنظمة والمشتريات الحكومية والتدفق النقدي الشبيه بالمشروع. يشتري المشتري نظامًا يجب أن يقوم بتصنيع مركبة، وتأمين الموقع ونافذة النطاق، ودمج الحمولة، والحصول على الموافقة، والإطلاق بأمان، ووضع الحمولة في المدار المتعاقد عليه وجمع الأموال النقدية. يمكن أن يؤدي الضعف في أي مرحلة إلى تأجيل الإيرادات واستيعاب رأس المال والإضرار بوصول الهدف إلى العملاء أو الجهات التنظيمية.
وبالتالي فإن مسألة التقييم هي أضيق من السوق التي يمكن الوصول إليها للوصول إلى الفضاء. فهو يسأل عن مقدار الأموال التي يمكن أن ينتجها هدف محدد من المهام التي يمكنه تقديمها بشكل قانوني وتقني وتشغيلي. تتطلب الإجابة دليلاً على الإيقاع وموثوقية المهمة وجودة الأعمال المتراكمة واقتصاديات الوحدة والتطوير المتبقي وقدرة المشتري على التحكم في المخاطر بعد الإغلاق.
1. تحديد أطروحة الاستحواذ
يجب على فريق الصفقة كتابة أطروحة الاستحواذ كمجموعة من المطالبات القابلة للقياس. وتشمل الأمثلة الحصول على خدمة إطلاق تشغيلية، أو تأمين الوصول إلى الإطلاق السيادي، أو دمج الإطلاق مع تصنيع المركبات الفضائية، أو الحصول على الملكية الفكرية للدفع أو إلكترونيات الطيران، أو الدخول في قناة المشتريات الحكومية أو تسريع برنامج مركبات المشتري. تحتاج كل مطالبة إلى آلية القيمة ومعيار الأدلة والمالك وحالة الفشل.
يجب أن تحدد الأطروحة التدفقات النقدية التي تنتمي إلى الهدف على أساس مستقل والتي تنشأ فقط بعد التكامل. تنتمي إيرادات العملاء وهامش العقد ورأس المال العامل إلى حالة التشغيل عندما تكون مدعومة بالأدلة المستهدفة. إن وفورات المشتريات، والبنية التحتية ذات النطاق المشترك، وكوكبة الطلب والبيع المتبادل هي عوامل تآزر للمشتري. والفصل بينهما يمنع البائع من أن يدفع له مرتين مقابل القيمة التي أنشأها المشتري.
2. فصل قيمة الشركة عن قيمة البرنامج
يمكن أن تحتوي شركة الإطلاق على مركبة عاملة، ومركبة قيد التطوير، وأصول الدفع، ومرافق الاختبار، وحقوق موقع الإطلاق، وبرمجيات المهمة، وقدرة تكامل الحمولة، والمؤهلات الحكومية. تنضج هذه الأصول بمعدلات مختلفة ولا ينبغي تقييمها من خلال مضاعف إيرادات واحد. يمكن تقييم خدمة التشغيل من خلال المهام المقبولة وتوليد الأموال. يتطلب برنامج التطوير تكلفة الإنجاز والجدول الزمني وتعديلات الاحتمالية.
يجب أن تكون قيمة خيار التكنولوجيا مرتبطة بقرار مستقبلي محدد. يمكن لمرحلة قابلة لإعادة الاستخدام أو مركبة أكبر أو قدرة إطلاق سريعة الاستجابة أن تخلق قيمة إذا كان المسار الفني ومتطلبات العميل وخطة التمويل والاقتصاد المتوقع ذات مصداقية. والفكرة التي لا تحتوي على هذه المكونات تظل مجرد فرصة. يجب على المشتري الحفاظ على الخيارات من خلال التمويل المرحلي والحوكمة بدلا من رسملة التوقعات الكاملة عند الإغلاق.
3. إعادة بناء تاريخ الرحلة الذي تم التحقق منه
يجب على فريق الاجتهاد إعادة بناء كل محاولة مهمة من الأدلة الأولية. سجل تكوين المركبة، والترخيص، وموقع الإطلاق، والنافذة المجدولة، والوقت الفعلي، والحمولة، والمدار المستهدف، والمدار المحقق، والشذوذ، وقبول العميل والإجراءات التصحيحية. توفر بيانات الفضاء التجاري وموارد تراخيص المشغلين التابعة لإدارة الطيران الفيدرالية نقطة انطلاق عامة، في حين تدعم سجلات المهام والقياس عن بعد وشهادات العملاء والمراسلات التنظيمية التحقق على مستوى الصفقات. [1][2]
يجب أن يتم تجميع الرحلات الجوية حسب التكوين. قد يوفر النجاح باستخدام محرك أو مرحلة أو مجموعة إلكترونيات طيران أو موقع إطلاق سابق دليلاً محدودًا على التكوين الذي تم الحصول عليه. ينطبق نفس الانضباط على النجاحات الجزئية والرحلات التجريبية. يجب أن تشير إحصاءات الموثوقية إلى عدد السكان وتجنب الجمع بين أنظمة مختلفة ماديًا فقط لتحسين المعدل الرئيسي.
4. قم بقياس الإيقاع باعتباره إنتاجية قابلة للتكرار
الإيقاع هو عدد المهام المكتملة والمقبولة التي يمكن لنظام التشغيل الكامل تحملها. ويعتمد ذلك على إنتاج المركبات، وإمدادات المحرك، وقدرة الاختبار، واستعداد الحمولة، والوصول إلى النطاق، والترخيص، وعمليات موقع الإطلاق، والطقس، وهندسة المهمة، وقرارات العملاء. يعتبر تقويم الإطلاق الذي يتجاهل هذه القيود بمثابة خطة مبيعات وليس نموذجًا للقدرة.
قم بقياس التباين المجدول إلى الفعلي، ووقت التنفيذ، والعمل أثناء العملية، ودورة التصنيع، وإنتاجية اختبار المحرك، وإشغال موقع الإطلاق وأسباب التأخير. تأخير منفصل يتم التحكم فيه بالهدف عن العميل والنطاق وتأخير الطقس. كلاهما يؤثر على توقيت النقد، في حين يختلف العلاج. تحصل شركة Cadence على رصيد التقييم بعد التسليم المتكرر عبر البعثات التمثيلية والمواقع وظروف التشغيل.
5. ضمان الموثوقية والتعلم
تعد موثوقية المهمة احتمالًا تقنيًا وشرطًا تجاريًا. قد يحتاج العملاء إلى شهادة المركبة أو ضمان المهمة أو التأمين أو تراث رحلة محدد أو إشراف إضافي. يصف برنامج خدمات الإطلاق التابع لناسا دوره في اختيار المركبات ودعم نجاح المهمة، في حين يحذر موقع الأداء الخاص به من أن المتطلبات الفريدة للمهمة يمكن أن تغير القدرة المعلن عنها. [11][12]
يجب على المشتري فحص تحليل وضع الفشل وأدلة التأهيل وسجلات عدم المطابقة والقياس عن بعد وهروب المورد وإغلاق الإجراءات التصحيحية. يكون للتعلم قيمة اقتصادية عندما ينتج عنه عدد أقل من العيوب، أو عدد أقل من عمليات إعادة العمل، أو أوقات دورات أقصر، أو أداء أفضل للمهمة. الخبرة التي يتم قياسها فقط بالوقت التقويمي المنقضي أو الساعات الهندسية التراكمية لا ينبغي أن تحصل على نفس الرصيد.
6. تصنيف الأعمال المتراكمة حسب قابلية التنفيذ
وينبغي إعادة بناء الأعمال المتراكمة بموجب عقد. سجل القيمة الموقعة، والمبلغ الممول، وخيارات العملاء، والودائع، وحقوق الإنهاء، وحقوق الاسترداد، ونوافذ الإطلاق، وتصاعد الأسعار، وشروط الأداء، ومدفوعات الإلغاء، وقيود التعيين، والموافقة على تغيير التحكم. وينبغي للمشتري التوفيق بين هذا الجدول الزمني ودفتر الأستاذ العام والإيرادات المؤجلة والفواتير والإيصالات النقدية وتأكيدات العملاء.
تنص Rocket Lab على أن أعمالها المتراكمة تتضمن العقود وأوامر الشراء التي أبرمها العملاء، وتستبعد الخيارات غير المُمارسة، ويمكن أن تحتوي على حقوق الإنهاء التي يمكن ممارستها عند الإشعار برسوم محددة. ويفصل تسجيله أيضًا بين تراكم خدمات الإطلاق وتراكم أنظمة الفضاء. ويوضح الكشف مستوى التعريف الذي يجب على المشتري أن يطلبه من هدف خاص. [16][17]
7. التحقق من تراكم الأعمال الحكومية
يمكن أن تتراوح الفرصة الحكومية من وسيلة شراء ممنوحة إلى أمر مهمة ممول لمهمة محددة. يجب أن يحصل فريق الاستحواذ على العقد الأساسي والتعديلات والأوامر وإشعارات التمويل وبيانات العمل وجداول التسليم وأحكام رسوم المنح وشروط الإنهاء وتقييمات الأداء. تساعد إعلانات الجوائز العامة وسجلات الإنفاق الأمريكي في تأكيد المستندات، ولكن يتم التحكم في العقود المنفذة. [15]
ويحمل تراكم الأعمال الحكومية أيضًا تبعيات البرامج والاعتمادات والشهادات والأمن والتبعيات السياسية. قد يختلف الاعتراف بالإيرادات عن الفواتير والنقد. يجب على المشتري التمييز بين الحد الأدنى للمبالغ المضمونة والأموال الملتزم بها والخيارات غير الممولة والحد الأقصى. يجب تقييم تركيز العملاء على مستوى الوكالة والبرامج والمهمة لأن الجوائز المنفصلة اسميًا يمكن أن تعتمد على ميزانية أو بنية واحدة.
8. تمييز سقوف IDIQ عن الأوامر الممولة
ينشئ عقد التسليم غير المحدد الكمية وغير المحددة آلية للطلبات المستقبلية ضمن الحدود المعلنة. تنص لائحة الاستحواذ الفيدرالية على أن الحكومة ملتزمة بالحد الأدنى من كمية العقد وتقدم الطلبات للمتطلبات الفردية؛ الحد الأقصى ليس وعدًا بشراء هذا المبلغ. يجب أن تحدد الأوامر النطاق والكمية والسعر والجدول الزمني. [13][14]
يوضح عقد VADR التابع لناسا هذا التمييز. اختارت وكالة ناسا مجموعة من مقدمي الخدمة ضمن مركبة IDIQ ذات السعر الثابت ذات القيمة الجماعية القصوى وتصدر أوامر مهام ثابتة السعر حسب الحاجة للبعثات. يمكن أن يكون قبول مقدم الخدمة في المجمع ذا أهمية استراتيجية، في حين يجب أن تتبع قيمة المعاملة أوامر المهام والمؤهلات والقدرة التنافسية وقدرة المزود على التسليم. [10]
9. اختبار جودة العملاء التجاريين
ويختلف العملاء التجاريون من حيث الائتمان والاستعداد للمهمة والتمويل. يمكن أن يكون لعقد الإطلاق مع برنامج قمر صناعي ممول وحمولة كاملة احتمالية تحويل أكبر من الاتفاق مع كوكبة في مرحلة مبكرة لا تزال تجمع رأس المال. يجب أن تفحص العناية بعناية تمويل العميل، وإنتاج المركبات الفضائية، والموافقات التنظيمية، وموقع الطيف، والتأمين، والاعتماد على الإطلاق.
يجب أن يتضمن جدول العقد ودائع العملاء والمعالم وسلوك الإلغاء. يمكن لمقابلات العملاء اختبار أولوية تاريخ الإطلاق وتبديل البدائل والاستعداد لقبول مركبة أو نافذة مختلفة. يجب أن تتجنب سيناريوهات الإيرادات افتراض أن كل عميل جاهز عندما يكون الهدف جاهزًا. يمكن أن تظهر شركة الإطلاق مقيدة بالعرض بينما يظل جزء مادي من بيانها مقيدًا بالعميل.
10. خريطة الودائع وحقوق الإلغاء
ولا تقدم الودائع دليلاً على الالتزام إلا بعد فهم معاملتها القانونية والمحاسبية. يجب على المشتري تحديد ما إذا كان كل مبلغ قابل للاسترداد، أو مقيدا مقابل سعر الإطلاق، أو قابل للمصادرة بعد تاريخ معين، أو مضمون، أو محتفظ به في الضمان، أو يخضع لشروط الأداء. يمكن للنقد الذي تم إنفاقه بالفعل على إنتاج المركبات أن ينشئ التزامًا بالتسليم المستقبلي دون توفير السيولة المستقبلية.
يجب صياغة شروط الإلغاء على أساس تأخير العميل، وتأخير الهدف، وفشل المهمة، وتأخير الترخيص، والقوة القاهرة. قد تشمل النتيجة الاقتصادية استرداد الأموال أو رسوم الإنهاء أو رحلة بديلة أو إعادة الحجز ذات الأولوية أو الحد الأقصى للأضرار. تؤثر هذه النتائج على كل من القيمة المتراكمة ورأس المال العامل. جودة البيان هي جزئيًا جودة اقتصاديات الإلغاء.
11. تطبيع التسعير ومزيج المهام
يمكن أن يؤدي السعر الرئيسي لكل عملية إطلاق إلى حجب الخدمات الخاصة بالمهمة. قد يشمل السعر معالجة الحمولة، ودعم المدى، وتصميم المهمة، وأنظمة الفصل، والدراسات الخاصة، وأولوية الجدول الزمني، والقدرة على الاستجابة للإطلاق، والتأمين أو النقل المداري. قم بتطبيع كل مهمة إلى تكوين قياسي وقم بتقييم العمل الفريد للمهمة بشكل منفصل.
يوضح تقرير Rocket Lab السنوي لعام 2025 أن الإيرادات لكل عملية إطلاق تختلف باختلاف المدار ومتطلبات الإدراج ومعالجة الحمولة وموقع الإطلاق وحساسية الوقت والتعرف على الإيرادات وعوامل أخرى. توفر إيرادات خدمات الإطلاق التي تم الكشف عنها، والإيقاع، والإيرادات لكل عملية إطلاق، والتكلفة لكل عملية إطلاق مثالًا عامًا مفيدًا لكيفية ربط الأدلة التشغيلية. [16][17]
12. بناء اقتصاديات كل وحدة إطلاق
يجب على المشتري تحديد التكلفة لكل مهمة مقبولة من قائمة المواد، والمحرك ومرحلة الإنتاج، والعمالة المباشرة، والاختبار، والمواد الاستهلاكية، والشحن، والتكامل، وعمليات موقع الإطلاق، ورسوم النطاق، والهندسة الفريدة للمهمة، والتأمين، والدعم المخصص وإعادة العمل المتوقعة. تكلفة متكررة منفصلة وتكلفة التشغيل الثابتة وتطوير البرنامج.
ينبغي التوفيق بين الهامش على مستوى المهمة والفوج. قد يقوم الهدف بالإبلاغ عن تحسين تكلفة الوحدة أثناء تحويل أعمال التطوير أو النفقات العامة أو نفقات موقع الإطلاق إلى مكان آخر. يجب أن يقارن النموذج التكلفة القياسية للإدارة مع أوامر الشراء وكشوف المرتبات وحركات المخزون وعمليات إغلاق المهمة الفعلية. المساهمة النقدية مهمة لأن الاعتراف بالإيرادات يمكن أن يسبق أو يتبع تسليم المهمة.
13. نموذج استيعاب التكاليف الثابتة
تحمل شركات الإطلاق تكاليف المرافق والهندسة والمدى والسلامة وإدارة البرامج التي لا تتحرك بشكل متناسب مع المهام. يمكن أن يؤدي الإيقاع العالي إلى تحسين الاستيعاب إذا كانت الرحلات الإضافية تستخدم السعة المتاحة ولا تتطلب موقعًا آخر أو مصنعًا أو هيكل وردية. ولذلك يجب أن يمثل النموذج القدرة في خطوات بدلاً من افتراض منحنى تكلفة سلس.

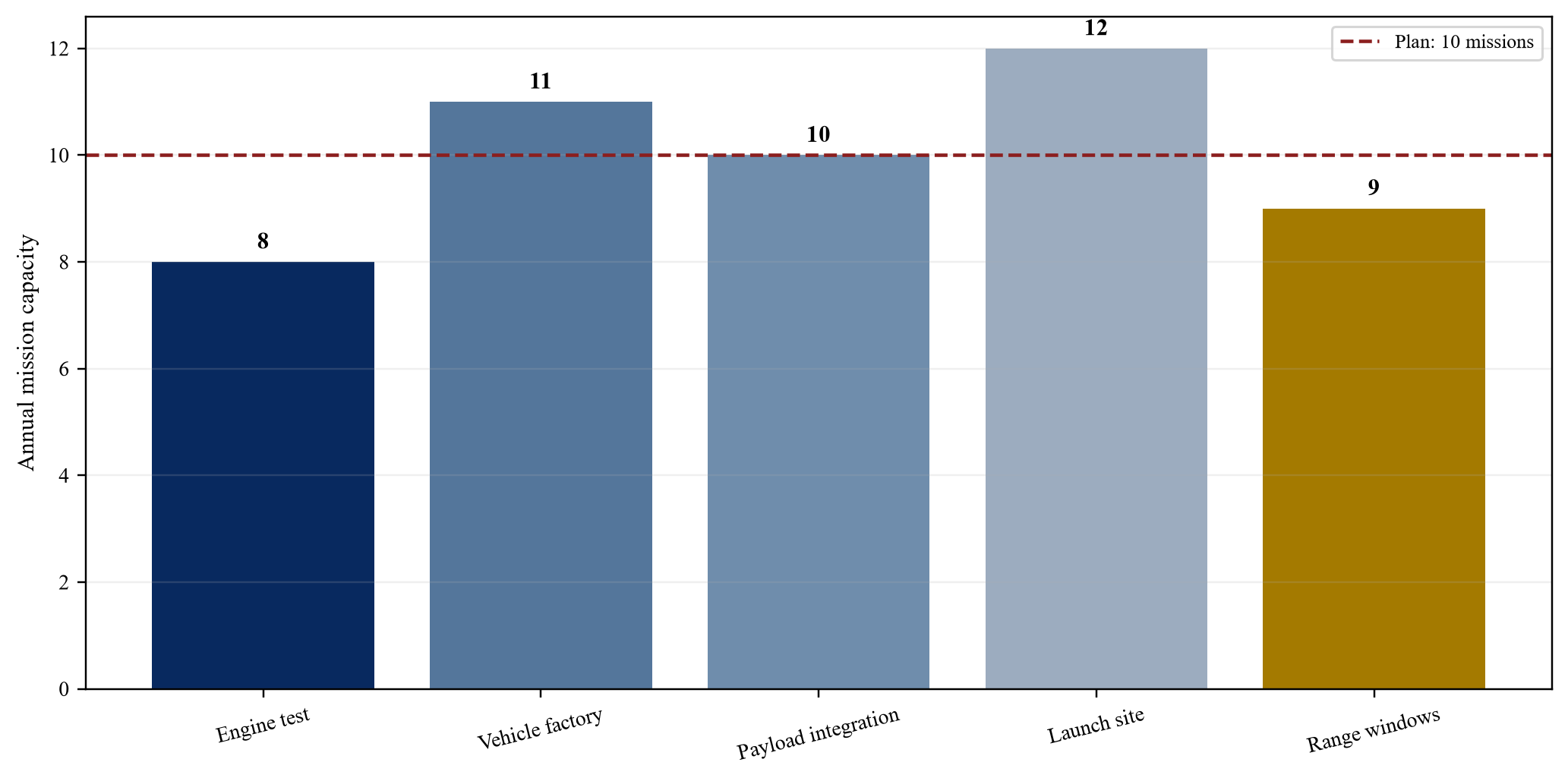

في كل مستوى من مستويات الإيقاع، حدد عدد الموظفين، وفتحات اختبار المحرك، وتدفق المرحلة، وفتحات التكامل، وإشغال الوسادة، ونوافذ الصيانة، ورأس المال الداعم. يجب أن تتضمن خطة المهام العشر التي تحتاج إلى خط إنتاج ثانٍ تكلفة إكمالها وخسارة المنحدر. يخلق استيعاب التكلفة الثابتة قيمة بعد أن يتجاوز النظام عنق الزجاجة التالي.
14. ضمان توريد المحرك والمركبة
يجب أن تتبع العناية الخاصة بالتوريد أنظمة الدفع والهياكل وإلكترونيات الطيران والصمامات والخزانات والمواد المركبة وأنظمة الفصل والمكونات الخاضعة للتحكم إلى المصادر المؤهلة. سجل المهل الزمنية، والحد الأدنى للطلبات، والتعرض للمصدر الوحيد، وتصنيف الصادرات، وتاريخ الجودة، وملكية الأدوات، وحقوق الملكية الفكرية، وأحكام تغيير السيطرة.
يجب على المشتري اختبار ما إذا كان يمكن دعم إيقاع التوقعات من خلال أوامر الشراء الصادرة وقدرة المورد. يمكن أن يحمل الهدف بيانًا كبيرًا بينما يفتقر إلى المحركات أو المكونات طويلة المدى للسنة المقررة. يمكن أن يتطلب استبدال الموردين إعادة التصميم والتأهيل وإشراك الجهات التنظيمية. ينبغي تقييم المخزون لتقادم التكوين وقابلية الاسترداد بعد تغييرات البرنامج.
15. تقييم موقع الإطلاق والوصول إلى النطاق
الوصول إلى النطاق هو حق السعة وعلاقة التشغيل والتبعية للجدول الزمني. يجب على المشتري فحص اتفاقيات الموقع، وتكوينات المركبات المسموح بها، وسعة الوسادة، والبنية التحتية المشتركة، والصيانة، والاستجابة لحالات الطوارئ، والظروف البيئية، ورسوم النطاق وقواعد الأولوية. يجب أن تتضمن خطة التشغيل الطقس والقيود المتعلقة بالسلامة العامة والصراعات مع المستخدمين الآخرين.
أفاد مكتب محاسبة الحكومة أن عمليات الإطلاق التجارية في المواقع الفيدرالية تضاعفت بأكثر من أربعة أضعاف منذ عام 2021 وحددت بنية تحتية متوترة، ومشكلات استرداد التكاليف ورؤية محدودة للجدولة لمعالجة الحمولة النافعة. تدعم هذه النتائج سؤالًا محددًا للاجتهاد: ما إذا كان إيقاع التنبؤ يناسب النطاق الفعلي ونظام المعالجة. [7]
16. مراجعة القدرة التصنيعية
ينبغي إثبات قدرة المصنع من خلال التوجيه وزمن الدورة والإنتاجية والعمل قيد التنفيذ. يجب على المشتري السير على خط الإنتاج وتسوية الأرقام التسلسلية وحالة المواد وعدم المطابقة وحجوزات العمالة وإكمال المرحلة. غالبًا ما تتطلب مرافق النماذج الأولية ضوابط مختلفة لدعم الإنتاج القابل للتكرار.
يجب أن يتم تصميم السعة وفقًا للقيود، والتي قد تكون اختبار المحرك، أو إنتاج الخزان، أو قبول إلكترونيات الطيران، أو التكامل النهائي أو الخدمات اللوجستية للموقع. توفر مساحة الأرضية الإجمالية أدلة محدودة. يجب على المشتري أن يطلب خطة ممولة لإزالة العوائق والتزام المورد وضوابط الجودة قبل تقييم حالة الإيقاع الأعلى.
17. جدول اختبار الواقعية
يجب أن يربط الجدول الزمني الرئيسي المتكامل بين الإصدار الهندسي وتسليم الموردين والتصنيع والتأهيل والترخيص وجاهزية الموقع وتوافر الحمولة ونوافذ النطاق ومعالم العملاء. يحتاج كل مسار حرج إلى مالك مسؤول ودليل على المدة. يجب أن يعكس احتياطي الجدول الاستحقاق والتباين التاريخي.
يجب أن يحافظ نموذج المعاملة على التأثيرات النقدية الخاصة بالتاريخ. يمكن أن يؤدي تأخير الإطلاق خلال فترة مالية إلى تغيير الاعتراف بالإيرادات، وإيصالات الإنجازات، ورأس المال العامل، والامتثال للتعهدات. ينبغي التعامل مع البعثات المتعددة التي تعتمد على نفس اختبار التأهيل الذي لم يتم حله على أنها مترابطة وليست مستقلة.
18. تقييم التراخيص والموافقات التنظيمية
قامت إدارة الطيران الفيدرالية (FAA) بترخيص عمليات الإطلاق التجاري وإعادة الدخول، وقامت بنقل المشغلين الحاليين إلى الجزء 450. ويمكن أن يدعم الجزء 450 مجموعة من العمليات والتكوينات وملفات تعريف المهام والمواقع ضمن الأساس المعتمد. لا يزال يتعين على المشتري تحديد العمليات الدقيقة التي يمكن للهدف إجراؤها والتعديلات التي تتطلب المراجعة. [2][4][5]
يجب أن تحتوي غرفة البيانات القانونية على التراخيص الحالية والتطبيقات وتحليلات السلامة والإعفاءات والسجلات البيئية وأدلة المسؤولية المالية وتاريخ التقارير والمراسلات التنظيمية. تتطلب عواقب تغيير السيطرة، والموظفين الرئيسيين، وقضايا الملكية الأجنبية مشورة. يجب أن تتجنب حالة التقييم افتراض أن الترخيص ينقل أو يغطي مركبة مستقبلية تلقائيًا.
19. مراجعة الأخطاء والإجراءات التصحيحية
يجب أن تشمل العناية بالحوادث فشل الطيران، وحوادث الاختبار، وأحداث الوسادة، والحوادث الوشيكة، وعمليات الهروب الخطيرة. يحدد إطار عمل إدارة الطيران الفيدرالية (FAA) ومعلومات التحقيق العامة السياق التنظيمي، في حين يحتاج فريق الصفقة إلى القياس عن بعد الأساسي والتحليل السببي والتحقق من الإجراءات التصحيحية وظروف العودة إلى الرحلة. [3]
التقرير المغلق لا يشكل في حد ذاته إغلاقًا اقتصاديًا. يجب على المشتري تحديد تغييرات التكوين، وإصلاح المورد، والفحص الإضافي، وتأثيرات الجدول الزمني، والتكلفة المتكررة. إذا أدى الإجراء التصحيحي إلى تقليل الأداء أو زيادة العمالة، فيجب تحديث اقتصاديات الوحدة والتزامات المهمة.
20. معالجة مشتريات الأمن القومي
تستخدم المرحلة الثالثة من إطلاق الفضاء للأمن القومي نهجًا مشتركًا. يوسع المسار 1 المنافسة على المهام ذات المتطلبات المحددة والفرص المتاحة. يدعم Lane 2 المهام الأكثر تطلبًا ويتضمن متطلبات الاعتماد وضمان المهمة. وينبغي تفسير قيم العقود العامة وتخصيصات مقدمي الخدمات ضمن نموذج العقود والمهام المطلوبة. [7][8][9]
يجب على الجهة المستحوذة اختبار ما إذا كانت أهلية الهدف وخطة الاعتماد والوضع الأمني وعلاقات البرنامج ستظل قائمة. تعتبر العلاقات الحكومية ذات قيمة من خلال القدرات والأداء القانونيين والقابلين للتحويل. لا ينبغي أن يتم تقييمها على أنها تأثير شخصي. يجب أن يحمي تخطيط التكامل العمل الذي تم تطهيره والمعلومات الخاضعة للرقابة والأنظمة المعتمدة والفصل التنظيمي المطلوب.
21. مراجعة ضوابط الاستثمار الأجنبي والتصدير
يمكن أن تخضع مركبات الإطلاق والدفع والتوجيه والبيانات الفنية والخدمات المتعلقة بالدفاع للوائح الاتجار الدولي بالأسلحة أو لوائح إدارة التصدير. ويتعين على أطراف الصفقات أن تقوم بتصنيف الأصول والبيانات، وتحديد الأشخاص الأجانب، ومراجعة التراخيص واتفاقيات المساعدة الفنية، وتصميم فرق نظيفة قبل البدء في إجراءات العناية الحساسة. [25][26]
يمكن للجنة الاستثمار الأجنبي في الولايات المتحدة مراجعة الصفقات المغطاة التي تنطوي على التكنولوجيا الحيوية والبنية التحتية الحيوية والبيانات الشخصية الحساسة والتحكم أو بعض الحقوق غير المسيطرة. توفر لوائح الخزانة والتقارير السنوية الإطار الإداري وسياق التنفيذ. وينبغي للمحامي أن يحدد متطلبات التقديم والإعلان الإلزامي والتخفيف لهيكل الملكية الفعلي. [23][24]
22. تقييم مراقبة الملكية الفكرية
يجب على المشتري رسم خريطة لبراءات الاختراع والأسرار التجارية وكود المصدر وملفات التصميم وبيانات الاختبار والمعرفة التصنيعية والحقوق الحكومية وتراخيص الجامعات وتعيينات الموظفين وتراخيص الموردين. يمكن أن تكون ملكية تصميم السيارة أقل قيمة إذا كان الهدف يفتقر إلى حقوق الأدوات أو البرامج أو البيانات الفنية الأساسية.
ومن الممكن أن يقدم التمويل الحكومي أنظمة لحقوق البيانات تختلف باختلاف العقد. تتطلب المكونات مفتوحة المصدر والبرامج التجارية مراجعة الترخيص. يجب أن تحمي خطة التكامل البيانات المقيدة مع السماح للمشتري بتشغيل النظام المكتسب وتحسينه ودعمه. وينبغي تخفيض قيمة التكنولوجيا عندما تكون الحقوق غير كاملة أو متنازع عليها أو تعتمد على فرد مغادر.
23. اختبار التأمين والمسؤولية
يجب أن يميز مسار عمل التأمين بين المسؤولية المالية القانونية، ومسؤولية الإطلاق، والممتلكات، وانقطاع الأعمال، ومسؤولية المنتج، وتغطية أعضاء مجلس الإدارة والمسؤولين، والتغطية السيبرانية، ومتطلبات العملاء. حدود السياسة والاستثناءات والخصومات والمؤمن عليهم المعينين وتاريخ المطالبات مهمة. يمكن أن يؤدي فشل الإطلاق إلى إنشاء التزامات استبدال حتى عندما يتم التأمين على مسؤولية الطرف الثالث.
يجب أن يتضمن نموذج التقييم الخسارة المتوقعة وتغييرات الأقساط بعد وقوع الحادث والأموال النقدية اللازمة لبناء مركبة بديلة. يجب على المشتري تقييم ما إذا كانت الحدود القصوى للعقد تتماشى مع التأمين وما إذا كان يتم تطبيق التعويض الحكومي أو التنازلات المتبادلة. يمكن للتأمين نقل الخسارة المحددة؛ لا يحل محل مرونة التشغيل.
24. نموذج رأس المال العامل والتحويل النقدي
يعتمد التحويل النقدي على الودائع، والفواتير الرئيسية، والمشتريات طويلة الأمد، وبناء المخزون، وكشوف المرتبات، وقبول العملاء، واسترداد الأموال. يجب على المشتري إنشاء منحنى نقدي على مستوى المهمة بدءًا من التوقيع وحتى الإطلاق والقبول النهائي. يمكن أن يخفي الإجمالي السنوي EBITDA قاع السيولة قبل فترة الإيقاع العالي.
ويجب تسوية الإيرادات المؤجلة مع التزامات التسليم. إن الأموال النقدية التي ينفقها العميل على التطوير قد تجعل المشتري مسؤولاً عن عمليات الإطلاق المستقبلية. يمكن للذمم الدائنة التي تمتد إلى ما هو أبعد من شروط المورد أن تؤدي إلى تفاقم السيولة وتهديد العرض. ينتمي تمويل الإنجاز إلى جسر سعر الشراء أو خطة التمويل الملتزم بها.
25. تمويل ما تبقى من التطوير والانتهاء
وينبغي تقدير رأس المال المتبقي للتطوير من خلال تكلفة الإنجاز المستندة إلى الهندسة، وليس من خلال نسبة مئوية من الإنفاق التاريخي. يجب أن تغطي حزم العمل إغلاق التصميم، والأجهزة، والاختبار، والتأهيل، والبرمجيات، والمواقع، والتراخيص، وضمان المهمة، والطوارئ، ورأس المال العامل. يجب أن يحدد التقدير التبعيات وجدولة الثقة.
يوفر دليل تقييم الجاهزية التكنولوجية الخاص بمكتب محاسبة الحكومة ودليل هندسة الأنظمة التابع لناسا هياكل مفيدة لتقييم النضج والأدلة وتكامل النظام. أنها لا تحدد قيمة الصفقة. يجب على الجهة المستحوذة ربط فجوات النضج بإنفاق محدد ومعلم واحتمال وعواقب تجارية. [19][20]
26. قيم العلاقات الحكومية بعناية
يمكن أن يؤدي وصول الحكومة إلى إنشاء طلب دائم وحواجز التأهيل والقيمة المرجعية. يجب على المشتري أن يقدر العمل الممنوح والمؤهلات القابلة للتحويل وسجلات الأداء والقدرة المثبتة على المنافسة. وينبغي أن تظل المشاريع غير الممولة، وحدود البرامج، والدعم المتوقع للسياسات منفصلة على أساس الاحتمالات.
ويجب أن يحدد النموذج التجاري تكلفة العطاء، وعبء ضمان المهمة، والأمن السيبراني، وإعداد التقارير، وعمليات التدقيق، ومتطلبات المحتوى المحلي، وتوقيت الدفع. يمكن للإيرادات الحكومية أن توفر الرؤية مع تحمل تكاليف الامتثال وتركيز العملاء. تتبع القيمة صافي النقد بعد تلك الالتزامات.
27. قيمة خيارات التكنولوجيا بشكل منفصل
قد يقدم الهدف خيارات في إعادة الاستخدام، أو المركبات متوسطة الرفع، أو النقل في الفضاء، أو الأسرع من الصوت، أو الاستجابة الدفاعية، أو خدمات التصنيع أو مبيعات الدفع. يجب صياغة كل خيار كقرار مرحلي مع الإنفاق المتبقي والوقت والأدلة الفنية وأدلة العملاء والملاءمة الاستراتيجية.
يمكن للمشتري استخدام القيمة الحالية المرجحة بالاحتمال أو إطار الخيارات الحقيقية. وكلاهما يتطلب افتراضات منضبطة. لا ينبغي أن تتضمن القيمة الأساسية للمؤسسة توقعات كاملة لكل مفهوم. يمكن ربط الاعتبار بالتأهيل أو الرحلة أو الطلب الممول أو معالم الهامش بحيث ترتفع عائدات البائع مع تحسن الأدلة.
28. تطبيق التقييم المرجح بالأدلة
وينبغي أن يتضمن التقييم تثليث مساهمة المهمة، والتدفق النقدي المخصوم، والشركات المماثلة، والصفقات السابقة، وتكلفة الاستبدال، وقيمة الخيار الاستراتيجي. تتطلب المضاعفات التطبيع فيما يتعلق بنضج المركبات، ومزيج الخدمات، وتعريف الأعمال المتراكمة، وكثافة رأس المال، وتركيز الحكومة، والسياسة المحاسبية. إن شركة أنظمة الفضاء التي تقوم بعمليات الإطلاق لا يمكن مقارنتها مباشرة بمزود الإطلاق النقي.
توفر معايير القيمة العادلة وانخفاض القيمة مبادئ عامة لافتراضات المشاركين في السوق ووحدات توليد النقد والأصول غير الملموسة المحددة. يجب على فرق الصفقات تطبيق الإطار المحاسبي ذي الصلة مع المستشارين والمدققين. [28][29][30]
29. بناء الصفقة الافتراضية

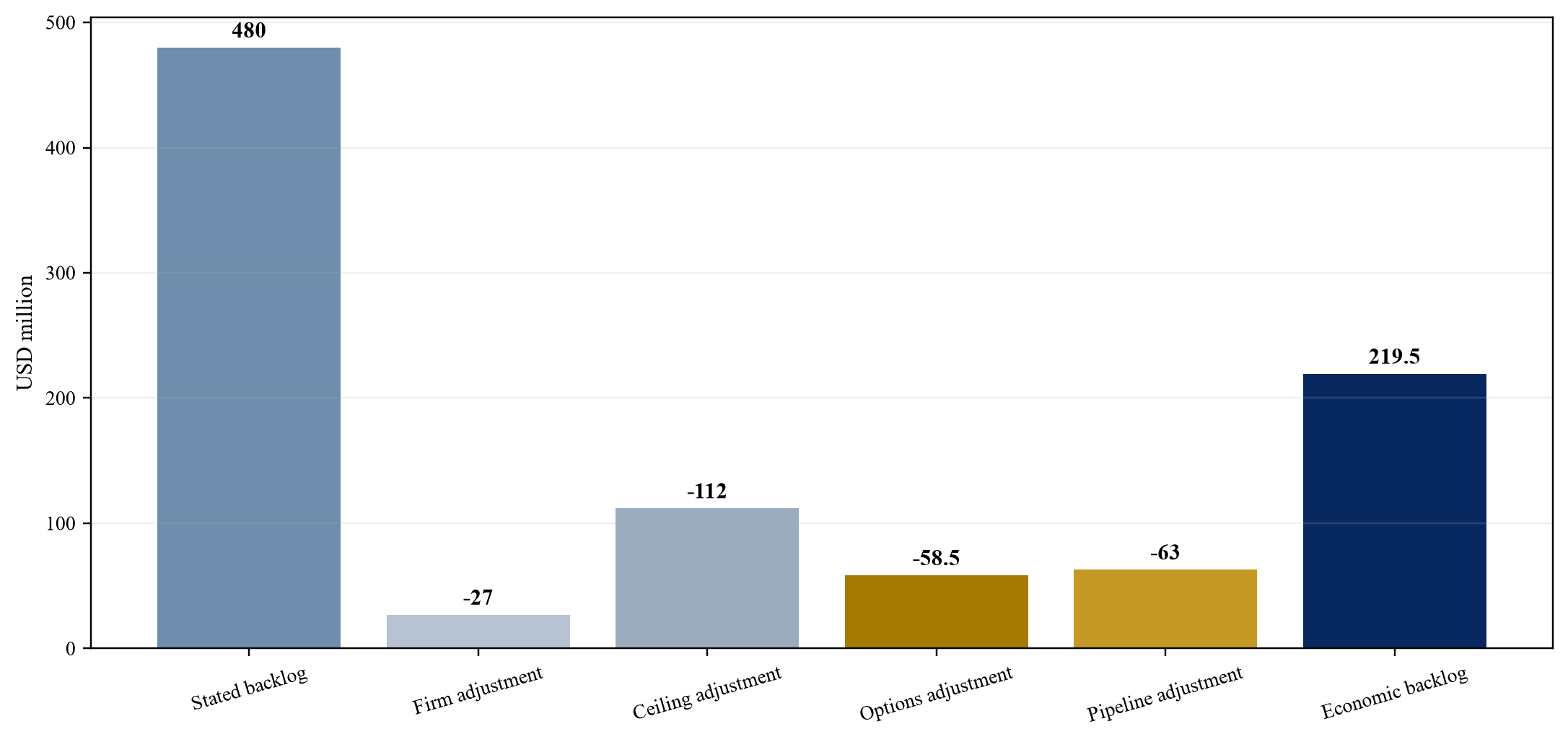

يبلغ الهدف الافتراضي عن ستة عشر مهمة وUSD 480 million من الأعمال المتراكمة المعلنة. تحدد مراجعة العقد USD 180 million لطلبات الشركات الممولة، وUSD 140 million للإطار أو السعة القصوى، وUSD 90 million للخيارات، وUSD 70 million لخطابات النوايا أو خطوط الأنابيب غير المدعومة. تنتج أوزان الأدلة البالغة 85 و20 و35 و10 بالمائة USD 219.5 million من التراكم الاقتصادي المعدل حسب المخاطر قبل تكلفة التنفيذ.
أكمل الهدف خمس مهمات في العام الماضي ويخطط لعشرة في غضون أربع سنوات. تنخفض التكلفة الممتصة بالكامل لكل عملية إطلاق من USD 34 million إلى USD 24 million مع تحسن الإنتاجية والاستخدام. تفترض الحالة أن USD 620 million للقيمة الحالية غير المعدلة، ناقص USD 140 million لرأس المال المكتمل المتبقي وUSD 110 million لمخاطر التنفيذ والتركيز والامتثال، بالإضافة إلى USD 70 million للتآزر الخاص بالمشتري وUSD 40 million لقيمة الخيار المرجحة بالاحتمال. قيمة المؤسسة التوضيحية الناتجة هي USD 480 million. هذه الأرقام افتراضية.
30. تكلفة إيقاع الإجهاد والتراكم
يجب أن يجمع النموذج بين متغيرات الجانب السلبي لأن مخاطر الإطلاق مترابطة. يمكن أن يؤدي تأخير التأهيل إلى تأجيل المهام وتأجيل الودائع وتمديد كشوف المرتبات وتقليل ثقة العملاء. يمكن أن يؤدي الفشل إلى مقاطعة الإيقاع، وزيادة الاختبارات، ورفع تكلفة التأمين، وتحفيز حلول العملاء. ويجب أن يعكس تصميم السيناريو هذه المسارات.
على الأقل، عدد عمليات الإطلاق التجريبية، ومتوسط السعر، ومزيج المهام، والتكلفة لكل مركبة، وتضخم المورد، ورسوم الموقع، وتأخير العميل، والإلغاء، وتجاوز التطوير، ومدة العودة إلى الرحلة، وتوافر التمويل، والقيمة النهائية. يجب أن تظل السيولة مرئية شهريًا خلال القاع. تتطلب المعاملة التي تنتج قيمة مقبولة فقط بموجب البيان الكامل والإيقاع الأسرع حماية أقوى للسعر.

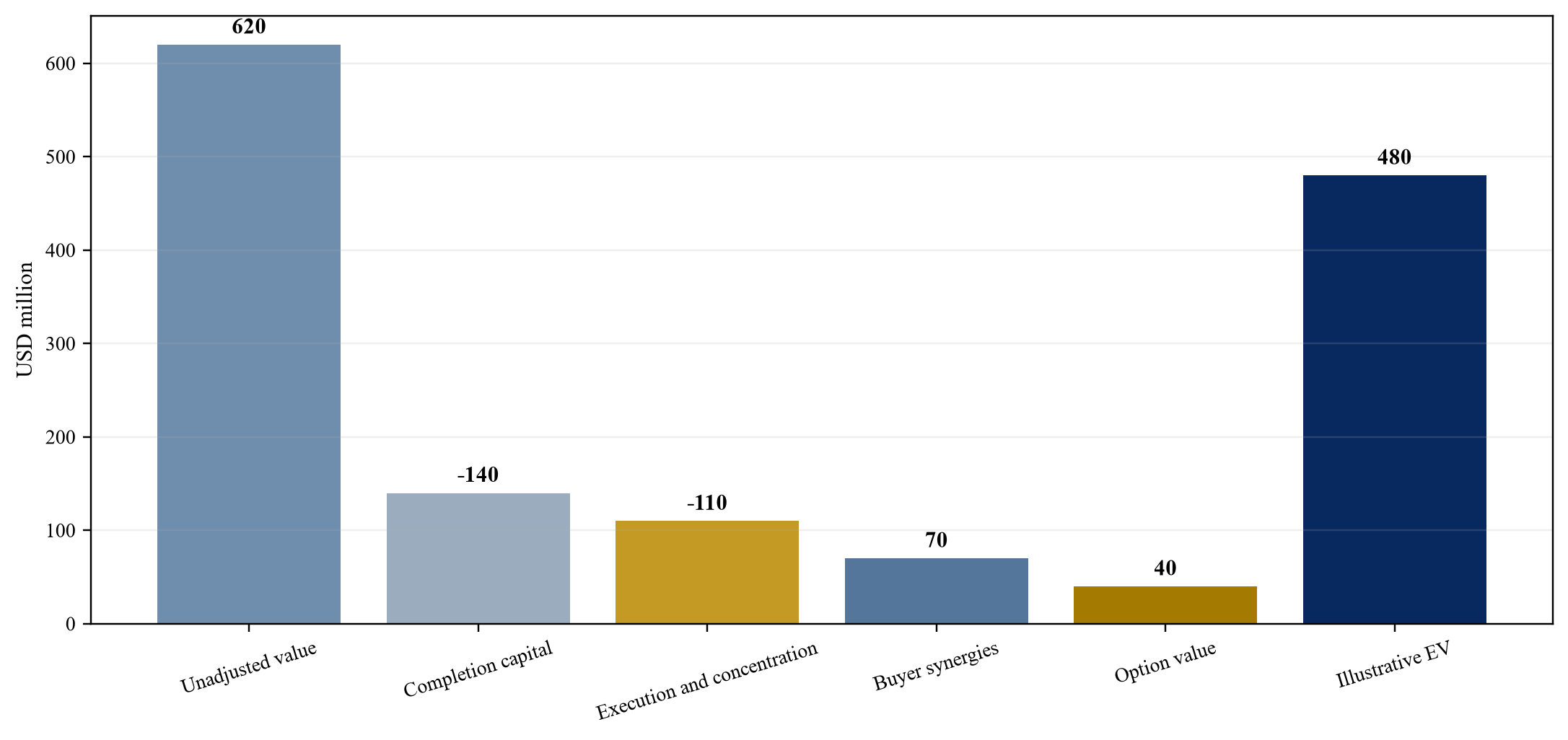

31. هيكل الاعتبار والحماية
يمكن أن يعكس الاعتبار الختامي الأصول التشغيلية التي تم التحقق منها والتراكم الممول. يمكن أن يتبع الاعتبار المؤجل معالم محددة مثل الموافقة على الترخيص أو الرحلة الناجحة أو الموثوقية المطلوبة أو الطلب الممول أو قبول العميل أو هامش الربح الإجمالي. وينبغي أن تكون المعالم موضوعية، وضمن ضوابط محددة، ومحمية من التحويل المتعمد للموارد.
يجب أن تتناول عمليات التمثيل الأعمال المتراكمة والعقود والتراخيص وضوابط التصدير والأمن والملكية الفكرية وأداء المنتج والحوادث والسجلات المالية. يمكن للضمان والتعويض وتأمين الضمان والاتفاقيات المحددة تخصيص المخاطر المحددة. ويجب على المشتري أيضًا الاحتفاظ برأس مال كافٍ لإكمال الخطة؛ لا يزال من الممكن أن يؤدي تخفيض السعر دون إكمال التمويل إلى تدمير الأصل.
32. خطة التكامل قبل التوقيع
يجب أن يحمي التخطيط التكاملي تسليم المهمة منذ اليوم الأول. يجب على المشتري تحديد سلطة سلامة الطيران، والتغيير الهندسي، والتزامات العملاء، والاتصالات الحكومية، والإفراج عن الموردين، ومراقبة النقد والاستجابة للحوادث. يحتاج الموظفون الأساسيون والفرق التي تم تطهيرها إلى الاحتفاظ والحوكمة التي تحافظ على الاستقلال القانوني عند الاقتضاء.
يجب أن تتسلسل خطة التكامل الأنظمة والتمويل والمشتريات والتغييرات التجارية حول عمليات الإطلاق. يمكن أن يؤدي تعطيل التحكم في التكوين أو موافقات الموردين بالقرب من المهمة إلى خلق مخاطر غير متناسبة. يجب أن تشتمل عمليات التآزر على مالكين وتكاليف وتوقيت وضمانات للعملاء. الهدف الأول هو استمرارية الخدمة التعاقدية الآمنة.
33. تحديد قرار الاستحواذ
ينبغي أن تتلقى لجنة الاستثمار سجلاً موجزاً للقرارات. يجب أن تشير إلى أطروحة الاستحواذ، وأدلة الطيران والإيقاع التي تم التحقق منها، والتراكم المعدل حسب المخاطر، واقتصاديات الوحدة، ورأس المال المكتمل، والشروط التنظيمية، والسيولة السلبية، وحماية الصفقات، والاستعداد للتكامل، ونطاق القيمة. يجب أن يكون للمسائل القانونية المفتوحة مالكون وشروط إغلاق.
يجب أن تحدد الموافقة المطالبات المقبولة والمطالبات التي تظل مشروطة. يمكن للقرار التمييز بين القيمة الختامية وقيمة المعالم وقيمة الخيار الاستراتيجي. يحافظ هذا الهيكل على الاتجاه الصعودي مع منع البيان الطموح وسرد التكنولوجيا من الدخول إلى السعر الأساسي دون دليل.
خاتمة

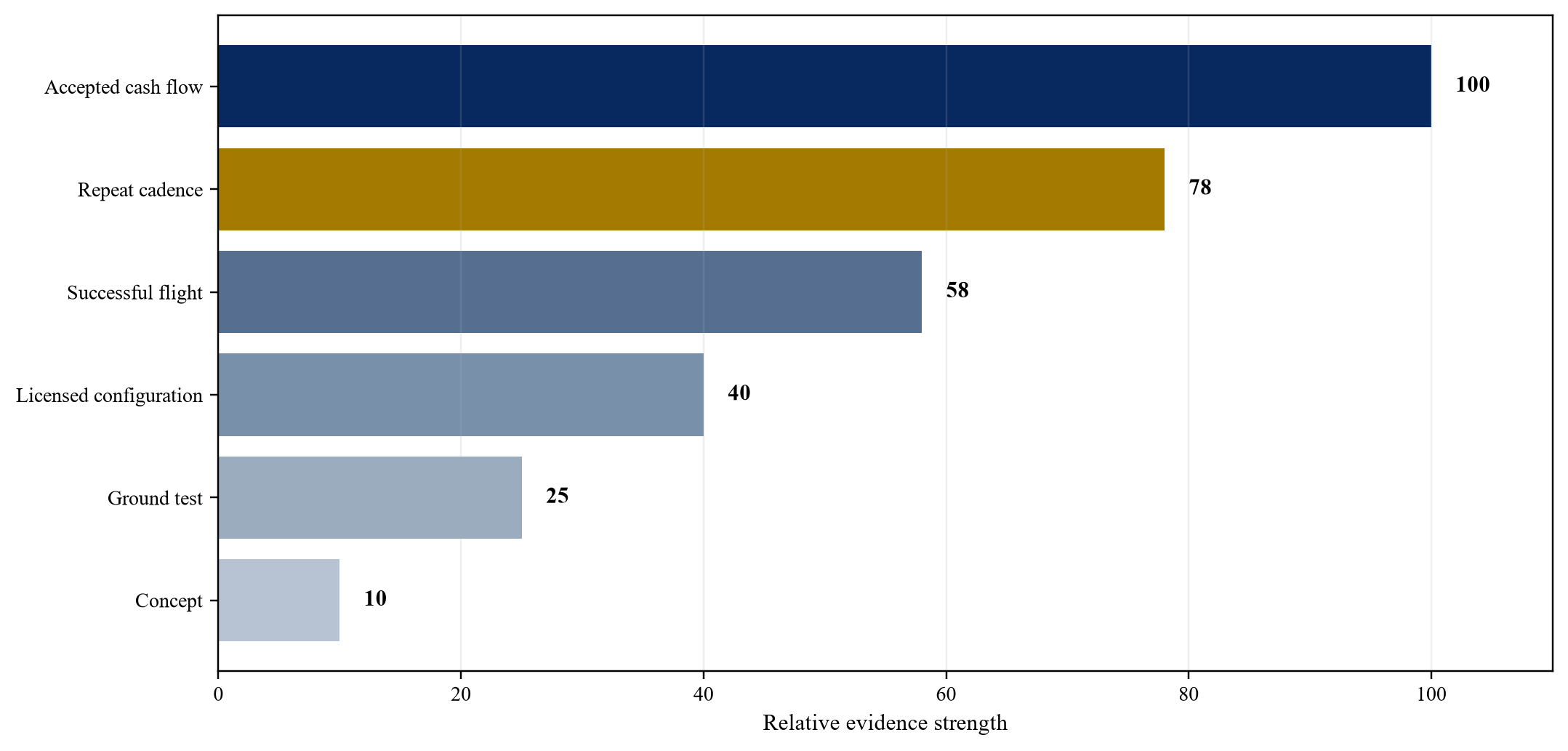

يصبح تقييم الشركة المُطلقة سهلاً عندما يتبع فريق المعاملة سلسلة الأدلة بدءًا من مهمة العميل وحتى الإطلاق المقبول وجمع الأموال النقدية. يتطلب الإيقاع إنتاجًا متكررًا ونظامًا تنظيميًا ونطاقًا. تتطلب الموثوقية رحلة خاصة بالتكوين وأدلة الإجراءات التصحيحية. يتطلب تراكم الأعمال الحكومية أوامر ممولة ونطاقًا قابلاً للتنفيذ. تتطلب خيارات التكنولوجيا رأس مال مرحلي واحتمالية واضحة.
ويحول الإطار المقترح هذه المبادئ إلى جدول العناية، ونموذج الوحدة الاقتصادية، والحالة السلبية، وهيكل الصفقات. يمكن للمشترين استخدام السعر والمعالم والضمان والتعويضات ورأس المال الملتزم به لمواءمة الاعتبار مع الأدلة. يمكن للبائعين زيادة القيمة من خلال إنتاج سجل طيران نظيف، وجدول زمني متراكم قابل للتنفيذ، واقتصاديات المهمة التوفيقية، ومسار موثوق به من خلال قيود التشغيل التالية.
إن مخرجات العناية الواجبة الأكثر فائدة هي نموذج الأدلة الشائع الذي يستخدمه المهندسون والفرق التجارية والمالية والمستشارون القانونيون ولجنة الاستثمار. يجب أن تحافظ على مصدر كل افتراض مادي وأن توضح كيف يؤثر التغيير في جاهزية المهمة أو الترخيص أو الإيقاع أو الموثوقية أو تمويل العملاء على النقد والقيمة. يدعم هذا الانضباط اتخاذ قرارات أسرع لأن الخلافات تصبح محددة وقابلة للاختبار. كما أنه يمنح فريق ما بعد الإغلاق نظام مراقبة عمليًا لتخصيص رأس المال والتزامات العملاء والتكامل. ويمكن بعد ذلك تسعير معاملة الإطلاق بناءً على ما أظهره النظام، وتمويله بما يجب إكماله وحمايته من الأحداث التي قد تعطل التسليم الآمن.
الملحق أ. قائمة مراجعة الطيران والإيقاع
أعد بناء كل مهمة حسب التكوين والموقع والنافذة المجدولة والتاريخ الفعلي والحمولة والمدار المستهدف والنتيجة المحققة وقبول العميل والشذوذ. التوفيق بين توقعات التشغيل وعمل السيارة قيد التنفيذ، وقدرة اختبار المحرك، وإصدارات الموردين، ونوافذ الموقع، ونطاق الترخيص، واستعداد الحمولة الصافية.
يجب أن يوضح الجدول المصدر وتاريخ المراجعة لكل حقيقة. يجب أن تميز أدلة الطيران بين النتائج التنظيمية ونتائج العملاء والنتائج الهندسية الداخلية لأن الثلاثة يمكن أن يختلفوا. يمكن أن تصل الحمولة إلى مدار خارج نطاق التسامح الأصلي، ويمكن للمركبة إكمال هدف اختبار دون إكمال مهمة العميل، ويمكن للجهة التنظيمية أن تطلب إجراءً إضافيًا بعد وقوع الحدث. سجل كل استنتاج بالمصطلحات المستخدمة من قبل السلطة المسؤولة أو العميل. بالنسبة للإيقاع، احسب الفاصل الزمني بين المهام المكتملة، والتباين المخطط إلى الفعلي، وإشغال اللوحة، وإعادة العمل ونسبة التأخير التي يتحكم فيها الهدف. التوفيق بين المهام الاثني عشر شهرًا القادمة وبين الأجهزة المتسلسلة وحالة الحمولة الصافية للعميل.
الملحق ب. قائمة المراجعة المتراكمة
لكل اتفاقية، سجل مبلغ التمويل، وسقف العقد، والحد الأدنى من الضمان، وأمر المهمة، والخيار، والإيداع، وحق الإلغاء، ونافذة الإطلاق، وتصاعد الأسعار، وموافقة تغيير السيطرة، واستعداد العميل والهامش الإجمالي المتوقع. التأكد من الأرصدة المادية مع العملاء والسجلات المحاسبية.
يجب أن يربط جدول العقد الحقوق القانونية بالمحاسبة والنقد. بالنسبة لكل سطر، قم بتضمين الإيرادات المعترف بها والإيرادات المؤجلة والمستحقات المستحقة القبض والنقد المحصل والتزام الأداء المتبقي وتكلفة التنفيذ المقدرة. حدد الاتفاقيات التي تشترك في حدث تمويل عميل واحد أو مصنع تابع أو موافقة تنظيمية لأن التنويع الظاهري قد يكون وهميًا. يجب أن تظهر الإدخالات الحكومية الاعتمادات والالتزامات والأمر الصادر بشكل منفصل. يجب أن تسجل الإدخالات التجارية الحمولة الصافية للعميل والتمويل والترخيص وحالة الإطلاق البديلة. يجب على المشتري أن يطلب تفسيرات مكتوبة لكل اختلاف بين الأعمال المتراكمة المذكورة، وتراكم المحاسبة، وقيمة الطلب الممول، والجدول الاقتصادي المعدل حسب المخاطر.
الملحق ج. قائمة المراجعة الفنية والتنظيمية
مراجعة مراقبة التكوين والتأهيل والقياس عن بعد وتحليل الفشل والإجراءات التصحيحية والبرمجيات والأمن السيبراني والملكية الفكرية وتصنيف الصادرات والتراخيص والموافقات البيئية واتفاقيات الموقع والتأمين والأمن الحكومي. ربط كل قضية بالتكلفة والجدول الزمني وحماية الصفقات.
يجب أن يحدد التحكم في التكوين الرسومات والبرمجيات والمواد والعمليات التي أنتجت كل قطعة طيران. يجب أن تميز مصفوفة التأهيل بين التحليل واختبار المكونات واختبار النظام الفرعي والاختبار المتكامل وأدلة الطيران. بالنسبة لكل تنازل أو انحراف مفتوح، حدد سلطة الموافقة والمهام المتأثرة وانتهاء الصلاحية. يجب أن يوضح الجدول التنظيمي الموافقة الحالية، والإجراءات المعلقة، والمستشار المسؤول والنتيجة التشغيلية للتأخير. ويجب أن تحد العناية الواجبة في مراقبة الصادرات من الوصول قبل دخول البيانات الحساسة إلى غرفة الصفقات. يجب أن تغطي المراجعة السيبرانية بيئات التطوير وأنظمة المهام ووصول الموردين والاستجابة للحوادث. يجب أن يؤدي كل عنصر باللون الأحمر إلى معالجة مسعرة أو شرط إغلاق أو عهد أو قرار محدد بقبول التعرض.
الملحق د. قائمة المراجعة المالية
قم ببناء الإيرادات على مستوى المهمة، والتحصيل النقدي، والتكلفة المتكررة، والتكلفة الثابتة، والإنفاق على التطوير، ورأس المال العامل، والتزامات الاستبدال. التوفيق بين توقعات الإدارة والسجلات المصدر. القاعدة الحالية والسيولة السلبية والشديدة الهبوطية مع التمويل الملتزم به.
يجب أن يحافظ النموذج على توقيت التقويم ومجموعة المركبات. يجب أن تتبع الإيرادات والنقد مراحل العقد، بما في ذلك المبالغ المستردة والتزامات رحلة الاستبدال. يجب أن تتبع التكلفة أوامر الشراء وتوجيه العمالة وفتحات الاختبار ونشاط الموقع. يجب فصل أعمال التطوير عن الإنتاج المتكرر حتى عندما يقوم نفس المهندسين بتنفيذ كليهما. تتطلب تحسينات التنبؤ آلية محددة مثل العائد أو تعلم العمالة أو تسعير الموردين أو استخدام الأصول. يجب أن يكون لكل آلية ملاحظة أولية، وهدف، وتكلفة تنفيذ، ومالك مسؤول. يجب أن يُظهر جسر الاستحواذ الديون والنقد وعقود الإيجار وودائع العملاء والمخصصات والتكلفة اللازمة للإكمال. يجب أن تتضمن السيولة الحد الأدنى من النقد التشغيلي ومساحة العهد بدلاً من النقد النهائي فقط.
الملحق هـ. قائمة مراجعة الصفقات
قيمة مستقلة منفصلة، وتآزر المشتري، وقيمة خيار التكنولوجيا. تحديد شروط الإغلاق، والإيداعات التنظيمية، والتمثيلات، والضمان، والتعويضات، والنظر في المعالم، وحوكمة الاحتفاظ والتكامل. قم بتعيين كل خطر مادي إلى مدة العقد أو الاستجابة التشغيلية الممولة.
يجب أن تحدد الاتفاقية النهائية تاريخ الدليل على الأعمال المتراكمة والتمثيلات التشغيلية الرئيسية. بين التوقيع والإغلاق، يجب أن تحكم مواثيق المسار العادي عقود الإطلاق الجديدة، وامتيازات الأسعار، والمبالغ المستردة للعملاء، والتزامات الموردين، والتغييرات الهندسية، والحوادث، والاتصالات التنظيمية. يجب على المشتري أن يقرر كيفية التعامل مع الاعتبار المهم عندما يقوم العميل أو المنظم بتأخير حدث خارج عن سيطرة البائع. وينبغي لحوكمة التكامل أن تحدد هيئة سلامة الطيران والإفراج الهندسي، مع الحفاظ على الاستقلال الفني من الضغوط المالية قصيرة الأجل. يجب أن يركز الاحتفاظ على الأدوار ونقل المعرفة الموثقة. يجب أن تؤكد قائمة المراجعة الختامية أن تمويل الإكمال الملتزم به والتأمين وسيولة التشغيل متاحة في اليوم الأول.
يجب أن تتضمن ورقة اللوحة سجل مطالبات من صفحة واحدة. يجب أن تشير كل مطالبة بقيمة مادية إلى العقد أو سجل الرحلة أو جدول التكلفة أو التأكيد المستقل. يجب أن يذكر السجل من قام بالتحقق من المطالبة، ومتى تم التحقق منها، وما الذي يظل مفتوحًا، وما هو خط التقييم الذي يعتمد عليه. وهذا يجعل قرار الاستحواذ قابلاً للتدقيق ويساعد فريق التكامل في الحفاظ على الافتراضات التي بررت السعر.
الملحق و. أرقام وجداول القرار

إطار الصفقات المقترح؛ تتطلب المستويات الأعلى تحققًا أقوى.
| فئة | الأدلة المطلوبة | علاج الحالة الأساسية |
|---|---|---|
| أمر ثابت ممول | أمر التنفيذ والتمويل ونطاق المهمة | تشمل مع احتمال التسليم والهامش |
| IDIQ أو سقف الإطار | السيارة الأساسية والحد الأدنى من الضمان | تشمل فقط الحد الأدنى والأوامر الصادرة |
| خيار العميل | الشروط القابلة للتنفيذ واستعداد العملاء | احتمالية السيناريو خارج القاعدة المتعاقد عليها |
| خطاب النوايا | التعبير والشروط غير الملزمة | خط أنابيب فقط |
| توقعات داخلية | تقدير المبيعات دون التزام العميل | استبعاد من المتراكمة |
معالجة الأدلة المقترحة.

افتراضية تماما. USD مليون.
| أداة | ما يثبت | ما لا يثبت |
|---|---|---|
| جائزة IDIQ الأساسية | آلية الأهلية والطلب | الطلبات المستقبلية حتى السقف |
| الحد الأدنى من الضمان | التزام الحد الأدنى الملزم | حصة البرنامج كاملا |
| أمر المهمة الممولة | النطاق المحدد والتمويل الملتزم به | عمل المتابعة التلقائية |
| خيار | الحق التعاقدي في الأمر | ممارسة أو الاعتماد |
| إعلان عام | نية الوكالة والسياق | الشروط المنفذة والنقدية المحصلة |
مراجعة العقد المقترح

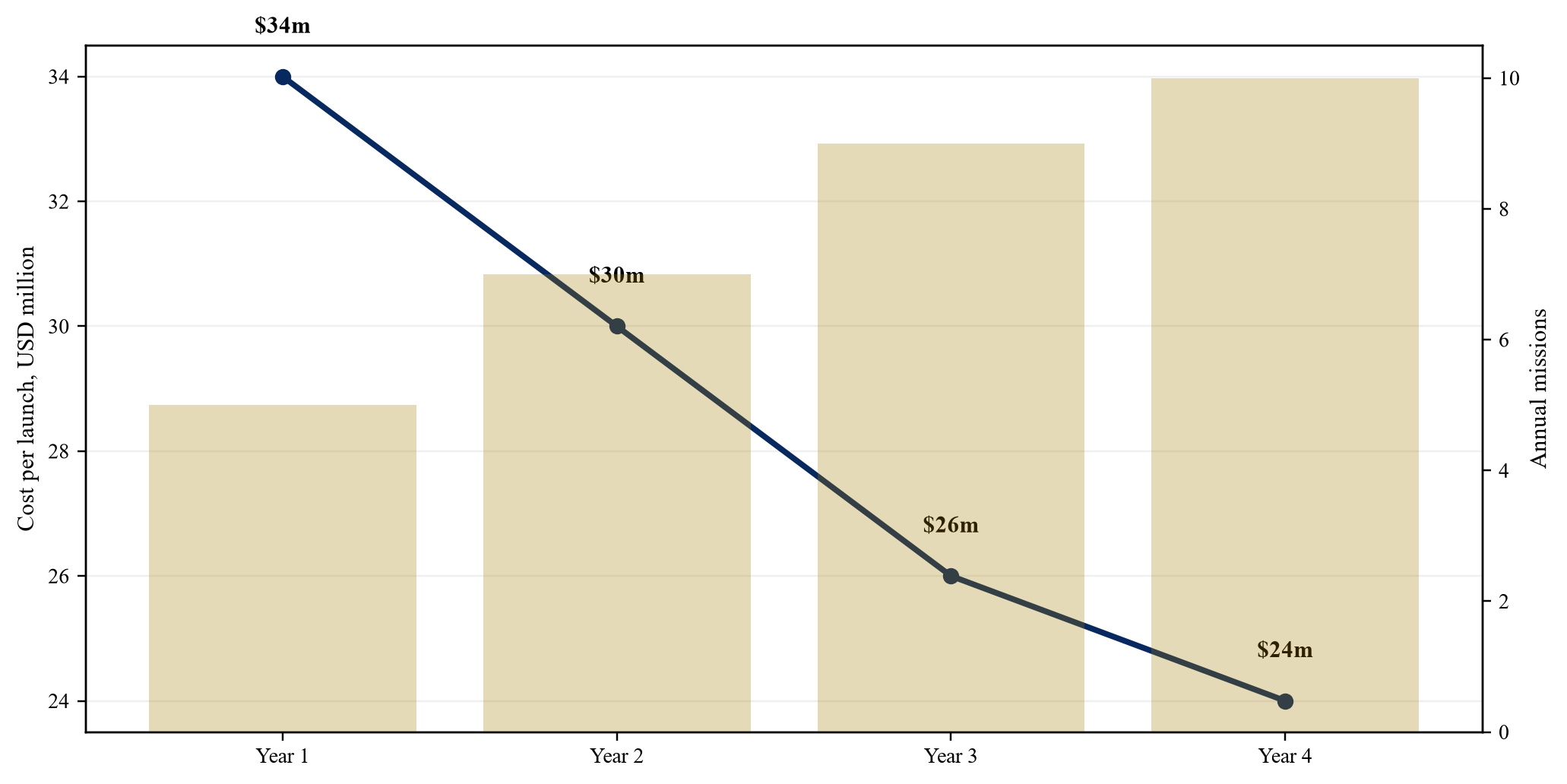

مهمات سنوية افتراضية بالكامل وUSD مليون تكلفة استيعابية كاملة لكل عملية إطلاق.
| عنصر التكلفة | السنة 1 | السنة 4 | شهادة |
|---|---|---|---|
| أجهزة ومحركات المركبات | 18.0 | 14.0 | أوامر الشراء وبناء السجلات |
| العمل المباشر والاختبار | 6.0 | 4.0 | الرواتب والتوجيه |
| عمليات المدى والإطلاق | 4.0 | 3.0 | اتفاقيات الموقع والخدمة |
| هندسة المهمة والتكامل | 3.0 | 1.8 | إغلاق المهمة |
| الدعم الثابت المخصص | 3.0 | 1.2 | القدرة ودفتر التكلفة |
تكلفة افتراضية بناء على الاجتهاد.

مهمات افتراضية بالكامل سنويًا حسب قيود التشغيل الرئيسية.
| منطقة | السؤال الرئيسي | شهادة |
|---|---|---|
| ترخيص إدارة الطيران الفيدرالية | ما هي مواقع التكوينات والبعثات التي يتم تغطيتها | أساس الترخيص والمراسلات |
| تاريخ سيء | يتم التحقق من الإجراءات التصحيحية وتحديد تكلفتها | التحقيق وسجل العودة إلى الرحلة |
| مراقبة الصادرات | الذين يجوز لهم الوصول إلى برامج الأجهزة والبيانات | التصنيف والتراخيص |
| لجنة الاستثمار الأجنبي في الولايات المتحدة | هل تؤدي الملكية إلى الإيداع أو التخفيف | تحليل المحامي وسجل الإيداع |
| حماية | يمكن أن تستمر البرامج التي تم مسحها بعد الإغلاق | موافقات المرافق والموظفين |
مسار العمل المقترح.

افتراضية تماما. USD مليون.
| ريبة | بناء | حدث التحقق |
|---|---|---|
| نطاق الترخيص | حالة الإغلاق | التكوين والموقع المعتمدان |
| اكتمال التطوير | الاعتبار المعلم | التأهيل والرحلة الناجحة |
| تحويل المتراكمة | كسب المال | النظام الممول والنقدية المجمعة |
| مصداقية | الضمان أو معلما | سجل نجاح المهمة المحددة |
| امتثال | التمثيل والتعويض | مراجعة تنظيمية وتصديرية نظيفة |
التخصيص المقترح لمخاطر الأدلة.

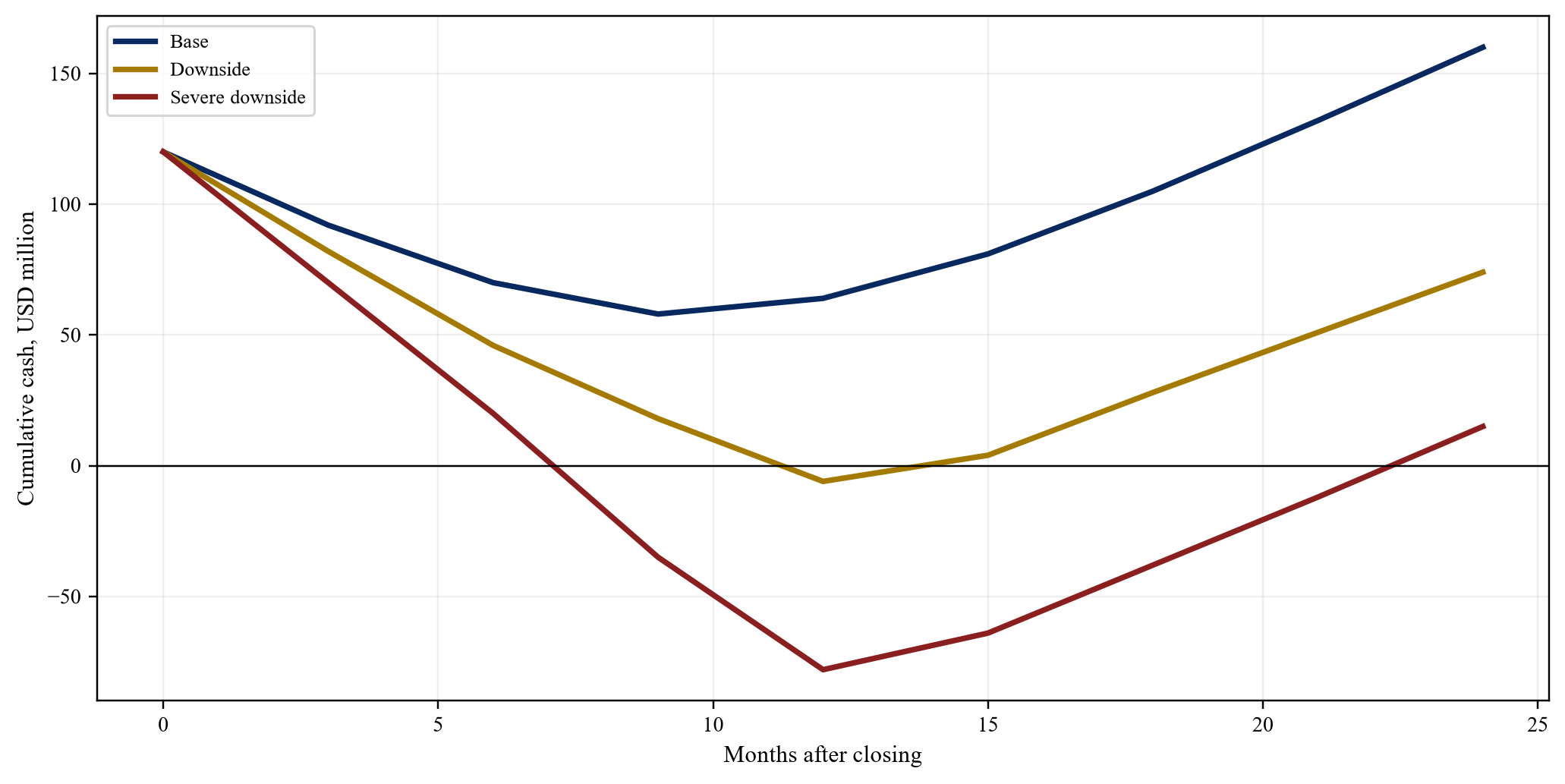

النقدية التراكمية الافتراضية بالكامل بعد الاستحواذ بمبلغ USD مليون.
| معيار | أدلة قابلة للاستثمار | العلم الأحمر |
|---|---|---|
| إيقاع | كرر المهام المدعومة بالقدرة | التقويم دون إثبات عنق الزجاجة |
| مصداقية | رحلة وإغلاق خاص بالتكوين | سجل نجاح مجمع أو غير مكتمل |
| تراكم | الأوامر القابلة للتنفيذ الممولة | السقوف والخطابات المقدمة كإيرادات |
| الاقتصاد | تسوية المساهمة النقدية للبعثة | منحنى التكلفة غير المدعومة |
| الإتمام | حزم العمل الممولة والجدول الزمني | نسبة الارتقاء بدون أساس هندسي |
| يتحكم | تراخيص الأمن وخطة التكامل | تبعية تغيير التحكم التي لم يتم حلها |
إطار الموافقة المقترح.
| بند القرار | الاستنتاج المطلوب | مالك |
|---|---|---|
| أطروحة استراتيجية | تعريف القيمة المستقلة والتآزرية | راعي الصفقة |
| الأدلة الفنية | التكوين المقبول والنضج | كبير المهندسين |
| الأدلة التجارية | الأعمال المتراكمة المعدلة حسب المخاطر واستعداد العملاء | الرصاص التجاري |
| القضية المالية | تمويل إكمال نطاق القيمة والسيولة الهبوطية | المدير المالي |
| التخليص التنظيمي | FAA مراقبة الصادرات CFIUS ومسار الأمان | المستشار العام |
| اندماج | استمرارية اليوم الأول والحوكمة البارزة | الرصاص التكامل |
إخراج المجلس المقترح.
مصادر
- إدارة الطيران الفيدرالية، بيانات الفضاء التجارية. إقرأ المصدر الأساسي
- إدارة الطيران الفيدرالية، تراخيص مشغلي المركبات. إقرأ المصدر الأساسي
- إدارة الطيران الفيدرالية، تحقيقات حوادث الفضاء التجارية. إقرأ المصدر الأساسي
- القانون الإلكتروني للوائح الفيدرالية، 14 CFR الجزء 450 متطلبات ترخيص الإطلاق وإعادة الدخول. إقرأ المصدر الأساسي
- إدارة الطيران الفيدرالية، إدارة الطيران الفيدرالية (FAA) تعمل على تبسيط الموافقات على تراخيص الفضاء التجاري. إقرأ المصدر الأساسي
- إدارة الطيران الفيدرالية، توقعات الطيران للسنوات المالية من 2025 إلى 2045. إقرأ المصدر الأساسي
- مكتب محاسبة حكومة الولايات المتحدة، إطلاق الفضاء الأمني القومي زيادة الاستخدام التجاري للنطاقات يؤكد الحاجة إلى تحسين استرداد التكاليف. إقرأ المصدر الأساسي
- قيادة أنظمة الفضاء، جوائز الأمن القومي لإطلاق المرحلة 3 من المسار 1 على الطريق المنحدر. إقرأ المصدر الأساسي
- عقود قوة الفضاء الأمريكية وعقود إطلاق الفضاء للأمن القومي للمرحلة 3 من المسار 2. إقرأ المصدر الأساسي
- الإدارة الوطنية للملاحة الجوية والفضاء، الاستحواذ على فئة المشاريع الاستثمارية لخدمات الإطلاق المخصصة وخدمات مشاركة الرحلات. إقرأ المصدر الأساسي
- الإدارة الوطنية للملاحة الجوية والفضاء، خدمات الإطلاق. إقرأ المصدر الأساسي
- الإدارة الوطنية للملاحة الجوية والفضاء، إطلاق الموقع الإلكتروني لأداء المركبات. إقرأ المصدر الأساسي
- لائحة الاستحواذ الفيدرالية، 16.504، العقود غير محددة الكمية. إقرأ المصدر الأساسي
- لائحة الاستحواذ الفيدرالية، 16.505 الطلب. إقرأ المصدر الأساسي
- حكومة الولايات المتحدة، الولايات المتحدة الأمريكية، إنفاق بيانات العقد. إقرأ المصدر الأساسي
- هيئة الأوراق المالية والبورصات الأمريكية، Rocket Lab 2025 Form 10-K. إقرأ المصدر الأساسي
- هيئة الأوراق المالية والبورصات الأمريكية، التقرير السنوي لعام 2025 المقدم من Rocket Lab إلى المساهمين. إقرأ المصدر الأساسي
- هيئة الأوراق المالية والبورصة الأمريكية، معرض نتائج Rocket Lab 2025. إقرأ المصدر الأساسي
- مكتب محاسبة حكومة الولايات المتحدة، دليل تقييم الجاهزية التكنولوجية GAO-20-48G. إقرأ المصدر الأساسي
- الإدارة الوطنية للملاحة الجوية والفضاء، دليل هندسة النظم. إقرأ المصدر الأساسي
- وزارة العدل الأمريكية ولجنة التجارة الفيدرالية، إرشادات الاندماج لعام 2023. إقرأ المصدر الأساسي
- لجنة التجارة الفيدرالية، قانون هارت-سكوت-رودينو وبرنامج الإخطار المسبق للاندماج. إقرأ المصدر الأساسي
- وزارة الخزانة الأمريكية، التقارير السنوية للجنة الاستثمار الأجنبي في الولايات المتحدة. إقرأ المصدر الأساسي
- القانون الإلكتروني للوائح الفيدرالية، 31 CFR الجزء 800 اللوائح المتعلقة ببعض الاستثمارات في الولايات المتحدة من قبل أشخاص أجانب. إقرأ المصدر الأساسي
- القانون الإلكتروني للوائح الفيدرالية، 22 CFR الجزء 121 قائمة الذخائر الأمريكية. إقرأ المصدر الأساسي
- مكتب الصناعة والأمن، لوائح إدارة التصدير. إقرأ المصدر الأساسي
- المعهد الوطني للمعايير والتكنولوجيا، SP 800-161r1 ممارسات إدارة مخاطر سلسلة التوريد للأمن السيبراني. إقرأ المصدر الأساسي
- مؤسسة المعايير الدولية لإعداد التقارير المالية، المعيار الدولي لإعداد التقارير المالية رقم 13 قياس القيمة العادلة. إقرأ المصدر الأساسي
- مؤسسة المعايير الدولية لإعداد التقارير المالية، معيار المحاسبة الدولي 36 انخفاض قيمة الأصول. إقرأ المصدر الأساسي
- مؤسسة المعايير الدولية لإعداد التقارير المالية، معيار المحاسبة الدولي 38 الأصول غير الملموسة. إقرأ المصدر الأساسي
