الاندماج والاستحواذ | جنوب شرق آسيا إلى دول مجلس التعاون الخليجي الاستثمار الاستراتيجي

المشاريع المشتركة لجنوب شرق آسيا-دول مجلس التعاون الخليجي لدخول السوق

مساهمة التصميم والسيطرة والملكية الفكرية والتمويل والجمود وشروط الخروج حول خطة التشغيل.

يقوم المشغلون من جنوب شرق آسيا والمستثمرون الاستراتيجيون في دول مجلس التعاون الخليجي بتصميم مشروع مشترك عبر الحدود.
إجابة سريعة

تقييم ما إذا كان المشروع المشترك جنوب شرق آسيا إلى دول مجلس التعاون الخليجي يحول المساهمات التكميلية إلى شركة تشغيل قابلة للتنفيذ. ويغطي الإطار الرقابة والملكية الفكرية والتمويل والجمود والخروج والأدلة المطلوبة لموافقة مجلس الإدارة. جميع المبالغ والنتائج التي تم عملها هي افتراضات إدارية افتراضية.

ملخص

يمكن للمشاريع المشتركة أن تربط منتجات إحدى الشركات في جنوب شرق آسيا وتقنياتها وقدراتها التشغيلية بتراخيص الشريك الخليجي وإمكانية الوصول إلى العملاء ورأس المال والعلاقات المؤسسية. ويمكن للهيكل أن يسرع دخول السوق، إلا أن القيمة تعتمد على ما إذا كانت الأطراف تقوم بتحويل المساهمات التكميلية إلى نظام تشغيل قابل للتنفيذ. لا يمكن لنسبة حقوق الملكية وحدها أن تحدد السيطرة أو الاقتصاد أو المرونة. ويجب أن تتوافق الخطة التجارية مع الأذونات القانونية، وتقديم المساهمة، والحوكمة، وحقوق الملكية الفكرية، والتزامات التمويل، وعلاجات الأداء، وآليات الخروج. تعمل هذه الورقة على تطوير إطار عمل لدخول سوق المشاريع المشتركة لمجالس الإدارة والمؤسسين والمستثمرين وفرق الصفقات التي تقوم بتقييم توسع جنوب شرق آسيا إلى دول مجلس التعاون الخليجي. فهو يبدأ بخطة التشغيل ثم يترجم تلك الخطة إلى دفتر حسابات المساهمة، ومصفوفة حقوق القرار، وبنية التمويل، وجدول الملكية الفكرية، وبطاقة أداء الأداء، وسلم الجمود، وتصميم الخروج. حالة افتراضية تقارن بين هيكل متوازن، وهيكل ثقيل التحكم، وهيكل مرحلي. كل مبلغ ونتيجة في هذه الحالة هو افتراض إداري لأغراض تحليلية ولا يصف معاملة فعلية. ويخلص التحليل إلى أنه لا ينبغي الموافقة على المشروع المشترك إلا عندما يتمكن من العمل كشركة تشغيل منذ يومه الأول، واستيعاب المنحدر المتأخر، وحل الخلافات العادية دون تصعيد، والنجاة من تقصير الشريك دون فقدان الأصول أو الأذونات الأساسية. يدعم الإطار القرارات التجارية والصفقات. ولا تحل محل المشورة القانونية أو التنظيمية أو الضريبية أو المحاسبية أو المنافسة أو الملكية الفكرية أو الاستثمار الحالية في أي ولاية قضائية. تصنيف جيل: F23، G32، G34، K22، L24، M13 الكلمات المفتاحية: المشاريع المشتركة، جنوب شرق آسيا، دول مجلس التعاون الخليجي، دخول السوق، الحوكمة، الملكية الفكرية، الجمود، الخروج، الاندماج والاستحواذ

تصنيف جيل: F23، G32، G34، K22، L24، M13

الكلمات الرئيسية: المشاريع المشتركة، جنوب شرق آسيا، دول مجلس التعاون الخليجي، دخول السوق، الحوكمة، الملكية الفكرية، الجمود، الخروج، الاندماج والاستحواذ

تقدم رؤية ماتش بوينت هذه إصدار الويب لأبحاث ماتش بوينت بارتنرز. تحتوي الورقة الداعمة على الإطار الكامل والهياكل والأمثلة العملية والمواد المصدرية.

Register Before Download   استكشف ممارساتنا الاندماج والاستحواذ

1. تحديد قرار دخول السوق

قرار مجلس الإدارة هو ما إذا كان المشروع المشترك هو أفضل طريق لتحويل القدرة التشغيلية في جنوب شرق آسيا إلى أعمال دول مجلس التعاون الخليجي دائمة. وتشمل البدائل ذات الصلة شركة تابعة مملوكة بالكامل، وترتيبات الترخيص أو التوزيع، والاستحواذ، واستثمار الأقلية، والفروع، والتحالف التعاقدي، والدمج المرحلي. يخصص كل مسار السيطرة ورأس المال والمسؤولية التنظيمية ومخاطر التنفيذ بشكل مختلف.

يكون المشروع المشترك مبررًا عندما يساهم الطرفان بأصول أو قدرات يصعب شراؤها بشكل مستقل والتي تزيد قيمتها عند دمجها. تشمل الأمثلة التكنولوجيا المحمية، والمواهب المتخصصة، والعلاقات مع العملاء، والتراخيص المحلية، والمواقع، والوصول إلى المشتريات، والبنية التحتية، وأذونات العلامة التجارية، ودعم الميزانية العمومية. إن الملاءمة أو الإشارات السياسية أو تقسيم الأسهم الرئيسية هي أطروحة استثمارية غير كافية.

يجب أن توضح ورقة الموافقة المنتج، والعملاء المستهدفين، والولايات القضائية، والأنشطة المسموح بها، والطريق إلى الإيرادات، وكيان التشغيل، وجدول المساهمة، واحتياجات التمويل، والحوكمة، وخطة الجانب السلبي، وطريق الخروج. يجب أن تحدد الافتراضات التي تعتمد على الشريك والتي يمكن التحقق منها بشكل مستقل. ويجب أن يظل القرار قابلاً للاختبار بعد التوقيع.

تلقت الآسيان USD 226 billion من الاستثمار الأجنبي المباشر في عام 2024، بينما انخفضت قيمة الاندماج والاستحواذ عبر الحدود إلى USD 11 billion.[1] يتمتع الممر بزخم سياسي بموجب إطار التعاون ASEAN-دول مجلس التعاون الخليجي 2024-2028 ومناقشات التعاون الاقتصادي اللاحقة.[2][3] توفر هذه الحقائق السياق؛ فهي لا تثبت جدوى مشروع معين.

2. استخدم إطار دخول سوق المشاريع المشتركة

ويربط الإطار بين ثمانية قرارات: الضرورة الاستراتيجية، والمساهمات، والأذونات، ونموذج التشغيل، والاقتصاد والتمويل، والحوكمة، والمرونة، والخروج. ينتج عن كل قرار سجل أدلة وشروط سابقة ومالك مسؤول واستنتاج مجلس الإدارة. تم تصميم الإطار لمنع المستندات القانونية من أن تصبح بديلاً لتصميم التشغيل.

تختبر الضرورة الإستراتيجية سبب ضرورة وجود المشروع. يسجل تصميم المساهمة ما يقدمه كل طرف ومتى يتم التسليم وكيفية إثبات القبول. يرسم تصميم الإذن الأنشطة المرخصة والقيود المفروضة على الاستثمار الأجنبي. يقوم نموذج التشغيل بتخصيص الأشخاص والعملاء والأنظمة والبيانات والموردين والنقد. ويترجم الاقتصاد والتمويل هذه الاختيارات إلى متطلبات وعوائد رأسمالية.

تحدد الحوكمة القرارات والعتبات وحقوق المعلومات والتصعيد. تعالج المرونة التقصير وضعف الأداء والعقوبات والحوادث السيبرانية والتغيير التنظيمي وفقدان الأشخاص الرئيسيين. يحدد تصميم الخروج كيفية فصل الأصول والعملاء والتراخيص والموظفين والبيانات والملكية الفكرية أو نقلها عند انتهاء العلاقة.

يجب على اللوحة استخدام الإطار كنظام متصل. قد يقوم الشريك المحلي بتسريع وصول العملاء مع المطالبة بحقوق النقض. قد يحافظ ترخيص التكنولوجيا على الملكية بينما يضعف القدرة التمويلية للمشروع. يمكن للمساهمة المتساوية أن تشير إلى التوافق أثناء خلق طريق مسدود. يجب أن تنعكس كل مقايضة عبر المستندات والنموذج.

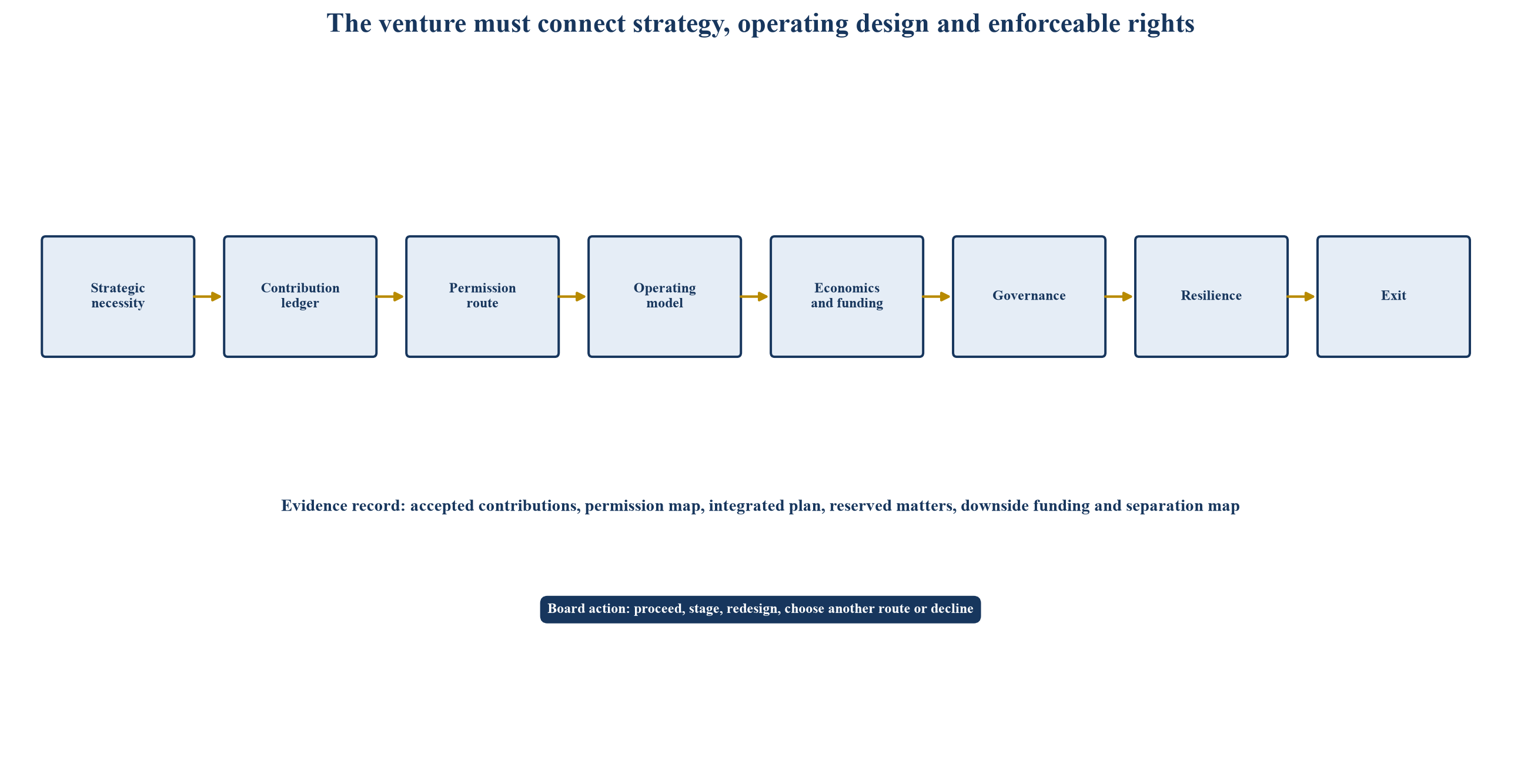

الشكل 1. إطار دخول سوق المشاريع المشتركة
الشكل 1. إطار دخول سوق المشاريع المشتركة
الإطار عبارة عن نظام قرار مقترح ويتطلب مشورة مهنية خاصة بالصفقات.

3. إثبات سبب ضرورة المشروع المشترك

يجب على الراعي تحديد المكمل النادر الذي يجعل المشروع أكثر قيمة من العقد. قد تكون اتفاقية التوزيع كافية عندما يقوم أحد الطرفين بتوريد منتج نهائي بينما يوفر الطرف الآخر إمكانية الوصول إلى المبيعات. يصبح المشروع المشترك أكثر مصداقية عندما يجب على الأطراف الجمع بين الأذونات المنظمة ورأس المال والموظفين المتخصصين وأنظمة الملكية والاستثمار المشترك على مدى عدة سنوات.

يجب أن يقارن اختبار الضرورة بين التحكم والسرعة والاقتصاد والانعكاس والتعلم. قد يوفر المسار المملوك بالكامل تحكمًا أفضل ولكنه يتطلب إنشاء أذونات أبطأ. قد توفر عملية الاستحواذ منصة تشغيل ولكنها تستورد الالتزامات القديمة. قد تؤدي الشراكة التعاقدية إلى تقليل رأس المال المعرض للخطر ولكنها تعطي تأثيرًا محدودًا على جودة الخدمة وملكية العميل.

يجب أن يرفض المجلس المنطق الدائري. المعرفة المحلية لا تثبت أن هناك حاجة لشريك أسهم محلي. لا تعتبر العلاقة الحكومية أصلاً قابلاً للتحويل ما لم يكن المسار قانونياً ومؤسسياً وقابلاً للتكرار. لا يتم تحديد قيمة التكنولوجيا من خلال امتلاك كود المصدر وحده. يحتاج كل مكمل مُطالب به إلى نتيجة قابلة للتسليم واختبار القبول والنتيجة الاقتصادية.

ويسعى الإطار الاستثماري لرابطة دول جنوب شرق آسيا إلى إيجاد بيئة ليبرالية وشفافة وتنافسية، في حين تحافظ قوائم التحفظ على القيود الخاصة بكل بلد.[4][5] ولذلك يجب أن يبدأ هيكل المشروع بالنشاط والتكليف القضائية المحددة بدلاً من الافتراض الإقليمي.

4. قم ببناء دفتر أستاذ للمساهمات قبل التفاوض على حقوق الملكية

يسرد دفتر المساهمة النقدية والأصول والتراخيص والعقود والموظفين والخدمات والملكية الفكرية والبيانات والضمانات والمرافق والتزامات العملاء التي وعد بها كل طرف. ويسجل المالك القانوني، وطريقة النقل، وتاريخ التسليم، واختبار القبول، وأساس التقييم، والمعاملة الضريبية، والتكلفة المستمرة وعلاج عدم التسليم.

من السهل حساب النقد ولكن لا يزال من الممكن أن يختلف في الجودة. تخلق حقوق الملكية وقروض المساهمين والضمانات والتمويل الطارئ حقوقًا ومخاطر مختلفة. وقد يدعم الضمان التسهيلات المصرفية دون توفير السيولة التشغيلية. قد تظل المنشأة الملتزمة غير صالحة للاستخدام حتى يتم استيفاء الشروط. يجب أن يحدد دفتر الأستاذ متى تصبح الأموال متاحة بشكل لا رجعة فيه للمشروع.

وتتطلب المساهمات غير النقدية أدلة أقوى. خط أنابيب العميل ليس عقدًا. قد يكون الترخيص غير قابل للتحويل. قد يظل الموظفون المعارون تحت سيطرة الوالدين. قد تشتمل التكنولوجيا على مكونات تابعة لجهات خارجية لا يمكن ترخيصها من الباطن. قد تحمل الأراضي أو المباني قيودًا على الاستخدام. يجب على مجلس الإدارة أن يقدر المساهمات المقبولة والقابلة للاستخدام، وليس الأوصاف الترويجية.

الجدول 1. دفتر الأستاذ المساهمة واختبارات القبول
مساهمةالأدلة المطلوبةاختبار القبولعلاج في حالة الغياب
النقد والتمويلالالتزام المنفذ والشروط والمصدرالأموال المقاصة أو التسهيلات القابلة للسحبالتخفيف أو الفائدة الافتراضية أو التدخل
الترخيص والإذنسجل السلطة الحالي ونطاق النشاطقد يقوم المشروع بتنفيذ النشاط المخطط له بشكل قانونيتغيير المسار أو تأخيره أو إنهائه
العملاء والقنواتالعقود المنفذة والموافقات والاقتصادالإيرادات القابلة للتحويل أو مجموعة الإطلاق المؤهلةتخفيض الأرباح أو علاج الأداء
التكنولوجيا والبياناتجدول الملكية والتبعية والترخيصالحقوق والواجهات والاستخدام القانوني للبيانات القابلة للنشرالضمان أو الاستبدال أو توسيع الترخيص
الناس والقدرةالأدوار المحددة والعقود والتوافرتم توظيف الفريق النقدي أو إعارته بشكل صحيحتمويل التوظيف أو ائتمان الخدمة
الأصول والمرافقالعنوان والتقييم والحالة التشغيليةيتم تسليم الأصول القابلة للاستخدام خالية من الأعباء غير المعلنةتعديل السعر أو الأصل البديل

وينبغي أن تكون القيم والعلاجات خاصة بالمعاملة وأن تكون مدعومة بالأدلة.

5. ترجمة المساهمات إلى حقوق ملكية واقتصاد

ويجب أن تتبع العدالة قيمة المساهمات ومخاطرها وتوقيتها، وليس الرغبة في التماثل. النقد المدفوع عند التكوين له مخاطر مختلفة عن التزام العميل المستقبلي. التكنولوجيا الحالية لها قيمة مختلفة عن الترخيص المحدود حسب المنطقة أو المجال أو الإنهاء. ولا يمكن للحد الأدنى المضمون للشراء أن يدعم الدين والتقييم إلا عندما يكون قابلاً للتنفيذ ومجديًا اقتصاديًا.

يجب أن يفصل جسر التقييم بين الأصول المساهمة وحقوق الوصول والخدمات والأداء المحتمل. الأصول المنقولة بشكل دائم قد تدعم رأس المال المدفوع. قد تبرر الأصول المرخصة حق الامتياز أو العائد المفضل أو حقوق الملكية فقط إذا كان توفرها ومتانتها يدعمان خطة العمل. ينبغي عادةً تسعير الخدمات المستمرة من خلال اتفاقيات الخدمة الشفافة.

يمكن التعامل مع المساهمات الطارئة من خلال الأسهم المربحة أو الخيارات أو السقاطات أو الإصدارات الهامة أو الاعتبار المؤجل. ويجب أن تتجنب هذه الآليات نقل القيمة تلقائيًا قبل إثبات الأداء. ويجب عليهم أيضًا تجنب الحوافز لتأخير القرارات، أو التلاعب في الاعتراف بالإيرادات، أو تحويل الفرص خارج المشروع.

يجب على مجلس الإدارة مراجعة اقتصاديات المشروع بعد جميع المدفوعات بين الشركات. يمكن للإتاوات ورسوم الإدارة وهوامش الشراء والفوائد والضمانات وتعديلات التسعير التحويلي أن تحرك القيمة بعيدًا عن المشروع. قد تظل العلاقة الموحدة المربحة تترك المشروع يعاني من نقص رأس المال أو عدم حصول أحد الطرفين على مكافأة كافية.

6. رسم خريطة للمحيط القانوني والتنظيمي

يجب أن يتبع الهيكل القانوني خطة التشغيل. يجب على الفريق تحديد كل كيان، فرع، شركة منطقة حرة، شركة البر الرئيسي، مشروع تعاقدي، شركة قابضة وشركة خدمات مطلوبة. لكل منها يجب أن تكون ملكية الدولة، والقانون الحاكم، والأعمال التجارية المسموح بها، والتراخيص، والإقامة الضريبية، والموظفين، والحسابات المصرفية، ومسؤوليات البيانات ودور التعاقد.

يوفر قانون الشركات التجارية الإمارات خط الأساس لقانون الشركات الفيدرالي، في حين يمكن أن يكون للمناطق الحرة المالية ومنظمي القطاع أنظمة منفصلة.[12] يسمح قانون الشركات الخاص بـ المملكة العربية السعودية للشركاء والمساهمين باستخدام اتفاقيات الشراكة للتحكم في علاقتهم ودمج الأحكام ذات الصلة في المستندات الدستورية.[14][15] تظل النصائح المحلية الحالية ضرورية لكل نشاط وكيان.

ويجب أن تغطي خريطة الأذونات الملكية الأجنبية، والحد الأقصى للقطاعات، ومخاطر المرشح أو الوكالة، والمواد المحلية، والملكية المستفيدة، والموافقة على المنافسة، وفحص الأمن القومي، وضوابط الصرف، وحصص التوظيف، ونقل البيانات، وتنظيم المنتجات. وتوضح قوائم الحجز الخاصة برابطة الاستثمار الأجنبي المباشر (ACIA) أن الهياكل المسموح بها وحدود الأسهم الأجنبية يمكن أن تختلف ماديًا حسب النشاط والبلد.[5]

يجب ألا تعد مستندات المعاملة بنتيجة تشغيلية لا تستطيع الجهة المرخص لها تقديمها. يجب ربط الشروط السابقة بأدلة التأسيس والترخيص والرسملة والوصول إلى البنوك والتأمين والعقود الرئيسية وعدم الممانعة التنظيمية عند الاقتضاء.

7. رسم خريطة الصفقات والتشغيل

ويجب أن تربط الخريطة بين الملكية والعقود والتمويل والخدمات والعملاء والبيانات والتكنولوجيا والمساءلة التنظيمية. يجوز لشركة قابضة امتلاك أسهم بينما تتعاقد شركة تابعة عاملة مع العملاء. يجوز لأحد الوالدين ترخيص التكنولوجيا، ويجوز لآخر توفير المباني أو التوزيع، وقد توفر البنوك الخارجية رأس المال العامل أو تسهيلات الضمان.

يجب أن تميز الخريطة التدفق التعاقدي والتدفق النقدي والرقابة والمساءلة. لا يجوز للطرف الذي يرشح أعضاء مجلس الإدارة أن يتحكم في النشاط اليومي المنظم. يجوز لمزود الخدمة تشغيل أنظمة مهمة دون امتلاك النظام الأساسي. قد يتم استلام الإيرادات من قبل كيان واحد بينما تقع التكاليف والتزامات العملاء والمخاطر في كيان آخر.

يحتاج كل سهم إلى اتفاقية ومالك ومدة وسعر وتأثير الإنهاء وخطة استمرارية. ويجب أن تكون الترتيبات بين الشركات قابلة للتنفيذ ومتسقة مع المتطلبات الضريبية والتسعير التحويلي والمتطلبات التنظيمية. لا ينبغي التعامل مع الدعم الجماعي غير الرسمي على أنه قدرة ملتزمة.

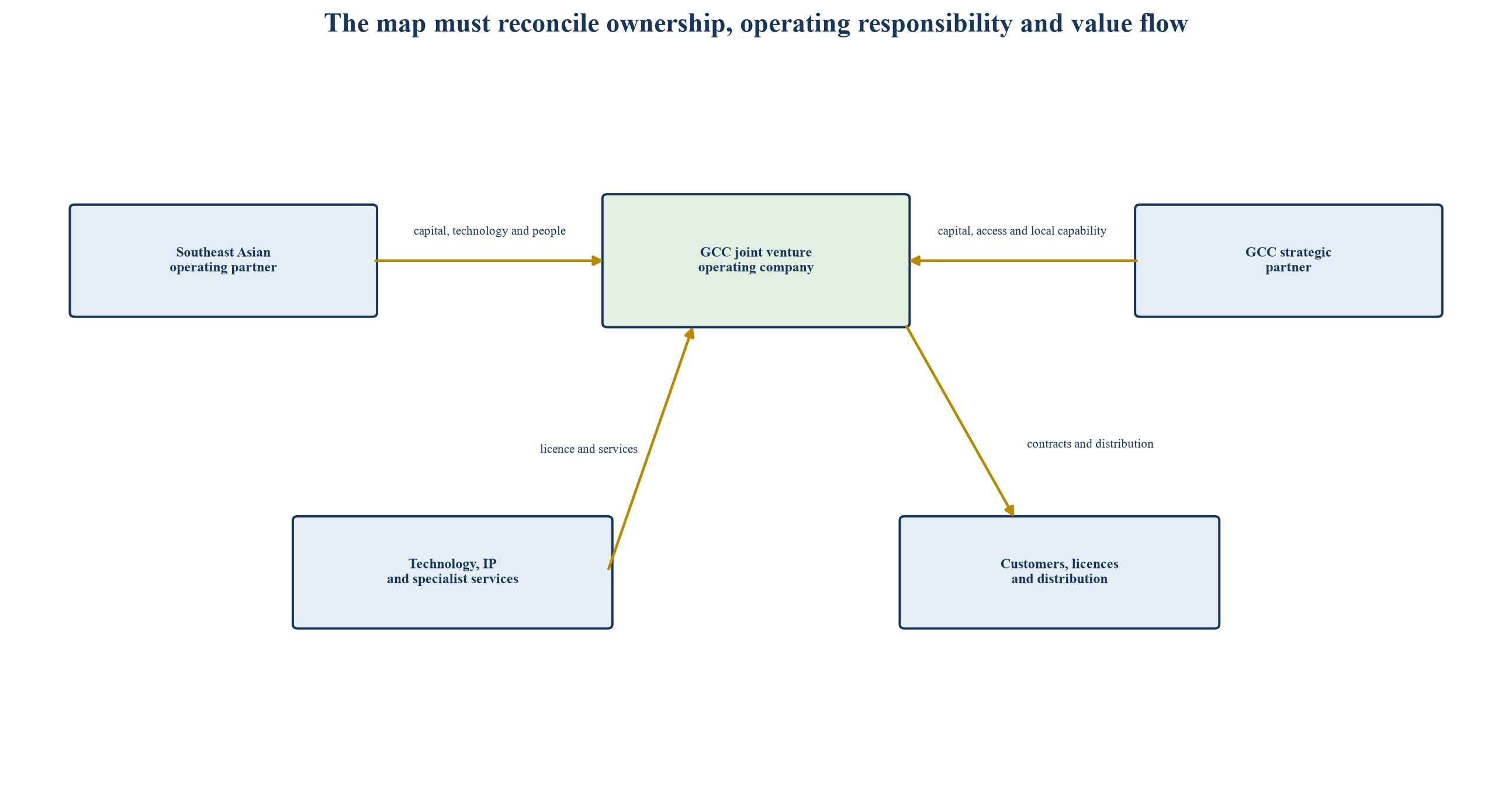

الشكل 2. خريطة توضيحية لمعاملات المشروع المشترك لجنوب شرق آسيا-دول مجلس التعاون الخليجي
الشكل 2. خريطة توضيحية لمعاملات المشروع المشترك لجنوب شرق آسيا-دول مجلس التعاون الخليجي
الكيانات والتدفقات والنسب المئوية هي افتراضات إدارية افتراضية.

8. تحديد نموذج التشغيل قبل الأمور المحجوزة

يشرح نموذج التشغيل كيف يكسب المشروع العملاء ويقدم الخدمة. وينبغي أن تغطي ملكية المنتج والمبيعات والتسعير والمشتريات والعمليات والامتثال والتمويل والتكنولوجيا والبيانات والمخاطر والموارد البشرية ودعم العملاء. تحتاج كل وظيفة إلى مسؤول تنفيذي مسؤول وخط إبلاغ وميزانية وتبعية للخدمات.

يجب أن تحمي الأمور المحجوزة الاستثمار دون إجبار أعضاء مجلس الإدارة على الموافقة على العمليات الروتينية. يمكن أن تؤدي حقوق النقض المفرطة إلى تحويل المشروع إلى لجنة. يمكن أن تسمح الحقوق الضعيفة لشريك واحد بتغيير الإستراتيجية أو استخراج القيمة. ويجب أن يميز تصميم الحوكمة بين قرارات المساهمين، وقرارات مجلس الإدارة، والسلطة التنفيذية، ومسؤولية الإدارة العليا المنظمة.

يجب أن تتضمن خطة التشغيل الأولى التوظيف، والوصول إلى النظام، واتفاقيات مستوى الخدمة، واكتساب العملاء، وتأهيل الموردين، والضوابط النقدية والاستجابة للحوادث. يجب أن يذكر ما يصبح محليًا، وما يبقى مقدمًا من أحد الوالدين وما يجب أن يكون مستقلاً. يجب أن يعمل التصميم إذا أصبح أحد الوالدين مشتتًا أو غير متعاون.

يجب أن تتبع حوافز الإدارة نتائج المشروع. يمكن أن يواجه المديرون التنفيذيون المعارون ولاءً منقسمًا، أو حواجز معلوماتية، أو أهدافًا خاصة بالوالدين. شروط التوظيف، وإعداد التقارير، والسرية، والصراعات والخلافة تحتاج إلى معالجة واضحة.

9. بناء حالة أساسية متكاملة والجانب السلبي

يجب أن يبدأ النموذج المالي بالدوافع التشغيلية: العملاء، والأحجام، والسعر، والهامش الإجمالي، وإنتاجية المبيعات، والقدرة، والتوقيت التنظيمي، والموظفين، والتكنولوجيا، ورأس المال العامل، والنفقات الرأسمالية. يجب أن تكون رسوم الوالدين والإتاوات وتكاليف التمويل والضرائب مرئية. لا يمكن لرقم الربح الموحد أن يكشف عن الشريك الذي يقدم القيمة أو يلتقطها.

يجب أن يجمع الجانب السلبي بين المخاطر التي يمكن أن تحدث معًا. يمكن أن يؤدي تأخير الإذن إلى تأجيل الإيرادات بينما يستمر الموظفون والأنظمة المحلية في تكبد الأموال. يمكن أن يؤدي ضعف تسليم الشريك إلى زيادة نفقات المبيعات المباشرة. يمكن أن يتطلب هجرة التكنولوجيا رأس مال إضافي مع تقليل جودة الخدمة. يمكن أن تؤثر تغيرات العملة على التكنولوجيا المستوردة والعائدات العائدة إلى الوطن.

يجب أن يحسب النموذج الذروة النقدية، ومساحة العهد، والتمويل الإضافي، والتخفيف، ونقاط القرار. وينبغي أن يحدد التكاليف التي يمكن إيقافها، والالتزامات التي تظل سارية بعد الإنهاء، وما هي الأصول التي تحتفظ بقيمتها. وينبغي الموافقة على احتياجات التمويل قبل أن يصل المشروع إلى مرحلة الضيق.

لا ينبغي لاحتمالات السيناريو أن تخلق دقة زائفة. يجب أن يركز مجلس الإدارة على المتغيرات ودرجات الأدلة والمحفزات والإجراءات. يعد النطاق الذي يحتوي على بوابات قرار واضحة أكثر فائدة من التدفق النقدي المخصوم الفردي المبني على تعاون لم يتم التحقق منه.

10. مطابقة حقوق التمويل مع خطة التشغيل

يجب أن يغطي رأس المال الأولي التكوين والتراخيص والأشخاص والتكنولوجيا والإطلاق ورأس المال العامل وحالات الطوارئ المحددة. يجب ربط رأس المال اللاحق بالأدلة مثل استلام الترخيص وعقود العملاء وجاهزية المنتج وهامش المساهمة. لا تحمي الشرائح رأس المال إلا عندما تكون المعالم قابلة للقياس بشكل موضوعي.

يجب أن توضح المستندات ما إذا كان التمويل الإضافي عبارة عن أسهم أو ديون المساهمين أو ديون طرف ثالث أو دعم الضمان أو مزيج من ذلك. ويجب أن تحدد الأولوية والتسعير والأمن والسداد والتحويل والتخفيف والعواقب المترتبة على التخلف عن السداد. لا ينبغي للشريك أن يكتسب السيطرة بثمن بخس عن طريق حجب التمويل المتوقع مسبقًا.

يمكن أن تشمل علاجات التمويل فترات العلاج، أو القروض الافتراضية، أو التخفيف، أو تعليق التوزيعات، أو فقدان حقوق النقض، أو خيارات الاتصال، أو حقوق التدخل. ويجب أن تكون سبل الانتصاف متناسبة وقابلة للتنفيذ. ويجب عليهم التمييز بين عدم الرغبة وبين عدم القدرة القانونية أو العقوبات أو الحظر التنظيمي أو القوة القاهرة.

الجدول 2. هيكل التمويل وعواقب المراقبة
حدث التمويلالأدلة المفضلةالسيطرة على القلقممكن رد التصميم
رأس المال التكوينيتصفية النقدية والأصول غير النقدية المقبولةالقيمة المحولة قبل المساهمةالضمان أو الإكمال المتزامن أو الربح
إطلاق الشريحةبوابات الإذن والمنتج والعملاءالموافقة الموضوعية على المعالمالأدلة المستقلة والقبول المعتبر
الحاجة إلى رأس المال العاملالتوفيق بين التوقعات النقدية والشيخوخةالتمويل الطارئ المتكررالتسهيلات الملتزمة وعهد السيولة
التمويل السلبيخطة التعافي التي وافق عليها مجلس الإدارةولا يستطيع حزب واحد أن يقوم بالتمويل أو لا يريد ذلكالقرض الافتراضي أو التخفيف أو التدخل الموسع
رأس المال التوسعيالاقتصاد والقدرات على المستوى القطريالنمو قبل اقتصاديات الوحدةشريحة مسيجة ووقف الزناد
جسر الخروجتوقيع خطة البيع أو الانفصالالاحتجاز أثناء الفترة الانتقاليةجسر كبير بمدة محددة

الجدول تشخيصي. تتطلب مستندات المعاملة مشورة خاصة بالتكليف القضائية.

11. تصميم مصفوفة حقوق اتخاذ القرار

يجب أن تقوم المصفوفة بتخصيص القرارات للمساهمين ومجلس الإدارة واللجان والإدارة. وينبغي أن يذكر حقوق الاقتراح، ومتطلبات المعلومات، وعتبات التصويت، والنصاب القانوني، والصراعات، والامتناع عن التصويت، وسلطة الطوارئ والتصعيد. ولا ينبغي أن يتطلب القرار نفسه موافقات غير متسقة عبر الوثائق الدستورية والتراخيص واتفاقيات الخدمة.

قد تشمل المسائل الإستراتيجية نطاق الأعمال، والخطة السنوية، ورأس المال، وعمليات الاستحواذ، والتصرفات، والبلدان الجديدة، والعقود المادية، والاقتراض، ومعاملات الأطراف ذات الصلة، وتغييرات الملكية الفكرية، والتقاضي. وينبغي أن تظل المسائل التشغيلية مع المسؤولين التنفيذيين الخاضعين للمساءلة ضمن الميزانية والسياسة. قد تتطلب الوظائف المنظمة الاستقلال عن توجيهات المساهمين.

الملكية المتساوية لا تتطلب سلطة متساوية في كل مسألة. يمكن أن تعكس الحقوق المساهمة والخبرة. قد يتحكم الشريك التكنولوجي في التغييرات التي تطرأ على عنوان IP الأساسي للخلفية بينما يتحكم المشروع في تكوين المنتج المحلي. قد يحتاج الكيان المحلي الخاضع للتنظيم إلى سلطة نهائية فيما يتعلق بالامتثال والتأهيل وإعداد التقارير.

وينبغي اختبار المصفوفة من خلال عمليات المحاكاة. يجب على الفريق إدارة تأخير الميزانية، وحوادث العملاء، وخرق البيانات، ومكالمة رأس المال العاجلة، ومشتريات الأطراف ذات الصلة، والخلاف الاستراتيجي. إذا لم يتمكن المشروع من التصرف خلال الوقت المطلوب، فلن تصبح الحقوق سارية.

12. حقوق الحماية منفصلة عن مراقبة التشغيل

يجب أن تمنع حماية الأقلية تدمير القيمة، والتخفيف، وتسرب الأصول، وتغيير الإستراتيجية غير المنضبط. تحدد مراقبة التشغيل من يمكنه تنفيذ الخطة المعتمدة. إن الخلط بين هذه الأهداف ينتج عنه إما عمل غير قابل للإدارة أو مستثمر مكشوف.

وينبغي أن تقتصر حقوق الحماية على الأمور التي تغير الاستثمار بشكل جوهري. ويمكن أن تشمل التغييرات في الأعمال ورأس المال والوثائق الدستورية والاقتراض الرئيسي ومبيعات الأصول ومعاملات الأطراف ذات الصلة وأرباح الأسهم والإعسار. ينبغي تحديد حجم العتبات وفقًا للخطة ومراجعتها مع نمو المشروع.

يجب على مجلس الإدارة فحص الرقابة السلبية على العواقب المحاسبية والتنظيمية والمنافسة. قد يفتقر المساهم إلى ملكية الأغلبية ولكنه يمارس سيطرة مشتركة أو حاسمة من خلال حق النقض أو حقوق التعيين أو التبعيات التعاقدية. يجب على فريق المعاملة تقييم الرقابة ضمن كل إطار عمل ذي صلة بدلاً من الاعتماد على التصنيفات.

ينظم نظام المنافسة الإمارات التركيزات الاقتصادية، وتشمل الحدود السارية اعتبارًا من أبريل 2025 مبيعات الإمارات في الأسواق ذات الصلة التي تتجاوز AED 300 million أو حصة السوق التي تتجاوز 40 بالمائة.[12][13] ويمكن أيضًا أن يشكل المشروع المشترك ذو الوظائف الكاملة عملية اندماج بموجب قانون المنافسة في سنغافورة.[16]

13. حماية خلفية الملكية الفكرية

تشمل الملكية الفكرية الأساسية براءات الاختراع والبرمجيات والنماذج والعلامات التجارية والعمليات والبيانات والوثائق والأسرار التجارية والمعرفة التي تم إنشاؤها خارج المشروع. يجب أن يحدد الجدول المالك والتكليف القضائية والتسجيل والتبعية وتقييد الطرف الثالث والاستخدام المسموح به والمجال والإقليم والحصرية والترخيص من الباطن والمدة وتأثير الإنهاء.

يجب أن يكون الترخيص كافيا لخطة التشغيل والتمويل. يمكن للترخيص الضيق أن يحافظ على القيمة الأصلية بينما يجعل المشروع غير قادر على تكييف المنتجات أو تعيين الموردين أو الاستمرار بعد النزاع. فالترخيص الدائم الواسع النطاق من الممكن أن ينقل قيمة أكبر مما تبرره اقتصاديات الأسهم. يجب على مجلس الإدارة تسعير النطاق بشكل صريح.

وتميز إرشادات الويبو بين التراخيص الحصرية والوحيدة وغير الحصرية وتوصي بتعريف الحقوق والمجالات والأسواق والالتزامات والتعويض والسرية والإنهاء.[9][10] وتنصح الويبو أيضًا بالاتفاق المبكر على الملكية الفكرية الأساسية والمقدمة في المشاريع المشتركة.[11] وينبغي ترجمة هذه المبادئ إلى جداول على مستوى الأصول.

يجب أن يتطابق الوصول التشغيلي مع الحقوق القانونية. قد يكون من الضروري توفير ضمان الكود المصدري والوثائق وبيانات اعتماد المسؤول ومشغلات الإصدار واختبار الأمان ودعم النقل. الترخيص الذي لا يمكن ممارسته عملياً لا يحمي الاستمرارية.

14. تخصيص الملكية الفكرية وقيمة البيانات في المقدمة

تنشأ الملكية الفكرية الأمامية من عمل المشروع. يمكن أن تشمل تعديلات المنتج المحلي ومجموعات البيانات والنماذج والواجهات ورؤى العملاء والاختراعات والوثائق والعلامات التجارية. ويجب أن تتبع الملكية الهدف التجاري وخطة التمويل المستقبلية، وليس التقصير في حق من يوظف مطورًا.

وتشمل الهياكل المحتملة ملكية المشروع، أو ملكية أحد الوالدين بترخيص مشروع، أو ملكية خاصة بحقل معين، أو ملكية مشتركة. يمكن للملكية المشتركة أن تخلق الموافقة والتنفيذ والخروج من التعقيد. يجب أن تتناول المستندات التحسينات والأعمال المشتقة والاختراعات وتعيينات الموظفين والحقوق التي أنشأها الموردون.

البيانات تتطلب تحليلا منفصلا. قد يتحكم المشروع في علاقات العملاء دون امتلاك بيانات شخصية. يجب أن تحترم حقوق استخدام المعلومات المجمعة أو المشتقة القانون والموافقة والعقود والسرية. يمكن للتدريب أو تحسين النماذج أن يخلق قيمة مع زيادة الالتزامات المتعلقة بالخصوصية والإنترنت والخروج.

يجب أن توضح خريطة الخروج البيانات التي يمكن نقلها، والتي يجب أن تبقى، والتي يجب حذفها، والخدمات التي يجب أن تستمر. يمكن أن تفشل ترتيبات الملكية الفكرية والبيانات التي تعمل أثناء التعاون أثناء الانفصال ما لم يتم تصميم الاستمرارية عند التكوين.

15. إدارة العلامة التجارية والعملاء وملكية الفرص

قد يستخدم المشروع العلامة التجارية الأم أو ينشئ علامة تجارية جديدة أو يجمع بين الهويات. يجب أن يحدد ترخيص العلامة التجارية المعايير والموافقة ومراقبة الجودة والاستجابة للأزمات والأصول الرقمية والمجالات والحسابات الاجتماعية والإنهاء. يمكن أن تتدفق مخاطر السمعة في كلا الاتجاهين.

تتطلب ملكية العميل أكثر من عدم المنافسة. يجب أن توضح المستندات الفرص التي تنتمي إلى المشروع، والتي تظل محفوظة لأحد الوالدين، وكيفية إضافة الإحالات وكيفية التعامل مع الحسابات المتداخلة. يجب أن تتوافق تعريفات الإقليم والمنتج مع الواقع التجاري وقانون المنافسة.

يجب أن يتفق الطرفان على ما يحدث عندما يريد العميل حلاً إقليميًا يتجاوز حدود المشروع. يمكن أن تتضمن القواعد تخصيص العملاء المحتملين، والعطاءات المشتركة، وتنسيق الخدمات، والتسعير، ومشاركة البيانات، وإسناد الإيرادات. يمكن أن يشجع الغموض على التحويل أو التأخير.

ويجب ربط حقوق العملاء بعد الخروج بالاستمرارية والقيمة. يمكن أن يؤدي النقل التلقائي إلى أحد الوالدين إلى إعاقة استثمارات الطرف الآخر. يمكن أن يؤدي التقييد الشامل إلى الإضرار بالعملاء. يجب أن يحدد الانتقال والموافقة وقدرة الخدمة والنظر النتيجة.

16. بناء نظام الصفقات مع الأطراف ذات العلاقة

تشتري معظم المشاريع الخدمات أو الأصول من والديها. ويمكن لهذه الترتيبات أن توفر الخبرة الحيوية والتكنولوجيا والمشتريات والتمويل. كما أنها تخلق فرصًا لاستخراج الهامش والتبعية وعدم تناسق المعلومات. يجب أن يكون لكل خدمة مادية ذات صلة بالطرف النطاق والسعر ومقاييس الأداء وحقوق التدقيق ودعم الإنهاء.

يجب أن يكون التسعير قابلاً للدفاع عنه تجاريًا وضريبيًا. يجب أن يفهم المشروع توزيع التكلفة، وهوامش الربح، وخصومات الحجم، والتعرض للعملة، ونفقات التمرير. يجب ألا تتجاوز الفواتير الأصلية الميزانية المعتمدة تلقائيًا. وينبغي أن يتبع تحليل التسعير التحويلي الوظائف والأصول والمخاطر التي يتحملها فعلياً كل كيان.[24]

يجب أن تتطلب الحوكمة من أعضاء مجلس الإدارة المتضاربين الكشف عن المصالح واتباع قواعد الامتناع عن التصويت المعمول بها. يمكن لمعيار أو لجنة مستقلة أن تساعد في الصفقات المادية. يجب أن يحتفظ المشروع بسجلات كافية لدعم التدقيق والضرائب واجتهاد المقرض.

يجب أن يحدد تخطيط الخروج خدمات الأطراف ذات الصلة القابلة للاستبدال والمدة التي يستغرقها الاستبدال. يجب ألا يكون أحد الوالدين قادرًا على تعطيل العمل على الفور من خلال إنهاء الخدمة غير المرتبط بالتقصير في المشروع.

17. اختبار حالة المشروع المشترك الافتراضي

لنفترض أن شركة خدمات مدعومة بالتكنولوجيا في جنوب شرق آسيا وشريك استراتيجي دول مجلس التعاون الخليجي يخططان لمشروع يخدم عملاء المؤسسات في الإمارات والمملكة العربية السعودية. يساهم الشريك التكنولوجي بالبرمجيات وطرق التنفيذ والموظفين المتخصصين. يساهم شريك دول مجلس التعاون الخليجي بـ USD 28 million نقدًا وإمكانية وصول العملاء والتسهيلات ودعم التنفيذ التنظيمي.

تفترض الحالة المركزية إجمالي الاستخدامات الأولية لـ USD 52 million، الممولة من خلال USD 36 million للأسهم وUSD 16 million لديون المساهمين. من المفترض أن تصل إيرادات العام الثالث إلى USD 74 million مع الأرباح قبل الفوائد والضرائب والإهلاك والاستهلاك بقيمة USD 15 million. ذروة التمويل هي USD 52 million. هذه الأرقام هي افتراضات إدارية افتراضية.

يؤدي الجانب السلبي المرتبط بتأخير الإطلاق لمدة تسعة أشهر، إلى تحويل عدد أقل من عمليات تقديم العملاء، وزيادة تكلفة الترجمة، ويتطلب رأس مال عامل إضافي. تنخفض إيرادات العام الثالث إلى USD 47 million، وتنخفض الأرباح قبل الفوائد والضرائب والإهلاك والاستهلاك إلى USD 4 million وترتفع ذروة التمويل إلى USD 68 million. يتطلب الهيكل المتوازن شريحة انتعاش متفق عليها مسبقًا وبوابات أداء معدلة.

يشكل الهيكل المرحلي المشروع مع USD 24 million، ويحد من المنطقة الأولية ويطلق المزيد من رأس المال بعد الحصول على إذن ومعالم المنتج والعميل. يُفترض أن تكون إيرادات العام الثالث عند USD 62 million، والأرباح قبل الفوائد والضرائب والإهلاك والاستهلاك عند USD 10 million وذروة التمويل عند USD 45 million. يؤدي التدريج إلى تقليل رأس المال المعرض للخطر مع احتمال تباطؤ الحجم.

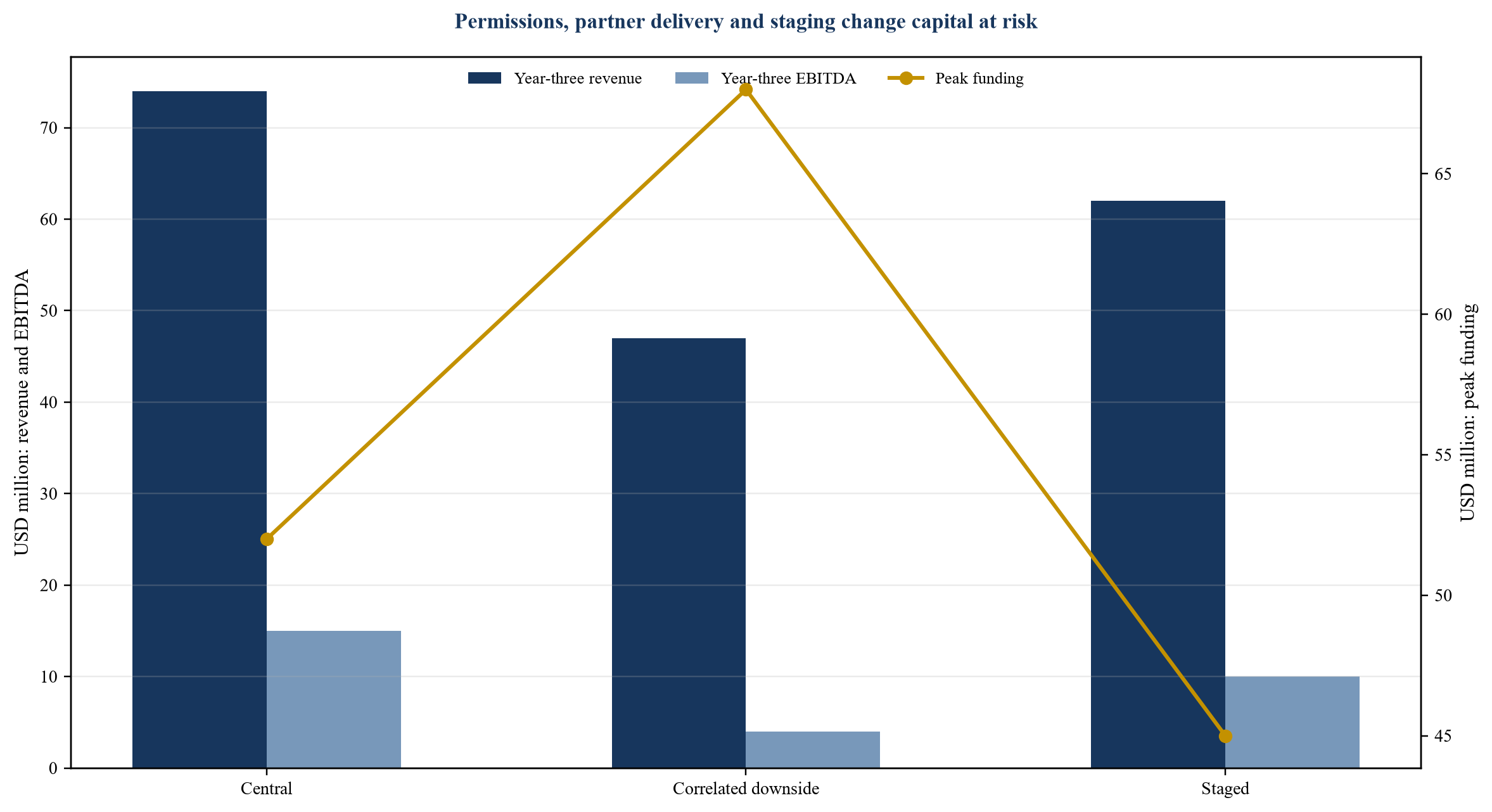

الشكل 3. تمويل المشروع المشترك الافتراضي ونتائج التشغيل
الشكل 3. تمويل المشروع المشترك الافتراضي ونتائج التشغيل
جميع المبالغ هي افتراضات إدارية افتراضية ولا تصف معاملة فعلية.

18. ربط الاقتصاد بأداء المساهمة

يجب أن يوضح النموذج كيف تؤثر كل مساهمة موعودة على الإيرادات والتكلفة والنقد والقيمة. يؤثر وصول العميل على وقت الاستحواذ ونفقات المبيعات. تؤثر التكنولوجيا على جاهزية المنتج وصيانته وهامش الربح الإجمالي. تؤثر المرافق على توقيت الإطلاق والتكلفة الثابتة. يؤثر التمويل على السيولة والتخفيف.

ولذلك ينبغي أن ترتبط مقاييس الأداء بالعواقب الاقتصادية. لا ينبغي أن يحصل أحد الوالدين على رصيد كامل لقائمة المقدمات عندما لا يتقدم العملاء المؤهلون. وينبغي قياس تسليم التكنولوجيا من خلال مستويات الوظائف والأمن والخدمة المقبولة. وينبغي قياس الدعم المحلي من خلال الإذن ونتائج التشغيل ضمن الحدود القانونية.

يمكن أن تقوم سبل الانتصاف بتعديل حقوق الملكية أو الرسوم أو التفرد أو المنطقة أو السيطرة في المستقبل. ولا ينبغي لهم مكافأة طرف واحد على عرقلة القبول أو حجب الموافقات. الاختبارات المستقلة والأدلة الموضوعية والتوقيت الواضح تقلل من النزاعات.

يجب على مجلس الإدارة التمييز بين الأداء الضعيف للمشروع والتخلف عن السداد. يمكن أن تفشل الإستراتيجية المعتمدة بشكل مشترك على الرغم من تنفيذ كلا الطرفين. وفي هذه الحالة، يجب أن تتبع الاستجابة خطة العمل وتصميم الخروج بدلاً من العلاجات التقصيرية العقابية.

19. تصميم بوابات الأداء والكسب

يمكن أن يؤدي الربح إلى مواءمة حقوق الملكية مع القيمة المقدمة عندما تكون المساهمات غير مؤكدة. قد تتضمن المعالم الإذن، أو نشر المنتج، أو الإيرادات المتعاقد عليها، أو هامش الربح الإجمالي، أو الاحتفاظ بالعملاء، أو القدرة، أو التمويل، أو تسليم الملكية الفكرية. يحتاج كل معلم إلى فترة قياس وسياسة محاسبية ومصدر الأدلة وآلية النزاع.

المعالم الثنائية بسيطة ولكنها يمكن أن تخلق تأثيرات منحدر. يمكن أن تعكس النتائج المتدرجة التسليم الجزئي، ولكنها تزيد من التعقيد. يجب أن يحد التصميم من تقدير الإدارة ويمنع التغييرات في الميزانيات أو الأسعار أو تخصيص العملاء من التلاعب بالإنجاز.

يمكن إصدار الأسهم بشكل تدريجي أو نقلها من الضمان أو الحصول عليها من خلال الخيارات. تتطلب العواقب الضريبية والمحاسبية والتنظيمية والتمويلية مشورة محددة. ويجب ألا تؤدي المصالح غير المُصدرة أو المشروطة إلى خلق حقوق تصويت أو حقوق اقتصادية غامضة.

يجب أن يظل المشروع قابلاً للإدارة خلال فترة الربح. ينبغي ذكر الحقوق المؤقتة بوضوح. ولا ينبغي للطرف الذي ينتظر حقوق الملكية أن يسيطر على الأصول بما يتجاوز تعرضه الممول، في حين يجب على المشروع أن يحصل على التعاون المطلوب لتحقيق هذا الإنجاز.

20. بناء مصفوفة توزيع المخاطر

يجب أن تقوم مصفوفة المخاطر بتخصيص الملكية والتخفيف والتكلفة والتعرض المتبقي للإذن والطلب والتكنولوجيا والإنترنت والبيانات والأشخاص والموردين والتمويل والضرائب والعملات الأجنبية والعقوبات والمنافسة والملكية الفكرية والخروج. وقد لا يتمكن الطرف الأكثر قدرة على السيطرة على المخاطر من استيعاب عواقبها المالية.

تقوم الإقرارات بتخصيص مخاطر المعلومات عند التوقيع. العهود تسيطر على السلوك قبل وبعد الانتهاء. تعالج التعويضات الخسائر المحددة. نقل التأمين التعرض المحدد. يوزع السعر والأرباح وتصميم التمويل عدم اليقين. ويجب أن تعمل هذه الأدوات معًا دون تكرار أو ترك ثغرات.

المشروع نفسه يحتاج إلى القدرة على المخاطرة. دفع كل خسارة لأحد الوالدين يمكن أن يجعل الشركة تابعة وغير قابلة للتمويل. إن ترك جميع الخسائر في المشروع يمكن أن يعرض المستثمرين والعملاء من الأقلية. يجب أن يكون للمخاطر المادية استجابة ممولة وصاحب قرار.

يجب تحديث المصفوفة بعد الإطلاق. تتغير ملكية المخاطر عند استلام التراخيص أو ترحيل الأنظمة أو تجديد العقود أو سحب التمويل. ويجب أن تتطلب الحوكمة إعادة التحقق بشكل دوري بدلاً من التعامل مع جدول الصفقات على أنه دائم.

21. تصميم سلم الجمود الذي يحافظ على العمليات

ينبغي تعريف الجمود بشكل ضيق. يختلف التصويت الفاشل على مسألة محجوزة عن التأخير التشغيلي أو الخرق أو التخلف عن التمويل أو الحظر التنظيمي. يجب أن تحدد المستندات القرار المتأثر والمحاولات المطلوبة والحدود الزمنية وقاعدة التشغيل المؤقتة.

يجب أن تحافظ المرحلة الأولى على استمرار الأعمال العادية. يمكن للإدارة أن تعمل ضمن الخطة المعتمدة الأخيرة ومتطلبات الامتثال الإلزامية وميزانية الطوارئ. أما المرحلة الثانية فيمكن أن تنقل الموضوع من الإدارة إلى مجلس الإدارة ومن ثم إلى كبار المديرين. قد يتناسب قرار الخبراء مع النزاعات المحاسبية أو التقييمية أو الفنية.

يمكن للوساطة أن تدعم الحل التفاوضي، في حين يوفر التحكيم الفصل بموجب الاتفاقية المختارة. يتناول قانون الأونسيترال النموذجي عملية التحكيم بأكملها، بما في ذلك التدابير المؤقتة والاعتراف.[19] يجب اختيار المنتدى والمقعد واللغة والسرية وقابلية التنفيذ بشكل متعمد.

قد تشمل الآليات النهائية البيع أو الشراء أو البيع أو المزاد أو عملية البيع أو التصفية. تصف إرشادات منظمة التعاون الاقتصادي والتنمية العديد من آليات الطلاق التعاقدي وتسلط الضوء على مخاطرها.[8] وينبغي أن تأخذ الآلية النهائية في الاعتبار عدم تكافؤ القدرة على التمويل والتراخيص والموافقات التنظيمية والاستمرارية.

22. تجنب آليات الشراء والبيع المشوهة

يمكن أن تبدو لعبة الروليت الروسية أو لعبة ركلات الترجيح في تكساس متوازنة لأن أيًا من الطرفين قد يشتري أو يبيع بالسعر المعلن. يمكن أن تتشوه الآلية عندما يكون لدى أحد الأطراف قدر أكبر من السيولة أو المعلومات أو الأهلية التنظيمية أو الاعتماد التشغيلي. قد يؤدي الطرف الأقوى ماليًا إلى إطلاق عملية أثناء الضغط المؤقت.

ويجب على مجلس الإدارة اختبار الآلية في ظل هيكل رأس المال الفعلي. قد يحتاج المشتري إلى الموافقة والتمويل والموافقة على تغيير السيطرة. قد يفقد البائع التكنولوجيا أو وصول العميل الذي تتطلبه شركة أخرى. يمكن أن يؤدي سداد الديون وضمانات الوالدين إلى تغيير السعر الفعلي.

يمكن أن تشمل الضمانات الحد الأدنى من فترات المعالجة، أو التقييم المستقل، أو أدلة التمويل، أو اختبارات الأهلية، أو القيمة الدنيا، أو الشفعة، أو اختبار بيع طرف ثالث، أو مزاد منظم. هذه الميزات تتاجر بالسرعة من أجل العدالة. يجب أن يتطابق التصميم مع النزاع والأصول المحتملة.

يتم خدمة بعض المشاريع بشكل أفضل من خلال الانفصال المرحلي أو بيع الشركة بأكملها. إن الآلية التي لا تستطيع الحفاظ على التراخيص والعملاء والبيانات والموظفين يمكن أن تدمر القيمة حتى عندما يكتمل نقل الأسهم بشكل قانوني.

23. إنشاء خريطة الانفصال عند التشكيل

تسجل خريطة الفصل ما يحدث للأسهم والأصول والنقد والديون والعقود والموظفين والتراخيص والملكية الفكرية والبيانات والعلامات التجارية والعملاء والضمانات والسجلات تحت كل مسار خروج. ويجب أن يميز بين البيع الجيد، والخروج الاستراتيجي، والتخلف عن السداد، والجمود، والإعسار، والإنهاء التنظيمي.

يجب اختبار قابلية النقل. قد تتطلب عقود العملاء والموردين الموافقة. لا يجوز نقل التراخيص. قد يتمتع الموظفون بحقوق محلية. قد تتطلب البيانات إشعارًا أو موافقة أو حذفًا. قد يظل ضمان الوالدين معلقًا بعد بيع الأسهم. قد تكون الخدمات الانتقالية ضرورية.

يجب أن تقدر الخريطة الوقت والتكلفة والالتزامات العالقة ومخاطر الاستمرارية. ويجب أن تحدد الأصول التي يمكن تقسيمها، وأيها يجب أن تبقى معًا وأي طرف يمكنه تشغيلها. يكون لخيار البيع النظري قيمة محدودة إذا لم يتمكن أي مشتري مؤهل من الاحتفاظ بالأصل المنظم.

يجب على الأطراف تمويل التزامات الانفصال التي ينشئونها. يمكن أن يدعم الضمان أو المبالغ المحتجزة أو التأمين أو الضمانات أو تعديلات أسعار الشراء الأداء. يجب أن تحمي الخطة العملاء والعمليات القانونية أثناء الفترة الانتقالية.

24. حماية المعلومات وشفافية الملكية المفيدة

سيقوم المشروع بتبادل المعلومات الحساسة تجاريًا والشخصية والفنية والتنظيمية. وينبغي أن تستند الحقوق إلى الغرض والدور والحاجة. لا تبرر حقوق معلومات مجلس الإدارة تلقائيًا وصول الوالدين غير المقيد إلى بيانات العملاء أو معلومات المنافسين أو السجلات المنظمة.

يجب أن تتناول بنية المعلومات التصنيف والوصول والفرق النظيفة والاحتفاظ والمراقبة والاستجابة للانتهاكات والإرجاع أو الحذف. قد يطلب مستشار المنافسة بروتوكولات يتنافس فيها الآباء. يجب أن توضح سجلات التكنولوجيا من قام بالوصول إلى المعلومات المهمة ومتى.

يجب أن تظل الملكية والسيطرة شفافة. تتوقع إرشادات مجموعة العمل المالي الحصول على معلومات كافية ودقيقة وحديثة عن الملكية المستفيدة وتحذر من أن الهياكل المتعددة البلدان يمكن أن تحجب الملكية الحقيقية.[21] يجب أن يحتفظ المشروع بسجلات توفق بين الملكية المسجلة وحقوق السيطرة والمرشحين والصناديق الاستئمانية ومصادر التمويل.

يجب أن يؤدي الخروج إلى انتقال المعلومات الخاضع للرقابة. تحتاج النسخ والنسخ الاحتياطية وأوزان النماذج وبيانات الاعتماد ومساحات العمل المشتركة إلى المعالجة. ويجب أن تظل التزامات السرية سارية لفترة مناسبة، مع توفير حماية أطول للأسرار التجارية عندما يكون ذلك قانونيًا.

25. بناء المرونة السيبرانية والتشغيلية بين أولياء الأمور

قد يعتمد المشروع على الأنظمة الأم ومقدمي الخدمات السحابية والعمليات الخارجية وفرق الأمان المشتركة. يجب أن تحدد خريطة المرونة الخدمات الحيوية والبيانات والواجهات والهويات وأهداف التعافي وسلطات الحوادث. يجب أن يوضح أين يؤثر الفشل في أحد الوالدين على المشروع.

يجب أن تحتوي اتفاقيات الخدمة على معايير الأمان وإدارة الثغرات الأمنية والتدقيق والإخطار بالحوادث واختبار الاسترداد واستعادة البيانات والتعاقد من الباطن والمساعدة في الخروج. ويحتاج المشروع إلى أدلة تثبت فعالية الضوابط، وليس وثائق السياسة وحدها. يوفر إطار عمل الأمن السيبراني الخاص بـ NIST بنية مشتركة لإدارة وإدارة المخاطر السيبرانية.[22]

يجب أن تكون سلطة الحادث واضحة. قد يحتاج المشروع إلى تعليق الخدمة، أو إخطار المنظمين، أو الاتصال بالعملاء، أو الاحتفاظ بالأدلة، أو الإفراج عن تمويل طارئ. يجب ألا تمنع موافقة الوالدين الإجراء الإلزامي. ويجب أن تأخذ الاستجابة عبر الحدود في الاعتبار المناطق الزمنية واللغة والامتياز القانوني.

يجب أن يتضمن نموذج الجانب السلبي انقطاع الخدمة، وتكلفة المعالجة، وفقدان العملاء، وتأخر النمو. إن المخاطر السيبرانية هي مسألة تشغيل وتقييم، وليست مجرد ضمان تكنولوجي.

26. قم بتطبيق خريطة المخاطر الحرارية المرتبطة بالعلاجات

يجب أن تجمع الخريطة الحرارية بين الاحتمالية والخطورة وإمكانية الكشف والوقت اللازم للتأثير وفعالية التخفيف. يجب أن تؤدي النتيجة العالية إلى إجراء: إعادة التصميم، أو شرط سابق، أو تعديل السعر، أو الاحتياطي، أو العهد، أو التأمين، أو حق التدخل، أو الرفض. اللون بدون قرار له قيمة محدودة.

تحدد الحالة الافتراضية أعلى تعرض أولي لتأخير الأذونات، وعدم تسليم المساهمة، والتبعية للملكية الفكرية، والتخلف عن التمويل. لا يزال الجمود وتركيز العملاء يشكلان أهمية كبيرة. النتائج هي افتراضات إدارية ويجب استبدالها بأدلة المعاملة.

وينبغي قياس المخاطر المتبقية بعد العلاجات. يمكن أن يؤدي شرط الترخيص إلى تقليل مخاطر الإذن فقط عندما يكون مسار الموافقة موثوقًا. تقلل اتفاقية مستوى الخدمة من مخاطر التكنولوجيا فقط عندما يكون الاستبدال أو التدخل ممكنًا من الناحية التشغيلية. إن دعوة رأس المال تقلل من مخاطر السيولة فقط عندما تتمكن الأطراف من تمويلها.

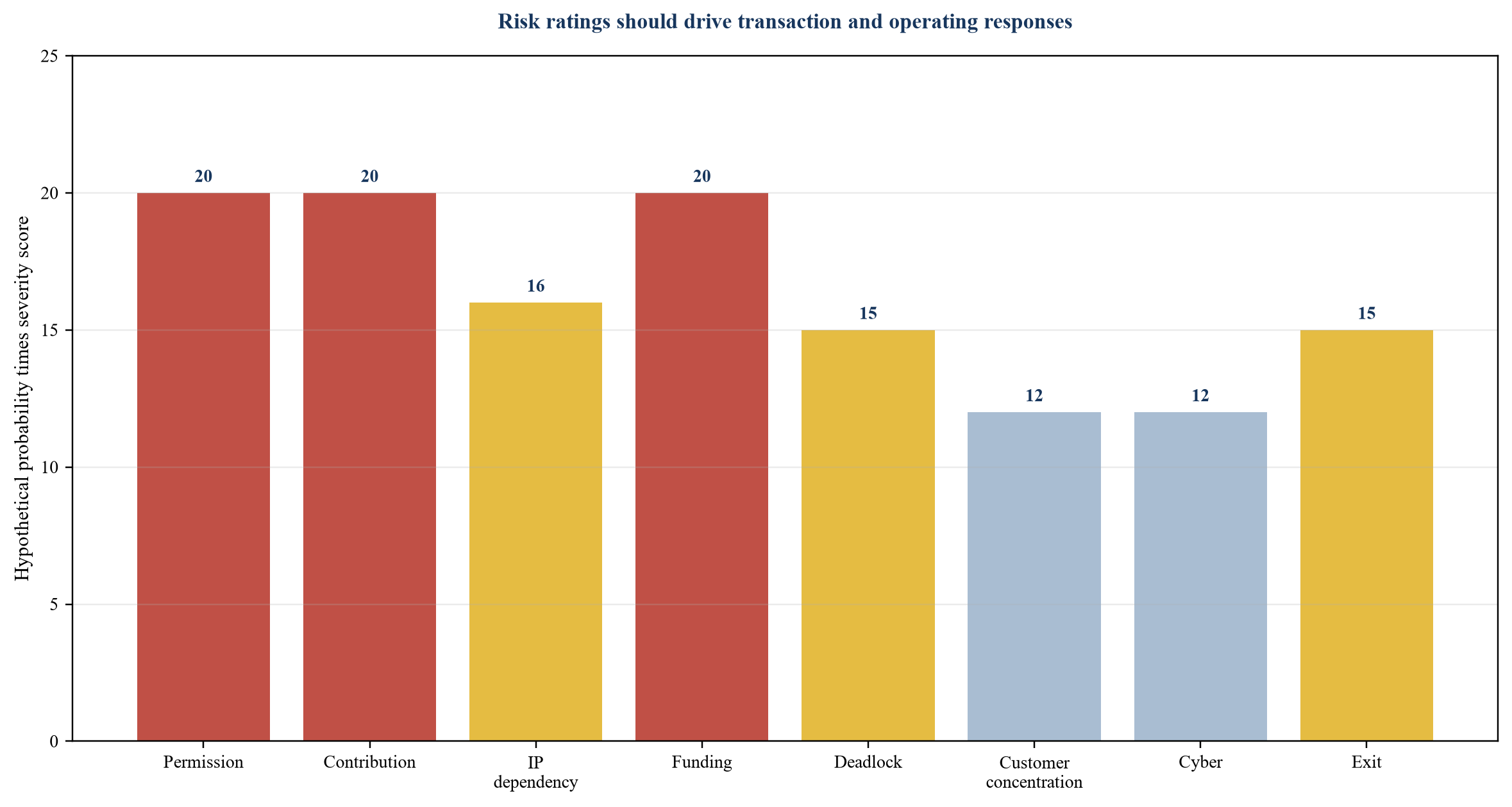

الشكل 4. خريطة توضيحية لمخاطر المشروع المشترك
الشكل 4. خريطة توضيحية لمخاطر المشروع المشترك
النتائج افتراضية ويجب استبدالها بأدلة تم التحقق منها.

27. تسلسل المائتي يوم الأولى

يجب أن تكتمل الأيام من الأول إلى الثلاثين من التكوين وقبول المساهمة والوصول إلى البنوك والحوكمة والسلطات المفوضة والتوظيف الرئيسي وتفعيل الخدمة وملكية الامتثال. يجب على الفريق التوفيق بين كل الافتراضات الختامية لخطة التشغيل وإنشاء سجل مشكلات واحد.

يجب أن تتحقق الأيام الواحد والثلاثون إلى الخامس والسبعون من صحة تحويل العميل، وتوطين المنتج، والتسعير، والواجهات، والمشتريات، ونسب البيانات، وضوابط المخاطر ومعلومات الإدارة. يجب اختبار خدمات الوالدين مقابل الأداء المتفق عليه. يجب أن يوافق مجلس الإدارة على أول توقعات قائمة على الأدلة.

ينبغي للأيام الستة والسبعين إلى المائة والثلاثين تنفيذ الإذن والعملاء والمعالم التشغيلية ومعالجة فجوات التحكم وإعداد أي شريحة توسع. يجب أن يعتمد إطلاق التمويل على الأدلة التي تم التحقق منها وتحديث الاحتياجات النقدية في أوقات الذروة.

يجب أن تعمل الأيام من مائة وواحد وثلاثين إلى مائتين على استقرار الخدمة وتقييم اقتصاديات الوحدة واختبار المرونة ومراجعة أداء المساهمة وتحديد ما إذا كان سيتم التوسع أو إعادة التصميم أو التوقف. وينبغي أن تنتقل الحوكمة من نشاط التشكيل إلى الرقابة المتكررة.

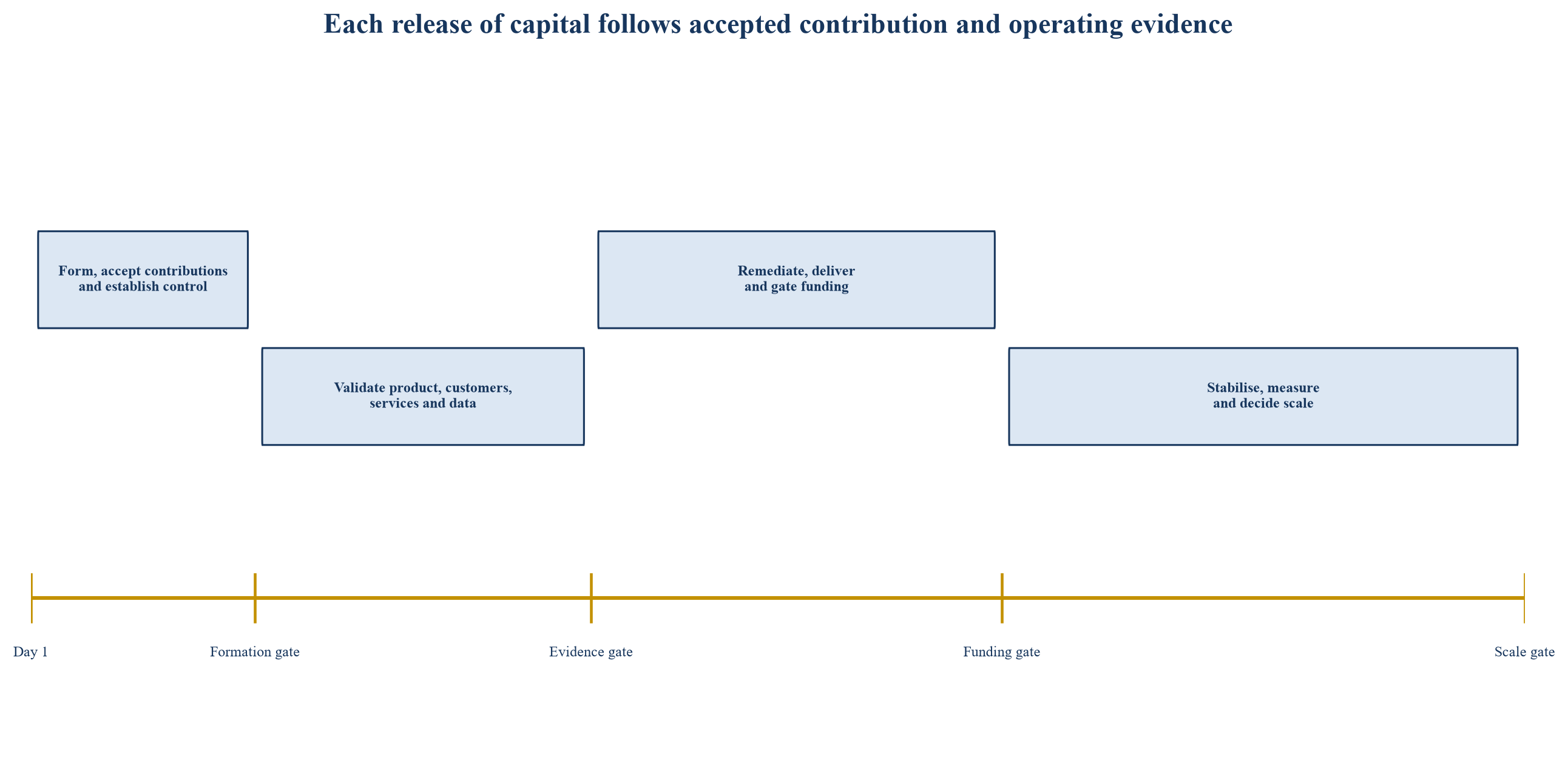

الشكل 5. أول مائتي يوم من التشكيل إلى النطاق المتحكم فيه
الشكل 5. أول مائتي يوم من التشكيل إلى النطاق المتحكم فيه
والجدول الزمني توضيحي وينبغي تكييفه مع الصفقات والمتطلبات التنظيمية.

28. تقديم قضية مجلس قابل للتزوير

يجب أن توضح حالة الاستثمار سبب ضرورة المشروع، وما يساهم به كل طرف، وكيف يتم إثبات القبول، وما هي الأذونات المطبقة، وكيف يتم تسليم العملاء والمنتجات، وما هو التمويل المطلوب، وكيف يتم تقاسم القيمة، وكيف يتم فصل المشروع. يجب أن يكون لكل افتراض مادي مالك ودرجة دليل.

يجب أن يرى مجلس الإدارة الحالات المركزية والسلبية والمرحلة مع ذروة النقد ومشغلات التوقف. يجب أن يعرف ما هي الافتراضات التي تعتمد على تقدير الوالدين وما هي الافتراضات الملتزم بها تعاقديًا. يجب أن تعكس الحساسيات نظام التشغيل بدلاً من التغييرات النسبية التعسفية.

ويجب أن تتضمن شروط الموافقة المساهمات المقبولة، والتكوين، والأذونات، والعقود الرئيسية، وحقوق الملكية الفكرية، والتمويل، والتعيينات الإدارية، واستعداد الخدمة، وتحليل المنافسة، وهندسة الخروج. يجب أن يكون للبنود المؤجلة تواريخ وأصحاب وعواقب.

يجب على مجلس الإدارة رفض القضية عندما تظل الحقوق الأساسية طموحة، أو عندما يكون التمويل غير كاف، أو عندما يؤدي الجمود إلى إيقاف العمليات القانونية، أو عندما يؤدي الانفصال إلى تدمير الأعمال الأساسية. يجب أن تظل الموافقة سارية بعد التوقيع وإعادتها إلى مجلس الإدارة عندما يتغير الدليل أو النطاق بشكل جوهري.

الجدول 3. القائمة المرجعية لموافقة لجنة الاستثمار
منطقة القرارالأدلة المطلوبةقرار اللجنة
ضرورة استراتيجيةمقارنة الطريق والتكملة النادرةالموافقة على الأساس المنطقي للمشروع أو اختيار طريق آخر
المساهماتدفتر الأستاذ وأدلة التقييم والقبولالموافقة على حقوق الملكية والحقوق الطارئة
إذن والهيكلالخريطة القانونية والتنظيمية الحاليةالموافقة على الجهات والشروط السابقة
الاقتصاد والتمويلخطة متكاملة، الجانب السلبي والذروة النقديةالموافقة على الشرائح والاحتياطيات ومشغلات الإيقاف
الحوكمة والمرونةمصفوفة القرار والخدمات وسلطة الحوادثالموافقة على نظام التحكم والمعالجة
مخرجقابلية النقل والتقييم وخريطة الانفصالاعتماد الآليات النهائية والاستمرارية

ويجب أن تكون شروط الموافقة مرتبطة بالأدلة والمالكين والعواقب.

29. تطبيق الإطار حسب النموذج الأصلي للمشروع

يجب أن يركز مشروع التكنولوجيا والتوزيع على الملكية الفكرية، والتوطين، وملكية العملاء، واستمرارية الخدمة، وأداء القناة. يجب أن يعطي مشروع الخدمات الخاضعة للتنظيم الأولوية للأذونات والإدارة المسؤولة ورأس المال واستقلالية الامتثال وحماية العملاء. يجب أن يضيف المشروع الصناعي الأرض والمرافق والقدرة والمشتريات والسلامة والشراء على المدى الطويل.

قد يتطلب مشروع البنية التحتية تمويل المشروع، وعقود البناء، والامتيازات، والتعريفات الجمركية، والاحتياطيات وحقوق المقرض. قد يعتمد مشروع المستهلك على العلامة التجارية ومواقع البيع بالتجزئة والقنوات الرقمية والمخزون والتسويق. قد يعتمد مشروع الخدمات المهنية على الأشخاص الرئيسيين وأوراق الاعتماد والصراعات والاستخدام وقابلية نقل العميل.

يظل الإطار ثابتًا بينما تتغير الأدلة. يجب معايرة المساهمة والتحكم والملكية الفكرية والتمويل والجمود والخروج على الأصل. يمكن للوثائق القياسية أن توفر البنية ولكنها لا يمكن أن تحل محل نموذج التشغيل.

الجغرافيا أيضا تغير التصميم. لدى الدول الأعضاء في رابطة أمم جنوب شرق آسيا (ASEAN) والولايات القضائية دول مجلس التعاون الخليجي قواعد مختلفة للاستثمار الأجنبي والترخيص والمنافسة والتوظيف والضرائب والبيانات. يجب أن يحافظ المشروع على مصفوفة بلد المنتج وبلد النشاط بدلاً من الحصول على إذن إقليمي واحد.

30. استخدم خطة عمل مجلس الإدارة

أولا، تحديد قرار التشغيل ومقارنة الطرق البديلة. ثانيًا، بناء سجل المساهمة والتحقق من صحة الملكية وقابلية النقل والقبول. ثالثًا، خريطة الكيانات والأذونات والعقود والنقد والمساءلة. رابعا، بناء النموذج المتكامل وخطة التمويل السلبي.

خامساً، ترجمة نموذج التشغيل إلى حوكمة، وخدمات الأطراف ذات الصلة، وجداول الملكية الفكرية. سادسا: اختبار سلم الجمود وخريطة الانفصال من خلال سيناريوهات واقعية. سابعا، تحديد الشروط السابقة والمعالم والإبلاغ ومشغلات التوقف. ثامناً، تسلسل المائتي يوم الأولى.

يجب أن يطلب مجلس الإدارة حزمة أدلة موحدة بدلاً من مسارات العمل القانونية والمالية والتشغيلية المنفصلة. يجب أن تصف اتفاقية المساهمة والوثائق الدستورية وتراخيص الملكية الفكرية واتفاقيات الخدمة ووثائق التمويل وخطة العمل والأذونات نفس المشروع.

يجب مراجعة الأساس المنطقي الاستراتيجي مقابل الأدلة التشغيلية. يخلق المشروع قيمة عندما تصل المساهمات التكميلية إلى الشركة، وتتمكن الإدارة من التصرف، ويصل رأس المال قبل الحاجة، وتبقى الملكية الفكرية قابلة للاستخدام، ويحافظ الخروج على الاستمرارية. ويجب تصميم تلك النتائج والتحقق منها.

الجدول 4. خطة عمل مجلس الإدارة وبوابات الأدلة
منصةالإخراج المطلوببوابة الأدلةعمل المجلس
تصميم الطريقالبدائل وضرورة المغامرةتكملة نادرة وطريق قانونيتابع أو قم بالمرحلة أو اختر طريقًا آخر
تصميم الصفقاتالمساهمات والهيكل والاقتصادالقيمة المقبولة والجانب السلبي المتكاملالموافقة على الشروط والأحكام
تصميم التشغيلالحوكمة والخدمات والملكية الفكرية والضوابطنظام قابل للتنفيذ ليوم واحدالإذن بالإكمال
يطلقالإذن والأشخاص والمنتج والعملاءالتحقق من الجاهزية والتغطية النقدية في أوقات الذروةإطلاق رأس المال
حجماقتصاديات الوحدة والمرونةأدلة الأداء والسيطرةتحرير رأس المال التوسعي
الخروج أو الانفصالخطة التقييم والنقل والاستمراريةالمشتري المؤهل والانتقال القابل للتنفيذالبيع أو الانفصال أو إعادة الهيكلة أو الإنهاء

يجب أن تظل خطة العمل حية منذ التصميم وحتى الخروج.

مصادر

  1. أمانة رابطة أمم جنوب شرق آسيا والأمم المتحدة للتجارة والتنمية، تقرير الاستثمار لرابطة أمم جنوب شرق آسيا 2025: الاستثمار الأجنبي المباشر وتنمية سلسلة التوريد. إقرأ المصدر الأساسي
  2. أمانة الآسيان، إطار التعاون بين الآسيان ومجلس التعاون الخليجي 2024-2028. إقرأ المصدر الأساسي
  3. أمانة رابطة أمم جنوب شرق آسيا، ورابطة أمم جنوب شرق آسيا ودول مجلس التعاون الخليجي ترسم الاتجاه المستقبلي للشراكة، 14 أغسطس 2026. إقرأ المصدر الأساسي
  4. استثمروا الآسيان، اتفاقية الاستثمار الشامل للآسيان. إقرأ المصدر الأساسي
  5. استثمر ASEAN، قوائم الحجز ACIA. إقرأ المصدر الأساسي
  6. استثمار الآسيان، الآسيان خطة عمل ترويج الاستثمار الإقليمي 2025-2030. إقرأ المصدر الأساسي
  7. الأمم المتحدة للتجارة والتنمية، تقرير الاستثمار العالمي 2024: تيسير الاستثمار والحكومة الرقمية. إقرأ المصدر الأساسي
  8. منظمة التعاون الاقتصادي والتنمية، حوكمة الشركات غير المدرجة في الأسواق الناشئة. إقرأ المصدر الأساسي
  9. المنظمة العالمية للملكية الفكرية، كيفية تشغيل مشروع مشترك. إقرأ المصدر الأساسي
  10. المنظمة العالمية للملكية الفكرية، تخصيص الملكية الفكرية وترخيصها. إقرأ المصدر الأساسي
  11. المنظمة العالمية للملكية الفكرية، اتفاقيات نقل التكنولوجيا. إقرأ المصدر الأساسي
  12. الإمارات وزارة الاقتصاد، تنظيم المنافسة. إقرأ المصدر الأساسي
  13. الإمارات وزارة الاقتصاد، قرار مجلس الوزراء رقم (3) لسنة 2025 بشأن عتبات المنافسة. إقرأ المصدر الأساسي
  14. وزارة التجارة السعودية، قانون الشركات. إقرأ المصدر الأساسي
  15. وزارة التجارة السعودية، اتفاقيات الشراكة بموجب نظام الشركات. إقرأ المصدر الأساسي
  16. قوانين سنغافورة على الإنترنت، قانون المنافسة لعام 2004. إقرأ المصدر الأساسي
  17. مؤسسة التمويل الدولية، أدوات منهجية حوكمة الشركات. إقرأ المصدر الأساسي
  18. منظمة التعاون الاقتصادي والتنمية، المبادئ التوجيهية للشركات المتعددة الجنسيات بشأن السلوك التجاري المسؤول. إقرأ المصدر الأساسي
  19. الأونسيترال, القانون النموذجي للتحكيم التجاري الدولي. إقرأ المصدر الأساسي
  20. الأونسيترال, اتفاقية الاعتراف بقرارات التحكيم الأجنبية وتنفيذها. إقرأ المصدر الأساسي
  21. فرقة العمل المعنية بالإجراءات المالية، إرشادات بشأن الملكية المفيدة للأشخاص الاعتباريين. إقرأ المصدر الأساسي
  22. المعهد الوطني للمعايير والتكنولوجيا، إطار الأمن السيبراني 2.0. إقرأ المصدر الأساسي
  23. المعهد الوطني للمعايير والتكنولوجيا، إطار الخصوصية. إقرأ المصدر الأساسي
  24. منظمة التعاون الاقتصادي والتنمية، المبادئ التوجيهية للتسعير التحويلي للشركات المتعددة الجنسيات وإدارات الضرائب. إقرأ المصدر الأساسي
  25. الإمارات العربية المتحدة التشريع مرسوم بقانون اتحادي رقم 32 لسنة 2021 في شأن الشركات التجارية إقرأ المصدر الأساسي
  26. الأمم المتحدة للتجارة والتنمية، اتفاقيات الاستثمار الدولية: رابطة أمم جنوب شرق آسيا. إقرأ المصدر الأساسي
مواصلة القراءة

رؤى ماتش بوينت ذات الصلة

الاندماج والاستحواذ | جنوب شرق آسيا إلى دول مجلس التعاون الخليجي الاستثمار الاستراتيجي
المنصات الرقمية لجنوب شرق آسيا تدخل دول مجلس التعاون الخليجي: رأس المال والتنظيم والتوزيع

إطار عمل دول مجلس التعاون الخليجي لدخول السوق للمنصات الرقمية في جنوب شرق آسيا يغطي الترخيص والتوطين والملكية...

اقرأ →
الاندماج والاستحواذ | جنوب شرق آسيا إلى دول مجلس التعاون الخليجي الاستثمار الاستراتيجي
دول مجلس التعاون الخليجي الاستثمار في التصنيع في جنوب شرق آسيا: مرونة سلسلة التوريد كخلق للقيمة

اكتتاب القدرات والعملاء وطرق التجارة ومخاطر المدخلات واقتصاديات التوسع عبر دول مجلس التعاون الخليجي إلى جنوب شرق A...

اقرأ →
الاندماج والاستحواذ | جنوب شرق آسيا إلى دول مجلس التعاون الخليجي الاستثمار الاستراتيجي
الاجتهاد في ممر التكنولوجيا المالية: جنوب شرق آسيا إلى دول مجلس التعاون الخليجي

قارن بين الأذونات التنظيمية واقتصاديات الوحدات ونماذج التمويل وتوطين البيانات وطرق الشراكة.

اقرأ →
أسئلة وإجابات

المشاريع المشتركة لجنوب شرق آسيا-دول مجلس التعاون الخليجي لدخول السوق: الأسئلة المتداولة

يكون المشروع المشترك أكثر مصداقية عندما يتعين على الأطراف الجمع بين رأس المال طويل الأجل والتراخيص والأشخاص والتكنولوجيا ومسؤولية التشغيل. قد تكون اتفاقية التوزيع كافية عندما يكون المنتج مكتملًا ويقوم الطرف المحلي بشكل أساسي بتوفير الوصول إلى المبيعات. يجب على مجلس الإدارة مقارنة السيطرة والاقتصاد والانعكاس والتبعية باستخدام نفس الأدلة.

يمكن أن يكون التقسيم المتساوي مناسبًا عندما تبرر المساهمات المقبولة والمخاطر والسيطرة ذلك. يمكن أن يؤدي التماثل أيضًا إلى طريق مسدود أو إساءة تسعير المساهمات المستقبلية. ويجب أن تتبع حقوق الملكية القيمة والمخاطر المقدمة، مع آليات الربح أو التعديل للمساهمات غير المؤكدة.

يجب على الأطراف تحديد الملكية وقابلية النقل والعمر الإنتاجي والتبعية التشغيلية وتكلفة الاستبدال والمساهمة الاقتصادية. يجب أن يتم الاعتراف بالتعريفات بالعملاء والتراخيص والتكنولوجيا والموظفين المعارين فقط عندما تظهر أدلة القبول الموضوعي أن المشروع يمكنه استخدامها.

يحتاج المشروع إلى جدول زمني على مستوى الأصول يغطي عنوان IP الأساسي والملكية الفكرية الأمامية والمجال والإقليم والحصرية والترخيص من الباطن والتحسينات والبيانات والضمان والإنفاذ وحقوق ما بعد الخروج. يجب أن تتوافق الحقوق القانونية مع الوصول العملي إلى الأنظمة والوثائق وبيانات الاعتماد.

ويجب أن تحدد الوثائق حقوق الملكية والديون والضمانات وتوقيت استدعاء رأس المال والشروط والتسعير والأولوية والتخفيف وعلاجات التخلف عن السداد قبل الحاجة إلى التمويل. يجب أن يحدد النموذج الذروة النقدية ضمن الجانب السلبي المترابط والأدلة المطلوبة لكل شريحة.

يحدد السلم العملي القرار المتنازع عليه، ويحافظ على استمرار العمليات العادية، ويتصاعد خلال فترات محددة ويستخدم آلية نهائية مناسبة لقدرة التمويل للأطراف، والأهلية التنظيمية وتبعيات الأصول. يجب على الفريق محاكاة الآلية قبل التوقيع.

وينبغي لمجلس الإدارة أن يتراجع عندما لا يمكن التحقق من المساهمات الأساسية، أو عندما تعتمد العمليات القانونية على التأثير غير الرسمي، أو عندما يكون التمويل غير كاف، أو عندما تكون الملكية الفكرية غير قابلة للاستخدام، أو عندما تمنع الحوكمة اتخاذ إجراءات إلزامية، أو عندما يؤدي الخروج إلى تقطع الطريق على العملاء والأصول الأساسية.

يمكن أن يدعم ماتش بوينت بارتنرز تقييم المسار الاستراتيجي، وهيكلة الصفقات، وتحليل المساهمة والتقييم، والنمذجة المالية، وتصميم الحوكمة، وهندسة التمويل، وتنسيق الاجتهاد، والمفاوضات، وتخطيط التنفيذ ومواد مجلس الإدارة. وينبغي تقديم المشورة القانونية والتنظيمية والضريبية والمحاسبية من قبل مستشارين مؤهلين في الولايات القضائية ذات الصلة.

هذا المنشور عبارة عن معلومات عامة للجماهير المهنية. إنها ليست نصيحة استثمارية أو قانونية أو ضريبية، وليست عرضًا أو التماسًا. يجب على القراء التحقق من المتطلبات القانونية والتنظيمية والضريبية الحالية مع المستشارين المؤهلين.

قم بتطبيق هذه الرؤية على قرار حي

ناقش التمويل أو تخصيص رأس المال أو الآثار المترتبة على المعاملة مع شريك ماتش بوينت.

واتساب
