التمويل العقاري · إقراض المستودعات

الإقراض لتحويلات المستودعات الإمارات: أعمال السلامة من الحرائق قبل بدء الإيجار

منهج لمزود رأس المال يربط الاستخدام المسموح، واستكمال السلامة من الحرائق، وعمليات السحب، وتحصيل الإيجار قبل قرار الموافقة.

ينتقل مستودع الخدمات اللوجستية الإمارات من أعمال التعديل التحديثي للسلامة من الحرائق إلى خليج جاهز للإيجار أسفل أنظمة الرش وإدارة الدخان.
إجابة سريعة

تحقق من الاستخدام المقصود للمستودع، وأساس تصميم الحريق المعتمد، وأدلة الإكمال، ومحفز الإيجار التعاقدي قبل الاعتماد على الإيجار. يعمل الصندوق القابل للقياس مقابل التكلفة الحالية لإكماله والحفاظ على السيولة للتأخير وتأكيد النقد في الحساب الخاضع للرقابة. جميع القيم العملية في هذه الورقة افتراضية.

ملخص

يمكن أن يبدو المستودع مكتملًا فعليًا بينما يظل غير قادر على دعم الإيجار المفترض في نموذج المقرض. يمكن أن يؤدي التغيير المقترح في نشاط المستأجر إلى تغيير تحليل الإشغال، وتقسيم الحرائق، والإخماد، وإدارة الدخان، وتصميم الأرفف، والخروج، وتقديمات السلطة، وأدلة الإكمال. قد يربط عقد الإيجار بدء الإيجار بالتسليم أو الاستخدام المسموح به أو إكمال أعمال المالك أو موافقة السلطة أو وصول المستأجر. يجب أن يتم تأسيس كل اقتراح من الممتلكات الفعلية والوثائق والسلطة المسؤولة. تقوم هذه الورقة بتطوير إطار اكتتاب أصلي لصناديق الديون العقارية والبنوك ومقرضي التنمية الذين يفكرون في تحويل مستودع الإمارات. وهي تستخدم مدونة ممارسات السلامة من الحرائق والسلامة الإمارات، وإجراءات تراخيص المختارة، وتشريعات استخدام الأراضي والإيجار دبي، وقانون الرهن العقاري دبي، ومعايير البنك المركزي لمخاطر الائتمان الإمارات ومبادئ بازل الإشرافية ضمن نطاقاتها المعلنة. تربط الطريقة المقترحة الاستخدام المقصود والتصميم المعتمد والإكمال المادي وأدلة السلطة وقبول المستأجر وبدء الإيجار والإيصال البنكي. كما أنه يفصل ملكية العقارات عن حقوق الإيجار والتصاريح والعقود التي يمكن أن تؤثر على الإكمال والنقد. يحتوي التسهيل الرئيسي الافتراضي USD 42.0 million بالكامل على قرض أساسي USD 31.5 million وشريحة إكمال USD 8.5 million واحتياطي الفوائد والرسوم USD 2.0 million. يساهم الراعي بـ USD 2.5 million أولاً مقابل ميزانية تحويل افتراضية لـ USD 9.0 million. في حالة التشغيل التوضيحية، ينتج عن اثني عشر شهرًا من الإيجار النقدي وتكاليف الممتلكات ذات الصلة USD 5.0 million من النقد المتاح لخدمة الدين وتغطية 1.39 مرة مقابل USD 3.6 million لخدمة الدين السنوية. ستة أشهر منتجة للإيجار تقلل التغطية إلى 0.69 مرة. تنتج شبكة التكلفة والتأخير المنفصلة هامشًا للسيولة يتراوح من USD 4.00 million إلى USD 0.50 million السلبي. كل مبلغ ونسبة وتسلسل ومدة تمويل هي افتراضية. لا تقدر الحسابات تكلفة السوق الإمارات أو فترة الموافقة أو الإيجار أو احتمالية التخلف عن السداد أو الاسترداد أو العائد.

تصنيف جيل: G21، G32، K25، L85، R33

الكلمات الرئيسية: الإمارات تحويل المستودعات، تمويل المستودعات، السلامة من الحرائق، بدء الإيجار، الديون العقارية، تمويل الإنجاز، دبي الدفاع المدني، شهادة إتمام التعديل

تقدم رؤية ماتش بوينت هذه إصدار الويب لأبحاث ماتش بوينت بارتنرز. تحتوي الورقة الداعمة على الإطار الكامل والهياكل والأمثلة العملية والمواد المصدرية.

إقرأ الورقة البحثية كاملة   اكتشف ممارسات التمويل العقاري لدينا

1. تحديد القرار الائتماني

يقرر المُقرض ما إذا كان عقار محدد وخطة إنجاز يمكن أن تنتج نقدًا خاضعًا للرقابة خلال فترة التسهيل. يجب أن يحدد الملف المقترض ومالك العقار وأطراف الإيجار ونشاط المستأجر المقترح والاستخدام الحالي المعتمد والأعمال المطلوبة وسلطات الموافقة والمقاولين ومصادر التمويل والحدث الذي يبدأ الإيجار. لا يمكن لعلامة المستودع الموجودة في مستند التقييم أو الإيجار أو التسويق الإجابة على هذه الأسئلة. يجب أن يوضح قرار الائتمان الحقائق التي تم إثباتها، والأدلة التي تظل معلقة، وأي طرف يتحمل العواقب النقدية إذا حدث الإكمال في وقت لاحق أو كانت التكاليف أكثر من المفترض.

ابدأ بمحيط المعاملة. يمكن لإعادة التمويل تمويل مالك حالي بينما يقوم مرفق التطوير بتمويل مقترض ذي غرض خاص. يجوز للمستأجر أن يؤجر المبنى بأكمله أو حجرة واحدة أو وحدة مقسمة. يجوز للكفيل أن يمتلك الأرض، أو عقد إيجار طويل الأمد، أو حق الانتفاع، أو أي مصلحة مسجلة أخرى. يمكن أن يكون للمقاولين والاستشاريين حقوق على العقار أو أموال المشروع. يحتاج المقرض إلى خريطة التوفيق بين الملكية، والالتزامات التعاقدية، وطالبي التصاريح، ومصالح التأمين، وحسابات الضمان والدفع. يجب أن تستخدم الخريطة الأسماء والمعرفات المأخوذة من السجلات الحالية.

سؤال الاكتتاب المركزي هو متى يمكن للمستودع المحول أن يدعم بشكل قانوني ومادي النشاط الذي يولد الإيجار. تساعد القواعد العامة في تحديد الأسئلة. أنها لا تثبت الامتثال في موقع غير مسمى. الحصول على المشورة الحالية من الجهات المسؤولة والمتخصصين المؤهلين فيما يتعلق بالموقع الفعلي والبناء والاستخدام والأعمال. توفر الورقة طريقة اتخاذ القرار لجمع الأدلة ومراقبة السحب وتحليل سيناريوهات الهبوط. ولا يحدد أن أي تحويل مسموح به أو أن شهادة معينة أو شرط إيجار أو مصلحة ضمانية أو طريق إنفاذ كافية.

2. فصل الطبقات التنظيمية

يوفر قانون ممارسات السلامة من الحرائق والسلامة الإمارات مرجعًا فنيًا وطنيًا يستخدمه منشور دبي الرسمي للدفاع المدني. يصنف الكود الإشغالات ويعالج الإشغالات المختلطة ويتطلب الفصل في حالات محددة ويحتوي على فصل مخصص للمستودعات والمصانع ذات المستأجرين المتعددين. الإجراءات المحلية المختارة في هذه الورقة تأتي من تراخيص وتطبق ضمن اختصاص تلك السلطة ونطاق الخدمة المحدد. يمكن للعقار في مكان آخر أن يتبع إجراءات بلدية أو منطقة حرة أو سلطة أخرى. يجب على المُقرض تأكيد المسار الحالي للطرد المحدد بدلاً من نقل قائمة المستندات الخاصة بسلطة قضائية واحدة إلى أخرى. [1] [2] [3]

ينص الأمر المحلي رقم دبي رقم 2 لعام 1999 ضمن نطاقه على أن استخدام الأراضي وإشغال المباني والتغيير يتطلب الامتثال للاستخدامات المسموح بها وإذن التخطيط ذي الصلة. يتطلب السؤال القانوني لعقار معين تصنيف التخطيط الحالي والموافقات الحالية والقواعد أو القرارات اللاحقة المطبقة. إن الرخصة التجارية أو عقد الإيجار الموقع أو التجهيز المادي لا يشكل في حد ذاته تصريح تخطيط. يجب أن يربط الملف الائتماني النشاط المخطط له بالوثائق الصادرة عن السلطة المسؤولة عن استخدام الأراضي ومراقبة البناء. [6]

يمكن أن تستمر المسائل المتعلقة بالحرائق والتخطيط والبناء والبيئة والترخيص والإيجار والتمويل في جداول زمنية ذات صلة مع تقديم أدلة مختلفة. تصريح التعديل يسمح بأعمال محددة. تتعلق شهادة الإنجاز بالأعمال المكتملة بموجب إجراءاتها المعمول بها. يمكن لمتطلبات اللياقة التشغيلية معالجة التشغيل أو التخزين. يخصص عقد الإيجار التزامات خاصة بين الأطراف. يحدد الرهن العقاري المسجل الحقوق بموجب القانون الحاكم له. يجب أن يحتفظ المُقرض بمسارات عمل منفصلة مع التبعيات والمالكين والتواريخ. إن جمع كل عنصر تحت عنوان واحد مثل موافقة الهيئة يمكن أن يخفي شرطًا مفقودًا يوقف الإشغال أو الإيجار.

3. تثبيت نطاق العقار والضمانات

احصل على سجل الملكية والمعلومات المساحية وخطة الموقع وأدلة استكمال البناء الحالية والرسومات المعتمدة وعقود الإيجار الحالية وعمليات البحث عن الأعباء ووثائق سلطة الشركة. التوفيق بين وصف العقار عبر عمليات التقييم واتفاقية المنشأة والتأمين والإيجار وتقديم التصاريح. إذا كانت المصلحة الممولة عقد إيجار طويل الأمد أو حق منفعة أو فائدة مساطحة، فيسجل مدتها المتبقية وشروط النقل أو الرهن. يتناول قانون الرهن العقاري دبي الرهون العقارية المسجلة والمصالح العقارية المختارة ضمن نطاقه. كما يضع شروطًا على المرتهن والتسجيل. يجب أن يحدد مستشار المعاملة حزمة الضمان المسموح بها وأي قيود على المُقرض المختار. [8]

ينص القانون على أن الرهن العقاري يكون ساري المفعول تجاه الأطراف الثالثة عند تسجيله لدى دائرة الأراضي دبي بموجب العملية المعمول بها. كما أنه يمتد الرهن العقاري إلى الملحقات والمرافق اللاحقة التي وصفها القانون ويسمح للمرتهن بالاعتراض على السلوك الذي يضعف قيمة الممتلكات بشكل مادي. تدعم هذه الأحكام أسئلة العناية المتعلقة بالأعمال والإضافات وحماية القيمة. أنها لا تقدم أي استنتاج بشأن الأولوية أو الكمال أو التنفيذ لمعاملة غير مسماة. يجب على المُقرض الحصول على عمليات البحث الحالية والمستندات المسجلة والموافقات والإفراجات والرأي القانوني الخاص بالمعاملة قبل الاعتماد على العقار كضمان. [8]

ويجب أن يغطي الضمان أيضًا محيط النقد والعقد إلى الحد المتاح والمناسب قانونيًا. ويمكن أن تشمل الحقوق ذات الصلة مستحقات الإيجار وعائدات الإيجار وعائدات التأمين وعقود البناء والضمانات والتصاريح وحسابات المشروع. قد تتطلب بعض الحقوق الموافقة أو الإشعار أو التسجيل أو الاتفاقيات المباشرة. والبعض الآخر قد يكون شخصيًا لصاحب التصريح أو غير متاح للنقل. يجب أن يحدد الجدول الحق، والمالك القانوني، والطرف المقابل، والقانون الحاكم، وتقييد النقل، والخطوة المطلوبة، وحالة الإكمال، ومدى أهمية التنفيذ. ويمكن للمقرض بعد ذلك التمييز بين قيمة العقار والحقوق التعاقدية والإدارية اللازمة لإنهاء التحويل.

الجدول 1. مصفوفة حقوق الملكية والعقود المقترحة
الأصول أو الحقالأدلة للحصول عليهاسؤال الائتمانمراجعة مسؤولة
مصلحة الملكية المسجلةالعنوان وخطة الموقع والسجل المساحي وعمليات البحث والموافقاتما هي الفائدة الممولة وما الذي يحتل المرتبة التي تسبقهامستشار الصفقات والمثمن
حالة المبنى الحاليأدلة الإنجاز والرسومات المعتمدة وسجلات الاستنادما البناء والاستخدام المعتمد حالياالمستشار الفني ومستشار السلطة
تأجير المستأجر والإيجارعقد الإيجار المبرم والتسجيل والتعديلات وأدلة الدفعما هو الحدث الذي ينشئ التزام الإيجار وما الذي يمكن أن يعلقه أو يقللهمستشار الصفقات والمستشار التجاري
حقوق التعديل والإكمالطلبات التصاريح والتصاريح والشهادات والمراسلاتأي طرف يمكنه تقديم طلب وتعديل وإكمال والرد على السلطةمستشار الهيئة ومستشار الصفقات
عقود البناءالنطاق والسعر والبرنامج والأمن والضمانات وحقوق الإنهاءهل يمكن للمقرض الحفاظ على طريق التسليم أو استبداله بعد التقصيرالمستشار الفني ومستشار الصفقات
عائدات التأمينالسياسات والتصديقات والمطالبات وشروط المستفيد من الخسارةهل تظل التغطية فعالة أثناء الأعمال وكيف يتم التحكم في العائدات؟مستشار التأمين ومستشار الصفقات
حسابات المشاريع والإيجارالولايات وشروط المراقبة والبياناتهل يمكن تتبع وتطبيق تمويل الانتهاء والإيجار اللاحقالبنك والمستشار وفريق التمويل

أسئلة لمستشار الصفقات وفريق الائتمان. لا يقدم الجدول أي نتيجة قانونية أو أمنية.

4. تحديد الاستخدام الحالي والمقصود

يجب على المُقرض تسجيل الاستخدام الحالي المعتمد ونشاط المستأجر المقترح بالتفصيل التشغيلي. تختلف أنشطة المستودعات حسب المواد المخزنة والتعبئة وارتفاع التخزين والأرفف والمعالجة ومعدات الشحن وغرف التبريد والمكاتب والبضائع الخطرة وأنماط التحميل والإشغال. يحدد قانون مكافحة الحرائق المستودعات بأنها مساحات تستخدم لتخزين البضائع أو المواد ويحدد المتطلبات الإضافية لتكوينات معينة. كما تراعي أحكام المستأجرين المتعددين عدم اليقين بشأن المكان الذي سيتم فيه استئجار المستودع ولم يتم تأكيد نوع التخزين النهائي بعد. يجب على اللجنة تجنب الموافقة على استخدام المستودع العام عندما يعتمد التصميم الفني على ما سيحدث بالفعل في الداخل. [1]

اطلب وصف عملية المستأجر، ومخزون المواد، وبيانات السلامة حيثما كان ذلك مناسبًا، والحد الأقصى لحجم المخزون، وارتفاع التخزين، وهندسة الحامل، والمعدات، ومصادر الحرارة أو الإشعال، وأعداد الموظفين والزوار، وساعات العمل، وحركات المركبات ومكون المكتب. قم بتوصيل كل مدخلات بشغل المستشار وتحليل المخاطر. يجب أن تدخل التغييرات بعد الموافقة في مراجعة خاضعة للرقابة. لا يمكن السماح للمستأجر بالمرونة التشغيلية التي تبطل تصميم الحريق أو افتراضات التأمين التي اعتمد عليها المُقرض. يجب أن توضح حزمة الإيجار والمراقبة كيفية اقتراح تغييرات استخدام المواد وتقييمها والموافقة عليها.

الاستخدام المختلط يحتاج إلى اهتمام خاص. يشير قانون مكافحة الحرائق إلى أن مكاتب المستودعات يمكن أن تكون عبارة عن إشغال مختلط وتتطلب فصلًا مقاومًا للحريق لشغلات مختلفة في ظل ظروف محددة. تتلقى الغرف الباردة فوق الحد المحدد والوحدات متعددة المستأجرين معاملة خاصة. هذه أمثلة فنية وليست تصميمًا لأي عقار. يجب على مستشار مكافحة الحرائق وسلامة الحياة المعين إعداد تحليل الكود الفعلي والرسومات والتقديم. يجب على المقرض الحصول على هذا التحليل الموقع وجدول الاستثناءات الذي يوضح كل تفسير أو انحراف أو حل بديل أو تعليق سلطة لم يتم حله. [1]

5. قراءة عقد الإيجار كأداة لإثبات الإنجاز

دبي يتطلب القانون رقم 26 لسنة 2007 عقد إيجار مكتوب يوضح العقار والغرض والمدة والإيجار وغيرها من الأمور المحددة ويتطلب التسجيل من خلال النظام المعمول به. وينص على أنه يجب على المالك تسليم العقار بحالة جيدة حتى يتمكن المستأجر من استخدامه للغرض المتفق عليه، بينما يجب على المالك تقديم الموافقات اللازمة لأعمال المستأجر في الظروف الموصوفة. كما أنه يقيد تغييرات المستأجر دون الحصول على إذن المالك والتراخيص المطلوبة. يجب أن يطبق المحامي هذه الأحكام على قانون الإيجار الفعلي والممتلكات والقانون الحالي. [7]

ترجمة عقد الإيجار إلى مصفوفة الالتزام. حدد أعمال المالك، وأعمال المستأجر، والأعمال المشتركة، ومسؤولية التصميم، والموافقات، ومعايير الإنجاز، وحقوق التفتيش، وتاريخ الوصول، وبروتوكول التسليم، وفترة الإيجار المجانية، وحدث بدء الإيجار، وتاريخ التوقف الطويل، وحقوق الإنهاء، وأضرار التأخير، ورسوم الخدمة، والإعادة، والتأمين، وعهد الاستخدام. عبارة مثل جاهز للاحتلال تحتاج إلى جدول زمني موضوعي. إرفاق مجموعة الرسومات المعتمدة والمواصفات الفنية ومتطلبات الاختبار والمخرجات المستندية. سجل الطرف الذي يشهد على الإكمال وما إذا كان بإمكان طرف آخر الاعتراض على هذا القرار.

يجب أن يتم تصميم نموذج بدء الإيجار وفقًا للحافز التعاقدي الذي يؤكده المحامي. يمكن أن تتضمن المحفزات المحتملة تاريخًا محددًا، أو الوصول، أو الإكمال العملي، أو شهادة الإنجاز، أو قبول المستأجر أو رضاه عن أعمال المالك المعلنة. ولا تنص الوثيقة على أن أي محفز واحد يعتبر قياسيًا أو كافيًا من الناحية القانونية. يجب على المُقرض تحديد الشروط التي يمكن أن تؤجل الإيجار أو تعليقه أو تعويضه أو إنهائه واختبار تفاعله مع تأخيرات السلطة. إن التاريخ النموذجي الثابت بدون شرط عقد الإيجار ومسار الدليل هو افتراض من الإدارة ويجب أن يظل محددًا على هذا النحو في مذكرة الائتمان.

6. تحويل استخدام المستأجر إلى أساس تصميم النار

يربط فصل المستودع الخاص بقانون مكافحة الحرائق حجم المقصورة والحماية وظروف التخزين. تتطلب الوحدات متعددة المستأجرين التقسيم بموجب الأحكام المذكورة، وتتغير متطلبات الرشاشات حسب الحجم والتكوين. تحتاج المناطق ذات الرفوف العالية المحمية إلى تغطية مناسبة. يمكن أن تعتمد إدارة الدخان على حجم المقصورة، مع تحديد التدابير الهندسية للحالات الأكبر حجمًا. تظهر أيضًا عناصر التحكم في ارتفاع التخزين واللافتات في الكود. يجب على المقرض استخدام هذه المتطلبات لاختبار ما إذا كان النطاق والميزانية ينشأان من أساس التصميم المعتمد. لا ينبغي أن يحسب التصميم نفسه. [1]

اطلب من استشاري مكافحة الحرائق إصدار مذكرة أساس التصميم التي تحدد الإشغال، والمخاطر، وهندسة المقصورة، ومقاومة الحريق، والرشاشات، وأجهزة الإنذار، والتحكم في الدخان، وأنظمة الصنبور أو بكرة الخراطيم، وإضاءة الطوارئ، واللافتات، والخروج، والوصول إلى خدمة الإطفاء والواجهات مع الأرفف أو الآلات. يجب أن تشير المذكرة إلى الكود الحالي وقرارات السلطة المستخدمة، وقائمة المدخلات الواردة من المستأجر والافتراضات المفتوحة. يجب أن تحمل الرسومات والحسابات وجداول المنتجات أرقام مراجعة متسقة. يجب التحقق من أي مقترح لهندسة القيمة مقابل الأساس المعتمد قبل أن يقوم المقاول بإزالته من خطة التكلفة.

يتطلب الكود الرسمي مواد وأنظمة مكافحة الحرائق وسلامة الحياة المدرجة أو المعتمدة أو المسجلة ضمن إطاره المحدد. يجب على المستشار الفني للمقرض التحقق من التقديمات والموافقات وسجلات التسليم وعمليات فحص التثبيت والاختبار والشهادات للمنتجات والأنظمة الفعلية. يظهر عرض الأسعار أو أمر الشراء نية تجارية. لا يثبت التثبيت المتوافق أو قبول السلطة. يجب أن تربط قائمة مراجعة السحب كل دفعة بعمل وأدلة قابلة للقياس، مع ترك الاحتفاظ الكافي أو التمويل غير المسحوب للاختبار والتصحيح وإصدار الشهادات والإغلاق. [1]

7. قم بتعيين تسلسل الموافقة

تنص إجراءات تصريح تعديل تراخيص على أنه يلزم الحصول على تصريح لإجراء تعديلات محددة بعد شهادة إكمال المبنى ويتضمن تركيبات الأرفف والآلات ضمن نطاق الخدمة المدرج. كما يتطلب الالتزام بالرسومات والشروط المعتمدة. وينطبق الإجراء على ولايتها القضائية. يجب أن تؤكد سلطة العقار المحدد مسار الطلب الحالي ومتطلبات المستندات والرسوم ومراحل المراجعة وفترات الصلاحية. يجب أن يتضمن برنامج المشروع التقديمات والتعليقات وإعادة التقديم والموافقات المتخصصة بناءً على الأدلة الحالية بدلاً من هدف خدمة منشور واحد. [2]

تنص إجراءات تراخيص لإكمال التعديل على أنه لا يجوز للعميل شغل الوحدة حتى الحصول على شهادة إتمام التعديل النهائي وأن الإشغال يتبع الامتثال للتصريح وشهادة عدم الممانعة والرسومات المعتمدة. ينتقل الطلب من خلال التحقق من الصحة والتفتيش والموافقة أو الرفض وإمكانية إعادة التفتيش. يستثني مقياس العملية المنشور التأخير الناجم عن الرسومات المفقودة والتوضيحات والموافقات الخاصة. ولذلك يجب على المقرض التعامل مع وقت الخدمة المحدد كإجراء إداري محدد، وليس فترة إنجاز المشروع المضمونة. [3]

يسرد نموذج الطلب المرتبط السجلات الداعمة التي تتضمن تصريح التعديل أو شهادة عدم الممانعة مع المراجعات، وسجل التفتيش الهيكلي حيثما ينطبق ذلك، وشهادة إتمام الدفاع المدني دبي، وشهادة ترسيم الحدود النهائية والرسومات المختومة المعتمدة. تنص المتطلبات التشغيلية لتراخيص أيضًا ضمن نطاقها على ضرورة الحصول على شهادة صلاحية التشغيل قبل التشغيل أو التخزين. قم ببناء مصفوفة خاصة بالعقار من القائمة المرجعية للسلطة المباشرة ونصائح الاستشاريين. يجب أن تُظهر المصفوفة مالك المستند، والمتطلبات الأساسية، والمراجعة الحالية، وتاريخ التقديم، والاستجابة، وانتهاء الصلاحية، والتأثير على الإشغال أو الإيجار. [4] [5]

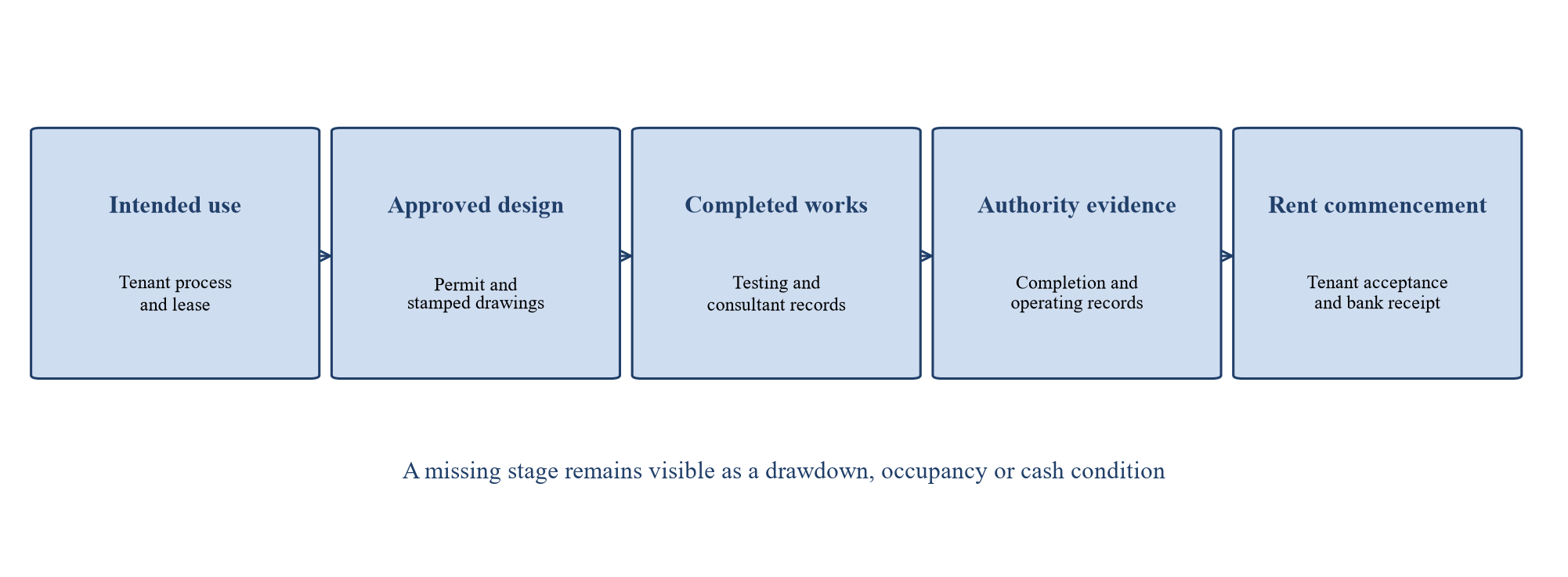

الشكل 1. سلسلة أدلة تصريح الإيجار المقترحة
الشكل 1. سلسلة أدلة تصريح الإيجار المقترحة
إطار الإقراض الأصلي. يعتمد التسلسل الفعلي ومسار السلطة على الممتلكات والاستخدام والمستندات والمتطلبات الحالية.

8. بناء موازنة الإنجاز من الأدلة

يجب أن تتبع خطة التكلفة توزيع العمل المعتمد بدلاً من بدل واسع للسلامة من الحرائق. تكاليف التصميم والسلطة المنفصلة، ​​والأعمال التمكينية، والحماية السلبية من الحرائق، وجدران وأبواب المقصورة، وأجهزة الإنذار، والقمع، والمضخات والخزانات، وإدارة الدخان، وأنظمة الطوارئ، والواجهات الكهربائية، وواجهات الأرفف، والاختبار، وإصدار الشهادات، والرسوم المهنية، والضرائب، والطوارئ والإغلاق. التوفيق بين الكميات والمواصفات للرسومات. حدد العناصر المقدمة من المالك والمستأجر وتأكد من ظهور كل عنصر مطلوب مرة واحدة. يمكن للحزمة المستبعدة أن تخلق فجوة تمويلية حتى عندما تظل الميزانية الرئيسية دون تغيير.

احصل على أسعار ثابتة حيثما كان ذلك متاحًا وقم بتسجيل المؤهلات والمبالغ المؤقتة والتصعيد وتوقيت الدفع والاحتفاظ والمدفوعات المقدمة والأمن. قارن نطاق المقاول الرئيسي مع مقاولي مكافحة الحرائق المتخصصين ومسؤوليات مستشاري السلطة. واجهات الاختبار مثل إمدادات الطاقة وسعة المياه وأجهزة التحكم والاختراقات والأسقف وتحميل السقف والوصول وأعمال البناء. يمكن للمقاول استبعاد الواجهة التي يفترض كل متخصص أن طرفًا آخر سيوفرها. يجب على المستشار الفني الحفاظ على مصفوفة المسؤولية والتأكد من عواقب التكلفة للفجوات التي لم يتم حلها قبل أن يقوم المقرض بإصلاح التزامه.

ينبغي أن تتوافق حالة الطوارئ مع عدم اليقين المحدد. يمكن أن يتطلب نضج التصميم، ونتائج المسح التدخلي، والمهل الزمنية، وقيود الموقع المشغول، وتعليقات السلطة معالجة مختلفة. يستخدم النموذج الافتراضي مبلغ إكمال مشتركًا واحدًا لإجراء عمليات حسابية شفافة. يجب أن يحتفظ النموذج المباشر بالبنود والمعاملة الضريبية والعملة والقيم الملتزم بها والمتوقعة والمبالغ المدفوعة والتحويلات الطارئة والتعرض المتبقي. وينبغي التوفيق بين الميزانية المعتمدة والعقود وشهادات الدفع والبيانات المصرفية والتقدم المحرز في الموقع في كل سحب.

9. توزيع مخاطر الإنجاز تعاقدياً

يجب أن توضح وثائق المنشأة تعريف الإكمال، والميزانية، والعقود المعتمدة، وشروط السحب، ومساهمة الخسارة الأولى للراعي، ودعم تجاوز التكاليف، وضوابط الطوارئ، والتغييرات المسموح بها، وتاريخ التوقف الطويل، وعواقب التأخير. يجب أن تشير الشروط إلى المستندات القابلة للتحديد والمفوضين بالتوقيع. شرط الحصول على الموافقات التقدمية يعطي المقرض أدلة محدودة. يمكن اختبار متطلبات تسليم تصريح مسمى أو مراجعة رسم معتمدة أو شهادة مستقلة أو فاتورة مدفوعة. يجب على المستشار مواءمة صياغة المنشأة مع مستندات الملكية والبناء والإيجار والسلطة.

وينبغي تقييم دعم الجهة الراعية من حيث المبلغ والتوقيت وقابلية التنفيذ القانوني والسيولة. يحمل التعهد بتمويل كل تجاوز قيمة محدودة إذا كان مقدم الدعم يفتقر إلى الأموال النقدية المتاحة أو إذا حدث التنفيذ بعد توقف المقاول. الحصول على الأدلة المناسبة للدعم المقترح ومراقبته. يمكن للمقرض أن يطلب إنفاق أموال الراعي أولاً، على قدم المساواة أو وفقًا لتسلسل موثق آخر. تفترض الحالة الافتراضية أن يتم دفع USD 2.5 million لتمويل الراعي أولاً. لا يقدم أي توصية لمعاملة حقيقية.

يجب أن تتناول عقود البناء النطاق والبرنامج والتغيرات والدفع والاحتفاظ والعيوب والضمانات والإنهاء والتنازل والتدخل حيثما كان ذلك مناسبًا من الناحية القانونية. قد تحافظ الاتفاقيات المباشرة على أداء الاستشاري أو المقاول بعد تقصير المقترض، مع مراعاة الشروط والقانون الفعلي. يحتاج المُقرض أيضًا إلى عملية تغيير خاضعة للرقابة. يمكن أن يؤدي تعديل عقد الإيجار أو تغيير استخدام المستأجر أو مراجعة الرسم إلى تغيير التكلفة والتوقيت دون تغيير مبلغ المنشأة. يجب أن تعود التغييرات الجوهرية إلى المراجعة القانونية والفنية والتقييمية والتأمينية والائتمانية قبل السحب المتأثر.

10. ربط عمليات السحب بأدلة الإنجاز

يجب أن يوفق كل سحب بين أربعة وجهات نظر: العمل المكتمل فعليًا، والمبلغ المستحق تعاقديًا، والأدلة المقبولة، والتكلفة المتبقية لإكمالها. يجب على المستشار الفني المستقل فحص التقدم ومراجعة شهادات الدفع والفواتير والتغييرات والتصاريح والاختبارات والبرنامج. يجب على المقترض تقديم الميزانية الحالية ودفتر الأستاذ النقدي والتنبؤات وتأكيد المطالبات التي لم يتم حلها. يجب على المقرض مقارنة المصادر التراكمية مع الاستخدامات التراكمية والاحتفاظ بما يكفي من التمويل الملتزم به لإنهاء النطاق المعتمد. يمكن أن يسمح بيان النسبة المئوية للاكتمال بدون تحليل التكلفة حتى الاكتمال بالتمويل الزائد المبكر.

استخدم بوابات محددة لمسارات العمل الرئيسية. يمكن أن يتبع تمويل التصميم التعيين والتسليم المحدد. يمكن أن يتطلب تمويل المشتريات تقديمات معتمدة وشروط شراء وحماية للودائع. يمكن أن تتطلب سحوبات التثبيت أدلة الموقع وشهادة الاستشاري. يجب أن تتطلب سحوبات الاختبار والإكمال سجلات الاختبار وحالة الخلل وتقديمات السلطة. يمكن أن يعتمد الإصدار النهائي على شهادات الإنجاز، وتسليم المستأجر، وشروط الإيجار وإيصال البنك المعتمد حيث تعتمد المنشأة على الإيجار. يجب أن تتطابق البوابات الدقيقة مع المعاملة ولا يمكن توفيرها بواسطة هذه الورقة.

يجب على المُقرض الاحتفاظ بسجل الاستثناءات. يجب أن يوضح كل استثناء العنصر الذي لم يتم الوفاء به، والمبلغ المكشوف، والسبب، والتخفيف، وانتهاء الصلاحية، والمراجع المسؤول، وسلطة الموافقة. يجب توثيق التنازلات وإدراجها في الشهادة التالية. يمكن أن تصبح الاستثناءات المؤقتة المتكررة تغييرًا دائمًا غير معلن عنه في المخاطر. أوقف التمويل عندما لا تغطي المصادر الملتزمة المتبقية التكلفة التي تم التحقق منها للإكمال والاحتياطيات المطلوبة والتحمل المتوقع ما لم يتم توثيق وتمويل حل معتمد.

الجدول 2. بوابات رسم افتراضية لشريحة الإنجاز
منصةبوابة الأدلةسحب المقرض الافتراضيسحب المقرض التراكمي
تمت الموافقة على التصميم والتعبئةتم إثبات مسار التصريح الحالي وأساس التصميم المعتمد والعقود وتمويل الجهة الراعيةUSD 0.75mUSD 0.75m
النار السلبية والتقسيمالعمل المقاس والمنتجات المعتمدة والشهادات المستقلةUSD 1.50mUSD 2.25m
أنظمة الإنذار والقمع والمياهالكميات المثبتة والاختبارات حتى الآن وشهادة الدفعUSD 2.00mUSD 4.25m
الدخان والخروج والأرفف والواجهاتتمت الموافقة على التثبيت وسجلات التنسيق والجدول الزمني للعيوب المفتوحةUSD 1.25mUSD 5.50m
الاختبار المتكامل وفحص السلطةأدلة الاختبار المتكاملة وسجل التقديم والتفتيشUSD 0.75mUSD 6.25m
الانتهاء وتسليم المستأجرالشهادات المطلوبة والتسليم المقبول وأدلة الإيجارUSD 0.25mUSD 6.50m
الإكمال غير المرسومالتوفر المتحكم فيه للطوارئ والتصحيحات المعتمدةUSD 2.00mUSD 8.50m

ملايين الدولارات. المبالغ والبوابات افتراضية ولا تمثل تكاليف الإمارات أو شروط المقرض أو متطلبات السلطة.

11. إعادة بناء التسهيل الائتماني الافتراضي

يستخدم الرسم التوضيحي منشأة USD 42.0 million العليا. يدعم القرض الأساسي USD 31.5 million التعرض للممتلكات الحالية. وافقت أموال شريحة الإكمال USD 8.5 million على أعمال التحويل بعد مساهمة الراعي المفترضة. يدعم احتياطي الفوائد والرسوم المنفصل USD 2.0 million التدفقات النقدية التمويلية المحددة. هذه المكونات تلخص الالتزام الكامل. ويفترض النموذج عدم وجود خط متجدد إضافي أو تسهيلات ضريبة القيمة المضافة أو حركة العملة أو مبلغ مرسمل يتجاوز الاحتياطي المذكور. يتم اختيار كل رقم فقط لتوضيح طريقة الاكتتاب.

ميزانية التحويل الافتراضية هي USD 9.0 million. يساهم الراعي بـ USD 2.5 million أولاً، تاركًا USD 6.5 million للأعمال الأساسية للمقرض. وبالتالي، تحتوي شريحة الإكمال على USD 2.0 million من الإرتفاع الذي يتجاوز الأعمال الأساسية المتبقية. تخصص البوابات التوضيحية في الجدول 2 USD 6.5 million لقياس التقدم وتحتفظ بـ USD 2.0 million للطوارئ أو التصحيح المعتمد. يتم الاحتفاظ بالاحتياطي بشكل منفصل. يجب أن تحدد المنشأة الحقيقية ما إذا كان يمكن نقل المبالغ غير المستخدمة بين الفئات ومن يوافق على هذا التحويل.

ويجب على المُقرض التوفيق بين النموذج والنقد البنكي. يجب أن تظهر الأدلة مساهمة الراعي USD 2.5 million واستخداماتها المؤهلة وغياب التمويل الدائري. يجب أن تتطابق سلفات المقرض التراكمية مع حساب المشروع الخاضع للرقابة والفواتير المدفوعة. ويجب مقارنة التسهيل المتبقي بالتكلفة المستقلة لإكمال المبالغ المعتمدة غير المدفوعة والمطالبات التي لم يتم حلها واحتياجات الاحتياطي. لا يتوفر الفائض في جدول التسهيلات تلقائيًا في حالة فشل الشروط أو تغير الكيان المقترض أو وقوع التكلفة خارج النطاق المعتمد.

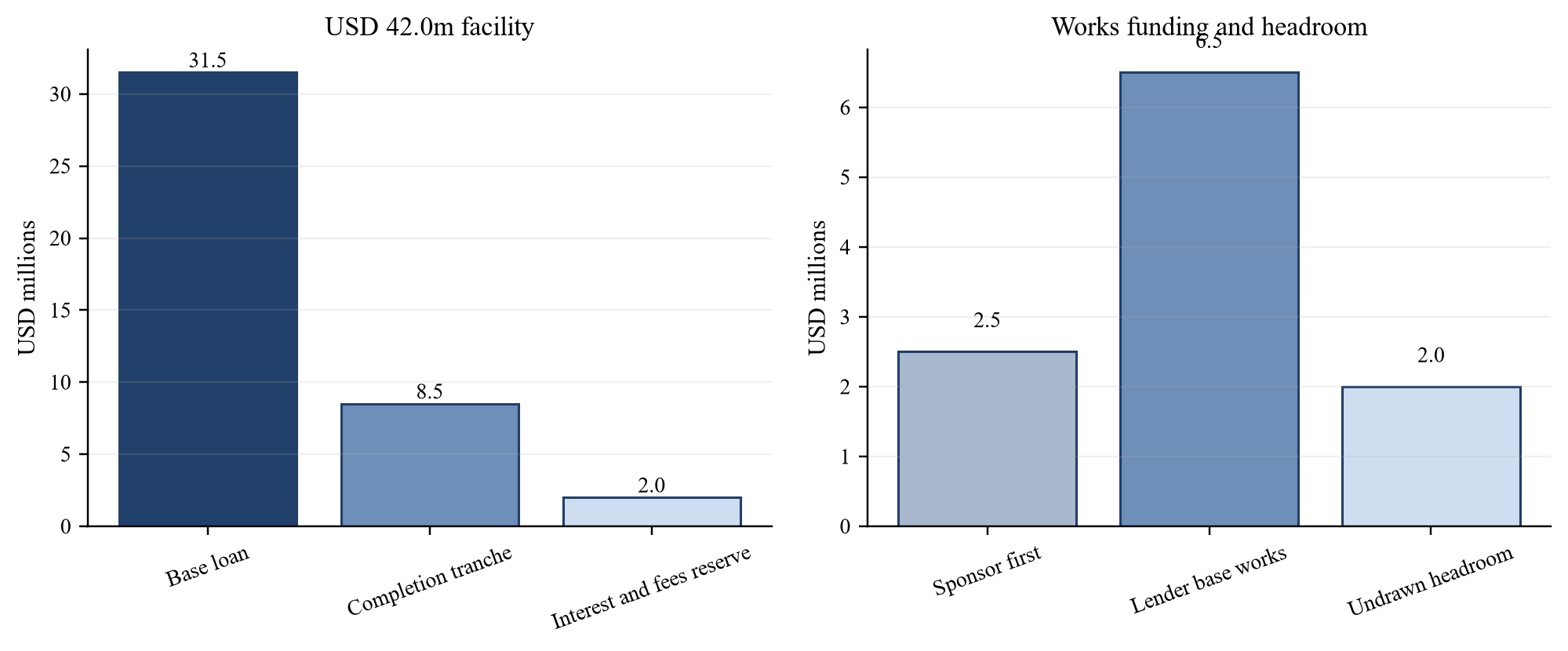

الشكل 2. المنشأة الافتراضية وتخصيص تمويل الإنجاز
الشكل 2. المنشأة الافتراضية وتخصيص تمويل الإنجاز
ملايين الدولارات. كل مبلغ وتسلسل تمويل افتراضي ولا يقدم أي معيار أو توصية للسوق.

12. ربط بدء الإيجار بخدمة الدين

يفترض الرسم التوضيحي التشغيلي الإيجار النقدي التعاقدي السنوي بقيمة USD 6.0 million بعد البدء والتكاليف النقدية السنوية للعقار بقيمة USD 1.0 million خلال الأشهر المنتجة للإيجار. ينتج عن اثني عشر شهرًا USD 5.0 million من النقد المتاح لخدمة الديون. القسمة على خدمة الدين السنوية المفترضة لـ USD 3.6 million تعطي تغطية 1.39 مرة وUSD 1.4 million للنقد المتبقي. لا تشمل القيم الضرائب وتوقيت رسوم الخدمة وحوافز المستأجرين ورأس المال العامل والنفقات الرأسمالية وحركات الاحتياطيات والتدفقات النقدية العقارية الأخرى.

إذا أنتجت عشرة أشهر فقط إيجارًا، فإن النقد المتاح لخدمة الدين هو USD 4.17 million والتغطية 1.16 مرة. ثمانية أشهر تنتج USD 3.33 million و 0.93 مرة. ستة أشهر تنتج USD 2.50 million و0.69 مرة، مما يترك عجز USD 1.10 million مقابل خدمة الدين السنوية. يحافظ النموذج على ثبات الإيجار الشهري والتكلفة النقدية ولا يعطي أي احتمال للتأخير. يجب أن تستخدم الحالة الحية تواريخ دفع عقد الإيجار وميزانية التشغيل الفعلية وجدول سداد التسهيلات.

يجب أن يظل بدء الإيجار والاستلام النقدي تاريخين منفصلين. يمكن أن يؤدي عقد الإيجار إلى إنشاء التزام مستحق قبل وصول الأموال إلى البنك. قد يكون لدى المستأجر نزاع أو مقاصة أو حافز أو إيداع أو دورة دفع تغير توقيت النقد. التحقق من الفاتورة الأولى وأي سجل قبول للمستأجر وإيصال البنك. التوفيق بين الإيجار والحساب الخاضع للرقابة واختبار التحصيلات المتكررة. إذا كان المُقرض يعتمد على احتياطي حتى يتم إنشاء تاريخ التحصيل، فاذكر المبلغ وشروط الإفراج والمعالجة بعد السداد المفقود.

الجدول 3. شهر الإيجار الافتراضي وحساسية خدمة الدين
أشهر إنتاج الإيجارالإيجار النقديالتكاليف النقدية للعقارالنقدية المتاحة لخدمة الديونالتغطيةالنقدية المتبقية بعد خدمة الدين
12 شهراUSD 6.00mUSD 1.00mUSD 5.00m1.39xUSD 1.40m
10 أشهرUSD 5.00mUSD 0.83mUSD 4.17m1.16xUSD 0.57m
8 أشهرUSD 4.00mUSD 0.67mUSD 3.33m0.93xسلبي USD 0.27m
6 أشهرUSD 3.00mUSD 0.50mUSD 2.50m0.69xسلبي USD 1.10m

ملايين الدولارات باستثناء التغطية. النقد المتاح لخدمة الدين يساوي الإيجار النقدي ناقصًا التكاليف النقدية للعقار. جميع الافتراضات افتراضية.

13. اختبار التكلفة والتأخير بصورة مستقلة

وتقيس الحساسية الثانية سيولة الإنجاز بدلا من تغطية خدمة الدين. موارد الإكمال المتاحة بعد مساهمة الراعي تساوي شريحة الإكمال USD 8.5 million بالإضافة إلى احتياطي الفوائد والرسوم USD 2.0 million. الأعمال المتبقية تساوي إجمالي تكلفة التحويل بعد مساهمة الراعي USD 2.5 million. يُفترض أن يكون حمل التأخير عند USD 0.30 million شهريًا. الإرتفاع يساوي الموارد المتاحة ناقص الأعمال المتبقية والتأخير. تفترض الطريقة أنه يمكن استخدام الاحتياطي للحمل المذكور ولا ينقله إلى التغطية التشغيلية.

مع عدم وجود تجاوز أو تأخير، فإن الإرتفاع هو USD 4.00 million. يؤدي تجاوز التكلفة بنسبة 20 بالمائة والتأخير لمدة أربعة أشهر إلى تقليل التكلفة إلى USD 1.00 million. يؤدي التجاوز بنسبة 30 بالمائة والتأخير لمدة ستة أشهر إلى إنتاج USD 0.50 million سلبيًا، مما يعني أن المصادر المذكورة غير كافية بهذا المقدار. تنطبق نسب التكلفة على ميزانية USD 9.0 million الكاملة. يبقى تأخير الحمل خطيًا. لا يوجد سيناريو يتضمن الاحتمالات، أو استرداد المقاول، أو النسخ الاحتياطي للكفيل، أو إيصالات الإيجار، أو مدخرات التغيير أو التغيير في أسعار المنشأة.

يمكن لتجاوز التكلفة والتأخير أن يشتركا في الأسباب، إلا أن الحساب يتعامل مع آثارهما النقدية بشكل منفصل. تعمل الأعمال الإضافية على زيادة تكلفة التحويل. وقت إضافي يزيد من تحمل. يظهر الإيجار المفقود أو المؤجل فقط في حساسية التشغيل ولا يجب إدراجه مرة أخرى كحمل إنجاز. يمكن للنموذج المباشر المتكامل وضع كل تدفق نقدي على جدول زمني واحد، بشرط إدخال كل عنصر مرة واحدة. وينبغي للجنة أن تؤكد على نطاق التكاليف التي لم يتم حلها والتي تم التحقق منها، والمسار الحرج للبرنامج، وشروط الديون الفعلية ودعم الجهات الراعية بدلا من اعتماد الشبكة التوضيحية.

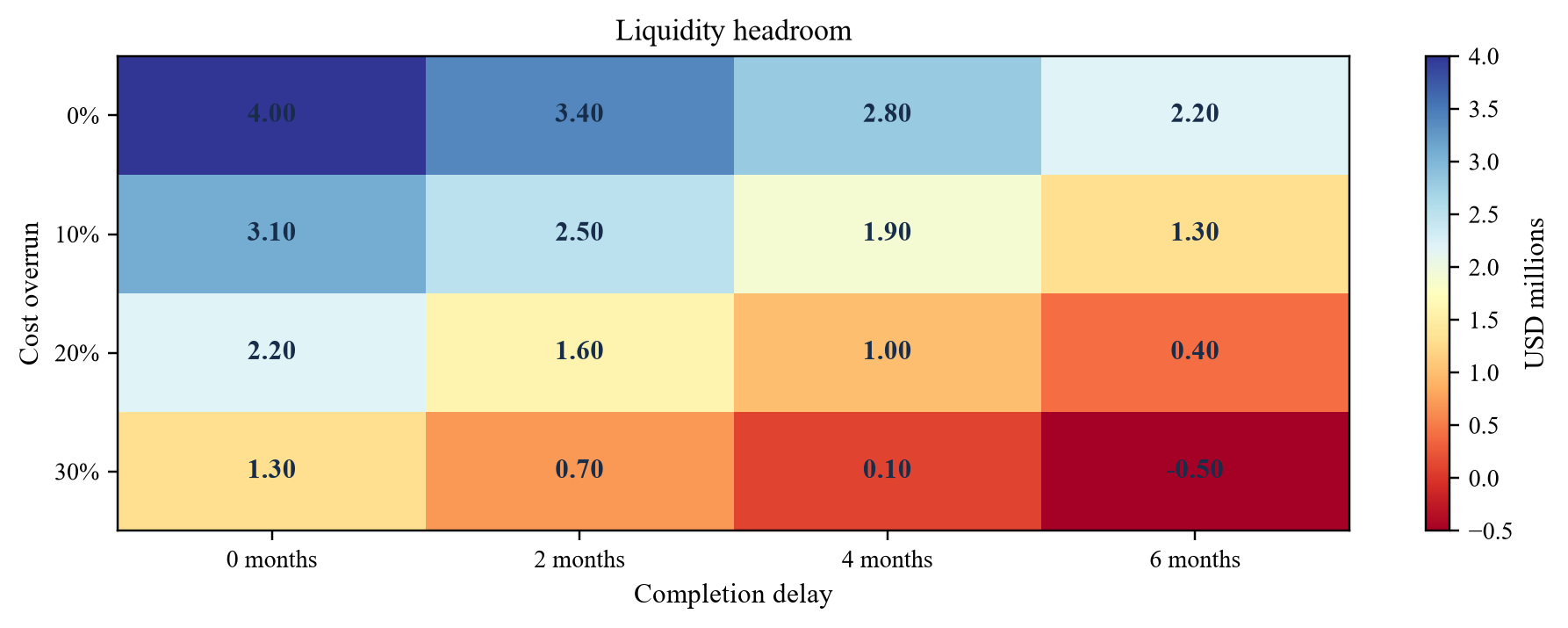

الشكل 3. هامش الإكمال الافتراضي للسيولة حسب تجاوز التكلفة والتأخير
الشكل 3. هامش الإكمال الافتراضي للسيولة حسب تجاوز التكلفة والتأخير
ملايين الدولارات. تشير القيم السلبية إلى التمويل الإضافي المطلوب بموجب الحساب المذكور. لم يتم تعيين أي احتمال.
الجدول 4. حساسية اكتمال السيولة الافتراضية
تجاوز التكلفةلا تأخيرتأخير لمدة شهرينتأخير لمدة 4 أشهرتأخير لمدة 6 أشهر
0 بالمئةUSD 4.00mUSD 3.40mUSD 2.80mUSD 2.20m
10 بالمائةUSD 3.10mUSD 2.50mUSD 1.90mUSD 1.30m
20 بالمئةUSD 2.20mUSD 1.60mUSD 1.00mUSD 0.40m
30 بالمئةUSD 1.30mUSD 0.70mUSD 0.10mسلبي USD 0.50m

تساوي المساحة الرئيسية USD 10.5 million من الإكمال المفترض والتوفر الاحتياطي ناقصًا الأعمال المتبقية بعد تمويل الجهة الراعية وUSD 0.30 million من الحمل لكل شهر تأخير.

14. حماية الأصول أثناء الأعمال

يجب على المراقب الفني للمقرض تقييم التحكم في الموقع، والاحتياطات المؤقتة ضد الحرائق، والوصول، والتدبير المنزلي، وإجراءات العمل الساخن، والأمن، والحماية من الطقس، وحماية العناصر المكتملة. يمكن أن تخلق مرحلة البناء مخاطر تختلف عن التصميم المكتمل. يمكن للمستأجرين الحاليين أو البضائع المخزنة إضافة التعرض. الحصول على بيانات طريقة المقاول والتصاريح وسجلات التفتيش وسجلات الحوادث. يجب أن تؤكد المشورة المتخصصة ما إذا كان يمكن مواصلة العمل المشغول أو التشغيلي جزئيًا وما هي الأنظمة المؤقتة المطلوبة.

يجب أن تغطي مراجعة التأمين مصالح المالك والمقترض والمقاولين والاستشاريين والمستأجرين والمقرضين حسب الاقتضاء. التأكد من الممتلكات المؤمن عليها، والأعمال، والهياكل القائمة، والمصنع، والمسؤولية العامة، والتعويض المهني، وتغطية التأخير أو الإيجار حيثما كان ذلك متاحًا، والاستثناءات، والخصومات، وفترة البوليصة، وواجبات الإخطار، وشروط مراقبة المطالبات. يمكن أن تختلف قيمة وتوقيت استرداد التأمين عن التكلفة والتأثير النقدي للحدث. تنص الورقة على عدم وجود برنامج تأمين مناسب. يجب على المستشار المؤهل تقديم تقرير عن التغطية الفعلية والتصديقات.

يجب أن يميز التقييم بين الحالة الحالية والحالة المكتملة المفترضة والدخل المستقر. يجب أن يرتبط كل افتراض تقييم بالأعمال والموافقات وعقد الإيجار وتاريخ الانتهاء المستخدم. إذا افترض التقييم أن المستأجر يمكنه استخدام المستودع على النحو المنشود، فيجب على المُقرض تحديد المستندات اللازمة لدعم هذا الافتراض. يجب أن تعكس القيمة الهبوطية السيناريو الذي اختاره المُقرض وأدلة السوق الفعلية. لا توفر قواعد الحرائق العامة أو التصاريح أي نتيجة تقييم أو إيجار أو عائد أو سيولة أو تقدير للاسترداد.

15. المراقبة بعد الانتهاء والإيجار الأول

يجب أن تظل أدلة الإكمال خاضعة للتحكم في الإصدار. احتفظ بالرسومات المعتمدة والرسومات المبنية وسجلات الاختبار والشهادات وجداول المعدات والضمانات ومتطلبات الصيانة وقائمة العيوب وسجل تسليم المستأجر. يتناول كود مكافحة الحرائق والمتطلبات التشغيلية المحددة سلامة النظام المستمر وصيانته ضمن نطاقاتها. يجب على مدير العقار الاحتفاظ بتقويم الامتثال وأدلة عمليات التفتيش والاختبار والتصحيح. يجب على المُقرض تحديد حالات الفشل التي تتطلب إشعارًا والتي تؤثر على التوزيعات أو الاحتياطيات أو حقوق التنفيذ. [1] [5]

وينبغي مراقبة استخدام المستأجر على أساس الأساس المعتمد. يمكن أن تؤدي التغييرات في المواد أو ارتفاع التخزين أو الأرفف أو الآلات أو الشحن أو غرف التبريد أو المكاتب أو التقسيمات الفرعية أو الإشغال إلى تغيير المخاطر. يجب أن يتطلب عقد الإيجار إشعارات وموافقات مناسبة للمعاملة. يمكن لعمليات التفتيش الدورية للموقع وشهادات المستأجر أن تدعم المراقبة. وهي لا تحل محل متطلبات السلطة أو المراجعة المتخصصة. وينبغي التحقيق في التباين وتصحيحه بموجب خطة معتمدة، مع إظهار تكلفتها وتأثيرها النقدي في النموذج.

يجب أن تعمل مراقبة الإيجار على التوفيق بين جدول الإيجار والفواتير والإيصالات والمتأخرات والحوافز والودائع ورسوم الخدمات والنزاعات. قارن البدء الفعلي مع الافتراض الائتماني واشرح كل تأخير. تتبع خدمة الديون والأرصدة الاحتياطية وحسابات العهد باستخدام الأدلة المصرفية. يؤكد الإيصال الأول دفعة واحدة. لا ينشئ نمطًا لسنة كاملة. يجب أن يحتفظ المُقرض بتعريف الاستقرار المرحلي بناءً على التسهيلات الفعلية والإيجار والرغبة في المخاطرة.

16. تحديد نطاق الاستشارات والعناية الواجبة

يمكن لموفر رأس المال تشغيل شاشة تحويل المستودعات المركزة عن طريق تحديد الموقع الجغرافي ونوع العقار وهيكل المعاملة وحجم المنشأة وملف تعريف المستأجر والاستخدام المقصود وإطار الإرجاع ومتطلبات الموافقة. يمكن للمرحلة الأولى تحديد الأصول المرشحة وتنظيم المعلومات العامة والإدارية التي تم التحقق منها. يمكن أن تتقدم الفرص المختارة لمراجعة عقد الإيجار، ورسم خرائط مسار السلطة، والعناية الفنية، وتحليل التكلفة حتى الاكتمال، وتنسيق التقييم، ونموذج الائتمان التوفيقي. يجب أن يحدد كل تسليم مصادره وتواريخه والمتخصصين المسؤولين عنه والعناصر التي لم يتم حلها.

يمكن أن يشمل النطاق المدفوع المتفق عليه بشكل منفصل أبحاث الإنشاء، وفحص المقترض والممتلكات، وتصميم غرفة البيانات، وتنسيق الاجتهاد، والنمذجة المالية، وتحليل سيناريوهات الهبوط، وإعداد مذكرة لجنة الاستثمار. يتطلب النطاق والرسوم والتسليمات مشاركة منفذة. لا تحدد هذه الورقة أي تكليف أو ميزانية العميل أو التزام التمويل أو الإيرادات الاستشارية المتوقعة. حجم المنشأة لا يحدد الرسوم المهنية. يجب أن تميز التقارير التجارية بين الفرص التي تم فحصها، والتكليفات المقبولة، والتعرض المعتمد، ورأس المال المسحوب، والرسوم الموقعة والرسوم المحصلة.

تظل الآراء القانونية، وتقديمات السلطة، وهندسة الحرائق، وعمليات فحص المباني، والتقييمات، ونصائح التأمين، والتدقيق، والأذونات التنظيمية مع مقدمي الخدمة المؤهلين والمصرح لهم بالعمل المعين لهم. يمكن للمستشار تنسيق تلك المدخلات والتوفيق بينها في حزمة الائتمان. لا يتضمن الدور الموصوف هنا أي حفظ لرأس مال العميل أو إدارة الاستثمار التقديرية أو سلطة موافقة المقرض أو ضمان الإكمال. يمكن لـ ماتش بوينت بارتنرز تقييم نطاق البحث أو دعم الصفقات المتفق عليه بشكل منفصل مقابل ملخص النشر الحقيقي لموفر رأس المال وعملية اتخاذ القرار الموثقة.

17. تسجيل موافقة قابلة للتدقيق

يجب أن تنص مذكرة الائتمان على المقترض، والفائدة العقارية، والاستخدام الحالي، والاستخدام المقصود، والإيجار، ومحفز الإيجار، وطريق السلطة، وأساس تصميم الحريق، وميزانية الإنجاز، والمنشأة، والأمن، والنموذج، والحالات السلبية، وخطة المراقبة. قم بإرفاق مصفوفة حقوق الملكية، وجدول الموافقة، وتقارير الاستشاريين، وخطة التكلفة، وتسوية المصدر والاستخدام، وبوابات السحب، ومخرجات الحساسية، وسجل العناصر التي لم يتم حلها. بالنسبة لكل حالة، حدد الأدلة المطلوبة والمراجع المسؤول وسلطة الموافقة. يجب أن تكون اللجنة قادرة على تتبع كل استنتاج إلى سجل مؤرخ.

وتشمل القرارات المحتملة رفض الصفقة، أو الموافقة على القرض الأساسي فقط، أو الموافقة على شريحة متأخرة من الإنجاز، أو الموافقة على الهيكل الكامل مع مراعاة الشروط القائمة على الأدلة. يمكن أن يتطلب هيكل آخر تمويلًا من الجهة الراعية، أو شروط عقد إيجار منقحة، أو احتياطيًا إضافيًا، أو سلفة أولية أصغر. هذه هي بدائل التقييم ولا يتضمن أي تصنيف. وتعتمد الملاءمة على ولاية المُقرض، والمستندات الفعلية، ومشورة الخبراء، والتسعير، ورغبة المقرض في المخاطرة، والمحفظة. ويجب أن تتضمن المذكرة القرار المختار والأدلة التي من شأنها أن تؤدي إلى تغييره.

يجب أن تتجنب الشروط لغة الإكمال الذاتية. تقديم الشهادة المذكورة ومراجعة الرسم المعتمدة وتقرير الاستشاري الموقع القابل للاختبار. حل مسائل السلامة من الحرائق ليست كذلك. يجب أن تحدد التعهدات المستمرة تواريخ إعداد التقارير ومحفزات التغيير المادي. وينبغي أن تكون الاستثناءات كمية ومحدودة زمنيا وأن تتم الموافقة عليها من خلال حوكمة المقرض. يتطلب البنك المركزي لمعايير مخاطر الائتمان الإمارات من المؤسسات المالية المرخصة ضمن النطاق الحفاظ على الحوكمة المعتمدة من مجلس الإدارة والاكتتاب وتسجيل الضمانات والمراقبة المستمرة. وبالمثل، تؤكد مبادئ بازل الإشرافية على الاكتتاب الحكيم والمراجعة المستمرة. [9] [10]

18. حدود البحث واستنتاجاته

يتكون البحث من مصادر رسمية وموثوقة مختارة تم الوصول إليها في 10 سبتمبر 2026. وهي تدعم المقترحات المتعلقة بالسلامة من الحرائق والحياة، وتصاريح التعديل، وأدلة الإكمال، والاستخدام المسموح به، والتزامات الإيجار، والرهون العقارية العقارية، وإدارة مخاطر الائتمان ضمن نطاقاتها المعلنة. وهي لا توفر أي ملف ملكية، أو عقد إيجار، أو عملية مستأجر، أو مقترح مقاول، أو مراسلات سلطوية، أو قاعدة بيانات التكلفة، أو دليل الإيجار، أو التقييم، أو السجل الافتراضي، أو بيانات الاسترداد لتحويل المستودع. وبالتالي، لا تقدر الورقة سعر السوق أو مدة الموافقة أو الإيجار أو الاحتمالية أو الخسارة أو العائد.

النموذج العددي بسيط عمدا. ويستخدم عملة واحدة، ومرفق USD 42.0 million ثابت، وميزانية إكمال USD 9.0 million، ومساهمة الجهة الراعية USD 2.5 million، والتحمل الشهري الثابت والإيجار والتكاليف السنوية. وهو يغفل ضريبة القيمة المضافة، والفائدة المتغيرة، والرسوم خارج الاحتياطي، والنقد خلال الشهر، ومطالبات المقاولين، وعائدات التأمين، وودائع الإيجار، والحوافز، ورسوم الخدمات، والضرائب، والعملات الأجنبية، والتوزيعات والإنفاذ. تجيب شبكة التكلفة والتأخير وجدول شهر الإيجار على أسئلة مختلفة. يجب أن يدمج النموذج المباشر التدفقات النقدية الفعلية دون الحساب المزدوج.

الاستنتاج العملي هو سلسلة الأدلة. إنشاء العقار والاستخدام المسموح به. ترجمة نشاط المستأجر إلى أساس معتمد لتصميم الحرائق. التوفيق بين مشغل الإيجار والإيجار وسجلات التعديل والاختبار والسلطة والتسليم. قم بقياس الأعمال مقابل تكلفة تم التحقق منها لإكمالها. الحفاظ على ما يكفي من السيولة الملتزم بها للإغلاق والتأخير. تأكيد الإيجار الأول في البنك ومراقبة استمرار الاستخدام. يمنح هذا التسلسل مزود رأس المال أساسًا شفافًا للموافقة أو الشروط أو السحب أو المراقبة أو الرفض عندما تظل الأدلة غير كافية.

الملحق أ. القائمة المرجعية لأدلة المُقرض

الجدول 5. الأدلة المقترحة المطلوبة لملف ائتمان تحويل المستودع
منطقة المراجعةسجل للطلبمراجعة مسؤولة
المقترض والممتلكاتسلطات الشركات، والعنوان، وخطة الموقع، وعمليات البحث، والموافقات الحالية وعقود الإيجارمستشار الصفقات والائتمان
الاستخدام المقصود للمستودععملية المستأجر والمواد وارتفاعات التخزين والأرفف والمعدات والإشغالمستشار الحريق والمستشار الفني وشركة التأمين
التصميم والتصاريحأساس التصميم والحسابات والتصريح والرسومات المختومة والتعليقات والمراجعاتمستشار الهيئة واستشاري الإطفاء
نطاق الإنجازالعقود والمواصفات والبرنامج وخطة التكلفة والتغيرات ومصفوفة المسؤوليةمستشار فني ومساح كميات
أعمال السلامة من الحرائقموافقات المنتج وسجلات التثبيت والاختبارات والعيوب والشهاداتمستشار مكافحة الحرائق واستشاري السلطة
مشغل الإيجار والإيجارعقد الإيجار المبرم والتسجيل وجدول الأعمال والتسليم وشروط الدفعمستشار الصفقات والمستشار التجاري
المرافق والأمنوثائق المنشأة والأمن المسجل والإشعارات والموافقات والحسابات والاتفاقيات المباشرةمستشار الصفقات وعمليات المقرض
السحبالراعي النقدي وشهادة الدفع والفاتورة والأدلة المصرفية والتكلفة لإكمالهاالمستشار الفني والمالية والائتمانية
الانتهاء والإشغالالشهادات المطلوبة والسجلات المبنية وأدلة التسليم والتشغيلمستشار الهيئة والمستشار الفني والمستأجر
خدمة الإيجار والديونالفاتورة وإيصال البنك ودفتر الاحتياطي ونموذج العهد وتقرير المتأخراتمدير الأصول والمالية والائتمان

قائمة المراجعة الأصلية. لا يتم التوصل إلى أي نتائج بخصوص عقار أو مقترض أو مستأجر أو موافقة أو تعيين مهني.

يجب أن تنتج قائمة المراجعة سجلات مؤرخة يمكن تحديدها. ينبغي أن تظل المعلومات المقدمة من الإدارة محددة حتى يتم تأكيدها. يجب أن يظل العنصر المفقود مفتوحًا. يجب على المُقرض أن يقرر ما إذا كان سيتوقف عن التمويل، أو يقلل السحب، أو يزيد الاحتياطي، أو يصبح مخاطرة مقبولة بشكل صريح. يجب أن يظهر في الملف القرار والمبلغ وسلطة الموافقة. إن الإقرار بأن جميع الموافقات سارية لا يوفر أدلة كافية للمراجع الذي يحتاج إلى تحديد الموافقة والموقع والاستخدام والمراجعة والمصدر والشروط المستمرة.

الملحق ب. الحسابات القابلة للتكرار وأسئلة اللجنة

حساب التسهيل هو USD 31.5 million من القرض الأساسي بالإضافة إلى USD 8.5 million من شريحة الإكمال بالإضافة إلى USD 2.0 million من احتياطي الفوائد والرسوم، مما يؤدي إلى إنتاج USD 42.0 million. تكلفة إكمال USD 9.0 million المفترضة مخصومًا منها USD 2.5 million من تمويل الجهة الراعية تترك USD 6.5 million من الأعمال الأساسية الممولة من المقرض. وبالتالي فإن شريحة الإكمال تحتوي على USD 2.0 million من الإرتفاع قبل استخدام الاحتياطي المنفصل.

إن هامش الإكمال والسيولة يساوي USD 10.5 million من شريحة الإنجاز وتوافر الاحتياطي ناقصًا الأعمال المتبقية وترحيل التأخير. الأعمال المتبقية تساوي USD 9.0 million مضروبة في واحد بالإضافة إلى نسبة تجاوز التكلفة، مطروحًا منها USD 2.5 million من تمويل الجهة الراعية. يحمل التأخير يساوي USD 0.30 million مضروبًا في أشهر التأخير. عند تجاوز 30 بالمائة وستة أشهر، تكون الاستخدامات هي USD 9.2 million للأعمال المتبقية بالإضافة إلى USD 1.8 million للحمل. وبالتالي فإن الإرتفاع هو USD 0.50 million سلبي.

يساوي النقد التشغيلي المتاح لخدمة الدين USD 6.0 million من الإيجار النقدي التعاقدي السنوي مطروحًا منه USD 1.0 million من التكاليف النقدية للعقار عندما تنتج جميع الأشهر الاثني عشر إيجارًا. والنتيجة هي USD 5.0 million. إن القسمة على USD 3.6 million لخدمة الديون السنوية تعطي تغطية 1.39 مرة. ستة أشهر منتجة للإيجار تعطي USD 3.0 million إيجارًا ناقصًا USD 0.5 million من التكاليف، أو USD 2.5 million. التغطية 0.69 مرة والعجز النقدي مقابل خدمة الدين هو USD 1.1 million.

يجب على اللجنة أن تسأل عن الاستخدام الدقيق الذي تمت الموافقة عليه وما هي أنشطة المستأجر التي يمكن أن تغيره. ما هي الأعمال والاختبارات والشهادات المتبقية قبل الإشغال القانوني وتفعيل الإيجار التعاقدي؟ من يمول كل تجاوز وشهر تأخير؟ هل تغطي المصادر الملتزمة التكلفة التي تم التحقق منها بشكل مستقل لإكمالها؟ ما هي حقوق الملكية والعقود التي يمكن للمقرض السيطرة عليها؟ هل يظل عقد الإيجار قابلاً للتنفيذ بعد تأخير أو تقصير المقترض؟ ما هو الدليل على إطلاق كل سحب واحتياطي؟ ما هو السجل الحالي الذي قد يتسبب في تراجع المُقرض أو تقليل تعرضه؟

مصادر

  1. دبي الدفاع المدني. الإمارات مدونة ممارسات السلامة من الحرائق والحياة، طبعة 2018. تصنيف الإشغال والفصل 13 الخاص بالمستودعات والمصانع ذات المستأجرين المتعددين. تم الوصول إليه في 10 سبتمبر 2026. إقرأ المصدر الأساسي
  2. مؤسسة الموانئ والجمارك والمنطقة الحرة، قسم الهندسة المدنية تراخيص. إجراءات العميل للحصول على تصاريح التعديل، PCFC-TRK-CED-MF-CP-01، سبتمبر 2024. تم الوصول إليه في 10 سبتمبر 2026. إقرأ المصدر الأساسي
  3. مؤسسة الموانئ والجمارك والمنطقة الحرة، قسم الهندسة المدنية تراخيص. إجراء العميل لطلب شهادة إكمال التعديل وفحص إلغاء التعديل، PCFC-TRK-CED-MF-CP-02، ديسمبر 2022. تم الوصول إليه في 10 سبتمبر 2026. إقرأ المصدر الأساسي
  4. مؤسسة الموانئ والجمارك والمنطقة الحرة، قسم الهندسة المدنية تراخيص. طلب الحصول على شهادة إتمام التعديل، TRK-CED-MF-CF02a، يوليو 2024. تم الوصول إليه في 10 سبتمبر 2026. إقرأ المصدر الأساسي
  5. مؤسسة الموانئ والجمارك والمنطقة الحرة تراخيص. المتطلبات التشغيلية لتراخيص، PCFC-TRK-LSD-CLS-REG02، مارس 2023. متطلبات التعديل ونظام الحرائق وملاءمة التشغيل ضمن نطاق المنشور. تم الوصول إليه في 10 سبتمبر 2026. إقرأ المصدر الأساسي
  6. حكومة دبي، بوابة التشريعات دبي. أمر محلي رقم (2) لسنة 1999 بشأن تنظيم أعمال البناء في إمارة دبي المادة 4. تم الوصول إليها في 10 سبتمبر 2026. إقرأ المصدر الأساسي
  7. حكومة دبي، بوابة التشريعات دبي. قانون رقم (26) لسنة 2007 بشأن تنظيم العلاقة بين المؤجرين والمستأجرين في إمارة دبي المواد 4 و15 و18 و19 و25. تم الوصول إليها في 10 سبتمبر 2026. إقرأ المصدر الأساسي
  8. حكومة دبي، بوابة التشريعات دبي. قانون رقم (14) لسنة 2008 بشأن الرهن العقاري في إمارة دبي المواد 4 و7 و9 و10 و17 و21 و22. تم الوصول إليها في 10 سبتمبر 2026. إقرأ المصدر الأساسي
  9. البنك المركزي الإمارات. لائحة إدارة مخاطر الائتمان ومعايير إدارة مخاطر الائتمان، C 3/2024 وC 3/2024 STA، اعتبارًا من 30 نوفمبر 2024. تم الوصول إليها في 10 سبتمبر 2026. إقرأ المصدر الأساسي
  10. لجنة بازل للرقابة المصرفية. المبادئ الأساسية للرقابة المصرفية الفعالة، المنقحة عام 2024. المبدأ 17 بشأن مخاطر الائتمان ومعايير الإشراف ذات الصلة. تم الوصول إليه في 10 سبتمبر 2026. إقرأ المصدر الأساسي
  11. البنك المركزي الإمارات. معايير كفاية رأس مال البنوك في الإمارات، المطالبات المضمونة بالعقارات التجارية. تم الوصول إليه في 10 سبتمبر 2026. إقرأ المصدر الأساسي
أسئلة وإجابات

الإقراض لتحويلات المستودعات الإمارات: الأسئلة المتداولة

قد لا يزال الاستخدام المقصود يتطلب تعديلات معتمدة، أو اختبار نظام مكافحة الحرائق، أو عمليات تفتيش السلطة، أو وثائق الإنجاز، أو قبول المستأجر أو أي محفز إيجار تعاقدي آخر. يجب على المُقرض تتبع مسار الإيجار الفعلي والموافقة الخاصة بالعقار إلى الأدلة المؤرخة والنقد الذي تم التحقق منه.

تعتمد الإجابة على الاستخدام والمواد وارتفاع التخزين والأرفف وحجم الحجرة والإشغال والمبنى الحالي. يتناول قانون مكافحة الحرائق الرسمي مسائل تشمل التقسيم والرشاشات وإدارة الدخان وضوابط التخزين. يجب أن يقوم الاستشاري المؤهل والسلطة المسؤولة بتحديد متطلبات التصميم والإنجاز الفعلية.

يمكن للإجراء المنشور أن يصف إجراءً إداريًا ضمن نطاقه المحدد. لا يشمل إجراء إكمال تراخيص المحدد الوقت الناتج عن نقص المعلومات والتوضيحات والموافقات الخاصة من مقياس العملية الخاص به. يجب أن يستخدم النموذج أدلة خاصة بالملكية، وبرنامجًا حاليًا، وحالات سلبية واضحة.

استخدم تواريخ الحدث والسداد المؤكدة من عقد الإيجار المنفذ والأدلة الداعمة له. بداية تعاقدية منفصلة وإصدار فاتورة واستلام بنكي. اختبر أي تأخير أو فترة بدون إيجار أو نزاع أو حافز أو حق إنهاء يمكن أن يغير النقد المتاح لخدمة الدين.

ويوضح كيف يمكن ربط القرض الأساسي وشريحة الإكمال ومساهمة الراعي والاحتياطي ببوابات السحب واختبار التكلفة حتى الاكتمال وتأخير الإكمال والإيجار اللاحق. كل قيمة افتراضية ولا تقدم أي تقدير لتكاليف الإمارات أو الإيجارات أو شروط التمويل أو الأداء.

يمكن أن يشمل النطاق المتفق عليه بشكل منفصل فحص العقارات، ورسم مسار موافقات الجهات المختصة، وتصميم غرفة البيانات، وتنسيق العناية الواجبة الفنية والتجارية، ونمذجة الإنجاز، وتحليل سيناريوهات الهبوط، وإعداد مذكرة للجنة الاستثمار. تظل الاستنتاجات القانونية والفنية والتقييمية والتأمينية والتنظيمية المتخصصة من اختصاص مزودي الخدمات المؤهلين والمعتمدين. لا يتم التعهد بأي نتيجة تمويل أو معاملة.

هذا المنشور عبارة عن معلومات عامة للجماهير المهنية. إنها ليست نصيحة استثمارية أو قانونية أو ضريبية، وليست عرضًا أو التماسًا. يجب على القراء التحقق من المتطلبات القانونية والتنظيمية والضريبية الحالية مع المستشارين المؤهلين.
