1. تعامل مع العلاج باعتباره معاملة ثانية
إن التصرف الذي تطلبه الجهة التنظيمية هو معاملة في حد ذاتها. لديها أطروحة الاستثمار الخاصة بها، والمحيط، وعالم المشتري، وعملية الاجتهاد، ومتطلبات التمويل، والعقود، وشروط الإغلاق والانتقال التشغيلي. قد يظل الاستحواذ الاستراتيجي الذي أدى إلى إنشاء العلاج هو محور التركيز الرئيسي لمجلس الإدارة، ومع ذلك يجب أن تكون أعمال العلاج جاهزة للبيع بنفس القدر من الانضباط. يمكن أن يؤدي فشلها إلى تأخير أو تقويض المعاملة الأساسية.
يجب على مجلس الإدارة إنشاء مكتب لتصفية الاستثمارات بمجرد دخول المعالجة الهيكلية ذات المصداقية إلى مجموعة القرار. يجب أن يجمع المكتب بين الاندماج والاستحواذ التنفيذ والفصل والمالية والقانونية والضريبية والتكنولوجيا والأفراد والعمليات والأعمال التجارية والتنظيمية والاتصالات. وينبغي أن يقدم تقاريره من خلال مسؤول تنفيذي واحد مسؤول وأن يحتفظ بقاعدة أدلة واحدة للسلطة والمراقبة والمشترين المحتملين وأطراف التمويل ومجلس الإدارة.
المكتب لديه خمس نتائج. إنه يحافظ على القدرة التنافسية لصناعة العلاج. إنها تنتج محيطًا يمكن للمشتري امتلاكه وتشغيله. فهو يخلق أدلة تدعم قرارات السلطة والمشتري. ويدير عملية البيع ضمن الجدول الزمني المطلوب. فهو ينقل الأعمال دون اعتماد طويل الأمد يضعف المنافسة أو يدمر القيمة.
لا ينبغي أن يصبح المكتب طبقة تقارير أخرى. والغرض منه هو حل التبعيات متعددة الوظائف وتحويل الالتزامات إلى نتائج قابلة للتنفيذ. يجب أن يكون لكل التزام مالك وتاريخ استحقاق ومتطلبات دليل وعتبة تصعيد وعواقب للبيع أو المعاملة الأولية. يجب أن يجعل إيقاع التشغيل التأخير والغموض واضحين في وقت مبكر.
2. ترجمة العلاج إلى متطلبات التشغيل
تركز السلطات العامة باستمرار على الفعالية والجدوى وملاءمة المشتري والتنفيذ في الوقت المناسب وقابلية التنفيذ. تشرح إرشادات هيئة المنافسة والأسواق في المملكة المتحدة الصادرة في ديسمبر 2025 كيفية اختيار العلاجات وتصميمها وتنفيذها وتصف أدوار أمناء المراقبة وأمناء تصفية الاستثمارات والمحكمين والخبراء المستقلين. [1] وتنص وزارة العدل الأمريكية على أن العلاجات يجب أن تحافظ على المنافسة، وأن تكون قابلة للتنفيذ، وأن تضع خطر الفشل على عاتق الأطراف المندمجة. [2]
تؤكد مواد العلاج الخاصة بلجنة التجارة الفيدرالية على حزمة التجريد الكاملة، ومشتري قادر على المنافسة والملاءمة المالية، ومراجعة اتفاقيات الصفقات، وصيانة الأصول والمراقبة حيثما تكون العلاقات المستمرة مطلوبة. [3] وجدت دراسة العلاج أن أنظمة المكتب الخلفي، وعلاقات العملاء، وموافقات الطرف الثالث، والخدمات الانتقالية، وتمويل العرض والمشتري يمكن أن تحدد ما إذا كانت عملية التجريد ناجحة في الممارسة العملية. [4]
يتطلب إشعار الإصلاحات الصادر عن المفوضية الأوروبية وجود نشاط تجاري قابل للحياة يمكنه التنافس بفعالية على أساس دائم ويدرك أهمية متطلبات المشتري وترتيبات المراقبة والتنفيذ. [5] وبالمثل، تفضل توجيهات مكتب المنافسة الكندي الإغاثة الهيكلية في الوقت المناسب، والأصول الكاملة، والمشتري القادر المستقل، والضوابط المنفصلة، وصلاحيات الوصي عندما لا يكمل البائع عملية البيع خلال الفترة الأولية. [6]
وينبغي ترجمة هذه المبادئ إلى اختبارات تشغيلية. يجب أن تحتوي أعمال العلاج على منتجات وعملاء وعقود وأشخاص وملكية فكرية وأنظمة وتراخيص ومرافق ورأس مال عامل وحوكمة كافية لخطة المشتري. ويجب أن تكون التبعيات المستبعدة من المحيط قابلة للاستبدال من خلال طريق موثوق. يجب أن يتمتع المشتري بالقدرة والموارد والحوافز والاستقلالية لإدارة الأعمال. يجب أن يفي النقل بالأمر ويتجنب خلق مخاوف جديدة تتعلق بالمنافسة.
| مبدأ العلاج | مراقبة المكتب | الأدلة المطلوبة | نتيجة المجلس |
|---|---|---|---|
| الحفاظ على منافس قابل للحياة | محيط متكامل واختبار الجدوى | المنتج والعملاء والأصول والأشخاص والنظام والترخيص وجداول التدفق النقدي | أضف الأصول أو الخدمات أو التمويل قبل الإطلاق |
| الموافقة على المشتري المناسب | بوابة تأهيل المشتري مستقلة عن السعر الرئيسي | الإستراتيجية والقدرة والتمويل والاستقلالية والموافقات وخطة التشغيل | رفض أو شرط مقدم العرض على الرغم من ارتفاع السعر |
| أكمل خلال فترة العلاج | المسار الحرج مع معالم السلطة والوصي | التسليمات والتبعيات وشهادات المالك وتباين الجدول الزمني | تصعيد الموارد أو النطاق أو المسار قبل أن ترتفع مخاطر الوصي |
| الحفاظ على الأعمال التجارية | عقد منفصل وضوابط الحفظ | نتائج التداول، والاحتفاظ، والنفقات الرأسمالية، وصحة العملاء وحالة الأصول | تدخل الصندوق وحماية سلطة الإدارة |
| الحد من الاعتماد المستمر | TSA وبنية خروج العرض | مخزون الخدمة والتكلفة ومستويات الخدمة وخطة الترحيل واختبارات الخروج | إعادة التسعير أو إعادة التصميم أو التوسع فقط من خلال الموافقة الخاضعة للرقابة |
| ضمان قابلية التنفيذ | سجل الالتزامات والأدلة | نص الالتزام والمالك المسؤول والإثبات والاستثناءات والشهادة | حجب الإفراج حتى تفي الأدلة بالالتزام |
الجدول عبارة عن ترجمة إدارية لتوجيهات عامة مختارة ولا يوضح الاختبار القانوني الكامل في أي ولاية قضائية.

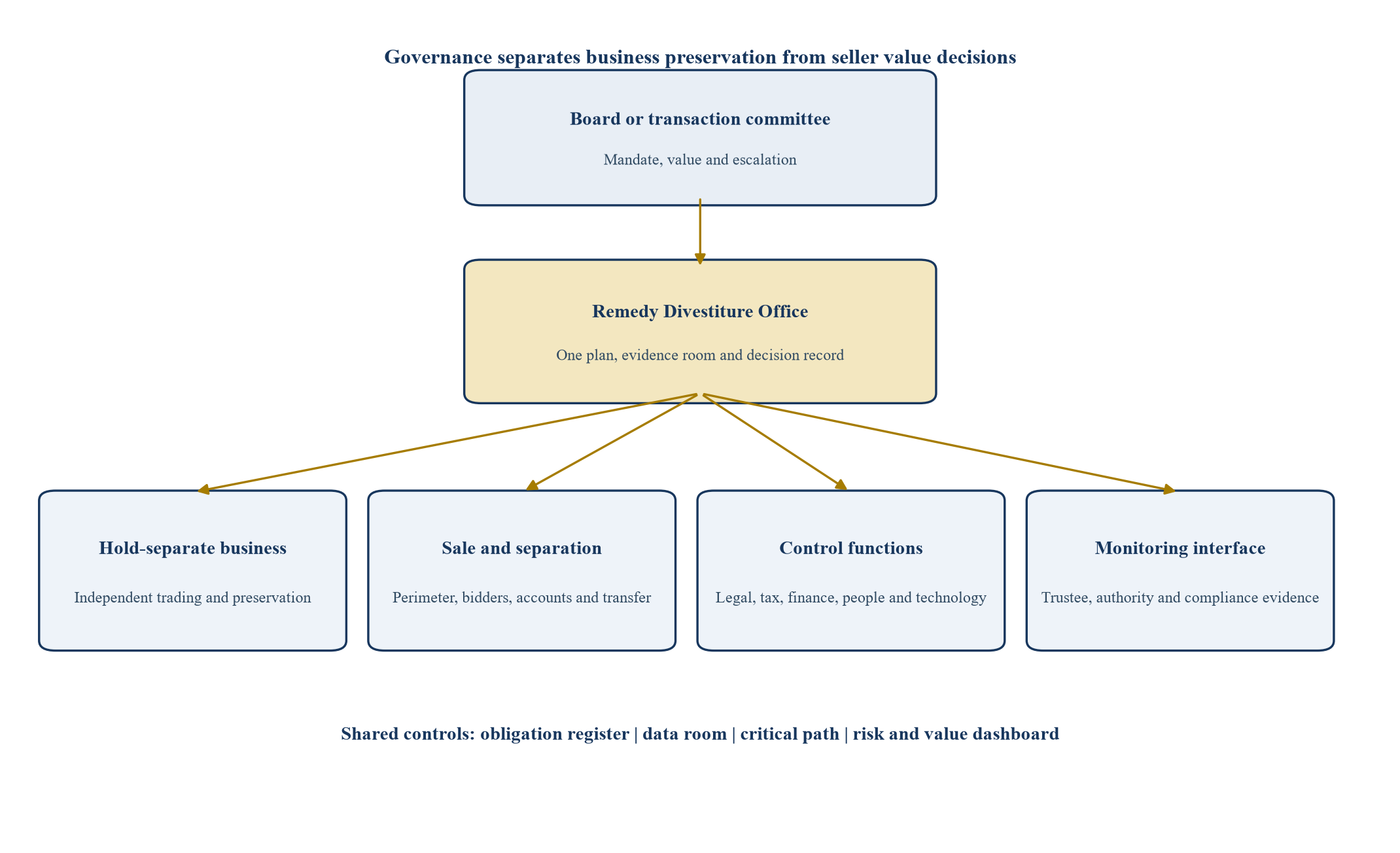

3. إنشاء سلطة الانتداب وحقوق اتخاذ القرار
يحتاج المكتب إلى ميثاق مكتوب معتمد من مجلس الإدارة أو لجنة الصفقات. يجب أن يحدد الميثاق هدف العلاج ونطاقه وحقوق اتخاذ القرار والمعلومات المحمية وطريق الإبلاغ والعلاقة مع الفريق القانوني والمدير المنفصل وأمين المراقبة والسلطة. وينبغي أن تحدد القرارات المخصصة لمجلس الإدارة والقرارات المفوضة للسلطة التنفيذية.
تصبح حقوق اتخاذ القرار مهمة عندما تتعارض المصلحة التجارية للبائع مع فعالية العلاج. قد يفضل البائع محيطًا ضيقًا، أو سعرًا أعلى، أو مشتريًا مألوفًا، أو اعتمادًا انتقاليًا أطول. وقد تحتاج الهيئة إلى حزمة أوسع، أو مشتري أقوى، أو جدول زمني أسرع، أو قدر أكبر من الاستقلال التشغيلي. يجب على المكتب أن يسلط الضوء على هذه الصراعات بدلاً من السماح لها بالظهور كمناقشات روتينية في مسار العمل.
يحتاج المدير المنفصل، عند تعيينه، إلى سلطة عملية على أعمال العلاج. يجب أن تخضع الميزانية والتسعير والتوظيف والاحتفاظ والتزامات العملاء والنفقات الرأسمالية وقرارات الموردين بشكل متسق مع الأمر المعمول به. يجب على ولي الأمر عدم توجيه السلوك التنافسي أو استخدام المعلومات السرية خارج القنوات المسموح بها. يجب أن تفصل خطة مراقبة المعلومات عملية البيع عن التأثير المحظور على المنافسة اليومية.
يتطلب أمين المراقبة الوصول المباشر إلى السجلات والأشخاص والمرافق ذات الصلة ضمن التكليف. يجب أن يحدد بروتوكول طلب الوصي المدخول ومراجعة الامتيازات والملكية الفعلية وتوقيت الاستجابة ودليل الاكتمال. ولا ينبغي استخدام البروتوكول لعرقلة الوصول. يجب أن تجعل التسليم دقيقًا ومراقبًا وقابلاً للتدقيق.

الهندسة المعمارية هي نموذج الإدارة المقترح. تتبع السلطة الفعلية وتسلسل التقارير الالتزامات أو الأمر المعمول به.
4. تحديد محيط التجريد من خلال القدرة
وينبغي تحديد محيط العلاج من خلال القدرة المطلوبة للمنافسة، وليس من خلال رمز المحاسبة أو الحد الأدنى من الأصول المرتبطة مباشرة بالتداخل. يجب أن يبدأ المكتب بالمنتجات والخدمات التي يجب أن توفرها الشركة. وينبغي بعد ذلك تتبع العملاء والعقود والأشخاص والملكية الفكرية والبيانات والأنظمة والمرافق والتراخيص والمخزون والعلاقات مع الموردين ورأس المال العامل المطلوب لتسليمها.
يجب أن يميز المحيط بين الأصول المخصصة والأصول المشتركة والقدرة المكررة والقدرة المفقودة. عادة ما يتم نقل الأصول المخصصة. تحتاج الأصول المشتركة إلى خطة تخصيص أو ازدواجية أو ترخيص أو خدمة أو استبدال. القدرة المفقودة تحتاج إلى البناء أو الحصول عليها. ينبغي تقييم الأعمال التجارية لأنها ستعمل تحت إشراف المشتري، وليس كقسم مدعوم بوظائف مجموعة البائع.
يجب أن يحدد التحليل الأصول الموجودة خارج نطاق المنتج الواضح والمطلوبة لتحقيق الاستمرارية. وقد تشمل هذه المنتجات التكميلية، أو العلامات التجارية، أو أنظمة الجودة، أو خطوط التصنيع، أو حقوق الوصول إلى السوق، أو السجلات الفنية، أو الملفات التنظيمية، أو تراخيص المؤسسات، أو الموظفين المتخصصين. تدرك التوجيهات العامة أن العلاج الكامل يمكن أن يتطلب أصولًا تتجاوز التداخل الضيق حيث تكون هذه الأصول مطلوبة لمنافس فعال. [2] [5]
يتطلب كل استبعاد سببًا وطريقًا بديلاً. إن البيان الذي يفيد بأن المشتري يمكنه تقديم وظيفة ما لا يكفي بدون وجود دليل على التكلفة والتوقيت والتكامل واستمرارية الخدمة. يجب على المكتب اختبار المحيط مع المشترين المحتملين والمراقب دون الكشف عن معلومات خارج القنوات المعتمدة.
5. بناء جرد الانفصال الذي التوفيق
مخزون الفصل هو العمود الفقري الفعلي للمعاملة. يجب أن تحدد كل كيان قانوني، وأصول، وعقد، وموظف، وتطبيق، ومجموعة بيانات، وترخيص، وتصريح، وحساب مصرفي، وبوليصة تأمين، وموقع، ومورد، وعميل، وعلاقة بين الشركات داخل المحيط أو تدعمه. يجب أن يكون لكل سجل مالك وطريقة نقل ومتطلبات موافقة وحالة حالية ورابط دليل.
هناك حاجة إلى العديد من التسويات. يجب أن تتوافق قائمة الموظفين مع كشوف المرتبات والمخططات التنظيمية ومراكز التكلفة وسجلات الوصول. يجب أن تتوافق قائمة التطبيقات مع قاعدة بيانات إدارة التكوين وإنفاق البرامج وأنظمة الهوية. يجب أن تتوافق عقود العملاء والموردين مع الإيرادات والمشتريات والذمم المدينة والدائنة. يجب أن تتوافق الممتلكات مع عقود الإيجار والأصول الثابتة والإشغال التشغيلي. يجب أن تتوافق الملكية الفكرية مع السجلات القانونية ووثائق المنتج ومستودعات المصدر والتراخيص.
يجب أن يسجل المخزون التبعيات المشتركة التي يسهل تفويتها. تشمل الأمثلة كائنات البيانات الرئيسية، والتراخيص الجماعية، والواجهات، وسلطة التوقيع، والضمانات المصرفية، وترتيبات التسعير التحويلي، ومراقبة الأمن السيبراني، وشهادات المنتج، والتغطية التأمينية، والتقارير التنظيمية. لا يمكن تسعير التبعية الغائبة عن المخزون أو نقلها أو استبدالها عمدا.
| مجال المخزون | عدد سكان افتراضي | مشكلة النقل أو الاستبدال | أدلة الاستعداد |
|---|---|---|---|
| الكيانات القانونية والفروع | 12 | نقل الأسهم ونقل الأصول والتسجيلات والأرصدة بين الشركات | محيط الكيان وخطة الخطوة القانونية |
| موظفين | 2,400 | التعيين والتشاور والاحتفاظ والمعاشات والتنقل | التوفيق بين جدول الموظفين وخطة العرض |
| مواقع التشغيل | 14 | الملكية والإيجارات والمرافق المشتركة والتصاريح والوصول | جدول الممتلكات وتصميم الانفصال |
| عقود العملاء ذات الأولوية | 96 | التعيين والموافقة واستمرارية الخدمة وتغيير السيطرة | تسوية الإيرادات وتعقب الموافقة |
| ترتيبات موردي المواد | 37 | التجديد وشروط الحجم والتأهيل واستمرارية العرض | تسوية الإنفاق وخطة الموردين |
| تطبيقات المواد | 62 | الترخيص والاستنساخ والهجرة والواجهة والتحكم السيبراني | التصرف في التطبيق وخطة القطع |
| عائلات الملكية الفكرية المسجلة | 48 | الملكية والترخيص والإقليم والدراية الفنية | جدول الحقوق وأدلة سلسلة الملكية |
| تصاريح المواد والشهادات | 31 | قابلية النقل والتطبيق الجديد وحالة التشغيل | خارطة طريق التصاريح القضائية |
الأعداد هي افتراضات السيناريو للحالة التي تم العمل عليها.
6. حماية أعمال العلاج من التدهور
يمكن أن تفقد الشركة قيمتها وقدرتها التنافسية أثناء إعداد عملية البيع. قد يغادر الموظفون، ويجوز للعملاء تأجيل الجوائز، وقد يشدد الموردون الشروط، وقد يتم تأجيل الاستثمار. يجب أن يقوم المكتب بتشغيل خطة الحفاظ التي تقيس الأعمال مقابل خط الأساس المتفق عليه وتدعم التدخل الفوري.
يجب أن يغطي خط الأساس الإيرادات، واستيعاب الطلبات، والاحتفاظ بالعملاء، ومستويات الخدمة، والتراكم، والتسعير، والهامش، ورأس المال العامل، والنفقات الرأسمالية، والبحث والتطوير، وعدد الموظفين، والوظائف الشاغرة، ودوران الموظفين، والجودة، والسلامة، والأداء التنظيمي. وينبغي تفسير الفروق من خلال الأدلة التشغيلية. والغرض من ذلك هو التمييز بين تغير السوق والتدهور الناجم عن الصفقة أو عدم كفاية الدعم.
سلطة الإدارة مهمة. يجب أن يكون المدير المنفصل قادرًا على الاستجابة للمنافسة، والاحتفاظ بالموظفين المهمين، والحفاظ على علاقات العملاء والموافقة على الاستثمار العادي ضمن التكليف. قد يؤدي تأخير موافقات الوالدين إلى الإضرار بالشركة حتى عندما لا ينوي أحد عرقلتها. ولذلك ينبغي أن تكون عتبات الموافقة وأوقات الاستجابة واضحة.
يجب أن يركز برنامج الاحتفاظ على الأدوار المطلوبة للتشغيل والنقل المستقلين. وينبغي ربط الجوائز بالاستمرارية والتوثيق ومعالم النقل، مع توفير الضمانات المناسبة ضد الحوافز التي تثبط التعاون مع المشتري. ينبغي بناء تغطية التعاقب الوظيفي للأدوار ذات المعرفة المركزة.
7. قم بإعداد حسابات مقطوعة يمكن للمشتري تمويلها
يجب أن تشرح المعلومات المالية المقتطعة اقتصاديات الأعمال تحت إشراف البائع، على أساس شكلي مستقل وأثناء الفترة الانتقالية. غالبًا ما تتضمن تقارير الأقسام التاريخية مخصصات لا تعكس الموارد المطلوبة بعد الانفصال. يجب على المكتب التوفيق بين الإيرادات المُبلغ عنها وإجمالي الهامش وتكاليف التشغيل والأصول والالتزامات والتدفق النقدي ورأس المال العامل مع أنظمة المصدر والكيانات القانونية.
يجب أن يحل الجسر المستقل محل التخصيصات الأصلية بتكلفة القدرة الفعلية. وينبغي أن تحدد الوظائف التي يتم نقلها مع الشركة، والخدمات المقدمة من خلال TSA، والخدمات التي يمكن للمشتري تقديمها، والقدرات التي يجب بناؤها. يجب أن يفصل الجسر التكلفة المستقلة المتكررة، ونفقات الفصل المؤقتة، وتكلفة تكامل المشتري لمرة واحدة، وتكلفة البائع التي تقطعت بها السبل.
تتطلب جودة الإيرادات دعمًا على مستوى العقد. يجب على المكتب التوفيق بين العملاء والمنتجات وكيانات الفواتير والمتراكمة والإيرادات المؤجلة والحسومات والضمانات والتحصيل النقدي. يجب أن يعكس رأس المال العامل آليات النقل والاحتياجات الموسمية وأي استثناءات للذمم المدينة أو الدفع أو المخزون. سيختبر المشترون والمقرضون ما إذا كانت الميزانية العمومية الافتتاحية يمكنها دعم التداول دون انقطاع.
يجب أن يحافظ النموذج المالي على إمكانية التتبع من الافتراضات إلى الأدلة. يجب أن تظهر تغييرات السيناريو التأثير على القيمة والسيولة والتمويل والجدول الزمني. قد يكون المشتري مناسبًا استراتيجيًا ولكنه غير قادر على تمويل رأس المال العامل المطلوب والنفقات الرأسمالية وبرنامج الانفصال. ولذلك يجب أن تتفاعل العناية المالية وملاءمة المشتري.
8. فصل قيمة البائع عن فعالية العلاج
قد يسعى مجلس الإدارة إلى الحصول على سعر بيع مرتفع والتزامات محدودة للبائع وخروج سريع من إدارة أمن المواصلات. وهذه الأهداف مشروعة، في حين يظل هدف العلاج هو الحفاظ على المنافسة من خلال مشتري قادر على البقاء وحزمة كاملة. يجب على المكتب أن يبقي معايير القرار هذه منفصلة حتى لا يصبح التفضيل التجاري افتراضًا غير مجرب حول فعالية العلاج.
يجب أن يُظهر تقييم العطاء السعر النقدي، واليقين، والشروط، والتمويل، وموافقة السلطة، والقدرة التشغيلية، وتعقيد الفصل، والدعم المطلوب، والتوقيت، والمسؤولية المتبقية. يمكن أن ينتج عن العطاء الرئيسي الأعلى قيمة متوقعة أقل إذا كان يعتمد على التمويل غير المؤكد أو الشروط العامة أو الموافقات المتأخرة أو الدعم المكثف من البائع.
وينبغي لمجلس الإدارة أيضاً أن يضع نموذجاً لتكلفة التأخير. يمكن أن يشمل ذلك ترحيل التمويل للمعاملة الأساسية، وتكلفة الحجز المنفصلة لفترة طويلة، والاحتفاظ بالموظفين، والنفقات الرأسمالية الإضافية، وتسرب العملاء، وتكلفة المستشار، وتصعيد الوصي، وفقدان السيطرة المرتبطة بالبيع بدون حد أدنى للسعر. يجب أن يتجنب النموذج تقديم هذه العواقب على أنها مؤكدة. وهي عبارة عن مدخلات سيناريو مرتبطة بالجدول الزمني والحقائق المعمول بها.

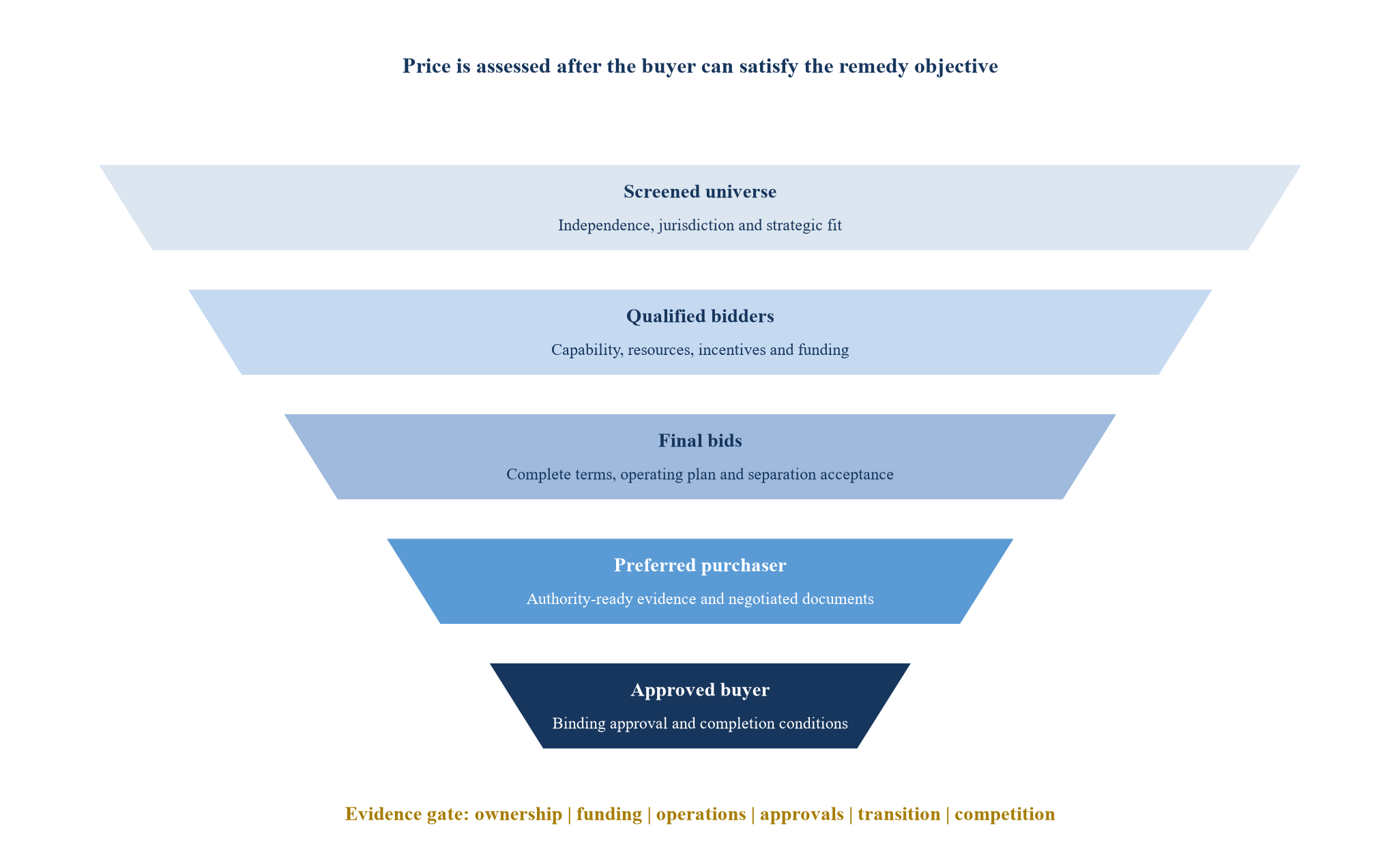

9. صمم عالم المشتري حول الملاءمة
يجب أن يبدأ عالم المشتري بالهدف التنافسي للعلاج. يحتاج المشتري المناسب عمومًا إلى الاستقلال عن الأطراف والموارد والقدرات والحوافز وخطة موثوقة لتشغيل الأعمال كمنافس فعال. لا ينبغي أن يؤدي الاستحواذ من قبل المشتري إلى خلق مشكلة منافسة منفصلة. وينبغي الاتفاق على المعايير في وقت مبكر وتطبيقها بشكل متسق.
يمكن للمشترين الاستراتيجيين توفير البنية التحتية والعملاء والقدرة التشغيلية، مع إثارة أسئلة حول التداخل أو الاستقلال. قد يوفر الرعاة الماليون السرعة ورأس المال، بينما يحتاجون إلى فريق إدارة مثبت وخطة تشغيل وتمويل للاستثمار المستقل. وقد يؤدي الداخلون إلى الصناعة إلى تعزيز المنافسة، في حين يحتاجون إلى المزيد من الدعم ويشكلون مخاطر التنفيذ. لا يتم قبول أي نوع مشتري تلقائيًا.
ويجب على المكتب أن يقوم بفحص الملكية والحوكمة والمصالح ذات الصلة ومصادر التمويل والموافقات القطاعية والعقوبات ومراجعة الاستثمار الأجنبي والسمعة مسبقًا. وينبغي أن يقيم القيادة المقترحة للمشتري، والأنظمة، وترتيبات التوريد، واستراتيجية العملاء، وخطة الاستثمار والقدرة على الخروج من الاعتماد الانتقالي. ويجب أن تتم مشاركة السلطة قبل أن يؤدي الزخم التجاري إلى جعل الرفض مكلفًا.

مسار التحويل هو تسلسل تحكم مقترح ولا يحدد موافقة السلطة.
10. تقديم الأدلة لمقدمي العروض دون إضعاف العمل
يجب أن يسمح غرفة البيانات لمقدم العرض باختبار الجدوى والسعر والتمويل والتنفيذ. وينبغي تنظيمها حول المحيط ونموذج التشغيل بدلاً من التنظيم الداخلي للبائع. يجب أن يربط المؤشر المعلومات المالية بالمنتجات والعملاء والعقود والمواقع والأشخاص والأنظمة والملكية الفكرية وخطط الانفصال.
وتظل ضوابط السرية والمنافسة ضرورية. قد تتنافس أعمال العلاج مع مقدمي العروض أو البائع. يمكن لترتيبات الفريق النظيف والتنقيح والتجميع والكشف المرحلي أن تحمي المعلومات الحساسة مع دعم الاجتهاد. يجب توثيق قرارات الوصول حسب الغرض والمستلم والاستخدام المسموح به.
ينبغي أن تشمل العناية بالمشتري الوصول المباشر إلى إدارة الأعمال المناسبة، والعملاء والموردين والأطراف الثالثة ذات الصلة، حيثما يسمح بذلك. تؤكد دراسة العلاج التي أجرتها لجنة التجارة الفيدرالية (FTC) على الوصول المباشر والعناية الكافية لأن المشترين يمكن أن يسيئوا فهم المكتب الخلفي والعملاء والتبعيات التشغيلية. [4] يجب أن يحتفظ المكتب بسجل للأسئلة يحدد المصدر والمالك والرد والأدلة والتأثير على المحيط أو المستندات.
يجب على البائع تجنب التحكم في سرد اجتهاد المشتري من خلال ملخصات غير مدعومة. يحتاج المشترون والسلطات والمراقبون إلى سجلات يمكن اختبارها بشكل مستقل. إذا كانت بيانات المصدر غير كاملة، فيجب ذكر القيد وحله من خلال خطة بدلاً من إخفائه عن طريق العرض التقديمي.
11. بناء خدمات انتقالية حول الخروج
يمكن للخدمات الانتقالية أن تدعم الاستمرارية الفورية بينما يقوم المشتري بإنشاء قدرة مستقلة. كما أنها تخلق الاعتماد التشغيلي بين المنافسين في المستقبل. ويجب على المكتب استخدامها عند الضرورة، وتحديد نطاقها بدقة، وتصميم مخرج قائم على الأدلة من البداية.
يجب أن تحدد كل خدمة وصف الخدمة والمستخدمين والأنظمة والبيانات والجغرافيا والقدرة ومستوى الخدمة والتكلفة والسعر والأمن والمتطلبات التنظيمية والتحكم في التغيير ومسار النزاع والمدة وحق التمديد والإنهاء المبكر وتسليمات الخروج. يجب أن تميز الاتفاقية بين الخدمة والمشروع. تحتاج أعمال الهجرة والاستنساخ والمعالجة إلى خطة وموارد ومعايير قبول خاصة بها.
ويتعين على إدارة أمن المواصلات أن تتجنب الحوافز التي تدفعها إلى تأخير الخروج. يجب أن تكون الرسوم شفافة ومتسقة مع سبل الانتصاف المعمول بها. يجب أن تعكس مستويات الخدمة ما تلقته الشركة تاريخياً أو المعيار المطلوب للاستمرارية. يجب على المشتري التحكم في خطة الخروج الخاصة به وأن يكون قادرًا على إنهاء الخدمات عندما تكون القدرة المستقلة جاهزة، مع مراعاة الضمانات المتفق عليها.
يجب أن يحتفظ المكتب بلوحة تحكم الخروج لكل خدمة على حدة. يمكن أن تشمل الأدلة البيانات التي تم ترحيلها، والتراخيص المستقلة، والواجهات التي تم اختبارها، والمستخدمين المدربين، وشهادة التحكم، والتمرين الشامل، وقبول المشتري. تظل الخدمة مفتوحة حتى يتم اجتياز اختبار الخروج المتفق عليه، حتى لو كان تاريخ انتهاء التعاقد قريبًا.
12. التعامل مع فصل التكنولوجيا باعتباره نقلًا للأعمال
غالبًا ما تكون التكنولوجيا الجزء الأكثر ترابطًا في صناعة العلاج. يمكن للكيان القانوني النقل بينما تظل الهوية والبيانات والتطبيقات والواجهات والمراقبة الإلكترونية والدعم مدمجة في البائع. يجب على المكتب إنشاء تطبيق والتخلص من البيانات لكل قدرة في نموذج التشغيل المستهدف.
وتشمل خيارات التصرف النقل، والاستنساخ، والترخيص، والاستبدال، والتقاعد، وTSA. يجب أن يأخذ الاختيار في الاعتبار الحقوق القانونية والهندسة المعمارية والبيانات والأمان والتكلفة والتوقيت وموافقة البائع وبيئة المشتري. قد تتطلب التطبيقات المشتركة فصلًا منطقيًا قبل الفصل الفعلي. يجب أن يتم تتبع الواجهات من خلال تدفق الصفقات الكامل بدلاً من معاملتها كاتصالات معزولة.
يتطلب فصل البيانات مجموعات سكانية محددة، وملكية، ونقلًا قانونيًا، والاحتفاظ بها، وحذفها، وتسويتها. يجب أن يحصل المشتري على السجلات المطلوبة لتشغيل الأعمال، بينما يحتفظ البائع فقط بما هو مرخص له أو مطلوب منه الاحتفاظ به. يمكن أن تكون المحفوظات التاريخية والتحليلات وبيانات التدريب النموذجية وتكوينات العملاء وسجلات الدعم ضرورية حتى عندما تكون خارج أنظمة الصفقات الأساسية.
وينبغي التدرب على عملية القطع من خلال سيناريوهات العمل. يجب أن يعمل إدخال الطلب والإنتاج والوفاء والفواتير والتحصيل النقدي وكشوف المرتبات ودفع الموردين وإعداد التقارير التنظيمية ودعم العملاء والاستجابة للحوادث بشكل كامل. الإكمال الفني بدون أدلة تجارية غير كاف.
13. نقل سلطة الناس والمعرفة
يجب أن يغطي محيط الأشخاص الموظفين المخصصين لأعمال العلاج والمتخصصين المشتركين المطلوبين للتشغيل المستقل. يجب على المكتب تقييم آليات النقل القانوني، والتشاور، واختيار الموظفين، والتنقل، والهجرة، والمعاشات التقاعدية، والفوائد، والحوافز، والاحتفاظ ومجلس العمل أو متطلبات النقابة.
يجب أن يتم تعيين الأدوار حسب القدرة وسلطة القرار. يحتاج المشتري إلى القيادة والمساءلة الوظيفية، وليس فقط قائمة الموظفين. يجب أن يُظهر التصميم التنظيمي من يملك الإيرادات والمنتج والعمليات والتمويل والمخاطر والتكنولوجيا والأشخاص والامتثال عند الاكتمال. يجب أن تكون الوظائف الشاغرة والترتيبات المؤقتة مرئية.
وينبغي التعامل مع نقل المعرفة باعتباره نتيجة خاضعة للرقابة. يجب نقل وثائق العملية والسجلات الفنية وتاريخ العملاء ومعرفة الموردين والملفات التنظيمية ومعالجة الاستثناءات مع المالكين المحددين وأدلة القبول. يمكن أن يكشف التظليل والقرارات المقترنة عن الثغرات التي تغفلها الأدلة الثابتة.
يجب أن يعطي الاحتفاظ الأولوية للقدرات الحيوية والنقل المستقر. يجب أن تراقب الخطة مخاطر الاستقالة والعروض المتنافسة والروح المعنوية وعبء العمل. يجب أن توضح الاتصالات ما هو معروف وما يظل خاضعًا للموافقة وكيف سيتم التعامل مع معلومات الموظف. اليقين غير المدعوم يمكن أن يضر بالثقة ويخلق مخاطر قانونية.
14. تأمين موافقات العقود وأذونات التشغيل
ويجب على المكتب تحديد كل موافقة وتجديد وتصريح وترخيص وموافقة وتسجيل مطلوبة للنقل أو استمرار التشغيل. وينبغي التمييز بين شروط الإكمال القانونية وشروط موافقة الهيئة وإجراءات ما بعد الإكمال. يحتاج كل عنصر إلى استراتيجية ومالك ونظير وتاريخ إرسال واحتياطي.
يمكن أن تؤثر موافقات العميل على كل من القيمة وفعالية العلاج. يجب أن تحدد الخطة أولويات العقود حسب الإيرادات والأهمية الإستراتيجية وتقييد النقل وحق الإنهاء وتعقيد الخدمة. ينبغي تصميم مشاركة المشتري في التواصل ضمن ضوابط المنافسة والسرية. يجب أن تدعم الاتصالات الاستمرارية دون إعطاء البائع تأثيرًا على اختيار العميل المستقبلي.
تتطلب ترتيبات الموردين اهتمامًا متساويًا. ومن الممكن أن تتغير الحسومات على الحجم، وشروط الائتمان، والمؤهلات، والضمانات الجماعية، وتراخيص الملكية الفكرية، والمشتريات المشتركة عند الانفصال. قد يحتاج المشتري إلى عقود استبدال أو توريد مؤقت. يجب أن تتوافق مدة أي اتفاقية توريد مع توقيت التأهيل والاستبدال.
يمكن ربط التصاريح والشهادات بالمواقع أو الكيانات أو الأشخاص المسؤولين أو الأنظمة التقنية. وينبغي للمكتب التحقق من إمكانية النقل مع السلطة المختصة بدلاً من الاعتماد على افتراض قانوني عام. يجب أن تحمي خطط الإنجاز التشغيل القانوني في اليوم الأول.

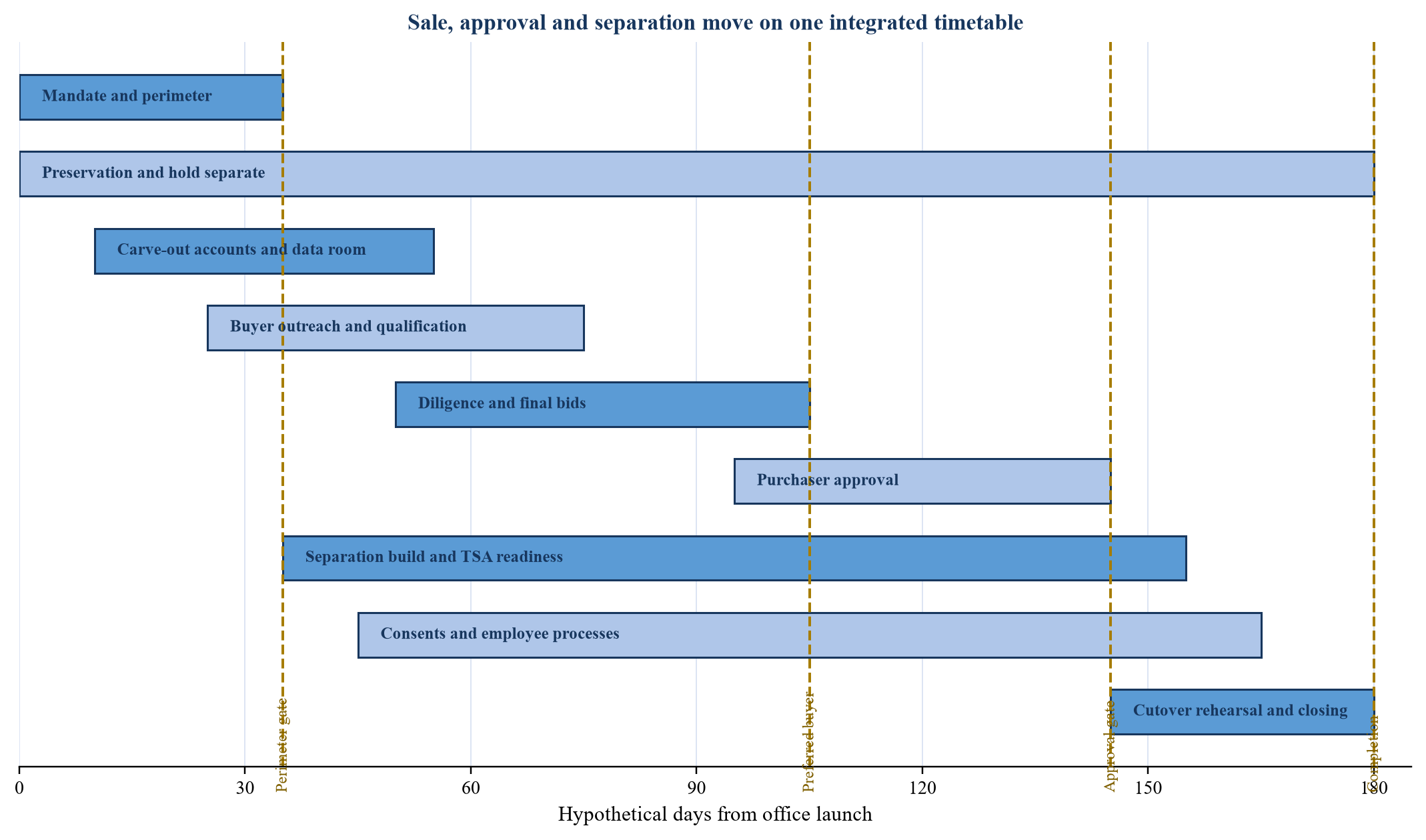

15. استخدم مسارًا حرجًا واحدًا عبر البيع والفصل
يجب أن يدمج الجدول الزمني للمعالجة مشاركة السلطة، والتواصل مع المشتري، والاجتهاد، والعطاءات، وموافقة المشتري، والاتفاقيات النهائية، وعمليات الموظفين، والموافقات، وبناء الفصل، واستعداد إدارة أمن النقل (TSA) والاكتمال. تعمل جداول سير العمل المنفصلة على إخفاء التبعيات وتنتج مفاجآت متأخرة.
يجب أن يحدد المسار الحرج بوابات القرار بدلاً من المهام فقط. تشمل الأمثلة تجميد المحيط، والموافقة على خط الأساس المالي، وتأهيل المشتري، واستعداد العطاء النهائي، واختيار المشتري المفضل، وتقديم السلطة، وتجميد تصميم الفصل، والتمرين الشامل، وشهادة الإنجاز. تحتاج كل بوابة إلى معايير دخول وأدلة موقعة.
يجب أن يتضمن منطق الجدول الزمني إعادة العمل. يمكن أن تؤدي تعليقات السلطة إلى تغيير معايير الحزمة أو المشتري. الاجتهاد يمكن أن يكشف الأصول المفقودة. يمكن أن تؤثر استشارة الموظف على توقيت النقل. يمكن أن يفشل استنساخ النظام في الاختبار. يجب أن تعرض الخطة خيارات الاسترداد وآخر تاريخ يظل فيه كل خيار قابلاً للتنفيذ.

التوقيت هو افتراض سيناريو ويجب تكييفه مع الأمر المعمول به وحقائق المعاملة.
16. تحديد حالة البيع الجبري الافتراضي
تتعلق القضية بمجموعة عالمية للتكنولوجيا الصناعية مطالبة بتصفية أعمال إقليمية للتحكم الرقمي بعد مراجعة الاندماج. توفر الشركة برامج التحكم والأجهزة الميدانية وخدمات دورة الحياة للعملاء الصناعيين. وهي تعمل من خلال 12 كيانًا قانونيًا و14 موقعًا، وتوظف 2400 شخص وتدر USD 285 million من الإيرادات السنوية وUSD 34 million من الأرباح قبل الفوائد والضرائب والإهلاك والاستهلاك (EBITDA) المستقلة.
قيمة المعاملة المفترضة هي USD 620 million. ويشمل المحيط 96 عقدًا من عقود العملاء ذات الأولوية، و37 ترتيبًا لموردي المواد، و62 طلبًا للمواد، و48 عائلة ملكية فكرية مسجلة، و31 تصريحًا أو شهادة مادية. تعتمد الأعمال حاليًا على الشركة الأم لتخطيط موارد المؤسسة والهوية والأمن السيبراني والخزانة والضرائب والتأمين والمشتريات والموارد البشرية والأدوات الهندسية المختارة.
تقدر الإدارة USD 48 million لنفقات نهاية الخدمة. يتميز تصميم TSA الأولي بتكلفة سنوية تبلغ USD 19 million ومدة مخططة تبلغ 12 شهرًا، مع تواريخ خروج خاصة بالخدمة. يحدد البائع أيضًا USD 14 million للتكلفة السنوية المحتملة إذا لم تتم إزالة الوظائف المحتجزة أو إعادة نشرها. هذه المبالغ هي افتراضات تخطيطية وليست نتائج الصفقات الملحوظة.
يفترض البرنامج 180 يومًا من إطلاق المكتب وحتى الانتهاء. يتم استهداف المشتري المفضل بحلول اليوم 105 وموافقة السلطة بحلول اليوم 145. إذا لم يتمكن البائع من إكمال الصفقة خلال الفترة المعمول بها، يجوز لأمين التجريد الحصول على سيطرة أكبر على البيع بموجب الأداة ذات الصلة. يختبر النموذج سيناريوهات البيع المركزية والمتأخرة وبيع الوصي دون التنبؤ بإجراءات السلطة.
| غرض | افتراض السيناريو | استخدام القرار | الآثار المترتبة على التنفيذ |
|---|---|---|---|
| الإيرادات السنوية | 285.0 | النطاق وتمويل المشتري | التوفيق بين العقود والفواتير والنقد |
| الأرباح قبل الفوائد والضرائب والإهلاك والاستهلاك (EBITDA) المستقلة | 34.0 | التقييم والتمويل | اختبار تكلفة الاستبدال والتطبيع |
| قيمة الصفقة المفترضة | 620.0 | حالة قيمة البائع | قارن بين اليقين وفعالية العلاج |
| نفقات الانفصال | 48.0 | اتفاقية التمويل والشراء | بوابة النفقات حسب متطلبات النقل |
| تكلفة TSA السنوية | 19.0 | الاقتصاد الانتقالي | السعر بشفافية وخروج التصميم |
| التكلفة السنوية المحتملة التي تقطعت بهم السبل | 14.0 | البائع يحتفظ بخطة العمل | تعيين مالك الإزالة أو إعادة التوزيع |
| موظفين | 2,400 | القدرة والتشاور | التوفيق بين النقل والاحتفاظ بالسكان |
| نافذة الإكمال | 180 يوما | المسار الحرج | تصعيد التباين قبل انتهاء صلاحية الخيارات |
كل قيمة ونتيجة هي افتراض السيناريو. ملايين الدولارات الأمريكية ما لم ينص على خلاف ذلك.
17. قيمة النموذج عبر سيناريوهات التنفيذ
يفترض السيناريو المركزي الانتهاء في اليوم 180 عند USD 620 million وUSD 48 million لنفقات الفصل وخروج TSA متحكم فيه. يفترض السيناريو المؤجل سعرًا أقل قدره USD 585 million، وUSD 9 million لتكاليف الحفظ والاحتفاظ الإضافية، وثلاثة أشهر إضافية من تكلفة التمويل والمستشار. يفترض سيناريو بيع الوصي سعر USD 510 million، وUSD 15 million تكلفة إضافية وتقليل سيطرة البائع على الشروط. هذه السيناريوهات هي نماذج إدارة، وليست توقعات.
يجب أن تعكس القيمة المتوقعة أكثر من السعر. وينبغي أن يتضمن النموذج احتمالية الإنجاز، والتوقيت، وتكلفة الانفصال، والالتزامات المحتجزة، وتعديل رأس المال العامل، والضرائب، وتحمل التمويل، والتكلفة العالقة والتأثيرات على المعاملة الأولية. يمكن للسيناريو ذو السعر المنخفض أن ينتج قيمة استراتيجية أكبر إذا حصل على الموافقة في الوقت المناسب وأغلق عملية الاستحواذ الرئيسية.
يجب على المكتب تحديد أدوات القيمة ضمن سيطرته. يمكن لـ غرفة البيانات الكامل توسيع المنافسة بين مقدمي العروض. ويمكن للحسابات المقتطعة الموثوقة أن تدعم التمويل. يمكن للموافقات المبكرة أن تقلل من الشروط. يمكن أن يؤدي خروج TSA الذي تم اختباره إلى تحسين ثقة المشتري. يمكن لإجراءات الحفظ حماية الإيرادات والموظفين. تعمل هذه الروافع على تحسين فعالية العلاج والنتائج التجارية.
يجب على مجلس الإدارة الاحتفاظ باحتياطي منفصل للجانب السلبي للحقائق التي لم يتم حلها. ولا ينبغي أن يقلل الاحتياطي لمجرد استلام العطاء. يجب أن يتبع الإصدار أدلة تم التحقق منها مثل الموافقات الموقعة وموافقة السلطة واختبارات النظام المكتملة وحسابات الإنجاز المتفق عليها.
يجب أن يميز النموذج اقتصاديات أعمال العلاج عن اقتصاديات المجموعة المحتفظ بها. قد تتطلب خطة المشتري المستقلة إدارة وأنظمة ومباني ورأس مال عامل إضافي. قد يتحمل البائع تكلفة مكررة أثناء استمرار الخدمات وتكلفة عالقة بعد انتهائها. يمكن أن يؤدي الجمع بين هذه التأثيرات في تعديل واحد إلى إخفاء الطرف الذي يتحمل كل تعريض والإجراء المطلوب لإزالته.
يجب تحويل شروط العطاء إلى آليات السيناريو. يجب أن يوضح شرط التمويل المبلغ الملتزم به والموافقات المتبقية ودعم رأس المال وتاريخ التوقف الطويل. يجب أن يحدد شرط الموافقة العقود والإيرادات المتأثرة. ويجب أن تحدد حالة الفصل الأنظمة والاختبارات ومسار القبول. يسمح هذا النظام للمجلس بمقارنة العطاءات على أساس القيمة القابلة للتنفيذ بدلاً من الصياغة القانونية وحدها.
يجب أن يحتفظ المكتب بسجل تغيير القيمة منذ الإطلاق وحتى الاكتمال. يجب أن تحدد كل حركة مادية الحقيقة الجديدة والافتراضات المتأثرة والمالك المسؤول وقرار مجلس الإدارة. يدعم هذا السجل التفاوض ومشاركة السلطة ومراجعة ما بعد الإنجاز. كما أنه يقلل من مخاطر أن تعزى تحركات الأسعار إلى العلاج عندما تنشأ عن الأداء أو ظروف السوق أو استراتيجية مقدمي العروض.
18. إدارة مخاطر بيع الوصي
تنشئ أحكام الوصي آلية إكمال قوية. تصف التوجيهات العامة في كندا فترة الوصي التي يتحكم خلالها الوصي في عملية التجريد ويجوز له البيع لمشتري مؤهل دون حد أدنى للسعر. [6] وتنظر توجيهات هيئة أسواق المال أيضًا في تعيين أمين التجريد حيث يكون التخلص في الوقت المناسب غير مرجح. [1] تعتمد القوى والمشغلات الدقيقة على الأداة المطبقة.
يجب على المكتب أن يكون نموذجًا لمخاطر الوصي منذ البداية. يحتاج مجلس الإدارة إلى معرفة تاريخ التنفيذ، ومتطلبات الإشعار، وحقوق المعلومات، والتزامات الوصول، ونقل القرار، وقيود الأسعار، وأحكام جوهرة التاج، وحماية البائع المتبقية. وينبغي لهذا التحليل أن يرشد الجدول الزمني وعتبات التصعيد.
لا ينبغي للتحضير للوصي أن يقوض العملية التي يقودها البائع. يعد المحيط الكامل وغرفة البيانات النظيف والحسابات الموثوقة وأدلة المشتري المؤهلة مفيدة في أي من الطريقين. يجب أن يحتفظ المكتب بسجلات تسمح للوصي بتولي السيطرة دون إضاعة الوقت أو المعلومات.
يجب على البائع تجنب القرارات التي يبدو أنها تؤخر أو تضيق أو تحبط العلاج. يجب تصعيد وتوثيق النزاعات حول الوصول أو الأصول أو النفقات أو تعاون المشترين على الفور. الهدف الحاكم هو تصفية فعالة وفي الوقت المناسب.
يجب أن تتضمن جاهزية الوصي حزمة تسليم خاضعة للرقابة. يجب أن تحتوي الحزمة على سجل الالتزامات، ومراسلات السلطة، والجداول الزمنية المحيطة، وتقارير الحفظ، وسجل مقدمي العروض، ومؤشر العناية، ووثائق الصفقات، وتقييمات المشتري، وخطط الانفصال، والنموذج المالي، والمشكلات التي لم يتم حلها. يجب تعيين حقوق الوصول وقيود السرية قبل حدوث المشغل.
يجب أن يفهم مجلس الإدارة أن طريق الوصي يمكن أن يغير النفوذ التفاوضي. قد يعلم المشترون المحتملون أن مرونة الوقت والسعر قد تغيرت. ولذلك يجب على المكتب حماية المنافسة في عملية الشراء، والحفاظ على الاتساق الفعلي ومواصلة الحفاظ على الأعمال. يمكن أن يؤدي الاستعجال غير المدعوم إلى إضعاف السعر والشروط دون تسريع الموافقة.
ينبغي اتخاذ قرارات التصعيد قبل أن يصبح تفعيل الوصي وشيكًا. قد تشمل الخيارات إضافة الموارد، أو تغيير المحيط، أو تقديم عطاء أقوى، أو قبول عرض أقل ولكن قابل للتنفيذ، أو البحث عن تغيير جدول زمني خاص بحقيقة حيثما تسمح الأداة بذلك. وينبغي تقييم كل خيار في ضوء فعالية العلاج والتزامات مجلس الإدارة.

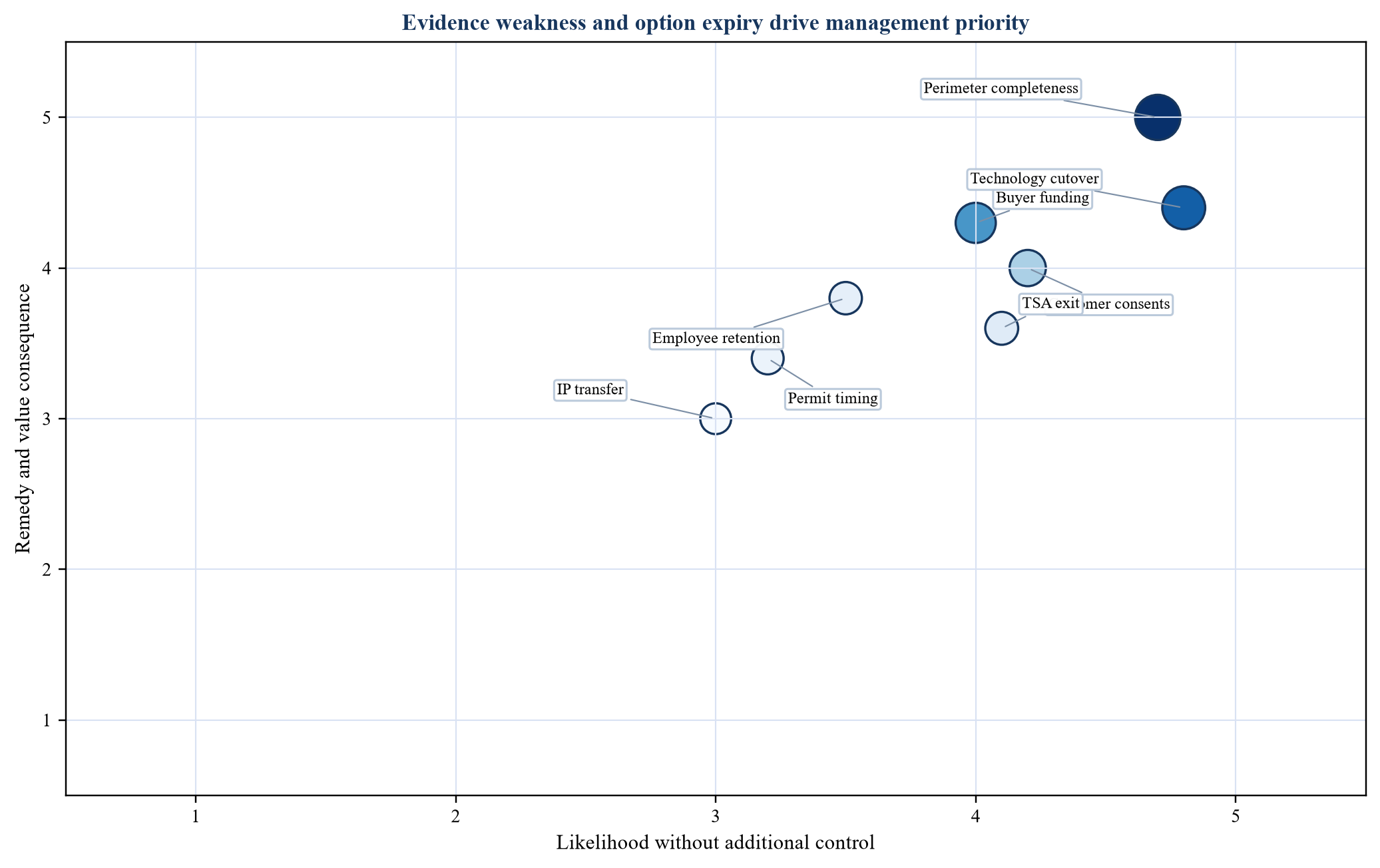

19. بناء خريطة حرارية لعلاج المخاطر
يجب أن يربط سجل المخاطر بين الاحتمالية والعواقب وجودة الأدلة والمالك والتخفيف. تعتبر التصنيفات العامة مثل مخاطر التكنولوجيا أو مخاطر الموافقة واسعة جدًا. يجب أن يصف كل خطر الآلية، والنتائج المتأثرة، وتاريخ القرار، والقيمة أو نتيجة العلاج.
تشتمل المخاطر ذات الأولوية العالية عادةً على محيط غير مكتمل، وضعف تمويل المشتري، وفقدان الموظفين، وعدم موافقة العميل، وفشل ترحيل التطبيقات، وثغرات الملكية الفكرية، وتأخير التصاريح، والاعتماد على إدارة أمن المواصلات، وضغط الجدول الزمني. يجب تقييم المخاطر لكل من أعمال العلاج والمجموعة المحتفظ بها.
يجب أن تؤثر جودة الأدلة على الأولوية. قد يكون من الممكن إدارة المخاطر المادية المدعومة بالبيانات التي تمت تسويتها من خلال إجراء محدد. قد يتطلب الخطر المعتدل ذو الأدلة الضعيفة إجراء تحقيق عاجل. ويجب على المكتب تسجيل الحقائق التي من شأنها تغيير النتيجة وتاريخ الحصول عليها.

إن النتائج والتعرضات هي افتراضات سيناريو ولا تتنبأ بسلطة أو نتيجة للمعاملة.
20. إدارة الاجتماع منضبطاً وإثبات الإيقاع
يجب أن يقوم المكتب بإجراء مراجعة يومية قصيرة للتبعية خلال الفترات الحرجة واجتماع أسبوعي لاتخاذ القرار طوال البرنامج. يمكن لاجتماعات مسار العمل حل التفاصيل، في حين يجب أن يركز الاجتماع المركزي على القرارات، والأدلة المتأخرة، وتباين المسار الحرج، والتزامات السلطة، وأسئلة المشتري، والقيمة المعرضة للخطر.
يجب أن يحتوي سجل الالتزام على المتطلبات الدقيقة والتفسير والمالك وتاريخ الاستحقاق والأدلة والحالة وطريق الاعتماد. ويجب أن يسجل في سجل القضايا القرار المطلوب والبدائل والتوصيات والمستندات المتأثرة والموعد النهائي. يجب أن يستخدم غرفة البيانات ومخزون الفصل والنموذج المالي معرفات متسقة بحيث يمكن تتبع الأدلة عبر المخرجات.
يجب أن تكون التقارير المقدمة إلى مجلس الإدارة مدمجة. يجب أن يُظهر اكتمال المحيط، ومؤشرات الحفظ، وتقدم المشتري، وبوابات السلطة، واستعداد الانفصال، وخروج TSA، والموافقات، والأشخاص، والسيولة، والقيمة، ومخاطر الوصي. يجب أن يحتوي كل عنصر باللون الأحمر على قرار أو إجراء ممول بدلاً من تحديث وصفي.
يجب أن تؤكد شهادة الإنجاز النهائية أن الشروط التعاقدية والتنظيمية والأصول والأشخاص والأنظمة والأموال والموافقات والموافقات وضوابط التشغيل جاهزة. يجب تسجيل الاستثناءات مع المالكين وسبل الانتصاف. لا ينبغي أن يعتمد الإكمال على الضمانات غير الرسمية المنتشرة عبر البريد الإلكتروني والاجتماعات.
| فترة | الإخراج المطلوب | مالك مسؤول | تَحَقّق |
|---|---|---|---|
| الأيام من 1 إلى 15 | الميثاق، وسجل الالتزامات، وضوابط الحيازة المنفصلة، وخط الأساس للحفظ | علاج الرصاص التنفيذي والقانوني | تكليف مجلس الإدارة وخطة الأدلة الجاهزة للوصي |
| الأيام من 16 إلى 35 | المحيط والمخزون والتصميم المستقل والجسر المالي الأولي | يؤدي الانفصال والتمويل | التوفيق بين النطاق والتحدي الجدوى |
| الأيام 36 إلى 60 | غرفة البيانات ومعايير المشتري وهندسة TSA وتمويل الانفصال | الاندماج والاستحواذ والخيوط الوظيفية | إطلاق شهادة الاستعداد |
| الأيام من 61 إلى 105 | الاجتهاد والموافقات والعطاءات النهائية وخطط تشغيل المشتري والمشتري المفضل | الاندماج والاستحواذ لجنة القيادة والصفقات | مقارنة العطاءات وتوصية المشتري |
| الأيام 106 إلى 145 | موافقة المشتري، والمستندات النهائية، واختبارات البناء والفصل | الفرق القانونية والانفصالية والمشترية | تقديم الهيئة وأدلة الاستعداد |
| الأيام من 146 إلى 180 | الموافقات النهائية ونقل الموظفين وتفعيل الخدمة وإكمالها | علاج التنفيذي والرصاص الإكمال | شهادة الإنجاز الموقعة وأرشيف الأدلة |
| شهريا بعد الانتهاء | خروج TSA، والالتزامات المتبقية، ومراقبة التقارير وإجراءات التكلفة العالقة | الانتقال والاحتفاظ بالعملاء المحتملين | تقارير قبول الخدمة والامتثال لها |
وينبغي تكييف التوقيت مع الطلب المعمول به وعملية المشتري وحقائق الانفصال.
21. قم بإعطاء مجلس الإدارة لوحة معلومات لاتخاذ القرار العلاجي
يجب أن توضح لوحة المعلومات ما إذا كان العمل لا يزال قابلاً للاستمرار، أم لا، والمحيط مكتمل، ويمكن الموافقة على المشتري المناسب، ويمكن إكمال الانفصال في الوقت المحدد، وتبقى قيمة البائع ضمن نطاق تقبل مجلس الإدارة للمخاطرة. وينبغي تجنب مزج هذه الأسئلة في درجة واحدة.
يمكن أن تُظهر تقارير المحيط النسبة المئوية لسجلات المخزون التي تمت تسويتها، وحل تبعيات المواد والاستثناءات المدعومة بواسطة مسار بديل معتمد. يمكن أن تُظهر تقارير المشترين مقدمي العروض المؤهلين، وأدلة التمويل، ومشكلات الاستعداد لخطة التشغيل والموافقة. يمكن أن تُظهر تقارير الفصل تباين المسار الحرج، ونتائج اختبار النظام، وحالة الموافقة، والاحتفاظ بالموظفين، واستعداد خروج TSA.
يجب أن تعمل تقارير القيمة على ربط العطاءات الرئيسية بالنقد المتوقع والتعرض المحتفظ به. وينبغي أن يشمل الجسر الشروط، وحسابات الإنجاز، وتكلفة الانفصال، والضرائب، وحمل التمويل، والتعويضات، واحتياطيات الجانب السلبي. يجب أن يرى مجلس الإدارة تكلفة تباين الجدول الزمني جنبًا إلى جنب مع مقارنة الأسعار.
يجب أن تحدد لوحة المعلومات القرارات التي تنتهي صلاحيتها. يمكن أن يؤدي اتخاذ قرار المحيط المتأخر إلى تقليل وقت اجتهاد المشتري. يمكن أن يؤدي اتخاذ قرار تقني متأخر إلى جعل عملية الاستبدال المخطط لها غير متاحة. يمكن أن تفوت مشكلة المشتري التي لم يتم حلها نافذة تقديم الاستناد. وينبغي للمكتب أن يعبر عن هذه النقاط بالتواريخ والاختيارات.
يجب أن تظهر مقاييس الحفظ كلاً من الأداء المطلق والتباين عن الواقع المضاد المتفق عليه. يمكن أن تنخفض الإيرادات بسبب انكماش السوق الأوسع، في حين أن خسارة العملاء المتركزة في أعمال العلاج يمكن أن تشير إلى تدهور متعلق بالمعاملة. ولذلك ينبغي أن تجمع لوحة المعلومات بين الاتجاهات المالية والأدلة على مستوى العقود والتشغيل والأفراد.
يجب أن يتم عرض جاهزية المشتري كمجموعة من البوابات التي تم التحقق منها. الملكية والاستقلالية، والتمويل الملتزم به، والإدارة، وخطة التشغيل، والموافقات التنظيمية، وقبول الانفصال والخروج من المرحلة الانتقالية يجب أن يكون لكل منها استنتاج وتاريخ دليل. لا ينبغي لمقدم العرض أن ينتقل إلى حالة المشتري المفضل لمجرد أنه تمت الإجابة على معظم الأسئلة.
يجب أن تخضع لوحة المعلومات النهائية للمراجعة الخارجية. يجب أن تتوافق الأرقام مع أنظمة المصدر، ويجب أن تشير الاستنتاجات إلى الأدلة ويجب أن يتم تصنيف افتراضات الإدارة في السجل الأساسي. يجب أن يتضمن محضر مجلس الإدارة القرار والبدائل وعدم اليقين وإجراءات المتابعة. وهذا يخلق جسرًا قابلاً للتدقيق من الالتزام بالعلاج إلى تنفيذ المعاملة.
22. جعل البيع الجبري قابلاً للتنفيذ قبل إطلاقه
ويعتمد العلاج الفعال على وجود شركة قادرة على المنافسة، ومشتري قادر على تشغيلها، وخطة تنفيذ تستمر حتى مرحلة الانتقال من البائع إلى المشتري. يقوم مكتب تصفية العلاج بربط هذه المتطلبات بعملية المعاملة.
يبدأ المكتب بالحوكمة والمحيط القائم على القدرات. فهو يوفق بين مخزون الفصل وحسابات الاستقطاع، ويحافظ على القوة التجارية، ويحدد معايير المشتري، ويدعم الاجتهاد الخاضع للرقابة ويدمج موافقة السلطة مع تنفيذ الفصل. فهو يصمم خدمات انتقالية حول الخروج ويبقي مخاطر الوصي مرئية.
توضح الحالة الافتراضية لماذا لا يمكن أن يكون السعر هو المقياس الوحيد للقرار. لا يمكن لعرض USD 620 million أن ينشئ القيمة المفترضة إلا إذا تمت الموافقة على المشتري، ويتم نقل الأعمال بقدراتها المطلوبة وتظل خطة الـ 180 يومًا قابلة للتنفيذ. يجب ربط برنامج الفصل USD 48 million وتكلفة TSA السنوية USD 19 million بالأدلة وقبول الخدمة والخروج.
تضع التوجيهات العامة عبر الولايات القضائية الرئيسية وزنًا على الجدوى وقدرة المشتري وحسن التوقيت والمراقبة وقابلية التنفيذ. يوفر المكتب نظام إدارة لتلك المبادئ. ولا يحدد مدى الكفاية القانونية للانتصاف أو يتوقع الموافقة. ينبغي للأطراف الحصول على المشورة الحالية المتعلقة بالمنافسة، والشركات، والضرائب، والتوظيف، والبيانات، والتنظيمية، والصفقات للولايات القضائية والالتزامات ذات الصلة.
مصادر
- هيئة المنافسة والأسواق في المملكة المتحدة، إرشادات معالجة عمليات الاندماج CMA87، ديسمبر 2025. إقرأ المصدر الأساسي
- قسم مكافحة الاحتكار بوزارة العدل الأمريكية، دليل علاجات الاندماج، سبتمبر 2020، الأرشيف الرسمي المحدث في 5 فبراير 2025. إقرأ المصدر الأساسي
- لجنة التجارة الفيدرالية الأمريكية، التفاوض بشأن علاجات الاندماج. إقرأ المصدر الأساسي
- لجنة التجارة الفيدرالية الأمريكية، إجراءات لجنة التجارة الفيدرالية بشأن الاندماج من 2006 إلى 2012، يناير 2017. إقرأ المصدر الأساسي
- المفوضية الأوروبية، إشعار المفوضية بشأن سبل الانتصاف المقبولة بموجب لائحة المجلس الأوروبي رقم 139/2004 ولائحة المفوضية الأوروبية رقم 802/2004، 22 أكتوبر 2008. إقرأ المصدر الأساسي
- مكتب المنافسة في كندا، نشرة معلوماتية عن علاجات الاندماج في كندا، 22 سبتمبر 2006. إقرأ المصدر الأساسي
- شبكة المنافسة الدولية، دليل علاجات الاندماج، 2016. إقرأ المصدر الأساسي
- لجنة التجارة الفيدرالية الأمريكية، دراسة العلاج. إقرأ المصدر الأساسي
- لجنة التجارة الفيدرالية الأمريكية، تفريغ حزم التجريد، 14 يونيو 2019. إقرأ المصدر الأساسي
- لجنة التجارة الفيدرالية الأمريكية، النظر إلى الوراء مرة أخرى في معالجات الاندماج التي أجرتها لجنة التجارة الفيدرالية، 3 فبراير 2017. إقرأ المصدر الأساسي
- مكتب المنافسة في كندا، نموذج اتفاقية الموافقة على عمليات الاندماج، 26 نوفمبر 2015. إقرأ المصدر الأساسي
- مكتب المنافسة في كندا، ملخص دراسة علاجات الاندماج، 4 أغسطس 2011. إقرأ المصدر الأساسي
- المديرية العامة للمفوضية الأوروبية للمنافسة، التقييم اللاحق لتنفيذ وفعالية إجراءات الاتحاد الأوروبي لمكافحة الاحتكار، 2025، أقسام تناقش أمناء المراقبة والعلاجات الهيكلية. إقرأ المصدر الأساسي
- المفوضية الأوروبية، إشعارات وإرشادات تشريعات الاندماج، وإشعار العلاجات والنصوص النموذجية. إقرأ المصدر الأساسي
- هيئة المنافسة والأسواق في المملكة المتحدة، قانون المؤسسات لعام 2002. إجراءات الاندماج السارية. إقرأ المصدر الأساسي
- مكتب المنافسة في كندا، نظرة عامة على عملية مراجعة الاندماج، 4 يوليو 2025. إقرأ المصدر الأساسي
- شبكة المنافسة الدولية، المواد التدريبية الخاصة بمعالجات الاندماج. إقرأ المصدر الأساسي
- المفوضية الأوروبية، إجراءات مراقبة الاندماج. إقرأ المصدر الأساسي
