1. تحديد محيط المعاملة والقرار
المهمة الأولى هي تحديد القرار الذي يدعمه التحليل سواء التكوين أو التمويل أو الاستحواذ أو زيادة رأس المال أو مراجعة انخفاض القيمة أو التخارج. يمكن أن يحتوي مشروع الحوسبة السيادية على الأراضي والطاقة والمباني والمعدات والتراخيص وعقود العملاء والنماذج وحقوق البيانات والالتزامات العامة التي تحتفظ بها كيانات مختلفة. وبالتالي فإن وحدة الحساب تحدد التدفقات النقدية والحقوق التي تنتمي إلى القرار. وينبغي أن يتتبع التحليل المستفيد من كل حق والطرف الذي يتحمل التكلفة أو المخاطر المرتبطة به. [1][12][21]
يجب أن يبدأ ملف الأدلة بمخططات الكيانات، واتفاقيات المساهمين والمساهمات، وسجلات الأصول، وعقود الخدمة، والتراخيص، ووثائق التمويل، والالتزامات الحكومية، ومستخدمي القرار المقصودين. يجب أن يسجل كل عنصر مالكه القانوني وتاريخ سريانه ونقطة انتهاء الصلاحية أو التحديث وسلطة اتخاذ القرار وعلاقته بالتدفق النقدي أو التوطين أو الخروج. الإعلانات العامة والاستراتيجية الوطنية تحدد السياق. تتطلب استنتاجات الصفقة حقوقًا منفذة وأداءً ملحوظًا.
ويتمثل الفشل الرئيسي في التعامل مع اسم المنصة الاستراتيجية باعتباره المحيط الاقتصادي حتى عندما تكون الأصول والالتزامات موجودة في مكان آخر. تتمثل الاستجابة العملية في تحديد تاريخ التقييم والكيانات القانونية والحقوق المساهمة والأصول المستبعدة ومنظور القرار والاستخدام المسموح به قبل اختيار الطريقة. ويجب أن تعكس الافتراضات المركزية الترتيبات الحالية القابلة للتنفيذ. يجب أن تجمع الحالات السلبية بين مخاطر التكنولوجيا والطاقة والعملاء والمساهمين والسياسة والسيولة والتحويل ذات الصلة. ينبغي تحديد افتراضات إدارة المواد في النموذج وتحديثها عندما تتغير الأدلة.
2. اقرأ الالتزامات العامة كسياق

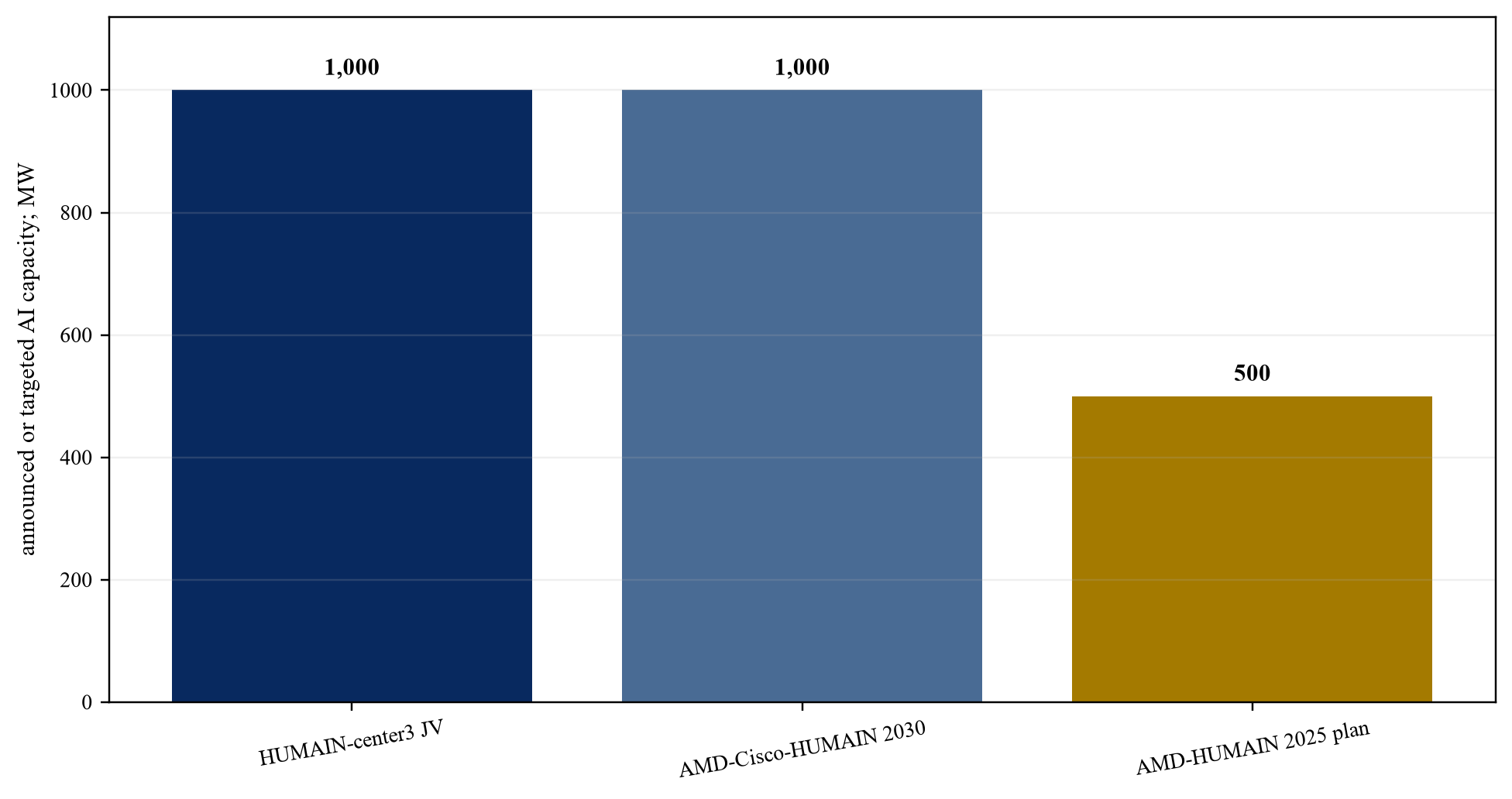

تُظهر الإعلانات السعودية توسعًا سريعًا في البنية التحتية والشراكات AI. ويرتبط المقياس الذي تم الكشف عنه بقدرة الموردين وتخطيط الطاقة والمواهب والمواقع التنافسية. ولا يثبت أن مشروعًا معينًا قد حصل على رأس المال أو المعدات أو العملاء أو الموافقة التنظيمية. وينبغي أن يتتبع التحليل المستفيد من كل حق والطرف الذي يتحمل التكلفة أو المخاطر المرتبطة به. [1][2][3][4][5][6]
يجب أن يبدأ ملف الأدلة بالإصدارات الرسمية، والاتفاقيات النهائية المنفذة، وموافقات مجلس الإدارة، وطلبات رأس المال، وأوامر الشراء، والتصاريح، وسجلات التنشيط، وأدلة القبول، وعقود العملاء. يجب أن يسجل كل عنصر مالكه القانوني وتاريخ سريانه ونقطة انتهاء الصلاحية أو التحديث وسلطة اتخاذ القرار وعلاقته بالتدفق النقدي أو التوطين أو الخروج. الإعلانات العامة والاستراتيجية الوطنية تحدد السياق. تتطلب استنتاجات الصفقة حقوقًا منفذة وأداءً ملحوظًا.
الفشل الرئيسي هو أن الاستثمارات المعلنة أو الجيغاوات أو أعداد المسرعات يتم تسجيلها كقدرة ممولة أو طلب متعاقد عليه. تتمثل الاستجابة العملية في الحفاظ على سلم الأدلة بدءًا من الإعلان وحتى الاتفاق والتمويل والبناء والتنشيط وقبول العملاء والإيرادات المحصلة. ويجب أن تعكس الافتراضات المركزية الترتيبات الحالية القابلة للتنفيذ. يجب أن تجمع الحالات السلبية بين مخاطر التكنولوجيا والطاقة والعملاء والمساهمين والسياسة والسيولة والتحويل ذات الصلة. ينبغي تحديد افتراضات إدارة المواد في النموذج وتحديثها عندما تتغير الأدلة.

الإعلانات الرسمية وإعلانات الشركة؛ القدرة محتملة ما لم ينص على خلاف ذلك.
| منصة | الأدلة المطلوبة | الاستخدام المسموح به |
|---|---|---|
| إعلان | الافراج الرسمي | السياق الاستراتيجي |
| اتفاق نهائي | الالتزامات المنفذة | خطة مشروطة |
| الالتزام الممول | دعم نقدي أو رأسمالي ملزم | مصادر التمويل |
| القدرة المطلوبة | طلب المورد والموافقات | جدول التسليم |
| القدرة المنشطة | اختبار الطاقة والتبريد | التوفر الفني |
| الخدمة المقبولة | اختبار العملاء والعقد | القدرة القابلة للفوترة |
| الإيرادات المجمعة | الفاتورة وإيصال البنك | أدلة السداد |
التصنيف المقترح؛ وثائق المعاملة والتسليم الملاحظ تحدد العلاج.
3. قم بتخطيط كل مساهمة وتبعية
يجوز لكل مساهم المساهمة بالنقود أو الأرض أو الوصول إلى الشبكة أو المرافق أو تخصيص المعدات أو البرامج أو العملاء أو فرق التشغيل أو الوصول إلى الأسواق أو العلاقات الحكومية. يحتاج المشروع إلى جدول زمني يحدد الملكية القانونية والتقييم وتاريخ التسليم والتبعية التشغيلية وقابلية النقل والعلاج لكل مساهمة. وينبغي أن يتتبع التحليل المستفيد من كل حق والطرف الذي يتحمل التكلفة أو المخاطر المرتبطة به. [12][13][21]
يجب أن يبدأ ملف الأدلة بجداول المساهمة، وسجلات الملكية، والتصاريح، وأوامر المعدات، وشروط الترخيص، وترتيبات الموظفين، وتجديدات العملاء، والتقييمات والمشورة الضريبية. يجب أن يسجل كل عنصر مالكه القانوني وتاريخ سريانه ونقطة انتهاء الصلاحية أو التحديث وسلطة اتخاذ القرار وعلاقته بالتدفق النقدي أو التوطين أو الخروج. الإعلانات العامة والاستراتيجية الوطنية تحدد السياق. تتطلب استنتاجات الصفقة حقوقًا منفذة وأداءً ملحوظًا.
ويتمثل الفشل الرئيسي في أن النسب المئوية للأسهم الرئيسية تحجب مخاطر التسليم غير المتكافئة واستمرار الاعتماد على شريك واحد. وتتلخص الاستجابة العملية في تقييم المساهمات بشكل مستقل وربط الاستحقاق، والتصويت، والاقتصاد، والعلاجات بالتسليم الذي تم التحقق منه. ويجب أن تعكس الافتراضات المركزية الترتيبات الحالية القابلة للتنفيذ. يجب أن تجمع الحالات السلبية بين مخاطر التكنولوجيا والطاقة والعملاء والمساهمين والسياسة والسيولة والتحويل ذات الصلة. ينبغي تحديد افتراضات إدارة المواد في النموذج وتحديثها عندما تتغير الأدلة.
4. اكتب تبادل القيمة قبل مخطط الحوكمة
يجب أن توضح الصفقة التجارية ما يقدمه ويتلقاه كل طرف. وقد يسعى المساهم السيادي إلى الحصول على القدرات المحلية والسيطرة الاستراتيجية، في حين قد يسعى الشريك التكنولوجي إلى بيع القدرات واعتماد البرامج والإمداد على المدى الطويل. قد يساهم شريك الاتصالات أو البنية التحتية في المواقع والألياف والقدرة التشغيلية. وينبغي أن يتتبع التحليل المستفيد من كل حق والطرف الذي يتحمل التكلفة أو المخاطر المرتبطة به. [2][3][5][7]
يجب أن يبدأ ملف الأدلة بأوراق الشروط وأوراق لجنة الاستثمار وخطط العمل وجداول التسعير والتزامات الشراء والتزامات التوطين وأصحاب المنافع. يجب أن يسجل كل عنصر مالكه القانوني وتاريخ سريانه ونقطة انتهاء الصلاحية أو التحديث وسلطة اتخاذ القرار وعلاقته بالتدفق النقدي أو التوطين أو الخروج. الإعلانات العامة والاستراتيجية الوطنية تحدد السياق. تتطلب استنتاجات الصفقة حقوقًا منفذة وأداءً ملحوظًا.
ويتمثل الفشل الرئيسي في أن يتم التفاوض على نسب الملكية قبل أن يصبح التبادل الاقتصادي والتزامات الأداء واضحة. تتمثل الاستجابة العملية في توثيق تبادل القيمة، وتسعير كل مساهمة مادية، وتعيين مالك مسؤول وعلاج لكل نتيجة موعودة. ويجب أن تعكس الافتراضات المركزية الترتيبات الحالية القابلة للتنفيذ. يجب أن تجمع الحالات السلبية بين مخاطر التكنولوجيا والطاقة والعملاء والمساهمين والسياسة والسيولة والتحويل ذات الصلة. ينبغي تحديد افتراضات إدارة المواد في النموذج وتحديثها عندما تتغير الأدلة.

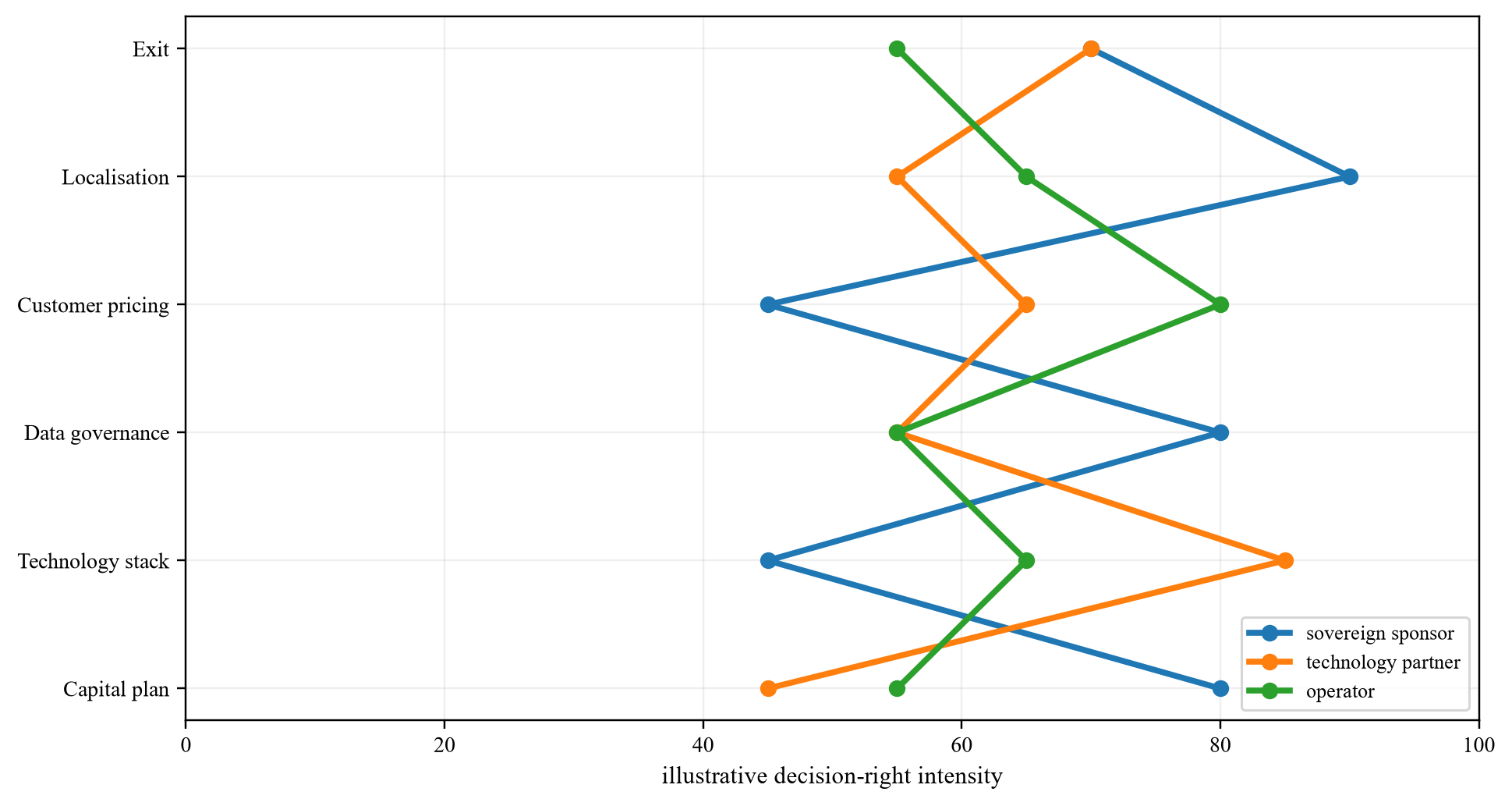

5. التمييز بين السيطرة المشتركة والتأثير
نسب التصويت وحدها لا تحدد السيطرة المشتركة. يركز المعيار الدولي لإعداد التقارير المالية رقم 11 على ما إذا كانت القرارات ذات الصلة تتطلب موافقة بالإجماع، في حين يتناول معيار المحاسبة الدولي رقم 28 النفوذ الكبير ومحاسبة حقوق الملكية. يجب أن تدعم اتفاقية المساهمين وحقوق التشغيل الفعلية نتائج المحاسبة والرقابة المقصودة. وينبغي أن يتتبع التحليل المستفيد من كل حق والطرف الذي يتحمل التكلفة أو المخاطر المرتبطة به. [21][22]
يجب أن يبدأ ملف الأدلة بالمقالات، واتفاقية المساهمين، وتكوين مجلس الإدارة، والمسائل المحفوظة، وتكليفات اللجنة، وأدوات التكليف، والآراء المحاسبية. يجب أن يسجل كل عنصر مالكه القانوني وتاريخ سريانه ونقطة انتهاء الصلاحية أو التحديث وسلطة اتخاذ القرار وعلاقته بالتدفق النقدي أو التوطين أو الخروج. الإعلانات العامة والاستراتيجية الوطنية تحدد السياق. تتطلب استنتاجات الصفقة حقوقًا منفذة وأداءً ملحوظًا.
الفشل الرئيسي هو أن المشروع المشترك ذو العلامة القانونية يتم قبوله دون اختبار من الذي يوجه الأنشطة ذات الصلة أو الذي يتحمل الالتزامات. وتتمثل الاستجابة العملية في ربط كل نشاط ذي صلة بقاعدة القرار الخاصة به والتوفيق بين الإدارة القانونية والمعالجة المحاسبية. ويجب أن تعكس الافتراضات المركزية الترتيبات الحالية القابلة للتنفيذ. يجب أن تجمع الحالات السلبية بين مخاطر التكنولوجيا والطاقة والعملاء والمساهمين والسياسة والسيولة والتحويل ذات الصلة. ينبغي تحديد افتراضات إدارة المواد في النموذج وتحديثها عندما تتغير الأدلة.

التخصيص المقترح؛ الحقوق النهائية تعتمد على اتفاقيات نهائية.
6. مسائل التصميم محفوظة حول القيمة المعرضة للخطر
وينبغي للمسائل المحفوظة أن تحمي رأس المال، والقدرة على الوصول إلى التكنولوجيا، والتزامات البيانات، والنتائج الوطنية دون تحويل العمليات الروتينية إلى مفاوضات متكررة بين المساهمين. يجب أن تميز الحدود بين الخطط السنوية والعقود الرئيسية والديون ومبيعات الأصول وترتيبات الأطراف ذات الصلة والتغيرات التكنولوجية وانحرافات التوطين. وينبغي أن يتتبع التحليل المستفيد من كل حق والطرف الذي يتحمل التكلفة أو المخاطر المرتبطة به. [10][13][16]
يجب أن يبدأ ملف الأدلة بجدول زمني محجوز، والعتبات المالية، وخطة العمل، والرغبة في المخاطرة، وتعهدات المقرض، والواجبات التنظيمية وتكليفات اللجنة. يجب أن يسجل كل عنصر مالكه القانوني وتاريخ سريانه ونقطة انتهاء الصلاحية أو التحديث وسلطة اتخاذ القرار وعلاقته بالتدفق النقدي أو التوطين أو الخروج. الإعلانات العامة والاستراتيجية الوطنية تحدد السياق. تتطلب استنتاجات الصفقة حقوقًا منفذة وأداءً ملحوظًا.
ويتمثل الفشل الرئيسي في أن قائمة النقض الشاملة تؤدي إلى إبطاء التسليم في حين تترك القرارات المهمة المتعلقة بالتكنولوجيا والبيانات خارج نطاق الموافقة الرسمية. وتتمثل الاستجابة العملية في استخدام عتبات الأهمية النسبية، وسلطة الطوارئ، والحدود الزمنية، ومسارات التصعيد المرتبطة بمخاطر محددة. ويجب أن تعكس الافتراضات المركزية الترتيبات الحالية القابلة للتنفيذ. يجب أن تجمع الحالات السلبية بين مخاطر التكنولوجيا والطاقة والعملاء والمساهمين والسياسة والسيولة والتحويل ذات الصلة. ينبغي تحديد افتراضات إدارة المواد في النموذج وتحديثها عندما تتغير الأدلة.
| قرار | التحكم المقترح | مبدأ التصعيد |
|---|---|---|
| الخطة السنوية ورأس المال | موافقة مجلس الإدارة المؤهلة | موافقة المساهمين فوق الحد الأدنى |
| هندسة التكنولوجيا | اللجنة الفنية والمجلس | حق النقض فقط بسبب التبعية أو مخاطر الامتثال |
| البيانات والأمن السيبراني | مالك التحكم المسؤول | التصعيد الفوري للانتهاك المادي |
| عقود الأطراف ذات العلاقة | موافقة غير مهتمة | مطلوب معيار مستقل |
| تغييرات التوطين | مراجعة تباين بطاقة الأداء | خطة العلاج قبل الإغاثة |
| بيع الأصول أو الخروج | مسألة محفوظة للمساهمين | موافقة المقرض والجهة التنظيمية |
الإطار المقترح؛ يجب أن تتطابق الحدود مع مستندات الأعمال والتمويل النهائية.
7. حل المأزق قبل الالتزام برأس المال
تواجه مشاريع الحوسبة قرارات حساسة للوقت بشأن الرقائق والطاقة والعملاء ودورات التحديث. يمكن لآلية الجمود التي تعتمد فقط على المفاوضات العليا أن تدمر القيمة أثناء انتهاء مخصصات المعدات أو فترات البناء. وينبغي أن يتتبع التحليل المستفيد من كل حق والطرف الذي يتحمل التكلفة أو المخاطر المرتبطة به. [12][13][21]
يجب أن يبدأ ملف الأدلة بقواعد الاجتماع، والجدول الزمني للتصعيد، واختصاصات الخبراء المستقلين، وسلطة التشغيل المؤقتة، وحقوق الشراء والبيع، وقيود المقرض. يجب أن يسجل كل عنصر مالكه القانوني وتاريخ سريانه ونقطة انتهاء الصلاحية أو التحديث وسلطة اتخاذ القرار وعلاقته بالتدفق النقدي أو التوطين أو الخروج. الإعلانات العامة والاستراتيجية الوطنية تحدد السياق. تتطلب استنتاجات الصفقة حقوقًا منفذة وأداءً ملحوظًا.
ويتمثل الفشل الرئيسي في التعامل مع حالة الجمود هذه باعتبارها حدثاً قانونياً بعيداً بدلاً من التعامل معها باعتبارها مخاطرة تتعلق بالتشغيل والسيولة. وتتمثل الاستجابة العملية في الفصل بين المآزق الفنية والمتعلقة بالتقييم والمآزق الاستراتيجية وتوفير علاج محدد زمنياً لكل منها. ويجب أن تعكس الافتراضات المركزية الترتيبات الحالية القابلة للتنفيذ. يجب أن تجمع الحالات السلبية بين مخاطر التكنولوجيا والطاقة والعملاء والمساهمين والسياسة والسيولة والتحويل ذات الصلة. ينبغي تحديد افتراضات إدارة المواد في النموذج وتحديثها عندما تتغير الأدلة.
8. تأمين استمرارية التكنولوجيا
قد يعتمد المشروع على المسرعات والربط البيني وبرامج التنسيق والخدمات السحابية والدعم الفني الذي يتحكم فيه الشريك أو المورد. يجب تحديد الوصول حسب المنتج والإصدار والكمية والإقليم والمدة ومستوى الخدمة والسعر وشرط الامتثال وحق النقل. وينبغي أن يتتبع التحليل المستفيد من كل حق والطرف الذي يتحمل التكلفة أو المخاطر المرتبطة به. [3][4][5][6]
يجب أن يبدأ ملف الأدلة باتفاقيات التوريد والتراخيص وخرائط الطريق وموافقات التصدير وشروط الدعم وحقوق المصدر أو الضمان واختبارات التشغيل البيني وخطط الاستبدال. يجب أن يسجل كل عنصر مالكه القانوني وتاريخ سريانه ونقطة انتهاء الصلاحية أو التحديث وسلطة اتخاذ القرار وعلاقته بالتدفق النقدي أو التوطين أو الخروج. الإعلانات العامة والاستراتيجية الوطنية تحدد السياق. تتطلب استنتاجات الصفقة حقوقًا منفذة وأداءً ملحوظًا.
الفشل الرئيسي هو أن إعلان الشراكة يتم التعامل معه على أنه وصول دائم إلى أجيال التكنولوجيا المستقبلية. والرد العملي هو التعاقد على الحقوق الحالية، وتجديد الأسعار واستبدالها، والحفاظ على استمرارية التشغيل من خلال تغيير الشريك أو ضائقته. ويجب أن تعكس الافتراضات المركزية الترتيبات الحالية القابلة للتنفيذ. يجب أن تجمع الحالات السلبية بين مخاطر التكنولوجيا والطاقة والعملاء والمساهمين والسياسة والسيولة والتحويل ذات الصلة. ينبغي تحديد افتراضات إدارة المواد في النموذج وتحديثها عندما تتغير الأدلة.
9. تخصيص الملكية الفكرية والحقوق النموذجية
التكنولوجيا الخلفية، والتطوير الممول من المشروع، والتحسينات الخاصة بالعميل، والنماذج العربية، وأدوات التدريب والبيانات التشغيلية قد يكون لها مالكون مختلفون. يحتاج المشروع إلى حقوق تشغيل الأنظمة المهمة وتحسينها ومراجعتها ونقلها ومواصلتها دون نقل النظام الأساسي الأوسع للشريك عن غير قصد. وينبغي أن يتتبع التحليل المستفيد من كل حق والطرف الذي يتحمل التكلفة أو المخاطر المرتبطة به. [1][7][8]
يجب أن يبدأ ملف الأدلة بجداول الملكية الفكرية، ومنح التراخيص، وبيانات تطوير العمل، وقواعد الاختراع، والبطاقات النموذجية، ومصدر البيانات، وتعيينات الموظفين أو المقاولين. يجب أن يسجل كل عنصر مالكه القانوني وتاريخ سريانه ونقطة انتهاء الصلاحية أو التحديث وسلطة اتخاذ القرار وعلاقته بالتدفق النقدي أو التوطين أو الخروج. الإعلانات العامة والاستراتيجية الوطنية تحدد السياق. تتطلب استنتاجات الصفقة حقوقًا منفذة وأداءً ملحوظًا.
الفشل الرئيسي هو أن كل التطوير المشترك يفترض أن ينتمي إلى المشروع بينما العقود تخصص الملكية في مكان آخر. تتمثل الاستجابة العملية في تحديد حقوق الخلفية والمقدمة والمشتقة ومنح حقوق البقاء والانتقال التي تتوافق مع الاعتماد على التشغيل. ويجب أن تعكس الافتراضات المركزية الترتيبات الحالية القابلة للتنفيذ. يجب أن تجمع الحالات السلبية بين مخاطر التكنولوجيا والطاقة والعملاء والمساهمين والسياسة والسيولة والتحويل ذات الصلة. ينبغي تحديد افتراضات إدارة المواد في النموذج وتحديثها عندما تتغير الأدلة.
10. التحكم في موقع البيانات والوصول إليها ونقلها
تسمح قواعد البيانات الشخصية السعودية بنقل البيانات عبر الحدود وفقًا للشروط القانونية والضمانات وتقييم المخاطر. لا تحل الاستضافة المحلية وحدها من يتحكم في البيانات أو مفاتيح التشفير أو الوصول إلى الدعم أو السجلات أو مخرجات النماذج أو النقل القانوني. وينبغي أن يتتبع التحليل المستفيد من كل حق والطرف الذي يتحمل التكلفة أو المخاطر المرتبطة به. [9][10]
يجب أن يبدأ ملف الأدلة بخرائط البيانات، وأدوار وحدة التحكم والمعالج، وتقييمات النقل، والضمانات، وتصميم إدارة المفاتيح، وسجلات الوصول، وشروط العميل، وقواعد الحذف. يجب أن يسجل كل عنصر مالكه القانوني وتاريخ سريانه ونقطة انتهاء الصلاحية أو التحديث وسلطة اتخاذ القرار وعلاقته بالتدفق النقدي أو التوطين أو الخروج. الإعلانات العامة والاستراتيجية الوطنية تحدد السياق. تتطلب استنتاجات الصفقة حقوقًا منفذة وأداءً ملحوظًا.
الفشل الرئيسي هو أن سيادة البيانات يتم وصفها من خلال موقع الخادم بينما يظل الوصول التشغيلي والقانوني غير واضح. تتمثل الاستجابة العملية في تحديد فئات البيانات والأغراض المصرح بها والمواقع وأدوار الوصول وطرق النقل وحقوق التدقيق وإجراءات ترحيل الخروج. ويجب أن تعكس الافتراضات المركزية الترتيبات الحالية القابلة للتنفيذ. يجب أن تجمع الحالات السلبية بين مخاطر التكنولوجيا والطاقة والعملاء والمساهمين والسياسة والسيولة والتحويل ذات الصلة. ينبغي تحديد افتراضات إدارة المواد في النموذج وتحديثها عندما تتغير الأدلة.
| يمين | متطلبات التشغيل | متطلبات الخروج |
|---|---|---|
| توريد الأجهزة | الكمية والتوقيت والدعم | ضمان قابل للتحويل ومشتري متوافق |
| برامج التنسيق | ترخيص الإنتاج والتحديثات | مصطلح انتقالي أو مسار بديل |
| خلفية IP | رخصة التشغيل اللازمة | البقاء بعد خروج المساهمين |
| الملكية الفكرية الممولة من المشروع | ملكية موثقة | استخدام المشتري وحقوق النقل |
| بيانات العملاء | المعالجة والأمن المعتمدين | عملية الترحيل والحذف |
| القياس عن بعد والسجلات | أدلة التدقيق والخدمة | الاستمرارية والوصول إلى السجلات |
الاجتهاد المقترح؛ التراخيص النهائية والقانون يحكم.
11. دمج الأمن السيبراني في واجبات المساهمين
تنطبق ضوابط الأمن السيبراني السحابي السعودي على مقدمي الخدمات السحابية والمستأجرين وتتناول الحوكمة والدفاع والمرونة ومخاطر الطرف الثالث. يجب أن يقوم المشروع بتخصيص ملكية السيطرة عبر طبقات المنشأة والشبكة والمنصة والعملاء والمساهمين. وينبغي أن يتتبع التحليل المستفيد من كل حق والطرف الذي يتحمل التكلفة أو المخاطر المرتبطة به. [11][19][20]
يجب أن يبدأ ملف الأدلة بمصفوفة التحكم، وتحليل قابلية تطبيق NCA، والهندسة المعمارية، والاختبار المستقل، وخطط الحوادث، وضمان الموردين، والسجلات، وتقارير مجلس الإدارة. يجب أن يسجل كل عنصر مالكه القانوني وتاريخ سريانه ونقطة انتهاء الصلاحية أو التحديث وسلطة اتخاذ القرار وعلاقته بالتدفق النقدي أو التوطين أو الخروج. الإعلانات العامة والاستراتيجية الوطنية تحدد السياق. تتطلب استنتاجات الصفقة حقوقًا منفذة وأداءً ملحوظًا.
الفشل الرئيسي هو أن الالتزامات الأمنية توضع على عاتق المشغل بينما تظل تبعيات التكنولوجيا والمساهمين خارج نطاق السيطرة. وتتمثل الاستجابة العملية في إسناد كل عنصر تحكم إلى كيان خاضع للمساءلة وجعل الفشل الخطير في التحكم حدثًا للتمويل والخدمة والحوكمة. ويجب أن تعكس الافتراضات المركزية الترتيبات الحالية القابلة للتنفيذ. يجب أن تجمع الحالات السلبية بين مخاطر التكنولوجيا والطاقة والعملاء والمساهمين والسياسة والسيولة والتحويل ذات الصلة. ينبغي تحديد افتراضات إدارة المواد في النموذج وتحديثها عندما تتغير الأدلة.

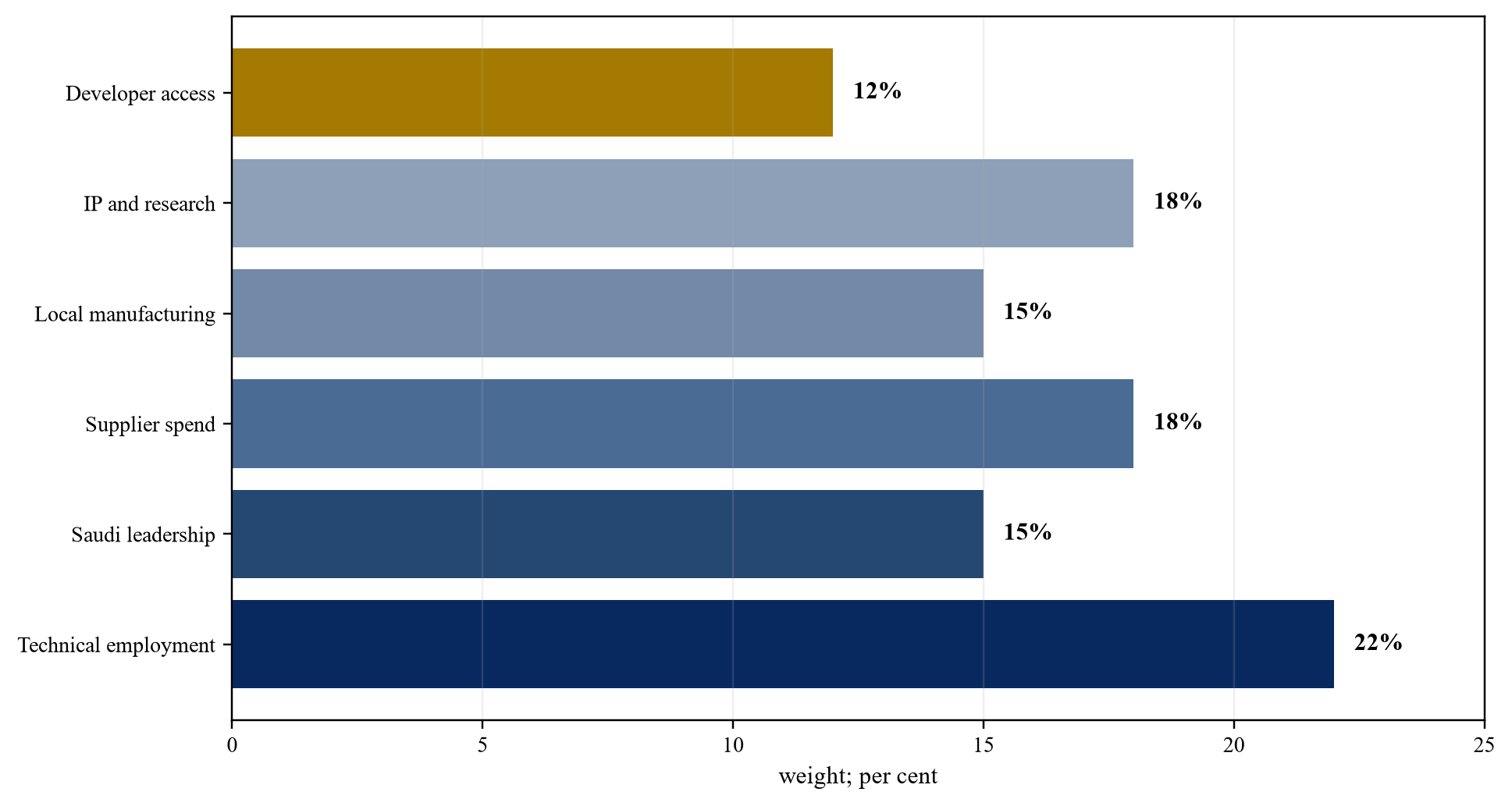

12. تحويل الترجمة إلى درجة قابلة للقياس
يمكن أن يشمل التوطين التوظيف الفني، والقيادة، وإنفاق الموردين، وتجميع المعدات، ووصول المطورين، والبحث، والملكية الفكرية، والقدرة على اللغة العربية، والسلطة التشغيلية. فنسبة إنفاق واحدة يمكن أن تخفي المعدات المستوردة والقدرة المحلية الضعيفة. وينبغي أن يتتبع التحليل المستفيد من كل حق والطرف الذي يتحمل التكلفة أو المخاطر المرتبطة به. [7][8]
يجب أن يبدأ ملف الأدلة ببيانات القوى العاملة الأساسية والموردين، وهندسة الوظائف، وكشوف المرتبات، ودفتر أستاذ المشتريات، وسجلات التصنيع، وإكمال التدريب، وسجلات الملكية الفكرية، واستخدام المطورين. يجب أن يسجل كل عنصر مالكه القانوني وتاريخ سريانه ونقطة انتهاء الصلاحية أو التحديث وسلطة اتخاذ القرار وعلاقته بالتدفق النقدي أو التوطين أو الخروج. الإعلانات العامة والاستراتيجية الوطنية تحدد السياق. تتطلب استنتاجات الصفقة حقوقًا منفذة وأداءً ملحوظًا.
والفشل الرئيسي هو أن الإنفاق على البناء يستخدم كدليل على القدرة المحلية الدائمة دون قياس الإضافة أو الاحتفاظ. وتتمثل الاستجابة العملية في استخدام درجة مرجحة مع خطوط الأساس والأهداف السنوية ومالكي الأدلة وحقوق التدقيق والعواقب المترتبة على النقص في التنفيذ. ويجب أن تعكس الافتراضات المركزية الترتيبات الحالية القابلة للتنفيذ. يجب أن تجمع الحالات السلبية بين مخاطر التكنولوجيا والطاقة والعملاء والمساهمين والسياسة والسيولة والتحويل ذات الصلة. ينبغي تحديد افتراضات إدارة المواد في النموذج وتحديثها عندما تتغير الأدلة.

الإطار التحليلي المقترح؛ يجب أن تعكس الأوزان أهداف المعاملة.
| يقيس | شهادة | نتيجة المثال |
|---|---|---|
| العمالة الفنية السعودية | كشوف المرتبات وسجلات الأدوار | تعديل النتيجة السنوية |
| هيئة القيادة السعودية | التكليف والقرارات | علاج الحكم |
| إنفاق الموردين المؤهلين | دفتر المشتريات | تحديث خطة المصادر |
| تصنيع المعدات المحلية | المخرجات والعوائد المعتمدة | الاعتراف معلما |
| الملكية الفكرية والبحث | المهام وبراءات الاختراع والمشاريع | الربح أو الحافز |
| المطور والوصول إلى بدء التشغيل | التحقق من المستخدمين والاستهلاك | إطلاق تمويل البرنامج |
الإطار التحليلي المقترح؛ تتطلب خطوط الأساس والأوزان الموافقة على المعاملة.
13. قياس القوى العاملة ونقل المعرفة
يخلق نشاط التدريب قيمة عندما يكتسب الأشخاص القدرة المقدرة ويتحملون مسؤولية تشغيلية محددة. إن التسجيل في الدورة التدريبية أو الحضور لا يحدد الكفاءة أو الاحتفاظ أو سلطة اتخاذ القرار. وينبغي أن يتتبع التحليل المستفيد من كل حق والطرف الذي يتحمل التكلفة أو المخاطر المرتبطة به. [7][8]
يجب أن يبدأ ملف الأدلة بخريطة الأدوار، وإطار الكفاءة، ونتائج التقييم، وسجلات التشغيل الخاضعة للإشراف، وأدلة الترقية والاحتفاظ والخلافة. يجب أن يسجل كل عنصر مالكه القانوني وتاريخ سريانه ونقطة انتهاء الصلاحية أو التحديث وسلطة اتخاذ القرار وعلاقته بالتدفق النقدي أو التوطين أو الخروج. الإعلانات العامة والاستراتيجية الوطنية تحدد السياق. تتطلب استنتاجات الصفقة حقوقًا منفذة وأداءً ملحوظًا.
الفشل الرئيسي هو أن أعداد المشاركين الكبيرة تحل محل الأدلة على أن الفرق السعودية يمكنها تصميم المنصة وتشغيلها وتحسينها. تتمثل الاستجابة العملية في ربط التدريب بالمهارات المعتمدة، وتطور الأدوار، والتشغيل المستقل، والاحتفاظ بها مع مرور الوقت. ويجب أن تعكس الافتراضات المركزية الترتيبات الحالية القابلة للتنفيذ. يجب أن تجمع الحالات السلبية بين مخاطر التكنولوجيا والطاقة والعملاء والمساهمين والسياسة والسيولة والتحويل ذات الصلة. ينبغي تحديد افتراضات إدارة المواد في النموذج وتحديثها عندما تتغير الأدلة.
14. تطوير الموردين المحليين دون إضعاف القدرة المصرفية
يحدد PIF فرص التصنيع المحلية في رفوف الخوادم، ومعدات التبريد والطاقة لمراكز البيانات. يمكن للمشتريات المحلية تحسين المرونة والقدرة الصناعية عندما تلبي المنتجات متطلبات الأداء والضمان والشهادة والتسليم. وينبغي أن يتتبع التحليل المستفيد من كل حق والطرف الذي يتحمل التكلفة أو المخاطر المرتبطة به. [7][18]
يجب أن يبدأ ملف الأدلة بمؤهلات الموردين، والاختبارات الفنية، وعمليات تدقيق القدرات، والضمانات، ومعايير الأسعار، وسجلات التسليم، والإمدادات الطارئة. يجب أن يسجل كل عنصر مالكه القانوني وتاريخ سريانه ونقطة انتهاء الصلاحية أو التحديث وسلطة اتخاذ القرار وعلاقته بالتدفق النقدي أو التوطين أو الخروج. الإعلانات العامة والاستراتيجية الوطنية تحدد السياق. تتطلب استنتاجات الصفقة حقوقًا منفذة وأداءً ملحوظًا.
الفشل الرئيسي هو أن أهداف المحتوى المحلي تتطلب استبدالًا غير مؤهل مما يزيد من الفشل أو الجدول الزمني أو تكلفة دورة الحياة. تتمثل الاستجابة العملية في مرحلة التأهيل واستخدام المصادر المزدوجة وقياس إجمالي تكلفة التسليم والموثوقية والتعلم بدلاً من تحديد موقع الفاتورة وحده. ويجب أن تعكس الافتراضات المركزية الترتيبات الحالية القابلة للتنفيذ. يجب أن تجمع الحالات السلبية بين مخاطر التكنولوجيا والطاقة والعملاء والمساهمين والسياسة والسيولة والتحويل ذات الصلة. ينبغي تحديد افتراضات إدارة المواد في النموذج وتحديثها عندما تتغير الأدلة.
15. توصيل الطاقة والتزامات الحوسبة
تعتمد سعة AI على الكهرباء القابلة للتسليم، والاتصال بالشبكة، والتبريد، والنسخ الاحتياطي، والألياف والمعدات التي تصل في مراحل متوافقة. يجب ألا تدعم قوة لوحة الاسم أو تخصيص السياسة الإيرادات حتى يتمكن المشروع من تقديم خدمة قابلة للاستخدام من قبل العميل. وينبغي أن يتتبع التحليل المستفيد من كل حق والطرف الذي يتحمل التكلفة أو المخاطر المرتبطة به. [2][3][18]
يجب أن يبدأ ملف الأدلة باتفاقيات الاتصال، ودراسات النظام، وعقود التوليد والتخزين، ومعالم التنشيط، واختبارات الحمل، وتصميم التبريد، وقبول العميل. يجب أن يسجل كل عنصر مالكه القانوني وتاريخ سريانه ونقطة انتهاء الصلاحية أو التحديث وسلطة اتخاذ القرار وعلاقته بالتدفق النقدي أو التوطين أو الخروج. الإعلانات العامة والاستراتيجية الوطنية تحدد السياق. تتطلب استنتاجات الصفقة حقوقًا منفذة وأداءً ملحوظًا.
الفشل الرئيسي هو أن أهداف ميغاواط يتم حسابها قبل محاذاة جودة الطاقة والتكرار والحدود الحرارية وتسليم المعدات. تتمثل الاستجابة العملية في بوابة كل مرحلة من خلال البنية التحتية المتزامنة التي تم اختبارها والكشف عن الفرق بين الطاقة الإجمالية وحمل تكنولوجيا المعلومات والحوسبة القابلة للفوترة. ويجب أن تعكس الافتراضات المركزية الترتيبات الحالية القابلة للتنفيذ. يجب أن تجمع الحالات السلبية بين مخاطر التكنولوجيا والطاقة والعملاء والمساهمين والسياسة والسيولة والتحويل ذات الصلة. ينبغي تحديد افتراضات إدارة المواد في النموذج وتحديثها عندما تتغير الأدلة.

افتراضية تماما. ميجاوات قابلة للاستخدام من قبل العملاء.
16. العقد السيادي والطلب التجاري
يمكن للطلب الحكومي والسيادي أن يدعم التمويل عندما تكون سلطة الشراء والميزانية والحد الأدنى للدفع وقبول الخدمة والمعالجات قابلة للتنفيذ. يحتاج الطلب التجاري وطلب التصدير إلى انضباط مماثل فيما يتعلق بالائتمان والمدة وإمكانية نقل عبء العمل. وينبغي أن يتتبع التحليل المستفيد من كل حق والطرف الذي يتحمل التكلفة أو المخاطر المرتبطة به. [1][4][8]
يجب أن يبدأ ملف الأدلة بالأطر، وأوامر الخدمة، والتزامات الاستلام أو الدفع، وحجوزات السعة، والمدفوعات المسبقة، ودعم الائتمان، وتاريخ القبول والتحصيل. يجب أن يسجل كل عنصر مالكه القانوني وتاريخ سريانه ونقطة انتهاء الصلاحية أو التحديث وسلطة اتخاذ القرار وعلاقته بالتدفق النقدي أو التوطين أو الخروج. الإعلانات العامة والاستراتيجية الوطنية تحدد السياق. تتطلب استنتاجات الصفقة حقوقًا منفذة وأداءً ملحوظًا.
والفشل الرئيسي هو أن توقعات الطلب الوطني أو العلاقات الاستراتيجية يتم صياغتها على أنها استغلال مضمون. والرد العملي هو تصنيف كل مصدر طلب حسب الالتزام القانوني والسعر والمدة والائتمان والقبول والإنهاء وقابلية النقل. ويجب أن تعكس الافتراضات المركزية الترتيبات الحالية القابلة للتنفيذ. يجب أن تجمع الحالات السلبية بين مخاطر التكنولوجيا والطاقة والعملاء والمساهمين والسياسة والسيولة والتحويل ذات الصلة. ينبغي تحديد افتراضات إدارة المواد في النموذج وتحديثها عندما تتغير الأدلة.
17. مراقبة تسعير الأطراف ذات العلاقة وتسربها
يجوز للمساهمين بيع المعدات والخدمات السحابية والصيانة والألياف والطاقة والتراخيص وخدمات الإدارة للمشروع. يمكن لهذه الترتيبات أن تحول القيمة من المشروع حتى عندما تبدو حقوق الملكية الرئيسية متوافقة. وينبغي أن يتتبع التحليل المستفيد من كل حق والطرف الذي يتحمل التكلفة أو المخاطر المرتبطة به. [13][16][22]
يجب أن يبدأ ملف الأدلة باتفاقيات الخدمة، والمناقصات التنافسية، وتخصيص التكاليف، ودراسات التسعير التحويلي، والمعايير المرجعية، والفواتير، والموافقات المتضاربة. يجب أن يسجل كل عنصر مالكه القانوني وتاريخ سريانه ونقطة انتهاء الصلاحية أو التحديث وسلطة اتخاذ القرار وعلاقته بالتدفق النقدي أو التوطين أو الخروج. الإعلانات العامة والاستراتيجية الوطنية تحدد السياق. تتطلب استنتاجات الصفقة حقوقًا منفذة وأداءً ملحوظًا.
الفشل الرئيسي هو أن نموذج المشروع يقبل رسوم المساهمين دون اختبار شروط السوق أو الأداء أو الازدواجية. والرد العملي هو المطالبة بنطاقات شفافة، وأدلة مستقلة، واعتمادات الأداء، وحقوق التدقيق، والموافقة النزيهة. ويجب أن تعكس الافتراضات المركزية الترتيبات الحالية القابلة للتنفيذ. يجب أن تجمع الحالات السلبية بين مخاطر التكنولوجيا والطاقة والعملاء والمساهمين والسياسة والسيولة والتحويل ذات الصلة. ينبغي تحديد افتراضات إدارة المواد في النموذج وتحديثها عندما تتغير الأدلة.
18. بناء نموذج للإيرادات والتكلفة قابل للتمويل
ويعتمد المقرضون على الأموال النقدية المتعاقد عليها داخل المحيط الأمني. يجب أن يفصل النموذج بين إيرادات الأجهزة المدعومة، وإيرادات المعدات أو خدمات وحدة معالجة الرسومات، والبرامج والدعم، والطاقة التمريرية، ورسوم الأطراف ذات الصلة، ورأس المال المتجدد، وتمويل البرامج العامة. وينبغي أن يتتبع التحليل المستفيد من كل حق والطرف الذي يتحمل التكلفة أو المخاطر المرتبطة به. [15][21][27]
يجب أن يبدأ ملف الأدلة بعقود العملاء، وجداول التعريفات والخدمات، وميزانية التشغيل، وخطة المعدات، والنموذج الضريبي، وشلال الحساب، وسياسة الاحتياطي. يجب أن يسجل كل عنصر مالكه القانوني وتاريخ سريانه ونقطة انتهاء الصلاحية أو التحديث وسلطة اتخاذ القرار وعلاقته بالتدفق النقدي أو التوطين أو الخروج. الإعلانات العامة والاستراتيجية الوطنية تحدد السياق. تتطلب استنتاجات الصفقة حقوقًا منفذة وأداءً ملحوظًا.
ويتمثل الفشل الرئيسي في أن الفوائد الاستراتيجية والنمو غير المتعاقد عليه يدعم حجم الديون في مقابل التدفقات النقدية الضيقة. وتتمثل الاستجابة العملية في وضع سقف للديون عند مستوى أدنى من قدرة التدفق النقدي المتعاقد عليها، وقيمة الأصول المؤهلة، والاسترداد القابل للتنفيذ. ويجب أن تعكس الافتراضات المركزية الترتيبات الحالية القابلة للتنفيذ. يجب أن تجمع الحالات السلبية بين مخاطر التكنولوجيا والطاقة والعملاء والمساهمين والسياسة والسيولة والتحويل ذات الصلة. ينبغي تحديد افتراضات إدارة المواد في النموذج وتحديثها عندما تتغير الأدلة.
| التعرض | رأس المال الأساسي | أساس السداد أو العودة |
|---|---|---|
| قذيفة بالطاقة التعاقد | ديون المشروع العليا | خدمة التعاقد النقدي |
| أفواج المسرع | تمويل الإيجار أو البائع | خدمة المعدات النقدية والمتبقية |
| التوسع غير المتعاقد عليه | حقوق المساهمين | القيمة التعاقدية المستقبلية |
| التكرار السيادي | رأس المال العام أو الراعي | نتائج المرونة المقاسة |
| برنامج التوطين | الحافز أو العدالة | معالم القدرة التي تم التحقق منها |
| منصة ونماذج | عدالة | الترخيص والتطبيق النقدي |
التخصيص المقترح؛ وثائق التمويل المتفاوض عليها تحدد الأهلية.
19. تخصيص رأس المال عبر مجموعات التكنولوجيا
تتمتع المسرعات والشبكات والتخزين بعمر إنتاجي أقصر من المباني وأصول المرافق. يجب أن يتطابق التمويل مع مجموعات المعدات وحقوق التحديث والمسارات المتبقية وحدود التصدير أو النقل المحتملة. وينبغي أن يتتبع التحليل المستفيد من كل حق والطرف الذي يتحمل التكلفة أو المخاطر المرتبطة به. [3][4][24][26]
يجب أن يبدأ ملف الأدلة بسجل المعدات المتسلسل، وشروط الشراء والإيجار، والبيانات المعيارية، والضمان، والصيانة، وخطة التحديث، والتراخيص، وأهلية المشتري. يجب أن يسجل كل عنصر مالكه القانوني وتاريخ سريانه ونقطة انتهاء الصلاحية أو التحديث وسلطة اتخاذ القرار وعلاقته بالتدفق النقدي أو التوطين أو الخروج. الإعلانات العامة والاستراتيجية الوطنية تحدد السياق. تتطلب استنتاجات الصفقة حقوقًا منفذة وأداءً ملحوظًا.
الفشل الرئيسي هو أن ديون المشروع طويلة الأجل تفترض أن معدات الحوسبة الأولية تحتفظ بقيمتها خلال فترة التسهيل. وتتمثل الاستجابة العملية في استخدام عقود الإيجار، وتمويل البائعين، والاحتياطيات، والإطفاء، بما يتوافق مع النقدية الجماعية والأدلة المتبقية. ويجب أن تعكس الافتراضات المركزية الترتيبات الحالية القابلة للتنفيذ. يجب أن تجمع الحالات السلبية بين مخاطر التكنولوجيا والطاقة والعملاء والمساهمين والسياسة والسيولة والتحويل ذات الصلة. ينبغي تحديد افتراضات إدارة المواد في النموذج وتحديثها عندما تتغير الأدلة.
20. استخدم مكالمات رأس المال القائمة على المعالم
وينبغي الالتزام بحقوق المساهمين في وقت مبكر بما فيه الكفاية لجعل عملية البناء ذات مصداقية، في حين أن المكالمات اللاحقة يمكن أن تتبع معالم محددة تتعلق بالأراضي والطاقة والمعدات والعملاء والأمن السيبراني والتوطين. ويجب أن تعالج سبل الانتصاف التأخير دون إحداث تغيير غير منضبط في الملكية. وينبغي أن يتتبع التحليل المستفيد من كل حق والطرف الذي يتحمل التكلفة أو المخاطر المرتبطة به. [15][18][21]
يجب أن يبدأ ملف الأدلة بالميزانية المعتمدة، وجدول التمويل، والشروط السابقة، واختبارات الإنجاز، وحقوق العلاج، وقواعد التخفيف، ودعم الكفيل، وموافقات المقرض. يجب أن يسجل كل عنصر مالكه القانوني وتاريخ سريانه ونقطة انتهاء الصلاحية أو التحديث وسلطة اتخاذ القرار وعلاقته بالتدفق النقدي أو التوطين أو الخروج. الإعلانات العامة والاستراتيجية الوطنية تحدد السياق. تتطلب استنتاجات الصفقة حقوقًا منفذة وأداءً ملحوظًا.
الفشل الرئيسي هو أن رأس المال يتم استدعاؤه في تواريخ تقويمية حتى عندما يفقد المشروع الأدلة اللازمة لتوزيعه بشكل منتج. وتتلخص الاستجابة العملية في ربط الدعوات وسحب الديون بالتقدم الذي تم التحقق منه، وكفاية التكاليف المتبقية، والامتثال المستمر. ويجب أن تعكس الافتراضات المركزية الترتيبات الحالية القابلة للتنفيذ. يجب أن تجمع الحالات السلبية بين مخاطر التكنولوجيا والطاقة والعملاء والمساهمين والسياسة والسيولة والتحويل ذات الصلة. ينبغي تحديد افتراضات إدارة المواد في النموذج وتحديثها عندما تتغير الأدلة.
21. إنشاء نظام المعلومات والضمان
تتطلب قرارات مجلس الإدارة والتمويل الوصول المباشر إلى العقود وسجلات الأصول والقياس عن بعد وقبول العملاء والنقد والضوابط الأمنية وأدلة التوطين. تكون مجموعات العرض التقديمي للإدارة غير كافية عندما تختلف أنظمة المصدر. وينبغي أن يتتبع التحليل المستفيد من كل حق والطرف الذي يتحمل التكلفة أو المخاطر المرتبطة به. [16][19][20]
يجب أن يبدأ ملف الأدلة بقاموس البيانات، والوصول إلى نظام المصدر، والإغلاق الشهري، وتسوية القياس عن بعد، وخطة التدقيق، وسجل الاستثناءات والشهادات الموقعة. يجب أن يسجل كل عنصر مالكه القانوني وتاريخ سريانه ونقطة انتهاء الصلاحية أو التحديث وسلطة اتخاذ القرار وعلاقته بالتدفق النقدي أو التوطين أو الخروج. الإعلانات العامة والاستراتيجية الوطنية تحدد السياق. تتطلب استنتاجات الصفقة حقوقًا منفذة وأداءً ملحوظًا.
والفشل الرئيسي هو أن حقوق المعلومات واسعة النطاق من حيث المبدأ ولكنها لا تحدد البيانات المصدرية أو التردد أو الجودة أو مسؤولية التصحيح. وتتمثل الاستجابة العملية في تحديد حزمة الأدلة لكل دورة من دورات مجلس الإدارة والسماح بالتحقق المستقل من المعالم عالية المخاطر. ويجب أن تعكس الافتراضات المركزية الترتيبات الحالية القابلة للتنفيذ. يجب أن تجمع الحالات السلبية بين مخاطر التكنولوجيا والطاقة والعملاء والمساهمين والسياسة والسيولة والتحويل ذات الصلة. ينبغي تحديد افتراضات إدارة المواد في النموذج وتحديثها عندما تتغير الأدلة.
22. فصل القيمة العامة عن التدفق النقدي للمشروع
إن القدرات المحلية والمرونة والخدمات باللغة العربية ونتائج النظام البيئي الأوسع قد تبرر الدعم العام. وينبغي قياس هذه النتائج مقابل التكاليف والوقائع المضادة بدلاً من إضافتها تلقائياً إلى قيمة المؤسسة. وينبغي أن يتتبع التحليل المستفيد من كل حق والطرف الذي يتحمل التكلفة أو المخاطر المرتبطة به. [8][16]
ويجب أن يبدأ ملف الأدلة بالأهداف العامة، وخطوط الأساس للمستفيدين، والالتزامات المالية، ونتائج الخدمة، والتقييم المستقل، وخيارات التسليم البديلة. يجب أن يسجل كل عنصر مالكه القانوني وتاريخ سريانه ونقطة انتهاء الصلاحية أو التحديث وسلطة اتخاذ القرار وعلاقته بالتدفق النقدي أو التوطين أو الخروج. الإعلانات العامة والاستراتيجية الوطنية تحدد السياق. تتطلب استنتاجات الصفقة حقوقًا منفذة وأداءً ملحوظًا.
ويتمثل الفشل الرئيسي في أن قيمة السياسة العامة تتم رسملتها كقيمة تجارية حتى عندما لا تكون قابلة للتحويل أو الدفع للمشروع. وتتمثل الاستجابة العملية في تسجيل النتائج العامة بشكل منفصل وتحويلها إلى أموال استثمارية فقط من خلال عقد قابل للتنفيذ أو أداة تمويل. ويجب أن تعكس الافتراضات المركزية الترتيبات الحالية القابلة للتنفيذ. يجب أن تجمع الحالات السلبية بين مخاطر التكنولوجيا والطاقة والعملاء والمساهمين والسياسة والسيولة والتحويل ذات الصلة. ينبغي تحديد افتراضات إدارة المواد في النموذج وتحديثها عندما تتغير الأدلة.

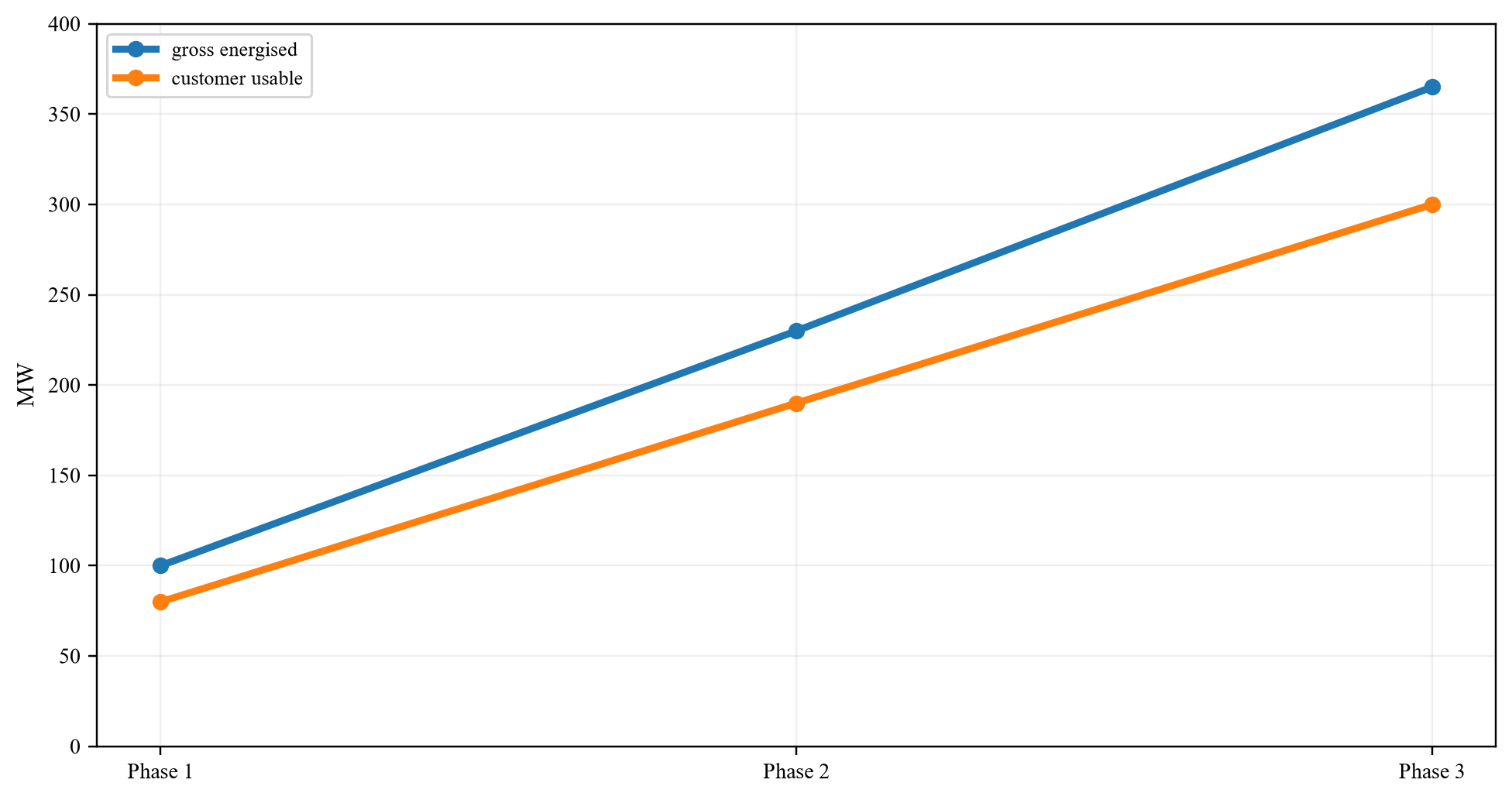

23. تطبيق الحالة الافتراضية ذات المراحل الثلاث
تختبر هذه الحالة كيف يمكن لمشروع بقدرة 300 ميجاوات تمويل الأصول والتحكم في تبعيات الشركاء وكسب القيمة مع تحقيق أهداف التوطين. إنه نموذج قرار وليس توقعات لمشروع معلن. وينبغي أن يتتبع التحليل المستفيد من كل حق والطرف الذي يتحمل التكلفة أو المخاطر المرتبطة به. [18][21][23]
يجب أن يبدأ ملف الأدلة بالقدرة الافتراضية المذكورة، والتكلفة، والتمويل، والعقود، والتوطين، والتكنولوجيا، وافتراضات التحديث والخروج. يجب أن يسجل كل عنصر مالكه القانوني وتاريخ سريانه ونقطة انتهاء الصلاحية أو التحديث وسلطة اتخاذ القرار وعلاقته بالتدفق النقدي أو التوطين أو الخروج. الإعلانات العامة والاستراتيجية الوطنية تحدد السياق. تتطلب استنتاجات الصفقة حقوقًا منفذة وأداءً ملحوظًا.
الفشل الرئيسي هو أن التقييم الرئيسي يجمع بين النقد القابل للتحويل، وفوائد المالك، والنتائج العامة. تتمثل الاستجابة العملية في إظهار قيمة المؤسسة التجارية والفوائد الخاصة بالمساهمين ونتائج التوطين وعائدات التخارج بشكل منفصل. ويجب أن تعكس الافتراضات المركزية الترتيبات الحالية القابلة للتنفيذ. يجب أن تجمع الحالات السلبية بين مخاطر التكنولوجيا والطاقة والعملاء والمساهمين والسياسة والسيولة والتحويل ذات الصلة. ينبغي تحديد افتراضات إدارة المواد في النموذج وتحديثها عندما تتغير الأدلة.

افتراضية تماما. USD مليار.

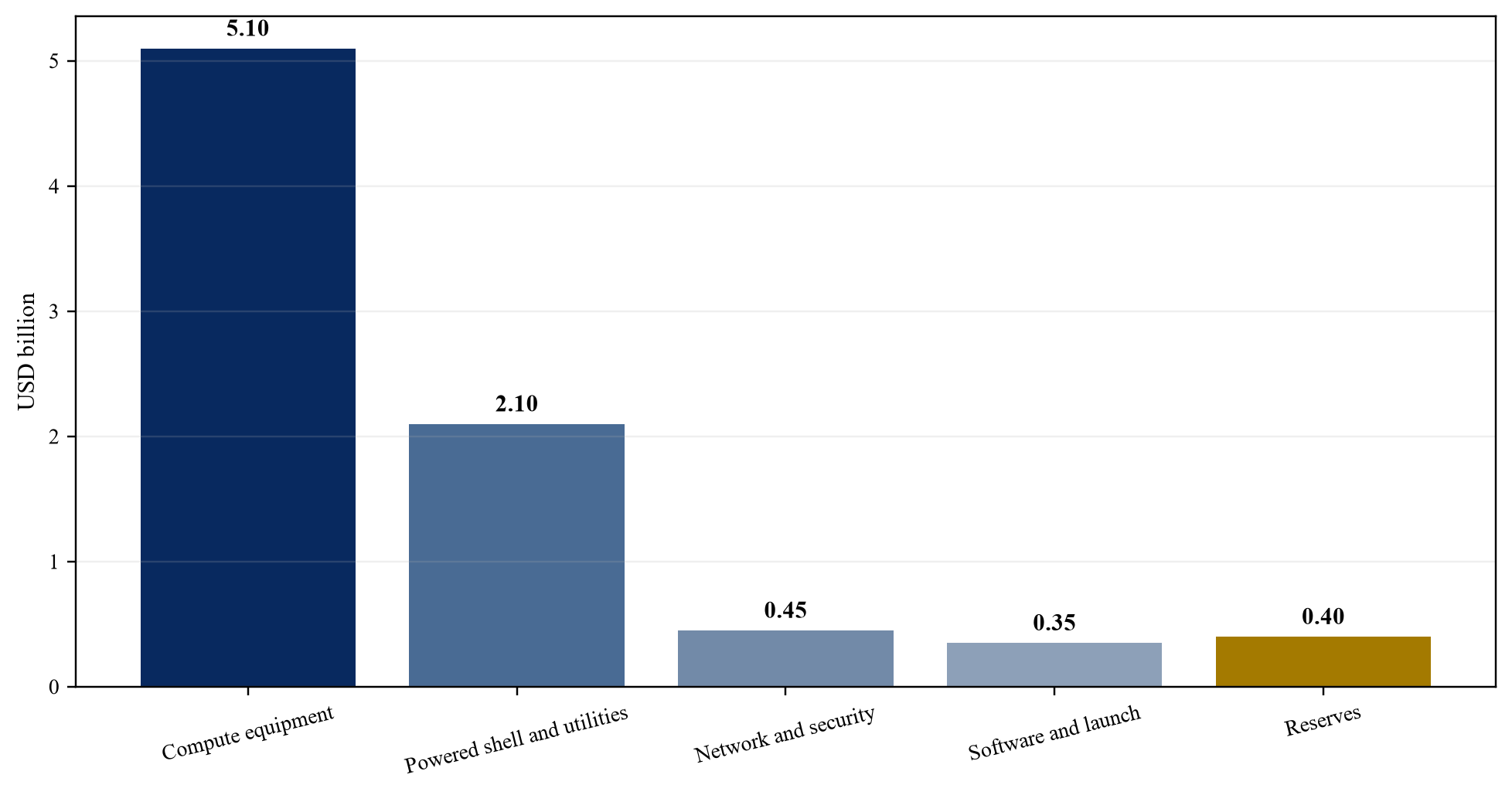

| متري | الافتراض المركزي | الجانب السلبي أو البوابة |
|---|---|---|
| القدرة القابلة للاستخدام من قبل العملاء | 300 ميغاواط | 235 ميجاوات |
| القدرة المتعاقد عليها عند الإغلاق | 210 ميجاوات | الحد الأدنى 175 ميجاوات |
| إجمالي الاستخدامات الأولية | USD 8.4bn | غطاء USD 9.3bn |
| كبار ديون المشروع المضمونة | USD 1.9bn | ينطبق سقف التدفق النقدي |
| تأجير المعدات وتمويل البائعين | USD 2.1bn | أهلية الفوج |
| حقوق المساهمين | USD 3.4bn | بالإضافة إلى العلاجات الملتزمة |
| الدفع المسبق لقدرة العملاء | USD 1.0bn | صافي التعرض لاسترداد الأموال |
| درجة التوطين للسنة الخامسة | 70% | عتبة الشفاء 55% |
| EV المشارك في السوق المركزي | USD 9.2bn | USD 6.7bn الجانب السلبي |
افتراضية تماما. الأرقام لا تصف الصفقة المعلنة.
24. التأكيد على التمويل والأداء التشغيلي
يجب اختبار المشروع بحثًا عن تأخير المعدات، وارتفاع تكلفة الطاقة، وبطء التعاقد، وضعف الاستخدام، وفشل خدمة الشركاء، ونقص التوطين، وتقييد الوصول إلى التكنولوجيا. الأحداث المجمعة مهمة لأن فشل الجدول الزمني والإيرادات والتمويل غالبًا ما يعزز بعضها البعض. وينبغي أن يتتبع التحليل المستفيد من كل حق والطرف الذي يتحمل التكلفة أو المخاطر المرتبطة به. [3][4][18][27]
يجب أن يبدأ ملف الأدلة بسيناريوهات الجانب السلبي، وتحليل التكلفة المتبقية، وعلاجات العقود، واحتياطيات السيولة، والموردين البديلين، وعلاجات الجهات الراعية. يجب أن يسجل كل عنصر مالكه القانوني وتاريخ سريانه ونقطة انتهاء الصلاحية أو التحديث وسلطة اتخاذ القرار وعلاقته بالتدفق النقدي أو التوطين أو الخروج. الإعلانات العامة والاستراتيجية الوطنية تحدد السياق. تتطلب استنتاجات الصفقة حقوقًا منفذة وأداءً ملحوظًا.
ويتمثل الفشل الرئيسي في أن الحساسيات ذات المتغير الواحد تترك سيولة كافية على الرغم من أن الحدث المشترك من شأنه أن يستنفد الأموال النقدية. تتمثل الاستجابة العملية في تشغيل سيناريوهات منسقة وتحديد رأس المال والنطاق والاستجابات التشغيلية المتفق عليها مسبقًا. ويجب أن تعكس الافتراضات المركزية الترتيبات الحالية القابلة للتنفيذ. يجب أن تجمع الحالات السلبية بين مخاطر التكنولوجيا والطاقة والعملاء والمساهمين والسياسة والسيولة والتحويل ذات الصلة. ينبغي تحديد افتراضات إدارة المواد في النموذج وتحديثها عندما تتغير الأدلة.

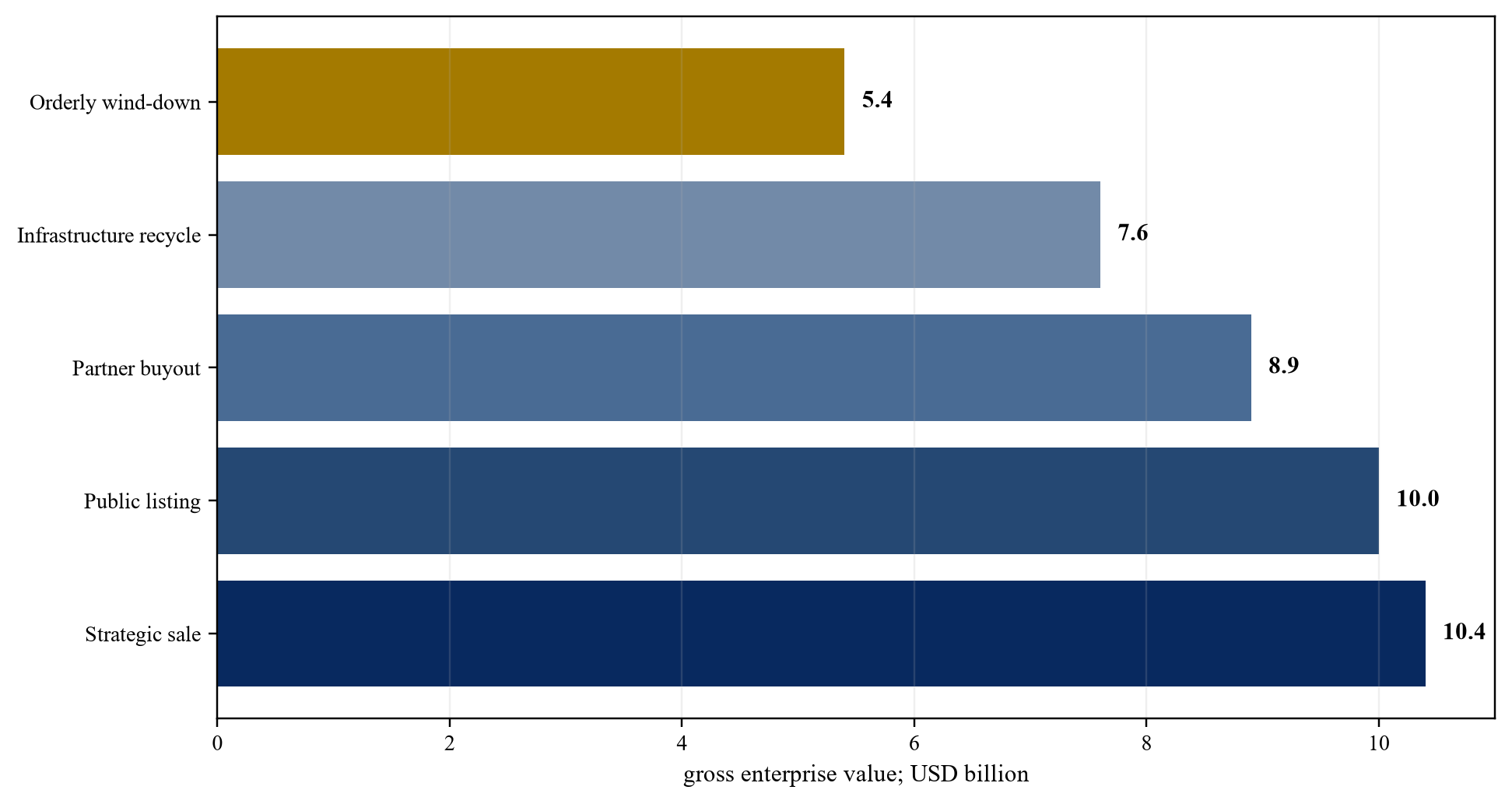

25. تصميم طرق الخروج قبل التشكيل
تشمل عمليات الخروج المحتملة البيع الاستراتيجي، أو شراء الشركاء، أو الإدراج العام، أو إعادة تدوير أصول البنية التحتية، أو تحقيق الدخل الجزئي من المعدات، أو التصفية. يعتمد كل مسار على العقود القابلة للتحويل والتراخيص وحقوق البيانات واستمرارية التكنولوجيا والموافقة التنظيمية. وينبغي أن يتتبع التحليل المستفيد من كل حق والطرف الذي يتحمل التكلفة أو المخاطر المرتبطة به. [12][13][14]
يجب أن يبدأ ملف الأدلة بقيود النقل، والشفعة، وحقوق العلامة والسحب، وشروط الاتصال والوضع، ومتطلبات الإدراج، وموافقات المقرض، والتصاريح، وخطط النقل. يجب أن يسجل كل عنصر مالكه القانوني وتاريخ سريانه ونقطة انتهاء الصلاحية أو التحديث وسلطة اتخاذ القرار وعلاقته بالتدفق النقدي أو التوطين أو الخروج. الإعلانات العامة والاستراتيجية الوطنية تحدد السياق. تتطلب استنتاجات الصفقة حقوقًا منفذة وأداءً ملحوظًا.
الفشل الرئيسي هو أن الخروج يوصف بأنه حدث تقييم دون اختبار ما إذا كان المشتري يستطيع الاستمرار في العمل بشكل قانوني وعملي. تتمثل الاستجابة العملية في إعداد كل مسار كمسار للحقوق والموافقات قابل للتنفيذ وتحديثه مع تطور المشروع. ويجب أن تعكس الافتراضات المركزية الترتيبات الحالية القابلة للتنفيذ. يجب أن تجمع الحالات السلبية بين مخاطر التكنولوجيا والطاقة والعملاء والمساهمين والسياسة والسيولة والتحويل ذات الصلة. ينبغي تحديد افتراضات إدارة المواد في النموذج وتحديثها عندما تتغير الأدلة.

افتراضية تماما. USD مليار قبل تكلفة المعاملة وتخصيص المساهمين.
26. ضبط آليات الاستحواذ والتقييم
ويحتاج شرط الشراء والبيع إلى معيار تقييم محدد، ومحيط التدفق النقدي، ومعالجة عقود المساهمين، والديون، ورأس المال العامل، والالتزامات الطارئة، والدعم العام، وأوجه التآزر وسوء السلوك. يمكن أن تصبح أسعار الصيغة تعسفية عندما تتغير التكنولوجيا ومزيج العقود بسرعة. وينبغي أن يتتبع التحليل المستفيد من كل حق والطرف الذي يتحمل التكلفة أو المخاطر المرتبطة به. [23][24]
يجب أن يبدأ ملف الأدلة بشرط التقييم، وتعيين الخبراء، وحقوق المعلومات، وقواعد التطبيع، ومعاملة الأقلية والسيطرة، وشروط الدفع والأمن. يجب أن يسجل كل عنصر مالكه القانوني وتاريخ سريانه ونقطة انتهاء الصلاحية أو التحديث وسلطة اتخاذ القرار وعلاقته بالتدفق النقدي أو التوطين أو الخروج. الإعلانات العامة والاستراتيجية الوطنية تحدد السياق. تتطلب استنتاجات الصفقة حقوقًا منفذة وأداءً ملحوظًا.
الفشل الرئيسي هو أن الاتفاقية تنص على القيمة العادلة دون تحديد المنظور أو الافتراضات أو العملية أو التعامل مع تبعيات الأطراف ذات الصلة. تتمثل الاستجابة العملية في تحديد قيمة المشارك في السوق، والمزايا المسموح بها للمالك، والتعديلات، والجدول الزمني، وسلطة الخبراء، وحماية الدفع. ويجب أن تعكس الافتراضات المركزية الترتيبات الحالية القابلة للتنفيذ. يجب أن تجمع الحالات السلبية بين مخاطر التكنولوجيا والطاقة والعملاء والمساهمين والسياسة والسيولة والتحويل ذات الصلة. ينبغي تحديد افتراضات إدارة المواد في النموذج وتحديثها عندما تتغير الأدلة.
27. الحفاظ على الاستمرارية من خلال التغيير والضيق
يمكن أن يؤدي تغيير السيطرة أو العقوبات أو قيود التصدير أو الإعسار أو فشل الأمن السيبراني أو الجمود الطويل إلى انقطاع الخدمات الحيوية. يجب أن تسمح حقوق التدخل والانتقال بالاستمرارية دون نقل التكنولوجيا أو البيانات المحظورة. وينبغي أن يتتبع التحليل المستفيد من كل حق والطرف الذي يتحمل التكلفة أو المخاطر المرتبطة به. [9][10][11][27]
يجب أن يبدأ ملف الأدلة بشروط التحكم في التغيير، وأمن المقرض، والاتفاقيات المباشرة، وتراخيص النقل، والضمان، وترحيل البيانات، وخطة المشغل البديل، والمشورة التنظيمية. يجب أن يسجل كل عنصر مالكه القانوني وتاريخ سريانه ونقطة انتهاء الصلاحية أو التحديث وسلطة اتخاذ القرار وعلاقته بالتدفق النقدي أو التوطين أو الخروج. الإعلانات العامة والاستراتيجية الوطنية تحدد السياق. تتطلب استنتاجات الصفقة حقوقًا منفذة وأداءً ملحوظًا.
الفشل الرئيسي هو أن حقوق الإنهاء تحمي المساهمين بينما تترك العملاء والمشروع غير قادرين على العمل. وتتمثل الاستجابة العملية في استخدام العلاج المرحلي، والتدخل، والمساعدة الانتقالية، والنقل المراقب الذي يحترم القيود القانونية والتكنولوجية. ويجب أن تعكس الافتراضات المركزية الترتيبات الحالية القابلة للتنفيذ. يجب أن تجمع الحالات السلبية بين مخاطر التكنولوجيا والطاقة والعملاء والمساهمين والسياسة والسيولة والتحويل ذات الصلة. ينبغي تحديد افتراضات إدارة المواد في النموذج وتحديثها عندما تتغير الأدلة.
28. التوصل إلى قرار رأس المال والحوكمة
ويجب أن تعتمد الموافقة على المساهمات المتسقة، والرقابة العملية، والتوطين القابل للقياس، والطلب القابل للتنفيذ، والنقد القابل للتمويل، واستمرارية التكنولوجيا، والخروج القابل للتنفيذ. ويجب أن يحدد سجل القرار المخاطر التي لا تزال قائمة بالنسبة للمساهمين والمقرضين والعملاء والسلطات العامة. وينبغي أن يتتبع التحليل المستفيد من كل حق والطرف الذي يتحمل التكلفة أو المخاطر المرتبطة به. [2][12][21][23]
يجب أن يبدأ ملف الأدلة بمصفوفة الحقوق التي تمت تسويتها، وخطة العمل، وحالة التمويل، وبطاقة أداء التوطين، وملف الامتثال، ونموذج الجانب السلبي، وطرق الخروج، والموافقات الخاضعة للمساءلة. يجب أن يسجل كل عنصر مالكه القانوني وتاريخ سريانه ونقطة انتهاء الصلاحية أو التحديث وسلطة اتخاذ القرار وعلاقته بالتدفق النقدي أو التوطين أو الخروج. الإعلانات العامة والاستراتيجية الوطنية تحدد السياق. تتطلب استنتاجات الصفقة حقوقًا منفذة وأداءً ملحوظًا.
الفشل الرئيسي هو أن الأهمية الاستراتيجية تحل محل قرار خاص بالمعاملة بشأن الحقوق والنقد والمخاطر والبدائل. والرد العملي هو الموافقة على المشروع ورأس المال فقط عندما تدعم الأدلة كلاً من التسليم وطريقاً موثوقاً من خلال تغيير الشريك أو الخروج. ويجب أن تعكس الافتراضات المركزية الترتيبات الحالية القابلة للتنفيذ. يجب أن تجمع الحالات السلبية بين مخاطر التكنولوجيا والطاقة والعملاء والمساهمين والسياسة والسيولة والتحويل ذات الصلة. ينبغي تحديد افتراضات إدارة المواد في النموذج وتحديثها عندما تتغير الأدلة.
| قرار | الحد الأدنى من الأدلة | الإجراء المحتمل |
|---|---|---|
| تشكيل المشروع | المساهمات والرقابة والتراخيص | قم بالتوقيع أو تغيير الحجم أو التأجيل |
| تمويل البناء | الطاقة والمعدات والعملاء والميزانية | الصندوق أو التوقف |
| التعرف على الترجمة | النتيجة المدققة والإضافة | الاعتراف أو تتطلب العلاج |
| القدرة على الديون | وأكد النقدية التعاقدية والاسترداد | الإقراض أو الشرط أو الرفض |
| تغيير الشريك | الاستمرارية والامتثال والتقييم | الموافقة أو التدخل أو الشراء |
| مخرج | الحقوق القابلة للتحويل والموافقات والعائدات | بيع أو إدراج أو إعادة تدوير أو الاحتفاظ |
الحوكمة المقترحة؛ وتحتفظ كل موافقة بسلطتها القانونية.
مصادر
- وكالة الأنباء السعودية، *صاحب السمو الملكي ولي العهد يطلق شركة HUMAIN كقوة عالمية AI*. إقرأ المصدر الأساسي
- وكالة الأنباء السعودية، *stc وHUMAIN تعلنان عن شراكة مشتركة لتطوير مراكز بيانات تدعم ما يصل إلى 1 جيجاوات من أحمال العمل AI في المملكة العربية السعودية*. إقرأ المصدر الأساسي
- AMD و*AMD وHUMAIN يشكلون تعاونًا استراتيجيًا USD 10B للتقدم عالميًا AI*. إقرأ المصدر الأساسي
- تعمل AMD و*AMD وCisco وHUMAIN على توسيع البنية التحتية في المملكة العربية السعودية AI مع بدء تشغيل أنظمة AMD Instinct Systems*. إقرأ المصدر الأساسي
- AWS وHUMAIN، *AI منطقة لتسريع اعتماد AI في المملكة العربية السعودية والعالم*. إقرأ المصدر الأساسي
- NVIDIA و *HUMAIN وNVIDIA تعلنان عن شراكة استراتيجية*. إقرأ المصدر الأساسي
- صندوق الاستثمارات العامة، *HUMAIN*. إقرأ المصدر الأساسي
- رؤية السعودية 2030، *التقرير السنوي 2025*. إقرأ المصدر الأساسي
- الهيئة السعودية للبيانات والذكاء الاصطناعي، *نظام حماية البيانات الشخصية*. إقرأ المصدر الأساسي
- الهيئة السعودية للبيانات والذكاء الاصطناعي، *نظام نقل البيانات الشخصية خارج المملكة*. إقرأ المصدر الأساسي
- الهيئة الوطنية للأمن السيبراني، *ضوابط الأمن السيبراني السحابي*. إقرأ المصدر الأساسي
- وزارة الاستثمار في المملكة العربية السعودية، *قانون الاستثمار المحدث*. إقرأ المصدر الأساسي
- وزارة التجارة، *قانون الشركات*. إقرأ المصدر الأساسي
- هيئة السوق المالية، *قواعد الإدراج*. إقرأ المصدر الأساسي
- المركز الوطني للتخصيص والشراكة بين القطاعين العام والخاص، *قانون مشاركة القطاع الخاص*. إقرأ المصدر الأساسي
- منظمة التعاون الاقتصادي والتنمية، *المبادئ التوجيهية بشأن حوكمة الشركات المملوكة للدولة 2024*. إقرأ المصدر الأساسي
- منظمة التعاون الاقتصادي والتنمية، *مخطط لبناء القدرات الحاسوبية الوطنية للذكاء الاصطناعي*. إقرأ المصدر الأساسي
- وكالة الطاقة الدولية، *الطاقة وAI*. إقرأ المصدر الأساسي
- المعهد الوطني للمعايير والتكنولوجيا، *AI إطار عمل إدارة المخاطر*. إقرأ المصدر الأساسي
- المعهد الوطني للمعايير والتكنولوجيا، *إطار الأمن السيبراني 2.0*. إقرأ المصدر الأساسي
- مؤسسة المعايير الدولية لإعداد التقارير المالية، *الترتيبات المشتركة للمعايير الدولية لإعداد التقارير المالية رقم 11*. إقرأ المصدر الأساسي
- مؤسسة المعايير الدولية لإعداد التقارير المالية، *المعيار المحاسبي الدولي رقم 28 الاستثمارات في الشركات الزميلة والمشاريع المشتركة*. إقرأ المصدر الأساسي
- مؤسسة المعايير الدولية لإعداد التقارير المالية، *المعيار الدولي لإعداد التقارير المالية رقم 13 قياس القيمة العادلة*. إقرأ المصدر الأساسي
- مؤسسة المعايير الدولية لإعداد التقارير المالية، *معيار المحاسبة الدولي 36 انخفاض قيمة الأصول*. إقرأ المصدر الأساسي
- مؤسسة المعايير الدولية لإعداد التقارير المالية، *المعيار المحاسبي الدولي رقم 16 الممتلكات والمنشآت والمعدات*. إقرأ المصدر الأساسي
- مؤسسة المعايير الدولية لإعداد التقارير المالية، *المعيار الدولي لإعداد التقارير المالية رقم 16 عقود الإيجار*. إقرأ المصدر الأساسي
- مؤسسة المعايير الدولية لإعداد التقارير المالية، *المعيار الدولي لإعداد التقارير المالية 9 الأدوات المالية*. إقرأ المصدر الأساسي
- هيئة الاتصالات والفضاء والتكنولوجيا، *لوائح خدمات الحوسبة السحابية*. إقرأ المصدر الأساسي
