مقدمة
يمكن للحوسبة في المدار أن تخلق قيمة عندما تنشأ البيانات في الفضاء، حيث تقلل المعالجة الفورية من حجم الوصلة الهابطة، حيث يكون الكمون لمركبة فضائية أخرى مهمًا، أو عندما يكون للبنية التحتية المعزولة فائدة استراتيجية. قامت وكالة الفضاء الأوروبية بتوثيق تطبيقات الحوسبة الطرفية على متن الطائرة التي تقوم بتصفية الصور المغطاة بالسحابة، واستخراج الميزات ودعم منتجات مراقبة الأرض ذات زمن الوصول المنخفض. يتناول برنامج حوسبة رحلات الفضاء عالية الأداء التابع لناسا الاستقلالية والذكاء الاصطناعي ومعالجة الإشارات وإدارة البيانات والتسامح مع الأخطاء في ظل قيود الإشعاع والطاقة. تدعم هذه الأمثلة الأهمية التقنية للحوسبة الموجودة على متن الطائرة. فهي لا تؤسس اقتصاديات مركز بيانات مداري تجاري كبير. [3][5][6]
ولذلك يحتاج المستثمر إلى نظام قرار يحافظ على الاتجاه الصعودي مع الحد من رأس المال الذي لا رجعة فيه قبل نضج الأدلة. يجب أن يربط التحليل بين الحالة التنظيمية والتصميم المداري وكتلة المركبة الفضائية والطاقة القابلة للاستخدام والرفض الحراري وأداء الحوسبة والاتصال وإيقاع الإطلاق واحتمال الفشل وقبول العميل والتجديد. يمكن للتقييم الذي يحذف أيًا من هذه الارتباطات أن يعين قيمة للسعة التي لا تصبح قابلة للفوترة أبدًا.
1. تحديد القرار الاستثماري
اذكر القرار بدقة: تمويل عرض تكنولوجي، أو تمويل مجموعة تجارية أولى، أو الحصول على منصة تشغيل، أو توفير رأس مال نمو لمجموعة من المنتجات، أو ضمان دين المشروع مقابل خدمة متعاقد عليها. كل قرار له عتبة أدلة مختلفة وتخصيص المخاطر.
حدد الحد الأقصى لرأس المال المعرض للخطر قبل تحقيق الهدف التالي. حدد النتائج التي تسمح بالاستثمار أو إعادة التسعير أو شريحة أصغر أو إعادة التصميم الفني أو التأجيل أو السحب. ويجب أن تعرف لجنة الاستثمار ما هي أوجه عدم اليقين التي يمكن حلها بالمال والوقت، وتلك التي تعتمد على الترخيص الخارجي، أو الوصول إلى الإطلاق، أو الفيزياء غير المثبتة.
افصل الخيار الاستراتيجي عن قيمة الحالة الأساسية. قد يدعم الوصول إلى الحوسبة المدارية المرونة الوطنية، أو تحليلات رصد الأرض، أو الخدمات الفضائية المستقبلية. هذه الاحتمالات يمكن أن تبرر ميزانية الخيار. ولا ينبغي إدخالها كإيرادات متعاقد عليها دون الالتزامات المنفذة والتسليم المثبت.
2. تحديد محيط التقييم
قم بإدراج الكيانات القانونية والملكية الفكرية وحافلات المركبات الفضائية وتصميمات الحمولة والبرمجيات والأنظمة الأرضية وحقوق الطيف وعقود الإطلاق واتفاقيات العملاء وترتيبات الموردين والموظفين والتأمين المتضمن في التقييم. تحديد الأصول المملوكة أو المرخصة أو المستأجرة أو المستضافة أو المشتركة مع الشركات التابعة.
تعريف وحدة السعة تعد لوحة اسم المسرع المثبتة وحمل الحوسبة القابل للاستخدام وعبء العمل المقدم والخدمة المقبولة والإيرادات المجمعة حالات مختلفة. يجب أن يميز نموذج التقييم بين العقد المخططة، والعقد المصنعة، والعقد التي تم إطلاقها، والعقد المنشورة، والعقد المكلفة، والعقد المتاحة للخدمة، والعقد القابلة للفوترة.
تحديد التبعيات خارج المحيط. قد تعتمد المنصة على كوكبة أخرى للترحيل البصري، أو مزود إطلاق للإيقاع، أو شبكة محطة أرضية للقيادة والتحكم، أو مزود سحابي للتنسيق، أو عميل سيادي للطلب. قم بتسعير هذه التبعيات والتعاقد عليها قبل التعامل مع النظام الأساسي كمنصة مستقلة.
3. فصل الأدلة عن السيناريوهات
إنشاء سجل أدلة لكل مدخلات تقييم المواد. توفر الملفات التنظيمية والعقود المنفذة وتقارير الاختبار وفواتير المواد ونتائج الفراغ الحراري واختبارات الإشعاع وحجوزات الإطلاق ومؤشرات التأمين والسجلات المصرفية دعمًا أقوى من العروض التقديمية أو المناقشات غير الملزمة.
قم بتسمية كل المدخلات المستقبلية كسيناريو إدارة حتى يتم دعمها بشكل مستقل. تشير أعداد الأقمار الصناعية المقترحة في التطبيق إلى النطاق المطلوب ولا تثبت النشر. تشير الأهداف الفنية المنشورة إلى نية التصميم ولا تثبت الأداء. تشير مذكرة العميل إلى الفائدة ولا تثبت الحد الأدنى من الإيرادات.
تعيين مستويات الثقة وتواريخ انتهاء الصلاحية. يمكن أن تتغير أسعار الإطلاق وتوافر المكونات وتنسيق الطيف ومتطلبات العملاء قبل النشر. يجب أن يحدد النموذج المدخلات التي تتطلب التحديث عند كل بوابة رئيسية.
4. اقرأ الإيداعات التنظيمية باعتبارها قيودًا
مراجعة الطلب كاملاً والمرفق الفني وطلبات التنازل والتعليقات العامة وسجل التنسيق والأوامر اللاحقة. ينص إشعار لجنة الاتصالات الفيدرالية (FCC) الصادر في فبراير 2026 على أن تطبيق SpaceX يسعى للحصول على سلطة لنظام يتراوح مداه من 500 إلى 2000 كيلومتر باستخدام الروابط البصرية بين الأقمار الصناعية وروابط الترددات الراديوية المحددة. ويشير الإشعار أيضًا إلى أنه تم قبول الطلب لتقديمه وفتحه للتعليق. ويجب ألا يتم التعامل مع هذا الوضع الإجرائي على أنه إذن. [1]
خريطة القذائف المطلوبة والميل والترددات والبوابات ووصلات القياس عن بعد والقدرة على المناورة وخطة التخلص. اختبر ما إذا كان النموذج التجاري يعتمد على كل عنصر مطلوب أو يمكن أن يبدأ بتكوين معتمد أصغر.
سجل الظروف التي يمكن أن تقلل السعة أو تؤخر الخدمة أو تضيف تكلفة. قد يؤثر تنسيق الطيف، وتجنب الاصطدام، وعلم الفلك، وتخفيف الحطام، وسلامة العودة، والأمن القومي، وترخيص المحطات الأرضية على التصميم والجدول الزمني. احصل على مشورة متخصصة لكل ولاية قضائية ذات صلة.
5. تحديد الخدمة والدفع للعميل
حدد عبء العمل الذي يكتسب قيمة قابلة للقياس من التنفيذ المداري. تشمل أعباء العمل المرشحة معالجة الصور على متن الطائرة، ودمج أجهزة الاستشعار، والعمليات المستقلة، وضغط البيانات، والتحليلات الآمنة بين الأقمار الصناعية، وخدمات المجال الفضائي الحساسة للوقت. يتطلب استبدال السحابة الأرضية للأغراض العامة حالة اقتصادية منفصلة.
بالنسبة لكل حمل عمل، حدد مصدر البيانات ومتطلبات الحوسبة والتخزين وعملية تحديث النموذج ومسار الإخراج ومتطلبات زمن الوصول وتصنيف الأمان ومستوى الخدمة واختبار القبول وأساس الفاتورة وميزانية العميل. يجب أن تكون الخدمة قابلة للتسليم من خلال البنية المدارية والأرضية المخطط لها.
التمييز بين السعة المحجوزة والحد الأدنى من الاستلام أو الدفع والإيرادات القائمة على الاستخدام ورسوم التطوير والمدفوعات الحكومية المهمة. قيمة الحد الأدنى المتعاقد عليه بشكل منفصل عن الاستخدام التقديري. حقوق إنهاء الاختبار، ومخاطر الاعتمادات، وتخفيف تأخير الإطلاق، وحدود المسؤولية.
6. بناء سلم القدرة والحالة
ابدأ بالطاقة الكهربائية المخططة وأجهزة الكمبيوتر. خصم تحويل الطاقة والاتصالات والتوجيه والتحكم الحراري والتخزين وتحمل الأخطاء وأحمال التدبير المنزلي. قم بتطبيق حدود الكسوف والتدهور والإشارة والطوارئ لاشتقاق قوة حوسبة قابلة للاستخدام.
قم بتحويل الطاقة القابلة للاستخدام إلى إنتاجية خاصة بأحمال العمل باستخدام الأجهزة والبرامج التي تم اختبارها. خصم التكرار والعقد غير المتاحة ووضع الصيانة وأحداث الإشعاع ونوافذ الاتصال ونفقات التنسيق العامة. ويمكن بعد ذلك مقارنة السعة المتاحة للخدمة الناتجة مع قبول العميل وسجلات الفوترة.
الحفاظ على التوفيق بين الميجاوات المخططة والأموال المجمعة. يجب أن يكون المستثمر قادرًا على تتبع كل خطوة وتحديد الجهة التي تصدق عليها.
7. إطلاق النموذج بكميات كبيرة وتكلفة التسليم
قم بإنشاء ميزانية شاملة للهيكل، والحماية، والمصفوفات الشمسية، والبطاريات، وإلكترونيات الطاقة، والحوسبة، والتخزين، والأجهزة الحرارية، والاتصالات، والدفع، والتوجيه، والتسخير، وآليات النشر والهامش. التوفيق بين الميزانية الشاملة ورسومات التصميم وبيانات الموردين.
سعر الإطلاق المعلن عنه منفصل عن تكلفة التسليم. يمكن أن تشمل التكلفة المسلمة التكامل، والموزع، ونظام الفصل، والاختبار، والنقل، والمدى، والترخيص، وضمان المهمة، والتأمين، واحتياطي الجدول الزمني، والنقل المداري. كما أن مشاركة الرحلات والمهمات المخصصة تؤدي أيضًا إلى عواقب مختلفة فيما يتعلق بالتوقيت واختيار المدار.
تكلفة النموذج لكل كيلوجرام تم تشغيله بنجاح والتكلفة لكل كيلووات متاح للخدمة. تتضمن هذه التدابير فشل الإطلاق وفشل النشر والشذوذات في بداية الحياة. أنها توفر مدخلات تقييم أكثر فائدة من سعر الإطلاق للكيلوغرام الواحد وحده.
8. اختبار إيقاع الإطلاق والتركيز
أنشئ بيانًا حسب العقدة وكتلة الحمولة والمدار والمزود والمركبة وتاريخ التكامل والتبعية التنظيمية والفتحة التعاقدية. اختبر ما إذا كان من الممكن تلبية الطلب السنوي للنشر والاستبدال دون الاعتماد على افتراض إيقاع واحد غير متعاقد عليه.
أبلغت قوة الفضاء الأمريكية عن 144 عملية إطلاق عبر نطاقاتها الشرقية والغربية في عام 2024 ووصفت الإيقاع الأعلى كهدف تشغيلي. وهذا يوضح نشاط النطاق، في حين أنه لا يوفر أي ضمان للقدرة التجارية لبرنامج معين. [14]
تأخيرات الإجهاد في الإطلاق، وإزاحة الرحلة المشتركة، وإيقاف السيارة، وإغلاق النطاق، وإعادة تأهيل الحمولة الصافية، والتأخر في تسليم المورد. حدد تأخير الإيرادات وتكلفة التخزين والاحتفاظ بالقوى العاملة وتراكم الاستبدال في كل حالة.
9. تقييم العمارة المدارية
ارتفاع الخريطة، الميل، التوقيت المحلي للعقدة الصاعدة، التغطية، الكسوف، البيئة الإشعاعية، التعرض للاقتران، هندسة الاتصالات ومسار التخلص. يمكن للأغلفة المختلفة تغيير توليد الطاقة، وزمن الوصول، والرؤية الأرضية، والتدوير الحراري، والتجديد.
تجنب التعامل مع الارتفاع كمتغير واحد للتحسين. قد يؤدي المدار الأدنى إلى تقليل مسافة الانتشار وتحسين الاضمحلال الطبيعي مع زيادة احتياجات السحب والتجديد. قد يؤدي المدار الأعلى إلى تحسين الثبات والتغطية مع تغيير التعرض للإشعاع والتخلص منه.
نمذجة الخدمة كشبكة متغيرة بمرور الوقت. يعتمد وصول العملاء والمسارات بين الأقمار الصناعية والاتصال الأرضي على هندسة الكوكبة وتوافر الارتباط والطقس وحركة المرور. استخدم المحاكاة المدارية التي تم التحقق منها قبل الالتزام بالإيرادات لتجميع عدد العقد.

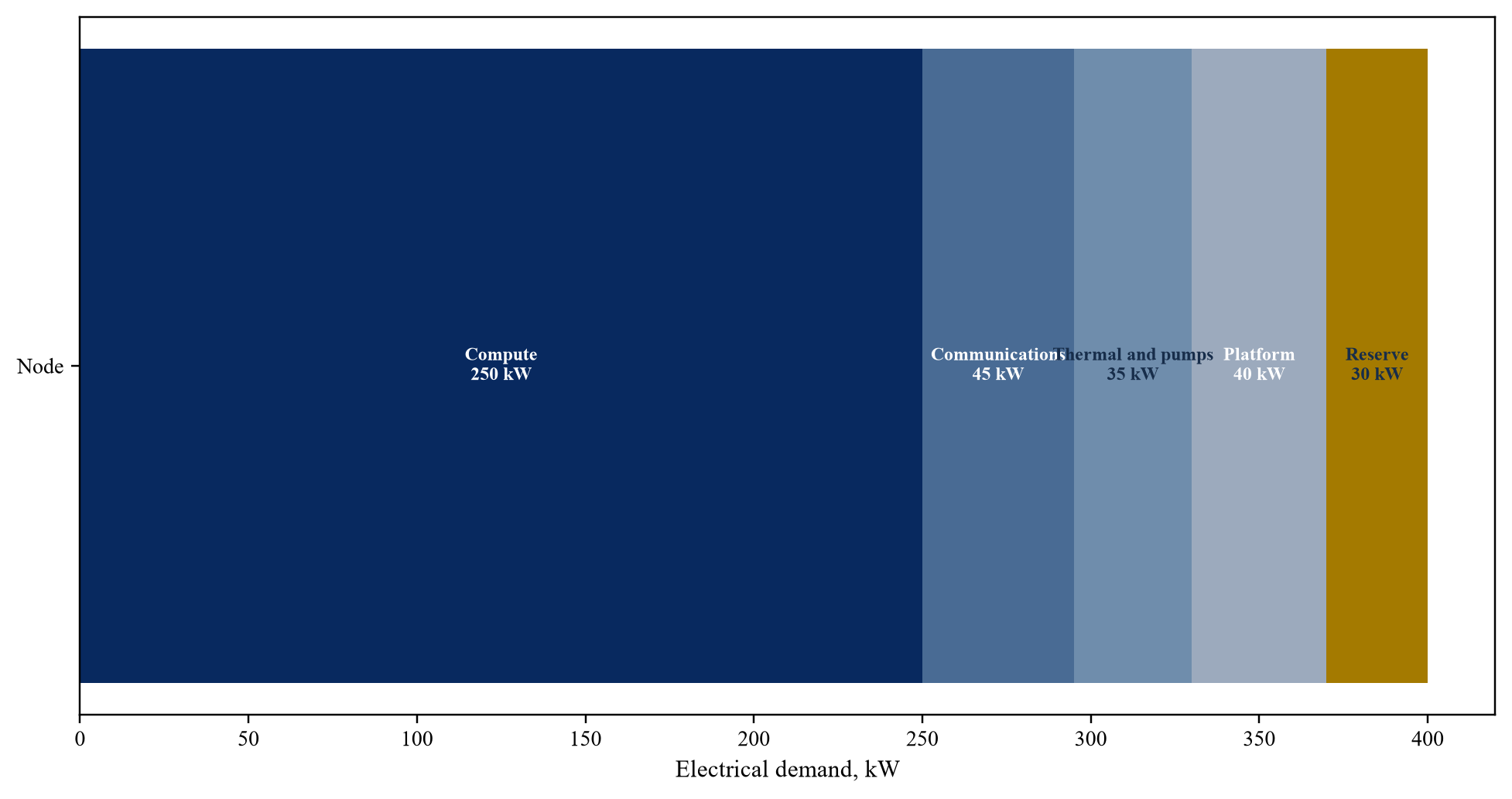

10. بناء نموذج القوة
تنص مراجعة تكنولوجيا المركبات الفضائية الصغيرة التي أجرتها ناسا على أن توليد الطاقة الشمسية هو مصدر الطاقة السائد للمركبات الفضائية الصغيرة وتناقش زاوية السقوط والكسوف والتدهور والبطاريات وإدارة الطاقة. استخدم التصميم الحالي ومدار المهمة بدلاً من الثابت الشمسي العام لتحديد الطاقة المتاحة. [7][8]
نموذج إخراج المصفوفة الشمسية حسب الاتجاه ودرجة الحرارة والعمر وتدهور الإشعاع والتظليل وتحمل النشر. عمق تفريغ البطارية النموذجي وعمر الدورة وسياسة الاحتياطي وقدرة نهاية العمر. قم بتضمين خسائر التحويل وحدود التوزيع.
قم بتعيين مظروف طاقة متاح للخدمة. يجب أن تحترم جدولة الحوسبة التدبير المنزلي واحتياطيات الطوارئ. يجب أن تعتمد الإيرادات على الطاقة التي يمكن توصيلها بشكل متكرر ضمن حدود درجة حرارة المكونات وعمر البطارية.
11. تحويل الطاقة إلى حساب
قم بقياس إنتاجية عبء العمل لكل واط على الأجهزة التمثيلية في ظل ظروف التسامح مع الأخطاء والتشفير والبرمجيات ذات الصلة. يجب أن تتضمن النتائج المعيارية المعملية الذاكرة والتخزين والشبكة والتنسيق بدلاً من أداء المسرع وحده.
يمكن أن تختلف المعالجات المقواة بالإشعاع عن الأجهزة الأرضية في الأداء وكفاءة الطاقة والتوفر والتكلفة. تصف وكالة ناسا HPSC بأنها بنية متعددة النواة تتحمل الإشعاع مع أهداف إدارة الطاقة والتسامح مع الأخطاء والاتصال. تعد حالة الاختبار لعام 2026 دليلاً على تقدم البرنامج ولا تحدد أداء مركز البيانات المداري التجاري. [3][4]
قم بتحديث الأجهزة النموذجية بعناية. لا يمكن افتراض أن جيلًا جديدًا من المسرعات الأرضية سيدخل الأسطول المداري على الفور. قد يؤدي التأهيل وإعادة التصميم والحماية والتحقق من صحة البرامج والشراء والإطلاق إلى حدوث تأخير لعدة سنوات.
12. نموذج الرفض الحراري
في الفراغ، ترفض المركبات الفضائية الحرارة في المقام الأول من خلال الإشعاع. توضح إرشادات التحكم الحراري الصادرة عن وكالة ناسا أن المساحة السطحية المحدودة والكتلة الحرارية المنخفضة وكثافة الطاقة والاستخدامات المتنافسة للمنطقة الخارجية تحد من التصميم الحراري للمركبات الفضائية الصغيرة. [8][9]
أنشئ نموذجًا حراريًا ثابتًا وعابرًا لفترات ضوء الشمس والكسوف ودورة العمل الحسابية والاتصالات وشحن البطارية والوضع الآمن. قم بتضمين اتجاه الرادياتير، وتدهور الابتعاثية، والمسارات الموصلة، وأنابيب الحرارة، والمضخات في حالة استخدامها، وحدود درجة حرارة المكونات.
ترجمة الحدود الحرارية إلى قدرة الخدمة. إذا كان من الضروري تقليل الحوسبة المستدامة لتظل ضمن درجة الحرارة، فيجب أن يستخدم التقييم إنتاجية قابلة للتوصيل حرارياً. تتطلب اختبارات الفراغ الحراري، وارتباط النماذج، والقياس عن بعد داخل المدار قبل إطلاق رأس مال نشر كبير.
13. تحديد المبادلات بين الرادياتير والهيكل
تقدير مساحة المبرد والكتلة للحمل الحراري المستهدف ودرجة الحرارة. يمكن أن تؤدي درجة حرارة الرفض المرتفعة إلى تقليل المساحة المطلوبة مع فرض متطلبات أكثر صرامة على الإلكترونيات والموثوقية. قد تؤدي المشعاعات القابلة للنشر إلى زيادة المساحة وإدخال الآليات وقيود التوجيه وأنماط الفشل.
خريطة الأحمال الهيكلية والإطلاق. يجب أن تتحمل الحمولة الحاسوبية والمصفوفات والمشعات الاهتزاز والحمل الصوتي والنشر. يؤدي التدريع الإضافي أو الأجهزة الحرارية إلى زيادة الكتلة وتكلفة الإطلاق وقد يقلل من نسبة الحمولة الصافية.
استخدم نموذجًا متكاملًا للكتلة والطاقة والحرارة. يمكن للافتراضات المستقلة أن تنتج تصميمًا مستحيلًا حيث تتناسب كل من قوة الحوسبة ومنطقة الرادياتير وكتلة الإطلاق بشكل منفصل وتفشل عند دمجها.
14. إشعاع الأسعار والتسامح مع الخطأ
تصف ناسا ووكالة الفضاء الأوروبية الجرعة المؤينة الإجمالية وتأثيرات الحدث الفردي وأخطاء الذاكرة والتلف الدائم للمكونات باعتبارها قيودًا أساسية على الحوسبة الفضائية. وتشمل إجراءات التخفيف الحماية، والمكونات المقاومة للإشعاع، وتصحيح الأخطاء، والتكرار، وبرامج الاسترداد. [3][6][10]
تدهور النموذج وفشله على مستويات المكونات والعقدة والكوكبة. أخطاء منفصلة في البرامج القابلة للاسترداد، وانخفاض القدرة، وفقدان وحدة الحوسبة، وفقدان العقدة بالكامل. قم بتضمين الثغرات الأمنية في الوضع الشائع مثل خلل في أحد المكونات أو تحديث البرنامج.
ترجمة التسامح مع الخطأ إلى تكلفة وإيرادات. تستهلك الحوسبة المتكررة الكتلة والطاقة ورأس المال مع دعم توفر الخدمة. وينبغي أن يعترف التقييم بالتأثير الصافي بدلاً من التعامل مع التكرار باعتباره سعة مجانية.
15. تقييم الاتصالات والوصلات الضوئية
قم بتعيين مدخلات عبء العمل وعمليات النقل الوسيطة وتحديثات النموذج والقيادة والتحكم والمخرجات وأدلة الفوترة عبر الروابط الضوئية والراديو. سجل النطاق الترددي، ووقت الاكتساب، ودقة الإشارة، وتوافر الارتباط، وحمل البروتوكول والمسارات البديلة.
يمكن للوصلات الضوئية بين الأقمار الصناعية أن تدعم مسارات عالية السعة دون جعل الشبكة مستقلة عن البوابات الأرضية أو الترخيص اللاسلكي. يمكن أن تؤثر السحابة والظروف الجوية وجغرافيا البوابة وازدحام المسار على التوصيل من الفضاء إلى الأرض.
سعر تبعية الشبكة. إذا كان مركز البيانات المداري يعتمد على كوكبة طرف ثالث، فاحصل على أحكام السعة والأولوية وقابلية التشغيل البيني والأمن والمدة وتغيير التحكم والفشل. إن الواجهة التقنية التي لا تحتوي على حقوق الخدمة القابلة للتنفيذ لا تعتبر اتصالاً قابلاً للتمويل البنكي.

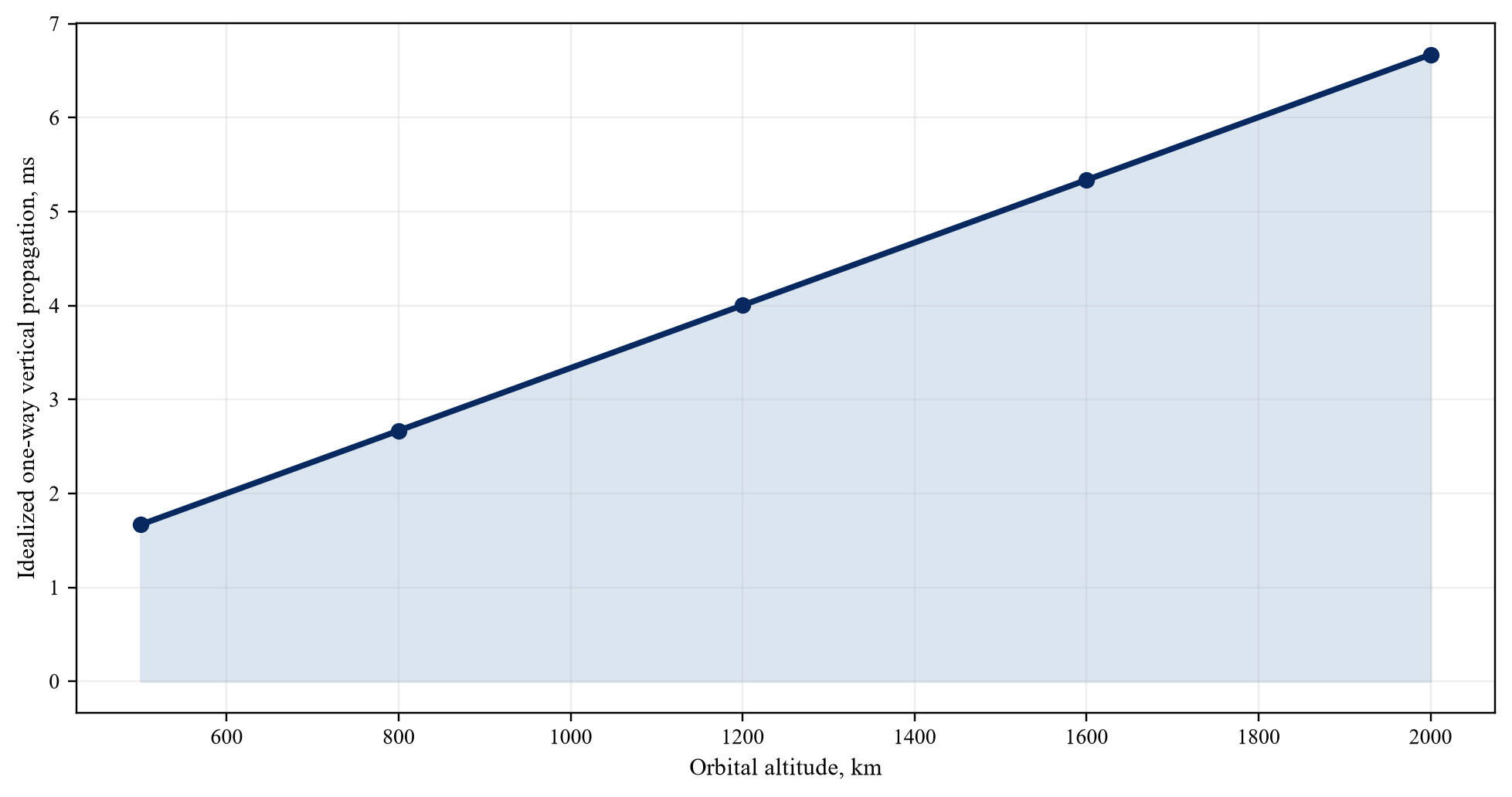

16. اختبار الكمون عن طريق المسار الكامل
حساب الانتشار والتوجيه وقائمة الانتظار والحساب ووقت استجابة التطبيق. الارتفاع البسيط مقسومًا على سرعة الضوء ليس سوى عنصر واحد. يمكن للقفزات بين الأقمار الصناعية ومسارات البوابة والتشفير وجدولة عبء العمل أن تهيمن على الأداء الشامل.
قارن المسار المداري ببدائل الألياف الأرضية والسحابة والحافة لكل عميل. توجد القيمة عندما يغير المسار المداري نتيجة تشغيلية أو تكلفة نقل البيانات أو استجابة المهمة. إن التحسن المتواضع في زمن الوصول دون اقتصاديات العملاء لا ينبغي أن يدعم العلاوة.
استخدام المظاهرات المقاسة. قم بتسجيل زمن الوصول المئوي، والتوافر، والارتعاش، واكتمال البيانات ضمن الهندسة التمثيلية والتحميل.
17. تقييم تخزين ومتانة البيانات
تحديد فئات البيانات وفترات الاحتفاظ بها والتكرار والتشفير والاختصاص القضائي والحذف والاسترداد. تتطلب وسائط التخزين في البيئات الإشعاعية اكتشاف الأخطاء وتصحيحها وتنقيتها وإدارة دورة الحياة.
نموذج التحمل للكتابة والتدهور واحتياطي القدرة والانتعاش بعد فقدان العقدة. تحديد ما إذا كان يمكن إعادة إنشاء البيانات من أجهزة استشعار المصدر أو يجب نسخها عبر العقد أو إعادتها إلى الأرض.
ربط التزامات المتانة بعقود الخدمة والمسؤولية. قد يقدر العميل المعالجة السريعة بينما لا يزال يحتاج إلى أرشيفات موثوقة على الأرض. يجب أن يتضمن نموذج التكلفة كل نسخة ونقل مطلوبة.
18. بناء العناية السيبرانية والسيطرة على الأوامر
رسم خريطة للهويات، والمفاتيح، وسلسلة توريد البرامج، وعملية التحديث، وسلطة القيادة، والمحطات الأرضية، والروابط المتقاطعة، وواجهات العملاء، والاستجابة للحوادث. يمكن أن يؤثر مسار الأمر المخترق على الكوكبة بأكملها.
يتطلب التمهيد الآمن، والتحديثات الموقعة، وجذور الثقة في الأجهزة، والتحكم المجزأ، وتدوير المفاتيح، والتسجيل والاسترداد المناسب للمهمة. اختبار فقدان الاتصال الأرضي والتحديثات التالفة وسلوك عبء العمل الضار.
قيمة الضوابط السيبرانية من خلال تجنب فقدان الخدمة والتعرض التنظيمي وتكلفة الاسترداد. الحصول على اختبارات وأدلة مستقلة. إن أوصاف السياسة وحدها لا تحدد فعالية التشغيل.
19. نموذج العمر الإنتاجي والتدهور
وضع افتراضات العمر الافتراضي على مستوى المكونات للمصفوفات الشمسية والبطاريات والمعالجات والذاكرة والتخزين والاتصالات والدفع والآليات. تحديد العنصر المحدود والشروط التي تحدد نهاية الخدمة.
وأفاد مكتب محاسبة الحكومة أن البنية الدفاعية الأمريكية المتكاثرة تتوقع استبدال الأقمار الصناعية كل خمس سنوات تقريبًا. هذا البرنامج ليس معيارًا تجاريًا لمركز البيانات المداري. ويوضح أن التجديد يمكن أن يكون افتراضًا محددًا لدورة الحياة في الأنظمة الكبيرة ذات المدار الأرضي المنخفض. [15]
قم ببناء منحنيات البقاء بدلاً من تاريخ تقاعد واحد. قم بتضمين حالات الفشل المبكرة والتدهور التدريجي وأحداث الوضع الشائع. قم بتحديث المنحنى مع تراكم بيانات الرحلة.

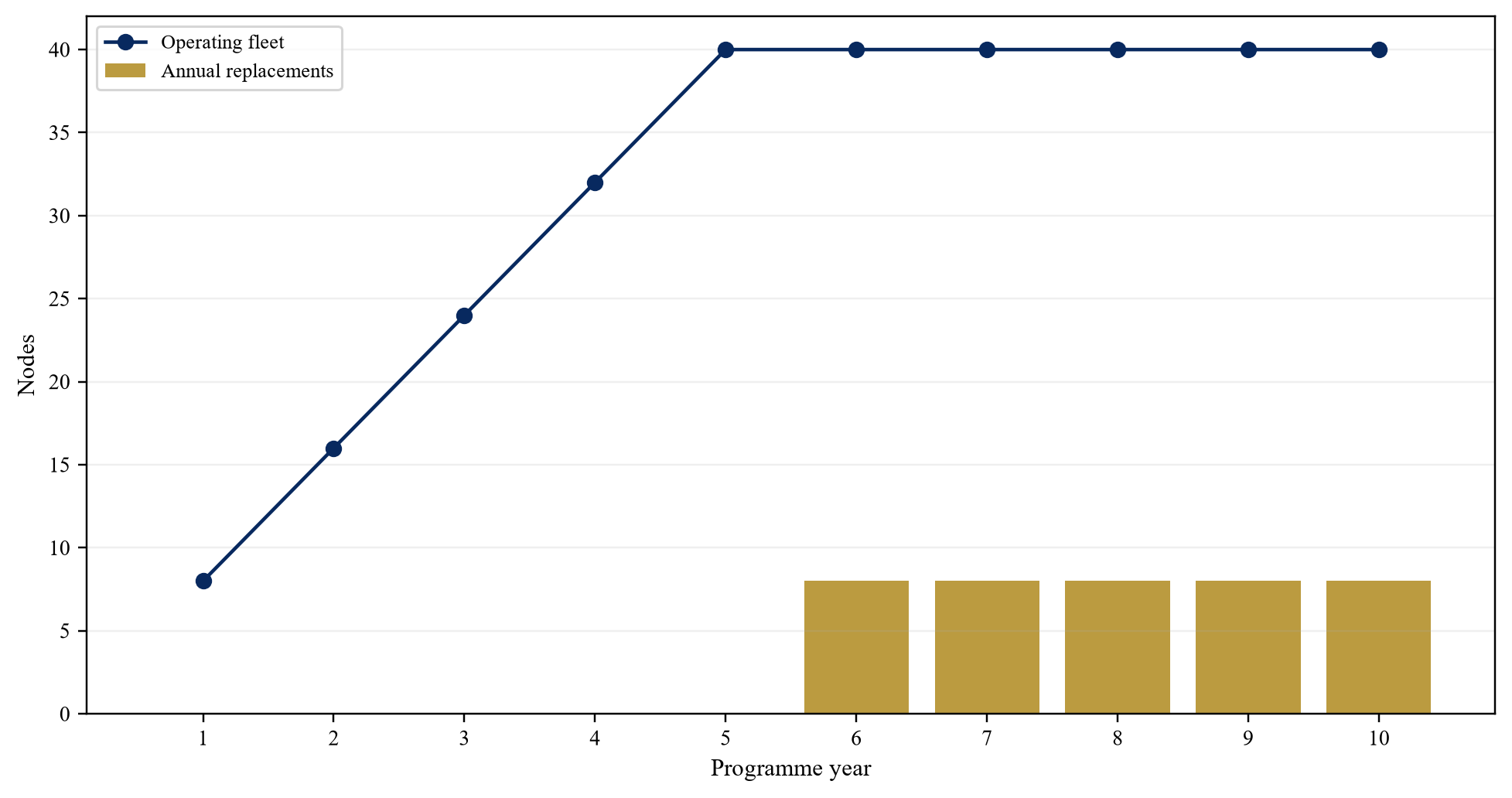

20. بناء دورة الاستبدال
بالنسبة لكوكبة ثابتة مكونة من 40 عقدة مع عمر إنتاجي مدته خمس سنوات، فإن متطلبات الاستبدال البسيطة على المدى الطويل هي ثماني عقد سنويًا قبل حالات الفشل أو النمو الإضافية. تؤدي سنة الاستبدال المتأخرة إلى تراكم الأعمال المتراكمة ويمكن أن تقلل من السعة القابلة للفوترة.
جدولة تجميد التصميم والمشتريات والتصنيع والاختبار وإطلاق التكامل والترخيص والإطلاق والتشغيل بشكل عكسي من إدخال الخدمة المطلوبة. وينبغي أن يمول الاحتياطي البديل دورة التسليم بأكملها، بما في ذلك عمليات النشر غير الناجحة ورأس المال العامل.
نموذج أجيال التكنولوجيا بشكل منفصل. يمكن أن يؤدي الاستبدال إلى تحسين كفاءة الحوسبة، في حين أن تغييرات الواجهة يمكن أن تؤدي إلى تعقيد البرامج وقطع الغيار. لا تفترض أن كل جيل جديد يصل في الوقت المحدد أو بتكلفة تسليم أقل.
21. معالجة التزامات التخلص من الحطام
تحدد ناسا الحطام المداري باعتباره نظامًا للسلامة وضمان المهمة وتحافظ على متطلبات التقييم والتخفيف والتخطيط لنهاية المهمة. ويفحص ترخيص لجنة الاتصالات الفيدرالية (FCC) أيضًا تخفيف الحطام للأنظمة التجارية. [16][17][18]
تشمل احتياطي الدفع، والتتبع، وتقييم الاقتران، وعمليات تجنب الاصطدام، والتخميل، وموثوقية التخلص، وتحليل إعادة الدخول. تقدير العواقب النقدية والقدرة على الاحتفاظ بالوقود للتخلص منه والمناورات.
التعامل مع الامتثال للتخلص كالتزام تشغيلي مستمر. يمكن لمجموعة كبيرة أن تواجه المتطلبات المتغيرة ومتطلبات التنسيق والتدقيق العام. استخدم المتخصصين القانونيين والفنيين وحافظ على الطوارئ لتغييرات التصميم.
22. خريطة الطيف ومخاطر التنسيق
تحديد كل التردد واتجاه الارتباط وعرض النطاق الترددي والمحطة الأرضية والبوابة ووظيفة القياس عن بعد والتكليف القضائية. تسجيل الترخيص المحلي، والتنسيق مع الاتحاد الدولي للاتصالات، وحقوق الهبوط الوطنية، وقيود النطاق المشترك.
قم ببناء جدول زمني للتسجيلات والتعليقات والتنسيق والاختبار والظروف التشغيلية. التمييز بين الترددات المطلوبة والاستخدام المصرح به والمنسق. تتطلب حالة العمل التي تعتمد على الحقوق المتنازع عليها أو غير المكتملة احتمالية واضحة وجدولاً زمنيًا.
اختبار البنى البديلة. قد تؤدي الروابط الضوئية إلى تقليل بعض الطلب على الراديو مع إدخال تبعيات الاكتساب والطقس. قد يظل القياس الاحتياطي عن بعد ضروريًا.
23. تقييم تكرار التصنيع
مراجعة النماذج الهندسية ووحدات التأهيل ووحدات الطيران وقدرة الموردين والإنتاجية وإعادة العمل ومدة الاختبار والتحكم في التكوين. النموذج الأولي الناجح لا يثبت وجود نظام إنتاج قابل للتكرار.
التوفيق بين فاتورة المواد وأوامر الشراء والمهل الزمنية وضوابط التصدير. تحديد المعالجات وحيدة المصدر، والذاكرة، والخلايا الشمسية، والبطاريات، والمحطات الضوئية، ومكونات الإشعاع وآليات النشر.
بناء منحنيات التعلم فقط من الأدلة ذات الصلة. قم بتضمين تكلفة الجودة وفشل اختبار القبول وإعادة التصميم. قم بتعيين إصدارات رأس المال مقابل الوحدات التي تجتاز اختبارات المصنع والبيئة المحددة.
24. وضع افتراضات التأمين على الإطلاق وفي المدار
تحديد الأحداث المؤمن عليها والاستثناءات والخصومات وفترات الانتظار والحدود الإجمالية وأدلة المطالبات وتسوية الأقساط. فشل الإطلاق المنفصل، وفشل النشر، والخسارة المبكرة في المدار، والتدهور الجزئي للقدرة، وانقطاع الأعمال.
احصل على المؤشرات الحالية للمركبة الفعلية والمدار وتصميم المركبة الفضائية وتسلسل النشر. يمكن أن تتغير شهية التأمين وسعره مع خسارة الخبرة والتركيز.
نموذج يحتفظ بالمخاطر والسيولة. قد تصل عائدات التأمين بعد الحاجة إلى رأس المال البديل. قد يطلب المقرضون والعملاء احتياطيات تتجاوز حدود السياسة.
25. بناء نموذج الإيرادات
نموذج الإيرادات حسب العميل المتعاقد، وعبء العمل، ووحدة الخدمة، والحد الأدنى من الالتزام، والتوافر، والقبول، والمنحدر والتحصيل. تجنب تحويل خطابات النوايا أو توقعات حجم السوق إلى إيرادات أساسية.
تستخدم الحالة الافتراضية سعر خدمة محقق يبلغ USD 6,000 لكل كيلووات شهريًا قابل للفوترة و65 بالمائة استخدام قابل للفوترة بعد زيادة التشغيل. هذه القيم هي سيناريوهات توضيحية دون ادعاء بوجود أدلة سوقية. عند سعة حوسبة قابلة للاستخدام تبلغ 10 ميجاوات، تنتج العمليات الحسابية USD 468 million من الإيرادات السنوية قبل أرصدة الخدمة ووقت التوقف عن العمل.
اختبار ضغط الأسعار والحلول الأرضية البديلة وتركيز العملاء. قد تكون أحمال العمل المدارية المتخصصة محدودة الحجم. وينبغي أن يحدد النموذج الطلب المطلوب لدعم كل شريحة نشر.
26. تطبيع تكاليف التشغيل
تشمل عمليات المهمة، وخدمات الشبكات والبوابات، والبرمجيات، والأمن السيبراني، والامتثال التنظيمي، وتقييم الاقتران، والتأمين، ودعم العملاء، والطاقة الأرضية، ونقل البيانات، وقطع الغيار، والهندسة، والنفقات العامة للشركات.
تكلفة منصة ثابتة منفصلة، والتكلفة لكل عقدة، والتكلفة لكل حمل عمل، ورأس المال البديل. يجب تضمين أرصدة الموردين أو خصومات الإطلاق فقط عندما يكون ذلك قابلاً للتنفيذ.
إنشاء جسر تحويل نقدي. قبول العملاء والتحصيلات قد يتأخر تفعيل الخدمة. قد تدفع البرامج الحكومية مقابل المعالم. قد يعترض العملاء التجاريون على التوفر أو جودة المخرجات.
27. بناء جدول رأس المال
بحث وتطوير منفصل، التأهيل، المادة الأولى، معدات الإنتاج، تصنيع العقد، الإطلاق، الأنظمة الأرضية، رأس المال العامل والطوارئ. ربط كل عنصر ببوابة القرار وصاحب الدليل.
يفترض النشر الكامل الافتراضي USD 2.45 billion لتصنيع العقد وتكاملها، وUSD 480 million لنفقات إطلاق الحالة المركزية، وUSD 320 million للأنظمة الأرضية والشبكية، وUSD 350 million للتطوير والتأهيل، وUSD 400 million للطوارئ ورأس المال العامل. إجمالي التمويل التوضيحي هو USD 4.0 billion.
مرحلة الخطة. ولا ينبغي للشريحة التوضيحية أن تمول المجموعة بأكملها مسبقًا. يجب أن تعتمد الجولات اللاحقة على نتائج الطاقة والحرارة والإشعاع والاتصالات والعملاء التي تم التحقق منها.
28. حساب اقتصاديات الوحدة
قم بحساب النفقات الرأسمالية التي تم تسليمها لكل كيلووات حوسبة تم تكليفها، والإيرادات لكل كيلووات متاحة للخدمة، وهامش المساهمة لكل عبء عمل قابل للفوترة، والتكلفة النقدية لكل مخرج مقبول. تضمين خسائر العقدة والاستبدال.
بالنسبة للحالة المركزية الافتراضية، USD 4.0 billion مقسومًا على 10 ميجاوات يساوي USD 400,000 لكل كيلووات حسابي مخطط له قبل احتساب السعة الفاشلة أو غير المتاحة. إذا أصبح 85 بالمائة فقط متاحًا للخدمة، فسترتفع النفقات الرأسمالية المقدمة لكل كيلووات متاح للخدمة إلى حوالي USD 470,600.
مقارنة اقتصاديات الوحدة عبر شرائح النشر والأجيال. وينبغي إثبات التحسن من خلال أدلة التصنيع والطيران بدلاً من افتراضه على نطاق واسع.
29. بناء الاحتياطي البديل
قم بتقدير تكلفة التسليم لعقدة بديلة واحدة، بما في ذلك التصنيع الحالي والتكامل والإطلاق. اضرب بالبدائل المجدولة وبدل الفشل المبني على الأدلة. قم بتمويل الاحتياطي قبل التوزيعات حيث تعتمد الاستمرارية على تجديد الموارد.
في الحالة المركزية الافتراضية، تتطلب ثمانية عمليات استبدال سنوية بتكلفة تسليم USD 70 million USD 560 million عامًا من العام السادس قبل النمو أو الخسائر غير الطبيعية. هذا الافتراض متحفظ بشكل متعمد وتوضيحي بالكامل.
اختبار ما إذا كان التدفق النقدي التشغيلي يمكن أن يدعم الاحتياطي. إن المنصة التي تبدو مربحة قبل استبدال رأس المال قد تدمر القيمة من خلال استنفاد الأسطول.
30. اختيار طريقة التقييم حسب الاستحقاق
استخدم التقييم القائم على المعالم أو الخيارات قبل تقديم الخدمة التجارية. أدلة القيمة المكتملة، ورأس المال المتبقي، واحتمال الوصول إلى البوابة التالية، والانتعاش السلبي. تجنب هيمنة القيمة النهائية عندما تكون اقتصاديات الخدمة والاستبدال غير مثبتة.
استخدم السيناريوهات المرجحة بالاحتمالات عندما تظل المسارات الفنية والتنظيمية منفصلة. استخدم التدفق النقدي المخصوم بعد إمكانية دعم السعة والتسعير وتكلفة التشغيل والعمر الإنتاجي والاستبدال. تتطلب مقارنات السوق تطبيعًا دقيقًا لأن خدمات الإطلاق ومشغلي الأقمار الصناعية ومراكز البيانات الأرضية وشركات البرمجيات لها اقتصاديات مختلفة.
تطبيق افتراضات المشاركين في السوق وفقًا للمعيار الدولي لإعداد التقارير المالية رقم 13 عندما تكون القيمة العادلة مطلوبة ومبادئ القيمة القابلة للاسترداد لمعيار المحاسبة الدولي رقم 36 عند اختبار انخفاض القيمة. توفر الورقة إطارًا للقرار ولا تقدم نصيحة محاسبية. [27][28]
31. تطبيق حالة التقييم الافتراضي
يخطط المشروع الافتراضي لإنشاء 40 عقدة بسعة حوسبة قابلة للاستخدام تبلغ 10 ميجاوات. تكلفة البناء المركزي هي USD 4.0 billion. تتطلب مرحلة العرض التوضيحي والتنظيمي USD 180 million، وتتطلب المجموعة التجارية الأولى USD 720 million أخرى، ويتطلب النشر المتبقي USD 3.1 billion.
عند الاستخدام المستقر القابل للفوترة بنسبة 65 بالمائة وUSD 6,000 لكل كيلوواط شهري قابل للفوترة، تبلغ الإيرادات السنوية USD 468 million. يفترض السيناريو المركزي USD 150 million لتكلفة التشغيل السنوية قبل الاستبدال وUSD 560 million لرأس المال البديل السنوي من السنة السادسة. توضح هذه الافتراضات لماذا لا تحدد الإيرادات وحدها القيمة.
ولذلك يتم تقييم الاستثمار من خلال قيمة الخيار المرحلية حتى تتحسن اقتصاديات الاستبدال أو يدعم التسعير والاستخدام احتياطي الحالة المستقرة. تبلغ قيمة الأسهم التوضيحية قبل العرض التوضيحي USD 80 million، وترتفع إلى USD 260 million بعد تجربة طيران ناجحة بقدرة 50 كيلووات وUSD 950 million بعد مجموعة تجارية بقدرة 500 كيلووات مع قبول العملاء. هذه الأرقام هي نقاط تفاوض افتراضية، وليست تقييمات سوقية.

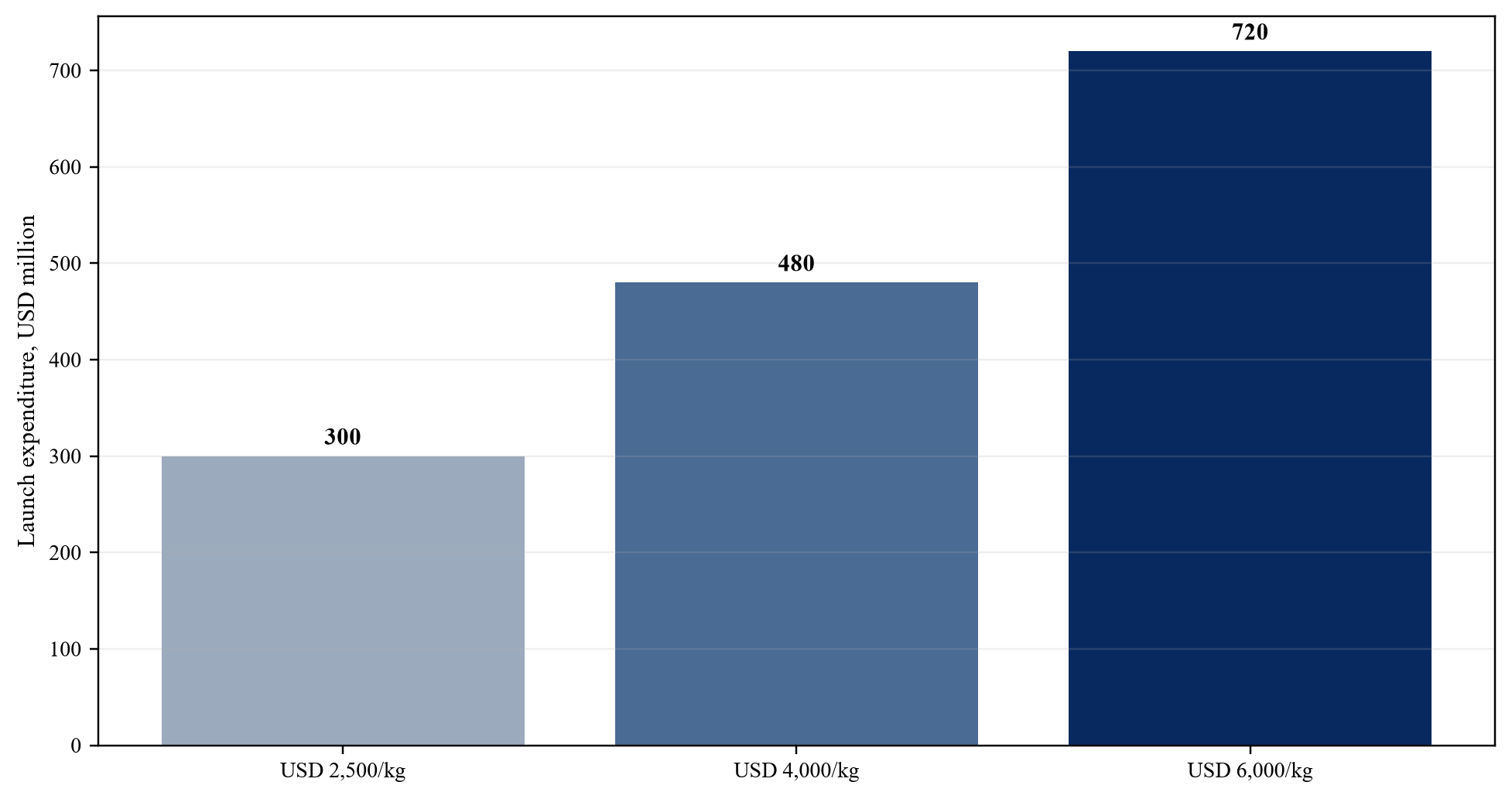

32. تشغيل سيناريوهات تكلفة الإطلاق
قم بتطبيق تكاليف الإطلاق التي تم تسليمها على الكوكبة الكاملة التي يبلغ وزنها 120 ألف كيلوغرام. عند USD 2,500 للكيلوغرام الواحد، تبلغ نفقات الإطلاق USD 300 million. في USD 4,000, هو USD 480 million. في USD 6,000, هو USD 720 million.
إعادة حساب تكلفة الوحدة واحتياجات التمويل واحتياطي الاستبدال. تؤثر حالة تكلفة الإطلاق الأعلى على كل من النشر الأولي وكل مجموعة تجديد. ويمكنه أيضًا تغيير حجم العقدة المفضلة وتركيز الإطلاق والتأمين.
جدول الإجهاد وكذلك السعر. يكون للسعر المتعاقد عليه المنخفض قيمة محدودة إذا كانت تواريخ الإطلاق لا تدعم التزامات العملاء واحتياجات الاستبدال.

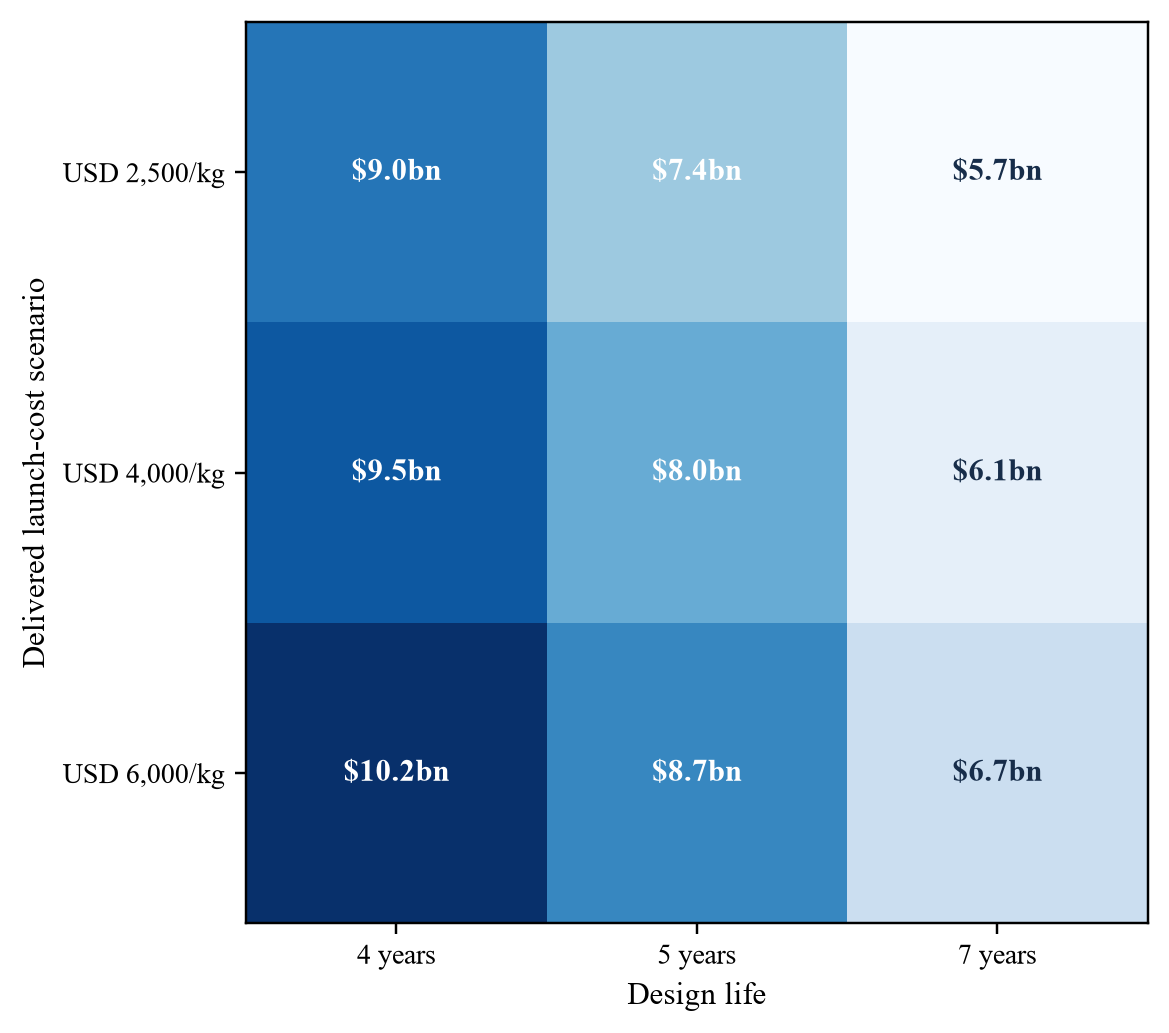

33. تشغيل سيناريوهات العمر الإنتاجي والفشل
قارن الأعمار الإنتاجية لأربع سنوات وخمس سنوات وسبع سنوات مع معدلات خسارة سنوية مبكرة تبلغ واحد وثلاثة وستة في المائة. يزيد العمر الأقصر من الاستبدال السنوي والطلب على الإنتاج. يؤدي ارتفاع الخسارة المبكرة إلى تقليل السعة المتاحة ويمكن أن يؤدي إلى الحصول على ائتمانات العملاء.
اختبار الفشل المرتبطة. يمكن أن يؤثر مكون حساس للإشعاع، أو عيب في البطارية، أو خلل في البرنامج، أو آلية النشر على مجموعة كاملة. قد يؤدي التنويع من خلال إنشاء التصميم إلى تقليل أحد المخاطر وزيادة تعقيد التشغيل.
استخدم القياس عن بعد في المدار لتحديث توزيعات البقاء. قم بتحرير رأس المال لاحقًا عندما يظل التدهور والفشل الملحوظ ضمن نطاقات محددة مسبقًا.
34. تشغيل سيناريوهات الطاقة الحرارية والاستخدام
يختلف إنتاج الطاقة الشمسية في نهاية العمر الافتراضي، وتوافر البطارية، وأداء الرادياتير، وكفاءة الحوسبة، ودورة العمل، واستخدام العملاء. تحديد القيد الملزم في كل حالة.
يمكن أن يكون لتخفيض الطاقة المتوفرة للخدمة بنسبة 10 بالمائة تأثير على الإيرادات يزيد عن 10 بالمائة في حالة انتهاك الحد الأدنى الثابت للعملاء أو التكرار أو عبء العمل. قد يؤدي الاختناق الحراري أيضًا إلى تركيز الخدمة في فترات مدارية مناسبة.
ربط التخفيفات بالتكلفة والجدول الزمني. تضيف المزيد من مساحة المصفوفة أو البطاريات أو المشعات أو التكرار كتلة ورأس مال. يمكن أن تعمل جدولة البرامج على تحسين الاستخدام ضمن حدود الأجهزة ويجب إظهارها ضمن أحمال العمل التمثيلية.
35. تصميم خطة الأسهم المرحلية
يجب على البوابة الأولى تمويل التحليل التنظيمي ودراسات التجارة المعمارية والاختبارات الأرضية. يجب أن تمول البوابة الثانية عرض طيران متكامل. يجب أن تقوم البوابة الثالثة بتمويل المجموعة التجارية الأولى مع الحد الأدنى من العملاء المنفذين. يجب أن تمول البوابة الرابعة نشر الكوكبة القابل للتكرار بعد قياس اقتصاديات الوحدة.
حدد اختبارات الإصدار لكل بوابة: حالة الترخيص، والتأهيل البيئي، وعقد الإطلاق، والطاقة المنشورة، والحوسبة المستدامة، والهامش الحراري، وأداء الارتباط، وقبول العميل، والتوفر، والتحصيل النقدي.
استخدم الأسهم المقسمة أو الأدوات القابلة للتحويل أو الضمانات الهامة أو التسهيلات الملتزم بها وفقًا لاحتياجات المستثمر والشركة. يجب أن تحافظ الشروط على مرونة التشغيل مع منع تحرير رأس المال تلقائيًا بعد العروض التوضيحية غير المكتملة.
36. تحويل الاجتهاد إلى حماية الصفقات
قم بصياغة الإقرارات والمواثيق حول الوضع التنظيمي، والملكية الفكرية، وبيانات الاختبار، وميزانيات الكتلة والطاقة، والتزامات الموردين، وعقود الإطلاق، واتفاقيات العملاء، والضوابط السيبرانية، وخطط الحطام واستخدام الأموال. إرفاق الجداول الزمنية الخاضعة للرقابة.
استخدم الشروط السابقة للترخيص الحاسم وحجز الإطلاق واختبارات التأهيل والتزامات العملاء. استخدم الضمان أو العوائق أو الاعتبارات الطارئة للمطالبات الفنية أو التجارية التي لم يتم حلها في عملية الاستحواذ.
تحديد حقوق الإبلاغ والتفتيش. يجب أن يتلقى المستثمرون أدلة يتم التحكم فيها بالتكوين، ونتائج الاختبار، وتقارير الإطلاق والشذوذ، وتسويات حالة القدرة، وحسابات احتياطي الاستبدال.

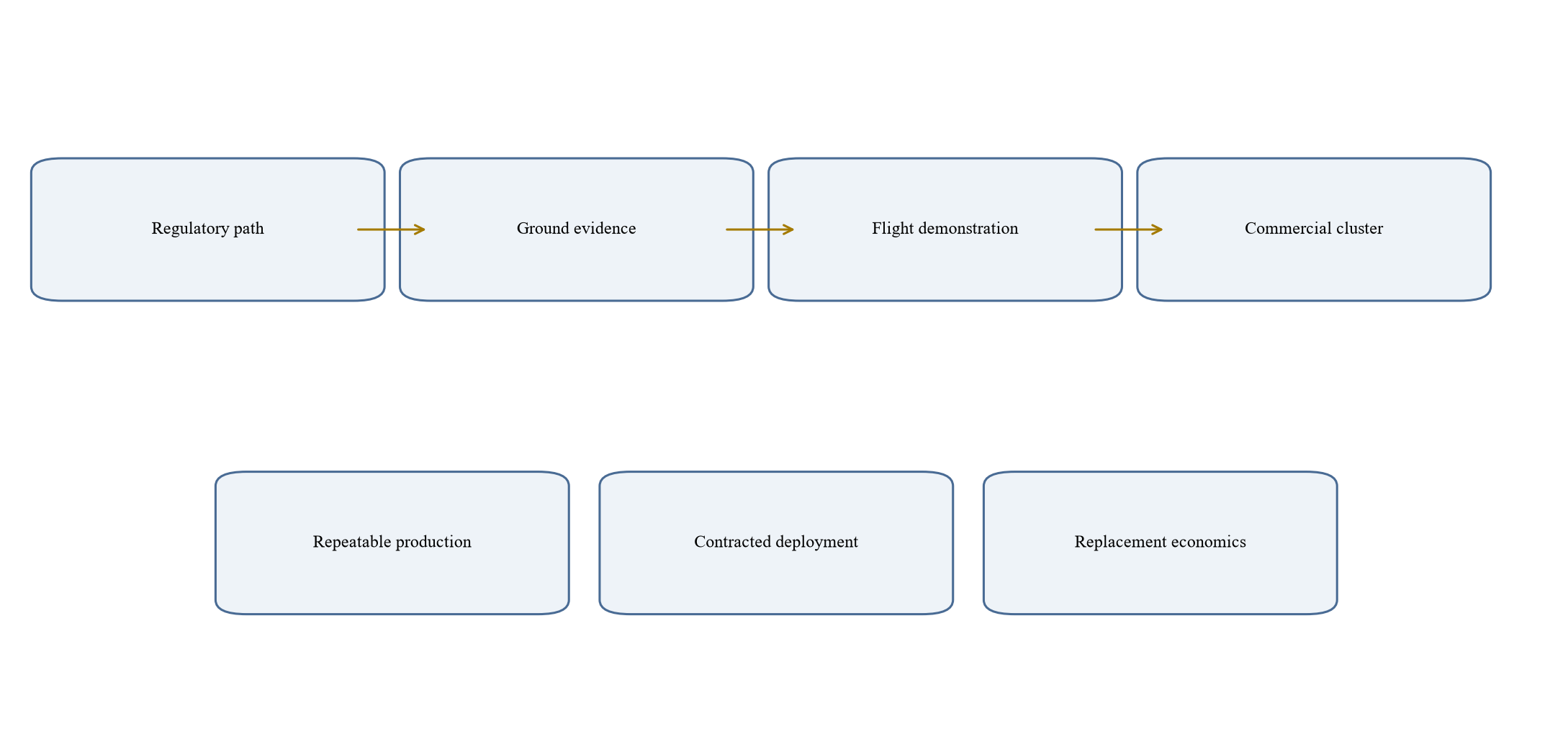

37. صياغة قرار لجنة الاستثمار
يجب أن توضح ورقة الاستثمار رأس المال المطلوب، والمعلم التالي، واحتمالية النجاح، والتعافي من الجانب السلبي، والمسار التنظيمي، وتركيز الإطلاق، والحوسبة القابلة للاستخدام، والهامش الحراري، وأدلة العميل، ومتطلبات الاستبدال، ومدرج السيولة.
تابع حيث تكون الشريحة كافية للوصول إلى نقطة انعطاف للقيمة قابلة للقياس وتدعم الأدلة التصميم المذكور. أعد التسعير حيث تختلف الكتلة أو الإطلاق أو الطاقة أو التبريد أو العمر الإنتاجي أو الطلب عن حالة الشركة. قم بالتأجيل عندما يظل الترخيص أو التكامل أو قبول العميل دون حل. قم بالانسحاب حيث لا يمكن لسعر الخدمة المعقول واستخدامها تمويل العمليات والاستبدال.
استخدم نفس التعريفات في النموذج الفني وخطة الرسملة وعقد العملاء والتقييم وتقارير مجلس الإدارة. هذا الانضباط يجعل الأدلة المستقبلية قابلة للمقارنة ويكشف عن انحراف الافتراضات.
الملحق أ. نموذج السعة المدارية
أنشئ نموذجًا على مستوى العقدة باستخدام الكتلة الجافة، وكتلة الإطلاق، ومخرجات الطاقة الشمسية، وسعة البطارية، وحمل التدبير المنزلي، وحمل الاتصالات، والحد الحراري، وحمل الحوسبة، والتكرار، والتوفر، وقبول العميل. محاكاة المدار والوقت بدلاً من استخدام المتوسطات السنوية وحدها.
تجميع العقد حسب مجموعة الصدفة والتوليد والإطلاق. تتبع السعة المخططة، والمصنعة، والمطلقة، والمنشورة، والتكليف، والمتاحة للخدمة، والقابلة للفوترة. سجل الخسائر والتدهور.
إخراج كيلووات/ساعة قابلة للفوترة شهريًا، وإنتاجية عبء العمل، ووقت الاستجابة، وأرصدة الخدمة، وتكلفة التشغيل، واحتياجات الاستبدال، والنقد. الحفاظ على البيانات المصدر والتحويلات وإصدار النموذج.
الملحق ب. الحد الأدنى من الأدلة التأكيدية
الحصول على الملفات والأوامر التنظيمية الكاملة، والتحليل المداري، وخطة الطيف، وتقييم الحطام، وميزانيات الكتلة والطاقة، والنموذج الحراري، وتحليل الإشعاع، والاختبارات البيئية، وفواتير المواد، وعقود الموردين، وعائدات التصنيع، واتفاقيات الإطلاق، ومؤشرات التأمين، واتفاقيات الشبكة، وعقود العملاء، وهندسة البرمجيات، والاختبارات السيبرانية والسجلات المالية.
لكل عنصر ومصدر السجل والتاريخ والمالك والتكوين والاكتمال والاستثناءات. التوفيق بين الملخصات والملفات الأصلية. الاحتفاظ بالقياس عن بعد وبيانات الاختبار مع البيانات الوصفية.
تتطلب مراجعة مستقلة لافتراضات نموذج المواد. يمكن للعرض التقديمي للشركة أن يوجه الاجتهاد ولا يمكن أن يحل محل الأدلة التنظيمية أو الفنية أو التعاقدية أو المالية.
الملحق ج. حالة عمل افتراضية
يتكون النظام الافتراضي من 40 عقدة، و3000 كيلوجرام لكل عقدة، و250 كيلووات من الحوسبة القابلة للاستخدام لكل عقدة، و10 ميجاوات إجمالاً. إجمالي كتلة الإطلاق 120 ألف كجم. عمر تصميم العقدة هو خمس سنوات.
التمويل الأولي المركزي هو USD 4.0 billion، بما في ذلك USD 2.45 billion للتصنيع والتكامل، وUSD 480 million للإطلاق، وUSD 320 million للأنظمة الأرضية والشبكية، وUSD 350 million للتطوير والتأهيل، وUSD 400 million للطوارئ ورأس المال العامل.
تبلغ الإيرادات المركزية المستقرة USD 468 million عند استخدام قابل للفوترة بنسبة 65 بالمائة وUSD 6,000 لكل كيلووات شهريًا قابل للفوترة. تكلفة التشغيل السنوية قبل الاستبدال هي USD 150 million. بدءًا من السنة السادسة، تتطلب كل ثماني عمليات استبدال سنوية في USD 70 million USD 560 million. جميع الأرقام افتراضية وتظهر أهمية اقتصاديات التجديد.
الملحق د. أسئلة لجنة الاستثمار
ما هو عبء العمل الذي يكتسب قيمة قابلة للقياس من المعالجة المدارية؟ من هو العميل الملتزم قانونًا بالدفع؟ ما هي القدرات التي تم إثباتها في البيئة ذات الصلة؟ ما هو الترخيص المطلوب قبل الخدمة؟
ما هي الميزانية التوفيقية بين الكتلة والطاقة والحرارة؟ ما هي قدرة الإطلاق المتعاقد عليها؟ ما هي أدلة الفشل والتدهور التي تدعم الحياة المفيدة؟ كيف سيتم تجديد صندوق المنصة؟
ما هي الافتراضات التي تخلق معظم حساسية التقييم؟ ما هو الإنجاز الذي يمكن أن تثبته الشريحة التالية؟ ما هي الحقوق التي تحمي المستثمرين في حالة فشل الأدلة؟
الملحق هـ. إدارة السيناريو
قم بتعيين المصدر والمالك ومستوى الثقة وتاريخ التحديث لكل افتراض. فصل البيانات المرصودة والشروط المنفذة والتقديرات الهندسية والسيناريوهات الافتراضية. التحكم في الإصدار في النموذج وسجل القرار.
استخدم الضغوط الفردية والحالات المجمعة. تجنب الجمع بين الافتراضات غير المتسقة أو تطبيق المدخرات قبل تمويل الإجراء التمكيني وإظهاره.
تحديد عتبات لإصدار الشريحة وإعادة التسعير وإعادة التصميم والسحب. قم بإعادة النظر في القرار كلما تغيرت الأدلة التنظيمية أو الإطلاق أو التقنية أو أدلة العملاء.
الملحق و. قاموس البيانات
العقدة المخططة تعني نية الإدارة. العقدة المصنعة تعني الوحدة التي أكملت بوابة المصنع المحددة. العقدة المطلقة تعني الحمولة التي يتم تسليمها بواسطة مركبة الإطلاق. العقدة المنشورة تعني الوحدة التي أكملت الفصل والنشر. العقدة المكلفة تعني الوحدة التي اجتازت القبول في المدار. العقدة المتاحة للخدمة تعني وحدة مفوضة قادرة على تسليم عبء العمل المتعاقد عليه. السعة القابلة للفوترة تعني الخدمة المقبولة التي يمكن إصدار فاتورة لها.
طاقة الحوسبة القابلة للاستخدام هي الطاقة الكهربائية المتاحة لمعالجة أحمال العمل بعد كل أحمال النظام الأساسي والاحتياطيات وتخفيض القدرة. الاستخدام القابل للفوترة هو استخدام عبء العمل المقبول مقسومًا على سعة الخدمة المتاحة خلال فترة القياس. تشمل تكلفة الاستبدال المسلمة التصنيع والتكامل والإطلاق والتشغيل والخسائر المتوقعة.
استخدم هذه التعريفات بشكل متسق عبر الهندسة والتمويل وتعاقدات العملاء وإعداد تقارير مجلس الإدارة.
الملحق ز. أرقام وجداول القرار

افتراضية تماما. 120.000 كيلوغرام من كتلة إطلاق الكوكبة.
| حالة القدرة | الحد الأدنى من الأدلة | معالجة التقييم |
|---|---|---|
| المخطط لها | خطة مجلس الإدارة والتصميم الأولي | خيار استراتيجي فقط |
| المصنعة | سجل التكوين وقبول المصنع | أدلة التكلفة تخضع لمخاطر الإطلاق |
| انطلقت | تأكيد الإطلاق | تخضع لمخاطر النشر والتكليف |
| بتكليف | اختبار القبول في المدار | إمكانات الخدمة تخضع لقبول العملاء |
| الخدمة متاحة | اختبار الطاقة المستدامة والحرارة والحساب والارتباط | القدرة التشغيلية المرجحة الاحتمالية |
| قابلة للفوترة | قبول العميل والفاتورة والتحصيل | أدلة التدفق النقدي المتكررة |
إطار الاستثمار المقترح.

إجمالي الطلب على العقدة الافتراضي بالكامل يبلغ 400 كيلووات.
| مسار العمل | شهادة | استخدام القرار |
|---|---|---|
| الكتلة والواجهة | السيطرة على الميزانية الشاملة والرسومات والهوامش | تناسب السيارة وتكلفة التسليم |
| فتحة التعاقد | الاتفاقية المبرمة وجدول الدفع | الإيقاع وتوقيت التمويل |
| اندماج | خطة الاختبار والموزع وأدلة الفصل | خطر النشر |
| ضمان المهمة | عملية التأهيل والقبول والشذوذ | احتمال الخسارة |
| تأمين | الإشارة والاستثناءات والحدود | مخاطر السيولة المحتجزة |
| التكليف | بروتوكول الاختبار والقبول في المدار | التعرف على القدرات |
متطلبات الأدلة المقترحة.

المسافة المادية مقسومة على سرعة الضوء؛ لا يشمل التوجيه والنطاق المائل والمعالجة ووقت الانتظار.
| مشكلة | اختبار الحد الأدنى | رابط التدفق النقدي |
|---|---|---|
| نهاية الحياة انتاج الطاقة الشمسية | نموذج المدار والتدهور | الطاقة المتاحة للخدمة |
| عمر البطارية | الدورة والاختبار الحراري | قدرة الكسوف والاستبدال |
| الرفض الحراري | اختبار الفراغ الحراري المترابط وفي المدار | دورة عمل حسابية مستدامة |
| تحمل الإشعاع | اختبار المكونات والنظام | احتياطي الفشل والتدهور |
| كفاءة عبء العمل | معيار تمثيلي شامل | الإنتاجية القابلة للفوترة |
الإطار المقترح.

افتراضية تماما. مجموعات سنوية مكونة من ثماني عقد وعمر تصميمي مدته خمس سنوات.
| يستخدم | حالة مركزية |
|---|---|
| التطوير والتأهيل | 350 |
| تصنيع العقدة والتكامل | 2,450 |
| إطلاق النفقات | 480 |
| الأنظمة الأرضية والشبكية | 320 |
| الطوارئ ورأس المال العامل | 400 |
| المجموع | 4,000 |
افتراضية تماما. USD مليون.

إجمالي التمويل الأولي والتمويل البديل الافتراضي لمدة عشر سنوات؛ USD مليار.
| بوابة | شهادة | رأس المال التوضيحي | قيمة الأسهم التوضيحية |
|---|---|---|---|
| بنيان | المسار التنظيمي، نموذج الكتلة والطاقة الحرارية المتكامل | USD 40m | USD 80m |
| مظاهرة الطيران | 50 كيلو واط من الحوسبة المستدامة وقبول الارتباط | التراكمي USD 180m | USD 260m |
| الكتلة التجارية | 500 كيلو واط من الخدمة المقبولة والحد الأدنى للعملاء | التراكمي USD 900m | USD 950m |
| النشر المتكرر | عائد الإنتاج والإيقاع المتعاقد عليه وخطة الاستبدال | مشروع محدد | تقييم التدفق النقدي |
الإطار المقترح بقيم افتراضية بالكامل.

إطار الحوكمة المقترح.
| مخاطرة | حماية | الدليل أو الزناد |
|---|---|---|
| تأخير التصريح | الإغلاق المرحلي أو الشرط المسبق | مرحلة الترخيص الرسمي |
| قصور الأداء | الشريحة الهامة وتعديل الأسعار | اختبار مقبول في المدار |
| إطلاق التركيز | ميثاق تنويع مقدمي الخدمات | بيان الإطلاق المنفذ |
| تبعية المورد | حقوق التنازل والتدخل والمخزون | اتفاقية توريد ملزمة |
| استبدال نقص التمويل | اختبار الاحتياطي والتوزيع المحدود | نموذج دورة الحياة المعتمد |
| عدم تحويل العميل | الاعتبار المشروط | إيرادات الخدمة المجمعة |
تتطلب الشروط مشورة قانونية خاصة بالمعاملة.
| متري | مصدر | مشغل |
|---|---|---|
| العقد المعتمدة والمفوضة | السجل التنظيمي والقياس عن بعد | الجدول الزمني أو تباين النطاق |
| حساب الخدمة المتاحة كيلوواط | اختبارات الطاقة والحرارة وعبء العمل | نقص القدرات |
| الاستخدام والتحصيل القابل للفوترة | قبول العملاء والسجلات المصرفية | تباين الطلب |
| تكلفة الإطلاق والفتحة المتاحة التالية | العقود المنفذة | مخاطر التمويل أو الاستبدال |
| الفشل والتدهور من قبل الفوج | تقارير القياس عن بعد والشذوذ | مراجعة الحياة المفيدة |
| تغطية احتياطية بديلة | نموذج الخزانة ودورة الحياة | تقييد التوزيع |
الإطار المقترح.
مصادر
- لجنة الاتصالات الفيدرالية، مكتب الفضاء يقبل تقديم طلب SpaceX لمراكز البيانات المدارية، DA 26-113، 4 فبراير 2026. إقرأ المصدر الأساسي
- تطبيق لجنة الاتصالات الفيدرالية، Orbital Compute Inc. SAT-LOA-20260624-00251، إشعار عام لشهر أغسطس 2026. إقرأ المصدر الأساسي
- الإدارة الوطنية للملاحة الجوية والفضاء، حوسبة الرحلات الفضائية عالية الأداء. إقرأ المصدر الأساسي
- مختبر ناسا للدفع النفاث، قدرة حوسبة فضائية عالية الأداء. إقرأ المصدر الأساسي
- بوابة التسويق لوكالة الفضاء الأوروبية، ومختبر فاي الجديد في السويد، وظهور الحوسبة المتطورة في الفضاء. إقرأ المصدر الأساسي
- وكالة الفضاء الأوروبية، نظم البيانات. إقرأ المصدر الأساسي
- الإدارة الوطنية للملاحة الجوية والفضاء، أحدث تكنولوجيا المركبات الفضائية الصغيرة 2026. إقرأ المصدر الأساسي
- الإدارة الوطنية للملاحة الجوية والفضاء، أنظمة الطاقة للمركبات الفضائية الصغيرة. إقرأ المصدر الأساسي
- الإدارة الوطنية للملاحة الجوية والفضاء، التحكم الحراري للمركبات الفضائية الصغيرة. إقرأ المصدر الأساسي
- الإدارة الوطنية للملاحة الجوية والفضاء، مواد وآليات هياكل المركبات الفضائية الصغيرة. إقرأ المصدر الأساسي
- الإدارة الوطنية للملاحة الجوية والفضاء، اتصالات المركبات الفضائية الصغيرة. إقرأ المصدر الأساسي
- الإدارة الوطنية للملاحة الجوية والفضاء، إلكترونيات الطيران للمركبات الفضائية الصغيرة. إقرأ المصدر الأساسي
- شركة Space Exploration Technologies Corp.، وFalcon 9، وبرنامج Rideshare. إقرأ المصدر الأساسي
- قوة الفضاء الأمريكية، منظمة الإطلاق تميل إلى ضمان المهمة الحديثة والتكامل السريع، 2025. إقرأ المصدر الأساسي
- مكتب محاسبة حكومة الولايات المتحدة، مخاطر أقمار التحذير الصاروخية على توصيل القدرات، GAO-26-107085. إقرأ المصدر الأساسي
- الإدارة الوطنية للملاحة الجوية والفضاء، مكتب برنامج الحطام المداري. إقرأ المصدر الأساسي
- الإدارة الوطنية للملاحة الجوية والفضاء، NPR 8715.6B متطلبات الحد من الحطام المداري. إقرأ المصدر الأساسي
- الإدارة الوطنية للملاحة الجوية والفضاء، NASA-STD-8719.14 ، عملية الحد من الحطام المداري. إقرأ المصدر الأساسي
- لجنة الاتصالات الفيدرالية، الابتكار الفضائي؛ تخفيف الحطام المداري في عصر الفضاء الجديد، لجنة الاتصالات الفيدرالية 24-6. إقرأ المصدر الأساسي
- لجنة الاتصالات الفيدرالية، الابتكار الفضائي؛ تسهيل القدرات لتجميع وتصنيع الخدمات في الفضاء، لجنة الاتصالات الفيدرالية 24-21. إقرأ المصدر الأساسي
- الاتحاد الدولي للاتصالات، لوائح الراديو. إقرأ المصدر الأساسي
- حلول الفضاء لوكالة الفضاء الأوروبية، عرض SpaceCloud. إقرأ المصدر الأساسي
- مديرية غودارد للهندسة والتكنولوجيا التابعة لناسا، تقنية HPSC متعددة النواة المقوية للإشعاع. إقرأ المصدر الأساسي
- ناسا جودارد مديرية الهندسة والتكنولوجيا، أجهزة وتكنولوجيا الطيران الفضائي. إقرأ المصدر الأساسي
- خادم التقارير الفنية للإدارة الوطنية للملاحة الجوية والفضاء، أحدث تكنولوجيا المركبات الفضائية الصغيرة، 2025. إقرأ المصدر الأساسي
- خادم التقارير الفنية للإدارة الوطنية للملاحة الجوية والفضاء، مقدمة لبيئة الحطام المداري ومتطلبات التخفيف، 2025. إقرأ المصدر الأساسي
- مؤسسة المعايير الدولية لإعداد التقارير المالية، المعيار الدولي لإعداد التقارير المالية رقم 13 قياس القيمة العادلة. إقرأ المصدر الأساسي
- مؤسسة المعايير الدولية لإعداد التقارير المالية، معيار المحاسبة الدولي 36 انخفاض قيمة الأصول. إقرأ المصدر الأساسي
- مؤسسة المعايير الدولية لإعداد التقارير المالية، معيار المحاسبة الدولي 38 الأصول غير الملموسة. إقرأ المصدر الأساسي
- المنظمة الدولية للتوحيد القياسي، ISO 24113 الأنظمة الفضائية، متطلبات تخفيف الحطام الفضائي. إقرأ المصدر الأساسي
