M&A |ラテンアメリカ~GCC首都回廊

GCC ラテンアメリカの再生可能エネルギープラットフォームの資本

市場全体でプロジェクトのパイプライン、グリッドアクセス、オフテイク、通貨、ポートフォリオ構築を比較します。

ラテンアメリカ全土の風力、太陽光、貯蔵、送電資産は、湾岸地域の投資家によって検討された多様な再生可能エネルギーのプラットフォームを形成しています。
簡単な回答

GCCが支援するラテンアメリカの再生可能エネルギープラットフォームを、実行可能なプロジェクト権、検証済みの送電網容量、銀行性の高い発電量、一致通貨での資金調達、資産レベルの運用管理を通じて引き受けます。この枠組みでは、ブラジル、チリ、コロンビア、メキシコを比較し、営業キャッシュを建設および開発のオプション価値から分離しています。すべての作業量と成果は管理上の仮定です。

要旨

ラテンアメリカには豊富な再生可能資源、確立された電力市場があり、多額の投資が必要です。 これらの特性により、すべての風力、太陽光、貯蔵、送電パイプラインが投資可能になるわけではありません。 湾岸地域の投資家は、大規模な開発ポートフォリオを取得しながら、実行可能な送電網へのアクセス、銀行性の高い取水、土地管理、許可、現地通貨での資金調達、または地域社会の同意が不足しているプロジェクトを所有している可能性があります。 したがって、投資の決定は、メガワット数ではなく、プロジェクトの転換と現金の回収可能性から始まります。 この文書は、ソブリン関連の投資家、インフラファンド、公益事業、開発者、貸し手、および戦略的買い手向けに、GCC からラテンアメリカへの再生可能エネルギー プラットフォーム フレームワークを開発します。 ブラジル、チリ、コロンビア、メキシコを、それぞれの異なる法的および市場構造を維持しながら、共通の意思決定ゲートを通じて比較します。 このフレームワークは、営業資産、建設資産、開発後期および初期段階のパイプラインを分離します。世代の経済性を考慮する前にグリッドの可用性をテストします。収益通貨と債務返済額を一致させる。価格抑制、ベーシスおよびマーチャントエクスポージャー。そして、プラットフォームの評価を資産ごとのリスク加重ブリッジに変換します。 また、買収ガバナンス、現地管理、環境および社会的デリジェンス、データ管理、ヘッジ、借り換え、撤退の準備についても定義します。 成功したケースは完全に仮説です。 GCC の投資家は、4 つの市場にわたる 900 MW の風力発電および太陽光発電資産、建設中の 350 MW、および 750 MW の開発機会を含むプラットフォームを検討しています。 取得、建設、予約、トランザクションの合計使用量は USD 1.20 billion と想定されます。 提案された資金には、スポンサー資本の USD 440 million、現地通貨または一致通貨のプロジェクト負債の USD 520 million、買収負債の USD 180 million、および触媒または開発資金の USD 60 million が含まれます。 債務返済に利用できる中央現金は、年間債務返済額の USD 75 million に対して USD 105 million、つまり 1.40 倍と想定されます。 生産削減、商業操業の遅延、価格下落、操業コストの上昇、不利な為替換算などの相関的なマイナス面により、補償額は救済前は1.07倍、段階的な資本、ヘッジ、ポートフォリオアクション後は1.21倍に減少します。 すべての金額、パーセンテージ、スコア、スケジュール、結果は管理上の仮定です。 この訴訟は観察された取引について説明したものではなく、予測、投資アドバイス、信用に関するアドバイス、法律上のアドバイス、税金に関するアドバイス、エンジニアリングに関するアドバイス、または規制上のアドバイスでもありません。

JEL 分類: F21、F34、G24、G31、G32、L94、Q42、Q48

キーワード: GCC 資本、ラテンアメリカ再生可能エネルギー、プラットフォーム買収、プロジェクトファイナンス、送電網アクセス、電力購入契約、抑制、外国為替、エネルギー貯蔵、ポートフォリオ構築

この Matchpoint Insight は、Matchpoint Partners の調査の Web 版を紹介します。サポートペーパーには、完全なフレームワーク、構造、実際の例、およびソース資料が含まれています。

Register Before Download   M&A の実践を詳しく見る

1. プロジェクトを審査する前に投資決定を定義する

投資委員会は、プラットフォームが何を達成することが期待されるかを決定する必要があります。考えられる義務には、安定した契約利回り、インフレに連動したキャッシュフロー、開発の上振れ、地域規模、技術力、企業買収者へのアクセス、または将来の買収のための基盤が含まれます。これらの目標には、さまざまなポートフォリオが必要です。長期の電力購入契約を結んだ稼働中の太陽光発電資産は、発電量をサポートできます。風力開発パイプラインは、より大きな上振れをもたらす可能性があり、送電網、許可、建設のリスクが実質的に大きくなる可能性があります。ストレージ プラットフォームは、市場ルールとディスパッチ権が収益をサポートする場合にのみ、システムの柔軟性を収益化できます。

義務では、対象国、技術、開発段階、収益範囲、通貨許容範囲、単一資産の最大エクスポージャー、レバレッジ、建設能力、保有期間を指定する必要があります。また、投資家が完成資本を提供できるか、商人の収益を受け取ることができるか、送電工事に資金を提供できるか、または係争中の土地や地域社会の問題を管理できるかどうかも記載する必要があります。曖昧な義務は量主導型の開始を奨励し、難しい決定は後半の努力まで延期されます。

したがって、スクリーニングの最初の質問は、機会が承認されたリスクと運用モデルに適合するかどうかです。設置または提案されているメガワット数は裏付けデータです。この決定は、実行可能な権利、検証済みの送電網容量、契約済みまたは防御可能な収益、資金調達可能な資本ニーズ、適切な運営管理、および資金調達可能なままのダウンサイドを有効にします。

2. ラテンアメリカを複数の電力市場として扱う

ラテンアメリカとカリブ海諸国ではすでに電力の約60%を再生可能資源から得ており、水力発電と風力発電や太陽光発電の成長によって支えられています。 [1]。地域的な数字は、市場設計、発送、送信、許可、価格設定、通貨、取引相手の品質における重大な違いを隠す可能性があります。ブラジル、チリ、コロンビア、メキシコを 1 つの規制管轄区域として引き受けることはできません。

ブラジルは、大規模な相互接続システム、広範な水力発電の柔軟性、競争力のある規制された契約チャンネル、強い風力と太陽光資源、そして増大する送電ニーズを組み合わせています。 EPE は、2025-2029 を超える年間平均負荷増加率 3.3% を予測しました [2]一方、2035 年の計画作業では、主要な送電投資要件が特定されました。 [3]。チリには高品質の太陽光と風力資源があり、貯蔵量が大幅に削減され、貯蔵の役割が拡大しています。 2025年の脱炭素化計画では、送電、市場改革、貯蔵およびシステムサービスに重点を置いている [4]。コロンビアの 2025-2039 発電計画は、火力発電設備の大幅な変化と風力と太陽光の役割の増大を予測していますが、信頼性のためには依然として安定した容量が必要です [5]。メキシコの2024-2038 システム計画は発電、送電、配電計画を統合しているが、現在の参加構造では取引固有の検証が必要である [6].

プラットフォームは、市場全体で共通の証拠モデルと、各市場内の現地の法的、技術的、税金および規制の分析を使用する必要があります。比較は資本の配分に役立ちます。管轄区域固有のリスクがなくなるわけではありません。

3. 使命を測定可能なポートフォリオ制限に変換する

ポートフォリオの制限は、運用条件および財務条件で表現される必要があります。国のエクスポージャは、メガワットだけではなく、投資資本、企業価値、分配または債務返済に利用可能な現金によって制限される可能性があります。テクノロジーの限界では、コモンモードのリスクを認識する必要があります。別々の国にある太陽光発電資産は、機器のサプライヤー、日射量の仮定、または価格エクスポージャーを共有する場合があります。風力資産は、タービン フリート、ブレード リスク、または季節的な発電パターンを共有する場合があります。水害にさらされると、水文学と流域のリスクが増大します。

ステージ制限も同様に重要です。委員会は、建設および開発における資本の最大割合、相互接続契約が締結されていないプロジェクトの上限、および営業資産からのキャッシュフローの最小割合を許可する場合があります。開発支出は、土地、送電網、許可、取得のマイルストーンに対して発表される必要があります。パイプラインは、信頼できる時間と資本の範囲内でこれらのゲートを通過できるときに価値が高まります。

この義務では、収益、負債、投資家の報告通貨ごとに通貨制限を定義する必要があります。プラットフォームは、ブラジル レアル、チリ ペソ、コロンビア ペソ、またはメキシコ ペソで経済的に健全でありながら、不安定な USD、AED、または SAR の収益を生み出す可能性があります。翻訳エクスポージャー、配当交換可能性、およびプロジェクト債務返済は個別に表示される必要があります。ポートフォリオの構築は、これらの測定可能な限度から始まり、あらゆる買収および資本配分の決定を通じて継続されます。

4. 共通の意思決定アーキテクチャを通じて市場を選別する

市場スクリーニングでは、次の 7 つの関連する質問を評価する必要があります。需要は拡大していますか?プロジェクトは接続できますか?誰が電力を買うのですか?エネルギーの価格設定と決済はどのように行われるのでしょうか?投資家は許可、土地、契約を取得して強制することができますか?ローカルまたはヘッジファイナンスは利用可能ですか?中央およびストレスケース下で現金を配布できますか?それぞれの答えは、日付の入った主要な証拠と専門家のアドバイスによって裏付けられる必要があります。

資源の質は市場アクセス後に参入する必要があります。伝送が飽和している場合、または削減が補償されていない場合、最適な日射量は経済的に無関係になる可能性があります。インデックス化がコストと一致しない場合、有利なオークション価格でも資金調達が不可能になる可能性があります。強力な企業オフテイカーは、契約の受け渡しポイントが資産ノードと異なる場合、依然としてベーシスリスクを生み出す可能性があります。したがって、画面は物理的な生産と法的権利および収集された現金を関連付けます。

現在の地域的な証拠は、機会と警戒心の両方を裏付けています。 IEAは、ラテンアメリカにおける2025年のクリーンエネルギー支出を約USD 70 billionと推定し、より強力な送電網、貯蔵、リスク軽減手段の必要性を強調した [7]。 UNCTADは、2024年の地域的な取引金額と件数の減少に伴い、大規模なインフラプロジェクト融資活動を報告した [8]。委員会は地域資本のニーズを状況として扱い、それぞれの目標を独立して検証する必要がある。

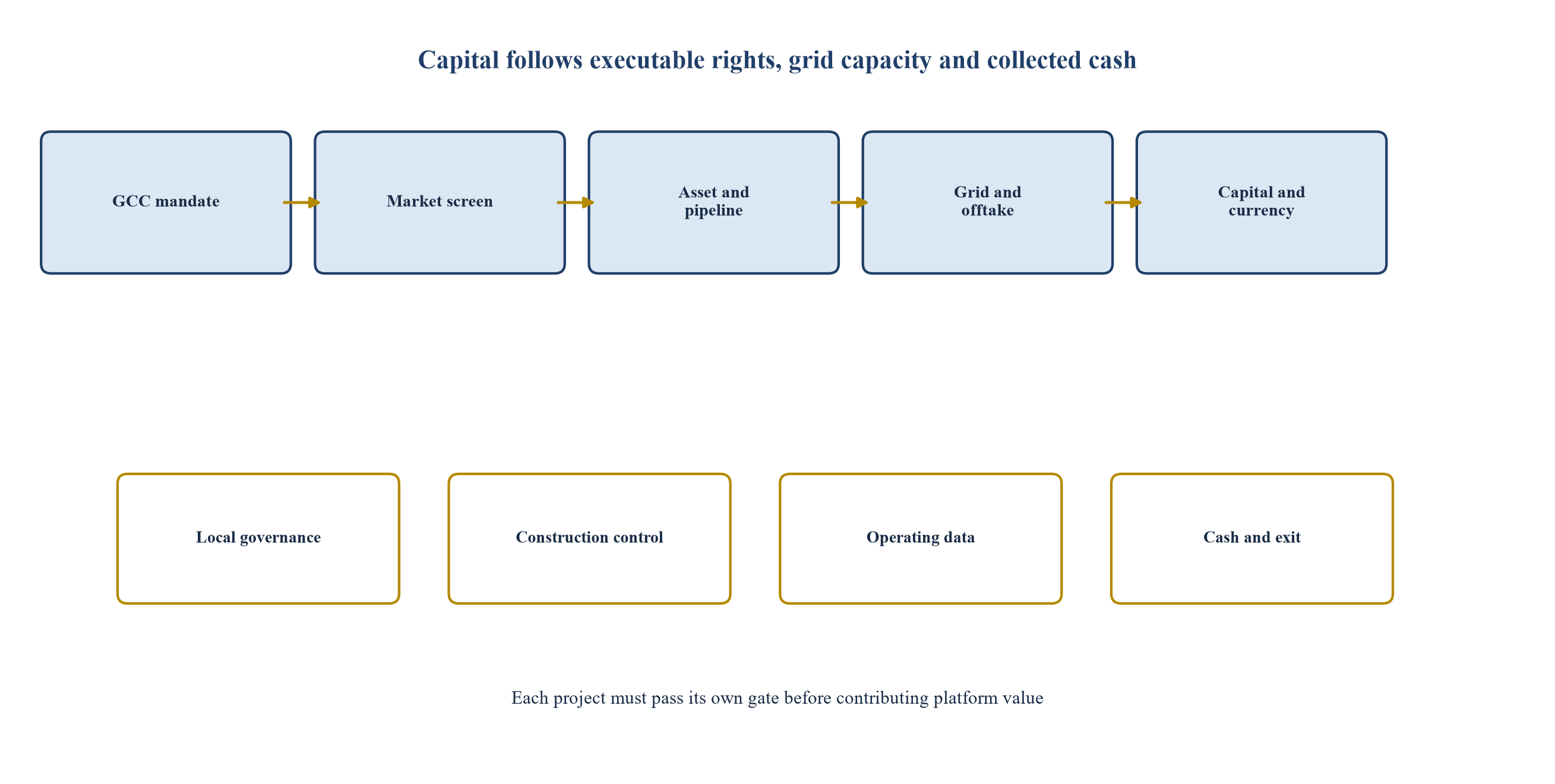

図 1. GCC からラテンアメリカへの再生可能エネルギー プラットフォーム アーキテクチャ
図 1. GCC からラテンアメリカへの再生可能エネルギー プラットフォーム アーキテクチャ
このアーキテクチャは提案された意思決定フレームワークであり、観察されたトランザクションを表すものではありません。

5. パイプラインの価値を証拠と変換段階ごとに分類する

プラットフォーム データ ルームでは、すべてのプロジェクトを運用、建設、開発後期、開発初期に分類する必要があります。各クラスには客観的な基準が必要です。運用とは、検証済みの決済取り決めの下で委託、接続、許可され、生産されることを意味します。建設とは、資金調達と重要な契約が有効であり、主要な許可と送電網の権利が確保され、残りのスケジュールと緊急事態が個別に評価されることを意味します。開発の後期段階では、土地、接続、環境、および取り出し経路を定義する必要があります。これらの要素が成熟するまでは、初期段階の開発が選択肢として残ります。

パイプラインの値は、マイルストーンの定義が合意された後にのみ、確率で重み付けされる必要があります。すべてのプロジェクトに単一のパーセンテージを適用すると、さまざまな障害モードが隠蔽されます。環境承認のない送電網整備済みの土地は、送電容量のない許可された土地とは異なります。オークションで落札されたプロジェクトは、法的拘束力のないコーポレートレターが発行されたプロジェクトとは異なります。評価ブリッジには、総容量、適格容量、ステージ、残りの支出、予想される決定日、主要な依存関係、およびリスク調整後の価値が表示される必要があります。

独占権、開発権、オプションの有効期限も重要です。購入者は、研究、系統申請、許可、気象データ、設計、知的財産の所有者を確認する必要があります。支配権の変更条項には同意が必要な場合があります。権利を譲渡できない場合、マイルストーンが期限切れになっている場合、または売り手が所有権を証明できない場合、プロジェクトは価値を受け取るべきではありません。規律あるパイプライン台帳により、プラットフォームのマルチプルがサポートされていない願望に対する支払いになることを防ぎます。

6. グリッドアクセスを最初の技術投資の入り口にする

電力網へのアクセスによって、リソースが販売可能な電力になるかどうかが決まります。勤勉さは、接続ポイント、付与された容量、キューの位置、必要な増援、作業の責任、保証金、マイルストーン、通電日、派遣の制約、損失要因、削減処理を特定する必要があります。申請を承認する手紙は相互接続権ではありません。完成した変電所は上流の送電容量を証明するものではありません。

グリッド調査では、待機中の近くのプロジェクトを含め、中央のシステムの悪条件をテストする必要があります。開発者のモデルとシステム オペレータおよび伝送計画のデータを調整する必要があります。 IEA と IDB は、再生可能容量の統合には送電網の拡張、デジタル化、ストレージ、システムの柔軟性が不可欠であると認識しています [7,9]。 IDBの調査によると、この地域では2035年までに15万キロメートル以上の新規送電が計画されているが、現在の投資は依然として予測ニーズを下回っているという。 [9]。こうした地域のニーズを、個々のプロジェクトの想定されるアクセスに変換すべきではありません。

完了条件には、効果的な接続契約、承認された研究、資金提供された研究、有効なマイルストーン、および更新されたスケジュールが含まれる必要があります。記載されている送電網の権利が不正確であることが判明した場合、購入契約では損失を配分する必要があります。キューの位置、補強コスト、または通電タイミングが承認された制限を超えた場合、開発資金は停止されるべきです。

7. クレジットおよびベース商品としての引受引受

電力購入契約には、信頼できる名前以上のものが必要です。レビューでは、法的な買い手、権限、数量、プロファイル、受渡地点、価格、指数化、通貨、決済、不均衡、削減、法の変更、不可抗力、契約解除、セキュリティおよび紛争解決をカバーする必要があります。買い手の信用度と契約の強制力は別の問題です。国家関連企業は主権保証を負わない場合があります。法人買い手は財務的に強固であり、広範な契約解除権を保持している可能性があります。

ボリュームの形状は値に影響します。従量課金契約は、固定量または定型納品よりも、発電事業者に伝達されるプロファイル リスクが少なくなります。差額契約では、物理的および基礎的エクスポージャーが残る可能性があります。マーチャントのテールは、価格の変動を増大させながら、上値余地と借り換えをサポートする可能性があります。モデルは、契約エネルギー、予想される発電量、不均衡量、ノードからハブまでのベース、および月別および資産ごとのマーチャントのエクスポージャを示す必要があります。

保証対象となるリスクとトリガーが明確な場合、保証により支払い義務が強化されます。チリにおけるCODELCO融資に対するMIGAの2026年の支援は、長期の再生可能エネルギー購入に伴う不履行リスクをカバーした [10]。この例は、リスク配分によってテナーのロックが解除されることを示しています。これは、すべてのプロジェクトで同等の補償が利用できることを意味するものではありません。プラットフォームは、拡張を想定する前に、独自のカウンターパーティと契約エクスポージャをモデル化する必要があります。

8. 市場ルールを収益の収集に反映する

収益モデルは実際の決済ルールから始める必要があります。エネルギー価格、容量支払い、付随サービス、証明書、インフレ指数、送電料金、損失、不均衡、および税金には別の回線が必要です。モデルでは、請求された収益と回収された現金を区別し、それぞれの仮定の証拠を示す必要があります。過去のスポット価格は、年間平均として使用するのではなく、プロジェクトのノードおよび生産プロファイルに合わせて調整する必要があります。

企業 PPA は、価格エクスポージャーを削減し、集中を生み出すことができます。オークションは銀行性をサポートし、配送、遅延、保証の義務を導入できます。分散型発電は、顧客の信用リスクと集約リスクを生み出す可能性があります。ストレージは裁定取引、容量、補助サービス、混雑緩和、または契約された可用性から収益を得ることができます。各ストリームには、法的資格、発送制御、および測定可能なパフォーマンスが必要です。

市場の変化は義務マトリックスを通じて把握する必要があります。メキシコの PRODESEN は発電、送電、配電のニーズを特定 [6]現在の参加フレームワークには、いくつかのプライベートおよび混合構造が含まれています。 [11]。チリの計画には市場とシステム・サービスの改革が含まれる [4]。各取引には、収益、譲渡可能性、資金調達に影響を与える規則に関する日付付きの法的意見が必要です。地域の物語がその証拠に代わることはできません。

表 1. 市場横断的な再生可能エネルギー引受ゲート
ゲートブラジルチリコロンビアメキシコ
需要とシステム負荷の増加、水力バランス、地域的な制約マイニング負荷、脱炭素化、柔軟性信頼性、水害への曝露、および新たな変数の生成制度計画、需要拡大と官民構造
グリッドキュー、送信の強化と削減混雑、列車削減、貯蔵、新路線リモートリソースゾーンと伝送配信相互接続、調整およびネットワーク工事の計画
収益規制された自由市場の契約、決済および証明書PPA、マーチャントエクスポージャ、ノードベースとサービス契約市場、信頼性の価値、およびマーチャントの露出許可されたプライベート、混合または契約された構造物
通貨BRLの収入、地方債務、USDの翻訳CLP またはインデックス収益、地方債務、および USD の翻訳COP の収入、地方債務、USD の翻訳MXN または USD にリンクされた収益、現地債務および USD の換算
承認資産ごとの法的、税務、環境および技術的な意見資産ごとの法的、税務、環境および技術的な意見資産ごとの法的、税務、環境および技術的な意見資産ごとの法的、税務、環境および技術的な意見

この表は勤勉さの枠組みです。現在の現地の法律、規制、市場データには独立した検証が必要です。

9. 価格削減と混雑を明示的に行う

削減は、経済的派遣、送電網の制約、システムの安全性、マイナス価格への対応、メンテナンス、契約上の制限に分けて行う必要があります。モデルは、削減されたエネルギーが補償されるかどうか、損失をどちらが負担するか、貯蔵または別の運用活動によって損失を軽減できるかどうかを特定する必要があります。過去の削減は、場所、時間、テクノロジー、システムの状態に合わせて行う必要があります。全国平均は、プロジェクトのエクスポージャを大幅に虚偽表示する可能性があります。

チリの政策方向性は再生可能エネルギーの高い普及と貯蔵、送電、システムサービス改革を結びつけている [4]。ブラジルの計画も同様に、再生可能エネルギーの成長と新たな送電ニーズに適応するシステムを反映しています。 [3]。こうした状況は、バッテリー、ハイブリッド化、送電網への投資の機会を生み出す可能性があります。また、インフラストラクチャが稼働する前に、発電価値が減少する可能性もあります。

したがって、取得ケースには削減フロア、混雑シナリオ、および通電遅延シナリオを含める必要があります。パイプラインの値は、開発者の制御の範囲外にあるネットワーク作業を反映する必要があります。ストレージは、相互接続の権利、市場参加、劣化、発送の最適化、収益の積み上げが証明された場合にのみ承認されるべきです。削減の回避は、それによって追加の現金が目に見える形で生み出される場合に価値があります。それは自動的に銀行として成り立つ収入源ではありません。

10. 運用車両としてのテクノロジーの引き受け

技術的な努力は、メーカーの保証を超えて行われるべきです。プラットフォームには、モデル、容量、設置日、シリアル番号、稼働時間、障害履歴、サービス契約、スペアパーツ、ソフトウェア権利、および残りの保証ごとのフリート登録が必要です。風力タービンのギアボックス、ブレード、主軸受の露出はフリートごとに分析する必要があります。ソーラーモジュールには、劣化、ホットスポット、汚れ、保証の確認が必要です。インバータ、変圧器、変電所は共通の障害点を引き起こす可能性があります。

可用性の保証には、送電網の停止、不可抗力、定期メンテナンス、所有者起因の事象が除外される場合があります。賠償額の上限は経済的損失を下回る場合があります。保証請求には証拠、適時の通知、および支払い能力のある相手方が必要です。したがって、モデルには、予想される故障、大規模なメンテナンス、交換のリードタイム、およびベンダー回収以外の保険の免責金額を含める必要があります。

買収計画では、各国にわたるサプライヤーの集中を考慮する必要があります。共通の機器により、予備品や技術的能力が簡素化される一方で、関連する欠陥の露出が生じます。取締役会は、フリートの制限、戦略的な予備在庫、長期サービスの取り決め、および独立したエンジニアリング監督を承認する必要があります。オペレーティング プラットフォームは、その技術データ、メンテナンス計画、および請求規律が機器のパフォーマンスを予測可能な現金に変えるときにプレミアムを獲得します。

11. 独立した証拠に基づいてリソースケースを再構築する

風力発電と太陽光発電の発電量は、独立した測定、長期相関、損失の仮定、不確実性の帯域を通じて検討される必要があります。風力モデルには、マストまたはライダーの品質、地形、後流、タービン出力曲線、空気密度、可用性、電力損失が必要です。太陽光モデルには、放射源、温度、汚れ、クリッピング、劣化、シェーディング、グリッド損失の仮定が必要です。水力およびバイオマスのプロジェクトには、個別の資源と持続可能性の分析が必要です。

委員会は、生産の中央値、保守的、深刻な下振れのケース、または同等の確率のケースを検討し、それらが負債の規模と株式リターンにどのような影響を与えるかを理解する必要があります。貸し手のエネルギーに関するケースは、売り手の中央のケースとは異なる場合があります。相関する天気を資産全体でテストする必要があります。地理的分散は、リソース パターンとグリッド制約が実際に異なる場合に役立ちます。

気候変動は資源とインフラに物理的リスクをもたらします。洪水、山火事、暑さ、干ばつ、嵐、海面、地滑りの影響を資産レベルで特定する必要があります。レジリエンス支出は設備投資と保険分析に属します。プロジェクトは平均的な年間生産量を維持しながら、許容できない停止や修理のリスクにさらされる可能性があります。したがって、リソースの品質は、資産の回復力、グリッドの可用性、および回収される収益に関連付けられる必要があります。

12. 土地、コミュニティ、環境耐久性を確認する

土地の権利は、完全な運営面積、アクセス道路、集電線、変電所、送電地役権および仮設工事区域をカバーする必要があります。買い手は、所有権または合法的使用、境界、負担、期間、更新、賃料増額、管理の変更、修復および紛争履歴を確認する必要があります。エクスポートラインを除外した世代リースはプロジェクトを立ち往生させる可能性があります。

環境および社会への配慮は、適用される法律、融資基準、および実際のリスクプロファイルに従う必要があります。生物多様性、水、文化遺産、先住民族、労働、請負業者管理、第三国定住、累積的影響、苦情と利益の共有をカバーする必要があります。 IFC のパフォーマンス基準は、民間投資におけるそのようなリスクを特定し、管理するための認知された枠組みを提供します。 [12]。彼らの申請には、チェックリストの参照ではなく、プロジェクトの証拠と関係者の関与が必要です。

プラットフォームは、影響評価から運用までコミットメントを追跡する必要があります。各義務には、所有者、日付、証拠、エスカレーション パスが必要です。コミュニティの合意と支払いは透明性があり、強制力があるものでなければなりません。重要な未解決の同意、土地または生物多様性の問題は、終了条件または除外のままにする必要があります。ソーシャルライセンスを維持できないプロジェクトは、長期的なプラットフォームの価値をサポートできません。

13. 依存関係マップを許可する

許可審査では、開発、建設、送電網接続、発電、環境コンプライアンス、水、航空、遺産、アクセス、海外投資および運営に必要なすべての承認を特定する必要があります。マップには、発行権限、法的根拠、所有者、ステータス、条件、有効期限、更新、譲渡可能性、および依存関係が表示される必要があります。承認済みと表示された許可は、保証金、料金、協議、または付随的な承認が完了するまで無効なままである場合があります。

クリティカル パスでは、開発者が制御するタスクと政府およびグリッド プロセスを区別する必要があります。緊急事態のスケジュールには、関連する管轄区域における過去および現在の証拠を反映する必要があります。建設契約では、効果的な許可と土地へのアクセスを進めるために通知を調整する必要があります。債務引き出し条件により、軽減されない法的依存に先立つ支出が防止されるはずです。

買収にはチェンジ・オブ・コントロール分析が不可欠です。許可、利権、PPA、送電網の権利、リース、融資には同意が必要な場合があります。売主は完全な同意スケジュールを提出し、不正確な場合には合意された結果を負担する必要があります。買い手は、プラットフォームレベルの株式購入を、すべての基礎的権利が自動的に保持されるものとして扱うことは避けるべきです。資産ごとの確認により、各運営および開発プロジェクトに帰属する価値が保護されます。

14. 価格を交渉する前にトランザクション境界を選択する

買い手は、持株会社、選択されたプロジェクト会社、開発権、管理プラットフォーム、または段階的な組み合わせを取得できます。プラットフォーム全体を購入すると、偶発債務をインポートしながら人材、契約、システムを維持できる可能性があります。資産カーブアウトはリスクを分離し、許可、サービス、税金、共有インフラストラクチャを複雑にする可能性があります。少数投資は初期資本を削減し、開発、資金調達、撤退の管理を弱める可能性があります。

境界線は、義務と勤勉の証拠に従う必要があります。クリーンな権利を持つ運営プロジェクトは、最初に終了する可能性があります。建設プロジェクトでは、完了サポート、売主の完了までのコスト保護、または収益が必要になる場合があります。開発プロジェクトは、オプションまたはマイルストーン支払いを通じて移行できます。共有の人員、ライセンス、データ、保証、および調達契約には、明示的な割り当てが必要です。

購入価格の仕組みは、ロックボックスの漏洩、完成勘定、負債のような項目、運転資本、準備金、開発支出、税金を区別する必要があります。表現には、送電網、土地、許可、契約、環境問題、関連当事者、制裁、データを含める必要があります。補償、エスクロー、および保証保険は、強制力と請求プロセスに照らして評価される必要があります。トランザクション構造は、基礎となるプロジェクトの証拠が健全なままである場合にのみ価値を保護します。

15. 資産レベルの現金とオプションを通じてプラットフォームを評価する

営業資産は、契約、リソース、可用性、削減、コスト、税金、債務の仮定に基づいて、分配可能な現金から評価される必要があります。建設資産には、残りの支出、不測の事態、遅延、損害賠償、増額が必要です。開発プロジェクトには、マイルストーンの確率、残存資本、商業運転までの時間、および希薄化が必要です。管理プラットフォームは、人材、企画、調達、運用、およびデータの機能が移転可能で保持される場合、それらの機能を通じて価値をもたらす可能性があります。

プラットフォーム評価ブリッジでは、企業価値と株式価値を調整する必要があります。これには、プロジェクト負債、持株会社負債、現金、準備金、デリバティブ、税金負債、株主ローン、少数株主持分、コミットメントされた資本支出が含まれる必要があります。開発価値は運用価値とは別に表示される必要があります。見出しの企業価値対メガワット倍数は基準点であり、段階、送電網、契約、リソース、資本のニーズを捉えることはできません。

比較可能な取引には、テクノロジー、市場、ステージ、レバレッジ、契約、日付の正規化が必要です。割引率は、現地のリスク、通貨、ステージ、キャッシュフローの質を反映する必要があります。 IRENA の報告によると、資金調達コストは依然として再生可能エネルギーコストの主要な要素であり、国によって大きく異なる [13]。評価により、価格が将来のコンバージョンにどれだけ依存するか、そしてそれを獲得するにはどのマイルストーンが必要かが明らかになります。

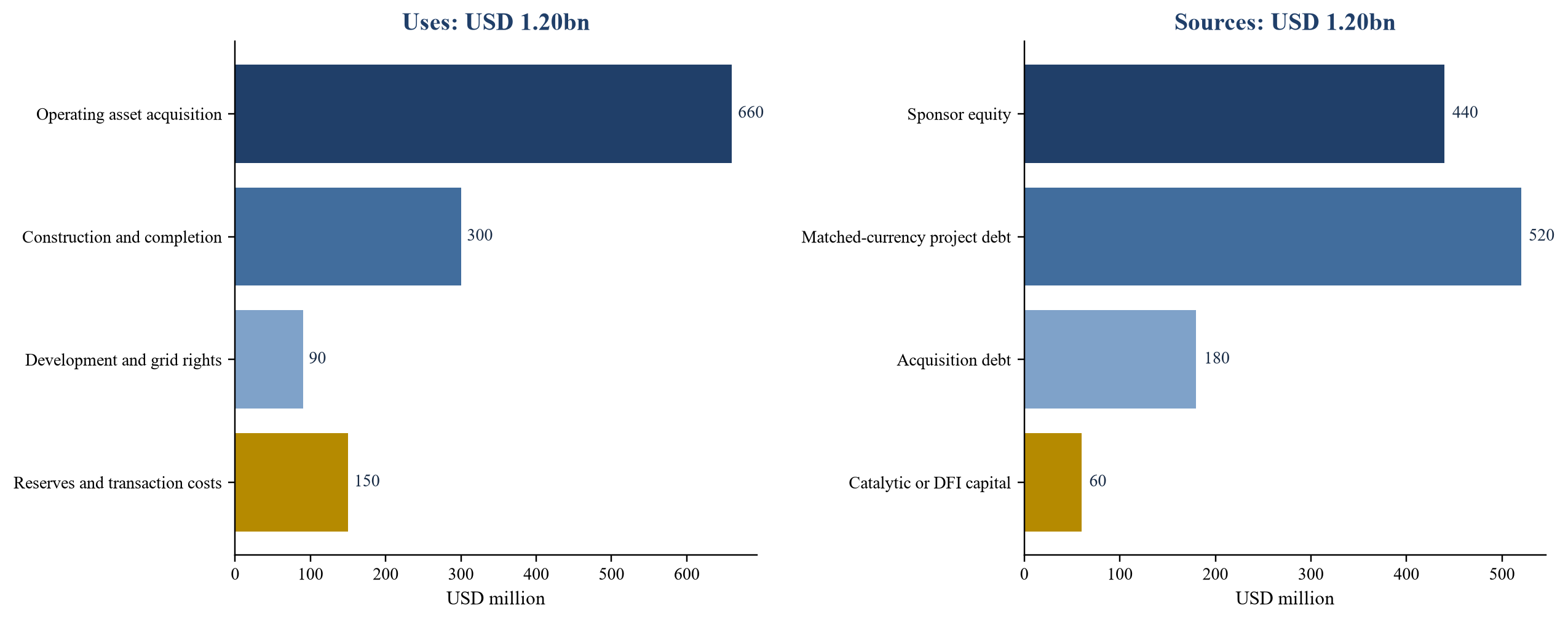

図 2. 仮説上のプラットフォームのソースと用途
図 2. 仮説上のプラットフォームのソースと用途
すべての金額はUSD millions単位の仮想的な経営上の前提であり、実際の取引を示すものではありません。

16. ステージと通貨を中心に資本スタックを構築する

収益、リソース、送電網、コストが十分に予測可能であれば、運用資産は長期にわたるプロジェクトの負債を支えることができます。建設資産には、完成資本、不測の事態、および請負業者のセキュリティが必要です。主要なマイルストーンが確保されるまで、開発支出は通常、資本またはリスク資本になります。持株会社の買収債務はプロジェクト会社からの信頼できる分配に依存しており、無制限の現金移転を想定すべきではない。

現実的には、債務通貨は収益と一致する必要があります。現地通貨建ての債務は、プロジェクトの債務返済を保護し、借り換え、市場の厚み、金利の制約を導入する可能性があります。ハードカレンシーの債務は期間や価格設定を提供する可能性があり、収益が国内にある場合には外国為替エクスポージャを生み出します。ヘッジは、想定元本、期間、償却費、担保、契約解除、取引先コストによってモデル化される必要があります。 IMFとG20はインフラ通貨リスクに取り組み、新興国における市場開発とリスク配分メカニズムの重要性を強調 [14].

投資家の報告通貨により、別のレイヤーが作成されます。ブラジルの資産は、不安定な USD 分配金を生み出しながら、BRL 債務を快適に返済する可能性があります。モデルは、機能通貨でのプロジェクト カバレッジ、制限後の上流可能キャッシュ、ヘッジ コスト、および換算された投資家収益を示す必要があります。これらを 1 つの為替レートの仮定に組み合わせると、支払能力のないプロジェクトと不安定な株式の結果が隠れてしまう可能性があります。

17. 設備容量ではなく、回復力のある現金から負債を見積もる

債務の規模設定は、貸し手が定めた生産、価格、削減、可用性、運営コスト、税金のケースに基づいて債務返済に利用できる現金から開始する必要があります。このモデルは、優先債務返済、準備資金、契約上の余裕、および分配のロックアップを示す必要があります。持株会社の負債には、プロジェクト負債、準備金、税金、少数株主の分配の後に別の現金ウォーターフォールが必要です。

建設施設は、対象となるコスト、資本優先または比例配分による資金調達、不測の事態、抽選条件、完成検査およびコスト超過を管理する必要があります。開発機能には、強力な借入ベースの定義とストップドロー トリガーが必要です。リボルビング機能は、エクスポージャ、期限切れ、償還が追跡されるときに、保証と運転資金をサポートできます。

弱いプロジェクトが強いプロジェクトによって無制限にサポートされている場合、ポートフォリオファイナンスは資産リスクを分散し、透明性を弱める可能性があります。相互担保、現金掃引および免除条項は明確であるべきです。委員会は資産レベルの統合されたカバレッジを確認する必要があります。プラットフォームは、どの資産が契約違反の原因となっているのか、どの是正措置が価値を維持するのかを特定できる必要があります。

18. 取引メカニズムとしての税金と現金流動性のモデル化

法的および財務構造は、運営内容、条約の適格性、源泉徴収税、利子控除の可能性、移転価格、過少資本ルール、間接税、キャピタルゲイン、および外国支配企業の考慮事項を反映する必要があります。アドバイスは最新かつ管轄区域に固有のものである必要があります。 1つの税金を削減する構造は、他の場所で規制、ガバナンス、または離脱の摩擦を引き起こす可能性があります。

現金の流動性は、分配可能準備金、企業の承認、債務制限条項、少数株主権、通貨換算、銀行業務プロセス、および税金に依存します。このモデルは、営業キャッシュをプロジェクトの分配、プラットフォームのキャッシュ、投資家の受け取りに橋渡しする必要があります。タイミング、漏洩、現金詰まりのケースが表示されるはずです。想定される配当は、法的および契約上利用可能な金額を超えてはなりません。

管理費、開発費、関連当事者のサービスには、独立企業間のサポートと明確な価値が必要です。共同調達によりコストが削減され、関税や移転価格の問題が発生する可能性があります。税属性と損失は、その使用が法的にサポートされており、事業計画に基づいている可能性が高い場合にのみ価値を受け取るべきです。売買契約では、クロージング前の税金、監査、不確実なポジションを割り当てる必要があります。

19. 政治的および規制上のリスクを意図的に配分する

政治的リスクには、収用、公契約違反、送金制限、通貨の兌換不能、政治的暴力、差別的な規制措置などが含まれます。商業保険と契約上の保護は、定義されたイベント、条件、除外事項をカバーします。これらは、法的努力や実行可能なプロジェクトに取って代わるものではありません。

MIGAは、再生可能エネルギープロジェクトは政府の長期契約、規制された料金、国境を越えた資金調達構造にさらされていると説明 [15]。その手段は、適格な場合には特定の非営利リスクに対処できます。プラットフォームは、可用性、プレミアム、期限、待機期間、紛争要件、回復メカニズムをテストする必要があります。保険契約は、条件が受け入れられ、資金調達と調整された後にのみ入金される必要があります。

規制リスクは、市場の再設計、送信料金、証明書規則、削減割り当て、税金によっても発生する可能性があります。法律変更条項は費用を負担する場合があり、一般法または税金を除外する場合があります。評価では、契約と保険後の残存エクスポージャを特定する必要があります。国別の上限、地域のパートナーシップ、段階的な資本および資金調達構造は、真の管理によってサポートされていれば、集中を軽減できます。

20. 環境および社会的パフォーマンスを価値保護として扱う

再生可能発電は、運用時の排出量を削減し、土地、生物多様性、労働力、地域社会への影響を生み出す可能性があります。買収論文には、予想される環境への貢献とそれを達成するために必要な管理を記載する必要があります。請求額はベースラインに照らして測定し、再生可能属性、炭素クレジット、購入者の報告の間で二重カウントを避ける必要があります。

デリジェンス計画では、重要な場合には労働力やトレーサビリティを含むサプライチェーンのリスクをレビューする必要があります。建設請負業者には、健康、安全、労働者の宿泊施設、苦情、交通、緊急時の計画が必要です。事業には、必要に応じて鳥やコウモリの監視、植生管理、防火、廃棄物および廃棄計画が必要です。バッテリープロジェクトでは、化学、熱暴走、リサイクル、緊急対応の要件が追加されます。

業績は資本配分に影響を与えるはずです。重要な未解決の問題については、再設計、予算、規約、価格保護、または除外が必要になる場合があります。プラットフォームのダッシュボードには、インシデント、是正措置、苦情、生息地への取り組み、請負業者のパフォーマンス、許可のコンプライアンスを含める必要があります。強力な環境および社会システムが、運営許可、資金調達、撤退の努力をサポートしています。

21. 責任ある決定を伴う制御にデータと AI を使用する

このプラットフォームは運用データを使用して、予測、メンテナンス、削減分析、取引および投資の意思決定を改善できます。入力には、監視制御システム、メーター、気象、市場価格、停止記録、作業指示、契約および決済データが含まれる場合があります。データ系統は、ソース、所有者、タイムスタンプ、品質チェック、変換、および許可された使用を特定する必要があります。

機械学習モデルは、世代予測、異常検出、予知保全をサポートできます。これらは運用結果に対して検証され、ドリフトがないか監視され、人間の責任によって管理される必要があります。メンテナンスの延期や発送の変更の推奨は、安全性、保証、収益に影響を与える可能性があります。プラットフォームは、モデルのバージョン、意思決定の所有者、オーバーライド、および結果を記録する必要があります。

サイバーセキュリティは、運用テクノロジー、クラウド サービス、リモート アクセス、ベンダー、ID、バックアップ、インシデント対応、規制通知をカバーする必要があります。取得の際には、サポートされていないシステム、共有資格情報、およびソフトウェア ライセンスにおける制御変更の制限を特定する必要があります。データと AI は、検証済みの損失やコストを削減するときに価値を生み出します。予測される利益は、証拠が示されるまで、基本ケースの範囲外に留まるべきです。

22. 監査可能な仮想ポートフォリオケースを構築する

この仮想ケースには、ブラジル、チリ、コロンビア、メキシコ全域で稼働中の 900 MW、建設中の 350 MW、開発中の 750 MW が含まれています。運営資産および建設資産には、風力、太陽光、貯蔵が含まれます。土地、送電網、許可、搬出のマイルストーンが定義された基準を満たさない限り、開発パイプラインには価値が割り当てられません。合計使用量は USD 1.20 billion で想定されており、USD 440 million は株式、USD 520 million は一致通貨プロジェクト負債、USD 180 million は買収負債、USD 60 million は触媒または開発資金によって賄われます。

中央のケースは、プラットフォーム EBITDA の USD 156 million、税金と運転資本の流出の USD 24 million、維持費と準備金の支出の USD 18 million、およびその他の制限付き現金の USD 9 million を想定しており、USD 105 million は債務返済に利用可能です。年間予定債務返済額は USD 75 million と想定され、カバー率は 1.40 倍となります。値は、フレームワークを実証するために使用される管理上の仮定です。

モデルは、すべての行を資産、契約、通貨、ソースにリンクする必要があります。生産、価格、削減、可用性、運営コスト、税金、設備投資、負債、ヘッジスケジュールは調和する必要があります。委員会はプロジェクトを削除し、価格、レバレッジ、カバレッジへの影響を確認できる必要があります。不透明な統合モデルはプラットフォームの買収をサポートできません。

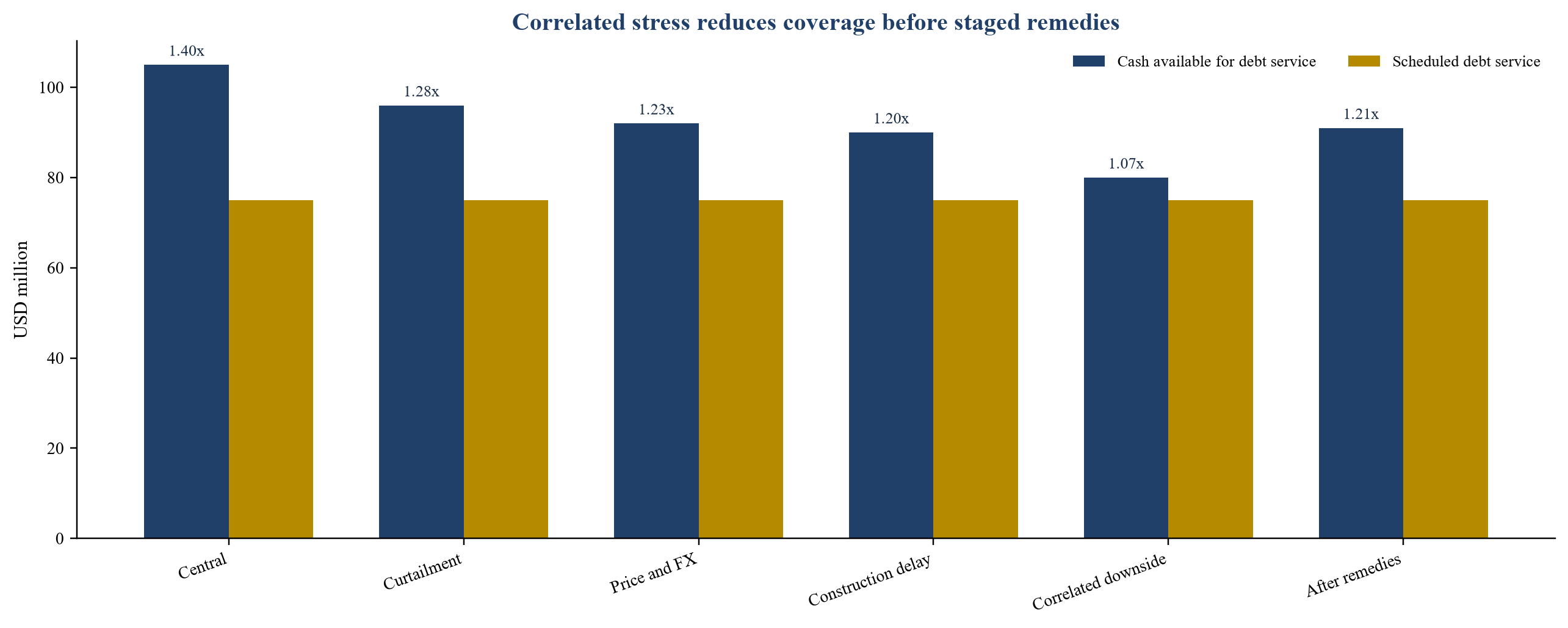

図 3. 中央およびストレスケースにおける債務返済に利用できる仮想の現金
図 3. 中央およびストレスケースにおける債務返済に利用できる仮想の現金
すべての金額および結果はUSD millions単位の仮想的な経営上の前提であり、予測ではありません。
表 2. プラットフォームの運用と資金調達の仮想ケース
アイテム中央ケース相関関係のあるマイナス面治療後
運転容量900MW900MW900MW
施工能力350MW350 MW (遅延あり)段階的に完了した場合の 350 MW
プラットフォーム EBITDA156129140
税金と運転資本の流出242725
支出の維持と予備費181918
その他の制限付き現金936
債務返済に利用できる現金1058091
予定された債務返済757575
債務返済の補償1.40倍1.07倍1.21倍

特に明記されていない限り、すべての金額は USD 百万単位の管理上の想定です。

23. 相関するマイナス面と資金による救済策をテストする

単一変数の感応度はエクスポージャーを特定し、ポートフォリオのリスクを過小評価する可能性があります。マイナス面には、リソース不足、送電網の混雑、試運転の遅延、販売価格の低下、運営コストの上昇、不利な為替換算、流通の制限など、同時に発生する可能性のある条件が組み合わさるはずです。また、重要な場合には取引相手の遅延や主要コンポーネントの障害もテストする必要があります。

相関関係のある仮定のケースでは、生産量の減少と生産削減により収益が減少し、建設の遅れにより資金繰りが滞り、営業コストが増加します。債務返済に利用可能な現金は、債務返済額の USD 75 million に対して USD 80 million、つまり 1.07 倍に減少します。この狭いヘッドルームにより、たとえ予定された債務返済が完了したとしても、分配制限や借り換え懸念が引き起こされる可能性があります。この訴訟では、流動性、準備金、契約効果も示される必要があります。

救済策は実行可能であり、資金が提供されなければなりません。この図では、段階的な開発支出、ヘッジ調整、契約保守貯蓄、ポートフォリオの現金保持により、債務返済に利用できる現金が USD 91 million、つまり 1.21 倍に増加すると仮定しています。資産の売却、スポンサーのサポート、または借り換えは自動的な救済策として表示されるべきではありません。それぞれにタイミング、承認、価格、確実性が必要です。関連する事件に流動性と契約遵守への信頼できる道筋がない場合、委員会は取引を拒否すべきである。

表 3. 相関のある下値要因と提案される対応
リスク早期警告仮定のトリガー対応案
グリッドと削減拘束時間の増加とネットワーク作業の遅延資産削減が承認された予算を超える影響を受ける開発支出を凍結する。ストレージと接続戦略を再評価する
在庫と価格買い手の態度悪化、基準拡大または和解紛争カバーされていない収益がポートフォリオの制限を超えていますセキュリティを強化し、量を再契約するか、マーチャントのエクスポージャーを制限します
工事マイルストーンの遅延、請​​求および偶発的な使用予測の完了がロングストップまたは予算を超えています不測の事態に備え、セキュリティを強化し、スポンサーのサポートを段階的に行う
通貨ヘッジの不一致と上流可能キャッシュの減少プロジェクトまたは保有カバレッジがしきい値を下回るヘッジのバランスを調整し、現金を保持し、ハードカレンシーへのエクスポージャーを削減します。
運営可用性の低下と繰り返される重大な障害フリートのパフォーマンスが承認された基準に違反スペアの導入、保証の実施、サービス プランの変更
流動性リザーブの抽選と配布の遅延総合ヘッドルームが最小値を下回る配布と開発抽選を停止します。資金提供された復興計画を実行する

トリガーと応答は例示的なものです。取引文書と融資条件が実際の権利を支配します。

24. 国のラベルではなく故障モードによって多様化する

国の多様化により、リスクが軽減され、共通のリスクが増加する可能性があります。別々の市場のプロジェクトは、同じ機器、スポンサー、貸し手、ソフトウェア、気象システム、または商品に関連する買い手に依存している可能性があります。プラットフォームは、リソース、グリッド、価格、通貨、取引相手、テクノロジー、建設、規制ごとに相関関係をマッピングする必要があります。

水力、風力、太陽光、貯蔵は、生産と収益のプロファイルが異なる場合でも相互に補完できます。ストレージは、権利と経済性が確立されている場合、削減を削減し、柔軟性を高めることができます。鉱業、工業、商業部門の企業 PPA は、景気循環産業に信用を集中させながら、公益事業へのエクスポージャーを多様化できます。送電への投資は発電を補完し、別の規制リスクを生み出す可能性があります。

したがって、ポートフォリオの最適化では、単一の平均リターンではなく、制約とシナリオを使用する必要があります。委員会は、各資産を追加する際に、現金、リスク、資本に対する限界効果を確認する必要があります。単独の収益が低いプロジェクトは、相関性のない生産や通貨と一致する収益を通じてポートフォリオの回復力を向上させる可能性があります。収益性の高いプロジェクトは、希少な建設や国の生産能力を消費する可能性があります。資本配分は、使命とポートフォリオの残りのリスク予算に従う必要があります。

25. 決定を保留して地方統治を確立する

プラットフォームには、責任ある地域のリーダーシップ、プロジェクト会社の役員会、およびグループレベルの管理が必要です。予約事項には、買収、開発支出、資金調達、ヘッジ、主要契約、関連当事者、予算、訴訟、環境への取り組み、分配および資産売却が含まれる必要があります。しきい値は、1 つのプラットフォーム番号を使用するのではなく、プロジェクトのサイズとリスクを反映する必要があります。

情報権には実際的な実現が必要です。投資家は毎月、営業、商業、財務、建設、環境、社会、コンプライアンスの報告書を受け取る必要があります。プロジェクト会社のデータはグループ モデルと一致している必要があります。重大なインシデント、規約上のリスク、許可違反については、直ちにエスカレーションする必要があります。現地管理者は、安全に運営し、緊急事態に対応する権限を保持する必要があります。

マイノリティパートナーは、関係、運営能力、市場アクセスに貢献できます。株主契約では、資金調達、希薄化、行き詰まり、譲渡、経営権の変更、および撤退を定義する必要があります。名目上の拒否権は、投資家が情報を入手できない、または救済策を強制できない場合には弱いです。ガバナンスは、資本が投じられる前の意思決定を改善し、価値を維持できる間に介入を可能にするときに価値を発揮します。

26. 統合を価値創造プログラムに変える

統合の最初の目標は継続性です。従業員、制御室、市場登録、銀行口座、保険、請負業者へのアクセス、ソフトウェアおよび規制上の連絡先は、閉店まで機能する必要があります。初日計画では、必須の制御変更をその後の最適化から分離する必要があります。過度の集中化は、現地の業務を混乱させ、説明責任を弱める可能性があります。

価値ある取り組みは証拠に基づいたものでなければなりません。調達の集約、スペアパーツ戦略、パフォーマンス分析、借り換え、電力供給、保管、契約の最適化、パイプラインの変換により価値を生み出すことができます。各イニシアチブには、ベースライン、所有者、コスト、タイミング、依存関係、および現金の尺度が必要です。利益は、契約上の証拠または運用上の証拠によって裏付けられる場合にのみ投資ケースに含めるべきです。

投資家は、湾岸資本市場の能力、公益事業の経験、戦略的パートナーシップ、長期資本を追加できます。地元のチームは、市場の知識、ライセンス、関係、実行に貢献します。運用モデルでは、意思決定がどこに置かれ、機能がどのように移転されるかを定義する必要があります。プラットフォームがローカルの応答性を維持しながら、可用性、キャッシュコンバージョン、開発品質を向上させると、統合は成功します。

27. 借り換えを計画し、閉店前に撤退する

借り換えにより、建設または運用の証拠が改善された後、期間を延長し、資本を解放し、通貨と一致させてコストを削減できます。また、手数料、ヘッジ終了、契約および市場リスクが追加される可能性もあります。条件とタイミングが信頼できる場合を除き、基本取得のケースは借り換えに依存すべきではありません。債務の満期、資金調達および前払い引当金が計画されたルートをサポートするはずです。

撤退オプションには、戦略的公益事業、インフラファンド、年金投資家、ソブリン関連投資家、上場車両、または継続ファンドへの売却が含まれる場合があります。購入者の要件は異なります。イールドバイヤーは、契約された営業キャッシュとクリーンなガバナンスを重視します。戦略的バイヤーは、開発能力と運営能力を重視する可能性があります。公開市場へのアクセスには、報告、管理、規模が必要です。

撤退の準備は、クリーンなプロジェクトの権利、監査済みの財務、一貫したデータ、準拠した運用、譲渡可能な契約、組織化されたデータ ルームから始まります。パイプラインの評価は、引き続きマイルストーンの証拠によって裏付けられる必要があります。プラットフォームは、価格への投機的な出口を構築するのではなく、代替案を保持する必要があります。信頼できるホールドケースは、投資家に市場状況を選択する時間を与えます。

28. 最初の 180 日間をコントロール ゲートで順番に並べる

1 日目から 30 日目までに、権限、市場、ポートフォリオの制限、組成ソース、および競合を確認する必要があります。 31 日から 60 日までに、最初の市場、グリッド、オフテイク、土地、許可の審査を完了し、サポートされていないプロジェクトを除外する必要があります。 61 日目から 90 日目までは、資産レベルのモデル、技術的範囲、環境および社会計画、税金および構造のオプション、資金調達戦略を構築する必要があります。

91 日目から 120 日目までに、優先度の調査を完了し、貸し手と保険会社のフィードバックを取得し、取引保護について交渉する必要があります。 121 ~ 150 日目には、評価、資本スタック、前提条件、統合計画、ガバナンスを最終決定する必要があります。 151 日目から 180 日目までに承認、資金調達、署名、またはクロージングの準備を完了し、各開発と建設の計画はマイルストーンによって管理されます。

スケジュールは、必須の承認や関係者のプロセスを圧縮するものであってはなりません。その目的は、証拠と決定を順番に並べることです。委員会は各ゲートで赤旗報告を受け、停止する権限を持つべきである。速度は、並列ワークストリーム、定義された所有権、および合意された証拠基準によってもたらされます。

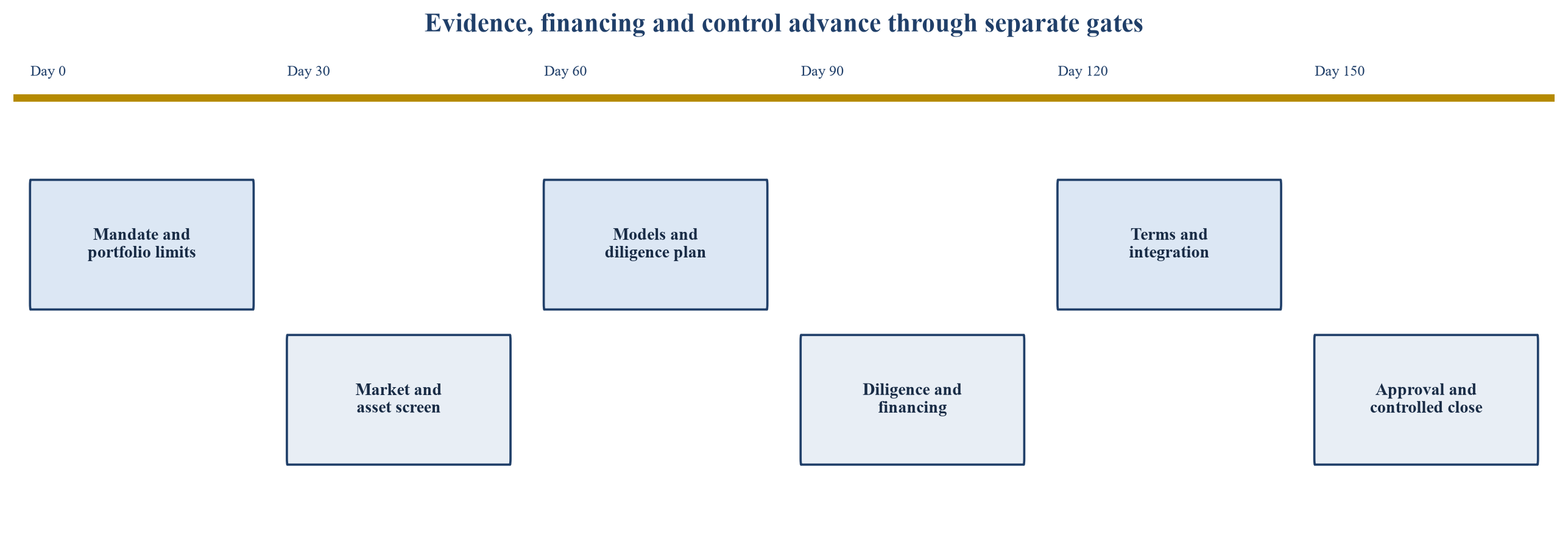

図 4. 命令から管理された終了までの最初の 180 日間
図 4. 命令から管理された終了までの最初の 180 日間
ロードマップは例示的なものであり、取引範囲と規制スケジュールに適合させる必要があります。

29. プラットフォームを拒否できる承認覚書を使用する

承認覚書には、権限、市場、技術、段階、取引境界、価格、資本スタック、ガバナンス、および出口について記載する必要があります。あらゆる資産をグリッド、オフテイク、土地、許可、モデル、負債、環境証拠と照合する必要があります。署名された権利、第三者の証拠、および経営陣の仮定は、目に見える形で分離される必要があります。

委員会は、市場横断スクリーニング、パイプライン台帳、グリッドレポート、オフテイクマトリックス、リソースレビュー、技術レポート、環境および社会評価、税金および法的構造、評価ブリッジ、資金源と用途、債務とヘッジ計画、ダウンサイドモデル、統合計画、ガバナンスカレンダーおよび180日のロードマップを受け取る必要があります。未解決の問題にはそれぞれ、所有者、期限、予算、決定の結果が必要です。

送電網の権利が有効ではない場合、資材の許可や土地が不足している場合、発電量がモデルをサポートできない場合、削減または基礎エクスポージャーが制限を超えている場合、建設資金が不足している場合、通貨不一致が債務返済の脅威となる場合、地域社会の債務が未解決である場合、プロジェクトの資金が投資家に届かない場合、または関連する下振れに資金による救済策がない場合には、資本は停止すべきである。支配原則は単純です。再生可能エネルギー プラットフォームには、悪条件下でもそのプロジェクトが合法的に生産、収集、融資、分配できる現金の価値があります。

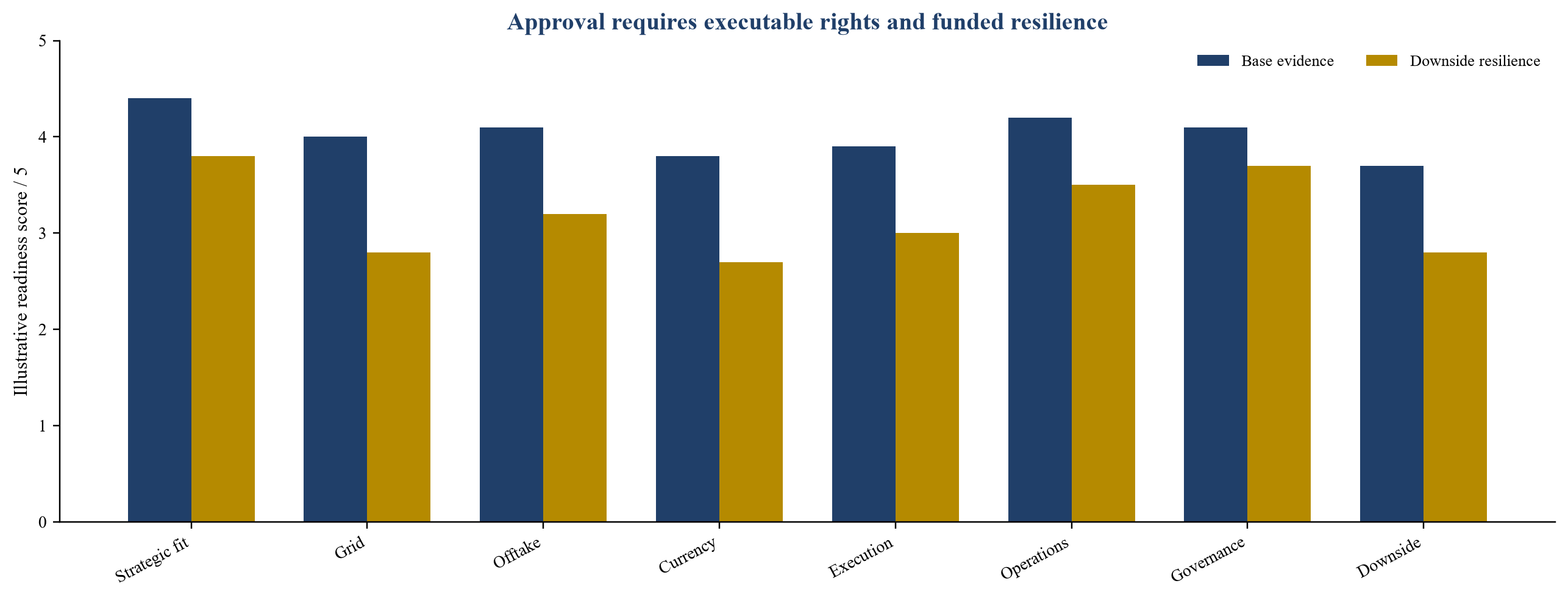

図5. 再生可能エネルギープラットフォーム投資委員会の枠組み
図5. 再生可能エネルギープラットフォーム投資委員会の枠組み
スコアは管理上の仮定を例示するものであり、取引固有の証拠が必要です。
表 4. 投資委員会の承認チェックリスト
承認領域証拠が必要です決断
任務とポートフォリオ国、テクノロジー、ステージ、通貨および濃度制限戦略的適合性と利用可能なリスク予算を確認する
プロジェクトとグリッド資産台帳、接続権、送電工事、許可および土地各プロジェクトを含める、条件付けする、ステージングする、または除外する
収益と運営供給量、価格、削減、リソース、フリートおよび運用能力現金ケースと運用管理の承認
評価額と資本金資産レベルの価値、資金源と用途、負債、ヘッジ、税金と現金の流動性価格、レバレッジ、資金調達条件の承認
責任投資環境、社会、コミュニティ、労働、気候、サイバー証拠重大な影響を受け入れる、軽減する、または拒否する
ガバナンスと回復力保留事項、レポート、統合、流動性、ダウンサイドとエグジット管理された閉店を承認し、カレンダーを確認する

チェックリストはガバナンスをサポートするものであり、専門家のアドバイスに代わるものではありません。

情報源

  1. 国際エネルギー機関、ラテンアメリカ エネルギー見通し 2023。 一次ソースを読む
  2. Empresa de Pesquisa Energetica、ONS および CCEE、年間エネルギー運用計画の負荷予測 2025-2029. 一次ソースを読む
  3. Empresa de Pesquisa Energetica、MME、EPE は、2035 年までに約 1,200 億レアルの送電投資を予測しています。 一次ソースを読む
  4. チリ・エネルギー省、最終脱炭素化計画、2025 年 10 月 2 日。 一次ソースを読む
  5. Unidad de Planeacion Minero Energetica、発電拡張計画 2025-2039. 一次ソースを読む
  6. メキシコ エネルギー事務局、国家電力システム開発プログラム 2024-2038. 一次ソースを読む
  7. 国際エネルギー機関とOLADE、ラテンアメリカのエネルギー転換における投資機会の解放、2025年11月14日。 一次ソースを読む
  8. 国連貿易開発、世界投資報告書 2025。 一次ソースを読む
  9. 米州開発銀行、送電網のロックを解除: ラテンアメリカとカリブ海地域で信頼性の高い持続可能なエネルギーを確保する方法。 一次ソースを読む
  10. 多国間投資保証機関 MIGA はチリの再生可能エネルギーを継続支援、2026 年 1 月 27 日。 一次ソースを読む
  11. プロイェクトス・メキシコ、電力投資サイクル。 一次ソースを読む
  12. 国際金融公社、環境および社会の持続可能性に関するパフォーマンス基準。 一次ソースを読む
  13. 国際再生可能エネルギー機関、再生可能電力への資金調達コスト。 一次ソースを読む
  14. 国際通貨基金とG20、新興市場国と発展途上国のインフラプロジェクトにおける為替リスクに対処。 一次ソースを読む
  15. 多国間投資保証機関、再生可能エネルギー触媒信託基金。 一次ソースを読む
  16. ムバダラ、新興国および発展途上国への再生可能投資。 一次ソースを読む
  17. ムバダラ、アブダビ皇太子がブラジルでのムバダラの進歩を振り返る、2024年11月19日。 一次ソースを読む
  18. 国連貿易開発、世界投資報告書 2025 完全報告書。 一次ソースを読む
  19. 国際再生可能エネルギー機関、地域エネルギー移行見通し南米 2025。 一次ソースを読む
  20. 米州開発銀行、ラテンアメリカおよびカリブ海地域のエネルギー転換。 一次ソースを読む
  21. 世界銀行、ラテンアメリカおよびカリブ海における持続可能な未来の形成における民間資本の役割、2024 年 9 月 8 日。 一次ソースを読む
  22. International Finance Corporation、Future Grids Alliance ファクトシート 2024。 一次ソースを読む
質問と回答

GCC ラテンアメリカの再生可能エネルギー プラットフォームの資本: よくある質問

すべてのプロジェクトの譲渡可能な土地および開発権、送電網のステータス、許可、リソースデータ、出荷経路、残りの支出、マイルストーンの日付、および現地での実行能力を確認します。関連する証拠が定義されたステージゲートを満たした後にのみ値を割り当てます。

強い風力や太陽光資源は、接続容量、補強工事、配電権、または通電タイミングが不適切な場合、販売可能な電力を生成できません。グリッド証拠は、リソースが回収された現金になるかどうかを決定します。

プロジェクト債務を実際的な場合は収益通貨と照合し、ヘッジコストと担保を明示的にモデル化し、プロジェクト債務返済リスクを GCC 投資家の USD、AED、または SAR の換算エクスポージャーから分離します。配当の換算と転送の仕組みを確認します。

契約には、法的強制力のある買い手、定められた数量と納品、信頼できる価格設定と指数化、実行可能な決済、適切なセキュリティ、明確な削減と法改正による配分、そして貸し手が引き受けることができる契約解除条件が含まれている必要があります。

分配可能な現金から営業資産、残りの支出と遅延リスクを考慮した建設資産、およびマイルストーン加重オプションを通じて開発資産を評価します。開発価値を営業価値とは別に表示し、負債、準備金、コミットメント資本を調整します。

ストレージは、接続権、課金ルール、配車制御、劣化および収益源が経済性をサポートする場合に、削減されたエネルギーを削減またはシフトすることができます。削減を回避しただけでは、銀行としてのストレージ収益は確立されません。

リソース、削減、価格、建設、運営コスト、通貨、取引相手、流通制限が同時に発生する可能性がある場合は、それらを組み合わせます。現金、契約、準備金、資本の効果を示し、確認された資金とタイミングで救済策を特定します。

含まれるすべての資産には、実行可能な権利、証拠に基づく資金調達ケース、資金需要、説明責任のある地方統治、信頼できる下値対応が必要です。委員会は、プロジェクトを除外したり、資金を投入したり、プラットフォームを拒否したりする権限を保持すべきである。

この出版物は専門家向けの一般情報です。これは、投資、法律、税金に関するアドバイスではなく、オファーや勧誘でもありません。読者は、資格のあるアドバイザーとともに現在の法律、規制、税金の要件を確認する必要があります。

この洞察を実際の意思決定に適用する

Matchpoint パートナーと資金調達、資本配分、または取引への影響について話し合います。

ワッツアップ
