Post-Quantum-Migration für Satellitenflotten: Investitionskosten, Timing und Restwertrisiko

Verknüpfen Sie kryptografische Aufrüstbarkeit, Migrationszeitpunkt und Flotteninvestitionen mit der Berechtigung des Kunden, der Vertragslaufzeit und dem Restwert.

Ein Kommunikationssatellit über dem Erdhorizont mit geschichteten sicheren Signalpfaden, die Post-Quantenmigration darstellen.
Schnelle Antwort

Planen Sie die Post-Quantum-Migration als Flottenmodernisierungsprogramm, das kryptografische Beweise, Capex-Gates, Kundenberechtigung und Restwert verknüpft.

Zusammenfassung

Satellitenbetreiber stehen vor einem Kapitalallokationsproblem, das leicht falsch dargestellt werden kann. Die relevante Frage ist nicht, wann ein kryptografisch relevanter Quantencomputer kommt. Die Entscheidung ist, wann jedes Flottenelement in der Lage sein muss, die quantenanfällige Public-Key-Kryptographie zu ersetzen, ohne die Missionssicherheit, Interoperabilität, Kundenverpflichtungen oder die Geldgenerierung zu beeinträchtigen. Lange Designzyklen, seltener Hardware-Austausch, eingeschränkte On-Board-Rechner, kontrollierte Software-Updates und Kundenakkreditierung unterscheiden Weltraumanlagen von gewöhnlichen Unternehmenssystemen. In diesem Artikel wird ein Rahmenwerk auf Flottenebene für die Post-Quantum-Migration entwickelt. Es trennt kryptografische Entdeckung, Bodensystemsanierung, Softwaresignaturänderungen, Befehlsauthentifizierungsänderungen, Nutzlast- und Kundenschnittstellenänderungen, On-Board-Hardwareeinschränkungen, Zertifizierung, Betriebsprobe und Eventualitäten. Das Framework behandelt Migration als eine Abfolge von Evidence Gates. Es verbindet jedes Gate mit Investitionsausgaben, Betriebskosten, Serviceverfügbarkeit, Vertragsverlängerung, Versicherung, Finanzierungsvereinbarungen und Restwert. Das Framework basiert auf den endgültigen Standards FIPS 203, FIPS 204 und FIPS 205 des NIST. NIST-Übergangs- und Krypto-Agilitätsarbeit; NSA, CISA, britische und europäische Migrationsberatung; Anforderungen zum Schutz des NASA-Weltraumsystems; CCSDS-Sicherheitsstandards für Weltraumdatenverbindungen; und aktuelle Arbeiten von ESA und ENISA zur Satellitensicherheit. Diese Quellen unterstützen die sofortige Erkennung und schrittweise Migration. Sie belegen nicht die Quantenbereitschaft, die verbleibende Lebensdauer oder den Wert einer identifizierten Satellitenflotte. Eine völlig hypothetische Flotte demonstriert die Methode. Der Betreiber verfügt über 42 Raumfahrzeuge, 11 Bodenstandorte und 6 Kunden-Gateways. Achtzehn neuere Raumschiffe können Softwareänderungen mit moderatem technischem Aufwand unterstützen. Vierzehn erfordern eine Gateway-Kompensation und einen eingeschränkten Hybridbetrieb. Zehn ältere Raumschiffe können die bevorzugten Post-Quanten-Algorithmen nicht ohne Hardware- oder Missionsrisiko akzeptieren. Das beispielhafte Programm erfordert nominale Ausgaben in Höhe von USD 146 million über sieben Jahre. Die evidenzgewichtete Planung klassifiziert USD 82 million als zugesagte oder hochzuverlässige Investitionsausgaben, USD 39 million als bedingte technische Ausgaben und Kundenakkreditierungsausgaben und USD 25 million als Eventualinvestitionen. Eine Verzögerung von drei Jahren schont kurzfristige Barmittel, reduziert aber den Restwert der hypothetischen Flotte um USD 238 million durch kürzere Vertragslaufzeit, konzentrierten Ersatzbedarf und schwächere Terminalannahmen. Die zentrale Schlussfolgerung ist, dass die Post-Quantum-Migration als Flottenmodernisierungsprogramm konzipiert werden sollte. Der Wert richtet sich nach verifiziertem kryptografischem Inventar, Upgrade-Pfaden, reversiblen Tests, Kundenakzeptanz, geschützter Befehlsgewalt und finanzierten Ruhestandsentscheidungen. Ein Vorstand kann den Restwert bewahren, indem er Vermögenswerte trennt, die migrieren können, Vermögenswerte, die einer Ausgleichskontrolle bedürfen, und Vermögenswerte, die geerntet oder stillgelegt werden sollten; Anschließend werden die Investitionsausgaben an die Missionsdauer und den Vertragswert angepasst.

JEL-Klassifizierung: G31, G32, L63, L96, O32, O33, Q55

Schlüsselwörter: Post-Quantenkryptographie, Satellitenflotte, kryptografische Agilität, Investitionsausgaben, Restwert, Bodensegment, Befehlsauthentifizierung, sicherer Start, Missionssicherung, Weltraumfinanzierung

Dieser Matchpoint Insight präsentiert die Webausgabe der Forschung von Matchpoint Partners. Das Begleitpapier enthält den vollständigen Rahmen, Strukturen, Arbeitsbeispiele und Quellenmaterial.

Register Before Download   Entdecken Sie unsere M&A-Praxis

Einführung

Die Public-Key-Kryptografie unterstützt Identität, Schlüsselerstellung, digitale Signaturen, sicheres Booten, Software-Updates, Befehlsauthentifizierung, Kundenschnittstellen und administrativen Zugriff über moderne Satellitensysteme hinweg. Ein zukünftiger Quantencomputer, der in der Lage ist, weit verbreitete Public-Key-Systeme zu durchbrechen, würde mehrere dieser Funktionen beeinträchtigen. Die wirtschaftliche Belastung beginnt früher, da langlebige Daten jetzt gesammelt werden können, die Beschaffung und Akkreditierung Jahre dauern und ein Raumschiff, das mit einem starren kryptografischen Design gestartet wurde, möglicherweise weiter im Dienst bleibt, nachdem aktuelle Algorithmen veraltet sind.

NIST hat ML-KEM, ML-DSA und SLH-DSA im Jahr 2024 fertiggestellt. Sein Migrationsprogramm konzentriert sich auf kryptografische Sichtbarkeit, Risikomanagement, Interoperabilität und Benchmarking. Das National Cyber ​​Security Centre des Vereinigten Königreichs empfiehlt, die Entdeckung und erste Planung bis 2028 abzuschließen, die Migration mit hoher Priorität bis 2031 und die weitgehende Fertigstellung bis 2035. Der europäische Fahrplan sieht vor, dass die Mitgliedstaaten bis Ende 2026 mit der Umstellung beginnen und Anwendungsfälle mit hohem Risiko bis Ende 2030 schützen. Diese Termine bieten Planungsanker. Flottenentscheidungen hängen immer noch von der Lebensdauer der Anlagen, der Einsatzkritikalität, der Implementierungsbereitschaft und der Fähigkeit ab, ein Live-System sicher zu ändern.

Dieses Papier wandelt diese politische Ausrichtung in einen Kapital- und Bewertungsrahmen um. Es unterscheidet unvermeidbare Sicherheitsarbeiten von optionalen Verbesserungen, zeigt auf, wo Investitionen die Vertragslaufzeit verlängern können, und zeigt, wie Migrationsverzögerungen den Endwert beeinträchtigen können, selbst wenn kein Quantenvorfall auftritt.

1 Definieren Sie die Vorstandsentscheidung

In der Vorstandsentscheidung sollten die geschützten Ergebnisse spezifiziert werden. Zu den typischen Ergebnissen gehören die Aufrechterhaltung autorisierter Befehle, der Schutz von Kunden- und Missionsdaten, die Validierung von Software und Firmware, die Wahrung der behördlichen Berechtigung, die Aufrechterhaltung von Versicherungen und Finanzierung sowie die Beibehaltung der Fähigkeit, Verträge zu verlängern. Das Programm sollte nicht als undifferenziertes Technologiebudget beginnen.

Der Entscheidungsbereich umfasst Raumfahrzeuge, Nutzlasten, Bodenstationen, Missionskontrollsysteme, Kunden-Gateways, Identitätssysteme, Softwareentwicklungs- und Signierungsinfrastruktur, Schlüsselverwaltungssysteme, Lieferantenschnittstellen und Wiederherstellungseinrichtungen. Gemeinsame Dienste gehören in den Perimeter, wenn ein Ausfall oder Migrationsfehler den Missionsbetrieb beeinträchtigen kann.

Der Vorstand sollte drei Klassifizierungen genehmigen. Für Assets der Migrationsklasse gibt es einen technisch und kommerziell gerechtfertigten Upgrade-Pfad. Vermögenswerte in der Kompensationsklasse basieren auf geschützten Gateways, einer kürzeren Gültigkeitsdauer von Anmeldeinformationen, Betriebsabläufen oder anderen begrenzten Kontrollen. Vermögenswerte in der Harvest-or-Retire-Klasse können keinen akzeptablen Endzustand zu angemessenen Kosten unterstützen. Für jede Klassifizierung sind Nachweise, Kosten, Zeitpunkt, verantwortliches Eigentum und eine explizite Restwertbehandlung erforderlich.

2 Beginnen Sie mit der kryptografischen Erkennung

Die kryptografische Entdeckung ist die erste investierbare Leistung. Das Inventar sollte Algorithmen, Protokolle, Schlüssel, Zertifikate, Bibliotheken, Hardwaremodule, Vertrauensanker, Signatursysteme, Schnittstellen und Datenlebensdauern identifizieren. Darin soll dargestellt werden, wo Kryptografie eingesetzt wird, wer sie kontrolliert, welche Softwareversion sie nutzt und welcher Kunde oder welche Behörde eine Änderung genehmigen muss.

Die automatisierte Erkennung kann herkömmliche Infrastruktur- und Software-Repositorys abdecken. Raumfahrzeuge und spezielle Bodensysteme erfordern häufig eine technische Überprüfung, da die Kryptographie in Firmware, feldprogrammierbare Logik, Funkgeräte, Befehlsdatenbanken oder proprietäre Schnittstellen eingebettet sein kann. Beschaffungsunterlagen und Lieferantenbescheinigungen helfen dabei, Komponenten zu identifizieren, deren internes Verhalten für den Betreiber nicht sichtbar ist.

Das Inventar sollte konfigurationsgesteuert sein. Eine für ein Vorstandspapier zusammengestellte Liste wird obsolet, wenn sich Software-Releases, Zertifikate, Kunden-Gateways oder Lieferantenkomponenten ändern. Das nützliche Gut ist eine aufrechterhaltene Beziehung zwischen Konfiguration, kryptografischer Abhängigkeit, Missionsdienst, Datensensibilität, Ersetzungspfad und Beweisinhaber.

3 Ordnen Sie die Kryptographie den Missionskonsequenzen zu

Nicht jede kryptografische Abhängigkeit hat die gleichen wirtschaftlichen Konsequenzen. Ein öffentliches Website-Zertifikat kann durch normale Vorgänge ersetzt werden. Ein Vertrauensanker eines Raumfahrzeugs kann in der Hardware festgelegt sein. Ein Software-Signaturschlüssel kann bestimmen, ob ein Notfall-Patch akzeptiert wird. Ein Befehlsauthentifizierungsmechanismus kann bestimmen, ob der Bediener die positive Kontrolle behält.

Jede Abhängigkeit sollte der Vertraulichkeit, der Integrität, der Authentifizierung, der Nichtabstreitbarkeit, der Schlüsselerstellung oder der Softwaresicherheit zugeordnet werden. Die Karte sollte dann die betroffene Missionsfunktion, Ausfalltoleranz, Kompromittierungskonsequenz, Datenlebensdauer und Wiederherstellungsroute identifizieren. Die NASA verlangt den Schutz der Befehlsgewalt über den gesamten Befehlspfad und erkennt das Raumfahrzeug, das Bodensegment und die unterstützenden Dienste als ein System von Systemen an.

Durch diese Zuordnung entsteht die wirtschaftliche Priorität. Eine Abhängigkeit erhält eine frühzeitige Finanzierung, wenn ein Ausfall wesentliche Einnahmen unterbrechen, eine Kundenanforderung verletzen, sichere Software-Updates verhindern oder Wiederherstellungsoptionen zerstören würde. Abhängigkeiten mit geringen Konsequenzen können durch routinemäßige Aktualisierung aktualisiert werden.

4 Teilen Sie die Flotte in Migrationsarchetypen auf

Das Flottenalter allein ist ein unvollständiger Anhaltspunkt. Zwei im selben Jahr gestartete Raumschiffe können unterschiedliche Prozessoren, Speicher, Funkgeräte, sicheren Start, Aktualisierungspfade und Missionseinschränkungen haben. Der Betreiber sollte Vermögenswerte nach beobachteten technischen Merkmalen klassifizieren.

Der erste Archetyp unterstützt softwaredefinierte Kryptografie, ausreichend Speicher und Verarbeitung, sicheres Rollback und einen getesteten Update-Pfad. Die zweite unterstützt ausgewählte Änderungen, erfordert jedoch eine sorgfältige Optimierung, Hybridschemata oder Gateway-Unterstützung. Der dritte hat eine begrenzte Veränderungsfähigkeit und ist auf externe Kompensation angewiesen. Dem vierten fehlt ein glaubwürdiger geschützter Pfad und es sollte geprüft werden, ob ein frühzeitiger Ersatz oder ein eingeschränkter Betrieb möglich sind.

Die Klassifizierung sollte konfigurationsspezifisch sein. Das Engineering sollte die Hardware-Revision, die Flugsoftware, die kryptografische Bibliothek, die Boot-Kette, das Kommunikationsprotokoll, die Schlüsselverwaltungsschnittstelle und die verfügbaren Ressourcen aufzeichnen. Eine Managementaussage, dass ein Satellit softwaredefiniert ist, stellt nicht dar, dass sein Vertrauensanker oder Befehlsauthentifizierungsmechanismus geändert werden kann.

5 Unterscheiden Sie zwischen Boden-, Verbindungs- und On-Board-Migration

Die Bodeninfrastruktur bietet in der Regel den schnellsten Weg zu verbesserter Sichtbarkeit und kryptografischer Agilität. Identität, Public-Key-Infrastruktur, Schlüsselverwaltung, Softwaresignatur, sichere Entwicklung, Verwaltungszugriff und Kunden-Gateways können oft vor dem Raumschiff aktualisiert werden. Diese Arbeit schafft Bestand und Betriebserfahrung und reduziert gleichzeitig die Gefährdung im am besten zugänglichen Teil des Systems.

Die Weltraumverbindung erfordert Protokoll- und Interoperabilitätsentscheidungen. CCSDS-Sicherheitsstandards bieten strukturierte Authentifizierung und Vertraulichkeit auf der Datenverbindungsebene. Post-Quantum-Algorithmen führen zu unterschiedlichen Schlüssel-, Signatur- und Nachrichtengrößen sowie unterschiedlichen Berechnungs- und Implementierungsanforderungen. Betreiber müssen den gesamten Pfad testen, einschließlich Framing, Bandbreite, Fehlerbehandlung, Latenz, Bodenausrüstung und Raumfahrzeugsoftware.

Die Migration an Bord ist am stärksten eingeschränkt. Das Design kann auf fester Hardware, zustandsbehaftetem Speicher, engen Kommunikationsfenstern oder sicherheitszertifizierter Software basieren. Ein technisch möglicher Algorithmusersatz kann immer noch wirtschaftlich unpraktisch sein, wenn er knappe Energie, Nutzlastzeit oder Betriebsmarge verbraucht.

6 Erstellen Sie die kryptografische Zielarchitektur

Die Zielarchitektur sollte die für jeden Anwendungsfall vorgesehenen Algorithmen und Protokolle identifizieren, einschließlich Schlüsseleinrichtung, digitale Signaturen, sicheres Booten, Update-Signierung, Befehlsauthentifizierung, Telemetrieschutz, Betreiberidentität und Kundenschnittstellen. Die FIPS 203, 204 und 205 des NIST bieten standardisierte Bausteine. Protokollprofile und validierte Implementierungen bleiben für bereitgestellte Systeme erforderlich.

Die Architektur sollte den Algorithmusersatz beibehalten. Krypto-Agilität erfordert mehr als einen konfigurierbaren Namen. Es erfordert begrenzte Schnittstellen, Versionsaushandlung, Schlüssel- und Zertifikatslebenszyklus, Richtlinien, Telemetrie, Rollback, Testvektoren und eine Autorität, die einen Algorithmus außer Kraft setzen kann. Der Betreiber sollte es vermeiden, neue Abhängigkeiten einzubetten, die genauso schwer zu ändern sind wie die alten.

Während des Übergangs kann ein Hybridbetrieb sinnvoll sein. Im Entwurf sollte angegeben werden, welchen Sicherheitsanspruch der Hybridmechanismus unterstützt, wie mit einem Ausfall einer der beiden Komponenten umgegangen wird und wann die klassische Komponente entfernt werden kann. Ohne ein genehmigtes Ausstiegskriterium sollte die Kompatibilität nicht zu einer dauerhaften technischen Schuld werden.

7 Schützen Sie zuerst die Befehlsgewalt

Die Befehlsgewalt hat unmittelbare Auftrags- und Haftungsfolgen. Der Betreiber sollte den Befehlspfad vom Ursprung über die Genehmigung, die Missionskontrolle, die Netzwerke, die Bodenstation, die Funkverbindung und die Ausführung des Raumfahrzeugs verfolgen. Identifizieren Sie für jede Stufe Authentifizierung, Verschlüsselung, Wiedergabeschutz, Sequenzkontrolle, Protokollierung und Notfallzugriff.

Die Migration sollte auf repräsentativen Systemen geprobt werden, bevor sich ein Live-Befehlspfad ändert. Der Testplan sollte die Algorithmusverhandlung, abgelaufene oder widerrufene Anmeldeinformationen, Verbindungsunterbrechung, teilweise Bereitstellung, Taktfehler, Schlüssel-Rollover, beschädigte Nachrichten, Rollback und Wiederherstellung abdecken. Kritische Befehle können während des Übergangs eine Doppelsteuerung oder zusätzliche Betriebstore erfordern.

Backup- und Notfall-Links verdienen die gleiche Aufmerksamkeit. Ein Notfallpfad, der die moderne Authentifizierung umgeht, kann zu einer dauerhaften Schwachstelle werden. Wenn bestehende Einschränkungen eine vollständige Migration verhindern, sollte der Betreiber den Zugang einschränken, die Bodenkontrollen verstärken, die Gefährdung von Anmeldeinformationen verringern und das für die verbleibende Missionsdauer akzeptierte Restrisiko dokumentieren.

8 Sichere Software- und Firmware-Updates

Digitale Signaturen schützen die Software-Lieferkette und den Aktualisierungspfad des Raumfahrzeugs. Die Migration betrifft Build-Systeme, Code-Signatur-Dienste, Hardware-Vertrauenswurzeln, Bootloader, Bereitstellungspakete, Verifizierungscode und Wiederherstellungsimages. Ein neuer Signaturalgorithmus hat nur begrenzten Wert, wenn ein älterer Vertrauensanker ihn nicht erkennen kann.

Der Bediener sollte jeden Überprüfungsschritt vom Quell-Commit bis zum Ausführen des Codes abbilden. Die Karte sollte die Signaturbehörde, die Schlüsselverwahrung, die Build-Herkunft, das Paketformat, die On-Board-Verifizierung, Rollback und Wiederherstellung identifizieren. Es sollte auch langlebige signierte Artefakte identifizieren, die möglicherweise neu signiert oder doppelt signiert werden müssen.

Upgrade-Sequenzierung ist wichtig. Vor Änderungen bei der Flugverifizierung sollten eine Bodensignatur-Infrastruktur und reproduzierbare Builds eingerichtet werden. Der Betreiber sollte eine bekanntermaßen gute Wiederherstellungsroute beibehalten und diese unabhängig testen. Ein fehlgeschlagenes Update kann mehr Wert zerstören als das kryptografische Risiko, das es reduzieren sollte.

9 Bewerten Sie die Datenlebensdauer und die Ernte-Jetzt-Exposition

Manche Satellitendaten verlieren schnell an Wert. Andere Daten, darunter Verteidigungs-, Geheimdienst-, Infrastruktur-, Wissenschafts- oder Kundeninformationen, können über Jahre hinweg vertraulich bleiben. Ein Angreifer kann verschlüsselten Datenverkehr sammeln und ihn später entschlüsseln, wenn der zugrunde liegende Schutz des öffentlichen Schlüssels durchbrochen werden kann. Dies schafft einen wirtschaftlichen Grund, langlebige Daten zu schützen, bevor ein Quantencomputer existiert.

Die Bestandsaufnahme sollte die Daten nach Vertraulichkeitszeitraum, Expositionspfad, Volumen, Kundenverpflichtung und Durchführbarkeit einer Neuverschlüsselung klassifizieren. Der Betreiber sollte zwischen übertragenen Daten, gespeicherten Archiven, Missionsdatenbanken, Kundenlieferungen und Backups unterscheiden. Auch die symmetrische Kryptographie und die Schlüssellänge müssen überprüft werden, selbst wenn das Hauptanliegen der Quantentechnologie die Public-Key-Kryptographie ist.

Das Investitionsmodell sollte Pfaden Priorität einräumen, die Daten übertragen, deren Sensibilität über das erwartete Migrationsdatum hinausgeht. Vertragspreise und Kundensegmentierung können die Kosten eines stärkeren Schutzes widerspiegeln, wenn die Anforderung dienstspezifisch ist.

10 Testleistung und Ressourcenbeschränkungen

Post-Quantum-Algorithmen können Schlüssel-, Signatur- und Nachrichtengrößen ändern und erfordern unterschiedliche Berechnungen und Speicher. Die Auswirkungen müssen auf repräsentativer Hardware und betrieblichem Datenverkehr gemessen werden. Desktop-Benchmarks beweisen keine Flugtauglichkeit.

Die Tests sollten Schlüsselgenerierung, Kapselungs- oder Überprüfungszeit, Spitzenspeicher, dauerhaften Speicher, Strom, thermisches Verhalten, Bandbreite, Paketierung, Fehlerraten und Interaktion mit anderen Arbeitslasten umfassen. Das Modell sollte eher Worst-Case-Befehlsfenster und Notfallmodi als durchschnittliche Laborbedingungen umfassen.

Bei erheblichen Einschränkungen kann der Betreiber optimierte Implementierungen, Hardwarebeschleunigung, Vorberechnung, Protokolländerungen, Bodenunterstützung oder einen späteren Flottenaustausch evaluieren. Jede Option verändert Entwicklungskosten, Qualifikation, Lieferrisiko und Restwert.

11 Behandeln Sie die Standardbereitschaft als Beweismittel

Endgültige Algorithmen sind ein notwendiger Ausgangspunkt. Die Bereitstellung hängt auch von Protokollstandards, Implementierungsqualität, Modulvalidierung, Hardware-Support, Lieferanten-Roadmaps und Kundenakkreditierung ab. Die Migrationsarbeit des NIST und der NCSC-Zeitplan berücksichtigen, dass sich die Ökosystemreife über mehrere Jahre entwickelt.

Das Programm sollte für jede Abhängigkeit ein Bereitschaftsregister führen. Jede Zeile sollte den aktuellen Status, den erforderlichen Standard oder das erforderliche Produkt, den Lieferantennachweis, die erwartete Verfügbarkeit, die Integrationsvorlaufzeit und den Fallback angeben. Eine Beschaffungsankündigung sollte nicht als gelieferte Fähigkeit behandelt werden.

Die Investitionsausgaben sollten an den Beweispunkten freigegeben werden. Die Entdeckungs- und Architekturarbeiten können sofort beginnen. Der Pilotaufwand folgt einer stabilen Implementierungs- und Testumgebung. Der Flotteneinsatz erfolgt nach Leistungs-, Sicherheits-, Interoperabilitäts- und Zulassungsnachweisen. Diese Reihenfolge schont das Geld und sorgt gleichzeitig für die Einhaltung des Zeitplans.

12 Versichern Sie Lieferanten- und Komponentenabhängigkeiten

Satellitenbetreiber sind auf kryptografische Bibliotheken, Prozessoren, Funkgeräte, sichere Elemente, Hardware-Sicherheitsmodule, Zertifikatsdienste, Bodenausrüstung und Spezialtechnik angewiesen. Im Migrationsplan sollte festgelegt werden, welche Lieferanten die einzelnen Abhängigkeiten kontrollieren und ob sich der vertragliche Support über die geplante Lebensdauer der Vermögenswerte erstreckt.

Überprüfen Sie für jeden kritischen Lieferanten die Roadmap, die Validierung, die Lizenzierung, den Quellenzugriff, die Exportbeschränkungen, die End-of-Life-Richtlinie, die Änderungskontrolle, den Umgang mit Schwachstellen und die finanzielle Leistungsfähigkeit. Die generische PQC-Roadmap eines Lieferanten beweist keine Unterstützung für das genaue Produkt oder die Konfiguration des Betreibers.

Der Betreiber sollte ein Budget für Second-Source-Qualifizierung oder Schnittstellenabstraktion einplanen, wenn die Konzentration von wesentlicher Bedeutung ist. Die Beschaffungsbedingungen sollten eine kryptografische Bestandsaufnahme, einen Hinweis auf die Algorithmusabhängigkeit, die Unterstützung vereinbarter Migrationsmeilensteine ​​und Nachweise erfordern, die zur Kundensicherheit erforderlich sind.

13 Erstellen Sie die Investitionstaxonomie

Im Programmbudget sollten Entdeckung, Architektur, Labore, Bodeninfrastruktur, Software und Firmware, Bordtechnik, Netzwerk- und Protokolländerungen, einmalige Lieferantentechnik, Akkreditierung, Kundenmigration, Betrieb, Notfall- und Ersatzressourcen getrennt sein. Dadurch wird verhindert, dass eine Softwareschätzung physische und kommerzielle Abhängigkeiten verbirgt.

Wiederkehrende Betriebskosten sollten getrennt von den Investitionsausgaben ausgewiesen werden. Parallele Zertifikate, duale Protokollstacks, zusätzliche Überwachung, Fachpersonal und Kundensupport können über Jahre hinweg fortgeführt werden. Finanzierungsmodelle sollten den Working-Capital-Effekt von Meilensteinzahlungen und verzögerter Abnahme berücksichtigen.

Jede Budgetlinie sollte einen Treiber haben. Beispiele hierfür sind die Anzahl der Konfigurationen, Schnittstellen, Standorte, Vertrauensdomänen, Kunden-Gateways, Qualifizierungskampagnen oder der Austausch von Raumfahrzeugen. Eine treiberbasierte Budgetierung ist besser überprüfbar als ein Prozentsatz der IT-Ausgaben.

14 Reihenfolge der Investitionen nach Optionswert

Frühzeitige Ausgaben sollten Informationen schaffen und Wahlmöglichkeiten bewahren. Inventar, Architektur, repräsentative Testumgebungen, Lieferantenverpflichtungen und Kundeneinbindung reduzieren die Unsicherheit im gesamten Programm. Sie können mit einer starren Konstruktion verhindern, dass ein neues Satelliten- oder Bodensystem in Betrieb genommen wird.

Irreversible Ausgaben sollten den Beweisen folgen. Der flottenweite Einsatz, die Neugestaltung der Hardware oder der beschleunigte Austausch sollten auf getestete Leistung, ausgereifte Standards und kommerzielle Rechtfertigung warten. Der Vorstand sollte Fristen anerkennen, die durch Beschaffungs- und Einführungszyklen entstehen; Wenn man wartet, bis ein Standard operativ dringend ist, kann die Möglichkeit einer wirtschaftlichen Neugestaltung entfallen.

Eine nützliche Reihenfolge ist Entdecken, Entwerfen, Isolieren, Pilotieren, Akkreditieren, Bereitstellen, Außerbetriebnahme. Jede Phase verfügt über Eintrittsnachweise, Austrittstests, genehmigte Ausgaben und eine Rollback-Position. Das Programm kann verschiedene Flottensegmente mit unterschiedlichen Geschwindigkeiten durch die Sequenz bewegen.

15 Passen Sie die Migration an die Verlängerung der Satellitenlebensdauer an

Eine Verlängerung der Lebensdauer ist attraktiv, wenn das Raumschiff zuverlässig bleibt und Einnahmen generiert. Kryptografische Starrheit kann die kommerziell nutzbare Lebensdauer verkürzen, selbst wenn Antrieb, Leistung und Nutzlast gesund bleiben. Kunden oder Aufsichtsbehörden lehnen möglicherweise die Erneuerung von Diensten ab, die neue Sicherheitsanforderungen nicht erfüllen können.

Der Anlagenplan sollte die verbleibende technische Lebensdauer, die vertraglich vereinbarte Lebensdauer, die wahrscheinliche Erneuerung, die Migrationskosten und den Zeitpunkt des Austauschs vergleichen. Ein moderates Upgrade kann den Wert erhalten, wenn es einen margenstarken Vertragszeitraum verlängert. Dieselben Ausgaben können den Wert zerstören, wenn ein Vermögenswert kurz vor dem natürlichen Ruhestand steht oder kein zuverlässiger Aktualisierungspfad vorhanden ist.

Bei Entscheidungen zur Lebensverlängerung sollten Bodenausgleich und Betriebsbelastung berücksichtigt werden. Die Beibehaltung einer Altanlage erfordert möglicherweise dedizierte Gateways, manuelle Kontrollen und knappe technische Maßnahmen. Diese Kosten schmälern den offensichtlichen Vorteil des Aufschubs des Ersatzes.

16 Restwertrisiko quantifizieren

Der Restwert hängt von den Barmitteln ab, die eine Flotte nach der expliziten Prognose generieren kann, und vom Vertrauen des Marktes, dass die Vermögenswerte weiterhin vertragsfähig, wartbar und versicherbar sind. Eine Post-Quantum-Lücke kann die Wahrscheinlichkeit einer Erneuerung verringern, die Betriebskosten erhöhen, Endinvestitionen erfordern oder eine frühere Pensionierung erzwingen.

Das Bewertungsmodell sollte den Zeitraum identifizieren, in dem jeder Vermögenswert seine Berechtigung für wesentliche Kunden oder genehmigte Algorithmen verliert. Anschließend sollten Auslastung, Preis, Marge, Investitionsaufwand und Ruhestandswert angepasst werden. Die Änderung betrifft Cashflow- und Endannahmen und nicht einen einzelnen willkürlichen Cyberrabatt.

Das Restwertrisiko konzentriert sich, wenn viele Satelliten das gleiche starre Design und das gleiche Stilllegungsfenster haben. Eine abgestufte Flotte mit aufrüstbaren Vertrauensankern kann Kapital verteilen und Optionen bewahren. Das Modell sollte daher sowohl die Konfigurationskonzentration als auch das durchschnittliche Flottenalter berücksichtigen.

17 Mustervertrag und Akkreditierungsexposition

Kundenverträge können Sicherheitsstandards, Änderungsbenachrichtigungen, Genehmigungen, Audits, Vorfälle, Datenverarbeitung, Unteraufträge und Servicekontinuitätsverpflichtungen enthalten. Für eine Migration kann eine Einwilligung oder eine Reakkreditierung erforderlich sein. Wenn die Migration nicht durchgeführt wird, kann dies Auswirkungen auf die Verlängerung, die Preise oder die Berechtigung haben.

Der Betreiber sollte jeden wesentlichen Vertrag den betroffenen Systemen, den erforderlichen Standards, der Genehmigungsbehörde, der Durchlaufzeit und dem gefährdeten Umsatz zuordnen. Rahmenobergrenzen und angekündigte Kundeninteressen bleiben von den durchsetzbaren Einnahmen getrennt. Kundengespräche sollten eher veraltete Beweise als allgemeine Unterstützungsbekundungen hervorbringen.

Der kommerzielle Plan kann Migrationsstufen, dedizierte Gateways oder beschleunigte Sicherheit bieten, wenn Kunden die Anforderung finanzieren. Jeder Differenzdienst muss operativ trennbar und genau beschrieben sein.

18 Integrieren Sie Versicherungen und Finanzierungen

Versicherer und Kreditgeber fragen sich möglicherweise, wie der Betreiber Befehle, Software-Updates, Kundendaten und Kontinuität schützt. Das Finanzmodell sollte politische Bedingungen, Ausschlüsse, Offenlegungspflichten, Finanzierungsvereinbarungen und wesentliche Bestimmungen für nachteilige Änderungen identifizieren, die von Migrationslücken oder einer fehlgeschlagenen Bereitstellung betroffen sein könnten.

Der Betreiber sollte es vermeiden, den Quantensicherheitsstatus zu beanspruchen, bevor das End-to-End-System dies unterstützt. Falsche Angaben können zu Berichterstattung, Offenlegung und Kundenrisiko führen. Der Nachweis sollte den geschützten Umfang, den Algorithmus, die Konfiguration, den Test und das Datum belegen.

Die Finanzierung kann an Meilensteinen ausgerichtet werden. Eine Investitionsfazilität oder -reserve kann Labore, Bodenverbesserungen und Flottenersatz gegen dokumentierte Tore finanzieren. Kreditgeber können Berichte über die Bestandsdeckung, kritische Pfadtests, Kundengenehmigungen und verbleibende Risiken erhalten, ohne technische Entscheidungen kontrollieren zu müssen.

19 Gestalten Sie den betrieblichen Übergang

Bei der Migration muss der Dienst und die positive Kontrolle erhalten bleiben. Der Betreiber sollte Koexistenz, Schlüssel-Rollover, Ausstellung von Berechtigungsnachweisen, Überwachung, Reaktion auf Vorfälle, Rollback und Notfallautorität definieren. Die Verfahren sollten sich mit der teilweisen Flottenmigration und gemischten Kundenendpunkten befassen.

Bei den Betriebsproben sollten repräsentative Befehls- und Telemetrieflüsse verwendet werden. Teams sollten fehlgeschlagene Verhandlungen, widerrufene Anmeldeinformationen, abgelaufene Zertifikate, nicht verfügbare Schlüsseldienste, beschädigte Updates und die Wiederherstellung aus dem vertrauenswürdigen Zustand üben. Der Nachweis sollte Protokolle, Zeitpläne, Abweichungen und genehmigte Korrekturmaßnahmen umfassen.

Der Übergangskalender sollte kritische Missionsphasen, soweit möglich, vermeiden. Es sollte auch das Einfrieren von Lieferanten- und Kundenwechseln beinhalten. Ein nominelles technisches Fertigstellungsdatum reicht nicht aus, wenn der Betrieb keine kontrollierte Nutzung nachweisen kann.

20 Bauen Sie das Governance- und Assurance-Modell auf

Das Programm erfordert verantwortungsvolle Verantwortung in den Bereichen Technik, Betrieb, Sicherheit, Finanzen, Beschaffung, Recht und Handel. Ein zentrales Programmbüro sollte den Bestand, die Abhängigkeiten, das Budget, die Beweismittel und das Ausnahmeregister kontrollieren. Die Missionsbehörden behalten die Verantwortung für Sicherheits- und Befehlsentscheidungen.

Eine unabhängige Überprüfung ist für kritische Architektur, kryptografische Implementierung, Aktualisierungspfade und Migrationsübungen angebracht. Bei der Überprüfung sollten Beweise und Annahmen überprüft werden. Es sollte nicht die Verantwortung des Managements oder die Zustimmung des Kunden ersetzen.

Die Vorstandsberichte sollten die Flottenabdeckung, kritische Abhängigkeiten, Meilensteine, zugesagte und prognostizierte Ausgaben, Vertragsrisiken, Restwertbewegungen und erforderliche Entscheidungen aufzeigen. Ein grüner Programmstatus sollte den Nachweis erfordern, dass die wertvollsten und am stärksten eingeschränkten Vermögenswerte tragfähige Wege haben.

21 Konstruieren Sie den hypothetischen Flottenfall

Der hypothetische Betreiber verfügt über 42 Raumschiffe. Achtzehn sind neuere, softwaredefinierte Assets mit ausreichenden Ressourcen und getestetem Rollback. Vierzehn können ausgewählte Änderungen akzeptieren, sind jedoch auf eingeschränkte Verarbeitung und Gateway-Unterstützung angewiesen. Zehn ältere Assets verfügen über feste oder schlecht dokumentierte Vertrauensanker und eine begrenzte Aktualisierungskapazität. Das Gelände umfasst 11 Betriebsstandorte, zwei Wiederherstellungsumgebungen und sechs Kunden-Gateways.

Die Flotte erwirtschaftet vor der Migration einen Jahresumsatz von USD 610 million und einen Jahresumsatz von USD 212 million von EBITDA. Der vertraglich vereinbarte und wahrscheinlichkeitsgewichtete Erneuerungswert konzentriert sich auf die neueren und eingeschränkten Gruppen. Die älteste Gruppe trägt USD 72 million zum Umsatz und USD 18 million von EBITDA bei, mit einer gewichteten verbleibenden Vertragslaufzeit von vier Jahren.

Bei sämtlichen Beträgen und Wahrscheinlichkeiten handelt es sich in diesem Fall um Annahmen des Managements, die lediglich zur Veranschaulichung des Rahmenwerks erstellt wurden. Sie beschreiben keinen identifizierten Betreiber, Satelliten oder Transaktion.

22 Erstellen Sie das beispielhafte Investitionsprogramm

Das nominale Programm beläuft sich über sieben Jahre auf insgesamt USD 146 million. Für Erkennung, Architektur und Governance ist USD 12 million erforderlich. Prüfstände und repräsentative Hardware erfordern USD 18 million. Boden-PKI-, Identitäts-, Signierungs- und Schlüsselverwaltungsänderungen erfordern USD 24 million. Link- und Protokoll-Engineering erfordern USD 20 million. Für Arbeiten und Qualifikationen im Bereich Flugsoftware ist USD 31 million erforderlich. Kundenmigration und Akkreditierung erfordern USD 16 million. Kontingenz ist USD 25 million.

Durch die Gewichtung der Beweise wird USD 82 million als „engagiert“ oder „hohes Vertrauen“ eingestuft, da der zugrunde liegende Umfang und der Lieferantenpfad festgelegt sind. USD 39 million bleibt abhängig von Leistung, Protokoll und Kunden-Gates. USD 25 million ist Kontingenz. Das Modell berücksichtigt auch USD 9 million der jährlichen Parallellaufkosten beim Übergang zu Spitzenzeiten.

Der Plan sieht vor, sechs ältere Raumschiffe bei natürlichem Vertragsablauf außer Dienst zu stellen, vier unter begrenzten Kontrollen zu ernten und den neueren Anlagen mit dem höchsten Wert für die Migration Vorrang einzuräumen. Dadurch wird vermieden, dass für jedes Raumschiff der gleiche Betrag ausgegeben wird.

23 Vergleichen Sie Timing-Szenarien

Der beschleunigte Fall schließt vorrangige Boden- und Softwaresignaturänderungen in zwei Jahren ab, migriert die neuere Fluggruppe bis zum vierten Jahr und vervollständigt die wirtschaftlich gerechtfertigte Flotte bis zum sechsten Jahr. Es weist die höchsten kurzfristigen Ausgaben und das geringste Risiko bei Vertragsverlängerungen auf.

Im Basisszenario wird ein siebenjähriges Programm zugrunde gelegt. Es richtet Bereitstellungen an geplanten Software-Releases und Kundenakkreditierungen aus. Der verspätete Fall beginnt drei Jahre später mit der Flottenentwicklung. Es schont kurzfristige Liquidität, komprimiert aber Beschaffung, Qualifizierung und Ersatz auf ein kürzeres Zeitfenster.

Unter den illustrativen Annahmen reduziert der verzögerte Fall den Restwert um USD 238 million im Vergleich zum Basisfall. Der Rückgang spiegelt eine geringere Erneuerungswahrscheinlichkeit, höhere Endinvestitionen, konzentrierte Pensionierungen und ein schwächeres Endwachstum wider. Das Modell geht nicht von einem Quantenangriff aus.

24 Betonen Sie die Ökonomie

Die wichtigsten Sensibilitäten sind Implementierungsreife, Kundentermine, Vorlaufzeit für den Austausch, Bordleistung, Lieferantenkonzentration und die verbleibende Lebensdauer eingeschränkter Raumfahrzeuge. Der Nachteil erhöht die Programmkosten um 30 %, verzögert die Kundenakzeptanz um zwei Jahre und erzwingt den Austausch von vier weiteren Raumfahrzeugen.

Der schwerwiegende Fall vereint einen gescheiterten Bordpiloten, eine Mitteilung über das Ende der Lebensdauer eines Lieferanten und frühere Sicherheitsanforderungen von zwei großen Kunden. Dies führt zu einem vorübergehenden Kapazitätsdefizit und erfordert beschleunigte Markteinführungen. Der Vorstand sollte die Liquidität in diesem kombinierten Fall testen, da technische und kommerzielle Risiken korrelieren können.

Die Investition bleibt sinnvoll, wenn durch die finanzierte Migration der ermäßigte Vertragsbeitrag höher bleibt als die Programm- und Betriebskosten. Vermögenswerte, die diesen Test nicht bestehen, werden geerntet, entschädigt oder gehen in den Ruhestand.

25 Übersetzen Sie den Rahmen in ein Mandat

Ein Flottenmodernisierungsauftrag sollte mit einer verifizierten Konfiguration und einem kryptografischen Inventar, einer Kunden- und Regulierungskarte sowie einem Entscheidungsmodell beginnen, das jeden technischen Weg mit Bargeld verbindet. Der Berater sollte die Arbeitsabläufe in den Bereichen Technik, Cyber, Handel, Recht, Versicherung und Finanzierung rund um ein Beweisregister koordinieren.

Stage Gates sollten Entdeckung, Zielarchitektur, repräsentative Piloten, Kundenakkreditierung, Flotteneinsatz und Stilllegung genehmigen. Für jedes Gate sollten die akzeptierten Nachweise, das verbleibende Risiko, die freigegebenen Ausgaben und die Auswirkung auf den Restwert angegeben werden. Ausnahmen sollten den Kunden, die Mission, die Dauer, die vergütende Kontrolle und die verantwortliche Führungskraft angeben.

Der Finanzierungsworkstream sollte Betriebsmittel, Schulden auf Vermögensebene, Investitionsfazilitäten, Kundenbeiträge und strategische Finanzierung vergleichen. Die Struktur sollte der Nutzungsdauer und dem Geldnutzen der Ausgabe entsprechen. Kurzlebige Altlastenvergütungen sollten nicht so finanziert werden, als ob sie einen langlebigen Vermögenswert schaffen würden.

26 Anforderungen in die Beschaffung und neue Missionen einbetten

Die günstigste Migration ist die Abhängigkeit, die nicht in das nächste Design eingeht. Neue Raumfahrzeuge, Nutzlasten und Bodensysteme sollten daher explizite Anforderungen an den Austausch von Algorithmen, gepflegtes kryptografisches Inventar, begrenzte Schnittstellen, sichere Aktualisierung, Rollback, Schlüsselverwahrung, Telemetrie und Lieferantenunterstützung enthalten. Bei der Abnahme sollten diese Eigenschaften in der gelieferten Konfiguration getestet werden. Das Versprechen, dass ein Produkt quantentauglich ist, hat ohne einen identifizierten Standard, eine Implementierung, ein Ressourcenprofil und einen Betriebstest nur begrenzten Wert.

Bei der Beschaffung sollte auch zwischen Liefergegenständen und Optionen unterschieden werden. Der Lieferant kann eine validierte Implementierung, Testvektoren, Quell- oder Treuhandrechte, Migrationsdokumentation, Leistungsnachweise und eine Mitteilung über das Ende der Lebensdauer bereitstellen. Eine Option zum späteren Hinzufügen von Post-Quantum-Unterstützung sollte Preis, Zeitplan, Abhängigkeiten und Akzeptanz angeben. Der Betreiber sollte es vermeiden, eine Prämie für eine unbestimmte zukünftige Fähigkeit zu zahlen.

Die Gemeinsamkeit der Flotte schafft Kaufhebel und damit verbundene Risiken. Ein gemeinsames kryptografisches Modul kann die Integrationskosten über Konfigurationen hinweg senken, während sich ein Defekt oder ein Lieferantenrückzug auf die gesamte Flotte auswirken kann. Im Beschaffungsfall sollte daher der Nutzen der Gemeinsamkeit neben den Kosten und der Bereitschaft einer zweiten Implementierung oder austauschbaren Schnittstelle gemessen werden.

27 Koordinieren Sie Ersatzeinführungen und -kapazitäten

Einige ältere Raumschiffe werden die Migrationsökonomie nicht erfüllen und müssen ersetzt werden. Der Ersatzplan sollte die Satellitenherstellung, die Beschaffung des Starts, die Lizenzierung, den Orbitaleinsatz, den Kundenübergang und die Stilllegung umfassen. Der kryptografische Investitionsaufwand kann nicht getrennt von diesem Kapazitätspfad bewertet werden, da ein verspäteter Austausch den Betreiber dazu zwingen kann, ein schwaches Asset beizubehalten oder den Service zu verlieren.

Der Betreiber sollte Ersatzchargen nach Einsatzwert und Designkonzentration modellieren. Das Ersetzen aller Altanlagen in einer Designgeneration kann zu einer allgemeinen Ruhestandsklippe führen. Die schrittweise Beschaffung kann verbesserte Standards und Betriebsnachweise umfassen, vorausgesetzt, die Flotte verfügt weiterhin über interoperable Bodendienste und eine ausreichende Größe.

Die Markteinführungs- und Produktionskapazität sollte durch verbindliche Zusagen und realistische Integrationspläne nachgewiesen werden. Rahmenwerke und Lieferantenprognosen bleiben solange Szenarioeingaben, bis Kapazitäts-, Preis- und Lieferverpflichtungen durchsetzbar sind. Das Liquiditätsmodell sollte Anzahlungen, Baumeilensteine, Versicherungen, Startzahlungen und verzögerte Kundenaktivierung umfassen.

Der Restwertvergleich sollte den Optionswert der Verzögerung ausgewählter Ersetzungen nach einer erfolgreichen kompensierten Kontrollperiode umfassen. Darin sollten auch die Kosten für den Betrieb spezialisierter Gateways, Personal und Ersatzteile enthalten sein. Dies macht die Ernteentscheidung explizit und verhindert, dass der Aufschub als frei erscheint.

28 Errichten Sie die Brücke zur Restwertbuchhaltung

Der Anlageausschuss soll die technischen Erkenntnisse mit dem Vermögensverzeichnis und dem Bewertungsmodell abgleichen. Ausgangspunkt ist der jeder Flottenkohorte zugeordnete Transport- oder Unternehmenswert. Das Modell identifiziert dann das prognostizierte Bargeld, das von der quantenanfälligen Kryptographie abhängt, die Ausgaben, die zum Erhalt dieses Bargelds erforderlich sind, die Wahrscheinlichkeit und den Zeitpunkt der Kundenakzeptanz sowie die Ersatz- oder Stilllegungs-Cashflows, die nach der expliziten Prognose verbleiben.

Die Brücke soll Doppelzählungen vermeiden. Eine geringere Verlängerungswahrscheinlichkeit und ein zusätzlicher Abzug der Terminalinvestitionen können das gleiche Risiko darstellen, wenn der Kundenabgang durch das nicht verfügbare Upgrade verursacht wird. Engineering sollte die technische Konsequenz beschreiben; kommerzielle Teams sollten betroffene Einnahmen identifizieren; Die Finanzen sollten die unterstützte Konsequenz in eine Modellanpassung umwandeln. Das Beweisregister sollte diese Abstammung zeigen.

Die bilanzielle Nutzungsdauer und die wirtschaftliche Nutzungsdauer können voneinander abweichen. Ein Raumfahrzeug kann seinen Betrieb sicher fortsetzen, während die Zahl seiner adressierbaren Kunden abnimmt. Eine Bodenanlage kann physisch intakt sein, muss aber ausgetauscht werden, da ihr kryptografisches Modul nicht validiert oder unterstützt werden kann. Das Management sollte Wertminderungsindikatoren und Offenlegungspflichten mit seinen Buchhaltungsberatern unter Berücksichtigung aktueller Fakten und geltender Standards prüfen.

Das Entscheidungsmodell sollte auch das Aufwärtspotenzial wahren. Eine getestete, agile Konfiguration kann neue Umsätze mit sicheren Diensten, längere Verträge oder niedrigere Assurance-Kosten unterstützen. Diese Vorteile sollten nur dann zum Tragen kommen, wenn Kundennachfrage, Preisgestaltung und Lieferfähigkeit nachgewiesen sind. Ein allgemeiner Anspruch von strategischer Bedeutung sollte außerhalb des Basis-Cashflows bleiben.

29 Bereiten Sie Beweispakete für Kunden und Aufsichtsbehörden vor

Die Glaubwürdigkeit der Migration hängt von Beweisen ab, die eine andere Partei bewerten kann. Der Betreiber sollte ein konfigurationsspezifisches Paket erstellen, das Umfang, Architektur, Standards, validierte Komponenten, Implementierungsaufzeichnungen, Leistungsergebnisse, Sicherheitstests, Betriebsproben, verbleibende Ausnahmen und den genehmigten Übergangsplan enthält. Sensible Daten können durch entsprechenden Zugriff und Vertraulichkeit kontrolliert werden.

Das Paket sollte die Algorithmus-Compliance von der End-to-End-Service-Assurance unterscheiden. Ein FIPS-Standardalgorithmus beweist nicht, dass die Schlüsselgenerierung, Implementierung, Protokollintegration, Aktualisierungsverarbeitung oder Betriebsverwahrung korrekt sind. Kunden müssen verstehen, welcher Pfad geschützt ist, welche Legacy-Komponente erhalten bleibt und welche kompensierende Kontrolle gilt.

Nachweispakete können kundenübergreifend wiederverwendet werden, wenn die Konfiguration und die Anforderungen gleich sind. Kundenspezifische Anhänge sollten Schnittstellen, Datenlebensdauer, Service Levels, Genehmigung und Vorfallbenachrichtigung abdecken. Dies reduziert die Kosten für wiederholte Prüfungen und gibt dem Management einen klareren Überblick darüber, welche Einnahmen von ungelösten Arbeiten abhängen.

Bei Systemen mit hoher Tragweite sollte das Engagement von Aufsichtsbehörden und Regierung frühzeitig beginnen. Der Betreiber sollte Anleitungen, Eingaben, Fragen, Antworten und Genehmigungsannahmen aufzeichnen. Informelle Gespräche können die Planung beeinflussen; Lediglich formelle Anforderungen und Entscheidungen sollten als verbindliche Beweise im Investitionsfall behandelt werden.

Abschluss

Die Post-Quantum-Migration ist ein Flotteninvestitionsproblem mit Sicherheits-, Betriebs- und Vertragsdimensionen. Standards und nationale Roadmaps schaffen Dringlichkeit, während Satellitenlebenszyklen und Missionssicherheit eine disziplinierte Abfolge erfordern. Der Betreiber schafft Mehrwert, indem er Abhängigkeiten frühzeitig erkennt, veränderbare Architekturen entwirft, repräsentative Systeme testet und Kapital in Vermögenswerte mit unterstützter Vertragslaufzeit lenkt.

Der Vorstand sollte jede Konfiguration durch Migration, Kompensation oder Stilllegung bewerten. Die Investitionsausgaben sollten sich an Evidence Gates und dem Kundennutzen orientieren. Der Restwert sollte die Vertragsfähigkeit, das Endkapital und die Konzentration starrer Designs widerspiegeln. Dieser Ansatz ermöglicht der Flotte den Übergang, ohne dass unsicheres Quantentiming in Selbstgefälligkeit oder wahllose Ausgaben umgewandelt wird.

Anhang A Flottenbeweisregister

Für jede Raumfahrzeug- und Bodenkonfiguration: Datensatzeigentümer, Mission, Startdatum, erwartete Stilllegung, vertraglich vereinbarter Service, Prozessor, Speicher, sicherer Start, Aktualisierungspfad, Rollback, kryptografische Bibliothek, Algorithmen, Protokolle, Vertrauensanker, Schlüsselverwahrung, Signaturkette, Kundenschnittstelle, Lieferant, Testumgebung, Genehmigungsbehörde und aktuelles Beweisdatum.

Notieren Sie für jede ungelöste Abhängigkeit die Konsequenz, den geplanten Test, das Budget, das Entscheidungsdatum und den Fallback. Bewahren Sie widersprüchliche Beweise auf und ermitteln Sie, welche Bewertungs- oder Investitionslinie davon betroffen ist.

Anhang B Checkliste für Investitionsfälle

Gleichen Sie den Flottenbestand mit Verträgen, Vermögensverzeichnis, Versicherungsplan, Finanzierungssicherheit und Betriebskonfiguration ab. Bauen Sie die Investitionsausgaben nach Treiber und Phase auf. Separate wiederkehrende Kosten, parallel laufende Kosten, Ersatzanlagen und Eventualverbindlichkeiten. Verknüpfen Sie jede Ausgabenzeile mit einem messbaren Abschlussereignis.

Berechnen Sie den Restwert nach Flottenkohorte. Zeigen Sie Verlängerungswahrscheinlichkeit, Marge, Restlaufzeit, Endinvestitionen und Ruhestandskosten an. Betonen Sie Kundentermine, Lieferantenverzögerungen, Implementierungsleistung und Ersatzkapazitäten bei der Markteinführung.

Anhang C Governance-Checkliste

Genehmigen Sie eine Zielarchitektur, eine Algorithmusrichtlinie, eine Übergangssequenz, einen Ausnahmeprozess, einen Sicherungsplan, eine Kundenkommunikation und einen Berichtsrhythmus. Behalten Sie die Konfigurationskontrolle und eine vollständige Entscheidungsaufzeichnung bei. Erfordern Sie eine Betriebsprobe vor der Live-Migration von Befehls- oder Aktualisierungspfaden.

Berichten Sie über die Bestandsabdeckung, die Reife des kritischen Pfads, zugesagte Ausgaben, prognostizierte Ausgaben, Kundengenehmigungen, Restwertbewegungen, Vorfälle und Ausnahmen. Kehren Sie an den Vorstand zurück, wenn sich ein kritischer Lieferant, Standard, Kundentermin oder Ersatzannahme wesentlich ändert.

Anhang D Entscheidungszahlen und -tabellen

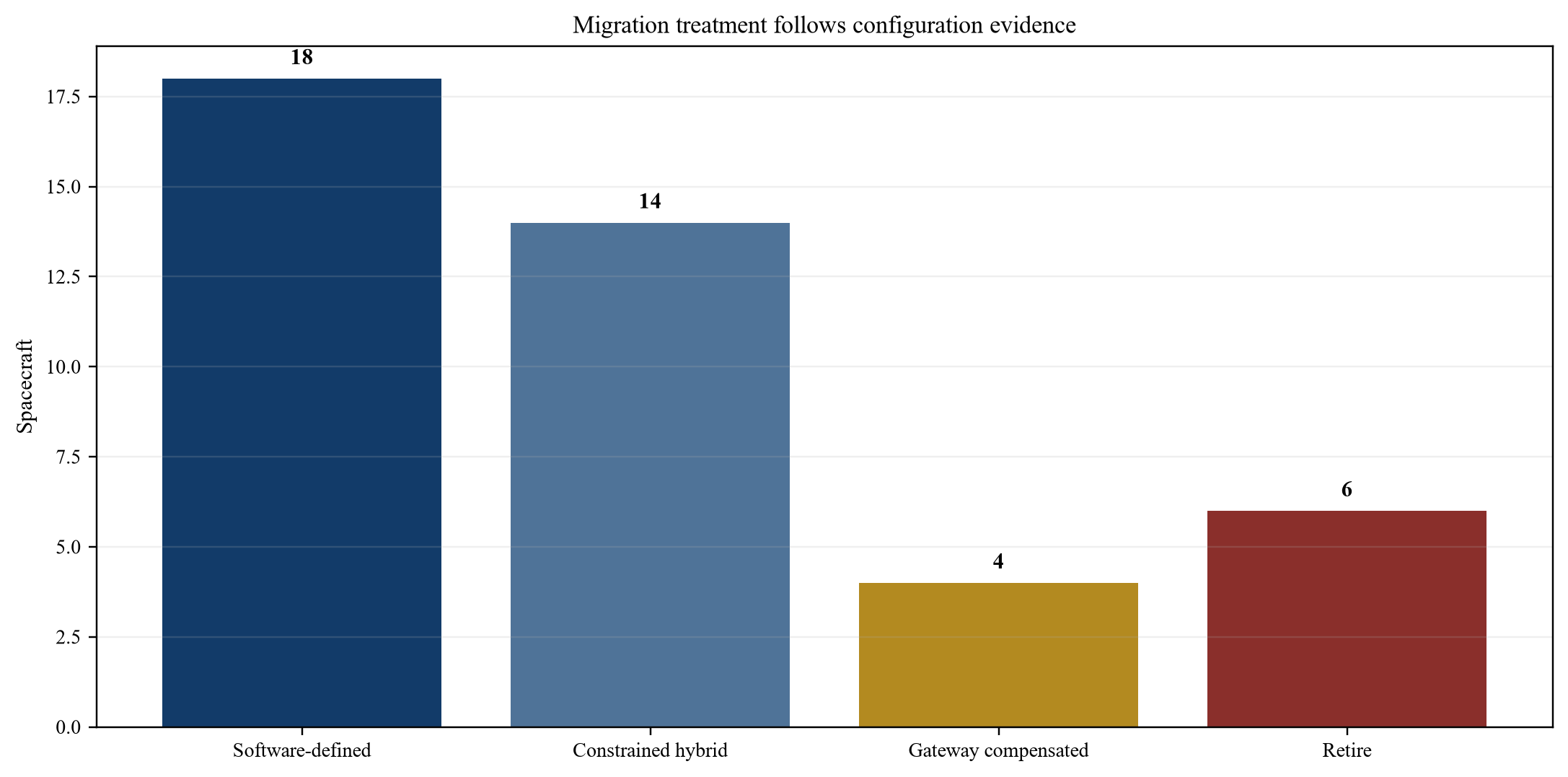

Abbildung 1. Karte der kryptografischen Exposition der Flotte
Abbildung 1. Karte der kryptografischen Exposition der Flotte
Völlig hypothetisch; Zählungen repräsentieren Raumfahrzeugkonfigurationen.

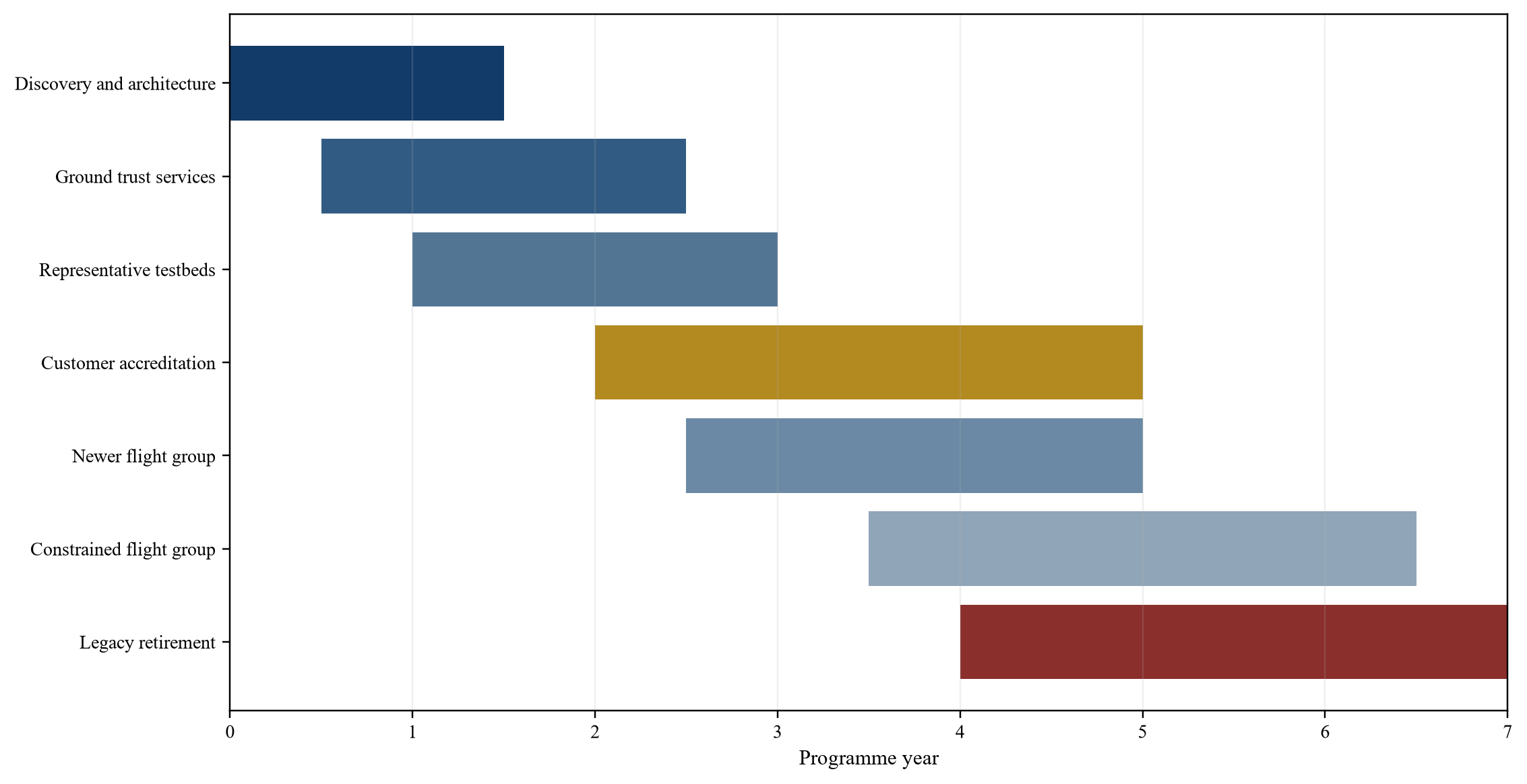

Abbildung 2. Illustrativer siebenjähriger Migrationsplan
Abbildung 2. Illustrativer siebenjähriger Migrationsplan
Hypothetische Sequenzierung; Der Zeitpunkt hängt von Standards, Lieferanten und Missionsfenstern ab.

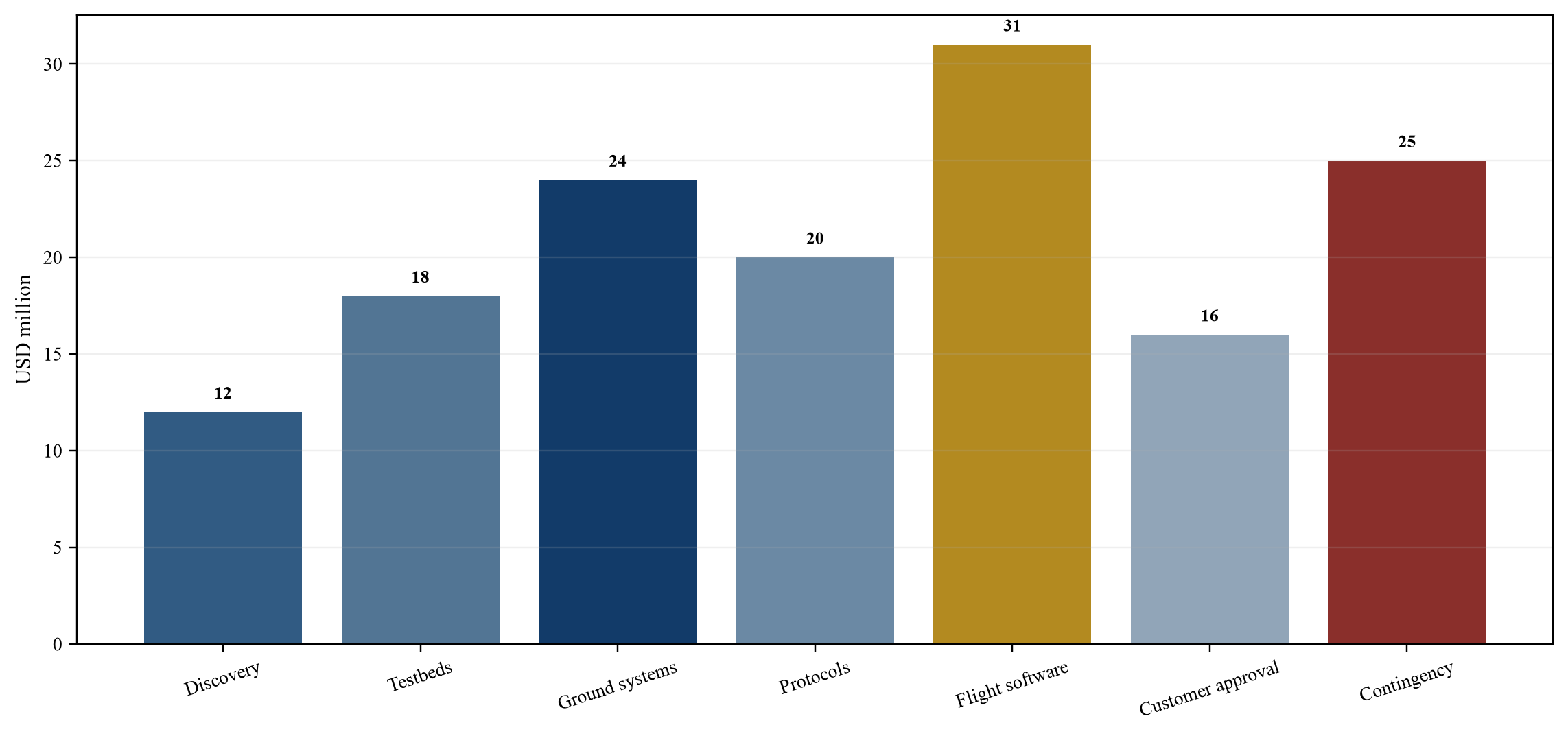

Abbildung 3. Veranschaulichende nominale Investitionsausgaben nach Arbeitsabläufen
Abbildung 3. Veranschaulichende nominale Investitionsausgaben nach Arbeitsabläufen
Völlig hypothetisch; USD Millionen.

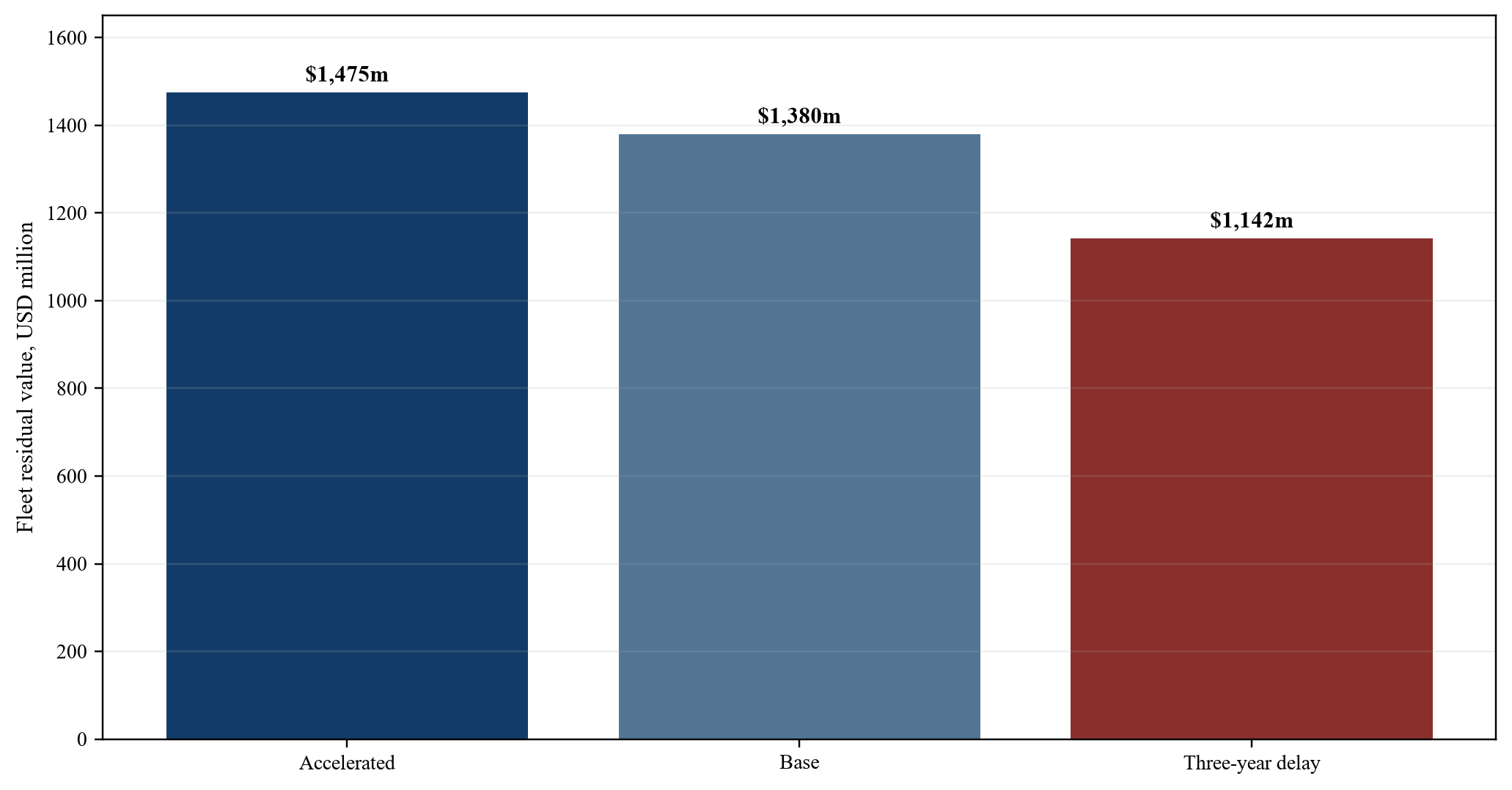

Abbildung 4. Restwert unter Migrationszeitszenarien
Abbildung 4. Restwert unter Migrationszeitszenarien
Völlig hypothetisch; USD Millionen zum Bewertungsstichtag.

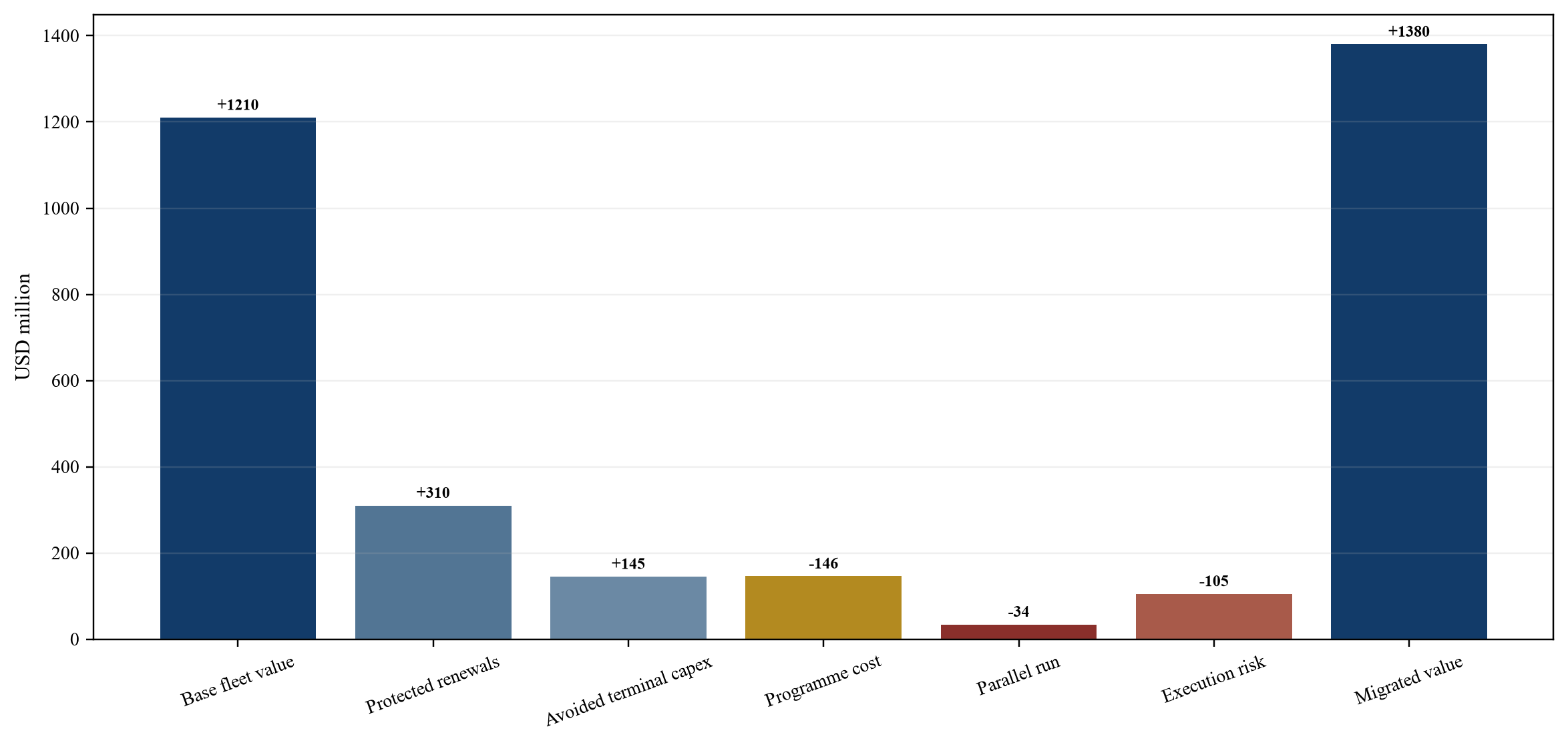

Abbildung 5. Illustrative Migrationswertbrücke
Abbildung 5. Illustrative Migrationswertbrücke
Völlig hypothetisch; USD Millionen Barwert.
Tabelle 1. Kryptografische Erkennungsfelder
DomainErforderliche NachweiseHauptentscheidungWirtschaftliche Konsequenz
BefehlAlgorithmus, Schlüssel, Reihenfolge und WiederherstellungAbwandern oder kompensierenMissionskontinuität und Haftung
Software-SignierungVertrauensanker, Build und RollbackErsetzen, doppelt signieren oder ausscheidenAktualisieren Sie die Berechtigung und die technischen Kosten
BodenidentitätVerzeichnisse, Zertifikate und PrivilegienRoutinemäßiger MigrationspfadBetriebsinvestitionen und Sicherheit
KundenschnittstelleProtokoll, Vertrag und GenehmigungReihenfolge nach KundenwunschVerlängerungswahrscheinlichkeit und Preis
Gespeicherte DatenEmpfindlichkeitszeitraum und NeuverschlüsselungPriorisieren Sie langlebige DatenVertrags- und Offenlegungsrisiken
LieferantenkomponenteProdukt, Version und RoadmapQualifizieren, abstrahieren oder ersetzenTermin- und Konzentrationsrisiko

Vorgeschlagener Mindestbestand der Flotte.

Tabelle 2. Archetypen der Flottenmigration
ArchetypTechnische BeweisePrimäre BehandlungRestwerteffekt
SoftwaredefiniertRessourcen, modulare Krypto und getestetes RollbackDirekte MigrationErhält eine längere Vertragslebensdauer
Eingeschränkter HybridBegrenzte Ressourcen und begrenzter Update-PfadOptimierte oder hybride MigrationDer Wert hängt von der Prüfung und Zulassung ab
Gateway entschädigtStarre On-Board-ImplementierungBodenkontrolle und reduzierte ExpositionKürzerer Erneuerungshorizont
Ernten oder in den Ruhestand gehenKein akzeptabler geschützter PfadAblassen oder ersetzenVorzeitiger Ruhestand und Ersatzinvestitionen

Vorgeschlagene Klassifizierung; Der Nachweis sollte konfigurationsspezifisch sein.

Tabelle 3. Beispielhaftes Programmbudget
ArbeitsstreamHohes SelbstvertrauenBedingtKontingenzGesamt
Entdeckung und Architektur120012
Prüfstände und repräsentative Hardware117018
Bodenvertrauensdienste213024
Link- und Protokolltechnik1010020
Flugsoftware und Qualifikation1813031
Kundenmigration und Akkreditierung106016
Programmkontingenz002525
Gesamt823925146

Völlig hypothetisch; USD Millionen.

Tabelle 4. Capex-Release-Gates
TorErforderliche NachweiseAusgaben freigegebenFrage an den Vorstand
EntdeckungGepflegtes Inventar und KonsequenzkarteArchitektur und PrüfstandIst der Umfang vollständig?
ArchitekturZielprofile und LieferantenabhängigkeitenRepräsentative PilotenIst der Endzustand veränderbar?
PilotLeistungs-, Rollback- und SicherheitstestsKundenakkreditierungKann die Konfiguration sicher betrieben werden?
AkkreditierungSchriftlicher Kunden- und AutoritätspfadFlotteneinsatzSind die Einnahmen geschützt?
EinsatzBetriebsprobe und akzeptierte BeweiseRollout skalierenIst der gemischte Flottenbetrieb kontrollierbar?
RuhestandVertrag, Ersatz- und StilllegungsplanErsatzkapitalSchafft eine weitere Migration einen Mehrwert?

Vorgeschlagene Governance-Sequenz.

Tabelle 5. Illustrative Timing-Szenarien
SzenarioProgrammdauerNominale AusgabenRestwertHauptexposition
Beschleunigt6 Jahre1641475Höhere kurzfristige Ausführungslast
Base7 Jahre1461380Ausgewogene Standards und Erneuerungszeitpunkte
Dreijährige Verzögerung7 Jahre nach Aufschub1721142Komprimierter Ersatz und verlorene Verlängerungen

Völlig hypothetisch.

Tabelle 6. Vertrags- und Finanzierungs-Workstream
BelichtungBeweisModellbehandlungKontrolle
SicherheitsanforderungVertrags- und KundenstandardZeitplan für Erneuerung und InvestitionenSchriftlicher Akzeptanzpfad
Genehmigung ändernVorlaufzeit für Einwilligung und AkkreditierungVerzögerung und BetriebskapitalStufenweise Bereitstellung
VersicherungRichtlinien, Bedingungen und OffenlegungPrämien- und DeckungsszenarioGenaue Umfangsangabe
FinanzierungVertrags-, Reserve- und VermögenssicherheitLiquiditäts- und FinanzierungskostenMeilensteinberichte
Lieferanten-RoadmapVertrag, Validierung und End-of-LifeZeitplan und EventualverbindlichkeitenZweite Quelle oder Abstraktion
RuhestandDienstausstieg und StilllegungTerminalinvestitionen und BargeldFinanzierter Ersatzplan

Vorgeschlagene Überprüfung; Anwendbares Recht und Vertragsbedingungen bedürfen einer fachkundigen Beratung.

Tabelle 7. Board-Dashboard
MessenBeweisSchwellenfrageEntscheidung
BestandsabdeckungMit Assets abgeglichene KonfigurationenSind kritische Abhängigkeiten bekannt?Setzen Sie die Ausgaben für Discovery oder Release-Design fort
PilotenbereitschaftRepräsentative Hardware und ProtokolleIst die Leistung nachgewiesen?Ausgaben für die Freigabeakkreditierung
KundenabdeckungUmsatz mit dokumentiertem WegSind Verlängerungen geschützt?Priorisieren Sie die Flottenreihenfolge neu
Geben Sie Selbstvertrauen ausEngagiert, bedingt und kontingentIst die Liquidität ausreichend?Fonds, Phase oder Neugestaltung
RestwertKohorten-Cashflow und TerminalinvestitionenHat die Migration die Lebensdauer von Vermögenswerten aufrechterhalten?Migrieren, kompensieren oder in den Ruhestand gehen
BetriebsbeweiseÜbungen, Protokolle und RollbackKann der Übergang kontrolliert werden?Bereitstellung genehmigen

Vorgeschlagene wiederkehrende Maßnahmen.

Quellen

  1. Nationales Institut für Standards und Technologie, Post-Quantum-Kryptographie-Projekt. Lesen Sie die Primärquelle
  2. National Institute of Standards and Technology, FIPS 203 Module-Gitter-Based Key-Encapsulation Mechanism Standard, 2024. Lesen Sie die Primärquelle
  3. Nationales Institut für Standards und Technologie, FIPS 204 Modulgitterbasierter digitaler Signaturstandard, 2024. Lesen Sie die Primärquelle
  4. National Institute of Standards and Technology, FIPS 205 Stateless Hash-Based Digital Signature Standard, 2024. Lesen Sie die Primärquelle
  5. National Institute of Standards and Technology, NIST IR 8547 Übergang zu Post-Quantum-Kryptographie-Standards. Lesen Sie die Primärquelle
  6. Nationales Kompetenzzentrum für Cybersicherheit, Migration zur Post-Quantum-Kryptographie. Lesen Sie die Primärquelle
  7. National Institute of Standards and Technology, Cybersecurity White Paper 39 Considerations for Achieving Crypto Agility, 2025. Lesen Sie die Primärquelle
  8. National Institute of Standards and Technology, SP 800-227 Recommendations for Key-Encapsulation Mechanisms, 2025. Lesen Sie die Primärquelle
  9. National Institute of Standards and Technology, SP 800-208 Empfehlung für Stateful Hash-Based Signature Schemes, 2020. Lesen Sie die Primärquelle
  10. Nationales Institut für Standards und Technologie, Validierungsprogramm für kryptografische Module. Lesen Sie die Primärquelle
  11. Cybersecurity and Infrastructure Security Agency, National Security Agency und NIST, Quantum-Readiness: Migration to Post-Quantum Cryptography, 2023. Lesen Sie die Primärquelle
  12. United States Office of Management and Budget, M-23-02 Migrating to Post-Quantum Cryptography, 2022. Lesen Sie die Primärquelle
  13. National Security Agency, Commercial National Security Algorithm Suite 2.0 und Quantum Computing FAQ. Lesen Sie die Primärquelle
  14. Nationales Cyber-Sicherheitszentrum des Vereinigten Königreichs, Zeitpläne für die Migration zur Post-Quantum-Kryptographie, 2025. Lesen Sie die Primärquelle
  15. Europäische Kommission, Post-Quantum-Kryptographie-Politik und koordinierte Umsetzungs-Roadmap. Lesen Sie die Primärquelle
  16. Europäische Kommission, A Coordinated Implementation Roadmap for the Transition to Post-Quantum Cryptography, 2025. Lesen Sie die Primärquelle
  17. Nationale Luft- und Raumfahrtbehörde, NASA-STD-1006A Weltraumsystemschutzstandard. Lesen Sie die Primärquelle
  18. Nationale Luft- und Raumfahrtbehörde, Bodendatensysteme und Missionsbetrieb, State of the Art Report, 2026. Lesen Sie die Primärquelle
  19. Nationale Luft- und Raumfahrtbehörde, Best Practices-Leitfaden für Weltraumsicherheit. Lesen Sie die Primärquelle
  20. National Aeronautics and Space Administration, Software Engineering Handbook SWE-157 Protect Against Unauthorised Access. Lesen Sie die Primärquelle
  21. Nationale Luft- und Raumfahrtbehörde, Software-only Key Management and Cryptography for Spacecraft Command Encryption, 2023. Lesen Sie die Primärquelle
  22. Nationale Luft- und Raumfahrtbehörde, Bulk Security Standard for Spacecraft Communication GSFC-STD-8012A, 2026. Lesen Sie die Primärquelle
  23. Beratender Ausschuss für Weltraumdatensysteme, CCSDS 355.0-B-2 Space Data Link Security Protocol, 2022. Lesen Sie die Primärquelle
  24. Beratender Ausschuss für Weltraumdatensysteme, Veröffentlichungen der Sicherheitsarbeitsgruppe. Lesen Sie die Primärquelle
  25. Agentur der Europäischen Union für Cybersicherheit, ENISA Space Threat Landscape 2025. Lesen Sie die Primärquelle
  26. Agentur der Europäischen Union für Cybersicherheit, Low Earth Orbit SATCOM Cybersecurity Assessment, 2024. Lesen Sie die Primärquelle
  27. Europäische Weltraumorganisation, ACES Advanced Cryptography und Secured by Design für 5G- und 6G-Satellitenkommunikation, 2026. Lesen Sie die Primärquelle
  28. Europäische Weltraumorganisation, Eagle-1. Lesen Sie die Primärquelle
  29. Europäische Weltraumorganisation, QKDSat Sichere Kommunikation über Quantenkryptographie. Lesen Sie die Primärquelle
  30. United States Office of Space Commerce, Space Policy Directive 5 Cybersecurity Principles for Space Systems. Lesen Sie die Primärquelle
  31. National Institute of Standards and Technology, NISTIR 8401 Satelliten-Bodensegment, Anwendung des Cybersicherheits-Frameworks auf die Satellitensteuerung und -steuerung. Lesen Sie die Primärquelle
  32. National Institute of Standards and Technology, SP 800-218 Secure Software Development Framework Version 1.1. Lesen Sie die Primärquelle
  33. Nationales Institut für Standards und Technologie, Cybersecurity Framework 2.0. Lesen Sie die Primärquelle
  34. Europäische Union, Richtlinie (EU) 2022/2555 über Maßnahmen für ein hohes gemeinsames Maß an Cybersicherheit in der Union. Lesen Sie die Primärquelle
Fragen, beantwortet

Post-Quantum-Migration für Satellitenflotten: häufig gestellte Fragen

Für die Planung ist kein genaues Ankunftsdatum erforderlich. Der Betreiber sollte die Datenlebensdauer, die Lebensdauer der Vermögenswerte, die Beschaffungsvorlaufzeit, die Akkreditierungszeit und die Daten vergleichen, bis zu denen Kunden oder Behörden mit der Migration rechnen. Diese Faktoren können zu einer Investitionsfrist führen, bevor ein Quantencomputer existiert.

Nein. Der Betreiber sollte jede Konfiguration nach technischer Leistungsfähigkeit, verbleibender Vertragslaufzeit, Missionskonsequenz und Migrationsökonomie klassifizieren. Einige Vermögenswerte rechtfertigen eine direkte Migration, andere erfordern kompensierende Kontrollen und einige sollten geerntet oder stillgelegt werden.

Kryptografische Entdeckung, Zielarchitektur, repräsentative Testumgebungen, Lieferantenverpflichtungen und Kundeneinbindung schaffen Informationen und bewahren Optionen. Der flottenweite Einsatz sollte sich an Leistungs-, Sicherheits-, Interoperabilitäts- und Akkreditierungsnachweisen orientieren.

Gateways können die Belastung reduzieren und ausgleichende Kontrollen für ausgewählte Funktionen bieten. Sie können einen unveränderlichen integrierten Vertrauensanker, eine schwache Befehlsauthentifizierung oder einen Update-Verifizierer, der ausschließlich auf quantenanfälliger Kryptographie basiert, nicht automatisch ersetzen. Der Schutzumfang ist genau anzugeben.

Der Betreiber sollte das genaue Protokoll, die Leistung und das Fehlerverhalten testen und festlegen, wann die klassische Abhängigkeit endet. Der Wert folgt dem akzeptierten Betrieb und der Wahrung der Kundenberechtigung und nicht dem Vorhandensein zweier Algorithmen.

Durch die Migration können die Erneuerungswahrscheinlichkeit, die Betriebsmarge und die Vertragslaufzeit erhalten bleiben. Verzögerungen können die Terminalinvestitionen erhöhen, den Austausch verkürzen und den Zeitraum verkürzen, in dem Altanlagen förderfähig bleiben. Diese Effekte sollten in Cashflow- und Endannahmen modelliert werden.

Zu den nützlichen Nachweisen gehören Bestandsabdeckung, Zielarchitektur, Abhängigkeiten von kritischen Pfaden, validierte Implementierungen, repräsentative Tests, Kundengenehmigungspfade, Betriebsübungen, finanzierte Investitionen und ungelöste Ausnahmen. Ansprüche sollten den genauen geschützten Umfang und die geschützte Konfiguration angeben.

Ein Rücktritt ist angemessen, wenn die Kosten und das Betriebsrisiko der Migration den unterstützten Vertragsbeitrag und den erhaltenen Optionswert übersteigen. Der Vergleich sollte Gateway-Belastung, Kundenverlängerung, Vorlaufzeit für den Austausch, Stilllegung und Missionskapazität umfassen.

Bei dieser Veröffentlichung handelt es sich um allgemeine Informationen für Fachpublikum. Es handelt sich nicht um eine Anlage-, Rechts- oder Steuerberatung und es handelt sich auch nicht um ein Angebot oder eine Aufforderung. Leser sollten die aktuellen rechtlichen, behördlichen und steuerlichen Anforderungen mit qualifizierten Beratern klären.
