1 合规变化时的融资决策
项目董事会在评估新的法律义务时,必须批准一项合规应对方案,并确定谁能在所需日期为其提供资金。财务问题是,已签署的协议是否提供了可强制执行、可收取的付款机制,以覆盖所分配的影响。合同索赔、已批准的补偿金额和已收到项目账户的现金描述的是不同状态。当施工发票或债务付款在索赔解决之前到期时,这一区分就很重要。
本文为运营中的电力或水资产开发一种关联决策方法。它将法律参考立场、高效技术应对、合格成本计算和有明确日期的资金账户连接起来。其原创贡献在于补偿经济性与过渡期流动性之间的协调。案例推演表明,相同的补偿总额和年度债务覆盖率可以伴随不同的资金需求。它还将合规所需的资本支出与在特意界定的偿债覆盖率中使用的运营现金区分开来。
本分析依据经核实的官方合同指引和选定的采购来源。其建议是用于交易准备的控制措施。它们不为海湾司法辖区或特定电力和水购买协议确立任何补偿权利。法律示例是有边界的比较;国内法、采购类别、合同措辞和贷款人文件需要单独的项目审查。没有任何私人合同、已完成的索赔或实际贷款人报价被作为证据呈现。
对于数值分析,法律定性和指定付款条款均为明确假设。这允许对资金后果进行可复现的审查,而不假装解决实际争议。特定项目评估应以有日期的合同、工程和财务证据替换每一个假设输入。如果权利或收款仍未解决,融资决策应明确保留这一不确定性。将全部索赔立即入账为收款会抹去董事会需要管理的问题。
2 法律基准与合格事件
世界银行合同指南将“法律”的定义、基准日期、可预见性和风险分配列为起草选择。其示例方法包括宽泛分配,以及对一般性变更和歧视性变更的区别处理 [1]。随附核对清单询问法规、具有约束力的解释和技术标准是否属于约定定义范围 [2]。这些资料可支持合同审查议程,但不能为已签署协议补充缺失条款。
因此,拟议基准记录包含所依据的文书、其版本、发布日期、生效日期和具体项目义务。已发布的咨询文件可能为定价风险提供参考,但不施加当前合规义务。已颁布但延后生效的措施会引出不同问题。主管机关要求提高产出时,即使该要求出于政策目标,也可能采用变更程序。分类应以生效文书和合同定义为准,而不是电子邮件中使用的标签。
假设一个海水淡化项目按某项排放规格定价,之后收到具有约束力的新许可条件。资格分析首先会确定旧条件、监管机构权限、新条件生效日期及项目公司现有承诺。律师随后会检验约定定义是否涵盖该许可变更。技术顾问会识别合规所需设备或运营调整。成本估算以前述结论为依据。仅凭一张金额更大的发票,既不能确立法律变更,也不能确立因果关系上的资格。
基准还需记录已为同一目的承诺的支出。如果计划中的更换本来就会安装合规设备,额外索赔应披露该重叠部分。将原始生命周期计划与新设计并列保存,为双方比较相关反事实情形提供依据。拟议方法将不确定性记录为具体未决问题,例如此前的许可解释或有争议的基准日期,并说明其对计算的影响。它避免使用笼统免责声明而使争议金额被隐藏。
表1. 拟议法律基准证据
| 记录 | 所需项目证据 | 所解决的问题 |
|---|---|---|
| 基准日期 | 已签署条款及投标/授标记录 | 哪个日期决定资格? |
| 原始义务 | 已版本化的法律、许可和产出规格 | 此前已要求什么? |
| 所主张的事件 | 新文书、生效日期和主管机关 | 什么发生了变化,何时发生? |
| 已知措施 | 注明日期的草案和实施通知 | 约定的可预见性测试涵盖什么? |
| 技术效果 | 合规设计与原始生命周期计划 | 随后开展哪些增量工作? |
作者提出的证据记录;不代表法律结论或已完成的项目审查。
3 合同中的分类与可预见性
历史性的2012年12月PF2草案区分了歧视性变更、特定性变更和一般性变更,并在建设期与服务期以及资本成本与非资本成本方面采用不同处理方式[3]。该出版物是差异化起草的一个有用示例。它属于历史性的英国标准化文件,其术语不应被移植到其他协议中作为现行法律的表述。项目可以使用相似措辞,但除外情形或付款后果可能存在实质性不同。
拟议的分类附表将每项定义视为一项独立测试。针对具名项目的措施可能符合歧视性定义。适用于特定服务行业的规则可能满足特定变更定义。覆盖整个经济的征税可能归入一般变更类别。任何类别是否获得救济仍是一个进一步的问题。该附表应复述相关合同交叉引用、所识别的事件以及分类理由,并在金额获批前取得律师确认。
可预见性还需要指定观察者和日期。承包商在投标时预见某项措施的能力,与采购变更规则下订约机构的可预见性测试是不同的探究。参考材料可能包括草案、已公布的实施时间表,或已纳入产出规范的技术标准。本文不假定每一次公开讨论都是一项已计入价格的义务。它建议记录约定测试的要求以及哪些同期材料与该测试相关。
这一区分会影响投标纪律。投标人可明知而接受一项新出现的要求,以换取约定价格或特定调整公式。后续索赔则应对该已接受的分配进行核对。反之,被排除的未来义务应体现在限定条件和经谈判的合同中,而不是留作未记录的模型假设。对于财务交割后收购的运营资产,买方应审查继承的参考记录;收购日期不会自动重置原项目的法律基准。
表2. 不预设享有权利的分类
| 类别 | 示例性合同问题 | 单独救济检验 |
|---|---|---|
| 歧视性 | 所定义的类别是否涵盖这项针对项目的措施? | 所涵盖的影响与排除项 |
| 具体 | 该定义是否涵盖受影响的服务或行业? | 阶段、成本类型与资格条件 |
| 一般 | 全经济范围的措施是否符合剩余定义? | 可接受的分配与阈值 |
| 解读 | 该定义是否包含这一具有约束力的新解释? | 权限、终局性与基准依赖 |
依据来源1-3编写的原始审查提示;以实际措辞和适用法律为准。
4 合同补偿与修改许可
两个问题需要分别回答:合同是否支持救济,以及主管机关是否可以通过适用的公法程序实施拟议修改?《欧盟指令2014/24/EU》第72条包含若干修改路径,包括明确界定的审查条款,以及针对勤勉的主管机关无法预见的情形的一条路径。后者包括关于合同性质的条件和50%的价格上涨上限[4]。适当的路径及其所有条件都很重要;仅凭意外法律事件不能确立许可。
公用事业需要特别谨慎。经单独审阅的 Directive 2014/25/EU 文本第89条采用其自身的修改规定[5]。尽职调查备忘录应在引用数值上限之前,明确采购制度及订约实体类别。将公共采购规则照搬到公用事业分析中可能改变结论。应就该交易确认现行法定文本的准确措辞及地域适用;本文的比较是一种受资料来源限制的解释,说明制度识别为何重要。
现行内阁办公室指南描述了《2023年采购法》的修改理由,并明确将公用事业合同排除在针对不可预见情形和已知风险发生所讨论的50%限制之外[6]。其过渡指南规定,根据先前立法启动的采购和合同继续适用该先前立法,包括相关先前修改规则[7]。这些官方指南来源仅作为指南引用。不应据此推断所有现有英国公用事业合同都已迁移至单一新制度。
拟议的审批备忘录将合同金额、法律路径、主管审批人、预算权限和所需通知区分开来。费率附录草案可能在上述任何审批完成之前已获商业约定。在生效条件满足之前,现金模型应将拟议救济与可强制执行的付款以及实际收款区分开来。这使董事会能够批准必要的安全措施,同时保留一份明确的未解决资金和修订条件清单。
表3. 分项审批查询
| 查询事项 | 需核实的证据 | 对现金模型的影响 |
|---|---|---|
| 合同项下权利 | 适格条款、事件与因果关系 | 请求救济与已认可救济的对比 |
| 修订许可 | 制度、修改路径与条件 | 生效修订与拟议修订的对比 |
| 预算权限 | 主管审批与有资金保障的义务 | 可收款金额和日期 |
| 贷款人地位 | 同意、账户控制和借款条款 | 允许的融资和限制 |
| 付款条件 | 里程碑、核验和收款证据 | 实际收款而非应收账款 |
作者提出的交易流程。采购来源 4-7 具有特定制度条件。
5. 比较高效的合规选项
示例性工程选择比较两种假设方案,二者均达到相同的规定合规要求和服务寿命。方案 A 需要资本支出 30,第一年与停运相关的 CFADS 损失 18,以及额外年度运营成本 3。方案 B 需要资本支出 40,第一年停运损失 6,以及年度运营成本 1。所有金额均为假设性的 USD 百万。同等技术性能是建模前提;未核实任何设备、工厂设计或监管验收。
采用十年评估期和 8% 的有效年折现率,资本在时点零支付,停运损失在第一年末支付,运营成本在每年年末支付。折现增量成本等于资本加上折现后的停运损失加上运营年金的现值。因此,方案 A 较高的持续成本和较长的停运时间必须与其较低的初始资本一并评估。该计算不包括残值、税费、通货膨胀、建设融资、重置成本和服务质量差异。上述任何输入都可能改变实际决策。
表格和第一张图报告了根据这些既定输入生成的结果。在约定的技术和财务假设下,当初始方案总成本更低时,该方法为采购这一初始成本更高的方案提供了理由。它并不会使更高的资本支出本身具有效率。工程证据必须证明两种方案均满足强制性义务,采购证据必须支持其成本。否则,仅报销最低价发票的拟议补偿机制可能会偏向终身负担更大的方案。
同一比较揭示了分配问题。公共机构和项目公司可能使用不同的折现率,或承担不同比例的停运成本和运营成本。即使项目总成本可衡量,各自的内部排序仍可能不同。协商选择应披露这些影响和经批准的评估依据。示例中的方案 A 保留用于流动性诊断,以展示集中的合规事件;在那里使用它并不表示建议选择它而非方案 B。
表 4. 十年期折现合规备选方案
| 选项 | 时点零资本 | 第一年停机 | 年度运营支出 | 折现成本 |
|---|---|---|---|---|
| A | 30.00 | 18.00 | 3.00 | 66.80 |
| B | 40.00 | 6.00 | 1.00 | 52.27 |
假设 USD 百万;8% 实际年利率;运营成本于每年年末支付。假设技术性能相同,但未经验证。
选项 B 的折现成本较低,差额为 USD 14.53 million。在成本相同的情况下,其最大额外资本为 USD 24.53 million,使 B 的总资本达到 USD 54.53 million。这些数字采用单独的零时点评估边界,不能代入月度融资计划。

作者根据明确假设的十年期方案进行计算;未假设工程可行性或补偿。
6 衡量增量成本与抵减项
拟议索赔计算从合规解决方案和有文件记录的反事实情形开始。资本发票与经常性运营成本以及经批准停机带来的现金影响分开列示。每笔金额均关联至相应期间和证据来源。这使各方能够区分必要合规项目与可选升级、现有维护义务或无关延误导致的成本。获批金额在采购和完工后仍应可追溯至该记录。
对于单独的假设索赔桥接表,从合规支出总额 40 开始。扣除因改造而取代的计划生命周期工程 6、假设赠款 2 和供应商返利 1。净合格资本为 31。单一资本扣除额 3 得出公共资本减免 28。在示例中这些抵减项彼此不同;其重叠部分按假设排除。现金计划仍包含总发票金额以及实际赠款和返利收款。从合格性中扣除抵减项,并不证明其现金会在承包商必须付款之前到账。
桥接表还应记录只能在以后衡量的收益。节能可能降低未来运营成本,而处置方法的改变可能增加这些成本。历史 PF2 草案讨论了缓解措施和节省的维护 [3]。在此,拟议做法是只衡量有依据的增量一次,并披露每项收益的时间安排和不确定性。投机性碳信用出售不应悄然减少已批准的索赔。其合格性、所有权、合同处理和实际所得均需要各自的证据。
主要流动性情形采用更简单的净增量资本金额 30,以及在其自身一次性扣除额 3 之后得出的公共补偿 27。单独的 40 到 28 桥接表说明的是会计对账,绝不会加到该情形中。明确保留这些边界有助于保障可复现性。分析师若将两个示例性资本金额合并,就会产生任何情景实际都未假设的虚构项目成本。因此,本文为每项计算给出明确用途、单位和与其他图表的关系。
表 5。单独的示例性资本索赔桥接表
| 项目 | 调整 | 剩余金额 |
|---|---|---|
| 合规资本总额 | 40.00 | 40.00 |
| 被替代的全生命周期工作 | (6.00) | 34.00 |
| 符合条件的赠款 | (2.00) | 32.00 |
| 供应商返利 | (1.00) | 31.00 |
| 一次性免赔额 | (3.00) | 28.00 |
假设的 USD 百万。按假设,各项抵销相互独立。该单独示例不计入主要的 30 资本流动性案例。

作者创建的单独索赔示例;抵销资格和收款日期仍视具体交易而定。
7. 免赔额与触发条件会产生不同金额
重大性条款可能作为免赔额、触发全额补偿的门槛、分担比例或总上限发挥作用。仅凭其名称不足以确定其计算方式。在假设免赔额为 3 的情况下,符合条件的资本金额 2 不会获得任何公共支付,而金额 4 获得 1。在假设触发条件为 3、超过该触发条件即全额补偿的情况下,同一金额 4 可获得 4。该表列示两种假设规则在若干金额下的结果,以便在定稿前看清其不连续性。
聚合会带来更多选择。合同可能将一年内发生的事件、项目期限内发生的事件合并计算,或仅在事件源自同一文书时才合并。若符合条件的成本 2 和 2 分别按免赔额 3 进行评估,则两项支付均为零。若这两笔金额构成一个符合条件的合计金额,则补偿为 1。这些结果仅依据所列示例得出。实际起草必须明确聚合单位、有利影响是否与不利影响相抵,以及修订或结算金额如何影响剩余余额。
主案例假设对 30 的资本金额一次性适用资本免赔额 3。它假设对单独的 21 运营和停运补偿不再适用第二次免赔。该处理方式应在付款计划中说明;否则读者可能会再次适用 3,或认为全部 51 都符合条件且无需任何私人出资。由此产生的公共补偿总额 48 在未计入融资和税务成本前,留下 3 的增量私人负担。
采购和融资应与合同管理团队采用相同的门槛解释。收到投标价格后,成本预测可能跨越某一触发条件。索赔金额随后可能在最终审计时下降。建议的记录将估算、审批、预付款和实际成本计算分别保留。这样可识别后续退款或余额支付,而不会将临时估算视为最终经济结果。
表 6。免赔额与全额补偿触发条件的比较
| 合格金额 | 扣除额 3 的付款 | 触发付款 3 |
|---|---|---|
| 2.00 | 0.00 | 0.00 |
| 3.00 | 0.00 | 0.00 |
| 4.00 | 1.00 | 4.00 |
| 10.00 | 7.00 | 10.00 |
| 30.00 | 27.00 | 30.00 |
假设的 USD 百万。仅当合格成本超过 3 时,触发付款才实现全额回收。实际措辞可能采用其他规则。
8 界定月度融资情形
综合情形模拟一项运营资产在十二个月内的表现。基准 CFADS 为每月 7.50,已扣除基准税费和生命周期成本,年度合计 90。偿债服务规定为每月 5,年度合计 60。期初非受限现金为 12,另有单独的偿债准备金 15。增量合规资本 10 在第一、第二和第三个月各支付一次。额外运营成本为每月 0.25。停机损失在第二、第三和第四个月各使 CFADS 减少 6。这些损失是 CFADS 的直接扣减项,不进行第二次收入扣减。
假定合同在扣除单笔 3 后授予资本补偿 27,并授予运营/停机补偿 21。后者在第十二个月收到。比较仅改变资本补偿的收款日期:第一个月或第九个月。第三种不利情形假设在十二个月期限内未收到任何补偿。前两种路径仅为计算目的而假设具备法定权利、公共批准和实际收款;不利路径说明预期收款缺失时的现金后果。
在每个月度资金分组内,收款先于所列付款到账。现金首先支付增量运营影响和合规资本。未承诺的支持资金需求在该阶段弥补任何缺口。随后,偿债使用剩余现金、允许的准备金提取以及(如需要)额外的必要支持。偿债后,盈余现金先将准备金恢复至 15,再退还未结清的支持资金。未包含任何分配、补偿税、融资利息、准备金利息或融资安排费。支持资金退款假设不存在贷款人、契约或次级顺位限制。
这些约定被有意明示。计算假设支持资金在需要时即可到位;这并不构成可用融资安排或发起人承诺。若无所需支持,所列义务无法全部偿付。月度分组也未解决月内时点问题。实施模型应以发票日期和付款日期、提款条件和账户限制替代这些分组。有用的输出是量化的融资请求,并在其旁列出需要确认的假设。
表 7. 主要月度情形假设
| 输入 | 金额与时点 | 模型处理方式 |
|---|---|---|
| 基准 CFADS | 每月 7.50;每年 90 | 扣除基准税费/生命周期成本后 |
| 偿债支出 | 每月 5;每年 60 | 约定付款 |
| 期初现金 / 储备金 | 12 /15 | 单独受限储备金 |
| 合规资本 | 第1至3个月每月10;合计30 | 不在已定义的 CFADS 分子范围内 |
| 增量运营成本 | 每月0.25;合计3 | 减少 CFADS |
| 停运损失 | 第2至4个月每月6;合计18 | 损失的 CFADS 仅扣减一次 |
| 资本补偿 | 第1个月或第9个月为27 | 30 减去单次扣减额 3 |
| 运营/停运收款 | 第 12 个月为 21 | 仅在收到时计入 |
| 支持 | 当付款超过可用资金时需要 | 未承诺;假设按时到位 |
| 退款许可 | 在准备金完全恢复后 | 假设无贷款人/次级安排限制 |
| 省略项目 | 利息、费用、补偿税、月内缺口 | 未主张存在零成本的实际融资安排 |
所有数值均为假设性的 USD 百万。在无补偿替代方案中,不发生资本或运营/停运收款。
9 年度覆盖率与按期流动性
在运营和停运补偿之前,本案例的年度 CFADS 为 90 减 3 减 18,即 69。除以年度偿债额 60,得到 1.15 倍。当把全额 21 的运营/停运收款计入明确假设的现金覆盖率分子时,年度覆盖率变为 1.50 倍。资本补偿和所需支持不计入该分子。这些是年度分析比率。它们不是所报告的最低契约比率,也不确立实际融资安排如何定义额外资本支出或补偿。
两个资本支付方案全年均获得相同的 48 补偿。因此,它们共享相同的年度覆盖率计算和整体现金桥接。由于三笔早期资本发票和停运发生在较晚的公共收款之前,它们的期中现金、准备金余额和支持需求有所不同。完整月度表显示了年度模型在何处失去这种区分。随后,这些数字识别出最高所需支持余额和最低准备金余额,而未对收款赋予缺乏依据的概率。
应收补偿款在收款日期之前应保留在现金账户之外。董事会可能拥有经合法批准的债权,而现金仍取决于预算处理或证据条件的满足。这些情形需要依据各自的实际事实。对于本假设性诊断,将资本收款从第1个月移至第9个月足以暴露时点风险。正的年度比率无法为某月付款提供资金,如果该月的非限制性现金和允许储备不足。
所示支持金额是零成本假设下的本金要求。若支持资金通过融资取得,贷款方模型必须加入利息、费用和提款资格。还必须区分建设合规融资安排与储备账户。仅因计入项目银行余额,就不得将限于偿债的储备视为非限制性资本融资。模型的付款顺序明确了该边界,并使结果可对照实际账户控制进行核对。
表8. 覆盖率与资金影响
| 情形 | 年度覆盖率 | 支持金额峰值 | 储备提款 | 期末现金 | 期末支持金额 |
|---|---|---|---|---|---|
| 第1个月资本 | 1.50倍 | 0.00 | 0.00 | 39.00 | 0.00 |
| 第9个月资本 | 1.50倍 | 13.25 | 13.75 | 39.00 | 0.00 |
| 无补偿 | 1.15倍 | 13.25 | 13.75 | 0.00 | 9.00 |
假设性 USD 百万,比率除外;所需支持假设可用,仅用于计算融资后余额。实际契约比率尚未核实。

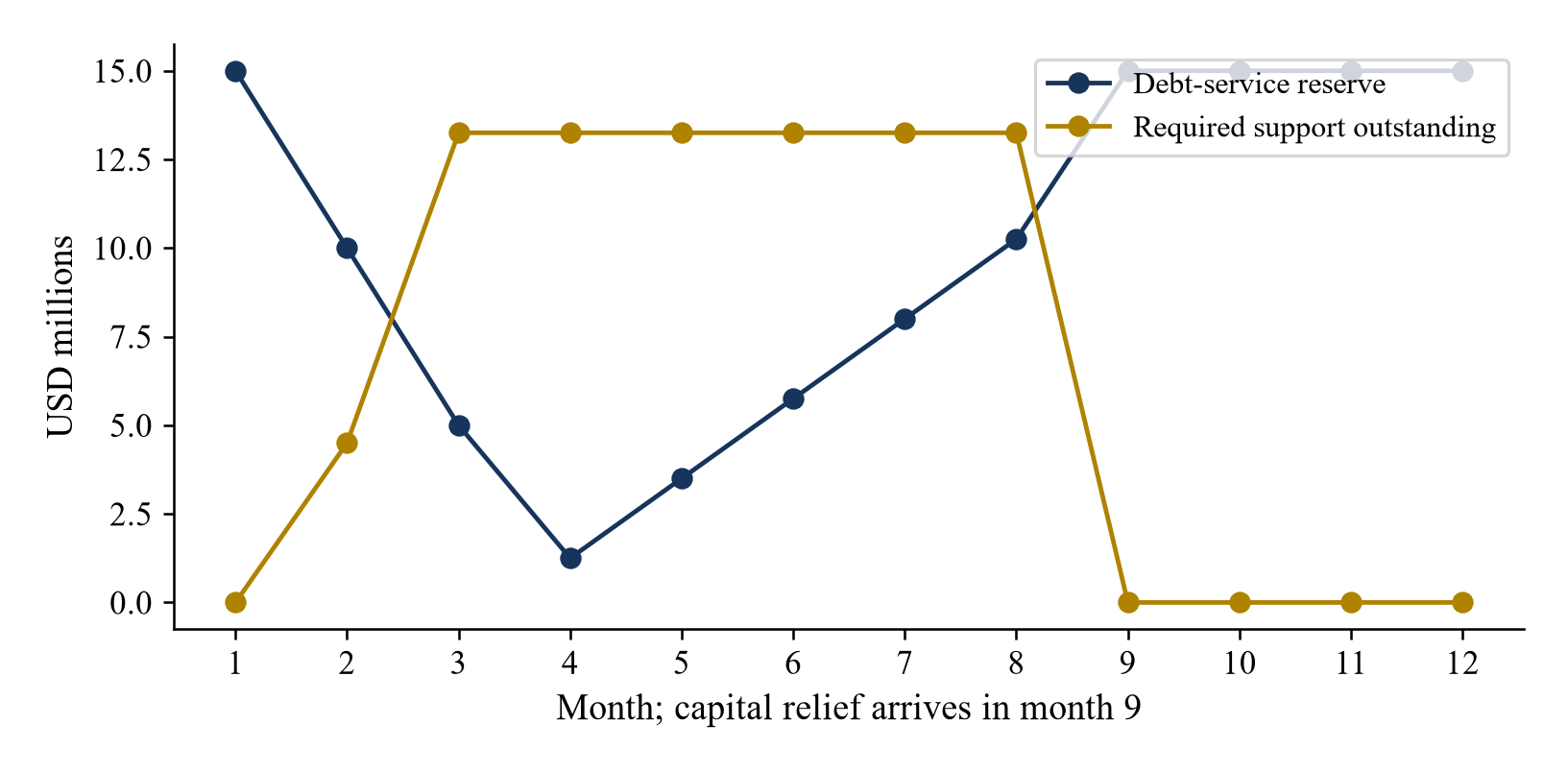

资本延迟路径需要在第2个月提供4.50的支持、第3个月提供8.75的支持,峰值为13.25。其从储备中提取13.75,使储备降至1.25。第9个月恢复储备,并在规定许可下退还支持资金。未获补偿路径结束时仍欠支持提供方9.00。不能将其描述为独立融资。

作者根据 12 个月模型计算;余额保持非负取决于原本未承诺的支持在需要时到位。

作者计算;储备提取、恢复和返还权利均为明确假设。月度时点不含月内付款顺序。
10 各月度付款路径的复现
接下来的三张明细表展示全部十二个月度状态。每张表均以期初现金、经营 CFADS 和现金补偿开始。合规资本在债务之前支付;储备仅支付约定的偿债缺口。盈余随后补足储备,并在完全恢复后返还支持资金。所示金额已四舍五入;未四舍五入的行及年度勾稽校验已独立重新计算。
含补偿的年度现金桥为 12 +90 -3 -18 +27 +21 -30 -60 =39。无补偿路径还包括预支支持 13.25 和返还 4.25,得出期末现金 0 和应付支持 9。现金与储备之间的划转不改变项目资金总额。未提取的补偿请求不纳入这些现金桥。假设的资金需求在实施前需要实际承诺。
表 9。资本金第 1 个月月度融资
| 月份 | 公共现金 | 已支付资本金 | 储备提款 | 新增支持 | 期末现金 | 应付支持 |
|---|---|---|---|---|---|---|
| 1 | 27.00 | 10.00 | 0.00 | 0.00 | 31.25 | 0.00 |
| 2 | 0.00 | 10.00 | 0.00 | 0.00 | 17.50 | 0.00 |
| 3 | 0.00 | 10.00 | 0.00 | 0.00 | 3.75 | 0.00 |
| 4 | 0.00 | 0.00 | 0.00 | 0.00 | 0.00 | 0.00 |
| 5 | 0.00 | 0.00 | 0.00 | 0.00 | 2.25 | 0.00 |
| 6 | 0.00 | 0.00 | 0.00 | 0.00 | 4.50 | 0.00 |
| 7 | 0.00 | 0.00 | 0.00 | 0.00 | 6.75 | 0.00 |
| 8 | 0.00 | 0.00 | 0.00 | 0.00 | 9.00 | 0.00 |
| 9 | 0.00 | 0.00 | 0.00 | 0.00 | 11.25 | 0.00 |
| 10 | 0.00 | 0.00 | 0.00 | 0.00 | 13.50 | 0.00 |
| 11 | 0.00 | 0.00 | 0.00 | 0.00 | 15.75 | 0.00 |
| 12 | 21.00 | 0.00 | 0.00 | 0.00 | 39.00 | 0.00 |
假设为 USD 百万。基准 CFADS 7.50、运营成本 0.25 和偿债 5 按月发生;停运损失 6 在第 2-4 个月发生。储备补足先于支持返还。
表10. 资本项下第9个月月度资金
| 月份 | 公共现金 | 已支付资本金 | 储备提款 | 新增支持 | 期末现金 | 应付支持 |
|---|---|---|---|---|---|---|
| 1 | 0.00 | 10.00 | 0.00 | 0.00 | 4.25 | 0.00 |
| 2 | 0.00 | 10.00 | 5.00 | 4.50 | 0.00 | 4.50 |
| 3 | 0.00 | 10.00 | 5.00 | 8.75 | 0.00 | 13.25 |
| 4 | 0.00 | 0.00 | 3.75 | 0.00 | 0.00 | 13.25 |
| 5 | 0.00 | 0.00 | 0.00 | 0.00 | 0.00 | 13.25 |
| 6 | 0.00 | 0.00 | 0.00 | 0.00 | 0.00 | 13.25 |
| 7 | 0.00 | 0.00 | 0.00 | 0.00 | 0.00 | 13.25 |
| 8 | 0.00 | 0.00 | 0.00 | 0.00 | 0.00 | 13.25 |
| 9 | 27.00 | 0.00 | 0.00 | 0.00 | 11.25 | 0.00 |
| 10 | 0.00 | 0.00 | 0.00 | 0.00 | 13.50 | 0.00 |
| 11 | 0.00 | 0.00 | 0.00 | 0.00 | 15.75 | 0.00 |
| 12 | 21.00 | 0.00 | 0.00 | 0.00 | 39.00 | 0.00 |
假设为 USD 百万。基准 CFADS 7.50、运营成本 0.25 和偿债 5 按月发生;停运损失 6 在第 2-4 个月发生。储备补足先于支持返还。
表11. 无补偿情况下月度资金
| 月份 | 公共现金 | 已支付资本金 | 储备提款 | 新增支持 | 期末现金 | 应付支持 |
|---|---|---|---|---|---|---|
| 1 | 0.00 | 10.00 | 0.00 | 0.00 | 4.25 | 0.00 |
| 2 | 0.00 | 10.00 | 5.00 | 4.50 | 0.00 | 4.50 |
| 3 | 0.00 | 10.00 | 5.00 | 8.75 | 0.00 | 13.25 |
| 4 | 0.00 | 0.00 | 3.75 | 0.00 | 0.00 | 13.25 |
| 5 | 0.00 | 0.00 | 0.00 | 0.00 | 0.00 | 13.25 |
| 6 | 0.00 | 0.00 | 0.00 | 0.00 | 0.00 | 13.25 |
| 7 | 0.00 | 0.00 | 0.00 | 0.00 | 0.00 | 13.25 |
| 8 | 0.00 | 0.00 | 0.00 | 0.00 | 0.00 | 13.25 |
| 9 | 0.00 | 0.00 | 0.00 | 0.00 | 0.00 | 13.25 |
| 10 | 0.00 | 0.00 | 0.00 | 0.00 | 0.00 | 13.25 |
| 11 | 0.00 | 0.00 | 0.00 | 0.00 | 0.00 | 11.25 |
| 12 | 0.00 | 0.00 | 0.00 | 0.00 | 0.00 | 9.00 |
假设为 USD 百万。基准 CFADS 7.50、运营成本 0.25 和偿债 5 按月发生;停运损失 6 在第 2-4 个月发生。储备补足先于支持返还。
11 定期覆盖率与所需现金流恢复
年度比率可能掩盖某个计量期的疲弱表现,即使年度内每笔收款均已到账。按照模型定义,第一季度包含基础 CFADS 22.50、增量运营成本 0.75 和停运损失 12。因此现金 CFADS 为 9.75,对应偿债支出 15,比率为 0.65 倍。第二季度包含剩余停运损失 6,覆盖率为 1.05 倍。第四季度收到全部 21 的运营补偿,使其比率升至 2.85 倍。这些是基于假设月度数据的分析性季度计算;它们并不界定实际贷款的计量期或补救规则。
因此,运营收款的时点会影响覆盖率恢复所在的期间。资本补偿、储备金划转和支持款项仍不计入所选分子。在假设的许可安排下,它们可为付款提供资金,同时使较低的覆盖率保持不变。项目团队应询问:实际契约采用的是现金口径、应计口径、滚动历史期间还是预测指标,以及非常规补偿如何处理。救济批准函并不提供上述任何条款。在将计算出的比率描述为合规之前,必须阅读基础融资工具的定义。
另一项单独的年度恢复计算以未获补偿的现金 CFADS 69 和偿债支出 60 为起点。在规定的目标 1.25 倍下,分子需达到 75,即需要额外 6。1.30 倍目标需要 78,即需要 9。1.50 倍目标需要 90,即需要 21。这些缺口为所选年度定义给出了算术金额。它们并不确立电价权益、可用运营补贴或获准的契约补救。仅分配给资本项的公共出资不能简单地重新归类为运营 CFADS 来弥合比率缺口。
停运损失 18 集中在第一年。在单独的十年期评估中,增量运营成本 3 被假定为经常性发生。仅处理第一年度缺口的救济方案可能使后续运营影响仍未解决。反之,若每年重复计入全部停运补偿额,则会高估建模影响。修订应说明付款期间以及每笔收款对应的成本构成,并针对任何持续调整提供实际业绩证据。示例性运营补偿 21 仅恢复所指定的第一年度分子。
融资诊断不设最低运营现金缓冲。因此,期末现金余额为零意味着在支持假设下可完成所述付款,而无需进一步运营缓冲。如果实际项目要求最低非受限现金,资金计划应在退还支持款项前保留该缓冲,并重新计算峰值资金需求。当前结果不应被宣称为可直接执行的资金管理计划。它明确了区分付款充足性、契约合规性与持续经营留存流动性的额外证据和模型规则。
表12. 延迟情形下的分析性季度现金覆盖率
| 季度 | 现金 CFADS | 偿债支出 | 季度比率 |
|---|---|---|---|
| 1 | 9.75 | 15.00 | 0.65 倍 |
| 2 | 15.75 | 15.00 | 1.05 倍 |
| 3 | 21.75 | 15.00 | 1.45 倍 |
| 4 | 42.75 | 15.00 | 2.85 倍 |
假设性 USD 百万,比率除外。运营补偿 21 在第 4 季度收取。这些并非经核实的契约计量。
表 13. 假设覆盖率目标所需的单独年度分子
| 假设目标 | 所需现金 CFADS | 高于 69 的额外 CFADS |
|---|---|---|
| 1.25 倍 | 75.00 | 6.00 |
| 1.30 倍 | 78.00 | 9.00 |
| 1.50倍 | 90.00 | 21.00 |
假设性 USD 百万,比率除外。目标为假设,而非贷款人条款;未确立任何实际补救权或资费权利。
12 延迟会改变补偿价值和融资成本

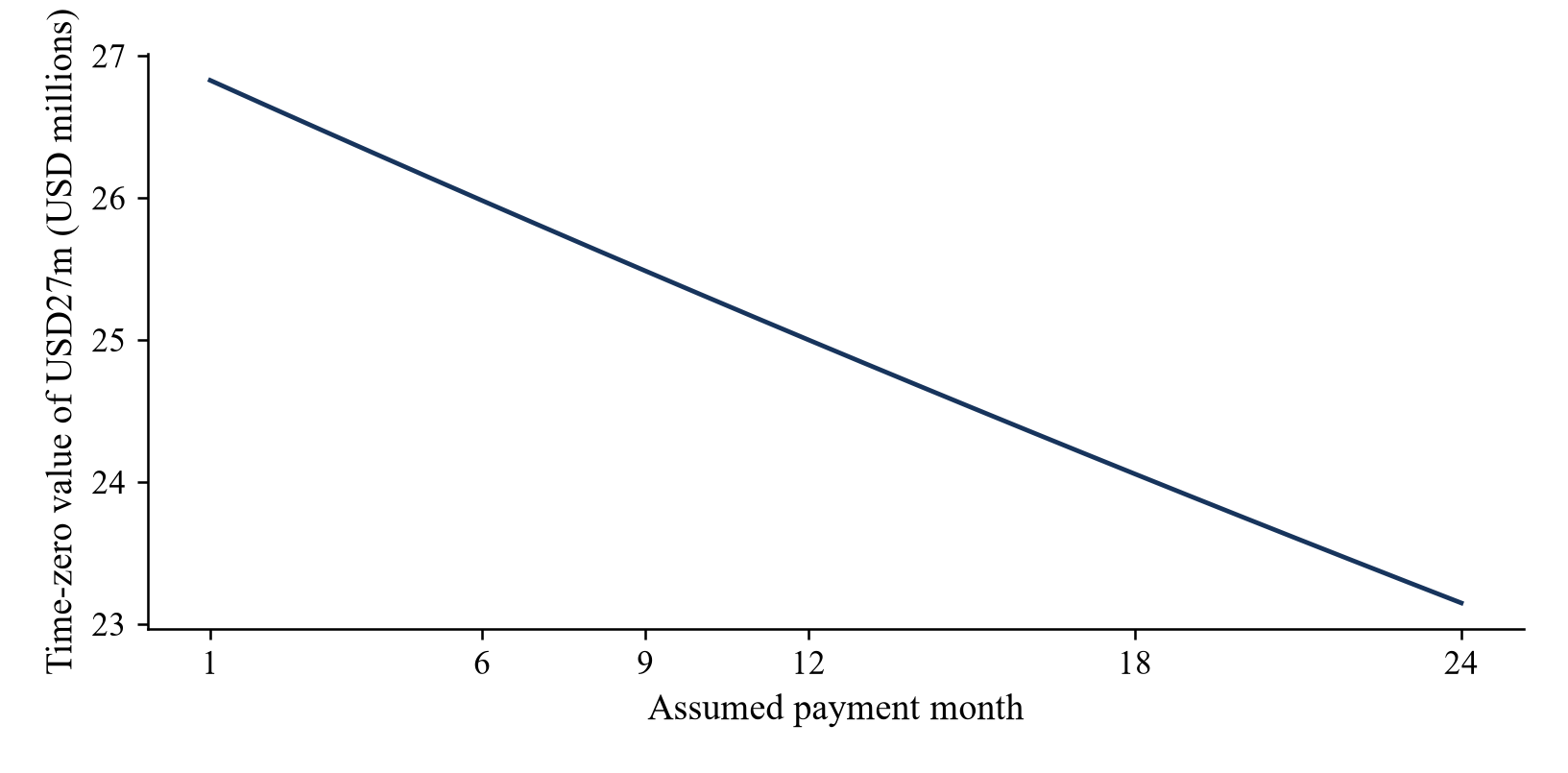

单独计算的时间比较按 8% 实际年利率对同一笔 27 资本付款进行折现。在第 m 月支付时,其现值为 27 除以 1.08 的 m/12 次方。该表比较多个日期,并标明第 1 个月基准。其价值差异仅反映时间;未假设违约概率、诉讼结果、汇率变动或可收回融资费用。因此,名义上相同的延迟付款即使在加入融资费用之前,也可能带来不同的经济价值。
合同融资计算需要采用不同的基础。应使用实际提取的增量余额、约定的合格利率、资金未偿清的日期以及适用的利息惯例。为说明起见,单独一笔在 8% 简单年利率下存续八个月的 27 恒定过桥余额成本为 1.44。该余额是该诊断的假设,并非月度情形生成的支撑概况。将其利息与主情形混合,会高估或错误表述融资需求。
任何此类费用是否可获补偿取决于合同和批准。公共付款计划可在资费调整中纳入融资、将其排除、对已证明的借款予以报销或提供资本垫款。本文未提供通用报销规则。拟议的谈判记录确定每项请求组成部分的资金来源、允许利率和所需证据,然后将批准金额与按日期记录的项目账目进行调节核对。
公共可负担性也随付款形式而变化。一次性付款、年金和可用性付款调整具有不同的预算特征和收款风险。在某一选定利率下现值相等,并不能确立相同的贷款人接受度或公共价值。已签署的修订需要资金来源和有效付款条款。在这些条款得到核实之前,项目模型应保留对收款延迟和部分收款的敏感性,并将所需支持列为未解决要求。
表 14. 相同资本补偿的时间价值
| 收款月份 | 零时点现值 | 相对第 1 个月损失的现值 |
|---|---|---|
| 1 | 26.83 | 0.00 |
| 6 | 25.98 | 0.85 |
| 9 | 25.49 | 1.34 |
| 12 | 25.00 | 1.83 |
| 18 | 24.06 | 2.77 |
| 24 | 23.15 | 3.68 |
单独的假设 USD 百万;按 8% 实际年折现率折现。未包含收款违约概率或符合条件的融资费用。
表 15. 单独的固定余额过桥成本示例
| 单利年利率 | 余额 | 未清偿月数 | 利息 |
|---|---|---|---|
| 4% | 27.00 | 8 | 0.72 |
| 6% | 27.00 | 8 | 1.08 |
| 8% | 27.00 | 8 | 1.44 |
| 10% | 27.00 | 8 | 1.80 |
除利率/月数外,假设为 USD 百万。恒定 27 的余额与可变支持安排分开。补偿权益和资金可用性均未经核实。

作者按假设的 8% 实际年利率计算;不构成对实际应收款估值或可收回利息的结论。
13 实际成本与结算余额
基于估算的预付款在实际支出已知时需要进行明确对账。单独的最终调整示例以预付款 27 开始。经审计的总成本 32 先扣减生命周期重叠 2 和假设的符合条件的赠款 1,得到净合格资本 29。应用一次性扣减 3 后,最终应得金额为 26。预付款比该示例性应得金额多 1。因此,该计算识别出退款 1,但不假设其何时应付,也不假设是否允许合同抵销。
完整的结算记录应解释与已批准估算之间的每一项差异。它应区分价格、数量、时间、范围以及排除的改良部分。技术记录应确认哪些已交付项目满足合格合规要求。财务记录应显示已付金额、应计金额、可用返利和重复收据。供应商发票是费用发生的证据;其与合格义务之间的关系仍属于单独的资格判断。
时间安排会影响实际结算。项目可能已支付总发票金额中的 32,而承诺的赠款 1 仍未收到。因该赠款减少应得金额会暴露一项流动性假设。各方可以约定仅在收到符合条件的赠款时进行对账、提供或有最终调整,或明确分配收款风险。本文建议将这一选择明确呈现。在不知晓合同、批准条件和公共资金规则的情况下,本文并不规定可执行的解决方案。
调整结算还需要与运营补偿形成闭环关联。改造后观察到的经常性节省,应依据运营额度进行测试,而不是不加区分地从资本中扣除。停运补偿应采用约定的服务和付款处理方式。仅解决资本问题的结算,应识别任何剩余的运营或履约问题。董事会随后可获得一份明确记录,列明哪些是最终确定的、哪些仍是暂定的,以及哪些现金流动仍需融资。
表16. 单独的实际成本调整结算
| 项目 | 金额 | 计算 |
|---|---|---|
| 经审计的资本总额 | 32.00 | 申报的假设完工成本 |
| 生命周期重叠 | (2.00) | 独立合格扣减项 |
| 赠款抵减 | (1.00) | 资格/收款假设 |
| 净合格资本 | 29.00 | 32减2减1 |
| 一次性免赔额 | (3.00) | 假设合同期限 |
| 最终应得款项 | 26.00 | 29减3 |
| 已支付的预付款 | 27.00 | 单独的示例预付款 |
| 已识别退款 | 1.00 | 27 减 26 |
假设为 USD 百万。未假设退款到期日或允许的抵销;不构成对主要月度案例的变更。
14 证据边界与适用性
经审查的官方材料支持合同设计与公共审批之间的分析性区分。EPEC 2026 指南包含对合同变更的处理及修改的影响 [8]。UAE 财政部公告描述了联邦 PPP 法律的适用范围并列明排除事项 [9]。该公告确立了一个针对联邦项目的范围问题;它并非一项经核实的条款,用以给予某酋长国公用事业公司或位于 GCC 其他地区的项目就法律变更获得补偿的权利。
IFC 发布的 2012 年《绩效标准》面向客户,涉及环境与社会风险管理。其当前网页还记录了《可持续性框架》的更新 [10]。项目的融资文件必须确立其同意遵循的标准。自愿融资承诺、后续贷款人要求以及有约束力的国内义务可能产生不同的分配后果。本文将该区分用作尽职调查问题,并不假设贷款人标准会自动产生购买方补偿。
数值结果涉及一个刻意虚构的资产。它们未估计特定市场中合格事件的发生率、补偿收取、实际费率上调或回报。未虚构任何概率权重。该模型未对法律不确定性、公共交易对手违约、税收漏损或技术表现不佳进行定价。其综合现金结果取决于所显示的付款顺序、储备金许可及原本未承诺支持的可用性。
这些限制仍允许委托开展具体工作。律师可以确定基准和资格;工程师可以比较合规方案;商务团队可以证实增量成本;财务部门可以测试带日期的资金安排和提款条件。建议的董事会决议应说明所接受的解决方案、临时或最终救济、公共部门与贷款人批准,以及每个付款日的资金来源。若缺少某项输入,模型应指明该输入并显示其后果。该记录为谈判提供可用依据,而不会将不完整的索赔表述为已经可用的现金。
15 沿合同链追踪义务
拟议的合规计划应从创设义务的文件以及各方据以寻求付款或时间的合同开始。考虑一个示意性水务项目:运营方在修订后的水质规格之后提议增加处理设备。项目公司需要确定该要求是源于适用的法律文书、经修订的许可证、购买方指示,还是运营合同中已包含的义务。该分类仍须依据实际文件和合格审查确定。每种可能路径都可能导致不同的审批流程、财务计算和责任分配。
下一步是在承购、建设和运营协议中追踪同一事件。审查应比较相关基准日期、涵盖义务、通知步骤和可用救济。假设运营承包商立即要求补偿,而项目公司的承购索赔仍须经核实并稍后付款。即使实质性索赔最终一致,由此产生的时间差也应纳入项目现金预测。另一个可能的差距涉及范围:建设承包商可能对包含自主改进的升级设计报价,而购买方仅考虑最低限度的合格合规工作。将供应商发票向上游传递会使该差异无法得到解释。
对于示意性项目,合同经理应编制针对具体事件的对账表,显示每个接口处的请求处理事项。有用的条目应识别哪一方购买设备、谁接受其性能以及谁承担改造不成功的成本。运营承包商提议的停运还应与承购性能机制进行比较。任何对产出或可用性的调整请求都需要有自身的书面依据。不能假定供应商义务的解除会改变购买方的权利,上游批准也不能被视为已签署的下游变更。
融资审查随后应依据实际同意条款审查拟议应对方案。新增借款、项目付款变更、储备金使用或担保安排变更可能需要根据融资文件作出决定。修订包应准确识别这些要求,并说明哪些仍未满足。若供应商需要在批准完成前获得预付款,发起人应提交有资金支持的临时方案,并明确支出权限。将预期补偿索赔视为立即可用现金会掩盖执行缺口。建议的批准顺序将采购承诺与合法合规路径及已确定的资金来源相连接。
表 17. 拟议合同接口对账
| 接口 | 待测试的可能缺口 | 所需证据 |
|---|---|---|
| 承购 / 运营与维护 | 成本范围或付款日期不同 | 已签署条款与变更 |
| 承购 / 工程总承包(EPC) | 供应商升级超出符合条件的工作范围 | 技术与成本比较 |
| 债务 / 项目现金 | 额外借款或储备金限制 | 同意与账户条款 |
| 许可 / 规格 | 要求与买方增强项的对比 | 具有约束力的文件与已验收成果 |
作者提出的检查清单;示例性缺口并非实际项目中报告的状况。
16 先确定因果关系,再选择合规方案包
拟议的定量分析应重建在未发生所主张事件的情况下本应存在的状况。该反事实情形需要有资产在相关日期的实际状况和现有义务。在水处理示例中,已到更换期的处理设备应仍在原维护计划中体现。新规格可能改变更换设备的容量、时间安排或运营成本。索赔分析会单独识别这些变化。将全部新安装费用归因于该事件,需要证据解释为何原更换支出不再构成比较的一部分。
因果关系还需要从需求到所选响应之间建立技术桥梁。工程师应说明当前性能的已测量差距、必要的运行结果以及能够实现该结果的方案。采购简报应在各投标人之间一致地使用该结果。若提案在能耗、耗材或维护要求上存在差异,财务比较应在拟议运营期内纳入这些差异。较低的采购价格可能产生不同的全生命周期结果。建议应展示支配该比较的假设,并识别时间或金额仍不确定的成本。
高效采购可通过有记录的可行响应比较来检验。例如,团队可评估设备改造、修订后的运行配置和分阶段安装,前提是每项在技术上均被允许。比较应说明为何被否决的方案未能满足服务要求、超过截止期限或造成不可接受的依赖关系。单一来源提案需要以现有设备、通道或时间证据为依据作出解释。在可行情况下,应保留独立的价格或范围质疑。采购效率在此是拟议的审查标准;其影响权利主张的程度取决于适用协议。
延误需要同样的事件层面分析。进度计划应区分合规设计所需时间与现有维护停运、供应商延误或无关的通道限制。进度计划编制者应说明哪项活动决定完成日期,以及拟议工作如何改变该日期。成本模型随后应使用该特定延误期间,并解释与产出损失或额外运营费用的任何重叠。如果所选方案还提高了效率,分析应记录该效益及其拟议处理方式。决策记录随后可处理已识别的增量后果,而不是未加区分的项目超支。
17 界定碳、水、本地化和数字化边界
不同的合规主题需要不同的分析单位。对于假设性的碳义务,起点将是所审查文书涵盖的实体和活动。项目团队应识别产生成本的已测量数量及其所属期间。供应商提高的价格需要单独解释该价格与所主张义务的关系。现有费率回收、合同信用或其他补偿应在同一期间进行核对。该结构用于检验拟议索赔,而不预设碳措施存在或适用于任何特定项目。
对于水,审查应区分进水资源、交付产品和排放流。更严格的产品规格可能需要与取水许可或排放条件变化不同的应对。技术论证应识别测量点以及对产出、能源使用和废物处理的影响。如果购买方要求的水质超过已验证要求,增量提升应获得独立范围和批准决定。将必需合规与购买方偏好合并在一个设备包中会使成本分配难以重现。
本地化评估同样应确定所主张的确切义务:劳动力条件、采购限制或指定采购结果。拟议反事实应使用项目在基准时实际可用的采购计划。与不可用供应商或已失效价格进行比较,无法有力衡量增量成本。交付时间、资格测试和保修支持的变化应与采购价格一并记录。在已有证据的情况下,还应考虑本地服务改善或物流风险降低。分析应避免假定偏好、投标承诺和具有约束力的法律要求具有相同后果。
数字化控制引入了另一个边界。要求更换不受支持的控制系统、限制远程访问或验证自动化决策,可能源于现有维护义务、新的具有约束力的要求、购买方指示或融资条件。索赔文件应确定实际来源。对于AI辅助的监测工具,拟议合规范围应识别受影响的决策、保留的证据和负责的人工复核。对于网络安全工作,应充分规定设备和访问接口,以便为实施定价并测试验收。供应商的产品公告或一般性技术担忧本身均不能确立合同补偿。
18 在拟议修订的同时测试公共可负担性
考虑变更请求的公共购买方需要一份注明日期的支出和服务提案。项目请求的经济调整应转换为购买方在每种拟议交付路径下的付款义务。即时出资、费率调整和里程碑报销形成不同的现金安排。其比较应披露折现基础、付款时点以及绩效扣减的处理。现值比较可为该决定提供信息,但批准还需确定哪些付款符合现有权限和资金。本文不假定任何特定的公共预算权力或修订许可。
建议的可负担性评估应包括推迟的服务后果。如果改造必须在可用停运期内安装,团队应使用技术方案说明错过该机会的影响。主管机关随后可在明确假设下比较提前出资的干预与较晚替代方案。任何临时运营安排都应进行独立的技术和法律审查。在索赔未解决期间继续原有付款安排,并不能证明拟议合规工作可以获得融资。项目方和购买方应在任何一方将应对方案视为可执行之前识别该缺口。
修订应描述购买方因商定调整而获得的内容。对于示例性处理升级,这将包括已接受的运行规格、测试安排以及纠正性能不足的责任。付款条款应与可验证的里程碑或另一项明确商定的衡量标准挂钩。请求延长项目期限需要单独评估该延期带来的服务、收入和剩余义务。它不应作为无成本资金来源进入模型。主管机关应收到由此产生的可负担性概况,以及相较于所审查替代方案更偏好该方案的理由。
批准还应处理实际成本较低或需求变化带来的后果。拟议修订可规定对账日期和用于计算任何调整的记录。其对节约、超支和已放弃工作的处理应明确。如果公共出资仅涵盖特定成本,项目必须确定被排除成本的资金来源。若各方对权利主张存在分歧,临时安排可在经法律审查的前提下保留其各自陈述的立场,同时为商定的有限范围提供资金。签署文件应将临时付款与更广泛索赔的最终结算区分开来。
19 围绕可核对的证据建立通知文件
通知流程应遵循实际协议的要求。建议的初始文件应识别事件、可能受影响的义务以及当前可获得的证据。合同团队应根据管辖文件确认接收方、送达方式和所需时限。早期估算应标明其暂定状态以及完善估算所需的缺失信息。通知应避免将承包商未经检验的提案作为已批准的合规成本呈现。相反,通知可说明所需的即时决定,例如允许调查某一选项或开展界定狭窄的紧急工作。
后续提交材料应与该初始文件保持清晰关联。修订后的估算需要说明衔接关系,解释哪些数量、价格或进度计划假设发生了变化。索赔负责人应保留原始提交材料以及支持每次修订的证据。例如,以确定报价替代设备估算时,应说明范围、排除项和付款时点的变化。延误索赔应引用相应的进度计划更新。该历史记录使采购方和独立审查人能够区分关于同一事件的更佳信息与需要单独决策的额外工作。
建议的成本记录应将已批准范围与承诺、发票、付款证据和已验收交付联系起来。仅凭发票既不能证明采购高效,也不能证明支出的技术必要性。审查人应能够将所购项目追溯至合规设计,并在其同时服务于另一项目目的时解释其分摊。暂定金额、有争议费用和未付承诺应保持各自不同的状态。财务模型应一致地采用选定的现金时点。将每项已批准估算视为即时付款,会扭曲流动性需求以及任何融资成本计算。
最终结算调整应消除这些具体差异。各方应在约定的观察期内,将约定估算与已完成范围、实际合格付款和经核实的运营后果进行比较。未通过验收的设备可能需要根据已签署条款进行扣留、整改或采取其他应对措施。持续运营成本调整应采用约定的计量基础,并指明任何后续审查。最终记录应说明剩余不确定性和未解决金额。关闭安装工作流本身并不能解决有争议的分摊,也不能证明改造后工厂在其剩余寿命内的性能。
20 通过带有已落实资金后备方案的决策解决有争议的流动性问题
未解决的补偿索赔应通过明确说明的回收情景纳入流动性分析。模型应区分请求金额、任何已承认金额和已收到款项。这样,首笔未付的建筑或运营义务便可在实际可用现金背景下显现。拟议过桥融资需要有其自身承诺金额、提款条件、成本和偿还路径。如果偿还依赖索赔所得,下行情景应包括回收延迟或减少。本文假设贷款人没有自动出资填补该缺口的义务,也没有在问题未解决期间自动暂停服务的权利。
建议的贷款人方案应将拟议合规计划与项目持续履行债务和运营付款的能力进行比较。任何储备金提取都应与其允许用途和补充要求相匹配。契约违约、未付负债和预测现金短缺应分别报告,因为它们描述的是不同状况。如果发起人提供支持,决策文件应在相关付款日期之前明确其金额、可执行文件和可用性。意愿表示可以支持谈判;在所需证据存在之前,它应留在已承诺流动性之外。
当合规在技术上看似不可行或融资仍无法获得时,项目应就实际合同替代方案获取建议。终止分析需要针对具体协议明确相关触发条件、程序、补偿基础和持续义务。财务比较应考虑达成该结果所需时间以及其间所需现金。还应识别未解决索赔和未完成工作的处理方式。赋予单一假定回收率会掩盖这些依赖关系。因此,任何示意性回收案例都应披露其输入,并避免将其表述为合同权利。
最终决策备忘录应选择一项可执行的下一步行动。它应说明正在授权的合规范围、正在承诺的金额、可用资金以及留待以后确定的问题。对于有条件批准,应明确在下一项不可逆承诺之前必须满足哪些条件。后备方案应规定决策日期,在该日期,无法获得的资金或未解决的技术证据要求重新考虑。这形成了一份实用说明,阐明各方现在可以做什么、哪些仍有争议,以及拟议应对措施如何改变服务、现金需求和保留义务。
表18. 下一项承诺的决策记录
| 决策 | 必须证明的事项 | 未解决的后果 |
|---|---|---|
| 合规范围 | 已接受的设计和实施日期 | 未定价或不可行的工作 |
| 救济状态 | 请求/已承认/已生效/已收回金额 | 融资不包括未收回的索赔 |
| 公众批准 | 适用路径、主管机关和资金 | 修订草案可能无效 |
| 贷款人批准 | 同意书、提款条件和账户用途 | 支持或储备金动用渠道不可用 |
| 资金后备方案 | 每项缺口的承诺金额和日期 | 重新考虑不可逆支出 |
原始建议决策记录;未声称已完成批准或取得委托。
21 可复现性与局限性
月度计算已在36行中独立复现,未四舍五入的现金加储备金守恒残差为零。各项明细表和数字使用相同输入;不存在拟合的市场序列或未披露的概率。显示的四舍五入可能在总计中造成轻微的表观差异。原始段落展开、单独的索赔桥接、阈值比较和实际成本调整,使每份附表都具有明确的决策目的。
对于单独合规评估,8%的十年年金系数为 6.710081398941442. 。折现成本等于期初资本加上第一年停运损失除以1.08,再加上年度运营成本乘以该系数。方案B的等成本追加资本等于折现的12项停运节省加上其2年年度运营节省的现值。付款延迟价值使用27除以1.08的(月份/12)次方。恒定余额融资诊断使用单利及其自身独特的余额假设。
交易使用需要实际法律意见、技术确认、发票/付款日期、已承诺流动性、贷款人许可、采购批准和税务处理。在假设及时支持的情况下,月度非负余额不能证明偿付能力或服务连续性。收款风险、技术验收、违约后果、储备金限制、补偿征税和融资费用仍在量化模型之外。这些限制界定了所需的下一批证据;它们并不提供缺失的批准。
参考文献
- 世界银行。《PPP合同条款指南》,2019年版。第3章,印刷版第59–74页。 https://ppp.worldbank.org/sites/default/files/2021-03/Guidance%20on%20PPP%20Contractual%20Provisions_2019%20edition.pdf
- 世界银行PPP资源中心。法律变更:核对清单与示例方法,页面未注明日期。 https://ppp.worldbank.org/change-law
- 英国财政部。《PF2合同标准化》,2012年12月,草案。第16章,印刷版第119-124. 页;历史合同指南。 https://www.gov.uk/government/uploads/system/uploads/attachment_data/file/221556/infrastructure_standardisation_of_contracts_051212.pdf
- 欧盟。指令2014/24/EU第72条;查阅的合并版本日期为2026年1月1日。合并版本仅为文档辅助工具;正式法令在《官方公报》上公布。 https://eur-lex.europa.eu/legal-content/EN/TXT/?uri=CELEX:02014L0024-20260101
- 欧盟。指令2014/25/EU第89条;查阅的合并版本日期为2026年1月1日,印刷版第88–90页。合并版本仅为文档辅助工具。 https://eur-lex.europa.eu/legal-content/EN/TXT/PDF/?uri=CELEX:02014L0025-20260101
- 内阁办公室。指南:合同修改,2026年7月20日更新。第5–7项理由。所引现行官方指南为指南性质;未能获取现行法规直接文本。 https://www.gov.uk/government/publications/procurement-act-2023-guidance-documents-manage-phase/guidance-contract-modifications-html
- 内阁办公室。指南:过渡与保留安排,2026年4月15日更新。第4–6段。 https://www.gov.uk/government/publications/procurement-act-2023-guidance-documents-plan-phase/guidance-transitional-and-saving-arrangements-html
- 欧洲PPP专家中心(EPEC),欧洲投资银行。《EPEC公私合作指南》,2026年4月16日发布。印刷版第44–46页及196-198.。 https://www.eib.org/files/publications/20250124-160426-epec-guide-to-ppp-en.pdf
- UAE 财政部。联邦PPP法律公告,阿拉伯文页面页眉日期为2024年1月23日,正文日期栏为2024年1月18日。仅为范围公告;未主张任何法定补偿条款。 https://mof.gov.ae/ar/news/ministry-of-finance-announces-new-federal-decree-law-no-12-of-2023-regarding-public-private-partnerships/
- 国际金融公司。2012年《环境与社会可持续性绩效标准》;当前页面标明《可持续性框架》已更新。 https://www.ifc.org/en/insights-reports/2012/ifc-performance-standards
所有公开来源于2026年10月9日访问。数字图表和建议程序均为作者原创示例。未主张任何实际项目索赔、授标、法定权利或融资承诺。
关于作者
Chennakeshav(CK)是一位企业融资与投资银行高管,拥有25年以上全球经验,涵盖M&A、增长资本与企业战略领域的交易发起、结构设计与执行。他曾为创始人、企业和基金领导价值创造委托——将董事会视角与一线执行及交割相衔接。
他的职业生涯横跨摩根士丹利、汇丰、劳埃德银行集团、EWEC、ADQ 投资组合公司和 Emirates Growth Fund,覆盖科技、媒体与电信、房地产、金融科技、深科技、清洁科技、基础设施与能源领域。他曾与高管、私募股权与风险投资基金、主权财富基金和家族办公室合作,为复杂的基金募集和成长期企业提供融资,并领导M&A尽职调查、并购后整合和业务转型举措以创造价值。
在Matchpoint Partners,他担任管理合伙人,领导公司的企业融资、M&A与资本募集业务。他拥有伦敦商学院 MBA 学位和 VTU 工程学位,并正在伦敦大学学院(UCL)攻读法学硕士(LLM)。
作为活跃的初创企业导师,CK 在 Techstars、DIFC FinTech Hive、Startup Grind、Founder Institute 和 IN5 担任导师,并担任伦敦商学院驻场创业者导师(EMiR),还担任创业世界杯评委。
https://www.linkedin.com/in/ckadya/ https://www.matchpoint-partners.com/team/ck-adya.html
