M&A |航天

英国航空航天的例外:将认证证据、工程数据和数字线程分开

在复杂的分离过程中保护适航性、配置控制和客户交付。

英国航空航天分拆团队追踪认证证据、工程数据、配置权限和数字线程连续性。
快速解答

在复杂的分离过程中保护适航性、配置控制和客户交付。

摘要

航空航天分拆可以在一天之内分离法律所有权,同时使认证证据、工程授权、配置记录、客户交付和数字系统纠缠多年。 决定性的交易问题是,分拆后的业务能否通过关闭和分离继续设计、生产、支持和交付其批准的产品。 批准证书、型式设计数据、生产记录、授权、供应商证据、软件、工具和数字主线必须形成一个连贯的操作链。 本文为企业卖方、战略买方、私募股权发起人、贷方、董事会和交易团队制定了英国航空航天分拆框架。 它将英国第 21 部分设计和生产批准与法律范围、人员、设施、工程数据、产品配置、记录保留、网络控制、客户义务、过渡服务、搁浅成本和估值联系起来。 该方法将数字线程视为受治理的证据基础设施。 它可以改善血统、协调和变更控制,同时负责任的工程​​、质量和监管机构保留其正式职责。 工作案例完全是假设的。 一家多元化集团考虑分离航空航天零部件和系统业务,假设年收入为 GBP 310 million,调整后 EBITDA 为 GBP 43 million,拥有 1,480 名员工,指示性企业价值为 GBP 470 million。 该模型假设分离支出为 GBP 27 million、24 个月的过渡服务范围以及工程和产品生命周期系统的分阶段迁移。 中心案例假设没有客户交付中断,并且经常性独立成本为 GBP 38 million。 其缺点是批准变更延迟、工程系统重复、认证记录补救和客户处罚。 每一个金额、百分比、时间表和经营结果都是说明性的。 中心结论是价值遵循证据的连续性。 交易边界应通过认证谱系图、数字线程依赖模型、批准和权限矩阵、转换服务退出时间表和反向压力测试进行测试。 签署和关闭保护措施应针对指定的证据差距。 第一天应保留配置权限、产品一致性、客户沟通和发布控制。 分离里程碑应该要求证明分出的业务可以在没有隐藏的卖方依赖的情况下运营。

JEL分类: G34、L62、O32、O33、K23

关键词: 英国航空航天剥离,第 21 部分,设计组织批准,生产组织批准,认证证据,工程数据,数字线程,配置控制,过渡服务,M&A

此 Matchpoint Insight 介绍了 Matchpoint Partners 研究的网络版本。支持论文包含完整的框架、结构、工作示例和源材料。

Register Before Download   探索我们的 M&A 实践

1. 定义剥离决策

董事会必须决定拟议的周边业务在分拆后是否可以作为经批准、面向客户且能产生现金的航空航天业务运营。决策记录应列出法人实体、地点、产品系列、批准、设计和生产责任、客户合同、人员、知识产权、工具、供应商权利、工程系统和转让记录。它应标识卖方或第三方保留的每项依赖项。

分离论文需要四个相关测试。首先,批准和权威测试询问组织是否可以继续相关的设计、生产、符合性和支持活动。其次,证据测试询问授权人员是否可以获得完整且最新的认证和配置记录。第三,交付测试询问客户是否能够不间断地收到合格的产品和支持。第四,经济测试询问独立成本、转型支出、现金滞留和协同效应是否反映在价格和融资中。

该框架支持交易、运营、监管、技术和财务调查。它不决定适航性、监管批准、出口分类、法律可执行性、会计、税收或公允价值。主管当局和合格的顾问保留这些角色。董事会保留对交易决策的责任。

2. 从证据层次开始

尽职调查文件应区分权威记录、独立验证记录、受控公司记录、分析输出和交易假设。权威记录包括批准、证书、主管当局信件、设计、生产和合格记录以及已签署的合同。独立报告可以支持设施、环境、网络、财务、法律和技术结论。受控公司记录包括授权员工名单、培训文件、工程记录、不合格记录、校准日志、人工预订和发票。

仪表板和模型可以组织证据,但它们的重要性不会超过来源。能力图表不能超越批准限制。数字线程异常分数不能推翻授权工程师记录的发现或认证员工的责任。销售渠道不能替代已执行的工单。高利用率可能会掩盖加班、分包、补救或正在进行的工作拥堵。

每个物质指标都应该有来源、所有者、计算、频率、控制和调节。冲突应成为与指定所有者和解决日期的尽职调查问题。对不一致的记录进行平均可以消除最重要的信号。证据层次结构创建了一条从观察到的操作到估值和交易条款的可靠路径。

3. 绘制英国监管范围

监管图应显示每个英国 CAA 设计组织批准、生产组织批准和其他相关批准,包括范围、限制、地点、批准条款、指定人员和适用手册。它应该将每个批准与交易范围内的产品、数据、人员、流程、供应商和设施联系起来。

英国 CAA 针对第 21 部分设计批准的指南要求主要营业地点位于英国的申请人证明遵守子部分 J 的规定,并提供设计组织手册、关键人员和支持证据。对产品合规性或适航性有重大影响的生产组织变更(包括质量体系变更)需要根据 21.A.147 进行事先批准。英国 CAA 关于可转让性的指南规定,批准转让通常被排除在外;只有在批准的组织实际上保持不变的情况下,直接所有权转让才能产生特殊的连续性。地址、设施、工作类型、人员或责任管理人员的变更可能需要进行新的调查 [1-4]。

交易计划应将每项拟议变更分类为所有权连续性、重大审批变更、新审批申请、通知、客户同意或内部控制变更。应确定负责的申请人、提交内容、监管机构参与、依赖性和意外事件。签署和关闭文件应避免假设证书自动跟随资产。

表 1. 从批准到向客户交付的认证谱系
证据层主要记录分离问题交易用途
审批范围证书、条款、手册和权威函件哪些活动可以继续、在哪里、在谁的授权下进行?周长和条件
设计依据类型设计定义、合规证据和批准的变更组织能否证明已批准的配置?数据传输和保证
生产一致性生产数据、供应商证据、检验和放行每个交付的项目都可以追溯到批准的设计数据吗?第一天的连续性
配置基线、变更记录、有效性和偏差每个客户当前的产品状态是什么?移民接受
客户送货合同、验收、支持和服务记录什么证据触发交付、收入和现金?价值和营运资本

拟议的尽职调查结构;英国 CAA 和合格顾问确定适用的批准路径。

4. 协调合法范围和经营范围

法律范围应识别交易中包含的每家公司、分支机构、地点、租赁、资产、员工、合同、许可证、批准、数据集和责任。运营范围应确定哪个实体实际执行每项活动以及哪个实体雇用授权人员。共享服务、中央质量职能和集团级 IT 可以创建在独立帐户中不可见的分离依赖性。

分拆出来的业务可以使用卖方拥有的软件、OEM 门户、共用工具、团体保险、共同采购合同或集中培训。每个依赖项都应有建议的替换、过渡服务、许可证或长期协议。买方应测试分出的业务是否可以在完成后的第一天继续安排、执行、认证、开具发票和收取工作。

会计范围应协调法定账户、管理账户和交易模式。公司间的收入、费用、租赁和分配需要标准化。然后,批准的组织范围应与法律和会计范围相一致。在没有执行工作所需的人员、数据或批准的情况下获得收入的交易将无法保留所报告的经济效益。

5. 构建审批和能力矩阵

能力矩阵应列出针对飞机系列、发动机、部件、证据审查方法、生产过程和场地的每项批准和客户授权。它应该显示该功能是内部执行的、分包的还是不可用的。它还应记录维护功能所需的工具、数据、培训、认证授权和经常性投资。

该矩阵将商业标签与可执行范围分开。分拆出来的企业可以推销全套服务,同时依靠外部专家提供无损检测、部件生产、电镀、校准或设计支持。分包可以提高效率;它还创建了必须纳入预测的交付周期、保证金、控制和集中度风险。

买方应将未来需求映射到此能力基础。机队转型、飞机机龄、发动机维修周期和客户采购决策可能会改变工作量。交易模型应避免将收入归因于需要新批准、新数据许可、主要工具或稀缺授权的功能,除非包括所需的时间、成本和执行风险。

表 2. 批准、权限和变更控制矩阵
改变或依赖证据拥有者所需的决定隔离门
合法所有权和控制权公司秘书及责任经理通知、连续性分析或应用完成之前
设计组织范围设计组织负责人批准范围和手册变更独立设计活动之前
生产组织范围责任经理和质量总监重大变更批准(如适用)在新周边生产之前
设施和地点运营和质量场地批准和准备证据工作调动前
授权人职能权力任命、权限和授权在决策权转移之前
工程系统总工程师兼IT经过验证的工作流程和权威记录卖家系统退出前
客户和供应商接口节目和商业线索同意、通知或接受的过渡合同迁移前

拟议的分离控制;适用的权限和审批路径需要针对特定​​交易进行确认。

6. 测量设施、工具和工程能力

生产面积不等于生产能力。吞吐量取决于生产单元尺寸、门禁、对接、起重机、电力、照明、环境控制、工具、商店、证据审查访问、规划和同步工程工作包的交互。一个场地可以有名义空间,而由一个稀缺的码头、测试单元或专业流程决定产量。

能力模型应从工程工作包开始并确定其关键路径。它应该测量计划时间、经过的天数、劳动力组合、生产单元占用率、工具占用率、材料可用性和证据审查门。它应该将计划内的维护、计划外的发现和客户驱动的变更分开。每个约束应以与管理相关的单位表示:受控工作包天数、发动机测试时间、组件单元时间或授权班次。

观察到的性能应按飞机或部件类型、检查类型、地点、客户和季节进行细分。平均的分离和传递可以掩盖不稳定的尾部。百分位数、方差和延迟原因揭示了买方可以承保的运营能力。该模型应将安全和监管控制视为固定边界,而不是可以用来换取产出的变量。

7. 协调授权人员和授权

劳动力模型应区分总人数、生产工程师、支持人员、授权工程师、认证员工、规划人员、工程师和承包商。它应该映射许可证、类型评级、公司授权、轮班范围、新近度、培训和监督。庞大的员工队伍可能仍然存在狭窄的授权瓶颈。

生产时间应协调排班、出勤、时间预订、工程记录和工资单。买方应了解加班、代理劳工、差旅团队、分包和学习曲线。加班可以支持高峰,但可能会增加疲劳、错误和保留风险。对承包商的依赖可以增加灵活性,同时削弱利润或获取专有知识的机会。

尽职调查模型应识别单点故障。一个过程可能取决于一个拥有特定认证机构、无损检测资格、发动机经验或客户认可度的小组。保留计划应优先考虑这些角色,然后再考虑一般人员协同效应。整合应保护报告关系、能力管理和独立的质量职能。

8. 测试设计到交付的工作流程

工作包流程在入职前开始。在资产进入槽位之前,应准备好规划、客户记录、任务卡、材料、工具、访问设备和人力。上游造成的延误可能会消耗生产设施的产能而无法取得进展。买方应跟踪代表性工程工作包从报价和规划到归纳、调查结果、整改、证据审查、发布、发票和现金的整个过程。

跟踪应识别队列、移交、批准和补救。进行中工作的时间和被阻止的任务比标题完成百分比更能提供信息。买方应测试生产系统是否一致地捕获延迟原因以及计划人员是否利用这些原因来更改计划。

数字线程可以通过记录传入条件、比较重复证据审查、定位损坏、检查表面状态或确认任务证据来支持该流程中的选定点。应在任务级别指定其使用。 Broad 声称,AI 将加速维护,但如果没有经过验证的工作流程、可测量的基线和负责任的决策点,交易价值有限。

9. 定义数字线程的有限角色

数字主线应连接需求、设计定义、分析、合规证据、软件、物料清单、制造说明、供应商记录、不合格项、配置变更、交付的产品和在役支持。它的交易价值来自于可追溯性和可控的变化。当权威来源、所有权或版本不清楚时,仪表板或复制数据库无法建立完整性。

分离团队应按记录系统、合法所有者、数据权利、保留义务、出口管制状态、个人数据状态、授权用户、接口、更新频率和后备对每个环节进行分类。它应该确定对卖方身份、网络、许可证、密钥、云租户、主数据、工作流程和专家管理员的依赖关系。每个依赖性都需要第一天控制和记录的退出路线。

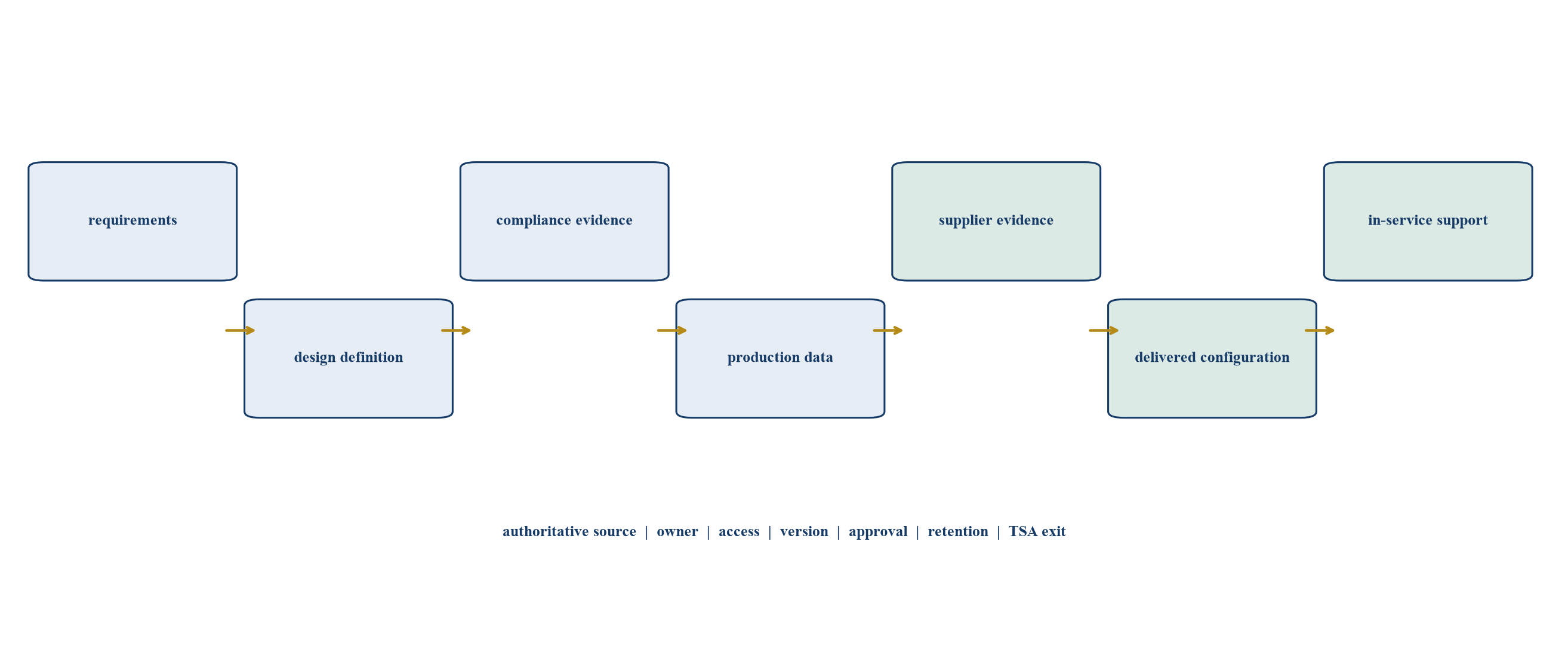

图 1. 航空航天分拆的数字线程依赖关系图
图 1. 航空航天分拆的数字线程依赖关系图
拟议的架构;产品、批准和合同特定的控制决定了实际的设计。

10. 建立工程数据权利和血统

买方应该知道每条记录的所有者、谁可以使用它、存储在哪里以及它是否包含个人、客户、出口管制或专有信息。飞机状况记录可以揭示配置、损坏、序列标识符、设施详细信息或客户操作。客户合同和 OEM 数据条款可能会限制二次使用或模型训练。

谱系应将记录连接到飞机或组件、任务、日期、位置、设备、操作员、照明、校准、软件版本、注释和配置。素材时应记录裁剪、增强或压缩。原始记录应在批准的保留流程下保持可用。

买方应检查分立企业是否拥有预期用途的同意和合同权利。如果权利不明确或标签不可靠,宝贵的历史记录档案可能无法用于机器学习。剥离协议可以分配权利、要求提供元数据并解决索赔问题。关闭后治理应将重用限制于授权目的。

表 3. 工程数据分离寄存器
数据对象权威来源所需权利迁移证明负责任的所有者
要求和合规矩阵批准的存储库使用、复制和维护抽样需求到证据追踪总工程师
设计定义产品生命周期系统使用和受控变更基线和有效性协调设计权威
软件和固件源和发布存储库按约定编译、修改和支持可重复的构建和签名版本软件权威
供应商证据供应商门户和质量体系保留并依赖零件到供应商记录样本供应商质量
生产说明制造系统在权限范围内执行和修改工作指导和配置示例生产工程
不符合项和让步质量体系保留、调查和关闭未清项目调节质量总监
交付产品记录配置存档保留和支持序列号完整性测试持续支持领导

建议控制寄存器;权利和保留义务需要特定于交易的确认。

11. 根据运营决策验证迁移

模型验证应该从错误的操作后果开始。误报可能会造成不必要的证据审查和延误。漏报可能会使相关功能未被标记。可接受的平衡取决于该模型是搜索辅助工具、优先级划分工具还是安全相关流程的一部分。因此,验证指标应与实际决策和人工审核联系起来。

测试群体应代表飞机类型、部件条件、照明、摄像机、角度、油漆方案、生产中预期的污染和损坏等级。罕见但严重的缺陷需要特殊治疗。当正常记录主导数据时,总体准确性可能会产生误导。应报告精确度、召回率、类别级别敏感性、缺失证据审查、置信度校准和站点性能。

英国 CAA 的 MLEAP 工作强调了机器学习保证中的数据代表性、泛化性和稳健性 [7-8]。买方应审查开发文件、测试集独立性、注释过程、阈值原理、变更控制和监控计划。只有当买方获得维护该模型所需的权利、知识和控制权时,通过分拆业务获得的模型才有价值。

12. 保留负责任的工程​​权威和能力

经批准的设计和生产系统应说明谁执行任务、谁检查、谁认证以及谁可以推翻或拒绝模型建议。数字主线不应掩盖这些责任。用户界面应显示源记录、模型输出、相关的置信度或限制,以及最终的人类处置。

检查员需要接受有关工程或生产任务以及工具限制的培训。他们应该了解常见的故障模式、何时寻求其他方法以及如何记录分歧。应分析重复的超控。它们可以表明模型校准不佳、新的操作条件、训练薄弱或有价值的专家修正。

在系统设计中应考虑人的表现。自动化偏差、警觉疲劳和手动技能丧失可能会破坏预期效益。买方应检查工作量、监督、界面设计和经常性能力。交易计划应包括合格的运营所有权,而不是仅将系统置于 IT 团队内。

13.审核认证记录和产品数据

英国 CAA 第 21 部分的材料涉及设计、生产和合格记录以及持续适航记录 [1-3]。买方应测试分立的企业是否可以检索代表性工作的完整记录:任务指令、完成情况、测量、零件或材料、工具、授权工程师、认证操作、偏差和发布。该记录应与客户包裹和账单相符。

数字系统通常包含附件、自由文本、扫描文档和界面。买方应在出口后和停电过程中测试记录的完整性。它应该检查用户访问、电子签名、时间戳、修改、审计跟踪和保留。视觉上精美的仪表板可以与不完整的源证据共存。

数字线程协调输出应通过受控方法输入记录。该文件应标识软件版本并保留底层记录。单独的系统匹配并不是工程结论。授权人员应使用批准的术语和程序记录发现和处理情况。

14.分析质量和配置性能

质量尽职调查应检查主管当局、客户、内部审核、产品审核和事件报告的调查结果。目的是了解组织是否发现、遏制、调查和纠正问题。较低的发现计数可能反映出较强的性能或较弱的检测;闭合质量和重复率提供了更多背景信息。

买方应按严重性、流程、地点、项目、客户和根本原因对调查结果进行分层。它应该检查逾期的纠正措施、重复发现、让步、逃逸、保修索赔、拒绝零件和交付后事件。产品审核应测试实际工作和记录,而不仅仅是程序合规性。

英国 CAA 通过 ED 决定 2022/011/R 将安全管理系统要求纳入第 21 部分 [2]。分出的业务的危险识别、事件报告、风险评估和安全保证应与维护操作联系起来。技术变革应进入相同的变革管理和风险流程。剥离整合计划应在组织变革期间保留报告和独立挑战。

15. 将证据完整性与产品符合性分开

数字主线可以增加供审查的功能数量。质量绩效取决于整个响应:分类、工程处置、整改、重新证据审查、发布和学习。较高的检测率最初可以增加记录的缺陷以及分离和交付时间。买方应避免在不检查潜在变化的情况下将这种增加视为恶化的证据。

价值案例应区分早期检测、缩短证据审查时间、减少重复证据审查、减少补救和改进记录。这些好处应该单独衡量。基线应使用可比较的任务和条件。对选定的干净记录进行的试点不能支持站点范围内的协同假设。

买方还应识别肉眼无法观察到的缺陷。内部裂纹、材料特性、扭矩、软件状态和功能性能可能需要其他方法。数字主线应位于证据审查方法集内,具有明确的界限并升级到批准的无损测试或工程流程。

16. 量化交付和分离时间驱动因素

周转时间应分解为计划任务持续时间、调查结果、材料等待、工程响应、客户批准、工具、劳动力可用性、证据审查和发布。买方应测量已用时间和活跃工作时间。当在生产单元中等待并阻碍下一次上岗时,工程工作包可以显得劳动力效率高。

分出的业务应为代表性检查或组件工作提供计划和实际的里程碑。应勤勉地检查日程变更、遗漏的任务、客户的增加以及延迟的原因。百分率结果和重复的瓶颈支持比平均值更现实的预测。

数字主线可以减少部分证据审查和记录时间。该权益应仅适用于符合条件的任务,并应包括审查、例外和系统时间。然后,容量模型应该测试节省的时间是否释放了实际的瓶颈。如果现场受到材料或生产设施访问的限制,节省授权工程师的时间的收入价值有限。

表 2. 数字线程迁移验证和价值测试
测试证据故障信号勤勉响应
预期用途批准的流程、任务图和人员权限营销声称超出了部署的功能排除不受支持的福利
数据适应度代表性记录、标签、权利和血统缺少缺陷类别或受限权利在规模化之前修复数据
表现精确度、召回率、缺失证据审查和现场结果聚合准确率隐藏了薄弱类别重新校准或限制范围
工作流程价值基线时间、审核时间、异常和瓶颈试点节约不释放产能消除产能协同
变更控制版本、验证、监控和回滚不受控制的更新或漂移暂停使用并进行调查

阈值需要特定于用例的安全、监管和操作批准。

17. 测试收入质量和积压

应按客户、项目、服务、飞机或组件类型、合同形式、地理位置和批准来分析收入。买方应将积压订单与已执行订单、导入计划、客户资产和可用产能进行核对。长期协议可以提供可见性,同时包含数量自由裁量权、绩效积分、基准测试或终止权。

客户批准可能与监管部门批准分开。分出的业务可以符合第 21 部分的范围,但仍需要航空公司、出租人、OEM 或国防客户资格。控制权变更、关键人员变更、场地变更或分包可能需要同意或重新审核。交易时间表应包括这些步骤。

买方应区分合同积压、预测取消、投标和管理渠道。保证金应包括材料转手费、升级费、保修费、违约金、加班费和分包费。超过可执行能力的积压可能表明需求强度以及交付风险。该模型应该预测可以完成、接受、开具发票和收集的部分。

18. 检查 OEM、许可方和供应商依赖性

航空航天业务的经济性取决于手册、生产方案、软件、工具、测试设备、零件和技术支持的获取。买方应确定与产品、发动机、零部件和设备制造商之间的协议,并测试访问权限是否能够在控制权变更后继续存在。它还应该识别客户提供的数据和工具。

英国竞争和市场管理局在航空航天交易方面的决策审查了售后市场竞争、基本投入和纵向关系[9-11]。交易尽职调查应明确 OEM 或上游供应商可以在哪些方面影响准入、价格、交货时间或客户选择。竞争律师应针对实际交易确定相关的法律分析。

供应商集中度应通过支出和运营关键性来衡量。低成本的校准工具或专有部件可以停止工程工作包。买方应检查替代来源、交货时间、最低订单、生产循环、过时和库存所有权。基于采购规模的协同假设应反映合同和技术限制。

19. 评估竞争和客户选择

合并分析应与顾问和经济学家一起确定候选产品和地理市场。根据交易的不同,相关维度可以包括飞机类型、发动机平台、组件、线路或基地维护、批准的流程、客户位置和响应时间。仅靠市场份额可能无法解决产能、资格或转换障碍。

买方应确定面对面的出价、客户重叠、稀缺能力和垂直关系。正常过程中准备的内部文件可以提供有关竞争对手和替代方案的证据。如果合并后的公司控制关键投入或缩小客户选择范围,产能受限的市场仍然会产生担忧。

补救风险会影响交易范围、时间和价值。投资案例应包括信息生产成本、潜在的控股分离安排、撤资风险和延迟整合。竞争结论需要针对特定​​交易的法律建议和权威机构的参与。

20.重建单机EBITDA

报告的 EBITDA 应根据与工程工程工作包相协调的收入和成本驱动因素进行重建。买方应将材料传递、劳动力、承包商、加班、分包、设施、工具、质量成本、保修、IT 和中心费用分开。应计费用和客户索赔应根据后续结算进行测试。

正常化应该以证据为主导。培训、校准、工具、网络安全或设施维护方面的暂时投资不足不应成为永久性的收益附加。空缺的职位可能会改善当前的薪资,同时降低能力或控制力。当模型、相机、存储和验证需要持续支持时,技术支出可能会重复出现。

买方应识别可见和隐藏形式的质量成本:补救、报废、特许处理、额外证据审查、保修、客户信用、进度延迟和管理时间。仅当工作流程和基线支持时,技术案例才应衡量这些成本的降低。剥离价格不应通过 EBITDA 和单独的协同价值两次将未经验证的收益资本化。

21. 营运资金和现金转换模型

航空航天业务的营运资本可以通过库存、可轮换池、未开票工作、有争议的调查结果、里程碑验收和客户付款条件来建立。买方应核对实际工作进度、批准的调查结果、合同计费和会计确认。收入确认本身并不产生现金。

在制品老化应按客户、地点、工程工作包和原因进行分段。为一项工作购买的材料可能具有有限的替代用途。客户提供的材料应保持单独控制。买方应检查定金、进度付款、保留、保修储备和供应商条款。

当经过协调的数字线程记录使状况和整改证据更易于审查时,可以加速客户批准。该价值应根据实际接受情况和争议结果来衡量。购买协议应解决正常营运资金、债务类项目和账龄问题。完成帐户或锁箱保护需要反映操作模型的定义。

22. 构建基于约束的分离能力模型

容量模型应按工程工作包表示需求,并按日或周表示资源。每项工作都消耗生产单元、劳动技能、认证机构、工具、材料、证据审查和工程响应。该模型应包括设施本身的计划停机时间、假期、培训、校准和维护。

基本案例应使用已证明的性能。改进案例应采用具有成本和时间安排的具体举措。额外的轮班需要合格的劳动力和监督。新的生产单元需要批准、工具和需求。数字主线需要设备、数据权限、集成、验证、培训和支持。该模型应该识别加速和学习。

反向压力可以识别延迟、较低的数量、较高的补救措施和消除契约或股权净空的劳动力限制的组合。管理行动应与领先指标挂钩。假设完美调度和立即提高生产力的模型会夸大其价值。

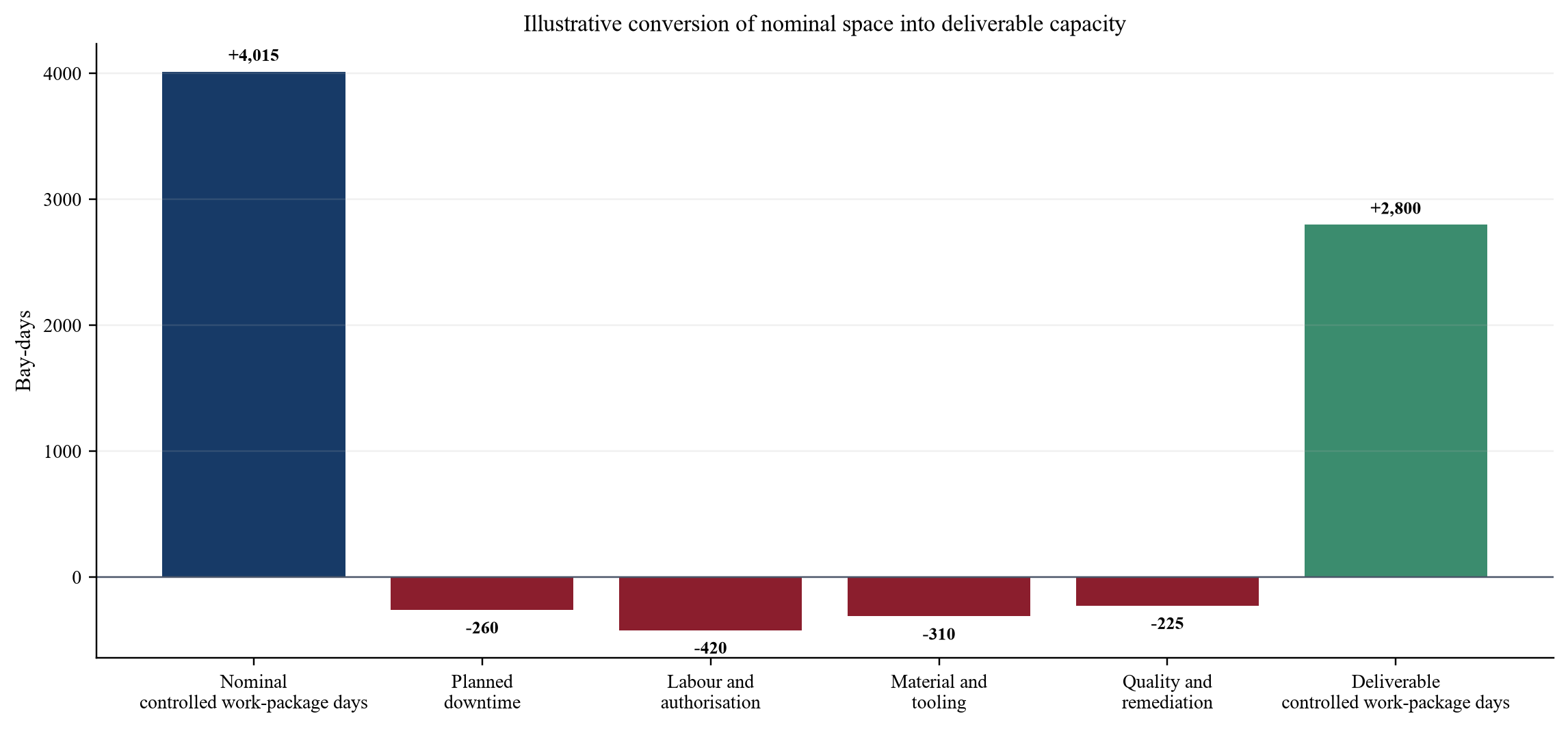

图 2. 年度工程与产能桥示例
图 2. 年度工程与产能桥示例
价值是假设的交易假设,并不代表已确定的分拆业务。

23. 保守地重视数字线程协同效应

技术协同作用应基于合格的任务量、观察到的基线、经过验证的时间或质量改进、采用、提升、经常性成本和税收来构建。买方应将降低成本、释放产能、拉动收入、改善营运资本和降低风险分开。这些好处有不同的证据和估值处理。

仅当需求、客户接受度、材料、劳动力和其他约束条件均可用时,产能释放才能产生收入。节省的时间反而可以提高计划弹性或减少加班。这两种结果都可以创造价值,但在没有证据的情况下不应将它们结合起来。质量改进可以减少修复和保修,同时还可以增加早期部署期间的检测。

技术计划应包括摄像头、边缘设备、存储、网络、标签、集成、模型开发、保证、培训、支持和网络控制。持续验证和变更控制是运营成本。买方应使用概率加权值并保留没有技术协同作用的单独下行案例。

24. 评估英国数据,AI 和出口管制治理

工程数据可能是商业敏感的、出口管制的、客户限制的、个人或安全相关的。分离计划应确定传输、存储、访问、复制、迁移和继续使用的法律依据和合同权利。技术数据权利应追溯到合同、许可证、批准以及员工或供应商安排。仅物理位置并不能确立使用数据的权利。

英国出口管制适用于军事和军民两用商品、软件和技术,包括技术援助和电子传输。分类、目的地、最终用户、目的、接收访问权限的人员和拟议的继续传输需要针对特定​​交易进行评估[10-11]。 《国家安全和投资法》可以要求对敏感行业(包括国防)的合格收购进行强制通知,只要满足法定测试 [12].

个人数据迁移应遵循英国 GDPR 责任、目的限制、最小化、安全和透明度要求。 ICO 的数据共享指南强调尽职调查、记录和适当的控制 [13]。 AI 辅助搜索、分类或协调应使用批准的数据、记录的访问、经过验证的输出和负责任的人工审查。它不应创建新的不受控制的认证记录副本。

25. 审查网络和运营弹性

航空航天业务技术堆栈可以连接规划、设计、生产和合格记录、工具、商店、客户门户和分析系统。买方应映射网络、身份、特权访问、远程支持、备份、恢复和第三方。评估应将安全维护和发布所需的系统与便利应用程序区分开来。

数字线程分离增加了存储库、接口、身份控制、存储和协调服务。每个组件都会创建配置、修补和访问职责。离线和降级程序应允许工作安全地继续并保存记录。云中断不应删除源记录或最终处置。

交易计划应包括安全测试、凭证更改、供应商访问审查、备份验证和事件协调。集成应避免在了解风险之前匆忙进行网络连接。网络调查结果应转化为完成条件、补救预算、保险审查或合同保护(如果重要)。

26.测试会计和购买价格的影响

买方应根据适用的会计准则评估所获得的合同、客户关系、技术、许可证、积压订单、财产、工具、库存和负债。 IFRS 3要求企业合并按照其要求进行确认和计量 [13]。估价专家应确定实际处理方法。

技术价值应反映合法权利、预期经济效益、过时情况、维护成本和剩余使用寿命。内部开发的模型可能依赖于不可单独转移的人员和数据。客户关系可能会受到批准、平台和控制权变更条件的影响。

准备金和或有负债可能因保修、争议、环境问题、就业、税务和监管事件而产生。购买价格分配并不决定交易价格。董事会应保持会计估值、商业估值和协商风险分配的联系但又有所区别。

27. 设计交易和 TSA 保护

交易保护应直接映射到未解决的证据。条件可以涉及监管和投资批准、重大客户同意、关键许可、批准变更接受和指定的数据传输准备情况。保证可以涉及所有权、完整性、准确性、权威对应性、产品合规性、记录、知识产权、系统、网络事件和合同合规性。根据法律建议,特定赔偿可能适用于已确定的历史风险。

TSA 应该是一座受控的桥梁。每个服务都需要范围、服务级别、容量、安全分类、数据所有者、变更过程、成本、依赖性、事件响应、终止协助和客观的退出测试。当无法证明更换系统、数据或经过培训的人员时,买方应拒绝名义上的结束日期。

表 5. 过渡服务退出时间表
服务第一天控制退出证据说明性目标失败响应
产品生命周期管理隔离访问和基线冻结协调的配置和批准的工作流程12 个月延长服务并推迟里程碑
认证库指定保管人和不可变副本完整性样本和权威机构验收(如果需要)9 月补救小组和阻碍
企业资源规划受控主数据和接口订单到现金和库存对账15 个月双运行和成本回收
身份和网络监控最低权限和卖家日志提要独立的环境和经过测试的事件响应6 个月限制访问并升级
供应商质量门户持续获取供应商证据供应商迁移和追溯测试12 个月卖家支持和替代证据
工程支持指定专家和响应级别训练有素的买家团队和公认的权威矩阵18 个月分阶段转移和保留补救措施

说明性结构;时间和证据取决于实际的系统、批准和合同。

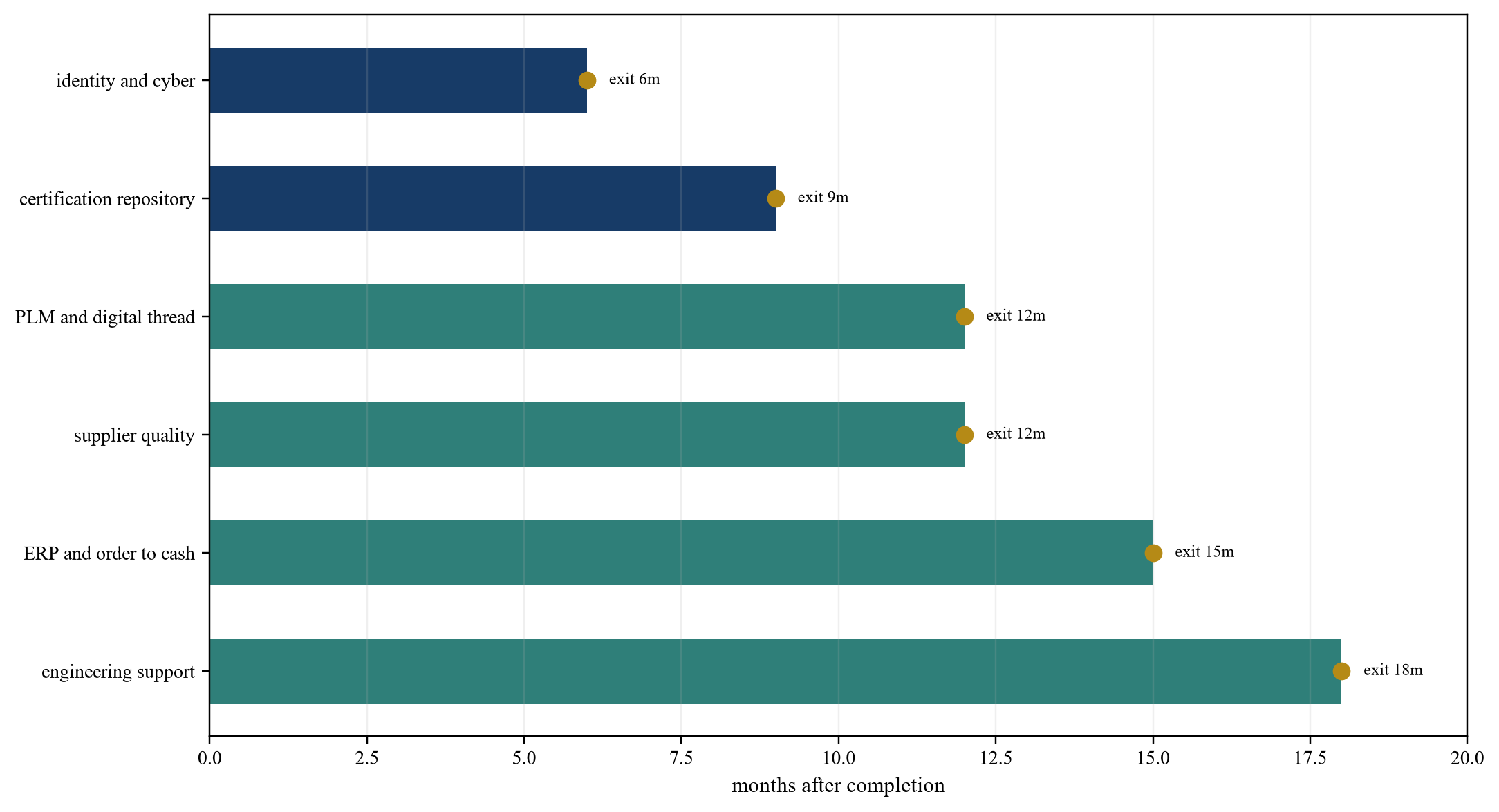

图 3. 说明性 TSA 和分离路线图
图 3. 说明性 TSA 和分离路线图
完全假设的时间表;没有预测交易结果。

28.保护人员和独立控制功能

分立的航空航天业务的价值在很大程度上取决于获得许可、授权和经验丰富的人员。买方应按角色和地点绘制保留风险图,检查劳动协议、养老金或福利承诺,并了解当地咨询要求。沟通应保护客户信心和安全报告。

协同计划常常会划分出重复的企业职能。质量、安全、合规性、工程和培训职能在减少或整合之前需要仔细评估。经批准的系统可能需要独立且有能力的人员配置。职位空缺会影响产出和监督。

保留安排应侧重于交易连续性和能力转移。应通过程序、授权记录、培训和结构化移交来记录知识。买方应避免依赖一名高管来替代机构控制系统。

29. 计划第一天和前一百天

第一天应确认合法所有权、负责任的领导、监管状态、客户沟通、银行、保险、系统访问、报告和事件升级。买方应对每个实体和地点使用受控准备情况检查表。未解决的项目应有临时控制和授权所有者。

在主要系统整合之前,前一百天应该稳定审批、人员、客户和生产。应每周监控工作包流程、质量结果、现金和员工流动率。技术试点应保持在批准的范围内,并应有回滚程序。

集成治理应该将需要权威或客户接受的决策与内部管理行为分开。中央价值捕获办公室可以跟踪协同效应,而质量和安全领导者则可以保持独立的升级。董事会应该收到价值指标和控制指标。

表 3. 示例性百日集成计划
时期操作优先级技术优先董事会证据
第 1-10 天确认批准、领导、事件路线和客户连续性冻结不受控制的更改并确认访问准备情况例外和负责任的所有者
第 11-30 天保护时间表、员工和关键供应商验证数据权利、库存和试点边界产能、质量和现金基准
第 31-60 天解决瓶颈和老化的在制品对符合条件的任务运行受控验证模型结果、覆盖和工作流程影响
第 61-100 天批准可扩展的生产力和质量行动决定规模、重新设计或停止验证价值案例和剩余风险

时间是说明性的,必须反映实际的权力、员工和客户流程。

30. 构建说明性的剥离案例

这家假设的分拆企业在英国运营着三个工厂,拥有六个工程和生产单元以及选定的组件能力。该案例假设 GBP 310 million 收入、GBP 43 million 调整后 EBITDA、1,480 名员工以及 GBP 470 million 的企业价值。拟议的程序包括用于工具、工作流程集成和受控数字线程分离的 GBP 27 million。

管理假设包括 81% 的计划生产单元利用率、74% 的约束后交付利用率、平均工程工作包完成时间为 32 天以及 GBP 46 million 的营运资金。基本情况假设稳定的批准和客户保留。不利的情况是假设引入量较低、额外的六个分离和交付天数、较高的代理劳动力、延迟的材料以及无技术协同作用。严重的情况会增加重大客户流失和监管补救成本。

这些值的存在只是为了演示框架。真正的交易需要经过审计的财务信息、质量和事件证据、权威和客户信件、合同、劳动力数据、设施审查、技术验证、环境调查、法律分析和竞争评估。

31. 将证据转化为评估

GBP 470 million 的基本企业价值代表说明性调整后 EBITDA 的 10.0 倍。买家应对收益和倍数提出质疑。较低的可维护性 EBITDA 可能是由于标准化的质量、劳动力、资本支出或中心成本造成的。溢价可能由稀缺能力、客户耐用性和可证明的能力来支持。

价值桥梁应该显示与技术分开的运营改进。该说明性案例将 GBP 3.2 million 的潜在年度效益归因于调度和瓶颈消除,将 GBP 2.1 million 归因于质量和补救,将 GBP 1.6 million 归因于大规模的证据审查和文档效率。实施成本、采用、延迟和重叠会降低概率加权值。

买家还应该重视下行保护。更早的缺陷识别或更好的记录可以减少极端损失风险,而无需产生可预测的年度 EBITDA 数字。这种好处可能会证明投资是合理的,同时又不超出总体协同承诺。价格应反映当前的证据;递延机制可以共享有条件的价值。

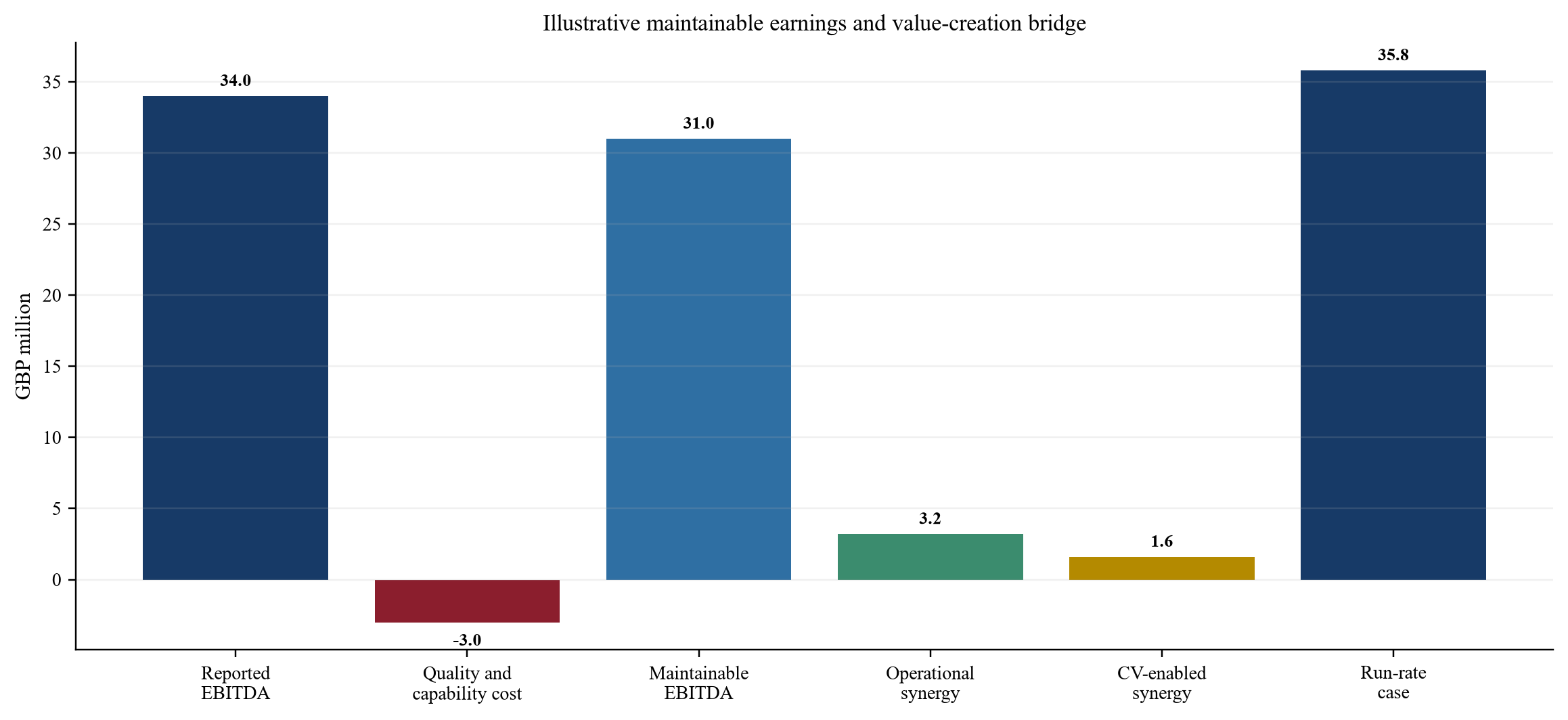

图 4. 示例性 EBITDA 和分离桥
图 4. 示例性 EBITDA 和分离桥
价值是假设性的假设,并不代表已确定的分拆业务或报价。

32. 使用场景和反向应力分析

基本情况、不利情况和严重情况应因数量、价格、劳动力、材料、分离和交付、补救、客户保留、资本支出、集成和技术交付而异。相关性很重要。劳动力短缺会减慢工作速度、增加加班时间并同时降低质量。材料延迟可能会占用生产单元并推迟计费。

反向压力应确定耗尽流动性或破坏融资空间的运营条件。它可以表达资本结构支持的损失诱导、额外天数和较低利润的最大组合。管理行动应该有证据、提前期和权威。

剥离融资应保留质量和审批义务的流动性。激进的现金扫荡可能会限制保护资产所需的投资。债务规模应反映可维持的现金流、营运资本波动性、资本支出和下行风险。贷款人应独立评估运营证据。

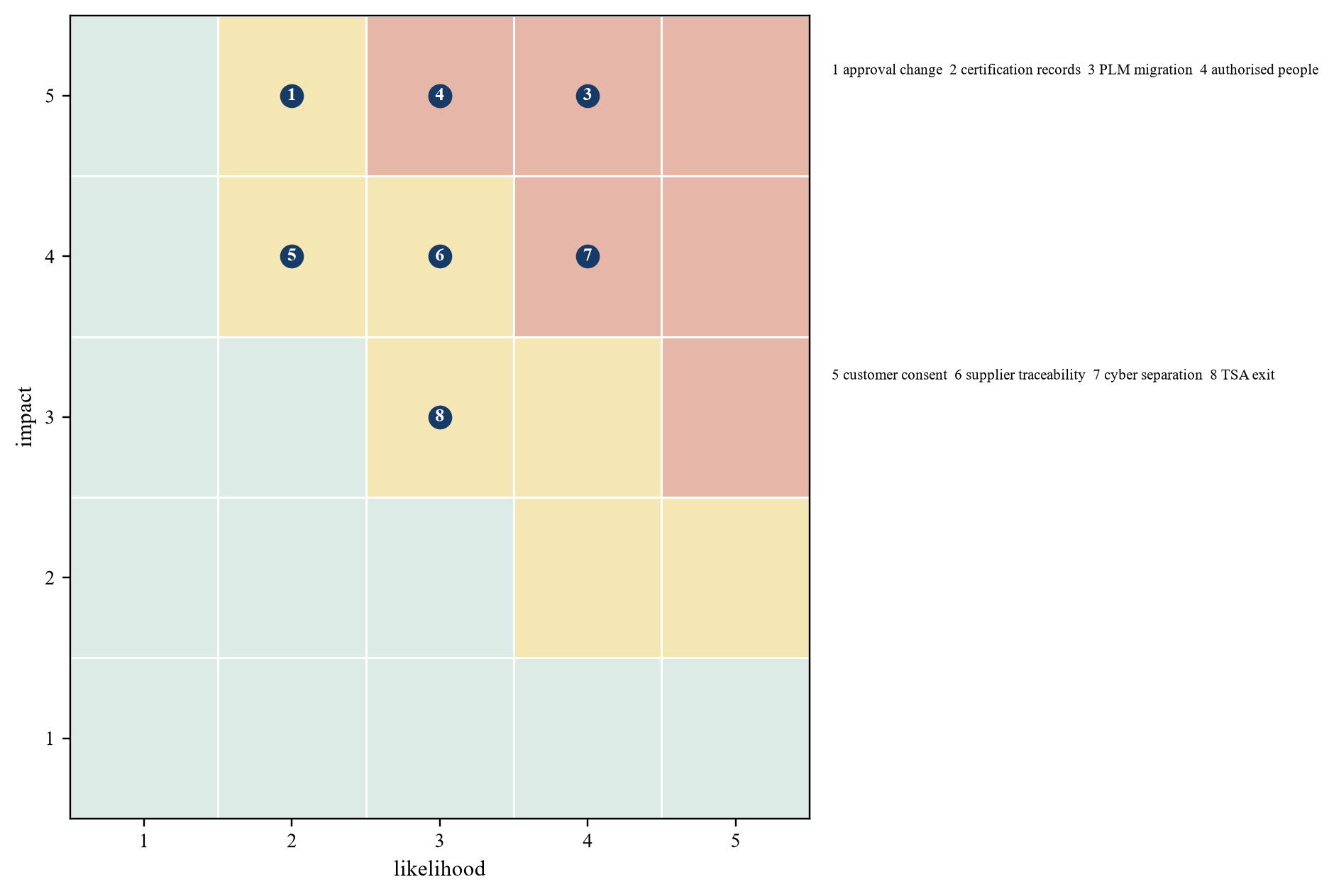

图 5. 示例性分离风险热图
图 5. 示例性分离风险热图
框架论证的假设评估;交易证据决定实际评级。

33. 建立事后监测

董事会仪表板应连接审批、人员、产能、质量、客户、现金和技术。建议的指标包括审批行动、员工授权差距、交付的受控工作包天数、分离和交付百分位、阻塞工作、补救、重复发现、保修、积压转换、在制品老化、现金回收和模型覆盖。

阈值应该引发调查,而不是自动得出结论。使用新的证据审查工具后,记录的缺陷数量增加可能表明检测能力有所改善。较轻的工作组合可能会导致分离和交付的下降。仪表板应保留基本分母和操作说明。

技术监控应包括使用率、合格任务覆盖率、误报、已审查的漏报、覆盖原因、站点性能和版本更改。质量和安全领导者应该能够暂停使用。价值获取办公室应仅在运营和财务证据一致后才计算收益。

34.认识框架的局限性

没有尽职调查框架可以保证批准的连续性、证据协调、客户保留、技术性能、交易价值或财务回报。记录可能不完整,模型可能在新条件下失败,集成可能会改变行为。监管和客户决策仍然超出买方的控制范围。

数字主线无法检查每个缺陷或取代所需的方法、许可判断或批准发布。它的价值取决于狭窄的预期用途、拟合数据、经过验证的性能、受控集成和有能力的人员。说明性案例不能直接应用于实际的剥离。

该框架的目的是使剥离论文可测试。它将观察到的证据与假设分开,将运营限制与财务后果联系起来,并将未解决的问题分配给交易或整合响应。专家建议和特定交易的证据仍然至关重要。

35. 结论

英国航空航天剥离 M&A 应由将批准、人员、设施、工具和记录转化为可接受的工作并收取现金的链条承保。买方应该重视可交付能力而不是名义占地面积,并重视经过验证的质量而不是低标题发现数量。当收入和 EBITDA 与工程工程工作包和批准一致时,就会获得可信度。

数字主线可以通过改进捕获、比较、优先级和可追溯性来支持工程和分离能力和质量。其作用应保持有限度,授权人员保留证据审查和发布职责。最强大的部署连接代表性数据、经过验证的性能、人工监督、记录保留、网络控制和变更管理。

当买方识别出实际瓶颈、验证改进机制、为所需项目提供资金并分配剩余风险时,交易价值就会随之产生。价格、协议保护、保留和百日计划应反映证据。该学科将广泛的技术主张转化为受控操作和 M&A 决策。

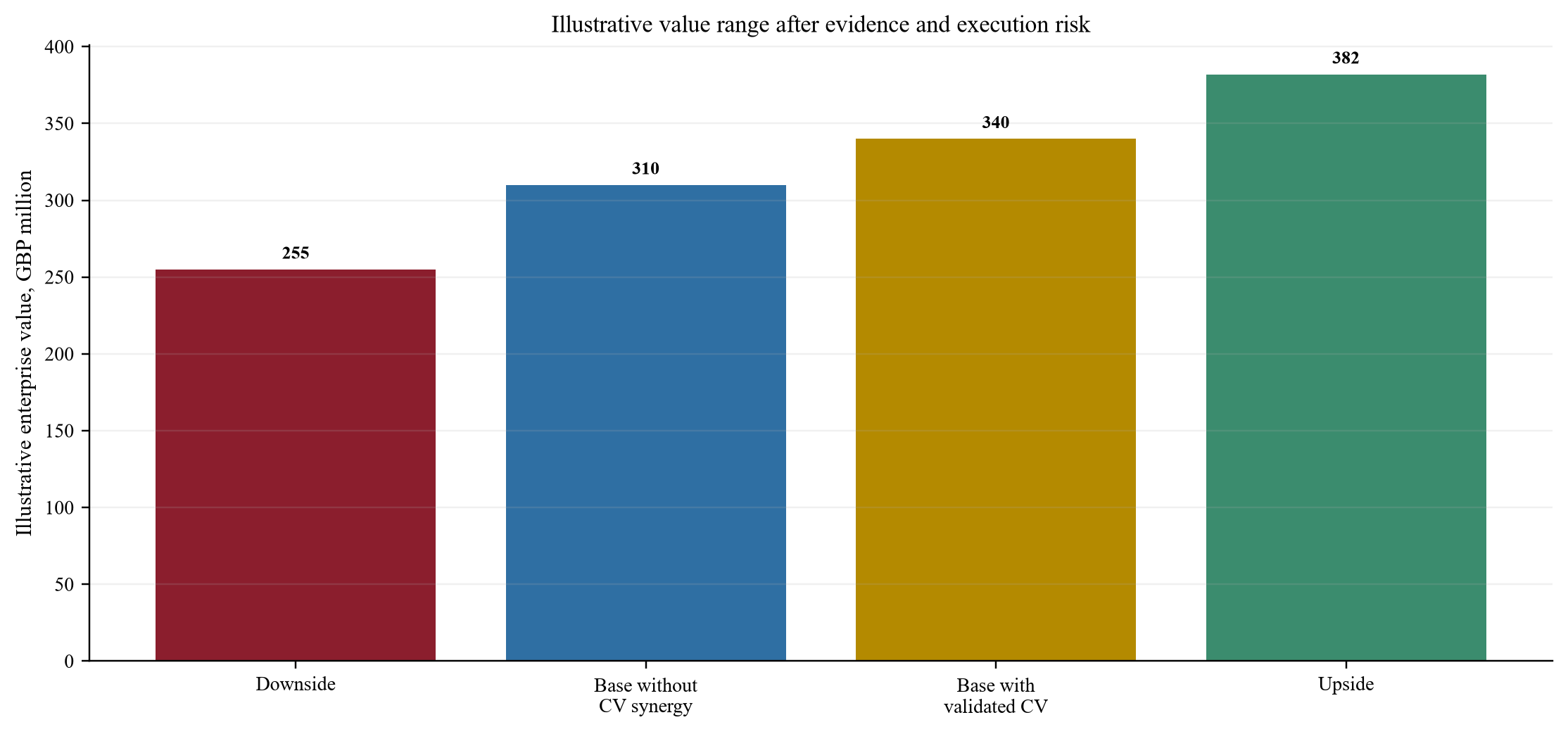

图 6. 运营和技术成果下的说明性分拆价值
图 6. 运营和技术成果下的说明性分拆价值
价值是假设的交易假设,并不代表已确定的分拆业务或估值。
表 4. 排除决策矩阵
寻找财务后果交易响应关闭后所有者
批准或客户同意的不确定性收入和完成风险条件、契约或周界调整监管和商业领先
授权工程和质量人员有限交付能力较低,劳动力成本较高保留、价格调整和招聘计划责任经理和人力资源部
记录权或模型验证薄弱不支持的技术价值排除协同作用并需要修复技术与品质领先
高修复率和老化的在制品保证金和现金转换风险营运资金保护和质量计划首席运营官和首席财务官
OEM 或关键供应商依赖准入、价格和连续性风险同意、供应协议或特定保护采购和法律线索

该矩阵说明了调查结果的分配,并不构成法律或投资建议。

来源

  1. 英国民航局,“申请第 21 部分设计批准”,当前指南,2026 年, 阅读主要来源
  2. 英国民航局,“GM1 21.A.149 和 21.A.249 可转让性”,英国法规 (EU) 748/2012, 阅读主要来源
  3. 英国民航局,“21.A.147 批准的生产组织的变更”, 阅读主要来源
  4. 英国民航局,“GM1 21.A.147 批准的生产组织的变更”, 阅读主要来源
  5. 英国民航局,“AMC 21.A.4 将有关资格和批准状态的信息从设计组织转移到生产组织”, 阅读主要来源
  6. 英国民航局,“GM1 21.A.5 记录保存”, 阅读主要来源
  7. 英国民航局,“21.A.265 持有人的义务”, 阅读主要来源
  8. 欧盟航空安全局,“初始适航和环境保护的便捷访问规则”,2024 年 7 月, 阅读主要来源
  9. 欧盟航空安全局,“申请表”,现行表格,2026 年, 阅读主要来源
  10. 英国政府,“出口管制:军事商品、软件和技术”,当前指南, 阅读主要来源
  11. 英国政府,“英国战略出口管制清单”,当前指南, 阅读主要来源
  12. 英国政府,“国家安全和投资法案:国防部门指南”,当前指南, 阅读主要来源
  13. 信息专员办公室,“数据共享:实践守则”,当前指南, 阅读主要来源
  14. 国家网络安全中心,“供应链安全指南”,当前指南, 阅读主要来源
  15. 国家网络安全中心,“云安全指南”,当前指南, 阅读主要来源
  16. 美国国家标准技术研究院,“制造业的数字主线”,更新于 2026 年 8 月 12 日, 阅读主要来源
  17. 美国国家标准与技术研究所,“智能制造的数字线程:系统级路线图”,NIST GCR 24-057,2024 年, 阅读主要来源
  18. 国际民用航空组织,“飞机适航性:附件 8”,现行标准概述, 阅读主要来源
  19. 国际民用航空组织,“安全管理”计划和附件 19 资源, 阅读主要来源
  20. IFRS 基金会,“IFRS 3 业务合并”,发布标准,2026 年, 阅读主要来源
  21. IFRS 基金会,“IAS 36 资产减值”,发布标准,2026 年, 阅读主要来源
  22. 英国竞争与市场管理局,“合并:关于 CMA 管辖权和程序的指南”,当前指南, 阅读主要来源
问题,已解答

英国航空航天剥离:常见问题

买方应协调法律范围与批准范围、产品责任、授权人员、工程系统、认证证据、客户合同和实际工作。这确定了分拆后的业务是否可以继续设计、生产、支持和交付包含在估值中的收入。

批准处理取决于法律和运营变化。英国 CAA 指南通常不包括转让,所有权转让的连续性有限,而批准的组织实际上保持不变。设施、工作、人员或责任管理的变更可能需要事先批准或进行新的调查。需要与英国 CAA 和顾问就具体交易进行接触。

它应连接批准的设计基础、合规证据、配置基线、批准的变更、生产说明、供应商证据、合格记录、发布文件和交付产品记录。每个链接应标明权威来源、所有者、访问权限、版本和保留义务。

团队应确定记录系统、接口、身份、许可证、数据权限、权威版本、迁移规则、协调测试和后备。完成需要证据证明买方可以操作受控工作流程,而无需隐藏卖方依赖性。

它应该定义每项服务的范围、服务水平、容量、安全性、访问、数据所有权、变更控制、事件响应、成本、终止协助和客观退出证据。仅凭日历日期并不能证明已准备就绪。

该模型应量化独立成本、重复系统、过渡支出、搁浅成本、交付中断、补救、客户后果、营运资金和 TSA 退出时间。其缺点应该是消除未经证实的协同效应,并包括监管或数据迁移的延迟。

可能需要使用、复制、迁移、修改、编译、支持、披露和保留需求、设计定义、软件、认证证据、生产数据和供应商记录的权利。管辖合同、许可证、批准和出口管制状况应支持拟议的运营模式。

董事会应监控审批行动、权威角色覆盖范围、配置协调、记录完整性、交付绩效、客户同意、系统迁移、网络事件、独立成本、营运资金和 TSA 退出证据。每个指标都应保留其分母、来源和责任所有者。

本出版物是面向专业读者的一般信息。它不是投资、法律或税务建议,也不是要约或招揽。读者应向合格的顾问核实当前的法律、监管和税务要求。
