1. Formulieren Sie die Entscheidung nach dem Bau neu
Baufinanzierung und Betriebsmittelfinanzierung lösen unterschiedliche Probleme. Während der Bauphase kümmern sich die Kreditgeber um Inanspruchnahmen, Kostenüberschreitungen, die Leistung des Auftragnehmers, Fertigstellungstests und häufige Änderungen. Nachdem die Anlage in Betrieb genommen wurde, können Investoren die tatsächliche Verfügbarkeit, Produktion, Nachfrage, Einnahmen, Betriebskosten und Bargeldumwandlung prüfen. Der Refinanzierungsfall sollte daher mit dem Nachweis beginnen, dass sich das Risikosystem geändert hat.
Die Leitlinien der Weltbank unterscheiden zwischen physischer, technischer und finanzieller Fertigstellung. Physische Fertigstellung bedeutet, dass der Vermögenswert gebaut wird; Die technische Fertigstellung erfordert den Betrieb in festgelegter Qualität und Menge über einen definierten Zeitraum. Der finanzielle Abschluss liefert den Nachweis, dass vereinbarte Finanzstandards erreicht wurden [1]. Bei einer Refinanzierung sollte festgelegt werden, welche Definition für jeden wesentlichen Vertrag und jedes Finanzierungsdokument gilt.
Das Leitungsgremium sollte die Entscheidung genau darlegen: ob Bankschulden beibehalten, geändert und verlängert, eine Privatplatzierung durchgeführt, eine bewertete Projektanleihe ausgegeben oder diese Wege kombiniert werden sollen. Das Entscheidungspapier sollte Gesamtökonomie, Risikoverteilung, Flexibilität, Ausführungssicherheit und Lebenszyklusanpassung vergleichen.
Ein niedrigerer Coupon allein reicht nicht aus. Die Refinanzierung kann Swap-Break-Kosten, Vorauszahlungsgebühren, Zustimmungszahlungen, Steuern, Rücklagenfinanzierung, Offenlegungspflichten und Einschränkungen zukünftiger operativer Entscheidungen auslösen. Das richtige Ziel ist eine belastbare Kapitalstruktur mit einem vertretbaren Nettogewinn.
2. Nutzen Sie vier Genehmigungstore

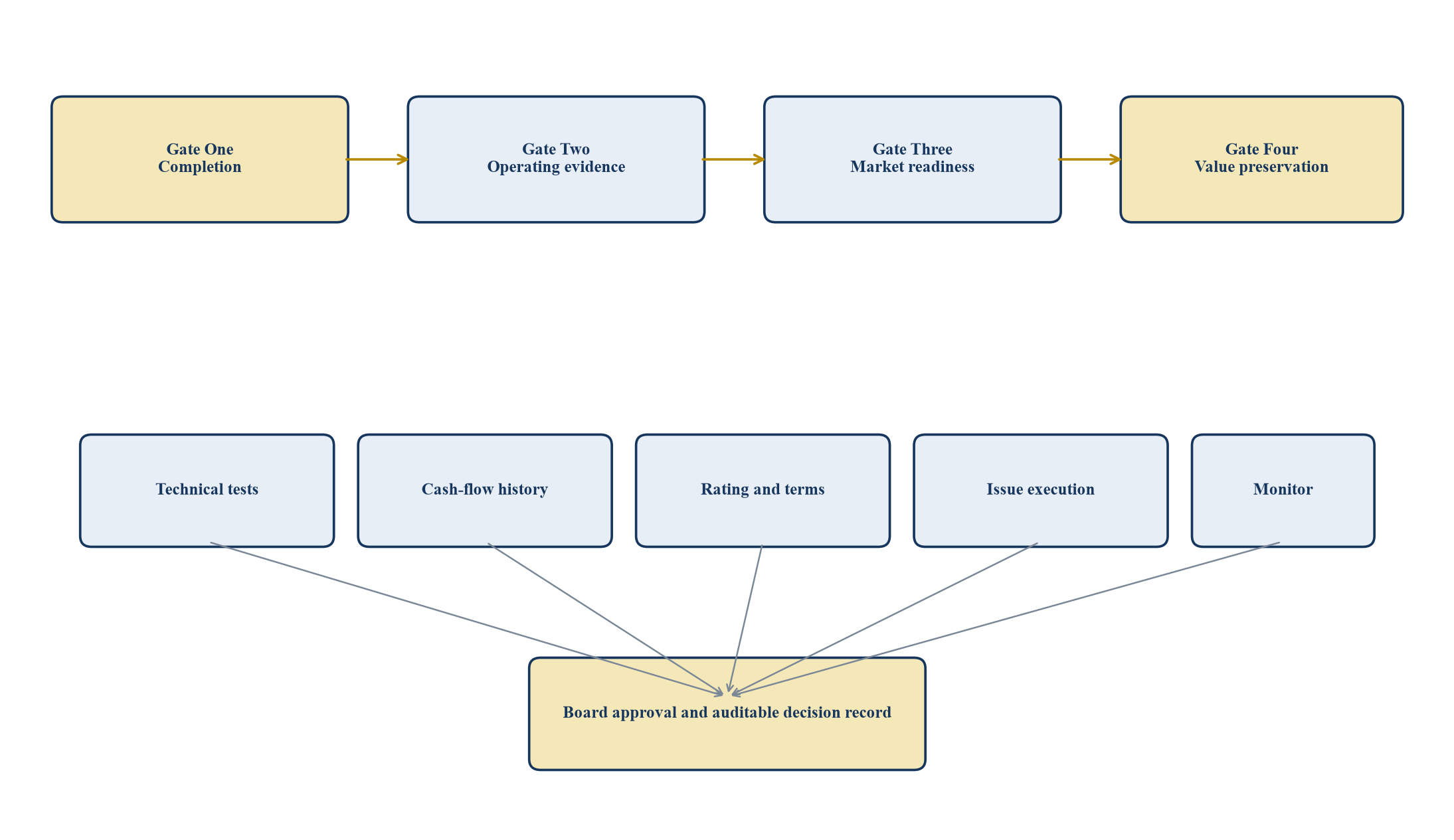

Das Bank-to-Bond-Refinanzierungssystem verwendet vier Tore. Gate One bestätigt die Fertigstellung. Tor zwei testet die Betriebsaufzeichnung. Gate Three stellt die Kapitalmarktbereitschaft her. Gate Four prüft, ob die Transaktion den wirtschaftlichen und vertraglichen Wert bewahrt.
Gate One erfordert Abschlusszertifikate, unabhängige Ingenieurberichte, Abnahmetests, Genehmigungen, Versicherungen, Mängelregelungen, Auftragnehmerpflichten und die Lösung von Materialansprüchen. Gate Two untersucht den Betriebsverlauf, die Einnahmenerhebung, Verfügbarkeit, Nachfrage, Betriebskosten, Wartung, Betriebskapital und den für den Schuldendienst verfügbaren Cashflow.
Gate Three umfasst die Emittentenkapazität, geprüfte Informationen, Ratinganalyse, Rechtsstruktur, Sicherheit, Offenlegung, Notierung, Clearing, Anlegerberichterstattung, Absicherung, Steuern und Ausführungskontrolle. Gate Four vergleicht die vorgeschlagene Struktur mit glaubwürdigen Alternativen und testet die Abwärtsresistenz, die Zustimmung der öffentlichen Behörden, die Bestimmungen für Refinanzierungsgewinne und die zukünftige Flexibilität.
Für jedes Tor sollten objektive Beweise, benannte Eigentümer und eine Eskalationsregel vorliegen. Eine Transaktion kann grundsätzlich attraktiv, aber zeitlich verfrüht sein. Ein Aufschub kann eine werterhaltende Entscheidung sein, wenn Betriebsnachweise oder Marktzugang unvollständig sind.
3. Definieren Sie den Abschluss durch Verträge
Die Fertigstellung ist eine Vertragsbedingung, kein visuelles Urteil. Das Projektunternehmen sollte jedes Fertigstellungskonzept im gesamten Engineering-, Beschaffungs- und Bauvertrag, in der Konzession, im Abnahmevertrag, im Betriebsvertrag, im Versicherungsprogramm, in den Genehmigungen und in den Finanzierungsdokumenten abbilden.
Die Karte sollte die vorläufige Abnahme, die Endabnahme, Leistungstests, Zuverlässigkeitstests, Schadensersatzansprüche, Mängellistenpunkte, Mängelhaftung, Garantien, Netzanschluss, Umweltgenehmigungen und die Übergabe von Aufzeichnungen umfassen. Es sollte zeigen, welche Partei die einzelnen Punkte zertifiziert, ob noch Herausforderungen bestehen und welche Lösung die Refinanzierung übersteht.
Der Fertigstellungsnachweis sollte auch verbleibende Baurisiken aufzeigen. Ein Projekt kann physisch abgeschlossen sein, obwohl es noch offene Forderungen, verspätete Nebenarbeiten, eine instabile Leistung oder einen Auftragnehmer gibt, dessen Sicherheit bald abläuft. Anleiheinvestoren müssen die Wahrscheinlichkeit, die finanziellen Auswirkungen und die Kontrolle für jedes zurückbehaltene Engagement verstehen.
Der Refinanzierungsausschuss sollte nicht auf eine ungeklärte Abschlussbedingung verzichten, nur um ein Marktfenster einzuhalten. Ein Verzicht überträgt Unsicherheit auf die Betriebskapitalstruktur und kann das Rating schwächen, das Offenlegungsrisiko erhöhen oder künftige Streitigkeiten auslösen.
4. Legen Sie ein Minimum an Betriebsnachweisen fest
Eine betriebliche Erfolgsbilanz sollte lang genug sein, um zu zeigen, wie sich die Anlage unter relevanten Bedingungen verhält. Zwölf Monate können bei einigen Vermögenswerten saisonale Schwankungen widerspiegeln. Für ein vertraglich vereinbartes Verfügbarkeitsprojekt ist möglicherweise ein anderer Nachweiszeitraum erforderlich als für eine Handelsstraße, einen Hafen oder eine Anlage zur Nutzung erneuerbarer Energien.
Der Mindestnachweissatz sollte Leistung oder Verfügbarkeit, Nachfrage, Tarifanwendung, Abrechnung, Inkasso, Ausfallzeiten, Betriebsausgaben, Wartungsleistung, Betriebskapital, Versicherungsansprüche und die Leistung der Gegenpartei umfassen. Abweichungen sollten mit dem ursprünglichen Finanzierungsmodell und dem aktualisierten Betriebsplan abgeglichen werden.
Ratingmethoden untersuchen Betriebs-, Umsatz-, Kontrahenten-, Transaktionsstruktur- und Rahmenrisiken. Das Projektfinanzierungsbewertungsmodell von S&P nutzt diese Module zur Unterstützung der Issue-Credit-Analyse [2]. Die globalen Kriterien von Fitch bewerten in ähnlicher Weise Betriebskosten, Nachfrage, Umsatz, Erneuerung der Infrastruktur, Schuldenstruktur, Liquidität, Reserven und Vertragsschutz [3].
Die beobachtete Leistung sollte von der vorübergehenden Unterstützung getrennt werden. Sponsorenvorschüsse, Zahlungsverzicht, aufgeschobener Unterhalt oder einmalige Entschädigungen können den ausgewiesenen Cashflow verbessern und gleichzeitig die Tragfähigkeit der Verschuldung schwächen. Die Beweisakte sollte diese Effekte normalisieren.
5. Bauen Sie einen Refinanzierungsdatenraum auf
Der Anleihedatenraum sollte es Ratinganalysten, Underwritern, Investoren, Anwälten und technischen Beratern ermöglichen, die Kreditwürdigkeit zu rekonstruieren. Es sollte ausgeführte Projektverträge, Änderungen, Fertigstellungsnachweise, Genehmigungen, Versicherungen, Finanzberichte, Betriebsberichte, Prognosen, Steueranalysen, Sicherheitsdokumente, Absicherungen und Materialkorrespondenz enthalten.
Versionskontrolle ist unerlässlich. Die Projektgesellschaft sollte ein Vertragsregister mit Ausführungsdatum, Parteien, Laufzeit, Änderungshistorie, Zustimmungserfordernissen, Kündigungsrechten und aktuellem Eigentümer führen. Finanzdaten sollten zwischen Verwaltungskonten, geprüften Kontoauszügen, Bankmodellen und dem Anleihenmodell abgeglichen werden.
Der Aussteller sollte ein Fragenprotokoll erstellen, in dem für jeden Sorgfaltspunkt die Quelle, der Eigentümer, die Antwort und das Begleitdokument aufgeführt sind. Materiallücken sollten bis zum Schließen sichtbar bleiben. Ein sauberer Index gleicht fehlende Beweise nicht aus.
Die Offenlegung der Anlegerinformationen sollte auf dieser Faktenbasis basieren. Jede wesentliche Aussage über Fertigstellung, Leistung, Rechte oder Cashflow sollte auf einen Vertrag, einen Bericht, ein Konto oder eine klar gekennzeichnete Managementannahme zurückzuführen sein.

Die vorgeschlagene Architektur erfordert Fertigstellung und Betriebsnachweise vor der Kapitalmarktausführung und der Genehmigung zur Werterhaltung.
6. Rekonstruktion der Baufinanzierung
Die bestehenden Schulden sollten von der ursprünglichen Verpflichtung bis zum vorgeschlagenen Rückzahlungstermin rekonstruiert werden. Der Zeitplan sollte Inanspruchnahmen, Zinsen, Gebühren, aktivierte Kosten, Rückzahlungen, Absicherungen, Rücklagen, Sponsorenunterstützung und Verzichtserklärungen enthalten.
Diese Geschichte offenbart die wirtschaftlichen Aspekte, die einer einfachen Kennzahl des ausstehenden Saldos entgehen. Das Projekt kann ungenutzte Verpflichtungen, Eventualverbindlichkeiten, aufgelaufene Ansprüche, Unterbrechungskosten oder Kreditgeberrechte aufweisen, die über die Rückzahlung hinaus bestehen. Sicherheitsfreigabemechanismen können sich auch auf die Abschlusssicherheit auswirken.
Bei der Überprüfung sollte zwischen obligatorischer und freiwilliger Refinanzierung unterschieden werden. Eine Mini-Dauerlaufzeit mit Margenerhöhung, Cash-Sweep oder endfälliger Laufzeit schafft eine andere Verhandlungsposition als die vollständige Tilgung von Bankschulden mit ausreichender Laufzeit. Der Ausschuss sollte die Kosten des Nichtstuns und die Zeit ermitteln, die für die Umsetzung von Alternativen zur Verfügung steht.
In Materialien der Weltbank zur Finanzierung von Energieprojekten wird darauf hingewiesen, dass eine Risikoreduzierung nach der Fertigstellung eine Refinanzierung zu besseren Konditionen unterstützen kann, während bestehende Kreditgeber ihre Position durch Vorfälligkeitsentschädigungen schützen können [4]. Der tatsächliche Nutzen hängt daher von der vertragsspezifischen Wirtschaftlichkeit ab.
7. Berechnen Sie den für den Schuldendienst verfügbaren Cashflow
Der für den Schuldendienst verfügbare Cashflow sollte auf betrieblichen Faktoren beruhen und nicht auf der Annahme eines Umsatzwachstums. Das Modell sollte Volumen, Verfügbarkeit, Tarif, Eskalation, Inkasso, Betriebskosten, Steuern, Wartung, Betriebskapital und Reservebewegungen verbinden.
Definitionen müssen mit den vorgeschlagenen Dokumenten übereinstimmen. EBITDA, der operative Cashflow und der für den Schuldendienst verfügbare Cashflow sind nicht austauschbar. Das Modell sollte zulässige Anpassungen, die Behandlung von Versicherungserlösen, Entschädigungen, größere Wartungsarbeiten und begrenzte Barmittel angeben.
Der historische Cashflow sollte mit Kontoauszügen und Konten abgeglichen werden. Prognosen sollten die Brücke von der beobachteten Leistung zu zukünftigen Annahmen schlagen. Jede Verbesserung sollte eine festgelegte betriebliche, vertragliche oder regulatorische Grundlage haben.
Bei der Schuldenbemessung sollte der jeweils niedrigere Wert aus wirtschaftlicher Leistungsfähigkeit, Ratingkapazität, rechtlichen Beschränkungen und Marktkapazität herangezogen werden. Eine Anleihe, die ausschließlich auf die Rückzahlung aller bestehenden Verbindlichkeiten ausgelegt ist, kann zu einer unzureichenden Widerstandsfähigkeit führen.
8. Bestimmen Sie die Schuldengröße mithilfe von Deckungs- und Lebenszyklustests
Das Modell sollte die jährliche und minimale Schuldendienstdeckung, die Projektlaufzeitdeckung, die Kreditlaufzeitdeckung, die Verschuldung, die Angemessenheit der Reserven und den Schuldenrest berechnen. Der Ausschuss sollte verstehen, welche Kennzahl das vorgeschlagene Rating bestimmt und welche Kennzahl die Zahlungsfähigkeit schützt.
Die generische Projektfinanzierungsmethodik von Moody's behandelt Liquidität als grundlegende Überlegung und untersucht Schuldendienstreserven, Wartungsreserven, Betriebskapitalfazilitäten sowie die Zugänglichkeit und Rückzahlungsbedingungen zusätzlicher Liquidität [5]. S&P hat die Behandlung von Mindestdeckungsgraden, nachrangigen Tranchen und zulässigen Schulden klargestellt [6].
Die Deckung sollte anhand von Basis-, Rating-, Kreditgeber- und Sponsorenfällen getestet werden. Diese Fälle können unterschiedliche Annahmen und Zwecke verwenden. Der Vorstand sollte einen Rating-Fall nicht als Prognose des Managements und einen Sponsor-Fall nicht als Rating-Beweis behandeln.
Die Fälligkeit der Schulden sollte vor dem Ende der Konzession, des Abnahmevertrags oder der Laufzeit des Vermögenswerts einen Ausläufer hinterlassen. Der Tail gibt Zeit, die Minderleistung zu beheben, zu refinanzieren oder zu verkaufen, bevor der Vertragswert abläuft.
9. Entscheiden Sie sich zwischen amortisierenden und Bullet-Strukturen
Eine Tilgungsanleihe reduziert das Refinanzierungsrisiko und kann einem vorhersehbaren Cashflow entsprechen. Eine Bullet- oder Balloon-Struktur kann die frühen Ausschüttungen verbessern und für Märkte geeignet sein, die Standardlaufzeiten bevorzugen, während gleichzeitig eine größere Endverpflichtung verbleibt.
Die Auswahl sollte sich an der Cashflow-Transparenz, der Lebensdauer der Vermögenswerte, der Anlegernachfrage, der Ratingsensitivität und dem zukünftigen Kapitalbedarf orientieren. Ein Projekt mit vertraglich vereinbarten Einnahmen kann eine planmäßige Amortisation unterstützen; Ein Wachstumsvermögenswert erfordert möglicherweise eine flexiblere Bareinbehaltung.
Das Modell sollte den jährlichen Schuldendienst, das Refinanzierungsrisiko, den erwarteten ausstehenden Saldo und den Abwärtssaldo bei Fälligkeit anzeigen. Es sollte auch geprüft werden, ob das Projekt Vermögenswerte und Reserven erhalten und gleichzeitig den vorgeschlagenen Zeitplan einhalten kann.
Das Refinanzierungsrisiko sollte als explizites Kreditrisiko behandelt werden. Eine Struktur, die auf den künftigen Kapitalmarktzugang angewiesen ist, sollte die Bedingungen, den Zeitpunkt und die Notfallmaßnahmen für eine gescheiterte Refinanzierung ermitteln.
10. Vereinbarungen für einen Betriebswert zurücksetzen
Baukreditvereinbarungen konzentrieren sich häufig auf Budget, Zeitplan, Auszahlungsbedingungen und Leistung des Auftragnehmers. Betriebsanleihen erfordern Kontrollen in Bezug auf Cashflow, Ausschüttungen, zusätzliche Schulden, Vermögensverkäufe, Verträge, Wartung, Versicherung, Absicherung und Berichterstattung.
Das Vertragspaket sollte Sperr- und Standardschwellenwerte separat definieren. Eine Ausschüttungssperre schützt die Liquidität, bevor es zu einem Zahlungsausfall kommt. Heilungsrechte sollten machbar, zeitlich begrenzt und im Einklang mit den Konzessions- und Aktionärsvereinbarungen sein.
Zusätzliche Schuldentests sollten Dienstalter, Zweck, Deckung, Sicherheit und Fälligkeit abdecken. Eingeschränkte Zahlungen sollten Dividenden, Gesellschafterdarlehenszahlungen, Transfers verbundener Parteien und andere Wertverluste umfassen.
Vereinbarungen sollen die notwendige betriebliche Flexibilität wahren. Zu starre Konditionen können Wartung, Effizienzinvestitionen oder wertschützende Vertragsänderungen verhindern. Im Entscheidungsprotokoll sollte der Risikozweck jeder Vereinbarung erläutert werden.
| Tor | Erforderliche Nachweise | Entscheidungseigentümer | Stoppbedingung |
|---|---|---|---|
| Fertigstellung | Abnahmebescheinigungen, Prüfungen, Genehmigungen, Mängel- und Reklamationsregister | Vorstand und technisches Komitee | Ungelöstes wesentliches Fertigstellungsrisiko |
| Operationen | Leistungshistorie, geprüfter Cashflow und Wartungsnachweise | Investitions- und Finanzausschüsse | Instabiler oder nicht abgeglichener Betriebsdatensatz |
| Marktreife | Ratingfall, Offenlegung, Rechtsform und Investorenplan | Vorstand und Finanzierungsausschuss | Keine ausführbare Struktur oder Offenlegungslücke |
| Werterhalt | Alternativen, Gesamtökonomie, Abwärts- und Zustimmungsanalyse | Planke | Der Nettonutzen fällt aus oder die Risikoverteilung verschlechtert sich |
Die Evidenzschwellen sind Entscheidungskontrollen und erfordern eine transaktionsspezifische rechtliche, technische und Ratingprüfung.
11. Designreserven und Liquidität
Die Reserven sollten auf die tatsächlichen Unterbrechungsrisiken des Projekts reagieren. Eine Schuldendienstrücklage kann vorübergehende Einnahmen oder Betriebsunterbrechungen abdecken. Großwartungs-, Lebenszyklus-, Steuer-, Versicherungs- und Betriebskapitalrücklagen können separat verlangt werden.
Im Entwurf sollten Zielgröße, zulässige Form, Finanzierungsdatum, Ziehungsbedingungen, Nachschubpriorität, zulässige Investitionen und Ersatzregeln festgelegt werden. Bargeld, Akkreditive und Bürgschaftsprodukte weisen unterschiedliche Zugänglichkeits-, Kontrahenten- und Rückzahlungsmerkmale auf.
Die Liquidität sollte durch den Zahlungswasserfall modelliert werden. Eine bei Abschluss finanzierte Rücklage kann den Nettoerlös verringern; Eine aus künftigen Cashflows gebildete Rücklage kann den Frühschutz schwächen. Ein Akkreditiv kann die Einbindung von Bargeld reduzieren und gleichzeitig das Erneuerungs- und Bankkontrahentenrisiko erhöhen.
Das Komitee sollte entsprechende Auslosungen prüfen. Ein Betriebsausfall kann den Umsatz verringern, die Kosten erhöhen, Wartungsarbeiten auslösen und gleichzeitig die Auffüllung der Reserven erforderlich machen.
12. Bewahren Sie das Sicherheitspaket auf
Projektanleiheninvestoren sind auf zweckgebundene Cashflows, Vermögenswerte, Verträge, Konten und Aktien angewiesen. Durch die Refinanzierung soll bestätigt werden, dass die Sicherheit lückenlos übertragen, neu geschaffen bzw. freigegeben und zurückgenommen werden kann.
Die rechtliche Prüfung sollte Vermögenseigentum, Konzessionsrechte, Abtretungsbeschränkungen, Kontokontrolle, Aktienverpfändungen, direkte Vereinbarungen, Einstiegsrechte, Durchsetzung, Insolvenz, Bedingungen zwischen Gläubigern und Perfektionsanforderungen in allen relevanten Gerichtsbarkeiten abdecken.
S&P identifiziert eine insolvenzferne Gesellschaft mit beschränktem Zweck und ein Sicherheitspaket für Projekt-Cashflows und -Vermögen als kritische Merkmale der Projektfinanzierungsschulden [7]. Die Anleihestruktur sollte diese Fundamentaldaten wahren, es sei denn, das Rating und die Anlegerbegründung unterstützen ausdrücklich einen anderen Ansatz.
Die Abschlussmechanismen sollten Auszahlung, Wertpapierfreigabe, neue Wertpapiervervollkommnung, Reservefinanzierung und Anleiheabwicklung nacheinander abfolgen. Ein detaillierter Fondsfluss- und Präzedenzfall-Tracker reduziert das Ausführungsrisiko.
13. Konzessions- und Behördenrechte in Einklang bringen
PPP- und Konzessionsprojekte erfordern häufig die Zustimmung der Behörden zu Refinanzierungen, Sicherheitsänderungen, dem Austausch von Kreditgebern, Absicherungen oder Ausschüttungen. Das Projektunternehmen sollte alle Einwilligungen, Mitteilungen, Prüffristen und Informationsanforderungen identifizieren.
Die Leitlinien des Global Infrastructure Hub weisen darauf hin, dass sich durch die Refinanzierung Preise, Laufzeit, Leverage, Reserven, Garantien, Sicherheit, Rückzahlung, Kreditgeberidentität und Vereinbarungen ändern können. Die Behörde sollte die finanzielle Integrität, das Preis-Leistungs-Verhältnis und Eventualverbindlichkeiten bewerten [8].
Der Vertrag kann eine Aufteilung der Refinanzierungsgewinne vorsehen. Die Berechnung kann von einem definierten Basisfall, Diskontsatz, ausgeschlossenen Transaktionen und der Leistungsform abhängen. Der Emittent sollte die Gewinnbeteiligung modellieren, bevor er die Transaktion startet.
Die behördlichen Genehmigungen dürften auf dem kritischen Weg sein. Eine verspätete Zustimmung kann dazu führen, dass Marktfenster verpasst werden, dass zugesagte Kosten verloren gehen oder die Absicherung fehlschlägt. Die Governance sollte ermitteln, wem die Beziehung und Eskalation gehört.
14. Behandeln Sie die Bewertung als strukturierten Arbeitsablauf
Ein Rating ist eine unabhängige Kreditmeinung, die auf Methodik, Beweisen und der Beurteilung eines Ausschusses basiert. Der Emittent sollte einen Rating-Workstream-Leiter ernennen und ein Antwortprotokoll für Informationsanfragen, Annahmen und Sensibilitäten führen.
Der Ratingfall sollte Baurückstände, Betriebsabläufe, Einnahmen, Kontrahenten, Länder- und Währungsrisiko, Schuldenstruktur, Liquidität, Sanierungs- und Refinanzierungsrisiko prüfen. Es soll sich an das Finanzierungsmodell anpassen und dabei methodenspezifische Anpassungen beibehalten.
Der Ausschuss sollte den Rating-Spielraum prüfen. Eine Struktur, die eine Zielbewertung nur durch eine enge Annahme oder vorübergehende Unterstützung erreicht, kann anfällig für eine Herabstufung sein. Das Modell sollte zeigen, welche Variablen die Kategorienmigration vorantreiben.
Bewertungsrückmeldungen können zu strukturellen Veränderungen führen. Der Emittent sollte die Entscheidungsbefugnis über Leverage, Amortisation, Reserven und Covenants behalten, anstatt zuzulassen, dass das Zielrating zu einem ungeprüften Ziel wird.
15. Wählen Sie den Ausgabeweg aus
Zu den Hauptrouten gehören öffentliche Anleihen, Privatplatzierungen, Kreditrefinanzierungen und Hybridstrukturen. Eine öffentliche Anleihe kann Größe und Investorenbreite bieten; eine Privatplatzierung kann Vertraulichkeit, Ausführungskontrolle und ausgehandelte Konditionen bieten; Bankschulden können die Änderungsflexibilität bewahren.
Der ICMA-Leitfaden zur Infrastrukturfinanzierung vergleicht Bankdarlehen, Privatplatzierungen und öffentliche Anleihen, einschließlich Mechanismen, Bonitätsprüfung, Verbesserung, Investorenbasis, Marketing, Preisgestaltung und Offenlegung [9]. Die Route sollte anhand einer gewichteten Entscheidungsmatrix ausgewählt werden.
Zu den Kriterien können Laufzeit, Betrag, Währung, Rating, Offenlegung, Liquidität, Ausführungszeitplan, Änderungsprozess, Anlegerkonzentration und wiederkehrende Berichtskosten gehören. Die Gewichtungen sollten die Strategie des Projekts widerspiegeln und nicht zugunsten eines bevorzugten Produkts angepasst werden.
Ein zweigleisiges Verfahren kann den Wettbewerb bewahren. Es erfordert eine sorgfältige Kontrolle vertraulicher Informationen, Beraterrollen, Gebühren und Entscheidungstermine.
16. Erstellen Sie ein glaubwürdiges Anlegerangebot
Anleger benötigen eine klare Erläuterung des Vermögenswerts, der Verträge, der Cashflow-Treiber, der Risiken, der Abhilfemaßnahmen, der Governance und der Schuldenstruktur. Die Darstellung sollte den Kredit lesbar machen, ohne die Unsicherheit zu stark zu vereinfachen.
Der Anlegervorschlag sollte erläutern, warum sich das Baurisiko verringert hat, wie Betriebsnachweise das Modell stützen, welche Risiken bestehen bleiben und wie die Struktur den Schuldendienst schützt. Es sollte auch das anhaltende wirtschaftliche Interesse und die operative Leistungsfähigkeit des Sponsors erläutern.
Institutionelle Anleger legen oft Wert auf langfristige Vermögenswerte, die den Verbindlichkeiten entsprechen, und benötigen gleichzeitig zuverlässige Informationen, faire Preise und glaubwürdige Partner. In den PPP-Leitlinien der Weltbank wird darauf hingewiesen, dass schlecht vorbereitete Projekte möglicherweise kein Rentenkapital anziehen, selbst wenn Infrastrukturanleihen Laufzeit und Spread bieten [10].
Das Marketing sollte Fragen, Bedenken und den angezeigten Bedarf erfassen. Wiederholte Anlegerbedenken können strukturelle Schwächen offenbaren, die vor der Preisfestsetzung Maßnahmen erfordern.
17. Nutzen Sie die Kreditverbesserung gezielt
Die Bonitätsverbesserung kann das Rating oder den Anlegerzugang durch nachrangige Verbindlichkeiten, Garantien, Eventualfazilitäten, Reserveunterstützung oder Ankerinvestitionen verbessern. Es entstehen auch Kosten, Bedingungen, Kontrahentenrisiko und mögliche Kontrollrechte.
Die EIB bezeichnet finanzierte nachrangige Tranchen und nicht finanzierte First-Demand-Garantien als Formen der Bonitätsverbesserung bei Projektfinanzierungen. Sein Rahmen erfordert zweckgebundene Projektvermögenswerte und bewertet Rentabilität, Beschaffung, Konzession, Kredit, finanzielle und rechtliche Fragen [11].
Der Ausschuss sollte den zusätzlichen Finanzierungsvorteil mit den vollen Verbesserungskosten und -beschränkungen vergleichen. Das Modell sollte die Ökonomie mit und ohne Unterstützung sowie das Rating und den Marktzugangseffekt abbilden.
Die Verbesserung sollte eine bestimmte Schwachstelle beheben. Eine breite Unterstützung kann ein ungelöstes betriebliches oder strukturelles Problem verschleiern und das Projekt nach Ablauf der Unterstützung ungeschützt lassen.
18. Währung und Absicherung aufeinander abstimmen
Die Refinanzierung sollte Einnahmen, Betriebskosten, Investitionsausgaben, Schuldendienst und Rücklagen nach Währungen abbilden. Die Stückelung der Anleihe sollte sich am wirtschaftlichen Cashflow und am Anlegerzugang orientieren und nicht an der Bequemlichkeit der Präsentation.
Fremdwährungsschulden können zu Konvertibilitäts-, Übertragungs-, Basis- und Sicherheitenrisiken führen. Die Arbeit der Weltbank zum Wechselkursrisiko beschreibt eine kolumbianische Infrastrukturrefinanzierung, bei der lokale und ausländische Tranchen kombiniert wurden, um die Finanzierung an die Cashflows der Konzession anzupassen [12]. Dieses Beispiel veranschaulicht Matching-Prinzipien und nicht eine universelle Struktur.
Bestehende Swaps können Bruchgewinne oder -kosten mit sich bringen. Für Ersatzabsicherungen können Sicherheiten, Ratingauslöser und Abfindungszahlungen erforderlich sein. Der Ausschuss sollte diese Beträge zu mehreren Marktterminen modellieren.
Die Hedge-Governance sollte Kontrahentenlimits, zulässige Instrumente, Sicherheiten, Ersatz, Berichterstattung und Befugnisse festlegen. Eine Absicherung sollte das identifizierte Risiko reduzieren, ohne eine unkontrollierte Liquiditätsverpflichtung einzuführen.
19. Bewerten Sie die Eignung für nachhaltige Finanzierung
Betriebliche Infrastruktur kann sich für grüne, soziale, nachhaltige oder andere gekennzeichnete Finanzierungen qualifizieren, wenn die Verwendung der Erlöse, die Projektbewertung, die Erlösverwaltung und die Berichterstattung den entsprechenden Rahmenbedingungen entsprechen.
Die Green Bond Principles der ICMA unterstützen die Finanzierung und Refinanzierung förderfähiger Projekte und legen Wert auf Transparenz, Offenlegung, Erlösverfolgung und Berichterstattung. Die Ausgabe 2025 verweist auch auf unterstützende Aktivitäten und aktualisierte Leitlinien [13].
Der Emittent sollte die Eignung anhand von Beweisen und nicht anhand der allgemeinen Sektorbezeichnung des Vermögenswerts feststellen. Es sollte finanzierte Vermögenswerte, Rückblickszeitraum, Zuteilungsprozess, Ausschlüsse, externe Überprüfung und Wirkungsmetriken definieren.
Eine Kennzeichnung sollte die Kreditanalyse nicht schwächen. Anleihegläubiger bleiben dem Cashflow und der Struktur des Projekts ausgesetzt. Falsch ausgerichtete Ansprüche können zu Rechts-, Reputations- und Marktrisiken führen.
20. Vergleichen Sie die Gesamtwirtschaftslehre
Die Gesamtwirtschaftsdaten sollten Kupon oder Marge, Vorabgebühren, Underwriting, Rating, Recht, Notierung, Treuhänder, Agentur, Börse, Clearing, Prüfung, technische Beratung, Absicherung, Reservefinanzierung, Steuern, Vorauszahlung und wiederkehrende Berichterstattung umfassen.
Der Vergleich sollte auf einem gemeinsamen Barwertdatum und konsistenten Annahmen basieren. Es sollte zwischen Barkosten, Buchhaltungseffekten und Eventualkosten unterschieden werden. Auch die erwartete Aufteilung der Refinanzierungsgewinne sollte berücksichtigt werden.
Tenor hat Wert. Eine Anleihe mit längerer Laufzeit kann einen höheren anfänglichen Spread aufweisen und gleichzeitig das zukünftige Refinanzierungsrisiko verringern. Flexible Bankschulden können günstiger erscheinen, bevor das Änderungs- und Fälligkeitsrisiko berücksichtigt wird.
Der Ausschuss sollte Break-Even-Haltedauern und Zinsbewegungen testen. Eine Transaktion, die von einem Preistag abhängt, sollte klare Start- und Auszahlungsschwellen haben.
21. Modellieren Sie den Abwärtstrend, bevor Sie die Hebelwirkung festlegen
Bei der Abwärtsanalyse sollten betriebliche und finanzielle Belastungen kombiniert werden. Relevante Fälle können verzögerte Verfügbarkeit, geringere Nachfrage, Nichtanwendung von Tarifen, höhere Betriebskosten, Wartungsschock, Verzug der Gegenpartei, Zinsbewegungen, Währungsabwertung und Reserveabzug sein.
Jedes Szenario sollte Cashflow-, Deckungs-, Sperr-, Ausfall-, Reserve-, Rating- und Eigenkapitalverteilungseffekte zeigen. Korrelierte Belastungen sind unerlässlich, da Infrastrukturrisiken zusammenwirken können.
Managementmaßnahmen sollten durchführbar und zeitspezifisch sein. Ohne Beweise, Befugnisse und betriebliche Konsequenzen kann nicht von einer Kostensenkung, einem Wartungsaufschub, einer Sponsorenunterstützung oder einer Refinanzierung ausgegangen werden.
Der Vorstand sollte den Hebelpunkt erkennen, ab dem sich die Widerstandsfähigkeit wesentlich ändert. Das wirtschaftliche Optimum kann unter der maximalen Verschuldung liegen, die durch einen Basisszenario unterstützt wird.

Alle Beträge, Erträge, Deckungsquoten und Ergebnisse sind veranschaulichende Annahmen des Managements und müssen durch genehmigte Transaktionseingaben ersetzt werden.

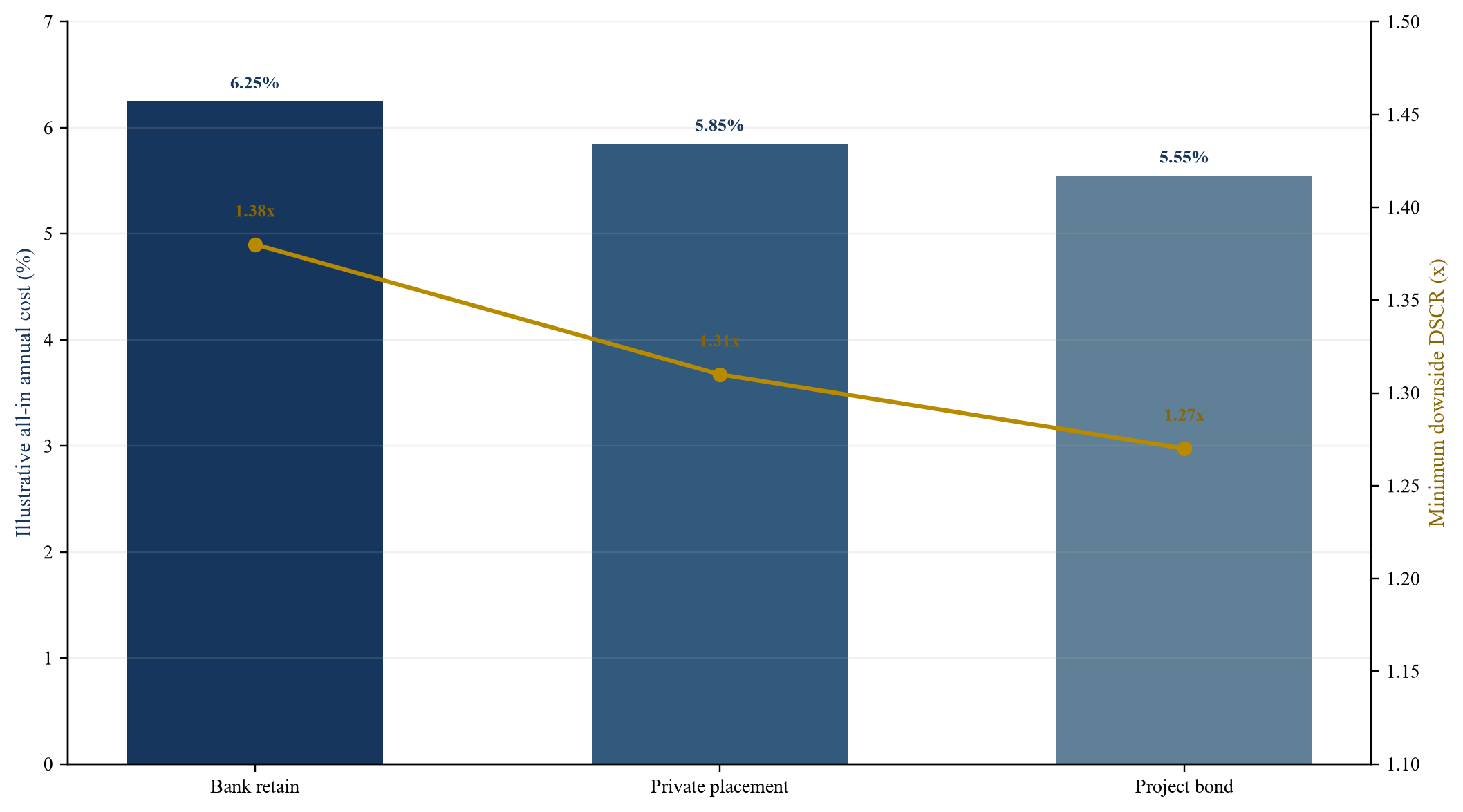

| Kriterium | Bankeinbehalt | Privatplatzierung | Projektanleihe |
|---|---|---|---|
| Jährliche Gesamtkosten | 6.25% | 5.85% | 5.55% |
| Schuldenlaufzeit | 8 Jahre | 15 Jahre | 20 Jahre |
| Änderungsflexibilität | Höher | Medium | Untere |
| Offenlegungslast | Untere | Medium | Höher |
| Diversifizierung der Anleger | Untere | Medium | Höher |
| Minimaler Downside-DSCR | 1,38x | 1,31x | 1,27x |
Bei allen Werten und Einschätzungen handelt es sich um veranschaulichende Annahmen des Managements, nicht um Marktnotierungen oder Prognosen.
22. Erstellen Sie eine Risiko-Heatmap, die mit Kontrollen verknüpft ist
Die Risiko-Heatmap sollte jede Exposition mit Wahrscheinlichkeit, Auswirkung, Eigentümer, Beweisen, Kontrolle, Indikator und Eskalation verknüpfen. Es sollte während der Ausführung und nach dem Schließen aktualisiert werden.
Zu den Hauptrisiken gehören unvollständige Bauarbeiten, instabile Leistung, Nachfrage, Tarif, Abnehmer, Betreiber, Wartung, Refinanzierung, Zinssatz, Währung, Dokumentation, Zustimmung, Rating, Marktausführung, Abwicklung und Offenlegung.
Farbe allein reicht nicht aus. Die Heatmap sollte das Restrisiko nach Kontrollen angeben und korrelierende Expositionen identifizieren. Auch ein Scheitern der Abwicklung mit geringer Wahrscheinlichkeit kann aufgrund seiner Auswirkungen dennoch eine Aufsicht durch einen Vorgesetzten erfordern.
Der Finanzierungsausschuss sollte die Indikatoren während der Vorbereitung wöchentlich und während der Durchführung täglich überprüfen. Post-Close-Risiken sollten in die normale Vermögens- und Treasury-Governance übergehen.
| Risiko | Inhärente Bewertung | Hauptkontrolle | Indikator | Restbewertung |
|---|---|---|---|---|
| Fertigstellungsanspruch | Hoch | Unabhängiger Ingenieur und Siedlungsplan | Offener Anspruchswert | Medium |
| Betriebsvarianz | Hoch | Zwölfmonatige Beweise und Nachteile | Verfügbarkeit und CFADS-Varianz | Medium |
| Ratingdefizit | Hoch | Früher Ratingfall und Strukturoptionen | Bewertungsfeedback | Medium |
| Zustimmungsverzögerung | Medium | Zeitplan und Eskalation der Behörde | Tage gegen den kritischen Pfad | Niedrig-Mittel |
| Markterweiterung | Hoch | Dual-Track- und Startschwellen | Spread- und Orderbuchqualität | Medium |
| Offenlegungsfehler | Hoch | Überprüfung und Beweisverfolgung | Offene Verifizierungspunkte | Niedrig-Mittel |
Ratings sind hypothetische Managementurteile und erfordern transaktionsspezifische Nachweise.
23. Dokumentation und Offenlegung regeln
Der Dokumentationsarbeitsablauf sollte die Befugnis des Emittenten, das Angebotsdokument, die Treuhandurkunde oder den Vertragsvertrag, die Sicherheit, die Agentur, die Konten, die Bedingungen zwischen den Gläubigern, die Absicherung, die Börsennotierung und die Abwicklung abdecken.
Der Überprüfungsprozess sollte wesentliche Aussagen auf Beweise zurückführen und die Verantwortung aufzeichnen. Zukunftsgerichtete Informationen sollten klar identifiziert und durch dokumentierte Annahmen gestützt werden.
Risikofaktoren sollten spezifisch sein. Eine allgemeine Sprache kann die Aspekte verschleiern, die den Schuldendienst bestimmen. Das Dokument sollte das verbleibende Baurisiko, die Betriebsgeschichte, die Abhängigkeit von der Gegenpartei, den regulatorischen Rahmen, die Wartung, die Klimabelastung und die Refinanzierungsstruktur erläutern.
Der Anwalt sollte die Wertpapier-, Notierungs-, Marketing-, Steuer-, Sanktions-, Geldwäschebekämpfungs- und Datenanforderungen in jeder relevanten Gerichtsbarkeit bestätigen. Das Papier ersetzt nicht eine transaktionsspezifische Rechtsberatung.
24. Kontrollieren Sie den Ausführungszeitpunkt und das Marktrisiko
Der Projektplan sollte ab dem erforderlichen Refinanzierungsdatum rückwärts laufen. Zu den kritischen Aufgaben gehören die Bereitschaft des Datenraums, Modellprüfung, technische Sorgfalt, Rating, Zustimmungen, Dokumentation, Anlegerschulung, Roadshow, Preisgestaltung, Abwicklung und Sicherheitsperfektion.
Die Marktausführung erfordert benannte Entscheidungsrechte. Der Vorstand sollte einen Bereich für Größe, Laufzeit, Preise, Vereinbarungen und Zuteilungen genehmigen. Ein kleinerer Preisausschuss kann innerhalb dieser Grenzen agieren und Abweichungen eskalieren.
Der Emittent sollte Start-, Pausen- und Auszahlungsbedingungen festlegen. Dazu können Ratingergebnis, Spread-Niveau, Orderbuchqualität, Anlegerkonzentration, Zustimmungsstatus und wesentliche Betriebsereignisse gehören.
Ein fehlgeschlagener Start ist teuer und sichtbar. Zweigleisige Alternativen, ausreichende Liquidität und frühzeitige Vorbereitung schützen den Verhandlungsspielraum.
25. Entwerfen Sie den Zahlungswasserfall
Der Zahlungswasserfall wandelt Verträge und Vereinbarungen in Bargeldkontrolle um. Darin sollte die Reihenfolge für Einnahmenkonten, Betriebskosten, Steuern, vorrangiger Schuldendienst, Rücklagenauffüllung, Instandhaltung, nachrangige Verbindlichkeiten und Ausschüttungen festgelegt werden.
Der Wasserfall muss mit Bankkonten, Kontokontrollvereinbarungen, Treuhänderbefugnissen und betrieblichen Anforderungen im Einklang stehen. Es sollte sich auch um Versicherungen, Entschädigungen, Erlöse aus dem Verkauf von Vermögenswerten und Abfindungszahlungen handeln.
Der Ausschuss sollte die Wasserfallleistung in Abwärtsfällen modellieren. Eine Nominalreserve kann scheitern, wenn höherrangige Nutzungen Bargeld absorbieren, bevor es wieder aufgefüllt wird.
Die Berichterstattung sollte die tatsächlichen Uferbewegungen mit dem Wasserfall in Einklang bringen. Unerklärliche Übertragungen oder wiederkehrende manuelle Anpassungen sind Kontrollwarnungen.
26. Planen Sie den Abschluss und den Betrieb am ersten Tag
Der Abschluss ist ein Übergang zwischen zwei Steuerungssystemen. Der Emittent sollte einen detaillierten Mittelfluss, Auszahlungsschreiben, Sicherheitsfreigabe- und Perfektionierungsschritte, Beendigung oder Novation der Absicherung, Reservefinanzierung, Gebührenzahlung und Abwicklungsanweisungen vorbereiten.
Der Plan für den ersten Tag sollte Kontomandate, Treuhänder- und Agentenkontakte, Berichtskalender, Covenant-Berechnungen, Anlegerkommunikation, Steuerprozesse und Dokumentenverwahrung bestätigen. Die operative Verantwortung sollte vor der Abrechnung zugewiesen werden.
Die Geschäftskontinuität sollte fehlgeschlagene Abwicklungen, verspätete Sicherheitsfreigaben, Zahlungssystemausfälle und fehlerhafte Geldbewegungen abdecken. Eine Tischübung kann Abhängigkeiten aufdecken.
Der Vorstand sollte eine Abschlussbescheinigung erhalten, in der Bedingungen, Ausnahmen, endgültige wirtschaftliche Aspekte, Ratings, Allokationen und einbehaltene Risiken bestätigt werden.
27. Überwachen Sie die Anleihe als lebenden Kredit
Die Post-Close-Governance sollte die Betriebsleistung, den Cashflow, die Deckung, die Reserven, die Wartung, die Gegenparteien, die Vereinbarungen, die Ratings, die Anlegerberichterstattung und die Marktsignale überwachen.
Die Überwachung sollte die tatsächlichen Ergebnisse mit der Refinanzierungsthese vergleichen. Der Finanzausschuss sollte verstehen, ob eine verbesserte Wirtschaftlichkeit auf den Betrieb, die Struktur oder die Marktbewegung zurückzuführen ist.
Die Anlegerberichterstattung sollte zeitnah, konsistent und evidenzbasiert sein. Wesentliche Ereignisse sollten den Mitteilungs- und Offenlegungspflichten in den Dokumenten und dem geltenden Recht entsprechen.
Die Projektgesellschaft sollte einen Fälligkeits- und optionalen Rückzahlungsplan unterhalten. Durch eine frühzeitige Vorbereitung bleiben Alternativen erhalten, wenn sich der Vermögenswert, der Markt oder die Strategie ändern.

28. Umsetzung im Rahmen einer 180-Tage-Roadmap
Die Tage 0–30 definieren das Ziel, den Evidenzstandard, die Alternativen und die Governance. Tage 31–60 schließen Fertigstellungs- und Betriebsdatenlücken, rekonstruieren bestehende Schulden und ernennen Berater. Die Tage 61–100 vervollständigen das Modell, die technische Überprüfung, die rechtliche Struktur, den Bewertungsfall und die Einbeziehung der Behörden.
Tage 101-140 Finalisierung von Dokumenten, Investorenmaterialien, externer Überprüfung und Ausführungsparametern. Days 141-170 führt Anlegerschulungen durch, erhält Rating-Feedback, aktualisiert den Abwärtsfall und sichert endgültige Genehmigungen. Tage 171-180 Start, Preis, Abrechnung und Übergabe an die Überwachung.
Jede Phase sollte Abschlusskriterien haben. Die Transaktion sollte pausieren, wenn Abschlussnachweise, Betriebsstabilität, Offenlegung, Zustimmung, Rating oder Wirtschaftlichkeit außerhalb der genehmigten Grenzen liegen.
Die Roadmap ist ein Governance-Instrument. Marktfenster können die Ausführung erst dann beschleunigen, wenn die für das entsprechende Tor erforderlichen Nachweise und Befugnisse vorliegen.

Die Reihenfolge dient der Veranschaulichung und sollte an die Verträge, die Gerichtsbarkeit, den Bewertungsprozess und die Marktbedingungen des Projekts angepasst werden.
| Entscheidungsfrage | Erforderliche Nachweise | Entscheidungseigentümer |
|---|---|---|
| Ist das Baurisiko einigermaßen geschlossen? | Zertifikate, Tests, Reklamationen, Mängel und unabhängiger Ingenieurbericht | Planke |
| Ist die Betriebsleistung stabil und ausgeglichen? | Historische KPIs, Konten, CFADS und Wartungsaufzeichnungen | Investitionsausschuss |
| Ist die Struktur bewertet und marktreif? | Ratingfall, Covenants, Reserven, Offenlegung und Anlegerfeedback | Finanzierungsausschuss |
| Ist die Transaktion werterhaltend? | Alternativen, Gesamtökonomie, Nachteile, Zustimmungen und Gewinnbeteiligung | Planke |
| Kann der Emittent ausführen und überwachen? | Zeitplan, Behörden, Kontrollen, Berichterstattung und Überwachungsplan | Vorstand und Geschäftsführung |
Die Checkliste unterstützt eine überprüfbare Entscheidung; weiterhin sind transaktionsspezifische Beratungen und Genehmigungen erforderlich.
29. Modellrisiko regeln und unabhängige Überprüfung
Das Refinanzierungsmodell verknüpft Betriebsnachweise mit Verschuldungskapazität, Preisgestaltung und Shareholder Value. Kleine Fehler bei der Indexierung, der Besteuerung, der Reservemechanik, der Modellierung oder der Absicherungsbehandlung können das scheinbare Ergebnis verändern. Model Governance sollte daher unabhängig von der kommerziellen Präferenz für eine Transaktion sein.
Der Emittent sollte ein kontrolliertes Mastermodell mit Versionsverlauf, Eingabeeigentum, Änderungsprotokollen und geschützten Berechnungen pflegen. Historische Daten sollten mit den Quellsystemen abgeglichen werden. Vertragsformeln sollten den relevanten Bestimmungen zugeordnet und von einem Anwalt oder dem entsprechenden Spezialisten überprüft werden, wenn die Interpretation Auswirkungen auf den Cashflow hat.
Eine unabhängige Modellprüfung sollte Logik, Formelintegrität, Zirkularität, Szenariokontrollen, Finanzberichte, Steuern, Schuldenpläne, Rücklagen, Vereinbarungen und Ergebnisse testen. Der Prüfungsumfang und die Wesentlichkeitsschwellen sollten vor Beginn der Arbeiten vereinbart werden. Offene Punkte sollten bis zur Lösung für den Finanzierungsausschuss sichtbar bleiben.
Das Vorstandspapier sollte die Sensitivität und nicht ein einzelnes Nettobarwertergebnis angeben. Es sollten die Annahmen ermittelt werden, die die Routenwahl, die Bewertungshöhe und die Vertriebskapazität bestimmen. Ein Modell kann die Beurteilung nur unterstützen, wenn seine Einschränkungen und Datengrenzen verstanden werden.
30. Steuer-, Buchhaltungs- und ausschüttungsfähige Rücklagen aufeinander abstimmen
Die Refinanzierung kann Auswirkungen auf die Quellensteuer, die Abzugsfähigkeit, die Verrechnungspreise, die latente Steuer, die Bilanzierung von Sicherungsgeschäften, die Abschreibung von Transaktionskosten und die ausschüttbaren Rücklagen haben. Diese Auswirkungen sollten in der Emittenten-, Projektgesellschafts-, Holdinggesellschaften- und Investorenstruktur analysiert werden.
Der steuerliche Arbeitsablauf sollte zwischen rechtlicher Verpflichtung und Modellannahme unterscheiden. Es sollte Zinsbegrenzung, Vertragszugang, wirtschaftliches Eigentum, Betriebsstätte, Mehrwertsteuer auf Gebühren und Steuern auf Sicherheitsdurchsetzung oder Vermögensübertragungen behandeln. In allen relevanten Gerichtsbarkeiten ist eine aktuelle Beratung erforderlich.
Die buchhalterische Analyse sollte die Klassifizierung der neuen Schulden, die Behandlung der Tilgung oder Änderung, eingebettete Derivate, Transaktionsgebühren, Rücklagen und Offenlegung von Vereinbarungen bestimmen. Das Ergebnis kann sich auf ausgewiesene Gewinne und Kennzahlen auswirken, ohne den zugrunde liegenden Cashflow zu verändern. Das Entscheidungspapier sollte sowohl buchhalterische als auch zahlungswirksame Auswirkungen aufzeigen.
Die Verteilungsplanung sollte bestätigen, dass die in den Finanzierungsdokumenten zulässigen Barmittel rechtmäßig verteilt werden können. Eine Refinanzierung, die zu Buchgewinnen oder überschüssigen Barmitteln führt, begründet an sich noch keine ausschüttbaren Rücklagen oder Befugnisse des Vorstands.
31. Berater durch definierte Verantwortlichkeiten beschaffen
An der Transaktion können Finanzberater, Arrangeure, Underwriter, Ratingagenturen, Rechtsberater, technische Berater, Musterprüfer, Steuerberater, externe Gutachter, Treuhänder, Agenten und Börsenplätze beteiligt sein. Der Emittent sollte jedes Mandat, jede Leistung, jede Abhängigkeit und jeden Konflikt definieren.
Beratergebühren sollten auf einer gemeinsamen Basis verglichen werden. Honorare, Erfolgshonorare, Zeichnungsrabatte, Ausgabenobergrenzen, Ermessensgebühren und wiederkehrende Agenturkosten sollten sichtbar sein. Gebührenanreize sollten nicht die Routenauswahl oder den Startzeitpunkt bestimmen.
Der Emittent sollte ermitteln, welche Berater ihm Pflichten schulden, welche für Anleger oder Kreditgeber tätig sind und welche unabhängige Meinungen abgeben. Die Abhängigkeit von Arbeitsergebnissen, Vertraulichkeit, Haftungsobergrenzen und Kündigungsrechte sollten vor der Ernennung überprüft werden.
Ein einziger integrierter Zeitplan sollte jede Leistung einem verantwortlichen Eigentümer zuordnen. Das Projektmanagementbüro sollte überfällige Elemente, Entscheidungsabhängigkeiten und Änderungen des Umfangs verfolgen. Berater sollten die Governance informieren; Management und Vorstand behalten sich die Transaktionsentscheidung vor.
32. Schützen Sie zukünftige Kapitalausgaben und die Erneuerung von Vermögenswerten
Eine langlebige Infrastruktur erfordert Wartung, Austausch über den gesamten Lebenszyklus, Erweiterung und regulatorische Investitionen. Die Anleihestruktur sollte ausreichend Kapazität für diese Bedürfnisse bieten, anstatt die anfänglichen Ausschüttungen zu maximieren.
Der Asset-Management-Plan sollte die laufenden Betriebskosten, die größeren Wartungskosten, die Investitionsausgaben über den gesamten Lebenszyklus und die Erweiterung klassifizieren. Es sollte den Zeitplan, die Kostenbasis, die Eventualverbindlichkeiten, die Beschaffungsstrategie und die Finanzierungsquelle ermitteln. Durch die Prüfung durch einen technischen Berater kann geprüft werden, ob der Plan mit dem Anlagenzustand und den vertraglichen Leistungsstandards übereinstimmt.
Die Gestaltung von Reserven und Vereinbarungen sollte die notwendigen Ausgaben unterstützen. Eine Vertriebssperre sollte nicht dazu führen, dass Ausgaben zur Wahrung der Sicherheit, Verfügbarkeit oder der Einhaltung von Konzessionen erforderlich sind. Zusätzliche Schuldenregelungen sollen werterhaltendes Kapital von spekulativer Expansion unterscheiden.
Die Kriterien von Fitch untersuchen die Erneuerung und Veralterung der Infrastruktur sowie den Betrieb, die Einnahmen und die Schuldenstruktur [3]. Das Refinanzierungsmodell sollte daher den gesamten Zeitraum abdecken, über den die Verschuldung von der Wertentwicklung der Vermögenswerte abhängt, einschließlich Ersetzungszyklen, die nach der anfänglichen Betriebsaufzeichnung liegen.
33. Erstellen Sie einen Transaktionsentscheidungsdatensatz
Das endgültige Entscheidungsprotokoll sollte es einem späteren Prüfer ermöglichen, zu verstehen, was der Vorstand genehmigt hat, warum er es genehmigt hat, auf welche Beweise er sich gestützt hat und welche Risiken bestehen geblieben sind. Es sollte die Alternativen, Bewertungskriterien, Modellversionen, Beraterberichte, Ratings, Zustimmungen, Anlegerfeedback und endgültige Bedingungen umfassen.
Die Aufzeichnung sollte zwischen beobachteten Informationen, Vertragsfakten, externen Meinungen und Managementannahmen unterscheiden. Es sollte wesentliche Änderungen zwischen der ersten Genehmigung, dem Start und dem Abschluss dokumentieren. Preisverbesserungen sollten während der Ausführung eingeführte Vertrags-, Sicherheits- oder Zuteilungsänderungen nicht verschleiern.
Bei Ausnahmen sollten Eigentümer, Grund, Dauer und Abhilfe angegeben werden. Eine Bedingung, auf die aus zeitlichen Gründen verzichtet wurde, sollte zu einer nachträglichen Maßnahme mit einer Meldefrist werden. Wiederholte Verzichtserklärungen können ein Hinweis darauf sein, dass der ursprüngliche Bereitschaftsstandard unrealistisch war oder schlecht durchgesetzt wurde.
Bei einer jährlichen Refinanzierungsüberprüfung sollte die ursprüngliche These mit den realisierten Kosten, der Betriebsleistung, der Ratingentwicklung, dem Spielraum der Vereinbarungen, dem Engagement der Anleger und der Governance-Belastung verglichen werden. Die Erkenntnisse sollten in die nächste Finanzierungsentscheidung und das Infrastruktur-Kapital-Playbook der Organisation einfließen.
34. Bereiten Sie sich auf eine fehlgeschlagene oder verzögerte Transaktion vor
Ein Refinanzierungsprogramm sollte eine definierte Reaktion haben, wenn die Anleihe nicht aufgelegt werden kann, die Preise außerhalb der genehmigten Spanne liegen, ein schwächeres Rating erhält oder nicht abgewickelt wird. Die Projektgesellschaft sollte wissen, wie lange die vorhandene Liquidität reicht, welche Bankfazilitäten noch verfügbar sind und welche vertraglichen Fristen für Druck sorgen.
Der Notfallplan sollte einen Änderungs- und Erweiterungsvorschlag, eine Privatplatzierungsalternative, eine Überbrückungsfazilität, Sponsorunterstützungsparameter und Maßnahmen zur Kostenkontrolle umfassen. Jede Alternative sollte eine Vorlaufzeit, einen Genehmigungsweg, Bedingungen und maximal akzeptable Wirtschaftlichkeit haben. Eine angenommene Rettungseinrichtung hat keinen Wert, bis ihre Kapazität, Bedingungen und Befugnisse nachgewiesen sind.
Kommunikation erfordert Kontrolle. Investoren, Banken, Behörden, Auftragnehmer, Mitarbeiter und Ratingagenturen können im Rahmen unterschiedlicher Pflichten unterschiedliche Informationen erhalten. Der Emittent sollte genaue, koordinierte Nachrichten vorbereiten, die die Vertraulichkeit wahren und den geltenden Offenlegungsanforderungen entsprechen.
Der Aufschub sollte eine strukturierte Überprüfung der Ursache auslösen. Marktvolatilität, unvollständige Beweise, Verzögerungen bei der Einwilligung, schwache Ratings und inakzeptable Bedingungen erfordern unterschiedliche Abhilfemaßnahmen. Der Ausschuss sollte die für einen Neustart erforderlichen Nachweise und Marktbedingungen sowie ein Ablaufdatum für die veraltete Sorgfalt festlegen.
Fehlerplanung stärkt die Ausführungsdisziplin. Es gibt dem Preisausschuss die Befugnis, sich von einer mangelhaften Transaktion zurückzuziehen, ohne dass es zu einer unmittelbaren Finanzierungskrise kommt. Es schützt das Projekt auch davor, Hebelwirkungen, Covenants oder Investorenkonzentrationen zu akzeptieren, die die langfristige Widerstandsfähigkeit schwächen, nur um die Refinanzierung für abgeschlossen zu erklären.
35. Wandeln Sie das Beweispaket in einen investierbaren Kreditfall um
Der abschließende Kreditfall sollte es einem Investor, der den Bau nicht finanziert hat, ermöglichen, den Vermögenswert, die Verträge, die Betriebsaufzeichnungen, die Bargeldkontrollen und den Absicherungsschutz nachzuvollziehen, ohne das Projekt anhand fragmentierter Dateien rekonstruieren zu müssen. Die Aufgabe ist größer als die Erstellung eines Offenlegungsdokuments. Es erfordert eine abgestimmte Kette von der physischen Leistung und den vertraglichen Rechten bis hin zum gemeldeten Cashflow, dem Schuldendienst und den Rückzahlungen.
Der Eröffnungsabschnitt sollte den Vermögensumfang und die juristischen Personen definieren, auf die sich die Gläubiger verlassen. Darin sollten Eigentum, Konzessionen oder Lizenzen, Land- und Zugangsrechte, materielle Genehmigungen, Betriebsverträge, Erlösverträge, Versicherungen, Absicherungen, Bankkonten, Sicherheiten und konzerninterne Vereinbarungen aufgeführt sein. Ein Diagramm soll zeigen, woher das Bargeld stammt, welche Abzüge vor dem Schuldendienst anfallen, wo Rücklagen sitzen und welche Zahlungen den gesicherten Kreis verlassen können. Die rechtliche Beschreibung und das Finanzmodell sollten denselben Umfang verwenden.
Der Betriebsfall sollte monatliche oder vierteljährliche Nachweise auf einem für den Vermögenswert angemessenen Niveau liefern. Verfügbarkeit, Produktion, Nachfrage, Preis, Betriebsausgaben, Wartung, Lebenszyklusausgaben, Betriebskapital und Bargeldeinzug sollten mit geprüften oder unabhängig überprüften Aufzeichnungen abgeglichen werden. Ausnahmen sollten durch Ursache, Dauer, finanzielle Auswirkung und Abhilfe erläutert werden. Durchschnittswerte können die zeitliche Volatilität verschleiern, die für den Schuldendienst von Bedeutung ist; Das Paket sollte daher Verteilungen, Saisonalität, Ausfälle und die Beziehung zwischen betrieblichen Ereignissen und Cash-Ergebnissen aufzeigen.
The contract case should translate legal terms into credit consequences. Für jede wesentliche Vereinbarung sollte der Emittent Laufzeit, Kündigungsrechte, Leistungsstandard, Zahlungsmechanismus, Indexierung, höhere Gewalt, Gesetzesänderung, Haftungsobergrenze, Sicherheit, Einstiegsrechte, Heilungsfristen, Abtretung, Zustimmungsanforderungen und Streitigkeitsstatus angeben. The analysis should explain how these provisions affect revenue continuity, cost exposure and creditor remedies. S&P and Fitch both place material weight on the contractual and structural features that shape project cash flow and recovery [2][3].
The downside case should combine stresses that can occur together. A demand reduction may coincide with higher operating cost, delayed insurance recovery, weaker currency and a maintenance event. Das Modell sollte den Zeitpunkt der Reservennutzung, der Ausschüttungssperre, der Vertragsverletzung, der Heilungsrechte und der Mindestliquidität aufzeigen. Management should identify which responses are contractual, which require lender or investor consent and which depend on new capital. Assumed refinancing, asset sale or sponsor support should not be treated as available cash without documented capacity and authority.
Der Rückforderungsfall sollte den Weg des Gläubigers nach dem Zahlungsausfall erläutern. Anleger müssen das Sicherheitspaket, die Rangfolge, Durchsetzungsbeschränkungen, direkte Vereinbarungen, das Step-in-Verfahren, das Insolvenzregime, die Rechte der öffentlichen Hand, Ersatzbetreibervereinbarungen und die Bedingungen verstehen, unter denen der Vermögenswert weiter betrieben werden kann. Der Wert der Sicherheit hängt von der praktischen Kontinuität und Übertragbarkeit sowie der Rechtsform ab. Länder-, Regulierungs- und Konzessionsmerkmale können die Geschwindigkeit oder den Weg der Durchsetzung einschränken, selbst wenn die Sicherheit umfassend ist.
The disclosure process should be controlled by a source register. Every material quantitative statement should point to a model cell, audited record, engineer report, contract or other identified source. Each document should have an owner, date and version. Unterschiede zwischen Modell, Ratingpräsentation, Angebotsmaterialien und Anlegerreaktionen sollten vor der Einführung ausgeglichen werden. A disclosure committee should record material judgements, unresolved qualifications and approved wording.
Das Engagement der Investoren sollte die Kreditthese prüfen und nicht nur die Transaktion vermarkten. Fragen sollten nach Themen protokolliert werden: Abschluss, Betrieb, Umsatz, Gegenpartei, Souverän, Währung, Struktur, Liquidität, Vertrag, Erholung, Nachhaltigkeit und Berichterstattung. Wiederholte Fragen können auf eine fehlende Kontrolle oder eine schwache Erklärung hinweisen. Der Emittent sollte entscheiden, ob er die Beweise verbessert, die Konditionen ändert, die Hebelwirkung verringert, die Reserven erhöht oder eine Preiskonsequenz akzeptiert. Die Entscheidung sollte dokumentiert werden, da ein niedrigerer Kupon aufgrund einer schwächeren Absicherung die langfristige Finanzierungsqualität beeinträchtigen kann.
Im abschließenden Ausschusspapier soll die genehmigte Refinanzierung mit der durchgeführten Transaktion verglichen werden. Darin sollten Quellen und Verwendungszwecke, Laufzeit, Amortisation, Kupon oder Spread, Emissionskosten, Absicherung, Rücklagen, Vereinbarungen, Rating, Allokation, Konzentration, Zustimmungsbedingungen und fortlaufende Berichtspflichten aufgeführt werden. Auf der gleichen Grundlage sollte auch die Bankalternative dargestellt werden. Dieser Vergleich schafft Rechenschaftspflicht für das gesamte Finanzierungsergebnis und bietet eine Grundlage für die Überwachung, zukünftige Kapitalentscheidungen und jede spätere Berechnung des Refinanzierungsgewinns.
Quellen
- International Finance Corporation, Projektfinanzierung in Entwicklungsländern, Glossar und Abschlussdefinitionen. Lesen Sie die Primärquelle
- S&P Global Ratings, Vorlage zur Bewertung von Projektfinanzierungen zum Zuweisen von Problembewertungen für Projektfinanzierungen. Lesen Sie die Primärquelle
- Fitch Ratings, Bewertungskriterien für Infrastruktur und Projektfinanzierung, 14. November 2025. Lesen Sie die Primärquelle
- Weltbankgruppe, Verständnis der Finanzierung von Energieprojekten und der Refinanzierung nach der Fertigstellung. Lesen Sie die Primärquelle
- Moody's Ratings, Generic Project Finance Rating Methodology, 2. Oktober 2024. Lesen Sie die Primärquelle
- S&P Global Ratings, Zusammenfassung des RFC-Prozesses, Bewertungsmethodik für Projektfinanzierungen. Lesen Sie die Primärquelle
- S&P Global Ratings, Projektfinanzierung: Warum Ratings über dem Sovereign-Rating möglich sind. Lesen Sie die Primärquelle
- Global Infrastructure Hub, PPP-Vertragsmanagement, Refinanzierungsberatung. Lesen Sie die Primärquelle
- International Capital Market Association, Infrastrukturfinanzierung: Bankdarlehen, Privatplatzierungen und öffentliche Anleihen. Lesen Sie die Primärquelle
- PPP-Ressourcenzentrum der Weltbank, Überlegungen zu öffentlich-privaten Regierungspartnerschaften. Lesen Sie die Primärquelle
- Europäische Investitionsbank, Kreditverbesserung für Projektfinanzierungen. Lesen Sie die Primärquelle
- Weltbank, Umgang mit Wechselkursrisiken bei Infrastrukturprojekten in Schwellen- und Entwicklungsländern, 2024. Lesen Sie die Primärquelle
- International Capital Market Association, Green Bond Principles, 2025. Lesen Sie die Primärquelle
- Weltbankgruppe, Förderung der Nutzung von Kapitalmärkten für die Infrastrukturfinanzierung. Lesen Sie die Primärquelle
- Asiatische Entwicklungsbank, Finanzierung der Verkehrsanbindung in der Subregion Golf von Bengalen, 2024. Lesen Sie die Primärquelle
- Weltbank, Invest4Climate: Ermöglichung institutioneller Investitionen in klimaintelligente Infrastruktur. Lesen Sie die Primärquelle
- PPP-Ressourcenzentrum der Weltbank, Infrastruktur-Asset-Backed-Verbriefung. Lesen Sie die Primärquelle
- Europäische Investitionsbank, ein Überblick über die Bonitätsverbesserung von Projektanleihen und die Projektanleiheninitiative. Lesen Sie die Primärquelle
