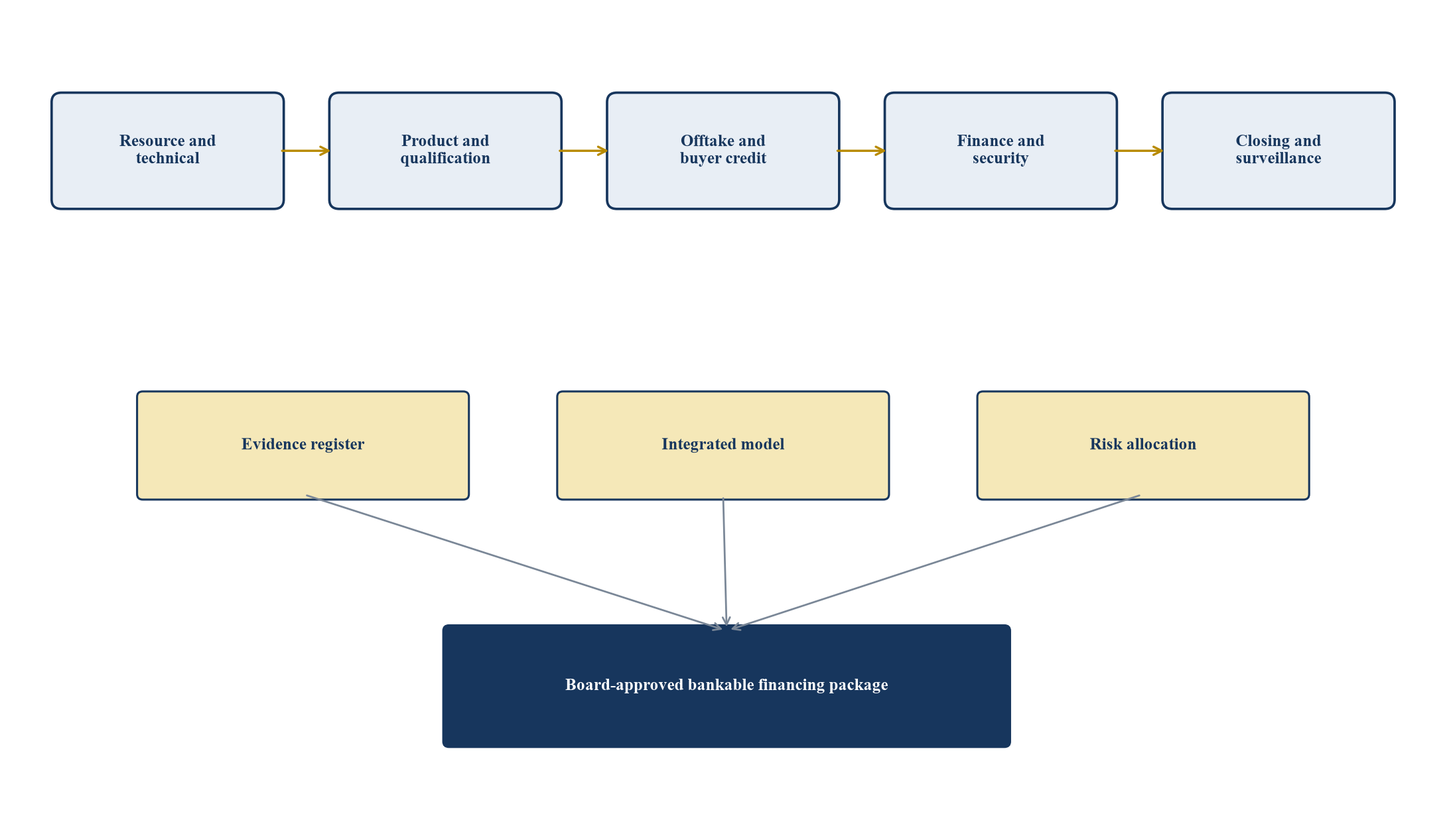

1. Definieren Sie die Finanzierungsentscheidung
Der Vorstand entscheidet darüber, ob ein bestimmtes Paket von Käuferverpflichtungen die Baufinanzierung unterstützen kann, ohne unüberschaubare Preis-, Volumen-, Fertigstellungs- oder Kontrahentenrisiken auf das Projekt zu übertragen. In der Entscheidung sollte eine vertragsgestützte Projektfinanzierungsstruktur mit Unternehmensfinanzierung, strategischem Eigenkapital, Streaming- oder Lizenzkapital, Käufervorauszahlung, Exportkreditunterstützung und einer abgestuften Entwicklungsroute verglichen werden.
Der Finanzierungsumfang muss das Bergwerk, die Raffinerie, den Verarbeiter oder die Recyclinganlage angeben; der rechtliche Emittent; die zu verkaufenden Produkte; die Kunden; das Baubudget; und die für den Schuldendienst verfügbaren Cashflows. Ein Liefermemorandum oder eine unverbindliche Interessenbekundung kann die kaufmännische Sorgfaltspflicht unterstützen. Es sollte nicht als vertraglich vereinbarter Umsatz oder als zugesagte Finanzierung modelliert werden.
Die vorgeschlagene Struktur sollte zeigen, wie jeder Dollar an Baukosten finanziert wird und welches Risiko jeder Anbieter übernimmt. Vorrangige Kreditgeber können sich auf die Unterstützung bei der Fertigstellung und den vertraglich vereinbarten Cashflow verlassen. Ein strategischer Käufer kann Produkt- und Marktrisiken in Kauf nehmen, um die Versorgung sicherzustellen. Eigenkapital absorbiert Restunsicherheit. Die öffentlichen Finanzen können förderfähige Politik- oder Länderrisiken vorbehaltlich ihrer eigenen Anforderungen berücksichtigen [3][4][5].
Die Genehmigung sollte durch die maximale Verschuldung, das minimale Eigenkapital, zugesagte Eventualverbindlichkeiten, akzeptable Gegenparteien, Preisuntergrenzen, Vertragslaufzeit, Produktqualifikation und Verlustdeckung begrenzt werden. Jede Änderung außerhalb dieser Grenzen sollte an den Vorstand zurückgegeben werden, da sie die Fertigstellungswahrscheinlichkeit, die Schuldenkapazität und die Kontrolle über die zukünftige Produktion verändern kann.
2. Verwenden Sie ein Offtake-to-Finance-System mit acht Toren
Das System nutzt acht Tore: Ressourcen und technische Beweise; Produktdefinition und -qualifizierung; Produktion und Logistik; Abnahmeökonomie; Käuferkredit; Finanzierung der Integration; Einhaltung verantwortungsvoller Beschaffung; und Schließbereitschaft. Für jedes Tor gibt es Beweise, einen verantwortlichen Eigentümer, eine Entscheidungsbefugnis und eine Stoppbedingung.
Die Gates verhindern einen häufigen Reihenfolgefehler, bei dem Parteien über das Gesamtvolumen verhandeln, bevor sie Spezifikationen, Rückgewinnungen, Hochlauf, Logistik oder nachhaltige Produktionskosten nachweisen. Der daraus resultierende Vertrag kann substanziell aussehen, enthält aber weitreichende Ablehnungsrechte, Probezeiträume oder Preisnachlässe, die den Cashflow für Kreditgeber zu unsicher machen.
Der Prozess ist iterativ. Durch Käufertests können Produktspezifikationen verfeinert werden. Das Feedback der Kreditgeber kann die Notwendigkeit eines Mindestpreismechanismus, einer Garantie der Muttergesellschaft oder einer längeren Vertragslaufzeit aufzeigen. Durch technische Sorgfalt kann sich die Menge ändern, die vernünftigerweise zugesagt werden kann. Die Iteration sollte über ein kontrolliertes Term Sheet und ein integriertes Finanzmodell erfolgen.
Jedes Tor sollte ungelöste Angelegenheiten angeben. Die bedingte Genehmigung sollte einen Eigentümer, eine Nachweispflicht und eine Frist enthalten. Bedingungen, die sich auf Produktannahme, Zahlung, Durchsetzbarkeit, Fertigstellung, Umwelt- und Sozialleistung, Sicherheit oder Schuldendienst auswirken, können nicht als administrative Folgemaßnahmen behandelt werden.
3. Übersetzen Sie die Mineralien-Wertschöpfungskette in eine Finanzierungskarte
Projekte für kritische Mineralien sind Teil einer Kette, die Gewinnung, Konzentration, Raffinierung, chemische Umwandlung, Komponentenproduktion, Recycling und Endfertigung umfassen kann. Das Finanzierungsrisiko ändert sich in jeder Phase. Eine Mine kann ein geologisches Risiko und ein Bergungsrisiko bergen. Eine Raffinerie kann auf Rohstoffe und Energie Dritter angewiesen sein. Ein Recycler kann sich auf Sammlung, Ertrag und Produktzertifizierung verlassen.
Die Transaktionskarte sollte jeden Materiallieferanten, Verarbeiter, Transporteur, Lager, Käufer und Zahlungsweg identifizieren. Darin sollten Eigentumsübertragungen, Qualitätsprüfungen, vorläufige Rechnungen, endgültige Abrechnung, Steuern, Lizenzgebühren, Behandlungs- und Raffinierungsgebühren, Logistikkosten und Betriebskapitalplanung aufgeführt sein. Vertraglich vereinbarte Einnahmen können nicht getrennt von dem physischen Weg, über den sie generiert werden, bewertet werden.
Die Karte sollte auch Richtlinienabhängigkeiten identifizieren. Die IEA berichtet von anhaltender Konzentration und Anfälligkeit in den wichtigsten Lieferketten für kritische Mineralien, während das europäische Gesetz über kritische Rohstoffe Ziele für Gewinnung, Verarbeitung, Recycling und Lieferantendiversifizierung festlegt [1][10]. Die politische Relevanz kann die Finanzierungsmöglichkeiten erweitern, allerdings erfordern Anspruchsberechtigung und Engagement eine gesonderte Überprüfung.
Die Finanzierungsstruktur sollte daher zum tatsächlichen Wertschöpfungsknoten passen. Ein Verarbeiter mit vertraglich vereinbartem Rohstoff und qualifizierter Produktion kann eine andere Risikoverteilung unterstützen als ein Greenfield-Bergwerk mit ungetesteter Metallurgie. Im Kreditmemorandum sollte dieser Unterschied erläutert werden, bevor eine Leverage- oder Offtake-Deckung dargelegt wird.

Bankfähigkeit erfordert aufeinander abgestimmte technische, kommerzielle, Kredit-, Nachhaltigkeits- und Finanzierungsnachweise.
4. Beweisen Sie Ressourcen und reservieren Sie Beweise
Die Finanzierung beginnt mit der Quantität, Qualität und Zuverlässigkeit des Mineralbestands. Der technische Bericht sollte Explorationsergebnisse, Ressourcen und Reserven gemäß dem geltenden Berichtscode unterscheiden. Das Modell sollte den Minenplan und das gewinnbare verkaufsfähige Produkt verwenden, das durch das entsprechende Maß an technischem Vertrauen unterstützt wird, anstatt die Gesamtressourcentonnage direkt anzuwenden.
Die Sorgfaltsaufzeichnung sollte Geologie, Probenahme, Analyse, Schätzung, geotechnische Bedingungen, Hydrogeologie, Minendesign, Gewinnung, Verdünnung, Verluste, Rückstände, Abfall, Infrastruktur und Stilllegung umfassen. Eine unabhängige Überprüfung sollte die Annahmen ermitteln, die Zeitplan, Qualität, Durchsatz, Ausbeute und Stückkosten steuern. Die Rohstoffberichterstattung des USGS bietet Marktkontext und Definitionen. Sie ersetzen nicht den projektspezifischen technischen Nachweis [2].
Die Umwandlung von Reserven und die Verlängerung der Minenlebensdauer sollten vom Finanzierungsbasisszenario getrennt werden, sofern sie nicht finanziert, geplant und durch entsprechende Nachweise untermauert werden. Kreditgeber können Vorteile durch vorzeitige Rückzahlungsrechte oder Cash-Sweeps erkennen, ohne sich beim anfänglichen Schuldendienst darauf verlassen zu müssen. Die gleiche Disziplin gilt für Rohstoffannahmen Dritter für Raffinerien und Verarbeiter.
Die Abnahmemenge sollte dem umsichtigen Produktionsprofil nach Inbetriebnahmeverlusten, Eigenverbrauch, Lageraufbau, Spezifikationsfehlern und Transportbeschränkungen entsprechen. Eine Überbindung des Volumens kann genau dann zu Verbindlichkeiten für den Ersatzkauf führen, wenn das Projekt unter betrieblichem Stress steht.
5. Definieren Sie das zu liefernde Produkt genau
Im Abnahmevertrag sollten chemische Zusammensetzung, Feuchtigkeit, Partikelgröße, Verunreinigungen, Verpackung, Zertifizierung, Lieferort und Prüfprotokoll festgelegt werden. Darin sollte angegeben werden, wer Proben nimmt, welche Laborkontrollen durchgeführt werden, wie die Schiedsrichterprüfungen ablaufen und wann der vorläufige Titel und die endgültige Abnahme erfolgen. Produktmehrdeutigkeit wandelt technische Abweichungen in Zahlungs- und Streitrisiko um.
In den Preisformeln sollten die gleichen zahlbaren Inhalte und Abzüge wie in der Spezifikation verwendet werden. Behandlungsgebühren, Raffinierungsgebühren, Strafen, Zahlungsverbindlichkeiten, Angebotszeiträume und vorläufige Preise können den realisierten Umsatz erheblich verändern. Das Modell sollte den Netback am vertraglichen Lieferpunkt berechnen, anstatt einen Gesamtrohstoffpreis auf die Bruttoproduktion anzuwenden.
Für die Qualifizierung sind möglicherweise Muster, Pilotkampagnen, Kundentests oder behördliche Genehmigungen erforderlich. Ein vor der Qualifizierung unterzeichneter Vertrag kann Bedingungen enthalten, die eine Ablehnung oder Verzögerung ermöglichen. Diese Bedingungen sollten im Fertigstellungsplan und in den Schuldenabzugsanforderungen ersichtlich sein. Sie sollten nicht als gewöhnliche betriebliche Angelegenheiten beschrieben werden.
Für neue Materialien fehlt dem Produkt möglicherweise ein liquider Referenzmarkt oder eine Standardqualität. Die Parteien benötigen dann einen transparenten Bewertungsmechanismus, einen vergleichbaren Korb, eine Kosten-Plus-Formel, eine Untergrenze, eine Obergrenze, Wiedereröffnungen und einen Streitbeilegungsprozess. Der Vertrag sollte die Finanzierbarkeit wahren und gleichzeitig wirtschaftlich notwendige Anpassungen ermöglichen.
6. Unterscheiden Sie „Take-or-pay“ von „Take-if-offered“.
Abnahmekennzeichnungen können unterschiedliche Verpflichtungen verbergen. Eine Take-or-Pay-Struktur kann die Zahlung einer Mindestmenge vorbehaltlich definierter Erleichterungen erfordern. Ein „Take-if-offered“-Vertrag kann vom Käufer verlangen, nur tatsächlich gelieferte konforme Produkte zu kaufen. Ein Bedarfsvertrag kann das Volumen von den Bedürfnissen des Käufers abhängig machen. Jede Struktur erzeugt eine andere Umsatzuntergrenze.
Das Finanzmodell sollte Klauseln in eine monatliche Cashflow-Logik übersetzen. Darin sollten Mindestmengen, Flexibilitätsbänder, Nachholrechte, Übertragungen, höhere Gewalt, Spezifikationserleichterungen, Marktstörungen, Käufernominierungen und die Folgen einer Projektunterlieferung aufgeführt werden. Der vertraglich vereinbarte Prozentsatz der Produktion entspricht nicht dem vertraglich vereinbarten Prozentsatz des Umsatzes.
Der Käufer kann über den Zeitpunkt, den Bestimmungsort oder die Menge der Lieferung entscheiden. Optionalität hat einen Finanzierungswert für den Käufer und einen Risikowert für das Projekt. Seine Wirkung sollte bepreist, begrenzt oder durch Lagerbestände, Betriebskapital und Liquidität unterstützt werden. Eine breite Käuferoption kann die scheinbare Stabilität eines langfristigen Vertrags untergraben.
Kreditgeber sollten prüfen, ob Zahlungsverpflichtungen über Ereignisse hinaus bestehen, die auch die Produktion oder die Endmarktnachfrage unterbrechen. Durch eine entsprechende Entlastung kann der Cashflow dann abgezogen werden, wenn er am meisten benötigt wird. Für den Vertrags- und Finanzierungsnachteil sollte die gleiche Auslegung dieser Bestimmungen gelten.
7. Entwerfen Sie eine bankfähige Preisformel
Eine bankfähige Formel sollte beobachtbar, reproduzierbar und auf das Kosten- und Schuldendienstprofil des Projekts abgestimmt sein. Es kann sich auf einen Börsenpreis, einen veröffentlichten Index, eine ausgehandelte Benchmark, einen Produktkorb oder einen nachgelagerten Wert beziehen. Jede Anpassung sollte mit zeitlichen, Währungs-, Einheiten-, Steuer-, Logistik- und Qualitätskonsequenzen definiert werden.
Preisuntergrenzen können die Schuldenkapazität unterstützen, ihr Wert hängt jedoch von der Bonität des Käufers, der Dauer, dem Volumen und der Durchsetzbarkeit ab. Eine Untergrenze mit umfassender Erleichterung bei Marktstörungen oder jährlicher Neuverhandlung bietet möglicherweise nur wenig Schutz. Ein Festpreis überträgt Auf- und Abwärtsbewegungen unterschiedlich und kann für beide Parteien zu einem erheblichen Mark-to-Market-Risiko führen.
Das Modell sollte die Einstellung der Benchmark, Illiquidität, negative Basis, verzögerte Abwicklung und abweichende regionale Preise testen. Bei Kuppel- und Nebenprodukten sollte angegeben werden, ob die Einnahmen vom Projekt einbehalten, mit dem Käufer geteilt oder auf die Bearbeitungsgebühren angerechnet werden. Nicht modellierte Nebenproduktbedingungen können die Margen verzerren.
Preiseröffnungen benötigen Auslöser, Informationsrechte, Verhandlungsfristen und einen Fallback. Eine undefinierte Vereinbarung kann sowohl die Umsatztransparenz als auch die Durchsetzbarkeit schwächen. Durch ein Schiedsverfahren können Streitigkeiten gelöst werden, es kann jedoch sein, dass dadurch während der Streitigkeitsdauer keine Liquidität geschaffen wird. Der Finanzierungsplan sollte dieses zeitliche Risiko berücksichtigen.
8. Passen Sie die Vertragslaufzeit an den Schuldenfall an
Der Vertrag sollte den Zeitraum abdecken, auf den sich die Kreditgeber verlassen, einschließlich der Anlaufphase und eines angemessenen Teils der Schuldenlaufzeit. Die Projektfinanzierungsrichtlinien von EXIM streben im Allgemeinen nach langfristigen Abnahmeverträgen und heben kreditwürdige Käufer, vorhersehbare Einnahmen und Preisrisikominderungen hervor [5]. Eine kürzere Abnahme kann immer noch machbar sein, wenn das Projekt über einen starken Markt und konservative Refinanzierungs- oder Händlerannahmen verfügt.
Die Laufzeit sollte beginnen, wenn die qualifizierte kommerzielle Produktion beginnt, und nicht erst, wenn die Bauarbeiten abgeschlossen sein sollen. Bestimmungen zu verspätetem Start, lange Stopptermine und Inbetriebnahmeversorgung sollten mit dem Baumodell übereinstimmen. Wenn sich die Schulden zu amortisieren beginnen, bevor der Vertrag zuverlässige Zahlungsmittel liefert, benötigt die Struktur kapitalisierte Zinsen oder zugesagte Liquidität.
Erneuerungsoptionen sollten nach der Partei gestaltet werden, die sie kontrolliert. Eine Verlängerungsoption des Käufers ist nicht gleichbedeutend mit projektgesteuerten Vertragserlösen. Ein gegenseitiges Verhandlungsrecht hat bis zur Ausübung einen ungewissen Wert. Der Basisfall sollte die ausgeführte Laufzeit, die Optionslaufzeit und das Händlerende trennen.
Abfindungszahlungen sollten sich auf Zahlungsverzug des Käufers, Projektverzug, anhaltende höhere Gewalt, Sanktionen, Gesetzesänderungen und Nichterfüllung der Qualifikation richten. Höhe, Zeitpunkt, Sicherheit und Aufrechnungsrechte entscheiden darüber, ob die Kündigung Schulden schützt oder lediglich einen ungesicherten Anspruch begründet.
9. Erstellen Sie für jeden Vertrag eine Genehmigungsmatrix
Eine kreditgeberfertige Vertragsmatrix sollte es einem Gutachter ermöglichen, die Geschäfts- und Kreditqualität verschiedener Käufer zu vergleichen. In jeder Zeile sollten Produkt, Menge, Laufzeit, Preis, Lieferort, Kreditunterstützung, Erleichterung, Kündigung, Abtretung, Aufrechnung, geltendes Recht und Streitbeilegung angegeben werden. Unterschiede sollten in das Modell einfließen und nicht in einer gemischten Umsatzannahme verschwinden.
| Tor | Erforderliche Nachweise | Entscheidungseigentümer | Stoppbedingung |
|---|---|---|---|
| Produkt | Spezifikation, Prüfprotokoll und Qualifikationsnachweis | Technische und kommerzielle Ausschüsse | Die Annahme bleibt frei oder ungeprüft |
| Volumen | Umsichtiges Produktionsprofil und Lieferlogistik | Technik- und Betriebsteams | Das zugesicherte Volumen übersteigt die belastbare Leistung |
| Preis | Reproduzierbare Netback-Formel und Abwärtsunterstützung | Finanz- und Risikoausschüsse | Die Schuldenkapazität hängt von einer nicht durchsetzbaren Untergrenze ab |
| Käuferkredit | Konten, Bewertungen, Bekanntheit und engagierte Unterstützung | Kreditausschuss | Die Zahlungsfähigkeit oder -konzentration bleibt inakzeptabel |
| Vertrag | Ausgeführte Bedingungen, Abtretungen, Rechtsbehelfe und Rechtsgutachten | Vorstand und Rechtsbeistand | Die Bedingung der materiellen Finanzierbarkeit bleibt offen |
| Finanzierung | Integrierte Modell-, Sicherheits- und Intergläubigerbedingungen | Vorstand und Kreditgeber | Der vertragliche Cashflow kann für den Schuldendienst nicht kontrolliert werden |
Die Matrix erfordert eine transaktionsspezifische technische, rechtliche, steuerliche, Markt- und Bonitätsprüfung.
Die Matrix sollte zwischen unterzeichnetem, wirksamem und finanzierbarem Status unterscheiden. Zu den aufschiebenden Bedingungen können Genehmigungen, Qualifikationen, Finanzierung, interne Käufergenehmigungen, Sanktionsfreigaben oder Baumeilensteine gehören. Ein unterzeichneter Vertrag mit nicht erfüllten Bedingungen kann kommerziell wertvoll bleiben, ohne dass eine Verpflichtung zur Schuldentragfähigkeit besteht.
In der endgültigen Genehmigung sollte der Anteil der Produktion und des Umsatzes angegeben werden, der im Basisszenario des Kreditgebers erfasst wird. Es sollte auch die verbleibende Händlerpräsenz, die Käuferkonzentration und etwaige zusätzliche erforderliche Unterstützung ermitteln. Dadurch entsteht eine nachvollziehbare Brücke vom Vertrag bis zur Schuldendimensionierung.
10. Übernehmen Sie eine Kreditgarantie für den Käufer
Das Projekt hängt von der Zahlungsfähigkeit und -bereitschaft des Käufers für Bau, Inbetriebnahme und Betrieb ab. Die Sorgfaltspflicht sollte Eigentum, geprüfte Konten, Verschuldung, Liquidität, Rentabilität, Ratings, Marktposition, Beschaffungsbedarf, Sanktionen, Rechtsstreitigkeiten, Gerichtsstand und historisches Zahlungsverhalten umfassen. Strategische Bedeutung begründet nicht die Kreditwürdigkeit.
Die Analyse sollte das zahlende Unternehmen identifizieren und es mit der bei den Verhandlungen vorgestellten Gruppe vergleichen. Eine Beschaffungstochter oder ein Zweckkäufer kann über begrenzte Vermögenswerte verfügen. Muttergarantien, Bankakkreditive, Barsicherheiten, Versicherungen oder staatliche Unterstützung können das Risiko verbessern, wenn sie ordnungsgemäß zugesagt und durchsetzbar sind.
Die Kreditunterstützung sollte dem Stresspfad entsprechen. Ein kurzfristiges Akkreditiv kann vor Ablauf der Abnahmefrist ablaufen. Eine Garantie kann Obergrenzen, Ausschlüsse, Mitteilungspflichten und Einreden enthalten. Die Versicherung kann ausgewählte politische oder kommerzielle Ereignisse mit Wartezeiten und Anspruchsbedingungen abdecken. Das Modell sollte den Zeitpunkt und die verbleibende Exposition widerspiegeln.
Der Kreditausschuss sollte Kontrahentenlimits und Ersatzverfahren genehmigen. Wenn ein Käufer die größte Schuldenkapazität unterstützt, sollte die Finanzierung auf Herabstufung, Zahlungsverzug, Streit und Insolvenz getestet werden. Diversifikation hat nur dann einen Wert, wenn die Käufer wirtschaftlich und rechtlich unabhängig sind.
11. Trennen Sie strategische Forderungen von durchsetzbaren Forderungen
Die Regierungspolitik und die Lieferkettenziele der Unternehmen können ein starkes Interesse an kritischen Mineralien wecken. Der Ausblick der IEA und der politische Rahmen der EU belegen die strategische Bedeutung einer diversifizierten Versorgung [1][10][11]. Dieser Kontext kann das Käuferengagement und die Förderfähigkeit für öffentliche Finanzen unterstützen; es definiert nicht die verbindliche Kaufverpflichtung des einzelnen Käufers.
Das Beweisregister soll Absichtserklärungen, Memoranden, Reservierungsvereinbarungen, Qualifizierungsvereinbarungen, Rahmenverträge und durchgeführte Abnahmen klassifizieren. In jeder Kategorie sollten verbindliche Bestimmungen, Bedingungen, Kündigungsrechte und finanzieller Beitrag aufgeführt sein. In der Kommunikation sollten präzise Begriffe verwendet werden, damit Kreditgeber und Vorstand Pipeline nicht mit vertraglich vereinbartem Cashflow verwechseln.
Nachfrageprognosen sollten mit der Kundenkapazität, der Technologieauswahl, dem Lagerbestand, der Substitution und den Endmarktzyklen in Einklang gebracht werden. Ein Einkäufer kann ein Projekt strategisch unterstützen und behält gleichzeitig die Flexibilität, da sein eigener Produktionsplan unsicher ist. Aus dem Vertrag muss hervorgehen, wie diese Unsicherheit verteilt wird.
Der Finanzierungsfall sollte ein Händler- oder Neuvertragsszenario für nicht zugesagte Leistungen beinhalten. Darin sollten Markttiefe, alternative Käufer, Qualifizierungszeit, Logistik, Rabatte und Betriebskapital angegeben werden. Die strategische Relevanz ist dann am wertvollsten, wenn das Projekt resilient bleibt, wenn sich eine Beschaffungsthese ändert.
12. Kontrollieren Sie die Konzentration und Korrelation der Käufer
Eine Zwei-Käufer-Struktur kann konzentriert bleiben, wenn beide Käufer in derselben Region, Technologie oder demselben Downstream-Zyklus tätig sind. Das Projekt sollte die gemeinsame Exposition gegenüber Elektrofahrzeugen, Halbleitern, Verteidigung, Netzinvestitionen, Batteriechemie, Handelspolitik oder einem einzelnen Logistikkorridor abbilden.
Bei der Konzentrationsanalyse sollten das Vertragsvolumen, die erwarteten Einnahmen, die Verlusteinnahmen, die Forderungen und das Kündigungsrisiko berücksichtigt werden. Es sollte einen Käufer mit großem Volumen und starker Unterstützung von einem kleineren Käufer unterscheiden, dessen Flexibilität die Liquiditätssicherheit verringert. Der Prozentsatz der nominalen Abnahme allein ist unvollständig.
Die Finanzierungsstruktur kann die Konzentration durch Obergrenzen, mehrere Käufer, gestaffelte Verträge, Bestandsfinanzierung, Ersatzrechte, Preisuntergrenzen oder bedingte Liquidität abmildern. Diese mildernden Maßnahmen sind mit Kosten und Ausführungsbedingungen verbunden. Ein Kreditgeber sollte prüfen, wie schnell das Projekt das Produkt nach einem Zahlungsausfall oder einer Ablehnung umleiten kann.
Der Vorstand sollte Konzentrationsgrenzen und einen Plan zur Neuvergabe von Verträgen genehmigen. Der Plan sollte alternative Käufer, Qualifikationsnachweise, Transportwege, Auswirkungen auf die Preisgestaltung und die während des Übergangs verfügbaren Liquiditätsreserven identifizieren. Sie sollte auch nach dem Abschluss beibehalten werden, wenn sich die Markt- und Kundenbedingungen ändern.
13. Integrieren Sie das Bau- und Fertigstellungsrisiko
Offtake unterstützt den Umsatz nach der Lieferung. Es baut das Projekt nicht auf und garantiert nicht, dass spezifikationsgerechtes Material produziert wird. Das Finanzierungspaket erfordert ein Abschlussregime, das Budget, Zeitplan, Leistung, Genehmigungen, Inbetriebnahme, Hochlauf, Produktqualifizierung und die Finanzierung von Überschreitungen umfasst.
Bei der technischen Überprüfung sollten Umfang, Designreife, Beschaffung, Auftragnehmerstrategie, kritische Ausrüstung, Infrastrukturschnittstellen, Eventualverbindlichkeiten, Zeitplanfreigaben und Leistungsgarantien getestet werden. Das Modell sollte zwischen physischer Fertigstellung, rechtlicher Fertigstellung, finanzieller Fertigstellung und Abnahmequalifikation unterscheiden. Diese Meilensteine können zu unterschiedlichen Zeitpunkten eintreten.
Die Unterstützung bei der Fertigstellung kann Sponsorgarantien, zugesagtes Eigenkapital, Kostenüberschreitungsfazilitäten, Akkreditive, Erfüllungsgarantien, pauschalierten Schadensersatz und Eventualverbindlichkeiten umfassen. Für jedes Unterstützungselement sind Betrag, Dauer, Konditionen und eine Bonitätsanalyse erforderlich. Eine unverbindliche Sponsorenabsicht kann eine quantifizierte Finanzierungslücke nicht schließen.
Die Bedingungen für die Schuldenaufnahme sollten einen dem Stadium entsprechenden Nachweis erfordern, ohne dass die Fazilität unbrauchbar wird. Unabhängige Ingenieurzertifizierungen, Budget-to-Complete-Tests und eine Mindestkapitalfinanzierung können Kreditgeber schützen. Das Projekt benötigt außerdem genügend Flexibilität, um gewöhnliche Bauänderungen durch kontrollierte Genehmigungen bewältigen zu können.
14. Modellhochlauf und -qualifizierung als eigenständige Risiken
Die Inbetriebnahme beweist, dass die Anlage funktioniert. Der Ramp-up beweist, dass sich Durchsatz, Wiederherstellung, Kosten und Verfügbarkeit stabilisieren. Die Qualifikation beweist, dass Käufer das Produkt akzeptieren. Ein Projekt kann einen Meilenstein erreichen, während ein anderer scheitert. Der Finanzierungsplan sollte alle drei berücksichtigen.
Der Basisszenario sollte eine monatliche Anstiegskurve verwenden, die durch technische Beweise gestützt wird. Dazu gehören geringere Ausbeute, nicht spezifikationsgerechte Produktion, Wiederaufbereitung, Lagerhaltung, verzögerte Käuferabnahme und vorübergehende Betriebskosten. Verkaufsbelege sollten erst dann erfolgen, wenn der Vertrag und der Testprozess die Zahlung unterstützen.
Qualifizierungsmuster können aus Pilot- oder frühen Betrieben hergestellt werden, für die kommerzielle Konsistenz können jedoch weitere Nachweise erforderlich sein. Ein Kreditgeber sollte verstehen, ob der Käufer die gesamte Produktion ablehnen, mit einem Abschlag akzeptieren oder eine Sanierung verlangen kann. Der Vertrag sollte den Ablauf und die Konsequenzen festlegen.
Der Liquiditätsplan sollte den Zeitraum zwischen der ersten Produktion und dem zuverlässigen Geldeinzug abdecken. Kapitalisierte Zinsen, Betriebskapitalfazilitäten, Eigenkapitalkontingente und Käufervorschüsse können einen Beitrag leisten. Jede Quelle sollte unter denselben nachteiligen Bedingungen bereitgestellt und verfügbar sein.
15. Kontrollieren Sie Logistik, Titel und Inventar
Das Lieferrisiko kann am Minentor, Werkstor, Hafen, Lager oder Käuferstandort entstehen. Der Vertrag sollte gegebenenfalls definierte Incoterms verwenden und Titel, Risiko, Versicherung, Zoll, Lagerung, Standgeld und Verlustverteilung angeben. Das Finanzmodell sollte für Umsatz und Kosten denselben Lieferpunkt verwenden.
Infrastrukturbeschränkungen können das bankfähige Volumen einschränken. Straßen, Schienen, Häfen, Strom, Wasser, Reagenzien und Grenzprozesse sollten in die technische und rechtliche Sorgfalt einbezogen werden. Ein spezieller Korridor kann eine Einzelpunktbelichtung ermöglichen. Alternative Routen sollten hinsichtlich Kapazität, Kosten, Genehmigungen und Qualifikation bewertet werden.
Eine vorläufige Preisgestaltung und Analyseabrechnung kann erhebliches Betriebskapital schaffen. Das Projekt wird möglicherweise versandt, bevor der endgültige Preis und die endgültige Qualität bekannt sind. Die Regeln für die Kreditbasis sollten sich auf zulässige Bestände und Forderungen, Vorschusszinsen, Konzentration, Preisabschläge, Verwahrung und Kontrolle beziehen.
Eigentumsübertragungs- und Sicherungsbestimmungen müssen zusammenarbeiten. Durch eine Vorauszahlung des Käufers können Rechte an Lagerbeständen oder zukünftiger Produktion entstehen, die im Widerspruch zu vorrangigen Kreditgebern stehen. In der Gläubigervereinbarung sollten Priorität, zulässige Lieferungen, Abhilfemaßnahmen und der Zugriff auf das physische Produkt nach Zahlungsverzug festgelegt werden.
16. Wandeln Sie die Vertragsökonomie in ein Kreditgebermodell um
Das Modell sollte jeden Vertrag auf Sendungs- und Rechnungsebene abbilden. Es sollte den zu zahlenden Inhalt, den Benchmark, den Angebotszeitraum, die Zahlungsfähigkeit, die Behandlungs- und Raffinierungsgebühren, die Verunreinigungsstrafen, die Fracht, die Versicherung, die Steuern, die Lizenzgebühren, die vorläufige Abrechnung und die endgültige Anpassung berechnen. Vereinfachte Durchschnittspreise sollten dieser Logik entsprechen.
| Vertragsbestimmung | Modellvariable | Hauptfinanzierungsrisiko | Kontrollreaktion |
|---|---|---|---|
| Mindestlautstärke | Monatliche berechtigte Verkäufe | Produktionsausfall und Deckungskauf | Konservative Engagement- und Heilungsbänder |
| Preisformel | Netto realisierter Preis | Benchmark-, Basis- und Abzugsrisiko | Formelprüfung, Boden und Sensibilität |
| Qualifikation | Startdatum des berechtigten Produkts | Verzögerte Cash-Generierung | Testen von Meilensteinen und Liquidität |
| Flexibilität des Käufers | Nominierung und Zurückstellung | Umsatzplanung und Inventar | Limits, Gebühren und Betriebskapital |
| Kreditunterstützung | Erzielbarer Zahlungsbetrag und Zeitpunkt | Zahlungsverzug des Käufers und Verzögerung der Geltendmachung | Garantie, Akkreditiv oder Versicherung |
| Beendigung | Entschädigungs- und Ersatzzeitraum | Verlust der vertraglich vereinbarten Einnahmen | Kündigungsunterstützung und Wiedervertragsplan |
Jede Bestimmung sollte sich im Finanzmodell, in der rechtlichen Prüfung und im Sicherheitspaket widerspiegeln.
Das Modell sollte separate beobachtete, vertraglich vereinbarte, technische und Management-Eingaben enthalten. Es sollte angegeben werden, welche Bedingungen bedingt bleiben oder einer zukünftigen Festlegung unterliegen. In einem Kreditgeberfall sollte nicht die günstigste Auslegung einer ungelösten Klausel verwendet werden.
Bei der Modellprüfung sollten Berechnungen, Vertragsumsetzung, Steuern, Währungen, Einheiten und Szenariowechsel überprüft werden. Der Rechtsberater sollte überprüfen, ob die Interpretation des Modells mit den ausgeführten Dokumenten übereinstimmt. Das Modell wird dann zur gemeinsamen Sprache, die Verträge, Kredit- und Schuldendimensionierung verknüpft.
17. Höhe der Schulden durch stabilen Cashflow
Die Schuldenkapazität sollte durch Fertigstellungsfinanzierung, Vertrags- und Händler-Cashflow, Schuldendienstdeckung, Kreditlaufzeitdeckung, Angemessenheit der Reserven, Käuferkonzentration, Preisrisiko, Marktfähigkeit und politische Finanzierungsanforderungen eingeschränkt werden. Der Kontrollbetrag ist der niedrigste, der in diesen Dimensionen unterstützt wird.
Im Basisszenario sollten eine umsichtige Produktion, ein vertragliches Netback und ein Zahlungszeitpunkt berücksichtigt werden. Es sollte kontinuierlich nachhaltiges Kapital, Lizenzgebühren, Steuern, Schließungsfinanzierung, Betriebskapital und erforderliche Rücklagen abziehen. Barmittel, die festgehalten, nachrangig sind oder einer Aufrechnung durch den Käufer unterliegen, stehen möglicherweise nicht für den Dienst vorrangiger Schulden zur Verfügung.
Der Abwärtsfall sollte plausible korrelierte Schocks kombinieren. Niedrigere Preise können mit Käuferschwäche, Lageraufbau und eingeschränkten Kapitalmärkten einhergehen. Technische Minderleistungen können Lieferengpässe und Qualifikationsstreitigkeiten auslösen. Länder- oder Logistikereignisse können sich sowohl auf die Produktion als auch auf die Sammlung auswirken.
Der Vorstand sollte neben der maximalen Kapazität auch einen Fall mit geringerer Verschuldung prüfen. Eine geringere Hebelwirkung kann die Abhängigkeit von einer Preisuntergrenze, einem konzentrierten Käufer oder einer öffentlichen Garantie verringern. Durch die erhaltene Widerstandsfähigkeit kann der Wert zukünftiger Erweiterungen erhalten bleiben und die Fähigkeit des Projekts verbessert werden, einer erneuten Vertragsvergabe standzuhalten.

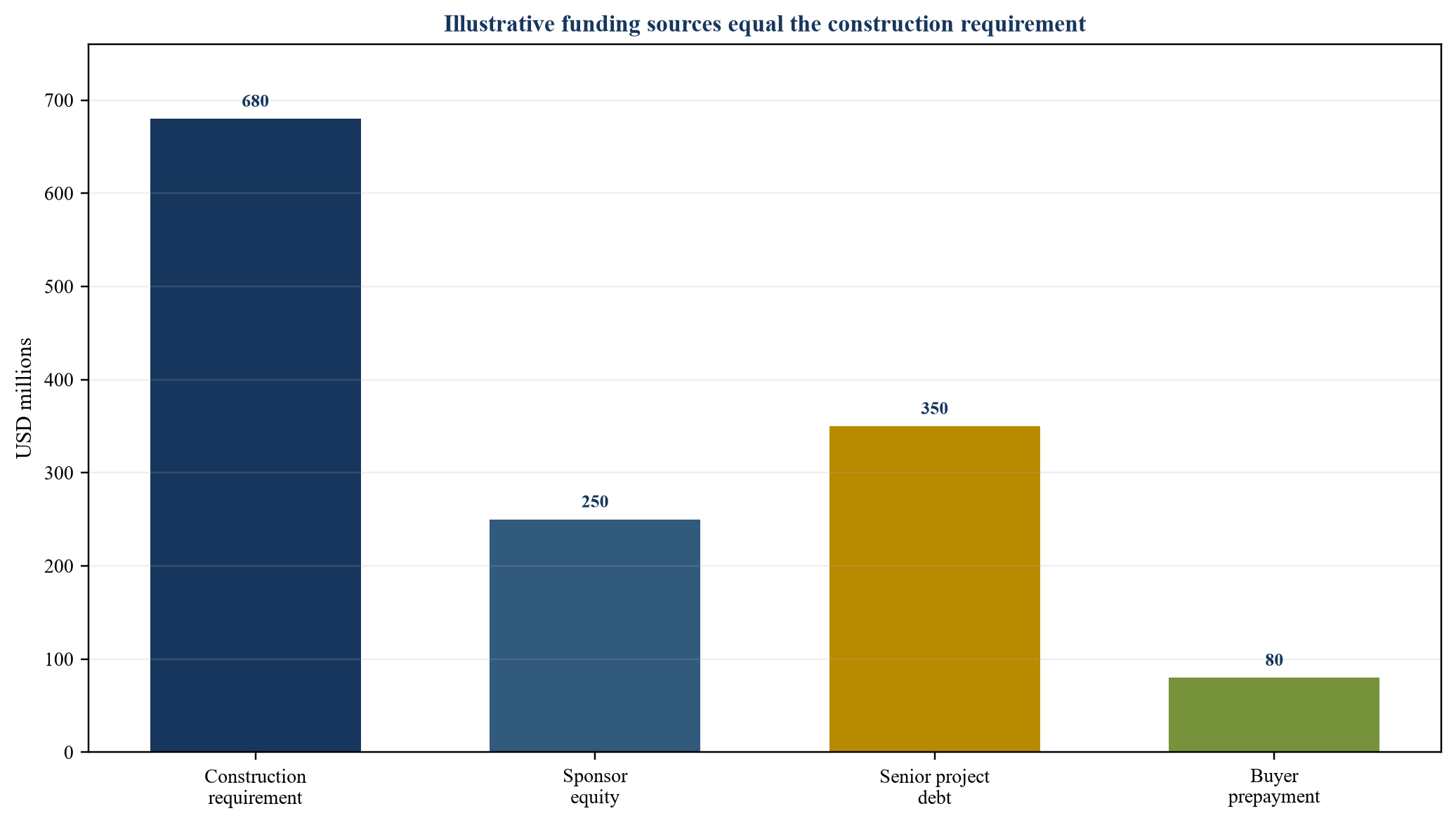

18. Stellen Sie ein hypothetisches Finanzierungspaket zusammen
Das hypothetische Projekt entwickelt eine Verarbeitungsanlage mit einem Gesamtbaubedarf von USD 680 million. Das vorgeschlagene Paket umfasst USD 250 million Eigenkapital des Sponsors, USD 350 million vorrangige Projektschulden und eine USD 80 million Vorauszahlung des Käufers. Zwei Käufer schließen einen Vertrag über 70 Prozent der geplanten qualifizierten Produktion für zwölf Jahre ab.
Das Modell geht von einer jährlichen stabilen verkaufsfähigen Produktion von 40.000 Tonnen, einem Eröffnungs-Benchmark-Preis von USD 24,000 pro Tonne und einem vertraglichen Netback in Höhe von 82 Prozent des Benchmarks nach Zahlungs- und Verarbeitungsanpassungen aus. Hierbei handelt es sich um veranschaulichende Annahmen des Managements und stellen keine beobachteten Preise, Projektprognosen oder Finanzierungsangebote dar.
Käufer A übernimmt 45 Prozent der geplanten Produktion und gibt eine Muttergarantie. Käufer B übernimmt 25 Prozent und stellt ein verlängerbares Bankakkreditiv in Höhe von neunzig Tagen der erwarteten Rechnungen aus. Die restlichen 30 Prozent werden über eine konservative Handelsroute mit zusätzlicher Logistik und Preisnachlässen modelliert.
Die vorgeschlagene vorrangige Anleihe hat eine Endlaufzeit von zehn Jahren nach Baubeginn, eine geregelte Tilgung und eine Schuldendienstrücklage von sechs Monaten. Die minimale modellierte Abdeckung beträgt im zentralen Fall das 1,42-fache. Die Finanzierungsentscheidung hängt immer noch von der Fertigstellung, der Qualifikation, dem Nachweis einer verantwortungsvollen Beschaffung, der Durchsetzbarkeit der Unterstützung und den kombinierten Nachteilen ab.

Bei allen Beträgen handelt es sich um veranschaulichende Annahmen des Managements in USD Millionen. Es handelt sich hierbei nicht um beobachtete Projektdaten, Prognosen, Angebote oder Anlageberatungen.
19. Betonen Sie Preis, Volumen und Kredit zusammen
Der zentrale Fall ist nur eine Referenz. Der Finanzierungsausschuss sollte Anlaufverzögerung, geringere Erholung, Produktrabatt, Benchmark-Rückgang, Käuferaufschub, Käuferausfall, Logistikunterbrechung, Wechselkursschwankungen und höhere Betriebskosten testen. Kombinierte Fälle sollten wirtschaftliche Zusammenhänge widerspiegeln und Doppelzählungen vermeiden.
| Szenario | Mindestdeckung | Höchster Liquiditätsbedarf | Erste Kontrollreaktion | Implikationen einer Entscheidung |
|---|---|---|---|---|
| Zentral | 1,42x | Keiner | Normale Überwachung | Unterstützt das vorgeschlagene Paket unter bestimmten Bedingungen |
| Sechsmonatige Verzögerung der Qualifikation | 1,23x | USD 38m | Ziehen Sie zugesagte Anlaufliquidität in Anspruch | Bestätigen Sie die Verfügbarkeit der Einrichtung durch Tests |
| Benchmark um 25 Prozent gesunken | 1,16x | USD 21m | Ausschüttungssperre und Bargelddurchsuchung | Überprüfen Sie das Mindestvolumen und den Händlerrabatt |
| Zahlungsausfall von Käufer B plus Preisstress | 0,98x | USD 64m | Akkreditivforderung und Bargeldfalle | Erfordert Ersatzplan und größere Liquidität |
| Kombinierte Bau- und Hochlaufbeanspruchung | 1,05x | USD 92m | Unterstützung bei Kostenüberschreitungen und Umschuldung | Gerechtigkeit und Eventualverbindlichkeiten müssen zugesagt werden |
Bei allen Werten handelt es sich um illustrative Annahmen des Managements. Die Deckung entspricht dem für den Schuldendienst verfügbaren Bargeld dividiert durch den geplanten vorrangigen Schuldendienst.
Das Modell sollte Vertragsauslöser, Reservenverwendung, Unterstützungsansprüche, Ausschüttungen und Cash Runway anzeigen. Es sollte temporären Zeitdruck von struktureller Unterdeckung unterscheiden. Eine Garantie oder ein Akkreditiv können für Liquidität sorgen; es kann kein dauerhaft unwirtschaftliches Produkt wiederherstellen.
Die Szenario-Governance sollte festlegen, wer Produktion, Lagerbestand, Absicherung, Kapitalausgaben, Käuferzuteilung oder Ausschüttungen ändern kann. Oftmals entscheidet die erste Reaktion darüber, ob aus einem überschaubaren Defizit ein Zahlungsausfall wird. Diese Maßnahmen sollten im Rahmen der Verträge und Finanzierungsdokumente durchführbar sein.
20. Strukturieren Sie die Vorauszahlungen des Käufers sorgfältig
Eine Vorauszahlung des Käufers gewährt einen Bargeldvorschuss für künftige Lieferungen. Es kann den Bau finanzieren und strategisches Engagement demonstrieren, es belastet aber auch die zukünftige Produktion und schafft Rückzahlungs- oder Lieferverpflichtungen. Zu den wirtschaftlichen Kosten sollten Rabatte, Zinsen, Gebühren, Produktzuteilung, Sicherheit und entgangene Marketingflexibilität gehören.
Die Struktur sollte festlegen, ob es sich bei dem Vorschuss um Schulden, aufgeschobene Einnahmen oder eine andere Verpflichtung nach geltendem Recht und Buchhaltung handelt. Es sollte die Amortisation durch Lieferungen, Barrückzahlungsereignisse, Zinsen, Steuern, Sicherheiten, Titel, höhere Gewalt, Kündigung und Aufrechnung des Käufers angeben.
Ältere Kreditgeber prüfen Priorität und Kontrolle. Der Vorauszahlungskäufer kann Sicherheiten für Inventar, Forderungen, Konten oder Projektvermögen verlangen. Die Bedingungen zwischen den Gläubigern sollten eine einseitige Durchsetzung verhindern, die den Betrieb oder die Bedienung vorrangiger Schulden stört. Sie sollten auch die berechtigten Lieferrechte des Käufers wahren.
Das Modell sollte die Vorauszahlung mit strategischem Eigenkapital, Streaming, Lizenzgebühren und vorrangigen Schulden vergleichen. Ein niedriger angegebener Zinssatz kann einen großen Rohstoffrabatt oder eine wertvolle Option verbergen. Bei der Entscheidung sollten ein gemeinsamer Bewertungsstichtag und ein gemeinsamer Szenariosatz verwendet werden.
21. Passen Sie die öffentliche Finanzierung und die Exportfinanzierung an das Risiko an
Die öffentlichen Finanzen können strategische Lieferketten durch Kredite, Garantien, Versicherungen, Exportkredite und politische Programme unterstützen. EXIM beschreibt Produkte für kritische Mineralien, einschließlich langfristiger Käuferfinanzierung, strukturierter Finanzierung und Projektfinanzierung, Betriebskapitalunterstützung und Lieferkettenprogrammen [3][4]. DFC gibt an, dass eine erhebliche Abnahme seine Finanzierungsbeteiligung abhängig von Projekt- und Kreditanforderungen beeinflussen kann [6].
Die Eignung sollte frühzeitig geprüft werden. Inhalt, Ziel, Eigentum, nationale Sicherheit, Umwelt-, Sozial-, Beschaffungs- und Länderanforderungen können den Zugriff bestimmen. Eine Interessenbekundung kann die Entwicklung leiten und bleibt dabei unverbindlich. Im Basisfinanzierungsfall sollten nur genehmigte und zugesagte Unterstützung anerkannt werden.
Die öffentliche Unterstützung sollte eine definierte Lücke wie politisches Risiko, Laufzeit, Käuferkredit, Fertigstellung oder förderfähige Ausrüstung schließen. Es sollte Produkt-, Kosten- oder Marktschwächen nicht verschleiern. Das Projekt sollte Gebühren, Bedingungen, Berichterstattung, politische Verpflichtungen und Restrisiko quantifizieren.
Der Finanzierungszeitplan sollte Antrag, Sorgfalt, öffentliche Konsultation, Genehmigung des Vorstands und Dokumentation widerspiegeln. Staatliche Unterstützung kann einen anderen kritischen Pfad haben als kommerzielle Schulden. Das Projekt benötigt einen Ersatz, wenn sich Förderfähigkeit, Betrag oder Zeitpunkt ändern.
22. Integrieren Sie verantwortungsvolle Beschaffung und Rückverfolgbarkeit
Käufer kritischer Mineralien benötigen zunehmend Nachweise zu Herkunft, Menschenrechten, Konflikten, Arbeit, Umwelt und Produktkette. Das OECD-Rahmenwerk fordert Managementsysteme, Risikoerkennung, -minderung, unabhängige Prüfung und Berichterstattung in relevanten Minerallieferketten [7][8][9]. Diese Verpflichtungen können zu Einkaufsbedingungen und damit zu Umsatzbedingungen werden.
Die Abnahme sollte den Standard, die Daten, die Prüfrechte, den Korrekturmaßnahmenprozess sowie die Konsequenzen für die Aussetzung und Beendigung festlegen. Umfassende Compliance-Darstellungen sollten in operative Systeme übersetzt werden. Das Projekt benötigt verantwortungsvolle Eigentümer, Lieferantenkontrollen, Beschwerdemechanismen und eine dokumentierte Eskalation.
Die Rückverfolgbarkeit sollte das Material durch Gewinnung, Verarbeitung, Transport, Mischung und Verkauf verfolgen. Technologie kann Aufzeichnungen unterstützen, aber Governance, Quellenüberprüfung und Datenqualität bleiben entscheidend. Das System sollte wirtschaftlich sensible Informationen schützen und gleichzeitig Käufer-, Kreditgeber- und rechtliche Anforderungen erfüllen.
Ein Misserfolg kann mehr als nur den Ruf beeinträchtigen. Dies kann die Qualifizierung verzögern, eine Ablehnung auslösen, die Zahlung aussetzen, Finanzierungszusagen verletzen oder alternative Käufer einschränken. Das Downside-Modell sollte die operativen und liquiditätsbezogenen Auswirkungen eines schwerwiegenden Compliance-Ereignisses berücksichtigen.
23. Bringen Sie ökologische und soziale Leistung mit Finanzen in Einklang
Bergbau und Verarbeitung können erhebliche Auswirkungen auf Land, Wasser, Artenvielfalt, Gemeinschaften, Arbeitskräfte, Abraumhalden und Stilllegung haben. Die Arbeit der IFC an Projekten für kritische Mineralien zeigt, wie die Ausrichtung auf Leistungsstandards Teil der Vorbereitung auf internationale Finanzierungen sein kann [12]. Projektspezifische Anforderungen unterliegen weiterhin der formellen Prüfung und Genehmigung.
Der Finanzierungsfall sollte Genehmigungen, Folgenabschätzung, Einbindung von Interessengruppen, Landzugang, Umsiedlung, gegebenenfalls indigene Völker, Artenvielfalt, Wasser, Abraumhalden, Notfallmaßnahmen und Stilllegungsfinanzierung umfassen. Technische und finanzielle Modelle sollten konsistente Kosten und Zeitpläne für die Schadensbegrenzung verwenden.
Die Standards des Käufers können über das Recht des Gastlandes hinausgehen. Bei der Abnahme sollten vage Verpflichtungen vermieden werden, die eine nach eigenem Ermessen erfolgende Beendigung ermöglichen, während dem Projekt kein klarer Compliance-Weg fehlt. Standards, Nachweise, Heilungsfristen und unabhängige Überprüfungen sollten mit rechtlicher und fachlicher Beratung definiert werden.
Die Leistung der Gemeinschaft und der Umwelt kann sich auf Zeitplan, Leistung und Betriebsgenehmigung auswirken. Dabei handelt es sich um Cashflow- und Fertigstellungsrisiken. Sie gehören in das Kreditgebermodell, das Notfall- und Berichtssystem und nicht in einen separaten narrativen Anhang.
24. Kontrollieren Sie die Sicherheit und die Rechte zwischen Gläubigern
Das Sicherheitspaket kann Anteile, Lizenzen, sofern zulässig, Projektvermögenswerte, Konten, Forderungen, Inventar, Materialverträge, Versicherungen und Sponsorenunterstützung umfassen. Bei der rechtlichen Prüfung sollte es um Entstehung, Vervollkommnung, Priorität, Durchsetzung, Insolvenz, staatliche Zustimmung und Übertragungsbeschränkungen gehen.
| Arbeitsstream | Mindestbeweise | Unabhängige Herausforderung | Genehmigungsausgabe |
|---|---|---|---|
| Technisch | Ressourcen- oder Rohstoff-, Design-, Zeitplan-, Budget- und Abschlusstests | Unabhängiger Ingenieur und Modellaudit | Bankfähigkeitsmemorandum |
| Kommerziell | Spezifikationen, Qualifikation, Abnahmen, Logistik und Marktalternativen | Technische, marktbezogene und rechtliche Prüfung | Fall der Vertragseinnahmen |
| Kredit | Käuferkonten, Limits, Garantien und Ersatzplan | Überprüfung durch den Kreditausschuss | Genehmigtes Kontrahentenrisiko |
| Nachhaltigkeit | Genehmigungen, Standards, Rückverfolgbarkeit und Aktionspläne | Umwelt- und Sozialprüfung | Bedingungen und Überwachungsplan |
| Finanzierung | Quellen, Schuldenkapazität, Reserven, Sicherheiten und Bedingungen zwischen Gläubigern | Kreditgeber-, Steuer- und Rechtsprüfung | Ausführbares Finanzierungspaket |
| Schließen | Bedingungen, Geldfluss, Perfektion und Berichtskontrollen | Verifizierung und Board-Review | Zeichnen und schließen Sie die Autorität |
Das Register sollte auf das Mineral, die Projektphase, die Gerichtsbarkeit und die Finanzierungsanbieter zugeschnitten sein.
Die Abnahme muss nach der Vollstreckung abtretbar oder anderweitig für Kreditgeber verfügbar sein, vorbehaltlich angemessener Käuferschutzmaßnahmen. Einschränkungen, Zustimmungsrechte und Kündigungen bei Kontrollwechsel können den Wert der Sicherheiten beeinträchtigen. Durch direkte Vereinbarungen können Kündigungs-, Nachbesserungs- und Einspringungsrechte festgelegt werden.
Die Bedingungen zwischen den Gläubigern sollten vorrangige Verbindlichkeiten, Betriebskapital, Vorauszahlung des Käufers, Absicherung, Ausrüstungsfinanzierung und öffentliche Unterstützung in Einklang bringen. Sie sollten Zahlungspriorität, Stillstand, Durchsetzung, Produktlieferung, Erlös, Heilung und Abstimmung regeln. Ein Konflikt auf Termsheet-Ebene sollte gelöst werden, bevor die Dokumentation vorangetrieben wird.
25. Verwalten Sie Währungs-, Zins- und Rohstoffrisiken
Das Projekt kann Einnahmen in einer Währung erzielen und gleichzeitig Bau-, Betriebs-, Steuer- und Schuldenverpflichtungen in anderen Währungen begleichen. Das Modell sollte jeden wesentlichen Cashflow nach Nennwert, Zahlungswährung und Umrechnungszeitpunkt abbilden. Eine Dollar-Benchmark garantiert nicht die Einziehung von Dollar, wenn Abwicklungs- oder Transferbeschränkungen gelten.
Die Rohstoffabsicherung kann die Abnahme ergänzen, wenn liquide Instrumente und Governance vorhanden sind. Das Projekt sollte Zweck, geeignete Instrumente, Gegenparteien, Sicherheiten, Laufzeit, Volumengrenzen, Buchhaltung und Beendigung definieren. Die Absicherung sollte den Schuldendienst schützen und nicht zu spekulativem Risiko führen.
Das Zinsrisiko hängt von der Schuldenbasis und dem Zeitplan für die Bauzeichnung ab. Feste, variable und abgesicherte Strukturen sollten im Hinblick auf Gesamtkosten, Sicherheiten, Bruch- und Verlustdeckung verglichen werden. Eine Käuferuntergrenze und eine Rohstoffabsicherung sollten gemeinsam modelliert werden, um eine Überschneidung des Schutzes zu vermeiden.
Das Grundrisiko bleibt bestehen, wenn Produkt, Standort, Qualität oder Zeitpunkt von der Referenz abweichen. Der Finanzierungsausschuss sollte die Benchmark- und realisierte Netback-Sensitivitäten getrennt betrachten. Für verbleibende Währungs-, Kurs- und Rohstoffrisiken sollten Grenzen, Eigentümer und Meldeauslöser festgelegt werden.
26. Führen Sie eine kontrollierte Roadmap durch

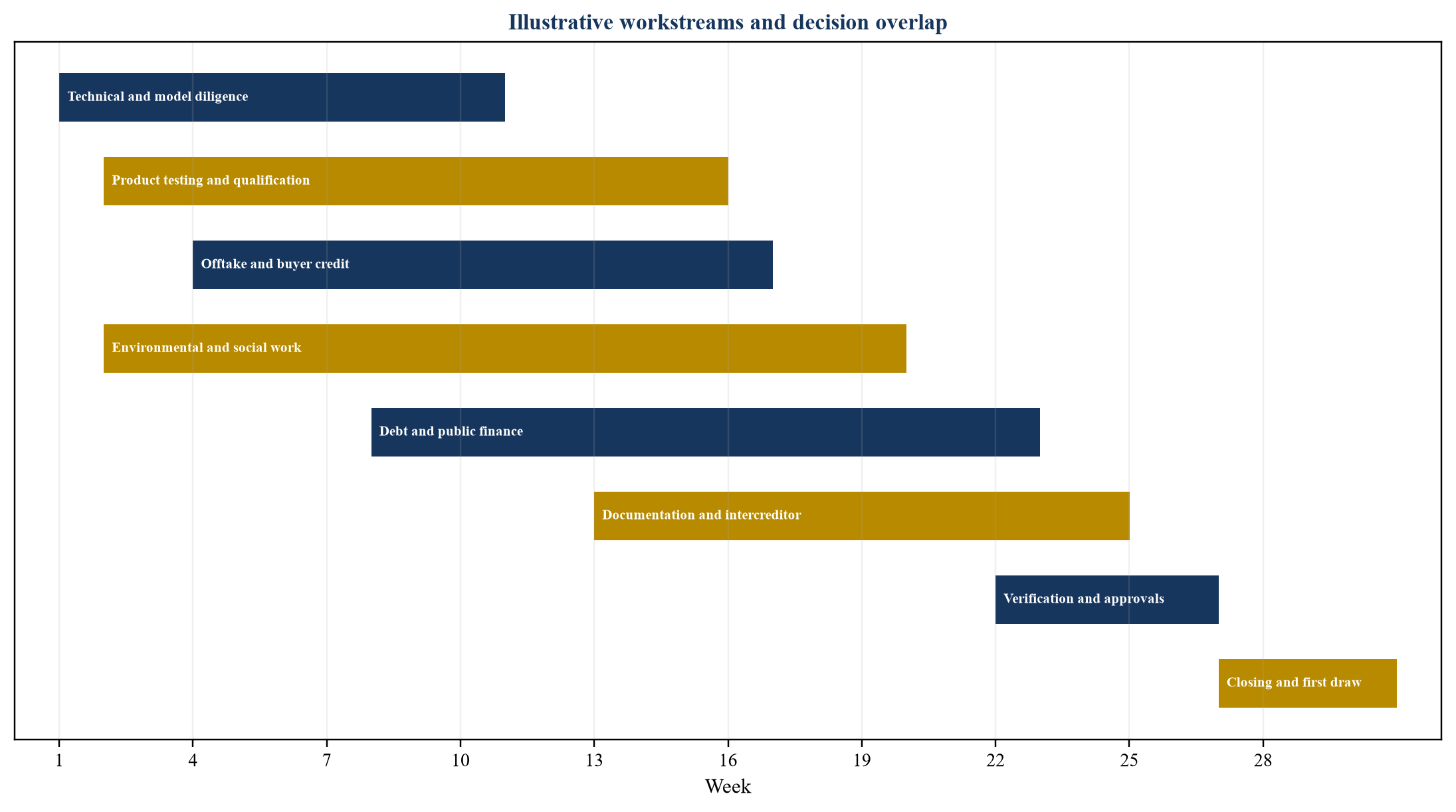

Der Transaktionsplan sollte technische Sorgfalt, Genehmigungen, Produkttests, Abnahme, Käuferkredit, Finanzierung, öffentliche Unterstützung, Umwelt- und Sozialarbeit, Dokumentation und Abschluss umfassen. Jede Abhängigkeit sollte einen Eigentümer, eine Beweisausgabe und ein Entscheidungsdatum haben.
Ein kontrolliertes Modell und ein genehmigtes Term Sheet sollten die Verhandlungen regeln. Änderungen in Bezug auf Menge, Preis, Untergrenze, Laufzeit, Unterstützung, Vorauszahlung, Schulden, Rücklage oder Sicherheit sollten durch das Modell und die Risikoallokation erfolgen. Die Versionskontrolle ist Teil der Transaktions-Governance.
Die Überprüfung sollte jede wesentliche Aussage umfassen, die Kreditgebern, Käufern, öffentlichen Stellen und dem Vorstand vorgelegt wird. In der Aufzeichnung sollten Quelle, Prüfer, Ausnahme und Genehmigung angegeben sein. Wesentliche ungelöste Probleme sollten sichtbar bleiben und nicht durch Formulierungen aufgeweicht werden.
Der kritische Pfad sollte Long-Stop-Termine und Fallback-Entscheidungen umfassen. Wenn sich die Qualifizierung, die Genehmigung des Käufers, die öffentlichen Finanzen oder Genehmigungen verzögern, benötigt das Projekt eine finanzierte Reaktion. Neustartbedingungen sollten angeben, welche Beweise ablaufen und aktualisiert werden müssen.

Der Zeitplan dient der Veranschaulichung und sollte an die Projektnachweise, Genehmigungen, Gegenparteien und Finanzprozesse angepasst werden.
27. Bereiten Sie sich auf einen Misserfolg und eine Neuvergabe vor
Das Projekt sollte wissen, wie es reagiert, wenn ein Käufer nicht unterzeichnet, die Qualifikation nicht erfüllt, die Zahlung verzögert, eine Neuverhandlung anstrebt oder kündigt. Zu den Alternativen können Ersatzkäufer, reduzierter Bauumfang, gestaffelte Inbetriebnahme, zusätzliches Eigenkapital, Bestandsfinanzierung, Überbrückungsliquidität oder Aufschub gehören.
Im Neuvertragsplan sollten qualifizierte Alternativkäufer, Muster- und Genehmigungsanforderungen, Transportwege, Preisnachlässe, Vertragslaufzeit und Cash Runway aufgeführt sein. Es sollte einen liquiden Rohstoff mit breiten Märkten von einem spezialisierten Produkt unterscheiden, das eine langwierige Kundengenehmigung erfordert.
Die Kommunikation zwischen Kreditgebern, öffentlichen Stellen, Auftragnehmern, Gemeinden und anderen Käufern sollte kontrolliert werden. Ungenaue oder inkonsistente Erklärungen können der späteren Finanzierung schaden. Offenlegungspflichten und Vertraulichkeit sollten überprüft werden, bevor es zu einem Verzug oder Streit kommt.
Der Vorstand sollte Auszahlungsschwellen genehmigen. Ein Projekt sollte in der Lage sein, eine Abnahme abzulehnen, die einen übermäßigen Wert oder eine übermäßige Kontrolle überträgt, nur weil die Finanzierung vorgezogen ist. Der Notfallplan bietet dem Management an diesem Entscheidungspunkt eine glaubwürdige Alternative.
28. Regelung der Dauerschuldverhältnisse nach dem Abschluss
Die Überwachung nach dem Abschluss sollte Bau, Budget, Zeitplan, Qualifikation, Lieferungen, Preise, Rechnungen, Inkasso, Käuferkredit, Compliance, Reserven, Vereinbarungen und Support verfolgen. Das Berichtspaket sollte die tatsächlichen Ergebnisse mit dem genehmigten Finanzierungsfall vergleichen.
Das Projekt sollte einen Vertragskalender für Nominierungen, Prognosen, Preiszeiträume, Tests, Rechnungen, Kreditverlängerungen, Bekanntmachungen, Prüfungen und Wiedereröffnungen führen. Versäumte Verfahrensschritte können selbst bei guter Wirtschaftsleistung zu einer Schwächung der Rechte führen. Es sollten Eigentümer und Ersatzeigentümer zugewiesen werden.
Für die Berichterstattung von Käufern und Kreditgebern sollten einheitliche Definitionen verwendet werden. Produktion, verkaufsfähige Produktion, gelieferte Menge, akzeptierte Menge und bezahlte Menge sind unterschiedliche Messgrößen. Der Abgleich von der physischen Produktion bis zum Bargeldeinzug sollte eine ständige Kontrolle sein.
Der Vorstand sollte den realisierten Finanzierungswert nach der Inbetriebnahme und danach jährlich überprüfen. Es sollte Preis, Netback, Volumen, Supportkosten, Schuldendienst, Liquidität und Flexibilität mit dem Originalfall vergleichen. Die Überprüfung informiert über Änderungen, Refinanzierungen und zukünftige Vertragsabschlüsse.
29. Bauen Sie Optionalität auf, ohne den Basisfall zu schwächen
Der Wert eines Projekts kann durch freie Produktion, mehrere Produkte, alternative Lieferpunkte, Verarbeitungsflexibilität und Erweiterungsrechte erhalten bleiben. Die Optionalität sollte bewusst gestaltet und getrennt von der Basisverschuldungskapazität bewertet werden.
Eine Abnahme, die die gesamte Produktion abdeckt, kann die frühe Finanzierbarkeit maximieren und gleichzeitig zukünftige Marketing- und strategische Entscheidungen einschränken. Ein kleinerer vertraglich vereinbarter Anteil kann das Aufwärtspotenzial bewahren, aber das Händlerengagement erhöhen. Bei der Entscheidung sollte der Finanzierungswert mit dem wirtschaftlichen Wert der erhaltenen Flexibilität unter gängigen Szenarien verglichen werden.
Die Expansion sollte nicht von Rechten abhängen, die den Käufern bereits gewährt wurden, es sei denn, der Vertrag und die Finanzierung erlauben dies. Vorkaufsrechte, Matching-Rechte, Exklusivitäts- und Kontrollwechselbestimmungen können sich auf zukünftige Kapitalbeschaffungen oder M&A auswirken. Ihre Wertübertragung sollte bei der Aushandlung von Preis und Support berücksichtigt werden.
Im Vorstandspapier sollte angegeben werden, welche Option beibehalten, gewährt oder an Bedingungen geknüpft wird. Der zukünftige Wert sollte nicht zur Rechtfertigung von Bauschulden herangezogen werden, es sei denn, er wird entsprechend nachgewiesen. Es kann eine Equity-These und eine spätere Refinanzierung nach Feststellung der Performance unterstützen.
30. Wenden Sie das Rahmenwerk durch eine disziplinierte Vorstandsentscheidung an
Das endgültige Vorstandspapier sollte mit der beantragten Entscheidung und Befugnis beginnen. Darin sollten Projektumfang, Produkt, Käufer, Vertragsvolumen, Preisformel, Laufzeit, Unterstützung, Baukosten, Finanzierungsquellen, Schulden, Rücklagen, Sicherheit, Bedingungen und Zeitplan angegeben werden. Es sollte ermitteln, welche Bedingungen noch verhandelt werden müssen und innerhalb welcher Grenzen das Management agieren kann.
Der Beweisanhang sollte eine Rekonstruktion der Transaktion ermöglichen. Dazu gehören technische Berichte, Produkt- und Qualifikationsunterlagen, Verträge, Käuferkredite, Marktanalysen, Logistik, verantwortungsvolle Beschaffungssysteme, Umwelt- und Sozialarbeit, das integrierte Modell, Finanzierungsbedingungen, Rechtsgutachten, Steuerberatung, Sicherheiten, Bedingungen zwischen Gläubigern und Notfallpläne.
Beim Routenvergleich sollten gemeinsame Annahmen für Projektschulden, Unternehmensschulden, strategisches Eigenkapital, Vorauszahlung, Streaming, Lizenzgebühren und stufenweise Entwicklung berücksichtigt werden. Es sollte Rabatte, Gebühren, Reserven, Unterstützung, Steuern, Flexibilität, Kontrollrechte und Ausführungswahrscheinlichkeit umfassen. Eine Route sollte nicht billig erscheinen, weil ihre Rohstoff- oder Governance-Kosten weggelassen werden.
Die Wertbrücke soll die Bruttobaufinanzierung mit dem Nettoprojektwert in Einklang bringen. Darin sollten Zinsen, Gebühren, Preiszugeständnisse, Käuferoptionen, Supportkosten, Betriebskapital sowie die verbleibende Widerstandsfähigkeit nach oben und unten aufgeführt sein. Der Wert, der von einer zukünftigen Refinanzierung oder einer nicht zugesagten Erweiterung abhängt, sollte vom bei Abschluss gesicherten Wert getrennt werden.
Die Risikoakzeptanz sollte explizit sein. Das Papier sollte verbleibende technische Risiken, Qualifikationsrisiken, Preis-, Volumen-, Käufer-, Logistik-, Währungs-, Umwelt-, Sozial- und Durchsetzungsrisiken auflisten. Für jedes Element sollten Eigentümer, Indikator, Auslöser und genehmigte Reaktion angegeben sein. Eine Offenlegung ohne ausführbare Antwort begründet keine Kontrolle.
Der Abschlussbericht soll die ausgeführten Unterlagen mit dem genehmigten Fall abgleichen. Es sollte Bedingungen, Eigenkapital, Schulden, Vorauszahlung, Sicherheit, Rücklagen, Kreditunterstützung, Genehmigungen und Mittelfluss bestätigen. Abweichungen sollten quantifiziert und genehmigt werden. Dies schafft die Grundlage für die weitere Überwachung und spätere Refinanzierung.
Eine abnahmegestützte Finanzierung kann strategische Nachfrage in Baukapital umwandeln, wenn physische Lieferung, vertragliche Zahlung und Kreditunterstützung als ein System funktionieren. Das Ergebnis sollte anhand fertiggestellter Vermögenswerte, akzeptierter Produkte, gesammelter Barmittel, belastbarer Schuldentilgung und erhaltener Fähigkeit gemessen werden, auf Technologie-, Preis- oder Käuferänderungen zu reagieren.
Quellen
- Internationale Energieagentur, Global Critical Minerals Outlook 2025, 21. Mai 2025. Lesen Sie die Primärquelle
- U.S. Geological Survey, Mineral Commodity Summaries 2026, Version 1.3, Mai 2026. Lesen Sie die Primärquelle
- Export-Import-Bank der Vereinigten Staaten, EXIM-Unterstützung für Transaktionen mit kritischen Mineralien. Lesen Sie die Primärquelle
- Export-Import-Bank der Vereinigten Staaten, Supply Chain Resiliency Initiative. Lesen Sie die Primärquelle
- Export-Import Bank der Vereinigten Staaten, Richtlinien für die Einreichung eines erfolgreichen Projektfinanzierungsantrags. Lesen Sie die Primärquelle
- U.S. International Development Finance Corporation, Finanzierungsbedingungen und -prozesse. Lesen Sie die Primärquelle
- OECD, Due Diligence Essentials for Responsible Minerals, 26. Februar 2026. Lesen Sie die Primärquelle
- OECD, Due Diligence Guidance for Responsible Supply Chains of Minerals from Conflict-Affected and High-Risk Areas, dritte Auflage. Lesen Sie die Primärquelle
- OECD, Handbuch zur ökologischen Sorgfaltspflicht in Minerallieferketten, 2023. Lesen Sie die Primärquelle
- Europäische Kommission, Europäisches Gesetz über kritische Rohstoffe. Lesen Sie die Primärquelle
- Europäische Kommission, RESourceEU-Aktionsplan, 3. Dezember 2025. Lesen Sie die Primärquelle
- International Finance Corporation, IFC unterstützt McEwen Copper bei der nachhaltigen Finanzierung von Los Azules, 24. September 2025. Lesen Sie die Primärquelle
- Initiative zur Transparenz der Rohstoffindustrie, Vertragstransparenz. Lesen Sie die Primärquelle
- Weltbank, Afrikas Ressourcenzukunft, 2024. Lesen Sie die Primärquelle
- International Finance Corporation, Leistungsstandards für ökologische und soziale Nachhaltigkeit, 2012. Lesen Sie die Primärquelle
- Weltbankgruppe, Umwelt-, Gesundheits- und Sicherheitsrichtlinien für den Bergbau, 2007. Lesen Sie die Primärquelle
- The Equator Principles Association, Equator Principles EP4, Juli 2020. Lesen Sie die Primärquelle
- Das Weiße Haus, Sofortmaßnahmen zur Steigerung der amerikanischen Mineralproduktion, Executive Order 14241, 20. März 2025. Lesen Sie die Primärquelle
