Einführung
Das Entwicklungsversprechen eines großen Rechenzentrumsstandorts wird normalerweise durch endgültige Megawatt, Hektar, Gebäude oder Gesamtinvestitionen ausgedrückt. Ein Kreditgeber stellt eine enger gefasste Frage: Welche Ausgaben können aus einem abgeschlossenen Modul, das durch durchsetzbare Kundenzahlungen unterstützt wird, zurückerstattet werden? Der Unterschied zwischen endgültiger Kapazität und finanzierbarer Kapazität wird deutlich, wenn ein Campus teure gemeinsame Umspannwerke, Übertragungsanlagen, Straßen, Wassersysteme, Glasfaserrouten und Sicherheitsinfrastruktur benötigt, bevor der erste Kunde in Betrieb geht.
Das Ausmaß und die Geschwindigkeit der Nachfrage machen eine disziplinierte Phaseneinteilung zum Material. Die Internationale Energieagentur schätzte, dass Rechenzentren im Jahr 2024 weltweit etwa 415 TWh verbrauchten und prognostizierte in ihrem Basisszenario für 2025 etwa 945 TWh im Jahr 2030 [1-4]. Das US-Energieministerium meldete im Jahr 2023 einen Stromverbrauch von US-Rechenzentren von etwa 176 TWh und schätzte die Spanne auf 325 TWh bis 580 TWh im Jahr 2028 [5-7]. Diese Schätzungen auf Systemebene untermauern den Investitionsbedarf. Sie beweisen nicht, dass ein bestimmtes 60-Megawatt-Modul rechtzeitig Strom erhält, kreditwürdige Kunden gewinnt oder seinen Zielpreis erreicht.
Aktuelle öffentliche Einreichungen zeigen, wie Entwickler abgestufte Kapazitäten, Ankerverträge, Mieterbeiträge und Finanzierung auf Projektebene beschreiben. In einer SEC-Einreichung aus dem Jahr 2026 wurden ein 40-Megawatt-Ankervertrag, ein modularer Plan und eine mögliche Erweiterung nach der ersten Bereitstellung beschrieben; ein anderer beschrieb einen stufenweisen Prozess von der Strombeschaffung und Genehmigung bis hin zur Baufinanzierung [34–43]. Solche Offenlegungen sind transaktionsspezifisch und unterliegen ihren eigenen Annahmen und Risiken. Sie veranschaulichen, warum die Förderfähigkeit auf dokumentarischen Beweisen und nicht auf einem breiten Marktnarrativ basieren sollte.
Auch die Zuverlässigkeitsbehörden verschärfen die Beweislage bei großen Ladungen. Die Materialien von NERC identifizieren ein schnelles Lastwachstum und Prognoseunsicherheiten [11–13]. ERCOT wendet spezielle Anforderungen für große Lasten an, während PJM die Prüfung vorgeschlagener Erweiterungen für Rechenzentren verstärkt hat [14–20]. Ein Modul kann nicht allein deshalb als finanzierbarer Strombedarf behandelt werden, weil es in einer Entwicklungspipeline erscheint. Zu den relevanten Nachweisen gehören verbindliche Leistungsrechte, geförderte Netzarbeiten, Inbetriebnahmepflichten und Betriebsgrenzen.
Dieses Dokument richtet sich an Sponsoren, Versorgungsunternehmen, Rechenzentrumsbetreiber, Infrastrukturfonds, Banken, private Kreditfonds, Kunden und Berater. Es bietet einen Transaktions- und Kreditrahmen. Es handelt sich nicht um Rechts-, Steuer-, Buchhaltungs-, Regulierungs-, Ingenieur-, Umwelt- oder Anlageberatung. Jedes Projekt erfordert eine aktuelle Fachanalyse seiner Verträge, Gerichtsbarkeit, Vermögenswerte und Gegenparteien.

1 Definieren Sie das Modul als finanzierbare Einheit
Der Finanzierungsprozess sollte mit einem Modulverzeichnis und nicht mit einer endgültigen Campus-Überschrift beginnen. Für jedes Modul sollten eine definierte IT-Last, ein Bruttostrombedarf, eine Stellfläche, ein technischer Standard, eine Kundenzuteilung, Kosten, ein Liefertermin und eine Abnahmeroute definiert sein. Geteilte Werke sollten separat gezeigt werden. Durch diese Struktur lässt sich feststellen, welche Ausgaben jetzt erforderlich sind und welche Ausgaben eine Option für zukünftige Erweiterungen bewahren.
Die rechtliche Struktur kann dann über die Modulkarte gelegt werden. Eine Zweckgesellschaft kann Eigentümer des gesamten Campus sein; Eine andere Struktur kann jede Phase einem separaten Kreditnehmer zuordnen. Bei beiden Ansätzen sollte die Verbindung zwischen den finanzierten Vermögenswerten und dem Geld ihrer Kunden gewahrt bleiben. Cross-Defaults, gemeinsame Sicherheit, konzerninterne Gebühren und Zugriffsrechte sollten die physische Abhängigkeit widerspiegeln, ohne dass eine spekulative Phase ein abgeschlossenes Modul erschöpft.
Der Kreditausschuss sollte das Mindestmodul ermitteln, das eine abrechenbare Leistung erbringen kann. Eine angetriebene Shell kann eine Miete unterstützen, bevor die Computerausrüstung des Kunden installiert wird, während ein schlüsselfertiger Service zusätzliche Plattform- und Betriebsfähigkeiten erfordert. Der finanzierte Umfang sollte dem versprochenen Produkt entsprechen. Jede Upstream-Abhängigkeit und jedes Downstream-Erfassungsrecht sollte im Gate-Datensatz erscheinen.

Vorgeschlagene Finanzierungssequenz; Jeder Übergang erfordert projektspezifische Nachweise.
Die Karte sollte im Verlauf der Transaktion kontrolliert werden. Eine Änderung der Erzeugungstechnologie, der Netzroute, der Campus-Phasenlage, der Gerätedichte oder der Kundenspezifikation kann sich auf mehrere Verträge und Einrichtungen auswirken. Der Änderungskontrollprozess sollte seine Auswirkungen auf Kapazität, Zeitplan, Kosten, Bargeld, Sicherheit und Kreditgeberkonditionen zeigen.
| Kostenschicht | Kernbeweise | Primäres Risiko | Auswirkungen auf die Finanzierung |
|---|---|---|---|
| Entwicklung | Land, Design, Genehmigungen, Studien und Stromroute | ausgeben, bevor ein finanzierbares Modul existiert | Sponsorkapital oder begrenzte Entwicklungsfazilität |
| Gemeinsame Infrastruktur | Umspannwerke, Straßen, Wasser, Glasfaser und Sicherheit | Spätere Module werden nicht fortgesetzt | Ordnen Sie dem aktuellen Modul nur unterstützbare Freigaben zu |
| Direktmodul funktioniert | Rohbau, Kühlung, Elektrik und Ausstattung | Kosten und Fertigstellung | Zertifizierter Bauzeichner mit Restausreichendprüfung |
| kundenspezifische Arbeiten | Ausgeführte Spezifikationen und Änderungskontrolle | Stornierung oder maßgeschneiderte Wiederherstellung | Kundenbeitrag oder geschützter Vorschuss |
| Betriebsplattform | Personal, Software, Cyber, Versicherungen und Lizenzen | Kontinuität und Transfer | Laufzeitfinanzierung nach Nachweis der Dienstfähigkeit |
| spätere Module | genehmigtes Konzept und Erweiterungsrechte | Nachfrage, Zeitpunkt und Finanzierung bleiben offen | Als eigenkapitalfinanzierte Option behalten, bis das Gate erreicht ist |
Vorgeschlagene Sorgfaltsstruktur; Eigentums- und Finanzierungsabschlüsse erfordern ausgeführte Nachweise.
2 Stellen Sie für jedes Modul eine zuverlässige Stromversorgung her
Das Projekt sollte jede Phase des Stromzugangs unterscheiden. Angefragte Megawatt sind keine untersuchten Megawatt. Die untersuchte Kapazität ist keine reservierte Kapazität. Die reservierte Kapazität stellt keine verbindliche Leistungsverpflichtung dar. Ein unterzeichneter Zusammenschaltungs- oder Servicevertrag kann weiterhin von Netzwerk-Upgrades, Anzahlungen, Baumeilensteinen, Inbetriebnahme und Betriebsbedingungen abhängen. Die unter Spannung stehende Kapazität kann unterbrechbar, begrenzbar oder durch Ramp- und Ride-Through-Anforderungen begrenzt sein.
Das Stromregister sollte den Messpunkt, die Spannung, den maximalen Import, den Export, die Rampe, den Leistungsfaktor, die Zuverlässigkeitsklasse, die Kürzungspriorität, die Inbetriebnahmereihenfolge, die Verantwortung für die Netzwerkaktualisierung, die Kaution, wiederkehrende Gebühren und das Langzeitstoppdatum aufzeichnen. Es sollte ermittelt werden, welcher Partei die einzelnen Umspannwerke und Leitungen gehören, wer die Schutzausrüstung betreibt und wie sich Ausfälle oder Netzanweisungen auf den Kundenservice auswirken.
Großlastprozesse verändern sich. Die genehmigten Überarbeitungen von ERCOT führten zu spezifischen Studien-, Modellierungs-, Verifizierungs- und Inbetriebnahmeanforderungen für große Lasten [17–20]. Die PJM-Materialien für 2026 zeigen sowohl ein signifikantes langfristiges Lastwachstum als auch eine genauere Prüfung der vorgeschlagenen Erweiterungen für Rechenzentren [14–16]. Die Arbeit von NERC unterstreicht die Notwendigkeit, kollektives Verhalten zu modellieren, einschließlich der schnellen Trennung bei Übertragungsstörungen [11–13]. Diese Entwicklungen unterstützen eine konservative Unterscheidung zwischen einer Projektpipeline und einer Macht, die Schulden unterstützen kann.
Das Projekt sollte auch das Ziel der Unternehmensmacht identifizieren. Ein Kunde benötigt möglicherweise eine angegebene Serviceverfügbarkeit, während der Campus auf Netzstrom, dedizierte Erzeugung, Speicherung und Backup mit unterschiedlichen Ausfallmodi angewiesen ist. Die Festigkeit sollte durch eine Betriebsstudie nachgewiesen werden, die den normalen Versand, geplante Wartungsarbeiten, erzwungene Ausfälle, Netzunterbrechungen, Kraftstoffengpässe, extreme Wetterbedingungen und Schwarzstarts umfasst. In der Studie sollte angegeben werden, wie viel Rechenleistung unter den jeweiligen Bedingungen noch verfügbar ist und ob der Kundenvertrag eine Kürzung zulässt.
Die Beschaffung sollte der Evidenzkurve folgen. Komponenten mit langer Vorlaufzeit für Modul 1 erfordern möglicherweise eine frühzeitige Zusage, Bauschulden sollten jedoch nicht ausschließlich auf der Grundlage zukünftiger Leistungserwartungen in Anspruch genommen werden. Auslosungskonditionen können Bestellungen mit erreichten Interconnection-, Kunden- und Modulmeilensteinen verknüpfen. In einer Lagereinrichtung können rückzahlbare oder gesicherte Kautionen hinterlegt werden, während die Laufzeitschuld auf Lieferung, Installation, Inbetriebnahme und Abnahme wartet.
3 Marktzinsen in zulässige vertragliche Nachfrage umwandeln
Das Nachfrageregister sollte jeden Kundenausdruck nach Rechtsstatus, Kapazität, Standort, Leistungsspezifikation, erwartetem Beginn, Laufzeit, Preis, Kreditunterstützung, Anzahlung, Genehmigungsstatus und Bedingungen klassifizieren. Ohne ein klares Statusfeld können ein Marketinggespräch und ein ausgeführter Mietvertrag nicht in derselben Zeile stehen. Das Register sollte zwischen Anfrage, unverbindlicher Angabe, reservierter Kapazität, ausgeführtem Vertrag, installierter Kundenausrüstung, angenommener Leistung, abgerechneter Leistung und eingezogenem Bargeld unterscheiden.
Vertraglich vereinbarte Megawatt sollten erst nach einer Prüfung der Bankfähigkeit förderfähig sein. Der Kunde muss über die Befugnis zur Ausführung, einen definierten Service und Standort, eine messbare Kapazität, ein Lieferfenster, einen Annahmeprozess, Zahlungsverpflichtungen, Kreditunterstützung und Rechtsmittel verfügen. Kündigungsrechte, aufschiebende Bedingungen, Rampenoptionen, Volumenflexibilität und Servicegutschriften können den Betrag oder die Dauer der Schuldenunterstützung reduzieren. Ein Vertrag mit einem hohen Gesamtwert kann vor der Annahme nur wenig anrechenbares Geld einbringen.
Der Kreditgeber sollte die Konzentration nach Kundengruppe, Bürge, Auslastung, Branche und Ablaufdatum testen. Mehrere Zweckkunden können sich einen Wirtschaftssponsor teilen. Ein einzelner Hyperscaler kann die langfristige Finanzierung unterstützen und gleichzeitig für Erneuerung und Verhandlungskonzentration sorgen. Ein Portfolio kleinerer Kunden kann die Kreditwürdigkeit diversifizieren und gleichzeitig die Ausstattungs-, Verkaufs-, Abwanderungs- und Inkassokosten erhöhen. Die relevante Messgröße ist die risikoadjustierte Nettoliquidität und nicht die vertraglich vereinbarte Bruttokapazität.
Bedarfsnachweise sollten mit dem Bauprogramm verknüpft werden. In einem Kundenvertrag sollten das Modul, das zugesagte Datum, die technische Dichte, die Kühlmethode, die Netzwerkroute und die Stromaufbereitung festgelegt werden. Änderungen an der Rackdichte, der Flüssigkeitskühlung, der Redundanz, der Sicherheit oder der Konnektivität können sich auf Design und Kosten auswirken. Eine Reservierung sollte keine vollständige Bautranche eröffnen, wenn die verbleibenden Konditionen des Kunden es zulassen, dass er aufgibt, bevor eine angemessene Entschädigung fällig wird.
| Nachfragestatus | Beweis | Finanzielle Behandlung | Hauptkontrolle |
|---|---|---|---|
| Anfrage | Kundenidentität und angegebene Anforderung | von der Schuldenbemessung ausschließen | Nur für die Marktplanung aufbewahren |
| unverbindliche Angabe | datierter Vorschlag oder Brief mit Angabe der Kapazität und des Zeitplans | einen Vorschusssatz von Null ausschließen oder anwenden | Konvertierungsbedingungen verfolgen |
| Kapazitätsreservierung | unterschriebene Reservierung, Anzahlung und Ablauf | begrenzte Unterstützung bei frühen Arbeiten, wenn die Anzahlung gefährdet ist | Beschränken Sie die Ausgaben auf den erzielbaren Umfang |
| ausgeführter Vertrag | Verbindlichkeit, Preis, Laufzeit, Abnahme und Rechtsbehelfe | einschließlich nach Rechts- und Kreditabschlägen | alle aufschiebenden Bedingungen erfüllen |
| installierte Last | Kundengeräte installiert und getestet | Fortschritte in Richtung Akzeptanz erkennen | Eigentums-, Zugangs- und Schnittstellennachweise schützen |
| angenommener Dienst | unterschriebene Abnahme und Zahlungsbeginn | in die Laufzeit-Schuldenbasis einbeziehen | Überwachen Sie Serviceniveaus und Streitigkeiten |
| Bargeld eingesammelt | Rechnung und Bankbeleg abgeglichen | in den historischen Cash-Test einbeziehen | Aufrechterhaltung kontrollierter Konten und Alterung |
Vorgeschlagene Klassifizierung; Durchsetzbarkeit und Bonitätsabschlüsse bedürfen einer transaktionsspezifischen Prüfung.
4 Erstellen Sie einen Abschlussplan auf Modulebene
Der kritische Pfad kreuzt gemeinsam genutzte und modulspezifische Pakete. Netzausbauten erfordern Studien, Landrechte, Beschaffungs- und Versorgungsarbeiten. Für die gemeinsame Infrastruktur sind Straßen, Umspannwerke, Wasser-, Glasfaser- und Sicherheitsgenehmigungen erforderlich. Modul 1 benötigt Gehäuse, Kühlung, elektrische Systeme und Kundenausstattung. Die Abnahme durch den Kunden beginnt erst mit dem Nachweis der vertraglich vereinbarten Leistung.
In jeder Zeitplanzeile sollten Eigentümer, Vorgänger, Vertragsdatum, voraussichtliches Datum, verbleibende Laufzeit, verfügbarer Bestand, Beweise, Abhilfe und das letzte sichere Datum angegeben sein. Der Modulplan sollte gemeinsame Meilensteine wie die Stromversorgung der Umspannstation, die Fertigstellung des Kühlkreislaufs, die Netzwerkverfügbarkeit, die Kundeninstallation und die Abnahme identifizieren. Es sollte auch gezeigt werden, wann Verpflichtungen aus Modul 2 um dieselben Auftragnehmer, dieselben Geräte oder dasselbe Energiefenster konkurrieren würden.
Die Fertigstellung sollte auf drei Ebenen definiert werden. Durch die Anlagenvervollständigung wird bestätigt, dass eine Komponente ihre eigenen technischen und rechtlichen Tests erfüllt. Die Vervollständigung der Schnittstelle bestätigt, dass die Komponente mit angrenzenden Systemen zusammenarbeitet. Der kommerzielle Abschluss bestätigt, dass das System Kundenservice bieten und die im Schuldenmodell angenommenen Barmittel generieren kann. Die Laufzeitumwandlung sollte einen kommerziellen Abschluss für die Einnahmen erfordern, die zur Bemessung dieser Laufzeitschuld verwendet werden.
Die Verzögerungsverantwortung sollte kontrollierbaren Verpflichtungen folgen. Der Energieversorger sollte sich mit seinen vertraglichen Netzarbeiten befassen. Der Auftragnehmer für gemeinsam genutzte Infrastrukturen sollte sich mit dem gemeinsamen Umfang befassen. Der Modulunternehmer sollte sich mit dem Rohbau und der technischen Anlage befassen. Der Sponsor sollte ein Restschnittstellenrisiko behalten, das nicht effektiv übertragen werden kann. Schadensersatz, Erfüllungsgarantien, Garantien der Muttergesellschaft, Bereitschaftskredite und Eventualverbindlichkeiten sollten anhand der Geldauswirkung der Verzögerung und nicht anhand eines allgemeinen Prozentsatzes des Vertragspreises bemessen werden.

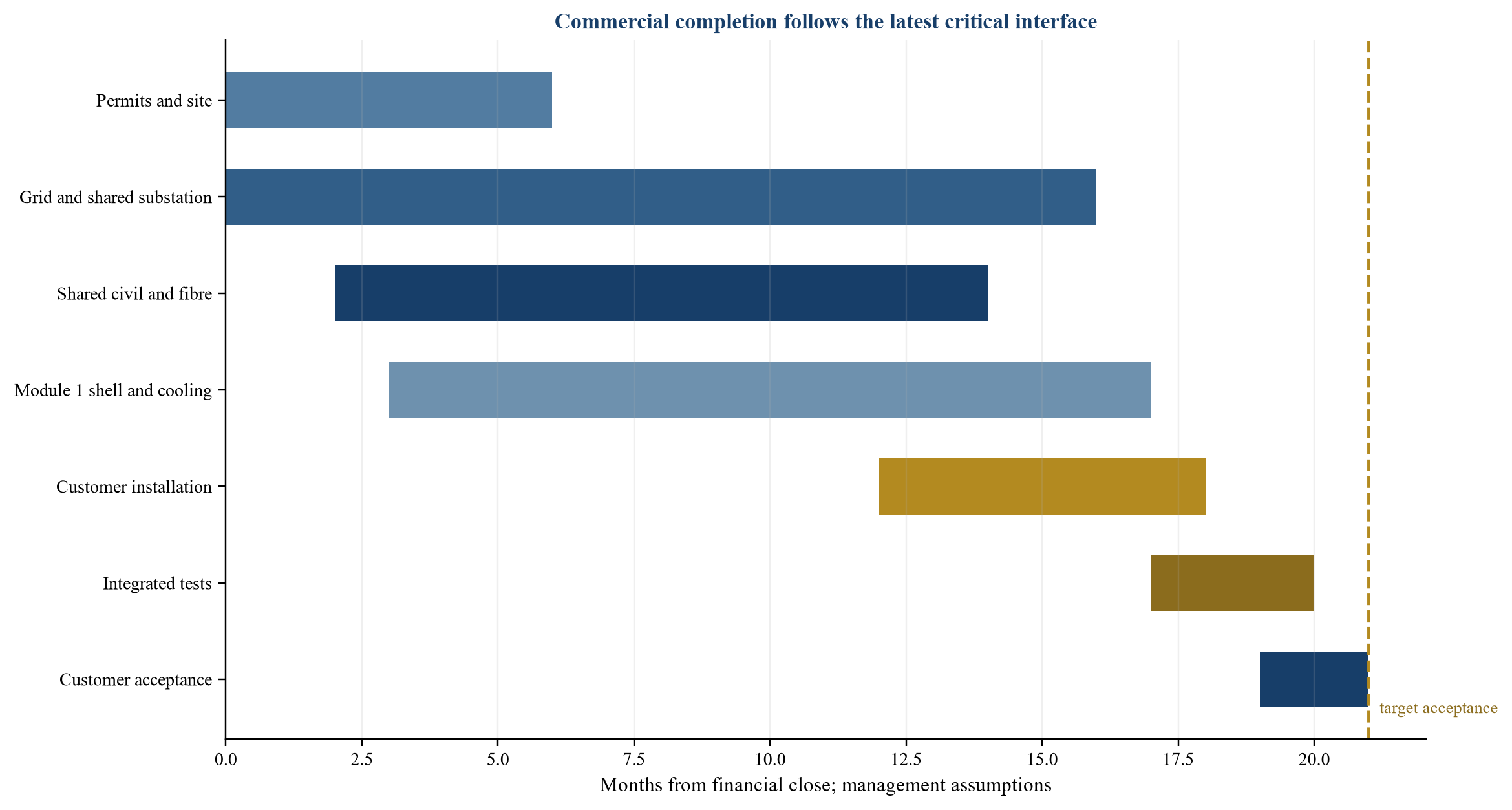

Illustrative Sequenzierung; Termine und Dauer sind Annahmen des Managements.
Der Zeitplan sollte die Verfügbarkeit von Finanzierungen beeinflussen. Grundstücke und Masterplanung können Eigenkapital nutzen. Das Bauunternehmen kann auf zertifizierte Modul-1-Kosten und seinen genehmigten Anteil an gemeinsamen Arbeiten zurückgreifen. Kundengelder sollten der vereinbarten Verwendung und dem Rückerstattungsschutz unterliegen. Die Ausgaben für Modul 2 sollten außerhalb der Ziehungsbasis bleiben, bis das eigene Tor befriedigt ist.
5 Trennen Sie die gemeinsam genutzte Infrastruktur von den direkten Modulkosten
Gemeinsam genutzte Enabling-Arbeiten können für mehrere Module einen Mehrwert schaffen, ohne dass dabei allein für den Kunden Geld entsteht. Das Allokationsmodell sollte die Kapazität, Nutzungsdauer und Benutzer jedes gemeinsam genutzten Vermögenswerts ermitteln. Für den Masterplan können erste Umspannwerke, Übertragungsanlagen, Straßen, Entwässerungs-, Sicherheits- und Netzwerkwege dimensioniert werden. Ihre Kosten sollten dem ersten Modul nur insoweit zugerechnet werden, als das erste Modul sie tragen kann; Der Restbetrag verbleibt auf Risiko des Sponsors oder wird über einen transparenten Beitragsmechanismus aus späteren Modulen zurückgewonnen.
Zu den direkten Modulkosten gehören der Rohbau, die elektrische und mechanische Anlage, die Kühlung, die Ausstattung, die Inbetriebnahme und die kundenspezifischen Arbeiten, die für die definierte Kapazität erforderlich sind. Das Modell sollte die zugesagten, ausgegebenen, zertifizierten und verbleibenden Kosten pro Modul aufzeichnen. Es sollte auch den Stornierungswert und die alternative Verwendung angeben. Ein für Modul 3 beschaffter Langleitungstransformator ist ggf. auf Modul 1 übertragbar; Eine maßgeschneiderte Kühlkonfiguration kann zu einer viel geringeren Rückgewinnung führen.
Der beispielhafte Campus besteht aus vier 60-Megawatt-IT-Lastmodulen. Das Management geht von USD 420 million der gemeinsam genutzten Infrastruktur und USD 900 million der direkten Kosten für jedes Modul aus. Für das Zuteilungsbeispiel sind 40 Prozent der geteilten Kosten für Modul 1, 25 Prozent für Modul 2, 20 Prozent für Modul 3 und 15 Prozent für Modul 4 erforderlich. Die Prozentsätze sind Annahmen des Managements und sollten durch technische Nachweise ersetzt werden.

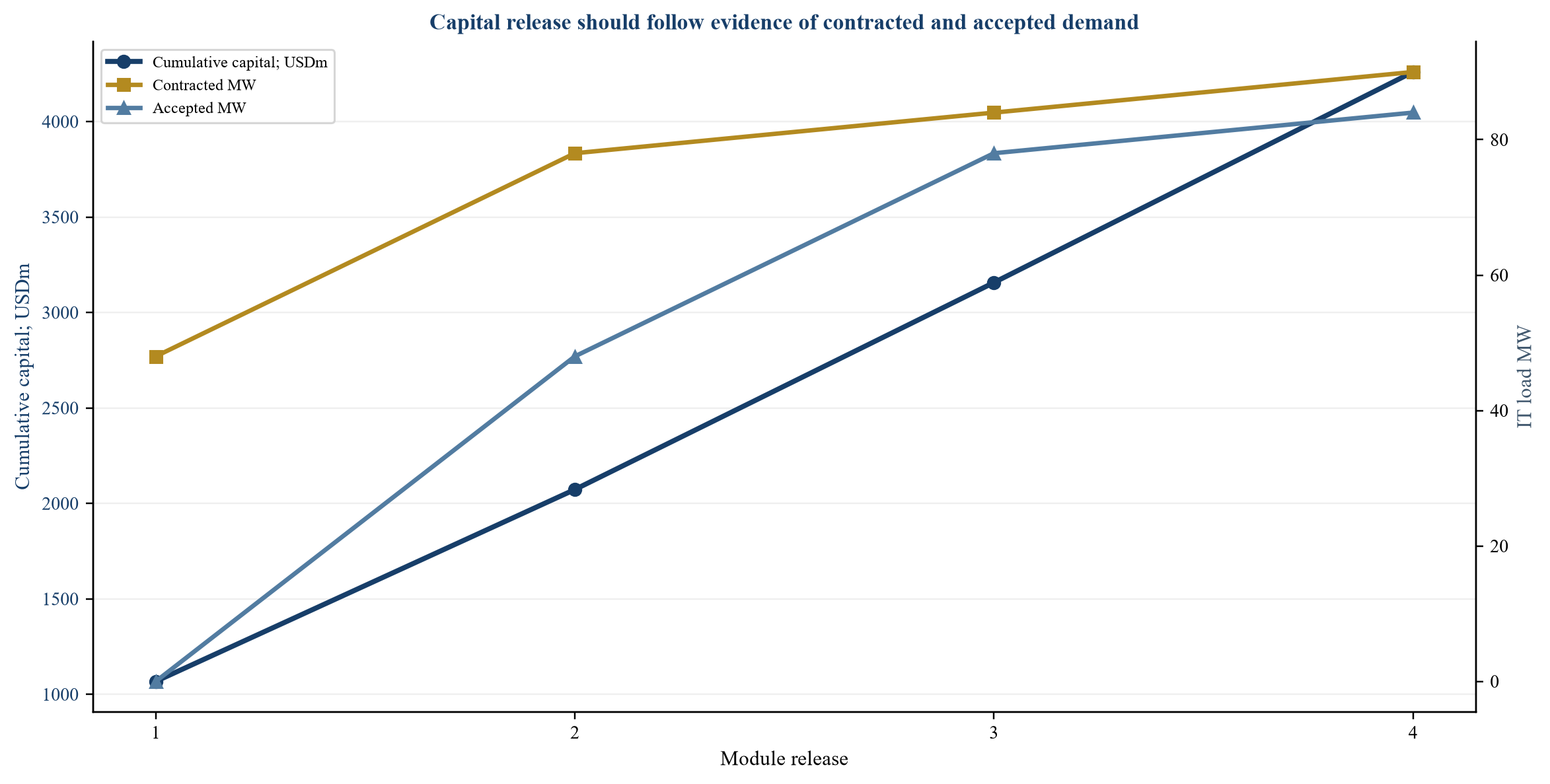

Bei der Kapitalbereitstellung sollten die kumulierten förderfähigen Kosten mit der kumulierten vertraglich vereinbarten und akzeptierten Kapazität verglichen werden. Der Vergleich stellt kein universelles Verhältnis her. Es zeigt, wann das Engagement des Sponsors in der festen Infrastruktur schneller wächst als die Nachfrage. Ein Entscheidungsausschuss kann dann den Umfang reduzieren, das Eigenkapital erhöhen, eine stärkere Kundenunterstützung erhalten oder die nächste Veröffentlichung verschieben.

Alle Beträge und Kapazitätswerte sind Annahmen des Managements; Das Diagramm veranschaulicht die Staging-Logik.
Die Zuteilung sollte an jedem Tor abgeglichen werden. Wenn Modul 2 verschoben wird, muss das Projekt ermitteln, welche gemeinsamen Verpflichtungen unvermeidbar bleiben und wer sie finanziert. Wenn ein späterer Kunde beschleunigt, sollte das Projekt testen, ob die vorhandenen gemeinsam genutzten Assets die überarbeitete Sequenz bedienen können, ohne das erste Modul zu beeinträchtigen. Diese Behandlung verhindert, dass zukünftige Optionalität als aktuelle Sicherheit dargestellt wird.
6 Ordnen Sie das Konstruktions- und Schnittstellenrisiko den Lieferphasen zu
Ein einziger schlüsselfertiger EPC-Vertrag kann die Verantwortung vereinfachen, da ein fähiger Auftragnehmer den Umfang kontrollieren kann. Große AI Campusgelände nutzen oft mehrere Auftragnehmer und Anbieter, da Erzeugung, Umspannwerke, Kühlung, Gebäude und Rechenleistung unterschiedliche Fachkenntnisse erfordern. Der Sponsor fungiert dann als Systemintegrator und behält die Lücken zwischen den Paketen.
Die Schnittstellenmatrix sollte jede Übergabe identifizieren. Es sollte Entwurfseingaben, Fundamente, Kabelwege, Stromversorgung, Steuerungssysteme, Wasserqualität, Wärmeabfuhr, Rackdichte, Netzwerkabgrenzung, Cybersicherheit, Tests und Dokumentation abdecken. Für jede Schnittstelle sollte die Matrix das Lieferergebnis, den Anbieter, den Empfänger, den Abnahmenachweis, das erforderliche Datum, den Änderungsprozess und die Folgen eines Fehlers angeben.
Vertragsobergrenzen sollten anhand der Systemexposition bewertet werden. Der Verzugsschaden eines Auftragnehmers deckt möglicherweise nur seinen Vertragspreis ab, während dem Campus Zinsen, Kundenschäden, ungenutzte Geräte und Gebühren für die Erzeugungskapazität entstehen. Die vertragsübergreifenden Obergrenzen können sich überschneiden oder Lücken hinterlassen. Das Finanzmodell sollte das nicht übertragene Engagement berechnen und es durch Sponsorenunterstützung, Eventualverbindlichkeiten, Versicherungen oder geringere Schulden finanzieren.
| Schnittstelle | Erforderliche Nachweise | Konsequenz des Scheiterns | Finanzierungskontrolle |
|---|---|---|---|
| Versorgungsnetz zum Campus-Umspannwerk | Genehmigtes Design, Schutzstudie und Energiezertifikat | verzögerter oder eingeschränkter Import | Auslosungsstopp und finanzierter Zeitplan für Eventualverbindlichkeiten |
| Erzeugung ins Netz und auf den Campus | Synchronisation, Versandprotokoll und Messung | nicht verfügbarer oder nicht abrechnungsfähiger Strom | Abschlusstest und pauschalierter Schadensersatz |
| Gebäude zum Kühlsystem | Wärmelasttest und Redundanzdemonstration | Compute kann nicht mit der vertraglich vereinbarten Dichte betrieben werden | integrierter Lastbanktest |
| Kühlung von Computergeräten | Temperatur, Durchfluss, Wasserqualität und Kontrollen | Gewährleistung oder Leistungsmangel | Lieferantenabnahme und Betriebsreserve |
| Glasfaser zur Plattform | diverse Routen, Latenz- und Sicherheitstests | Die Arbeitslast des Kunden wird nicht akzeptiert | Streckenabschluss vor Kundentest |
| Plattform zum Kunden | Workload-Benchmark, Service-Level und Evidenz | Zahlungsaufschub, Gutschrift oder Ablehnung | objektive Abnahme- und Heilungsfrist |
| gemeinsame Kontrollen | Betriebsabläufe, Personal, Cyber- und Notfallmaßnahmen | systemweite Unterbrechung | unabhängige Überprüfung der Bereitschaft |
Vorgeschlagener Kontrollrahmen; Projektverträge bestimmen die tatsächliche Zuteilung.
Änderungsaufträge sollten auf Systemauswirkungen getestet werden. Eine höhere Rackdichte kann die Gebäudefläche verringern und den Kühl-, Strom- und Wasserbedarf erhöhen. Durch den Austausch eines Generators können sich Emissionsgenehmigungen, Kraftstoffversorgung und Netzstudien ändern. Eine Änderung der Kundenspezifikation kann sich auf Ausrüstung, Software und Zeitplan auswirken. Bei der Änderungsgenehmigung sollten Kosten, kritischer Pfad, Finanz-, Vertrags- und Leistungskonsequenzen ermittelt werden.
7 Erstellen Sie einen bankfähigen Vertrag für reservierte und akzeptierte Kapazität
Der Kundenvertrag sollte den Service auf der gleichen Ebene definieren, die auch von Technik und Finanzen verwendet wird. Die Kapazität kann in kritischen IT-Megawatt, Beschleunigern, Clustern, Rechenstunden oder einer anderen messbaren Einheit angegeben werden. Der Vertrag sollte Standort, Hardware oder Leistung, Beginn, Abnahme, Verfügbarkeit, Preis, Eskalation, Stromkosten, Laufzeit, Verlängerung, Servicegutschriften, Kündigung, Sicherheit und Übertragungsrechte angeben.
Eine Mindestzahlung deckt Schulden erst dann ab, wenn der Anbieter die Bedingungen erfüllt hat, die sie zahlbar machen. Das Modell sollte jede Bedingung und jeden Kundenschutz identifizieren. Die Akzeptanz kann von objektiven Maßstäben oder dem Ermessen des Kunden abhängen. Verfügbarkeitsgutschriften können die Rechnungen reduzieren. Chronisches Versagen kann einen Abbruch ermöglichen. Eine verzögerte Phase kann zu einer Rückerstattung oder Schadensersatz führen. Cybersicherheit, regulatorische Beschränkungen und höhere Gewalt können den Service und die Zahlung beeinträchtigen.
Die Kundenkreditwürdigkeit sollte auf der Ebene des rechtlichen Schuldners beurteilt werden. Eine anerkannte Unternehmensgruppe kann Verträge über eine Tochtergesellschaft ohne Unterstützung der Muttergesellschaft abschließen. Ein Kunde kann auch eine Vorauszahlung, Eigenkapital, Ausrüstung oder eine Garantie leisten. Jeder Artikel sollte bis zu seiner Quelle zurückverfolgt und einmal gezählt werden. Gegenseitige Vereinbarungen sollten identifiziert werden, da dieselbe Gruppe Kunde, Investor, Lieferant und Kreditgeber sein kann.
Öffentliche Einreichungen weisen mehrere Strukturen auf. CoreWeave gibt an, dass es mehrjährige zugesagte Kapazitätsverträge und Schulden auf Vermögenswertebene verwendet und gleichzeitig Strom-, Bau-, Kunden- und Kapitalanforderungen offenlegt [34–37]. Talen gab eine langfristige Vereinbarung zur Lieferung von bis zu 1.920 MW an AWS von Susquehanna bis 2042 im Rahmen der überarbeiteten Vereinbarung bekannt [38-40]. Core Scientific und Galaxy haben langfristige High-Density-Computing-Vereinbarungen mit gestaffelter Kapazität und erheblichen Bauverpflichtungen bekannt gegeben [41-43]. Diese Beispiele zeigen mögliche Strukturen und Risiken. Ihre Bedingungen begründen nicht die Bankfähigkeit für eine andere Transaktion.
Die Finanzdokumente sollten eine Vertragszusammenfassung und eine rechtliche Prüfung erfordern. Die Zusammenfassung sollte jede Modelleingabe mit dem operativen Satz verbinden. Änderungen, Begleitschreiben, Bestellformulare und Servicepläne sollten enthalten sein. Die rechtliche Prüfung sollte sich mit Durchsetzbarkeit, Abtretung, Aufrechnung, Abfindungszahlungen, direkten Vereinbarungen, geltendem Recht und Rechtsmitteln befassen.
8 Passen Sie die Förderinstrumente an die jeweilige Entwicklungsstufe an
Der Finanzierungsstapel sollte zwischen Entwicklungskapital, kundenunterstützten frühen Arbeiten, Bauschulden, Ausrüstungseinrichtungen, befristeten Schulden und späterem Modulerweiterungskapital unterscheiden. Jede Quelle sollte das Modul, den Kreditnehmer, die berechtigte Nutzung, den Verfügbarkeitszeitraum, den Vorschusszins, die Laufzeit, die Sicherheit, die Garantie und den Umrechnungstest angeben. Eine Finanzierung, die für alle Ausgaben des Campus in Anspruch genommen werden kann, schwächt den Zusammenhang zwischen Schulden und den Einnahmen, die zu ihrer Rückzahlung erwartet werden.
Entwicklung und nicht zugewiesene gemeinsame Infrastruktur erfordern in der Regel Eigenkapital oder stark nachrangiges Kapital. Eine begrenzte Frühphasenfinanzierung kann sinnvoll sein, nachdem ein Kunde eine nicht rückzahlbare Anzahlung oder eine andere sinnvolle Unterstützung geleistet hat. Bauschulden können zertifizierte förderfähige Kosten finanzieren, nachdem Strom, Genehmigungen, Verträge und die Kosten bis zur Fertigstellung erfüllt sind. Die Laufzeitumstellung sollte nach Abschluss, Abnahme und Betriebsnachweis erfolgen. Die Ausrüstungsfinanzierung sollte weiterhin an identifizierbare Vermögenswerte und eine gesicherte Vertragslaufzeit gebunden bleiben.
Das Management geht davon aus, dass Modul 1 USD 1.068 billion verwendet: USD 168 million der zugewiesenen gemeinsamen Infrastruktur, USD 760 million der direkten Baukosten, USD 70 million der kapitalisierten Zinsen und Gebühren und USD 70 million der Eventualverbindlichkeiten und Rücklagen. Das Management übernimmt die Finanzierung aus USD 520 million für Bau- und Laufzeitschulden, USD 120 million aus Kundengeldern und USD 428 million aus Sponsorenkapital. Dies sind Annahmen des Managements.
| Quelle | Menge | Hauptverwendung | Verfügbarkeitskontrolle |
|---|---|---|---|
| Bau- und Ferienanlage | 520 | förderfähige gemeinsame Zuteilung und direkte Modulkosten | Eigenkapitalbeitrag, zertifizierter Fortschritt und Restgenügsamkeit |
| Kundengeld | 120 | vereinbarte kundenspezifische und Kapazitätsarbeiten | eingeschränkte Nutzung, Meilensteinnachweis und Rückerstattungsbehandlung |
| Sponsorenkapital | 428 | Entwicklung, gemeinsame Arbeiten, Eventual- und Erstverlustkapital | zuerst oder anteilig im Rahmen einer vereinbarten Quote finanziert werden |
| gesamt | 1,068 | Absolvieren Sie Modul 1 und die erforderlichen Reserven | kontrollierte Quellen entsprechen genehmigten Verwendungen |
Bei allen Beträgen handelt es sich um Annahmen des Managements in USD Millionen.
Keine Quelle sollte im Modell mehrere wirtschaftliche Rollen erhalten. Eine Kundenvorauszahlung kann künftige Rechnungen mindern oder erstattungsfähig sein. Es sollte nicht auch als uneingeschränktes Eigenkapital und kostenloses Schuldendienstgeld behandelt werden. Eine Sponsorengarantie kann die Fertigstellung unterstützen und eine bedingte statt finanzierte Liquidität gewährleisten. Eine Steuergutschrift oder ein öffentlicher Anreiz sollte erst dann anerkannt werden, wenn Berechtigung, Zeitpunkt und Übertragbarkeit nachgewiesen sind.
9 Höhe der Schulden aus förderfähigen Kosten und vertraglicher Nutzung
Bei der Schuldenbemessung sollte der jeweils geringere Wert aus förderfähigen Kosten, geförderten Projektgeldern und genehmigter Hebelwirkung zugrunde gelegt werden. Die förderfähigen Kosten sollten spekulative Ausgaben für spätere Module, nicht unterstützte Grundstückswerte, nicht genehmigte Änderungsaufträge und doppelte gemeinsame Zuteilungen ausschließen. Zu den unterstützten Barmitteln sollten nur die akzeptierten Dienstleistungen und ausgeführten Verpflichtungen gehören, die den Bonitäts-, Laufzeit-, Leistungs- und Konzentrationstests genügen. Das Ergebnis sollte mit einer Bewertung verglichen werden, die den tatsächlichen Fertigstellungs- und Leasingzustand des Moduls berücksichtigt.

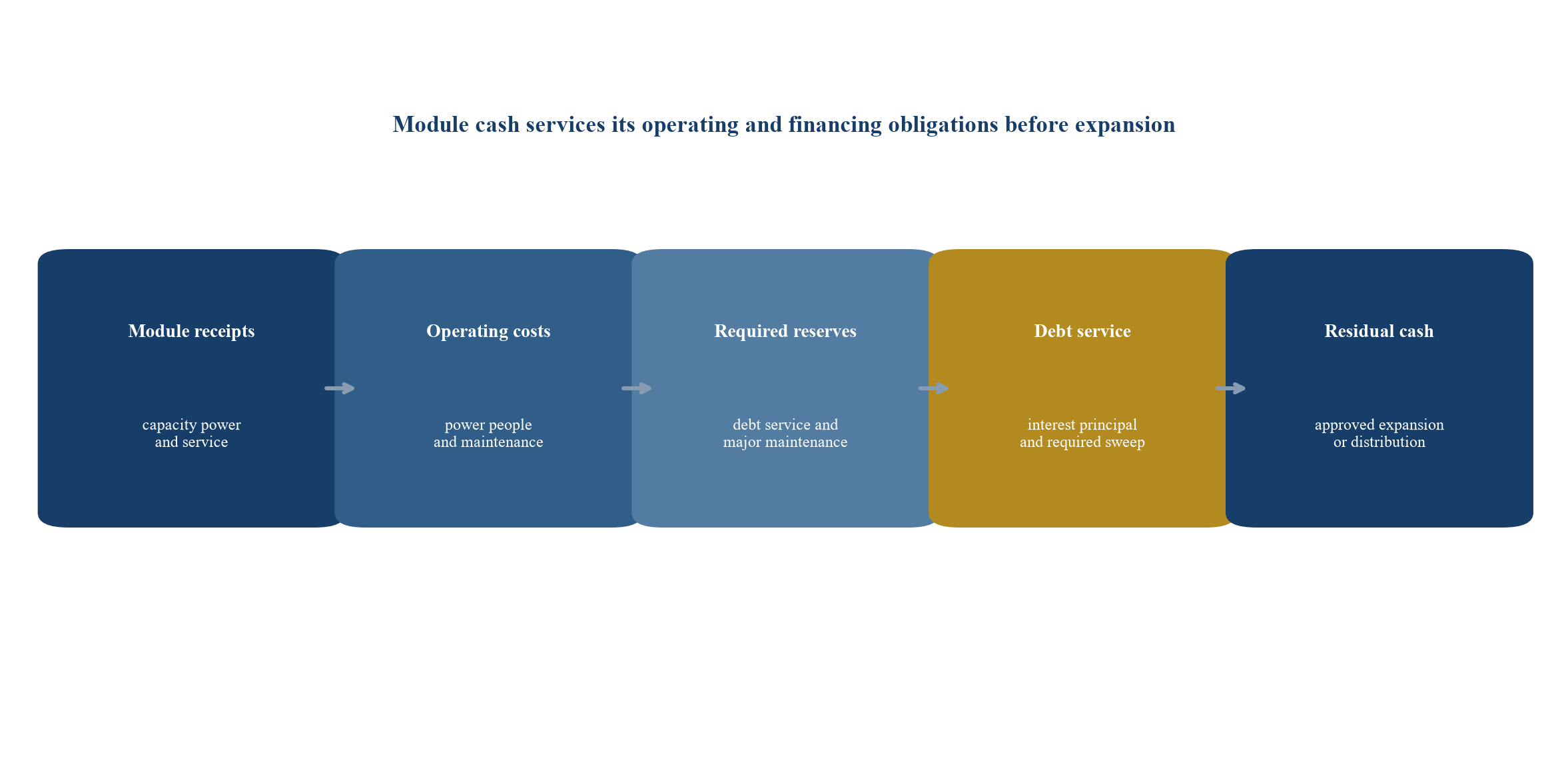

Der Cash-Wasserfall sollte mit den Einnahmen beginnen, die dem finanzierten Modul zuzuordnen sind. Vor den Ausschüttungen sollten Steuern, wesentliche Strom- und Betriebskosten, Modulwartung, erforderliche Reserven und Schuldendienst zugewiesen werden. Geteilte Campusgebühren sollten einer umgesetzten Zuweisungsrichtlinie folgen und einem finanzierten Modul nicht die für den Betrieb erforderlichen Barmittel entziehen. Spätere Modulentwicklungsausgaben sollten unterhalb des Schuldendienstes oder außerhalb des Kreditnehmers liegen, es sei denn, die Kreditgeber genehmigen dies.
Die Kreditbasis kann zertifizierte förderfähige Kosten während des Baus und vertraglich vereinbarte Nettobarmittel nach der Abnahme kombinieren. Die Vorschussraten sollten sinken, wenn die Kundenkonzentration zunimmt, die verbleibende Vertragslaufzeit verkürzt wird, es zu Streitigkeiten kommt oder die Stromverfügbarkeit schwächer wird. Ein Modul mit einer vertraglich vereinbarten Kapazität von 80 Prozent unterstützt möglicherweise weniger Schulden als ein Modul mit einer vertraglich vereinbarten Kapazität von 60 Prozent, wenn der erste Vertrag vorzeitig enden kann oder es keine Kreditunterstützung gibt.

Vorgeschlagene Kontrollsequenz; Die tatsächlichen Prioritäten hängen von den Finanz- und Betriebsdokumenten ab.
Der beispielhafte zentrale Fall geht von einer vertraglich vereinbarten Kapazität von 48 MW in Modul 1 aus, wovon 36 MW zum ersten Servicetermin und der Rest über einen Zeitraum von sechs Monaten abgenommen werden. Das Management geht nach der Stabilisierung von einem minimalen Modul-DSCR von 1,46 aus. Eine sechsmonatige Abnahmeverzögerung in Kombination mit einer Kostenüberschreitung von 12 Prozent führt zu einer Mindestdeckung von 0,88 Mal vor Rücklagen und Sponsorenunterstützung. Der Fall zeugt von Sensibilität und beschreibt kein identifiziertes Projekt.
10 Nutzen Sie Auslosungskontrollen, Reserven und Vereinbarungen, um die Bereitstellung durchzusetzen
Das Covenant-Paket sollte die physischen und vertraglichen Variablen überwachen, die die Liquidität bestimmen. Allein durch Financial Covenants kann eine Verschlechterung erkannt werden, nachdem die Ursache bekannt geworden ist. Betriebsvereinbarungen können eine frühere Warnung durch Maßnahmen in den Bereichen Strom, Bau, Abnahme, Verfügbarkeit, Kundenkredite und Ausrüstung ermöglichen.
Reserven sollten definierten Risiken zugeordnet werden. Eine Schuldendienstrücklage schützt geplante Zahlungen bei vorübergehenden Liquiditätsengpässen. Eine Fertigstellungsrücklage deckt genehmigte Restkosten und identifizierte Schnittstellenrisiken ab. Ein Großwartungs-Reservefondsmodul arbeitet nach Betriebsaufnahme. Eine Kundenrückerstattungsreserve schützt begrenzte Barmittel, wenn Lieferverpflichtungen ausstehen. Das Modell soll verhindern, dass eine Rückstellung auf mehrere gleichzeitige Risiken angerechnet wird.
| Kontrolle | Messung | Frühwarnauslöser | Finanzierungsantwort |
|---|---|---|---|
| Leistungsbereitschaft | zuverlässiges MW, das dem finanzierten Modul zugewiesen wird | Meilensteinzettel oder reduzierter Anspruch | Stoppen Sie die Bauzeichnung und aktualisieren Sie den Zeitplan |
| vertragsgemäße Nutzung | förderfähige vertraglich vereinbarte MW im Vergleich zur freigegebenen Kapazität | Verhältnis unterhalb des genehmigten Gates | das nächste Modul verschieben und das Eigenkapital erhöhen |
| förderfähige Kosten | zertifizierte direkte Kosten und genehmigte geteilte Zuteilung | nicht förderfähige Kosten oder nicht unterstützter Änderungsauftrag | Kosten ausschließen und Sponsorenfinanzierung erfordern |
| Kundenakzeptanz | akzeptiertes MW im Vergleich zum Zeitplan | fehlgeschlagener Test oder verspätete Entscheidung | verschieben die Semesterumstellung und benötigen Unterstützung |
| förderfähiges Bargeld | vereinnahmte Nettoeinnahmen vertraglich | Kredit, Streit, Änderung oder Konzentration | Haircut-Kreditbasis und Vorauszahlung |
| DSCR | historisches und zukünftiges Bargeld im Vergleich zum Schuldendienst | Verhältnis unterhalb der Sperrfrist | Blockausschüttungen und Sweep-Bargeld |
| Liquidität | uneingeschränkte Barmittel und zweckgebundene Reserven | unter dem erforderlichen Betrag reservieren | Sponsor-Heilung oder Draw-Stop |
| verbleibende ausreichende Menge | nicht in Anspruch genommene Schulden, zugesagtes Eigenkapital und Eventualverbindlichkeiten im Vergleich zu den Kosten bis zur Fertigstellung | Die Quellen liegen unter den verbleibenden Verwendungszwecken | Stoppen Sie die Auslosung und rufen Sie den Sponsor-Support an |
| Schnittstellenrisiko | Offene Elemente und Ansprüche für den kritischen Pfad | Ungelöstes Element nach dem letzten sicheren Datum | unabhängige Überprüfung und finanzierte Notfallmaßnahmen |
Vorgeschlagene Struktur; Schwellenwerte erfordern eine projektspezifische Modellierung und Dokumentation.
Die Kreditnehmerbasis kann zertifizierte förderfähige Kosten während der Bauphase und förderfähige Kundenzahlungen nach Lieferung, Abnahme, Kredit, Leistung, Konzentration und Laufzeitabschläge anerkennen. Die Vorschussrate für den Campus kann steigen, wenn sich die Fertigstellung und die vertraglich vereinbarte Belegung verbessern, vorbehaltlich einer maximalen Hebelwirkung. Das nächste Modul sollte außerhalb der Basis bleiben, bis es selbstständig sein Tor erfüllt.
Zu den Informationsrechten sollten Zeitpläne, Verträge, Kundenkredite, Rechnungen, Inkasso, Erzeugung, Netzereignisse, Stromkosten, Serviceniveaus, Ausrüstung, Vorfälle, Versicherungen und Reserven gehören. Definitionen sollten über alle Betriebssysteme und Finanzdokumente hinweg konsistent sein. Für Messungen, die den Bezug, die Umrechnung, die Verteilung oder den Standardwert regeln, sollte eine unabhängige Überprüfung gelten.
11 Modellieren Sie Kombinationen aus Nachfrage, Verzögerung und Kostennachteilen

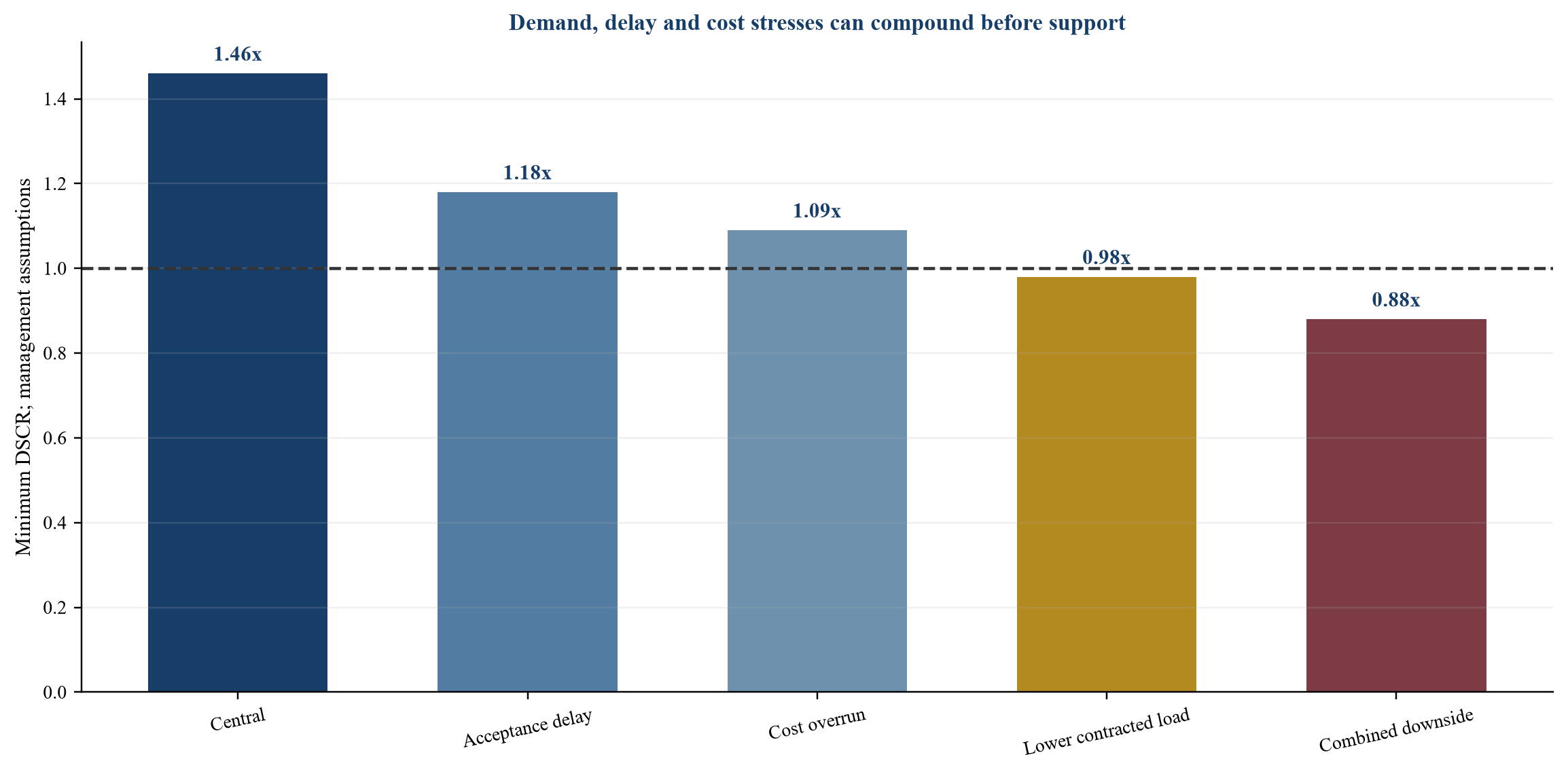

Sensitivitäten einzelner Variablen können das Risiko einer modularen Entwicklung unterschätzen. Ein Nachfragerückgang kann mit einer Kostenüberschreitung einhergehen, nachdem die gemeinsame Infrastruktur bereits festgelegt wurde. Ein Kunde kann die Annahme verzögern, während weiterhin Zinsen und Mindeststromgebühren anfallen. Ein späteres Modul kann die Aufmerksamkeit des Managements und die Liquidität verbrauchen, die für die Fertigstellung des ersten Moduls erforderlich ist. Das Abwärtsmodell sollte Ereignisse kombinieren, die eine plausible Ursache oder einen plausiblen Zeitpunkt haben.
Der erste Fall sollte die Annahme von Modul 1 verzögern und kapitalisierte Zinsen, Abhilfemaßnahmen des Kunden, Rückforderung des Auftragnehmers und verbleibende Eventualverbindlichkeiten berechnen. Der zweite sollte die vertraglich vereinbarte Nutzung für Modul 2 reduzieren, bevor er zum Fortfahren aufgefordert wird. Der dritte sollte eine Kostenüberschreitung auf gemeinsame und direkte Arbeiten anwenden. Die vierte Lösung sollte eine verzögerte Abnahme, eine geringere vertragliche Nutzung und höhere Finanzierungskosten umfassen. In jedem Fall sollte sich zeigen, ob das nächste Modul weiterhin lösbar bleibt.

Alle Kennzahlen sind Annahmen des Managements und beschreiben keine identifizierte Finanzierung.
Zu jedem Nachteil sollten Liquidität, Kosten bis zur Fertigstellung, Vertragsdatum, Reserveverwendung, Supportanruf, Kundeneffekt und Wiederherstellungsmaßnahmen angegeben werden. Das Modell sollte die erste Bindungsbeschränkung identifizieren. Ein Projekt kann sich langfristig positiv auswirken und scheitern, weil während einer Verzögerung kein Geld verfügbar ist. Die Liquiditätsbrücke ist daher ebenso wichtig wie die Endbewertung.
Stressaktionen sollten ausführbar sein. Ein Ziehungsstopp schützt nicht gebundene Schulden. Das Eigenkapital des Sponsors beseitigt Kosten und Verzögerungen, wenn der Sponsor über Kapazitäten und eine verbindliche Verpflichtung verfügt. Durch Speicher- oder Netzoptimierung können die Betriebskosten innerhalb technischer und vertraglicher Grenzen gesenkt werden. Abhilfemaßnahmen des Kunden können nur mit Zustimmung ausgehandelt werden. Der Verkauf und die Refinanzierung von Vermögenswerten erfordern Zeit und Marktzugang. Der Kreditfall sollte nicht von einer Handlung ohne Autorität, Finanzierung und Vorlaufzeit ausgehen.
12 Richten Sie Buchhaltung, Zuordnung und Berichterstattung am Modulmodell aus
Buchhaltungsklassifizierungen sollten in das Modell einfließen und von den Kreditgeber-Cash-Definitionen getrennt bleiben. IFRS 15 erfordert die Identifizierung von Kundenverträgen, Leistungsverpflichtungen, Transaktionspreisen und der Übertragung versprochener Waren oder Dienstleistungen [44-45]. Variable Gegenleistungen, Servicegutschriften, Änderungen, Vorauszahlungen und wesentliche Finanzierungskomponenten können den Zeitpunkt der Einnahmen beeinflussen. Die Umsatzrealisierung stellt keinen Nachweis der Bargeldverfügbarkeit im Rahmen des Finanzierungs-Wasserfalls dar.
Erzeugungs-PPAs, Campus-Mietverträge, Ausrüstungseinrichtungen, Garantien und Konsolidierung müssen gemäß den geltenden Standards überprüft werden [44–48]. Ein dedizierter Vermögenswert oder Vertrag kann einen Leasingvertrag oder eine andere buchhalterische Konsequenz nach sich ziehen. Eine Zweckgesellschaft kann je nach Kontrolle durch einen Sponsor oder Kunden konsolidiert werden. Der Bilanzabschluss sollte dokumentiert werden, ohne die zugrunde liegende Rechts- und Bonitätsanalyse zu verändern.
Steuern können Bargeld auf mehreren Ebenen verändern. Das Projekt sollte Zoll- und Einfuhrzölle, Mehrwertsteuer, Quellensteuer, Grundsteuer, Kraftstoffsteuer, Verrechnungspreise, Zinsbegrenzung, Abschreibung, Anreize und Verlustnutzung bewerten. Intercompany-Gebühren sollten unterstützt werden und im Einklang mit dem Wasserfallprinzip stehen. Steuergutschriften und Anreize sollten erst dann in den Basisfall einfließen, wenn Anspruch, Zeitpunkt und Monetarisierung unterstützt werden.
Die Berichterstattung soll Vorgänge, Verträge, Buchhaltung und Bargeld in Einklang bringen. Das Projekt soll die Kundenkapazität mit Rechnungen, Einnahmen, Forderungen und Inkasso verbinden. Es sollte die Erzeugungsleistung und die Netzimporte mit den Stromkosten und der Kundenerstattung verbinden. Es sollte die Investitionsausgaben mit Vermögenswerten, Schuldenaufnahmen und verbleibenden Kosten überbrücken. Unterschiede sollten erklärt und in Prognosen berücksichtigt werden.
13 Integrieren Sie Umwelt- und Gemeinschaftsverpflichtungen in Modul-Gates
Stromintensive Campusgelände können Auswirkungen auf Land, Wasser, Lärm, Emissionen, Übertragung und lokale Infrastruktur haben. Das Projekt sollte geltende Genehmigungen, Bewertungen, Beratung, Schadensbegrenzung, Überwachung und Berichterstattung ermitteln. Allgemeine Nachhaltigkeitsaussagen sollten standortspezifische Nachweise nicht ersetzen.
Die Energiestrategie kann erneuerbare Energien, Erdgas, Kernkraft, Speicherung und Netzstrom kombinieren. Die IEA geht davon aus, dass erneuerbare Energien einen erheblichen Teil des zusätzlichen Bedarfs an Rechenzentren decken, während schaltbare Energiequellen weiterhin wichtig bleiben [1-4]. Es ist zwischen vertraglicher Beschaffung und physischer Lieferung zu unterscheiden. Umweltmerkmale, Netzmix, Notstromerzeugung und Vor-Ort-Quellen können zu unterschiedlichen Ansprüchen und Risiken führen.
Wasser und Kühlung sollten unter den erwarteten und extremen Bedingungen beurteilt werden. Im Entwurf sollten Quelle, Menge, Behandlung, Einleitung, Redundanz und Einschränkungen angegeben werden. Luftkühlung, Flüssigkeitskühlung und Hybridsysteme können Leistungs- und Wasserprofile verändern. Eine höhere Rackdichte kann beides verändern. Das Umweltmodell sollte das tatsächliche Design und den tatsächlichen Standort verwenden.
Kreditgeber, die die Äquatorprinzipien, IFC-Leistungsstandards oder verwandte Richtlinien anwenden, können definierte Umwelt- und Sozialprozesse verlangen [30–33,49]. Umfang, Kategorie und Verpflichtungen richten sich nach der Finanzierung und dem Projekt. Compliance-Kosten, Zeitplan und Überwachung sollten in Quellen und Verwendungen enthalten sein. Eine Genehmigungs- oder Stakeholderverzögerung kann zu einem Fertigstellungs- und Liquiditätsrisiko werden.
14 Kontinuität, Transfer- und zukünftige Erweiterungsmöglichkeiten wahren
Der Nachteil hängt von der Erhaltung des Betriebssystems ab. Kreditgeber sollten verstehen, ob Erzeugungsverträge, Netzdienstleistungen, Grundstücke, Genehmigungen, Ausrüstung, Software, Kundenverträge, Daten und Personal nach einem Zahlungsausfall weiterhin verfügbar bleiben können. Die Sicherheit einer Entität kann unzureichend sein, wenn wesentliche Rechte bei einer anderen Entität liegen.
Direkte Vereinbarungen können Kreditgebern Kündigungs-, Heilungs-, Einstiegs- und Übertragungsrechte einräumen. Ihre Bedingungen sollten für alle Kunden, Erzeuger, Versorgungsunternehmen, Vermieter, Betreiber und wichtigen Anbieter übereinstimmen. Heilungsfristen sollten praktisches Handeln ermöglichen, ohne eine kritische Gegenpartei zu zwingen, auf unbestimmte Zeit fortzufahren. Einwilligungsanforderungen, Lizenzbeschränkungen und behördliche Genehmigungen sollten vor dem Abschluss identifiziert werden.
Der Ersatzplan sollte die erforderlichen Fähigkeiten zum Betrieb von Erzeugung, Netzschnittstellen, Campussystemen, Computerausrüstung, Netzwerken, Cybersicherheit und Kundenservice benennen. Ein Ersatzbetreiber benötigt möglicherweise die Unterstützung des Anbieters und die Zustimmung des Kunden. Zugangsdaten, Quellcode, Überwachung, Ersatzteile, Verfahren und Aufzeichnungen sollten kontrolliert und übertragbar bleiben, sofern dies gesetzlich zulässig ist.
Cybersicherheit und betriebliche Belastbarkeit erfordern besondere Aufmerksamkeit. Ein Ausfall oder eine Übertragung kann das Zugriffs- und Kontinuitätsrisiko erhöhen. NIST- und CISA-Frameworks können die Governance, die Reaktion auf Vorfälle und die Wiederherstellung beeinflussen [50]. Das Finanzierungspaket sollte eine sofortige Benachrichtigung über wesentliche Vorfälle, eine geprüfte Wiederherstellung, Zugangskontrolle und die Wahrung der Kundenpflichten vorsehen.
| Element | Beweise vor der Finanzierung | Abwärtsaktion | Wertrisiko bei Fehlen |
|---|---|---|---|
| kontrollierte Konten | Kontovereinbarungen und Wasserfall | Bewahrung der Betriebsmittel und des Schuldendienstes | Bargeldverlust oder -unterbrechung |
| Kundenvertrag | Abtretung, Kündigung, Heilung und direkte Vereinbarung | Service- oder Transferanbieter pflegen | Kündigung und Umsatzeinbußen |
| Erzeugung und Netz | Sicherheit, Einwilligung und Weiterbenutzungsrechte | Bewahren Sie zuverlässige Energie | gestrandeter Campus und Computer |
| Land und Campus | Hypotheken- oder Leasingsicherheit und Zugang | die körperliche Kontrolle behalten | Unfähigkeit zum Betrieb oder Verkauf |
| Computer und Software | Titel, Lizenzen, Serienregister und Verkäuferrechte | Geräte weiterführen, umschichten oder verkaufen | schwache Erholung und Dienstausfall |
| Betreiber und Personal | Übergangsplan, Aufzeichnungen und Schlüsseldienste | Ersatzbetreiber ernennen | Längerer Ausfall und Abhilfemaßnahmen für den Kunden |
| Cyber und Daten | Zugriffs-, Backup-, Vorfall- und Übertragungskontrollen | sicheren Übergang und Genesung | Verstoß, rechtliche Gefährdung und Vertrauensverlust |
Vorgeschlagenes Vollstreckungsprotokoll; Die Ausführung hängt von Gesetzen, Verträgen und Betriebsfähigkeit ab.
15 Wenden Sie die Investitions- und Kreditentscheidung des nächsten Moduls an
Der Vorstand und der Kreditausschuss sollten jedes Modul durch abgestufte Gates genehmigen. Die anfängliche Entwicklungsentscheidung sollte Land, Markt, Stromroute, Kundenstrategie, vorläufigen Entwurf, Entwicklungsbudget und Risikokapazität des Sponsors bestätigen. Der Finanzabschluss für Modul 1 sollte Genehmigungen, ausgeführte Verträge, Finanzierungsquellen, Kosten für die Fertigstellung, Sicherheit und Support bestätigen. Jede Auslosung sollte den Fortschritt und die verbleibende ausreichende Menge bestätigen. Für die Bekanntmachung des Moduls 2 sollten eigene Bedarfs- und Finanzierungsnachweise erforderlich sein.
Das Entscheidungspapier sollte geprüfte Fakten, Fachmeinungen, Annahmen des Managements und ungelöste Angelegenheiten trennen. Es sollte das Modulregister, die Unternehmensstruktur, den Verbindungsnachweis, die Kundenverträge, den Zeitplan, die Kostenaufteilungsrichtlinie, Quellen und Verwendungen, den Cash-Wasserfall, die Schuldengröße, Stressfälle, Vereinbarungen, Rücklagen und den Downside-Transferplan enthalten.
Sechs Fragen regeln die Genehmigung. Welche Kapazität steht diesem Modul rechtlich und physisch zur Verfügung? Welche Kundenzusagen sind durchsetzbar und kreditwürdig? Welche Kostenbeteiligungen unterstützen das Modul wirklich? Wer trägt die Verzögerungen und Kostenüberschreitungen an den einzelnen Schnittstellen? Amortisiert sich die Schuld innerhalb der unterstützten Barmittel- und Vertragslaufzeit? Schwächt die Veröffentlichung des nächsten Moduls die Fertigstellung oder Liquidität des aktuellen Moduls?
In der Genehmigung sollten maximale Verpflichtungen, erforderliches Eigenkapital, Unterstützung, Rücklagen, Vorschussraten, Vereinbarungen, zulässige Ausschüttungen und aufschiebende Bedingungen angegeben werden. Es sollte inakzeptable Nachteile und Ereignisse identifizieren, die eine erneute Genehmigung erfordern. Eine positive strategische Sicht auf die AI Nachfrage ersetzt diese Transaktionskontrollen nicht.
Praktische Ausführungskontrollen
Der Sponsor sollte ein Register der kontrollierten Kapazität führen. Es sollte die zuverlässige Leistung, die Bruttoanlagenlast, die kritische IT-Kapazität, die reservierte Kapazität, die vertraglich vereinbarte Kapazität, die installierte Last, den akzeptierten Service und den verbleibenden Spielraum pro Modul anzeigen. Einheiten, Messpunkte und Verluste sollten abgeglichen werden. Das Register sollte die Beweise und das Datum angeben, die jeden Wert stützen.
Das Projekt sollte ein Vertragsmodell auf Klauselebene beibehalten. Jede Umsatz-, Kosten-, Meilenstein-, Abhilfe- und Transferannahme sollte auf eine ausgeführte Klausel oder eine klar gekennzeichnete Managementannahme hinweisen. Änderungen und Zusatzbriefe sollten einer Versionskontrolle unterliegen. Das Modell sollte keine kommerziellen Zusammenfassungen verwenden, wenn die ausgeführte Sprache unterschiedlich ist.
Der Modulplan sollte während der Bauphase mindestens monatlich und während der Inbetriebnahme häufiger aktualisiert werden. Es sollte den kritischen Pfad, den Float, das letzte sichere Datum, die verantwortliche Partei, Beweise und Konsequenzen angeben. Eine Verzögerungsmitteilung sollte Auswirkungen auf das finanzierte Modul, die gemeinsamen Arbeiten, die Lieferung an den Kunden und die Verpflichtungen für spätere Module aufzeigen.
Bei der Kostenberichterstattung sollte zwischen zugesagten, angefallenen, zertifizierten, bezahlten, prognostizierten und verbleibenden Beträgen unterschieden werden. Eventualverbindlichkeiten sollten nach Risiko zugeordnet werden. Der unabhängige Monitor sollte den physischen Fortschritt, den Zeitplanfortschritt, die bis zur Fertigstellung anfallenden Kosten und die Angemessenheit der Notfallvorsorge angeben. Die gelieferte Ausrüstung sollte sich nicht aufblähen, wenn die vorgeschaltete Stromversorgung und Kühlung noch nicht abgeschlossen ist.
Beschaffungskontrollen sollten Reservierung, Bestellung, Designgenehmigung, Herstellung, Versand, Titel, Lieferung, Lagerung, Installation, Inbetriebnahme und Garantie verfolgen. Einlagen sollten durch Rückerstattungsrechte, Garantien, Akkreditive oder andere genehmigte Unterstützungsmaßnahmen geschützt werden, sofern diese im Handel erhältlich sind. Serienaufzeichnungen sollten Geräte mit Versicherung und Sicherheit verbinden.
Die Inbetriebnahme der Stromerzeugung sollte die mechanische Vervollständigung, Synchronisierung, Tests der zuverlässigen Kapazität, Effizienz, Emissionen, Kontrollen, Schutz und Betriebsverfahren umfassen. Die Inbetriebnahme des Campus sollte Umspannwerke, Kühlung, Wasser-, Brand-, Glasfaser-, Sicherheits- und Lastbanktests umfassen. Integrierte Tests sollten den Kundenservice unter normalen und relevanten Fehlerbedingungen demonstrieren.
Die Kundenakzeptanz sollte den vertraglichen Arbeitsaufwand, die Software, den Messzeitraum, die Leistungsschwelle und den Nachweis berücksichtigen. Interne Proben können Mängel feststellen und ersetzen nicht die vertragsgemäße Abnahme. Jegliche Kundenabhängigkeit sollte dokumentiert, mitgeteilt und mit einer Terminerleichterung oder einer Annahmeerklärung verknüpft werden, sofern der Vertrag dies vorsieht.
Die Stromkostenberichterstattung sollte Erzeugungsleistung, Brennstoff, Netzimporte, -exporte, Speicherung, Verluste, Leistungsentgelte, Netzentgelte und Kundenerstattungen in Einklang bringen. Zeitliche Unterschiede sollten im Betriebskapital berücksichtigt werden. Eine Pass-Through-Formel sollte vor dem kommerziellen Betrieb anhand tatsächlicher Rechnungen getestet werden.
Die Dispatch-Governance sollte die Kontrollraum-, Prognose-, Nominierungs-, Ausfall-, Kürzungs- und Notfallprozesse definieren. Der Kraftwerksbetreiber, der Campusbetreiber und der Kunde sollten verstehen, wie die Last reduziert wird, wenn die Versorgung eingeschränkt ist. Das Finanzmodell sollte die gleichen Prioritäts- und Vergütungsregeln verwenden.
In der Kundenkreditakte sollten Schuldner, Muttergesellschaft, Bürge, Sicherheit, finanzielle Leistungsfähigkeit, strategische Abhängigkeit, Streitigkeiten und gegenseitige Beziehungen aufgeführt sein. Es sollte nach wesentlichen Änderungen aktualisiert werden. Sofern die Unterlagen dies zulassen, sollte die Kreditbasis vor einem Zahlungsausfall auf eine Verschlechterung reagieren.
Der Einzug sollte per Rechnung überwacht werden. Der Bericht sollte den Betrag, das Ausstellungsdatum, das Fälligkeitsdatum, die Abzüge, den Streitfall, die Zahlung und den Beleg für das kontrollierte Konto enthalten. Stromerstattungen und Servicegutschriften sollten in Einklang gebracht werden. Bei verspätetem oder umstrittenem Bargeld sollte die Berechtigung reduziert werden, bis die Lösung geklärt ist.
Für die Serviceberichterstattung sollte die vertragliche Verfügbarkeitsmethode verwendet werden. Ausgeschlossene Ereignisse, Wartung, Versorgungsausfälle, Generatorausfälle und vom Kunden verursachte Ereignisse sollten einheitlich klassifiziert werden. Die geschätzten Guthaben sollten vor der Rechnungsanpassung in Forward-Cash-Tests eingehen.
Die Technologieplanung sollte Gerätekohorten, Garantie, Herstellerunterstützung, Workload-Kompatibilität, Wartung, Ersatzteile, Aktualisierungsdatum und verbleibende Route identifizieren. Die Schulden sollten vor dem unterstützten Wirtschaftsleben zurückgehen. Eine Aktualisierung, die zur Aufrechterhaltung des vertraglich vereinbarten Service erforderlich ist, sollte über eine finanzierte Quelle verfügen.
Die Versicherung sollte auf Bau und Betrieb abgebildet werden. Bauherrenrisiko, Inbetriebnahmeverzögerung, Sachschaden, Maschinenausfall, Betriebsunterbrechung, Cyber- und Haftpflichtversicherung können auf unterschiedliche Ereignisse reagieren. Obergrenzen, Selbstbehalte, Ausschlüsse, Rechte des Verlustempfängers und Wiedereinsetzung sollten anhand des modellierten Risikos getestet werden.
Die Kraftstoffversorgung sollte so modelliert werden, dass die dedizierte Erzeugung vom Kraftstoff abhängt. Das Projekt sollte Transport, Druck, Kapazität, Preis, Nominierung, Ungleichgewicht, Unterbrechung und Lagerung bewerten. Dual-Fuel- oder Backup-Vereinbarungen sollten nur nach technischen, genehmigungsrechtlichen und vertraglichen Nachweisen anerkannt werden.
Die Berichterstattung über Netzereignisse sollte Leistungseinschränkungen, Ausfälle, Spannung, Frequenz, Rampe und Schutzverhalten erfassen. Große Rechenlasten können zu Zuverlässigkeitsproblemen führen, wenn sie schnell getrennt werden [11-13]. Der Campus sollte die geltenden Modellierungs- und Ride-Through-Anforderungen erfüllen und die vom Systembetreiber benötigten Daten bereitstellen.
Das vierteljährliche Kreditgeberpaket sollte das Kapazitätsregister, den Zeitplan, den Kostenbericht, die Leistungsleistung, die Kundenakzeptanz, Rechnungen, Inkasso, Servicelevel, Ausrüstung, Vorfälle, Versicherungen, Reserven, Vereinbarungen und Prognosen enthalten. Jeder Bericht sollte seine Datenquelle und den verantwortlichen Eigentümer benennen. Frühere Perioden sollten für die Trendüberprüfung verfügbar bleiben.
Die Modellverwaltung sollte genehmigte Versionen, Annahmen, Formeln und Prüfprotokolle bewahren. Szenarioeingaben sollten von beobachteten Ergebnissen getrennt bleiben. Das Modell sollte Schulden-, Reserve- und Verteilungstests anhand von Quellennachweisen reproduzieren. Wesentliche Änderungen sollten eine Überprüfung im Rahmen einer definierten Autoritätsmatrix erfordern.
Zu den Verteilungsbedingungen sollten historische und zukünftige Deckung, finanzierte Reserven, kein Ausfall, aktuelle Strom- und Serviceleistung sowie eine konforme Kreditbasis gehören. Ein Cash Sweep kann die Rückzahlung beschleunigen, wenn Vertragslaufzeit, Kundenkredit, Geräteunterstützung oder Stromrechte schwächer werden.
Der Refinanzierungskalender sollte Schuldenfälligkeiten, Vertragsabläufe, Kundenverlängerungsfenster, Erzeugungswartung, Netzerneuerung, Genehmigungsdaten und Geräteaktualisierungen anzeigen. Die Vorbereitungen sollten beginnen, während die verbleibende Vertragslaufzeit und der Vermögenszustand neue Kredite unterstützen können. Eine Fälligkeit nach Kundenkündigung oder Veralterung der Ausrüstung führt zu einem konzentrierten Refinanzierungsrisiko.
Der Sponsor sollte eine Stop-Funding-Regel einhalten. Die zusätzliche Verschuldung sollte aufhören, wenn eine erforderliche Leistung, Genehmigung, ein Vertrag, ein Zeitplan, Kosten, Ausrüstung, Akzeptanz, Kredit- oder Liquiditätsbedingung außerhalb der genehmigten Grenze liegt. Die Regel sollte die Heilautorität, den Zeitraum und die Kapitalquelle angeben.
Verträge mit verbundenen Parteien bedürfen einer gesonderten Prüfung. Ein Tochterunternehmen kann den Standort entwickeln, Strom liefern, den Campus betreiben, Ausrüstung besitzen oder Dienstleistungen erwerben. Preisgestaltung, Priorität, Kündigung, Sicherheit, Übertragung und Konflikte sollten dokumentiert werden. Umlaufgelder und Bürgschaften sollten aus dem unabhängigen Kreditfall entfernt werden.
Der Datenraum sollte nach gemeinsamen Werken und Modulen organisiert sein. Kernordner sollten Unternehmensstruktur, Grundstücke, Genehmigungen, Umwelt, Energie, gemeinsame Infrastruktur, Modultechnik, Bau, Kundenverträge, Betrieb, Cybersicherheit, Versicherung, Finanzen, Steuern, Buchhaltung, Sicherheit und Übertragung abdecken. Jede wesentliche Modelleingabe sollte mit Beweisen oder einer benannten Annahme verknüpft sein.
Unabhängige Berater sollten Umfang, Annahmen, Vertrauen und offene Fragen angeben. Der Ingenieur kann Design, Zeitplan, Kosten, Fertigstellung und Leistung überprüfen. Der Musterprüfer kann Formeln, Timing, Steuern, Rücklagen und Vereinbarungen testen. Der Anwalt kann Verträge, Sicherheiten, Genehmigungen und Übertragungen beurteilen. Umwelt-, Versicherungs-, Steuer-, Buchhaltungs- und Cybersicherheitsspezialisten sollten sich mit ihren jeweiligen Risiken befassen.
| Tor | Erforderliche Nachweise | Finanzierungsentscheidung | Fehlerreaktion |
|---|---|---|---|
| Entwicklung | Land, Route, Genehmigungen, vorläufiger Entwurf und Budget | Genehmigen Sie begrenztes Entwicklungskapital | Verpflichtungen pausieren und Beweislücken schließen |
| Kunde | Ausführungskapazität, Zahlung, Kredit und Rechtsbehelfe | Erkennen Sie berechtigtes zukünftiges Bargeld | ausschließen, Haare schneiden oder Unterstützung benötigen |
| Leistung | Zuverlässige Erzeugung und Netzroute mit geförderten Arbeiten | offene passende Bautranche | die Rechenleistung verzögern und die unterstützte Kapazität reduzieren |
| Konstruktion | integrierter Zeitplan, fester Umfang und Kosten bis zur Fertigstellung | weiterhin zertifizierte Ziehungen | Stoppen Sie die Auslosung und rufen Sie den Support an |
| Inbetriebnahme | Asset- und Schnittstellentests | Unterstützung bei der Fertigstellung der Veröffentlichung in Etappen | beheben, erneut testen und Unterstützung beibehalten |
| Annahme | Kundenbestätigung, Rechnung und Inkasso | Konvertieren Sie die entsprechenden Schulden in eine Laufzeit | die Umwandlung aufschieben und Bargeld einfangen |
| Betrieb | Leistung, Rücklagen, Vereinbarungen und Berichterstattung | Verteilungen zulassen | Bargeld fegen und beseitigen |
| Nachteil | Direktverträge, Übertragungsgenehmigungen und Betreiberplan | Restvertrauen genehmigen | Verkürzen Sie die Laufzeit und erhöhen Sie die Amortisation |
Vorgeschlagenes Genehmigungsprotokoll; Für jedes Tor sind projektspezifische Nachweise erforderlich.
Im Beispielfall unterstützt ein mindestens 1,46-facher Modul-1-DSCR die vorgeschlagene Finanzierung nur innerhalb der zentralen Annahmen des Managements. Der kombinierte Abwärtstrend fällt vor Reserven und Unterstützung unter das 1,00-fache. Die Struktur sollte daher die Schulden stufen, die Unterstützung bei der Fertigstellung durch den Sponsor aufrechterhalten und verhindern, dass Verpflichtungen aus Modul 2 die Liquidität von Modul 1 verbrauchen.
Das nächste Modul soll finanziert werden, wenn Bedarf, Leistung, Lieferbereitschaft und ausreichende Restmittel nachgewiesen sind. Eine modulare Entwicklung schafft Flexibilität nur dann, wenn die Finanzierungsunterlagen ein Stundungsrecht vorsehen. Eine disziplinierte Struktur macht jede Kapitalfreigabe zu einer aufgezeichneten Entscheidung, die an ein definiertes Modul und einen ausführbaren Weg zum Kundengeld gebunden ist.
Quellen
- Internationale Energieagentur, Energie und AI, Lesen Sie die Primärquelle
- Internationale Energieagentur, Energie und AI Zusammenfassung, Lesen Sie die Primärquelle
- Internationale Energieagentur, Energiebedarf von AI, Lesen Sie die Primärquelle
- Internationale Energieagentur, Energieversorgung für AI, Lesen Sie die Primärquelle
- US-Energieministerium, Ankündigung des United States Data Center Energy Usage Report 2024, Lesen Sie die Primärquelle
- Lawrence Berkeley National Laboratory, 2024 United States Data Center Energy Usage Report, Lesen Sie die Primärquelle
- US-Energieministerium, das Amerikas AI Future Data Center Resource Hub mit Strom versorgt, Lesen Sie die Primärquelle
- US Energy Information Administration, Annual Energy Outlook 2026, Lesen Sie die Primärquelle
- US Energy Information Administration, Strombedarfs- und Stromerzeugungsanalyse für Rechenzentren, Lesen Sie die Primärquelle
- US-Energieministerium, Ressourcenzentrum für Wachstum der Stromnachfrage, Lesen Sie die Primärquelle
- North American Electric Reliability Corporation, Langzeit-Zuverlässigkeitsbewertung 2025, Lesen Sie die Primärquelle
- North American Electric Reliability Corporation, Aktionsplan für große Lasten, Lesen Sie die Primärquelle
- North American Electric Reliability Corporation, Überblick über den Stand der Zuverlässigkeit 2025, Lesen Sie die Primärquelle
- PJM Interconnection, langfristige Lastprognose 2026, Lesen Sie die Primärquelle
- PJM-Verbindung, Lastprognose-Entwicklungsprozess, Lesen Sie die Primärquelle
- PJM Interconnection, Ergänzung zur Lastprognose 2026, Lesen Sie die Primärquelle
- Electric Reliability Council of Texas, Large Load Integration, Lesen Sie die Primärquelle
- Electric Reliability Council of Texas, Planungsleitfaden, Lesen Sie die Primärquelle
- Electric Reliability Council of Texas, PGRR115 Large Load Interconnection, Lesen Sie die Primärquelle
- Electric Reliability Council of Texas, NPRR1234 Anforderungen an große Lasten, Lesen Sie die Primärquelle
- Federal Energy Regulatory Commission, PJM Susquehanna Co-Location Proposal Order, Lesen Sie die Primärquelle
- Federal Energy Regulatory Commission, Zustimmung von Kommissar Christie zu ER24-2172, Lesen Sie die Primärquelle
- Federal Energy Regulatory Commission, Verfahren zur Kollokation großer Lasten EL25-49, Lesen Sie die Primärquelle
- Federal Energy Regulatory Commission, Erläuterung der endgültigen Regel zur Zusammenschaltung der Verordnung 2023, Lesen Sie die Primärquelle
- Federal Energy Regulatory Commission, Erläuterung zur Verordnung 2023-A, Lesen Sie die Primärquelle
- Weltbank, Stromabnahmeverträge und Energiekaufverträge, Lesen Sie die Primärquelle
- Weltbank, A Guide to Power Purchase Agreements, Lesen Sie die Primärquelle
- Power Africa, Stromabnahmeverträge verstehen, Lesen Sie die Primärquelle
- Weltbank, Strukturierung von Stromabnahmeverträgen zur Verringerung des Investorenrisikos, Lesen Sie die Primärquelle
- International Finance Corporation, Leistungsstandards, Lesen Sie die Primärquelle
- International Finance Corporation, Allgemeine Umwelt-, Gesundheits- und Sicherheitsrichtlinien, Lesen Sie die Primärquelle
- International Finance Corporation, Umwelt-, Gesundheits- und Sicherheitsrichtlinien für die Telekommunikation, Lesen Sie die Primärquelle
- Equator Principles Association, Equator Principles EP4, Lesen Sie die Primärquelle
- CoreWeave, Jahresbericht 2025 auf Form 10-K, Lesen Sie die Primärquelle
- CoreWeave, Jahresbericht 2025, Lesen Sie die Primärquelle
- Bitfarms, Jahresbericht 2025 und schrittweiser HPC-Entwicklungsprozess, Lesen Sie die Primärquelle
- Fermi, Jahresbericht 2025 und schrittweise mietergestützte Infrastrukturfinanzierung, Lesen Sie die Primärquelle
- Fermi, Offenlegung der schrittweisen Entwicklung des Projekts Matador, Lesen Sie die Primärquelle
- Talen Energy, Jahresbericht 2025 auf Formular 10-K, Lesen Sie die Primärquelle
- Talen Energy, Ankündigung der Stromvereinbarung mit Amazon im Juni 2025, Lesen Sie die Primärquelle
- Core Scientific, Bericht zum zweiten Quartal 2026, Lesen Sie die Primärquelle
- Riot Platforms, Materialien zur schrittweisen Bereitstellung von AMD-Rechenzentren im Jahr 2026, Lesen Sie die Primärquelle
- Galaxy Digital, Jahresbericht 2025, Lesen Sie die Primärquelle
- IFRS-Stiftung, IFRS 15 Erlöse aus Verträgen mit Kunden, Lesen Sie die Primärquelle
- IFRS Foundation, herausgegebener Standard IFRS 15, Lesen Sie die Primärquelle
- IFRS-Stiftung, IFRS 16 Leasingverhältnisse, Lesen Sie die Primärquelle
- IFRS-Stiftung, IFRS 9 Finanzinstrumente, Lesen Sie die Primärquelle
- IFRS-Stiftung, IFRS 10 Konzernabschlüsse, Lesen Sie die Primärquelle
- Büro des Währungsprüfers, Comptroller's Handbook Project Finance, Lesen Sie die Primärquelle
- Nationales Institut für Standards und Technologie, Cybersecurity Framework 2.0, Lesen Sie die Primärquelle
