M&A | Kritische Mineralien

Australien-GCC Critical-Minerals JVs: AI Explorationsdaten, Abnahme- und Verarbeitungsökonomie

Strukturieren Sie Datenrechte, Reservenachweise, Abnahmepreise und nachgelagerte Beteiligung in der gesamten Partnerschaft.

Joint-Venture-Sponsoren verbinden Explorationsnachweise, Datenrechte, Abnahmepreise und nachgelagerte Verarbeitung mit Finanzierung und Kontrolle.
Schnelle Antwort

Strukturieren Sie Datenrechte, Reservenachweise, Abnahmepreise und nachgelagerte Beteiligung in der gesamten Partnerschaft.

Zusammenfassung

Australien-GCC Partnerschaften im Bereich kritischer Mineralien können australische Geologie, technische Fähigkeiten und Projektpipelines mit Golfkapital, Energie, Infrastruktur, industrieller Nachfrage und Handelsnetzwerken kombinieren. Der kommerzielle Fall kann die Finanzierung von Explorationen, die Minenentwicklung, die langfristige Entnahme, die Verarbeitung in Australien, die Umwandlung in den Golfstrom oder eine stufenweise Kombination umfassen. Jedes Element hängt von unterschiedlichen Beweisen ab. Eine Explorationsanomalie ist keine Mineralressource; Eine Mineralressource ist keine Erzreserve. Ein Abnahmememorandum stellt keine erhobenen Einnahmen dar; und die angegebene Verarbeitungskapazität ist keine nachgewiesene Wiederherstellung im kommerziellen Maßstab. In diesem Artikel wird ein Entscheidungsrahmen für Joint-Ventures von Critical-Minerals für Ressourceneigentümer, Golfinvestoren, industrielle Käufer, staatliche Investoren, Kreditgeber und Transaktionsberater entwickelt. Es verbindet geologische Datenherkunft, AI-gestütztes Targeting, Berichterstattung durch kompetente Personen, Mineralogie, Metallurgie, Infrastruktur, Genehmigungen, Umwelt- und Gemeinschaftsverpflichtungen, Abnahmeökonomie, Verarbeitungsdesign, Finanzierung, Bewertung und Governance. Es geht auch um Dateneigentum, Modellrechte, Fragen der einstimmigen Zustimmung, Finanzierungsausfälle, Verwässerung, Übertragung, Stillstand und Ausstieg. Der bearbeitete Fall ist völlig hypothetisch. Ein australischer Entwickler und ein Industrieinvestor aus der Golfregion erwägen ein Joint Venture zur Exploration, einer potenziellen Mine, einer australischen Konzentrat- oder Zwischenverarbeitungsanlage und einer optionalen Downstream-Konvertierung in der Golfregion. Das Modell verwendet veranschaulichende Entwicklungsausgaben in Höhe von USD 1.15 billion und hypothetische Produktions-, Gewinnungs-, Preis-, Betriebskosten-, Eigentums- und Finanzierungsannahmen. Zentrale und negative Fälle testen eine geringere Ressourcenumwandlung, eine mangelhafte metallurgische Leistung, verzögerte Genehmigungen, Kapitalüberschreitungen, Preisrückgänge, Abnahmeabzüge und einen Verarbeitungshochlauf. Die Schlussfolgerung ist, dass das Kapital den Beweistoren folgen sollte. AI kann Ziele einordnen, Geophysik und Geochemie integrieren, Muster erkennen und Bohrentscheidungen verbessern. Es kann keine rechtliche Amtszeit verleihen, keine Anforderungen an die öffentliche Berichterstattung erfüllen, keine modifizierenden Faktoren bestimmen oder eine wirtschaftliche Erholung nachweisen. Eine bankfähige Partnerschaft trennt daher das geologische Potenzial von den gemeldeten Ressourcen und Reserven, legt die Preise für die Abnahme transparent fest, schützt Daten und Minderheitsrechte, verpflichtet sich zur Finanzierung anhand überprüfter Meilensteine ​​und legt fest, wie die australische Gewinnung und Verarbeitung mit der industriellen Beteiligung am Golf verbunden ist.

JEL-Klassifizierung: G34, L72, O33, Q32, Q48

Schlüsselwörter: kritische Mineralien, Australien, GCC, Joint Venture, AI Exploration, Mineralressourcen, Erzreserven, Abnahme, nachgelagerte Verarbeitung, Projektfinanzierung, Datenrechte, JORC

Dieser Matchpoint Insight präsentiert die Webausgabe der Forschung von Matchpoint Partners. Das Begleitpapier enthält den vollständigen Rahmen, Strukturen, Arbeitsbeispiele und Quellenmaterial.

Register Before Download   Entdecken Sie unsere M&A-Praxis

1. Definieren Sie die Partnerschaftsthese

Die Entscheidungsfrage ist, welche strategischen und finanziellen Ergebnisse ein Joint Venture anstelle eines Darlehens, einer Übernahme oder einer Minderheitsbeteiligung erfordern. Das Diligence-Team sollte mit Vorstandsmandaten, Projektphase, Mineral, Geografie, Downstream-Ziel und Kapitalplan beginnen. Beweise sollten über technische, rechtliche, kommerzielle und finanzielle Arbeitsabläufe hinweg zuordenbar, versioniert und abgeglichen sein. [1][2]

Der Hauptgrund für das Scheitern besteht darin, dass hinter einem umfassenden Narrativ der Versorgungssicherheit unvereinbare Rendite-, Kontroll- und Industrieziele verborgen bleiben können. Managementprognosen können die Planung unterstützen, wenn sie als Prognosen identifiziert und von beobachteten Ergebnissen, Aussagen kompetenter Personen, Verträgen und behördlichen Genehmigungen getrennt gehalten werden. Das Modell sollte zeigen, wie jedes ungelöste Element das erzielbare Produkt, den Zeitplan, den Preis, die Betriebskosten, den Investitionsaufwand, die Finanzierung oder die Kontrolle verändert.

Die empfohlene Reaktion besteht darin, für jeden Arbeitsablauf das Wertversprechen, das Beweistor, die Kapitalbindung und den Entscheidungseigentümer anzugeben. Eine benannte Führungskraft sollte für die Lieferung verantwortlich sein, ein unabhängiger Gutachter sollte wesentliche Annahmen in Frage stellen und der Vorstand sollte die für die Freigabe der nächsten Kapitaltranche erforderlichen Beweise einsehen. Zentral-, Downside- und Stop-Fälle sollten sowohl die finanziellen Auswirkungen als auch den frühestmöglichen praktischen Eingriff ermitteln. In der hypothetischen Partnerschaft bleibt der nicht unterstützte Wert außerhalb des Basisszenarios oder wird durch Wahrscheinlichkeit, Kontingenz, verzögerte Finanzierung oder eine Abschlussbedingung getragen.

2. Legen Sie den Mineral- und Marktumfang fest

Die Entscheidungsfrage ist, welche Produkte, Spezifikationen und Wertschöpfungsstufen die Partnerschaft finanziert und steuert. Das Diligence-Team sollte mit Listen kritischer Mineralien, Endverbrauchsnachfrage, Marktbilanzen, Exportkontrollen und Kundenspezifikationen beginnen. Beweise sollten über technische, rechtliche, kommerzielle und finanzielle Arbeitsabläufe hinweg zuordenbar, versioniert und abgeglichen sein. [2][3]

Die Hauptfehlerursache besteht darin, dass ein Mineralname Produkte mit unterschiedlicher Reinheit, Preisgestaltung, Qualifikation und Verarbeitungswegen abdecken kann. Managementprognosen können die Planung unterstützen, wenn sie als Prognosen identifiziert und von beobachteten Ergebnissen, Aussagen kompetenter Personen, Verträgen und behördlichen Genehmigungen getrennt gehalten werden. Das Modell sollte zeigen, wie jedes ungelöste Element das erzielbare Produkt, den Zeitplan, den Preis, die Betriebskosten, den Investitionsaufwand, die Finanzierung oder die Kontrolle verändert.

Die empfohlene Reaktion besteht darin, vor der Kapazitätsbewertung das verkaufsfähige Produkt, den Kundentest, den Benchmark und das Substitutionsrisiko zu definieren. Eine benannte Führungskraft sollte für die Lieferung verantwortlich sein, ein unabhängiger Gutachter sollte wesentliche Annahmen in Frage stellen und der Vorstand sollte die für die Freigabe der nächsten Kapitaltranche erforderlichen Beweise einsehen. Zentral-, Downside- und Stop-Fälle sollten sowohl die finanziellen Auswirkungen als auch den frühestmöglichen praktischen Eingriff ermitteln. In der hypothetischen Partnerschaft bleibt der nicht unterstützte Wert außerhalb des Basisszenarios oder wird durch Wahrscheinlichkeit, Kontingenz, verzögerte Finanzierung oder eine Abschlussbedingung getragen.

Tabelle 1. Umfang und Beweise der Partnerschaft
ArtikelPrimärer BeweisRisiko, wenn es nicht gelöst wirdDeal-Behandlung
MietshäuserRegisterauszüge und Lizenzbedingungenverlorener oder bedingter ZugriffSchließbedingung
Land und ZugangVereinbarungen und Aufzeichnungen über einheimische Titelverzögerte Bohrungen oder Bauarbeitenfinanzierter Engagementplan
Technische DatenRepository, Herkunft und Lizenzunbrauchbares oder unvollständiges ModellDatenlizenz und Garantie
InfrastrukturAnschluss- und Serviceverträgegestrandete Entwicklungvertraglich vereinbarter Meilenstein
AbnahmeAusgeführte Formel und Käuferunterstützungnicht bankfähige EinnahmenFinanzierungsbedingung
Verarbeitung von IPTechnologie und VerbesserungsrechteAbhängigkeit oder eingeschränkter Nutzungdauerhafte Lizenz

Vorgeschlagene Sorgfaltskarte; Rechtsberater sollten Rechte und Übertragung bestätigen.

3. Überprüfen Sie Amtszeit, Titel und Transaktionsumfang

Die Entscheidungsfrage ist, ob Lizenzen, Landzugänge, Genehmigungen, Daten, Infrastruktur und Verträge in das Vorhaben eingehen können. Das Diligence-Team sollte mit Mietregistern, Unternehmenseigentümern, Aufzeichnungen über einheimische Eigentumsrechte, Lizenzen, Pachtverträgen und Belastungen beginnen. Beweise sollten über technische, rechtliche, kommerzielle und finanzielle Arbeitsabläufe hinweg zuordenbar, versioniert und abgeglichen sein. [4][5]

Der Hauptversagensmodus besteht darin, dass ein attraktives geologisches Gebiet außerhalb des übertragbaren Umfangs liegen oder Bedingungen unterliegen kann, die die Kontrolle verzögern. Managementprognosen können die Planung unterstützen, wenn sie als Prognosen identifiziert und von beobachteten Ergebnissen, Aussagen kompetenter Personen, Verträgen und behördlichen Genehmigungen getrennt gehalten werden. Das Modell sollte zeigen, wie jedes ungelöste Element das erzielbare Produkt, den Zeitplan, den Preis, die Betriebskosten, den Investitionsaufwand, die Finanzierung oder die Kontrolle verändert.

Die empfohlene Reaktion besteht darin, jeden materiellen Vermögenswert und jedes Recht an Eigentum, Zustimmung, Abschlussbehandlung und laufende Verpflichtung zu knüpfen. Eine benannte Führungskraft sollte für die Lieferung verantwortlich sein, ein unabhängiger Gutachter sollte wesentliche Annahmen in Frage stellen und der Vorstand sollte die für die Freigabe der nächsten Kapitaltranche erforderlichen Beweise einsehen. Zentral-, Downside- und Stop-Fälle sollten sowohl die finanziellen Auswirkungen als auch den frühestmöglichen praktischen Eingriff ermitteln. In der hypothetischen Partnerschaft bleibt der nicht unterstützte Wert außerhalb des Basisszenarios oder wird durch Wahrscheinlichkeit, Kontingenz, verzögerte Finanzierung oder eine Abschlussbedingung getragen.

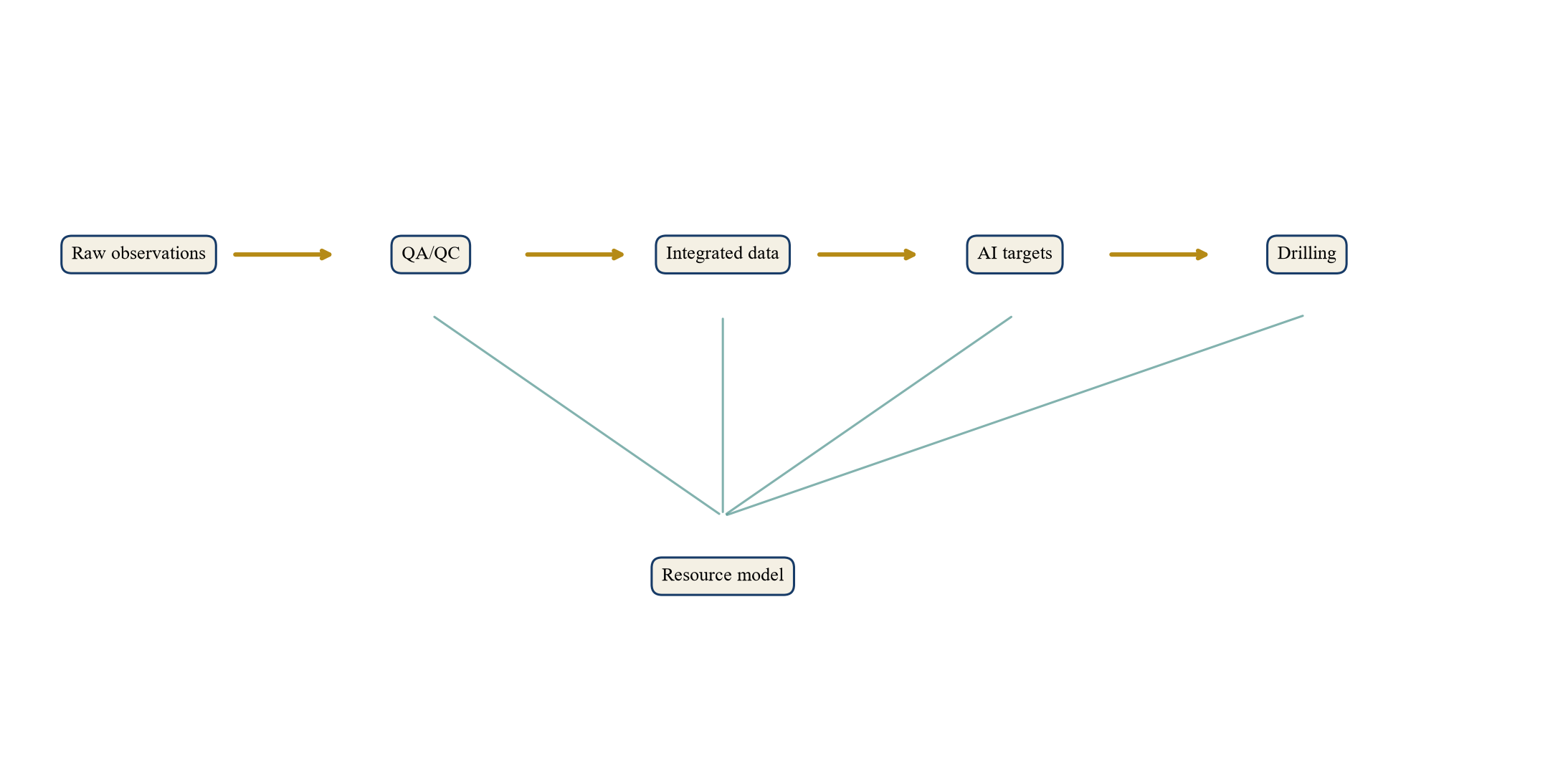

Abbildung 1. Vorgeschlagene Abstammungs- und Entscheidungskarte für geologische Daten
Abbildung 1. Vorgeschlagene Abstammungs- und Entscheidungskarte für geologische Daten
Analytischer Rahmen; Der Beweisstatus jedes Datensatzes erfordert eine projektspezifische Überprüfung.

4. Erstellen Sie eine geologische Datenlinie

Die Entscheidungsfrage ist, ob jede Interpretation auf Rohbeobachtungen, Ort, Methode, Transformation und Rezensent zurückgeführt werden kann. Das Sorgfaltsteam sollte mit Bohrprotokollen, Analysen, Geophysik, Geochemie, QA/QC, Koordinaten, Versionen und Aufzeichnungen von kompetenten Personen beginnen. Beweise sollten über technische, rechtliche, kommerzielle und finanzielle Arbeitsabläufe hinweg zuordenbar, versioniert und abgeglichen sein. [4][6]

Die Hauptfehlerursache besteht darin, dass Altdaten doppelte Proben, Koordinatenfehler, inkonsistente Nachweisgrenzen und undokumentierte Transformationen enthalten können. Managementprognosen können die Planung unterstützen, wenn sie als Prognosen identifiziert und von beobachteten Ergebnissen, Aussagen kompetenter Personen, Verträgen und behördlichen Genehmigungen getrennt gehalten werden. Das Modell sollte zeigen, wie jedes ungelöste Element das erzielbare Produkt, den Zeitplan, den Preis, die Betriebskosten, den Investitionsaufwand, die Finanzierung oder die Kontrolle verändert.

Die empfohlene Reaktion besteht darin, eine versionierte Evidenzkarte von den Rohdaten über die Interpretation bis hin zur öffentlichen Stellungnahme zu erstellen. Eine benannte Führungskraft sollte für die Lieferung verantwortlich sein, ein unabhängiger Gutachter sollte wesentliche Annahmen in Frage stellen und der Vorstand sollte die für die Freigabe der nächsten Kapitaltranche erforderlichen Beweise einsehen. Zentral-, Downside- und Stop-Fälle sollten sowohl die finanziellen Auswirkungen als auch den frühestmöglichen praktischen Eingriff ermitteln. In der hypothetischen Partnerschaft bleibt der nicht unterstützte Wert außerhalb des Basisszenarios oder wird durch Wahrscheinlichkeit, Kontingenz, verzögerte Finanzierung oder eine Abschlussbedingung getragen.

Tabelle 2. AI Explorationsvalidierungsmatrix
PrüfenBeweisFehlermodusInvestitionsreaktion
DatenherkunftRohdateien und Transformationsprotokollversteckte Reinigung oder VervielfältigungRegierten Datensatz neu erstellen
räumliches Haltenunsichtbares geologisches Gebietgeografische Leckageprospektiver Blindtest
ZielrankingRangierte Anomalien und Bohrungenselektive PrüfungBohrprogramm vorab registrieren
Unsicherheitkalibrierte Wahrscheinlichkeitfalsche PräzisionReichweiten- und Stoppregel
überschreibenGrund, Genehmiger und ErgebnisBestätigungsfehlerunabhängige Überprüfung
wirtschaftlicher WertEntdeckung pro ExplorationsdollarGenauigkeit ohne WertKapitalallokationsschwelle

Vorgeschlagene Tests; Die Modellleistung erfordert prospektive Beweise.

5. Validieren Sie die durch AI unterstützte Erkundung

Die Entscheidungsfrage ist, ob das Modell die Zielauswahl im Rahmen prospektiver Tests verbessert. Das Diligence-Team sollte mit Trainingsdaten, Funktionen, Beschriftungen, Holdouts, Zielrankings, Bohrergebnissen und Override-Protokollen beginnen. Beweise sollten über technische, rechtliche, kommerzielle und finanzielle Arbeitsabläufe hinweg zuordenbar, versioniert und abgeglichen sein. [7][8]

Der Hauptfehlermodus besteht darin, dass räumliche Leckagen und selektive Bohrungen dazu führen können, dass historische Backtests genauer erscheinen als die voraussichtliche Leistung. Managementprognosen können die Planung unterstützen, wenn sie als Prognosen identifiziert und von beobachteten Ergebnissen, Aussagen kompetenter Personen, Verträgen und behördlichen Genehmigungen getrennt gehalten werden. Das Modell sollte zeigen, wie jedes ungelöste Element das erzielbare Produkt, den Zeitplan, den Preis, die Betriebskosten, den Investitionsaufwand, die Finanzierung oder die Kontrolle verändert.

Die empfohlene Reaktion besteht darin, das Modell einzufrieren, blinde Ziele zu testen und den Entdeckungswert pro Einheit der Explorationsausgaben zu messen. Eine benannte Führungskraft sollte für die Lieferung verantwortlich sein, ein unabhängiger Gutachter sollte wesentliche Annahmen in Frage stellen und der Vorstand sollte die für die Freigabe der nächsten Kapitaltranche erforderlichen Beweise einsehen. Zentral-, Downside- und Stop-Fälle sollten sowohl die finanziellen Auswirkungen als auch den frühestmöglichen praktischen Eingriff ermitteln. In der hypothetischen Partnerschaft bleibt der nicht unterstützte Wert außerhalb des Basisszenarios oder wird durch Wahrscheinlichkeit, Kontingenz, verzögerte Finanzierung oder eine Abschlussbedingung getragen.

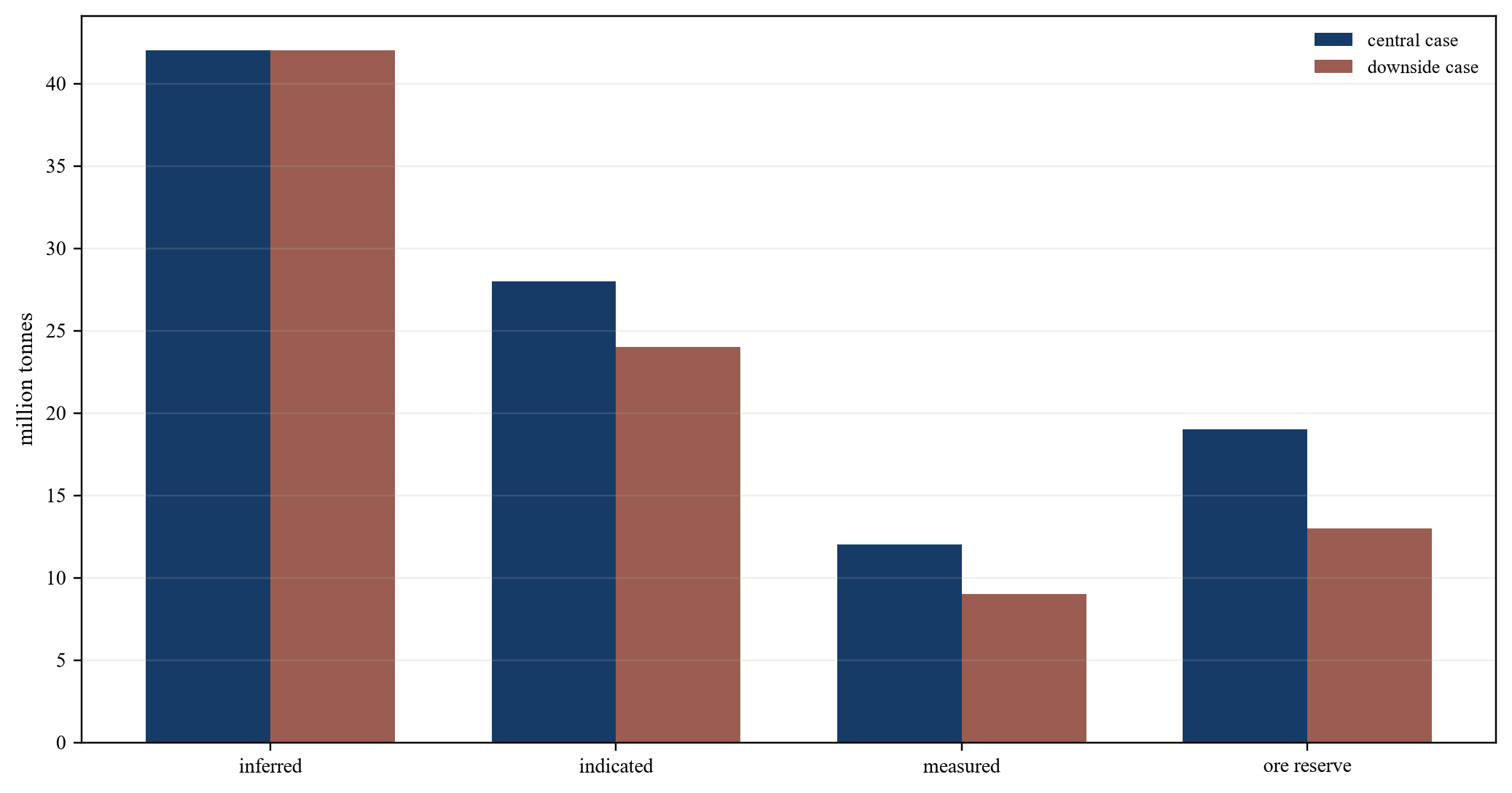

Abbildung 2. Hypothetische Ressourcenumwandlungsszenarien
Abbildung 2. Hypothetische Ressourcenumwandlungsszenarien
Völlig hypothetische Millionen Tonnen; Kategorien und Umrechnung erfordern den Nachweis einer sachkundigen Person.

6. Separate Explorationsergebnisse, Ressourcen und Reserven

Die Entscheidungsfrage ist, wie sich das Vertrauen und die wirtschaftliche Machbarkeit über die Berichtskategorien hinweg verändern. Das Diligence-Team sollte mit Berichten kompetenter Personen, JORC-Tabelle 1, Ressourcenmodellen, Studien und modifizierenden Faktoren beginnen. Beweise sollten über technische, rechtliche, kommerzielle und finanzielle Arbeitsabläufe hinweg zuordenbar, versioniert und abgeglichen sein. [6][9]

Die Hauptfehlerursache besteht darin, dass kommerzielle Modelle wenig vertrauenswürdiges oder nicht konvertiertes Material so behandeln können, als handele es sich um geplante verkaufsfähige Produktion. Managementprognosen können die Planung unterstützen, wenn sie als Prognosen identifiziert und von beobachteten Ergebnissen, Aussagen kompetenter Personen, Verträgen und behördlichen Genehmigungen getrennt gehalten werden. Das Modell sollte zeigen, wie jedes ungelöste Element das erzielbare Produkt, den Zeitplan, den Preis, die Betriebskosten, den Investitionsaufwand, die Finanzierung oder die Kontrolle verändert.

Die empfohlene Reaktion besteht darin, jede Tonne und jede Gehaltsannahme ihrer Berichtskategorie und der zulässigen wirtschaftlichen Nutzung zuzuordnen. Eine benannte Führungskraft sollte für die Lieferung verantwortlich sein, ein unabhängiger Gutachter sollte wesentliche Annahmen in Frage stellen und der Vorstand sollte die für die Freigabe der nächsten Kapitaltranche erforderlichen Beweise einsehen. Zentral-, Downside- und Stop-Fälle sollten sowohl die finanziellen Auswirkungen als auch den frühestmöglichen praktischen Eingriff ermitteln. In der hypothetischen Partnerschaft bleibt der nicht unterstützte Wert außerhalb des Basisszenarios oder wird durch Wahrscheinlichkeit, Kontingenz, verzögerte Finanzierung oder eine Abschlussbedingung getragen.

Tabelle 3. Ressource-zu-Produkt-Evidenzbrücke
BühneBeweisGrundsätzliche UnsicherheitFinanzierungsnutzung
ExplorationsergebnisProbenahme und QA/QCKontinuität und RepräsentativitätNur Zielauswahl
MineralressourceModell und vernünftige AussichtenVertrauen und modifizierende Faktorengestaffelte Studienförderung
ErzreserveStudium und Anwendung modifizierender FaktorenAusführung und MarktveränderungEntwicklungsfall
PflanzenfutterMinenplan und VersöhnungVerdünnung und VariabilitätBetriebsprognose
verkaufsfähiges ProduktWiederherstellung und SpezifikationScale-up und QualifizierungEinnahmen und Schuldendienst

Vorgeschlagene Versöhnung; Die Klassifizierung erfolgt durch die Berichterstattung kompetenter Personen und technische Studien.

7. Testen Sie die Mineralogie und die metallurgische Gewinnung

Die Entscheidungsfrage ist, ob das Mineral im großen Maßstab freigesetzt, gewonnen und in ein verkaufsfähiges Produkt umgewandelt werden kann. Das Sorgfaltsteam sollte mit Mineralogie, Variabilitätsproben, Labor- und Pilottests, Rückgewinnung, Verunreinigungen und Reagenzienverbrauch beginnen. Beweise sollten über technische, rechtliche, kommerzielle und finanzielle Arbeitsabläufe hinweg zuordenbar, versioniert und abgeglichen sein. [10]

Die Hauptfehlerursache besteht darin, dass sich der Gesamtgehalt möglicherweise nicht in zahlbares Metall umwandelt, wenn Mineralform, Gewinnung oder schädliche Elemente unterschiedlich sind. Managementprognosen können die Planung unterstützen, wenn sie als Prognosen identifiziert und von beobachteten Ergebnissen, Aussagen kompetenter Personen, Verträgen und behördlichen Genehmigungen getrennt gehalten werden. Das Modell sollte zeigen, wie jedes ungelöste Element das erzielbare Produkt, den Zeitplan, den Preis, die Betriebskosten, den Investitionsaufwand, die Finanzierung oder die Kontrolle verändert.

Die empfohlene Reaktion besteht darin, repräsentative Variabilitätstests durchzuführen und Masse, Rückgewinnung, Produktqualität und Abfall in Einklang zu bringen. Eine benannte Führungskraft sollte für die Lieferung verantwortlich sein, ein unabhängiger Gutachter sollte wesentliche Annahmen in Frage stellen und der Vorstand sollte die für die Freigabe der nächsten Kapitaltranche erforderlichen Beweise einsehen. Zentral-, Downside- und Stop-Fälle sollten sowohl die finanziellen Auswirkungen als auch den frühestmöglichen praktischen Eingriff ermitteln. In der hypothetischen Partnerschaft bleibt der nicht unterstützte Wert außerhalb des Basisszenarios oder wird durch Wahrscheinlichkeit, Kontingenz, verzögerte Finanzierung oder eine Abschlussbedingung getragen.

8. Bewerten Sie Infrastruktur und Logistik

Die Entscheidungsfrage ist, ob Strom, Wasser, Straßen, Schiene, Hafen, Unterkünfte und Reagenzien den Bau und Betrieb unterstützen. Das Diligence-Team sollte mit Kapazitätsstudien, Verbindungsangeboten, Streckenübersichten, Tarifen, Fahrplänen und Notfallplänen beginnen. Beweise sollten über technische, rechtliche, kommerzielle und finanzielle Arbeitsabläufe hinweg zuordenbar, versioniert und abgeglichen sein. [1][11]

Die Hauptfehlerursache besteht darin, dass möglicherweise eine regionale Infrastruktur vorhanden ist, die jedoch nicht verfügbar, nicht vertraglich vereinbart oder mit der Produktbewegung nicht kompatibel ist. Managementprognosen können die Planung unterstützen, wenn sie als Prognosen identifiziert und von beobachteten Ergebnissen, Aussagen kompetenter Personen, Verträgen und behördlichen Genehmigungen getrennt gehalten werden. Das Modell sollte zeigen, wie jedes ungelöste Element das erzielbare Produkt, den Zeitplan, den Preis, die Betriebskosten, den Investitionsaufwand, die Finanzierung oder die Kontrolle verändert.

Die empfohlene Reaktion besteht darin, die vertraglich vereinbarte Kapazität getrennt von der geplanten oder gemeinsam genutzten Infrastruktur zu bewerten. Eine benannte Führungskraft sollte für die Lieferung verantwortlich sein, ein unabhängiger Gutachter sollte wesentliche Annahmen in Frage stellen und der Vorstand sollte die für die Freigabe der nächsten Kapitaltranche erforderlichen Beweise einsehen. Zentral-, Downside- und Stop-Fälle sollten sowohl die finanziellen Auswirkungen als auch den frühestmöglichen praktischen Eingriff ermitteln. In der hypothetischen Partnerschaft bleibt der nicht unterstützte Wert außerhalb des Basisszenarios oder wird durch Wahrscheinlichkeit, Kontingenz, verzögerte Finanzierung oder eine Abschlussbedingung getragen.

9. Verankerung von Umwelt-, Gemeinschafts- und First-Nations-Verpflichtungen

Die Entscheidungsfrage ist, wie sich Rechte, Genehmigungen, Vorteile und Auswirkungen auf Zeitplan, Gestaltung und Legitimität auswirken. Das Diligence-Team sollte mit Basisstudien, Auftragsunterlagen, Vereinbarungen, Genehmigungen, Abschlussplänen und Vorteilsausgleichsvereinbarungen beginnen. Beweise sollten über technische, rechtliche, kommerzielle und finanzielle Arbeitsabläufe hinweg zuordenbar, versioniert und abgeglichen sein. [1][12]

Die Hauptursache des Scheiterns besteht darin, dass die Behandlung von Engagement als Zeitplanelement zu Umgestaltungen, Verzögerungen, Streitigkeiten und dauerhaftem Vertrauensverlust führen kann. Managementprognosen können die Planung unterstützen, wenn sie als Prognosen identifiziert und von beobachteten Ergebnissen, Aussagen kompetenter Personen, Verträgen und behördlichen Genehmigungen getrennt gehalten werden. Das Modell sollte zeigen, wie jedes ungelöste Element das erzielbare Produkt, den Zeitplan, den Preis, die Betriebskosten, den Investitionsaufwand, die Finanzierung oder die Kontrolle verändert.

Die empfohlene Reaktion besteht darin, Teilnahme, Zustimmungserfordernisse und Leistungserbringung zu einem Teil der Governance- und Finanzierungstore zu machen. Eine benannte Führungskraft sollte für die Lieferung verantwortlich sein, ein unabhängiger Gutachter sollte wesentliche Annahmen in Frage stellen und der Vorstand sollte die für die Freigabe der nächsten Kapitaltranche erforderlichen Beweise einsehen. Zentral-, Downside- und Stop-Fälle sollten sowohl die finanziellen Auswirkungen als auch den frühestmöglichen praktischen Eingriff ermitteln. In der hypothetischen Partnerschaft bleibt der nicht unterstützte Wert außerhalb des Basisszenarios oder wird durch Wahrscheinlichkeit, Kontingenz, verzögerte Finanzierung oder eine Abschlussbedingung getragen.

10. Vollständige Überprüfung der ausländischen Investitionen und der nationalen Sicherheit

Die Entscheidungsfrage ist, welche Investitionen, Kontroll-, Daten- und Abnahmerechte einer Genehmigung oder Bedingungen bedürfen. Das Diligence-Team sollte mit der FIRB-Anleitung, Eigentum, Kontrolle, sensiblen Vermögenswerten, Datenzugriff und vertraglichen Rechten beginnen. Beweise sollten über technische, rechtliche, kommerzielle und finanzielle Arbeitsabläufe hinweg zuordenbar, versioniert und abgeglichen sein. [5][13]

Der Hauptversagensmodus besteht darin, dass eine nicht beherrschende Kapitalbeteiligung durch Informationen, Vetorecht, Zugriff oder betriebliche Einflussnahme dennoch zu Überprüfungsproblemen führen kann. Managementprognosen können die Planung unterstützen, wenn sie als Prognosen identifiziert und von beobachteten Ergebnissen, Aussagen kompetenter Personen, Verträgen und behördlichen Genehmigungen getrennt gehalten werden. Das Modell sollte zeigen, wie jedes ungelöste Element das erzielbare Produkt, den Zeitplan, den Preis, die Betriebskosten, den Investitionsaufwand, die Finanzierung oder die Kontrolle verändert.

Die empfohlene Reaktion besteht darin, rechtsgebietsspezifische Beratung einzuholen und die Genehmigungsannahmen mit den tatsächlich ausgehandelten JV-Rechten in Einklang zu bringen. Eine benannte Führungskraft sollte für die Lieferung verantwortlich sein, ein unabhängiger Gutachter sollte wesentliche Annahmen in Frage stellen und der Vorstand sollte die für die Freigabe der nächsten Kapitaltranche erforderlichen Beweise einsehen. Zentral-, Downside- und Stop-Fälle sollten sowohl die finanziellen Auswirkungen als auch den frühestmöglichen praktischen Eingriff ermitteln. In der hypothetischen Partnerschaft bleibt der nicht unterstützte Wert außerhalb des Basisszenarios oder wird durch Wahrscheinlichkeit, Kontingenz, verzögerte Finanzierung oder eine Abschlussbedingung getragen.

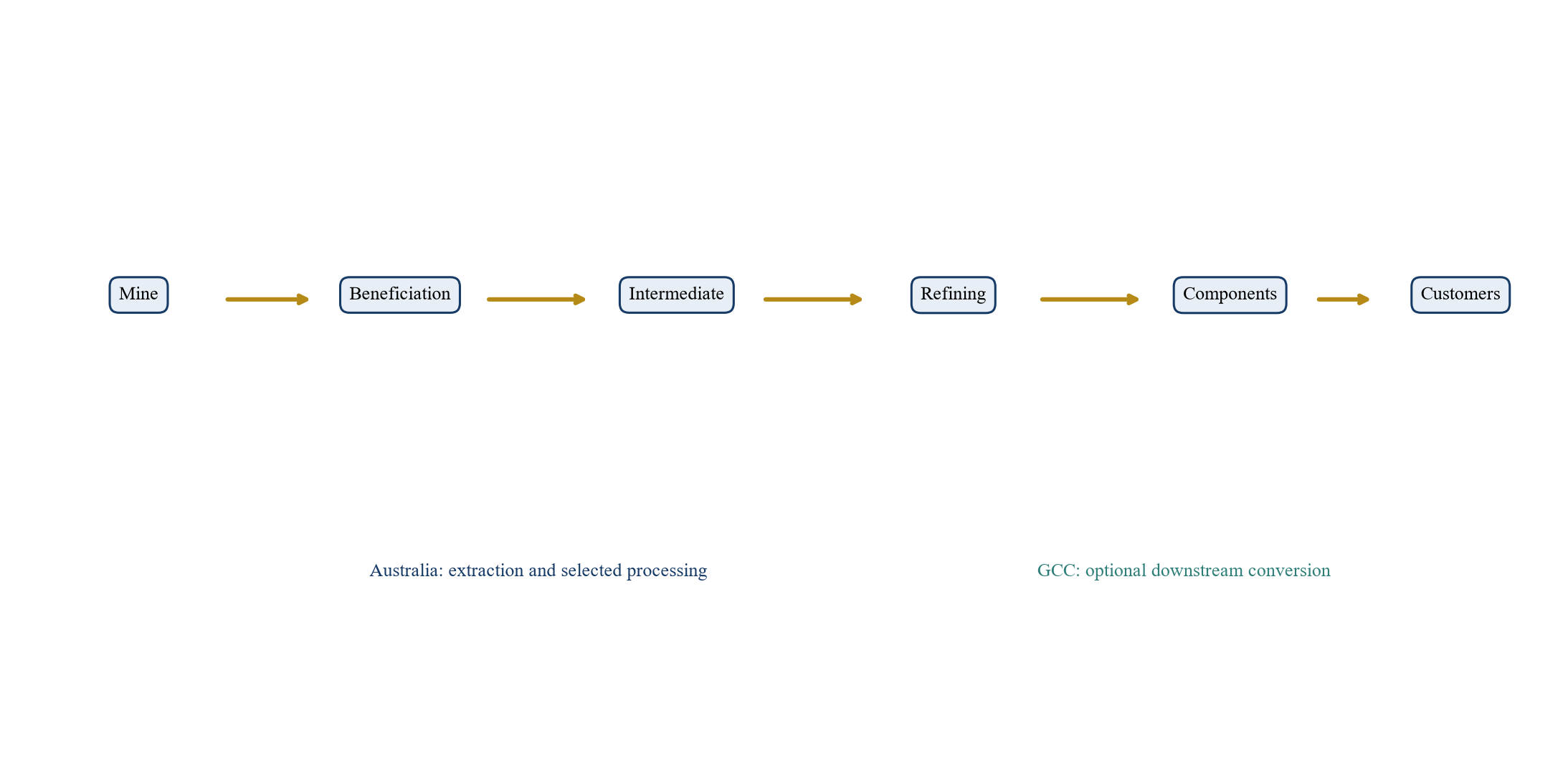

Abbildung 3. Vorgeschlagene abgestufte Extraktions- und Verarbeitungsarchitektur
Abbildung 3. Vorgeschlagene abgestufte Extraktions- und Verarbeitungsarchitektur
Routenauswahl-Framework; Tatsächliche Erholung, Kapazität und Standortökonomie erfordern Testarbeiten.

11. Wählen Sie die Verarbeitungsroute aus

Die Entscheidungsfrage ist, welche Verarbeitungsschritte in Australien, am Golf oder in Drittanlagen gehören. Das Diligence-Team sollte mit Testarbeiten, Flussdiagrammen, Energie, Wasser, Abfall, Reagenzien, Produktqualifizierung und Standortökonomie beginnen. Beweise sollten über technische, rechtliche, kommerzielle und finanzielle Arbeitsabläufe hinweg zuordenbar, versioniert und abgeglichen sein. [1][10]

Der Hauptgrund für das Scheitern besteht darin, dass nachgelagerte Ambitionen den Wert zerstören können, wenn die Ausbeute, der Umfang, die Feed-Variabilität oder die Kundenqualifikation schwach sind. Managementprognosen können die Planung unterstützen, wenn sie als Prognosen identifiziert und von beobachteten Ergebnissen, Aussagen kompetenter Personen, Verträgen und behördlichen Genehmigungen getrennt gehalten werden. Das Modell sollte zeigen, wie jedes ungelöste Element das erzielbare Produkt, den Zeitplan, den Preis, die Betriebskosten, den Investitionsaufwand, die Finanzierung oder die Kontrolle verändert.

Die empfohlene Reaktion besteht darin, abgestufte Routen hinsichtlich Netback, Belastbarkeit, Kapitalintensität und Ausführungsnachweisen zu vergleichen. Eine benannte Führungskraft sollte für die Lieferung verantwortlich sein, ein unabhängiger Gutachter sollte wesentliche Annahmen in Frage stellen und der Vorstand sollte die für die Freigabe der nächsten Kapitaltranche erforderlichen Beweise einsehen. Zentral-, Downside- und Stop-Fälle sollten sowohl die finanziellen Auswirkungen als auch den frühestmöglichen praktischen Eingriff ermitteln. In der hypothetischen Partnerschaft bleibt der nicht unterstützte Wert außerhalb des Basisszenarios oder wird durch Wahrscheinlichkeit, Kontingenz, verzögerte Finanzierung oder eine Abschlussbedingung getragen.

12. Entwicklungsausgaben und Zeitplan in Einklang bringen

Die Entscheidungsfrage ist, welches Kapital erforderlich ist, um jeden technischen und kommerziellen Meilenstein zu erreichen. Das Diligence-Team sollte mit technischen Schätzungen, Mengen, Beschaffung, Eigentümerkosten, Eventualverbindlichkeiten, Eskalation und Zeitplanlogik beginnen. Beweise sollten über technische, rechtliche, kommerzielle und finanzielle Arbeitsabläufe hinweg zuordenbar, versioniert und abgeglichen sein. [14]

Die Hauptfehlerursache besteht darin, dass in frühen Schätzungen möglicherweise Infrastruktur, Inbetriebnahme, Betriebskapital, Steuern, Schließung und Schnittstellenrisiken ausgeschlossen werden. Managementprognosen können die Planung unterstützen, wenn sie als Prognosen identifiziert und von beobachteten Ergebnissen, Aussagen kompetenter Personen, Verträgen und behördlichen Genehmigungen getrennt gehalten werden. Das Modell sollte zeigen, wie jedes ungelöste Element das erzielbare Produkt, den Zeitplan, den Preis, die Betriebskosten, den Investitionsaufwand, die Finanzierung oder die Kontrolle verändert.

Die empfohlene Reaktion besteht darin, bereichsbasierte Schätzungen zu verwenden und Kapital erst nach definierten Evidence-Gates freizugeben. Eine benannte Führungskraft sollte für die Lieferung verantwortlich sein, ein unabhängiger Gutachter sollte wesentliche Annahmen in Frage stellen und der Vorstand sollte die für die Freigabe der nächsten Kapitaltranche erforderlichen Beweise einsehen. Zentral-, Downside- und Stop-Fälle sollten sowohl die finanziellen Auswirkungen als auch den frühestmöglichen praktischen Eingriff ermitteln. In der hypothetischen Partnerschaft bleibt der nicht unterstützte Wert außerhalb des Basisszenarios oder wird durch Wahrscheinlichkeit, Kontingenz, verzögerte Finanzierung oder eine Abschlussbedingung getragen.

13. Modellieren Sie Betriebskosten und Hochlauf

Die Entscheidungsfrage ist, welche Durchsatz-, Rückgewinnungs-, Verfügbarkeits- und Kostenannahmen nachhaltiges Geld generieren. Das Diligence-Team sollte mit Minenplänen, Energie, Arbeitskräften, Verbrauchsmaterialien, Wartung, Logistik und Anlaufnachweisen beginnen. Beweise sollten über technische, rechtliche, kommerzielle und finanzielle Arbeitsabläufe hinweg zuordenbar, versioniert und abgeglichen sein. [10][14]

Die Hauptfehlerursache besteht darin, dass sich bei stationären Stückkosten eine geringe anfängliche Nutzung, Wiederaufbereitung, Verunreinigungen und Lernverluste verbergen können. Managementprognosen können die Planung unterstützen, wenn sie als Prognosen identifiziert und von beobachteten Ergebnissen, Aussagen kompetenter Personen, Verträgen und behördlichen Genehmigungen getrennt gehalten werden. Das Modell sollte zeigen, wie jedes ungelöste Element das erzielbare Produkt, den Zeitplan, den Preis, die Betriebskosten, den Investitionsaufwand, die Finanzierung oder die Kontrolle verändert.

Die empfohlene Reaktion besteht darin, den monatlichen Hochlauf, die Verfügbarkeit und die Wiederherstellung mit finanzierten Betriebsunfällen zu modellieren. Eine benannte Führungskraft sollte für die Lieferung verantwortlich sein, ein unabhängiger Gutachter sollte wesentliche Annahmen in Frage stellen und der Vorstand sollte die für die Freigabe der nächsten Kapitaltranche erforderlichen Beweise einsehen. Zentral-, Downside- und Stop-Fälle sollten sowohl die finanziellen Auswirkungen als auch den frühestmöglichen praktischen Eingriff ermitteln. In der hypothetischen Partnerschaft bleibt der nicht unterstützte Wert außerhalb des Basisszenarios oder wird durch Wahrscheinlichkeit, Kontingenz, verzögerte Finanzierung oder eine Abschlussbedingung getragen.

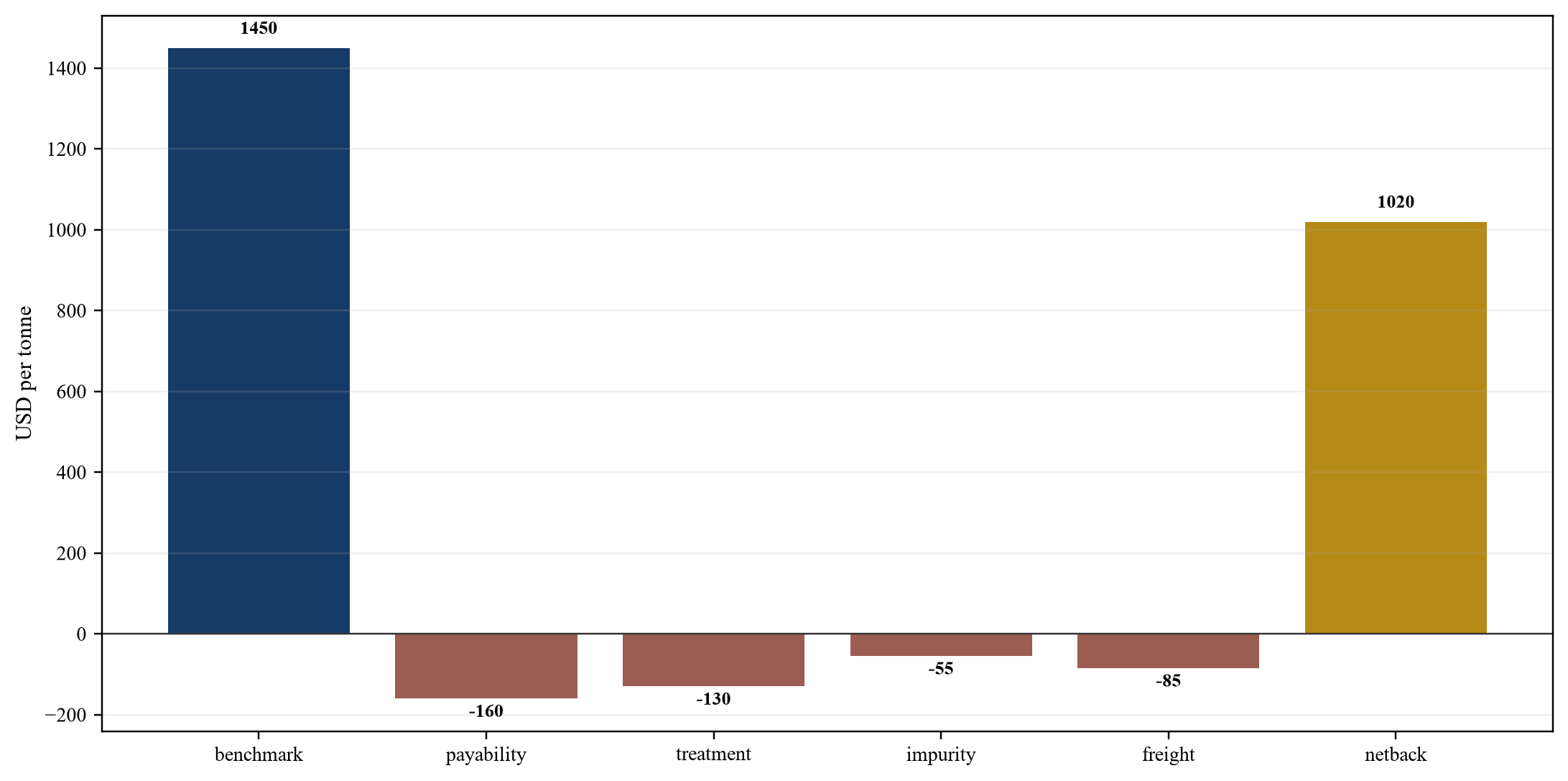

Abbildung 4. Hypothetischer Nettoabnahme-Wasserfall
Abbildung 4. Hypothetischer Nettoabnahme-Wasserfall
Völlig hypothetisch USD pro Tonne; Werte beschreiben keinen identifizierten Vertrag.
Tabelle 4. Abnahmepreis- und Kontrollmatrix
BegriffBeweisWirtschaftlicher EffektSchutz
Maßstabbenannte Veröffentlichung und ZeitpunktBrutto-Referenzpreisunabhängige Quelle
Zahlungsfähigkeitenthaltene und zahlbare EinheitenUmsatzminderungAssay- und Schiedsrichterverfahren
Behandlung und VerfeinerungFormel und RolltreppenBearbeitungsabzugKappen oder Rezensionsbänder
Verunreinigungen und FeuchtigkeitSchwellenwerte und StrafenQualitätsabzugTestarbeiten und Mischen
Fracht und VersicherungLieferfrist und -routeNetback und Betriebskapitaltransparente Durchreiche
vorläufige RegelungAngebotszeitraum und True-upCash-Timing und PreisrisikoLiquiditätsreserve

Vorgeschlagene Vertragsüberprüfung; Die ausgeführte Vereinbarung regelt die Wirtschaft.

14. Entwerfen Sie die Preisarchitektur für die Abnahme

Die Entscheidungsfrage ist, wie Quantität, Qualität, Benchmark, Zahlungsfähigkeit, Behandlungsgebühren, Strafen, Fracht und Abrechnung den Nettoumsatz bestimmen. Das Diligence-Team sollte mit Term Sheets, Formeln, Tests, Angebotszeiträumen, vorläufigen Rechnungen und Kreditunterstützungen beginnen. Beweise sollten über technische, rechtliche, kommerzielle und finanzielle Arbeitsabläufe hinweg zuordenbar, versioniert und abgeglichen sein. [2][15]

Die Hauptfehlerursache besteht darin, dass eine Leitbenchmark die Barmittel überbewerten kann, wenn Abzüge, Strafen und Zeitplanung weggelassen werden. Managementprognosen können die Planung unterstützen, wenn sie als Prognosen identifiziert und von beobachteten Ergebnissen, Aussagen kompetenter Personen, Verträgen und behördlichen Genehmigungen getrennt gehalten werden. Das Modell sollte zeigen, wie jedes ungelöste Element das erzielbare Produkt, den Zeitplan, den Preis, die Betriebskosten, den Investitionsaufwand, die Finanzierung oder die Kontrolle verändert.

Die empfohlene Reaktion besteht darin, einen überprüfbaren Netback-Wasserfall aufzubauen und das Käufer-, Basis- und Abwicklungsrisiko zu testen. Eine benannte Führungskraft sollte für die Lieferung verantwortlich sein, ein unabhängiger Gutachter sollte wesentliche Annahmen in Frage stellen und der Vorstand sollte die für die Freigabe der nächsten Kapitaltranche erforderlichen Beweise einsehen. Zentral-, Downside- und Stop-Fälle sollten sowohl die finanziellen Auswirkungen als auch den frühestmöglichen praktischen Eingriff ermitteln. In der hypothetischen Partnerschaft bleibt der nicht unterstützte Wert außerhalb des Basisszenarios oder wird durch Wahrscheinlichkeit, Kontingenz, verzögerte Finanzierung oder eine Abschlussbedingung getragen.

15. Definieren Sie die flussabwärts gelegene Beteiligung am Golf

Die Entscheidungsfrage ist, welche Konvertierungs-, Fertigungs-, Lager-, Kunden- und Technologieaktivitäten im GCC stattfinden. Das Diligence-Team sollte mit der Industriestrategie, den Energie- und Infrastrukturbedingungen, Technologielizenzen, der Kundennachfrage und den Produktspezifikationen beginnen. Beweise sollten über technische, rechtliche, kommerzielle und finanzielle Arbeitsabläufe hinweg zuordenbar, versioniert und abgeglichen sein. [16][17]

Der Hauptgrund für das Scheitern besteht darin, dass eine optionale Downstream-Phase zu einem nicht finanzierten politischen Ziel werden kann, das die grundlegenden Investitionsargumente verzerrt. Managementprognosen können die Planung unterstützen, wenn sie als Prognosen identifiziert und von beobachteten Ergebnissen, Aussagen kompetenter Personen, Verträgen und behördlichen Genehmigungen getrennt gehalten werden. Das Modell sollte zeigen, wie jedes ungelöste Element das erzielbare Produkt, den Zeitplan, den Preis, die Betriebskosten, den Investitionsaufwand, die Finanzierung oder die Kontrolle verändert.

Die empfohlene Reaktion besteht darin, die Phasen „Committed“, „Conditional“ und „Future“ mit ihren eigenen Rückgaben und Genehmigungen zu trennen. Eine benannte Führungskraft sollte für die Lieferung verantwortlich sein, ein unabhängiger Gutachter sollte wesentliche Annahmen in Frage stellen und der Vorstand sollte die für die Freigabe der nächsten Kapitaltranche erforderlichen Beweise einsehen. Zentral-, Downside- und Stop-Fälle sollten sowohl die finanziellen Auswirkungen als auch den frühestmöglichen praktischen Eingriff ermitteln. In der hypothetischen Partnerschaft bleibt der nicht unterstützte Wert außerhalb des Basisszenarios oder wird durch Wahrscheinlichkeit, Kontingenz, verzögerte Finanzierung oder eine Abschlussbedingung getragen.

16. Stresspreis, Konzentration und politisches Risiko

Die Entscheidungsfrage ist, wie sich Preisvolatilität, Angebotskonzentration, Exportkontrollen und Technologiewechsel auf Bargeld und Strategie auswirken. Das Diligence-Team sollte mit IEA-Szenarien, Marktdaten, Kundenprognosen, politischen Maßnahmen und Substitutionsanalysen beginnen. Beweise sollten über technische, rechtliche, kommerzielle und finanzielle Arbeitsabläufe hinweg zuordenbar, versioniert und abgeglichen sein. [2][3]

Der Hauptgrund für das Scheitern besteht darin, dass ein zentraler Preismechanismus die Pfadabhängigkeit ignorieren kann, die durch konzentrierte Verfeinerung und politische Intervention entsteht. Managementprognosen können die Planung unterstützen, wenn sie als Prognosen identifiziert und von beobachteten Ergebnissen, Aussagen kompetenter Personen, Verträgen und behördlichen Genehmigungen getrennt gehalten werden. Das Modell sollte zeigen, wie jedes ungelöste Element das erzielbare Produkt, den Zeitplan, den Preis, die Betriebskosten, den Investitionsaufwand, die Finanzierung oder die Kontrolle verändert.

Die empfohlene Reaktion besteht darin, mehrere Preis- und Zugangsregime anstelle einer deterministischen langfristigen Prognose zu verwenden. Eine benannte Führungskraft sollte für die Lieferung verantwortlich sein, ein unabhängiger Gutachter sollte wesentliche Annahmen in Frage stellen und der Vorstand sollte die für die Freigabe der nächsten Kapitaltranche erforderlichen Beweise einsehen. Zentral-, Downside- und Stop-Fälle sollten sowohl die finanziellen Auswirkungen als auch den frühestmöglichen praktischen Eingriff ermitteln. In der hypothetischen Partnerschaft bleibt der nicht unterstützte Wert außerhalb des Basisszenarios oder wird durch Wahrscheinlichkeit, Kontingenz, verzögerte Finanzierung oder eine Abschlussbedingung getragen.

Tabelle 5. Beispielhafte Finanzierung nach Evidenzstadium
BühneEigenkapitalRegierung oder ECAProjektschuldenBeweistor
Erkundung und Ressource70100Amtszeit, Daten und Bohrprogramm
Machbarkeit und Genehmigungen95350Ressourcen, Testarbeit und Studienumfang
Konstruktion260300360Reserve, Genehmigungen, Abnahme und EPC
Hochlauf und Liquidität451560Inbetriebnahme- und Betriebskapitalplan
gesamt470360420Vorstands- und Kreditgeberbedingungen

Völlig hypothetische USD Millionen; Bei der Tabelle handelt es sich nicht um eine Finanzierungsempfehlung.

17. Erstellen Sie den Finanzierungsplan

Die Entscheidungsfrage ist, welches Eigenkapital, Gesellschafterdarlehen, Projektschulden, Exportkredite, staatliche Einrichtungen und Abnahmeunterstützungsfonds in jeder Phase vorgesehen sind. Das Diligence-Team sollte mit Quellen und Verwendungen, Bedingungen, Sicherheiten, Vereinbarungen, Garantien und Liquidität beginnen. Beweise sollten über technische, rechtliche, kommerzielle und finanzielle Arbeitsabläufe hinweg zuordenbar, versioniert und abgeglichen sein. [18][19]

Der Hauptfehlermodus besteht darin, dass das Explorationsrisiko, das Baurisiko und das Hochlaufrisiko unterschiedliches Kapital erfordern und nicht bei angenommenem Erfolg refinanziert werden können. Managementprognosen können die Planung unterstützen, wenn sie als Prognosen identifiziert und von beobachteten Ergebnissen, Aussagen kompetenter Personen, Verträgen und behördlichen Genehmigungen getrennt gehalten werden. Das Modell sollte zeigen, wie jedes ungelöste Element das erzielbare Produkt, den Zeitplan, den Preis, die Betriebskosten, den Investitionsaufwand, die Finanzierung oder die Kontrolle verändert.

Die empfohlene Reaktion besteht darin, die Finanzierungsdauer anzupassen und auf die bei jedem Meilenstein verfügbaren Erkenntnisse zurückzugreifen. Eine benannte Führungskraft sollte für die Lieferung verantwortlich sein, ein unabhängiger Gutachter sollte wesentliche Annahmen in Frage stellen und der Vorstand sollte die für die Freigabe der nächsten Kapitaltranche erforderlichen Beweise einsehen. Zentral-, Downside- und Stop-Fälle sollten sowohl die finanziellen Auswirkungen als auch den frühestmöglichen praktischen Eingriff ermitteln. In der hypothetischen Partnerschaft bleibt der nicht unterstützte Wert außerhalb des Basisszenarios oder wird durch Wahrscheinlichkeit, Kontingenz, verzögerte Finanzierung oder eine Abschlussbedingung getragen.

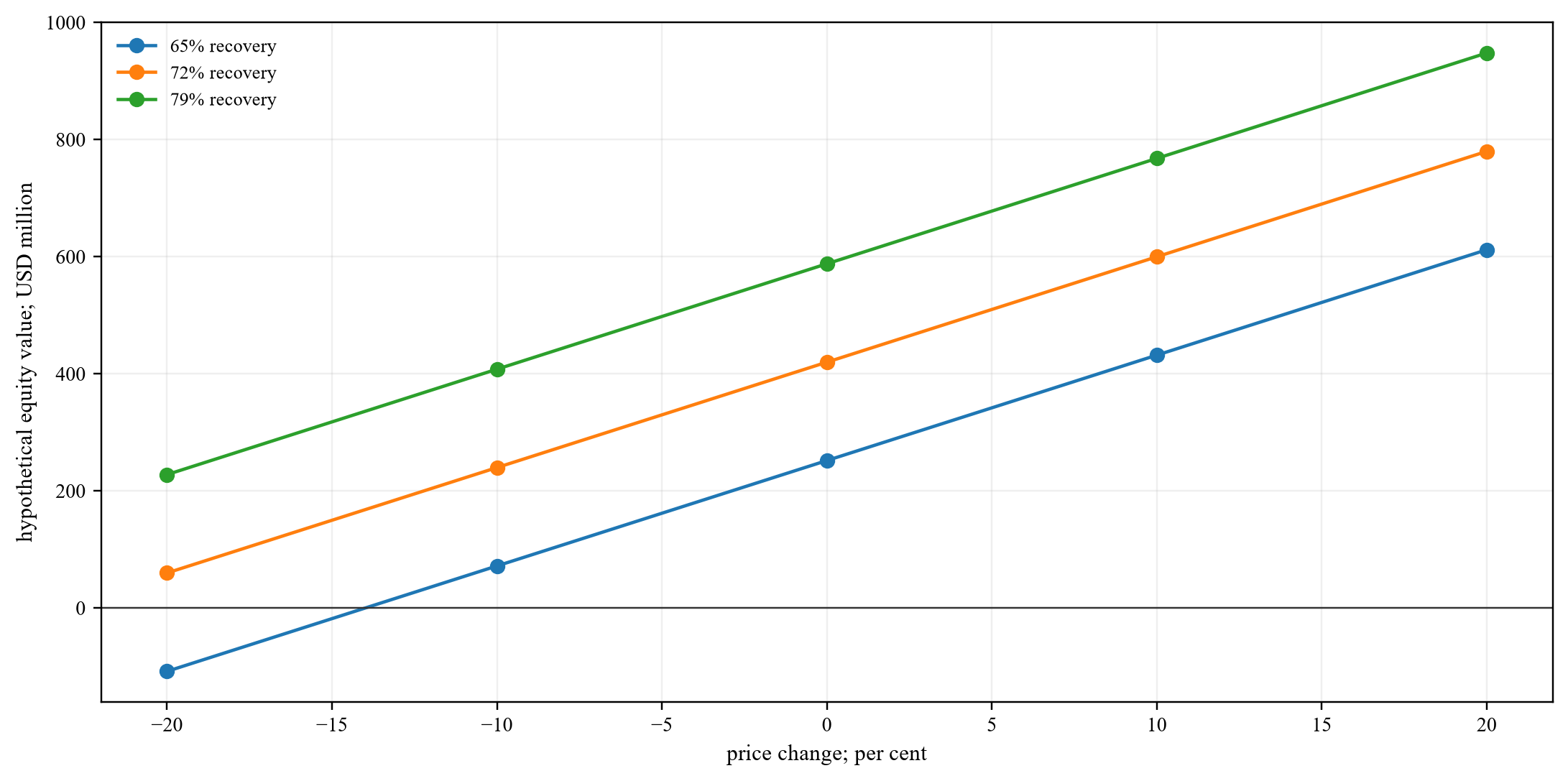

Abbildung 5. Hypothetische Projektwertsensitivität
Abbildung 5. Hypothetische Projektwertsensitivität
Völlig hypothetische USD Millionen; Hierbei handelt es sich eher um eine Veranschaulichung der Sensibilität als um eine Bewertungsmeinung.

18. Schätzen Sie die inszenierte Gelegenheit

Die Entscheidungsfrage ist, wie Exploration, Entwicklung, Verarbeitung und nachgelagerte Optionen zum Barwert beitragen. Das Diligence-Team sollte mit wahrscheinlichkeitsgewichteten Meilensteinen, Szenario-Cashflows, vergleichbaren Nachweisen und Finanzierungseffekten beginnen. Beweise sollten über technische, rechtliche, kommerzielle und finanzielle Arbeitsabläufe hinweg zuordenbar, versioniert und abgeglichen sein. [20]

Der Hauptfehlermodus besteht darin, dass durch das Hinzufügen einer einzelnen Wahrscheinlichkeit zu einem vollständigen Erfolgsfall damit verbundene technische Risiken, Genehmigungsrisiken, Marktrisiken und Finanzierungsrisiken verschleiert werden können. Managementprognosen können die Planung unterstützen, wenn sie als Prognosen identifiziert und von beobachteten Ergebnissen, Aussagen kompetenter Personen, Verträgen und behördlichen Genehmigungen getrennt gehalten werden. Das Modell sollte zeigen, wie jedes ungelöste Element das erzielbare Produkt, den Zeitplan, den Preis, die Betriebskosten, den Investitionsaufwand, die Finanzierung oder die Kontrolle verändert.

Die empfohlene Reaktion besteht darin, diskrete Stufen zu bewerten und zu vermeiden, den optionalen nachgelagerten Wert als zugesagtes Basisgeld zu zählen. Eine benannte Führungskraft sollte für die Lieferung verantwortlich sein, ein unabhängiger Gutachter sollte wesentliche Annahmen in Frage stellen und der Vorstand sollte die für die Freigabe der nächsten Kapitaltranche erforderlichen Beweise einsehen. Zentral-, Downside- und Stop-Fälle sollten sowohl die finanziellen Auswirkungen als auch den frühestmöglichen praktischen Eingriff ermitteln. In der hypothetischen Partnerschaft bleibt der nicht unterstützte Wert außerhalb des Basisszenarios oder wird durch Wahrscheinlichkeit, Kontingenz, verzögerte Finanzierung oder eine Abschlussbedingung getragen.

Tabelle 6. Entscheidungsrechte bei Joint Ventures
EntscheidungVorgeschlagene AutoritätBeweisDeadlock-Behandlung
genehmigtes ArbeitsprogrammVorstand mit definierter MehrheitTechnischer Plan und Budgetunabhängige technische Überprüfung
materieller Umfang oder Produktänderungeinstimmigüberarbeitete Ökonomie und Zulassungeninszenierte Eskalation
neue Schulden oder SicherheiteneinstimmigFinanzierungsfallalternativer Finanzierungsprozess
gewöhnliche Beschaffungdelegierte Geschäftsführunggenehmigte RichtliniePrüfung und Grenzwerte
Datenveröffentlichung und öffentliche Stellungnahmekompetente technische Kontrolle und Bordkontrolleverifizierte OffenlegungKeine Freigabe ohne Genehmigung
Transfer oder Ausstiegvorbehaltene AngelegenheitBewertung und KäufernachweisVorkaufs- und Verkaufsprozess

Vorgeschlagenes Governance-Design; Rechte hängen von Gesetzen und endgültigen Vereinbarungen ab.

19. Weisen Sie JV-Governance und -Kontrolle zu

Bei der Entscheidungsfrage geht es darum, welche Entscheidungen Einstimmigkeit, Mehrheit, delegierte Befugnisse oder technische Unabhängigkeit erfordern. Das Diligence-Team sollte mit reservierten Angelegenheiten, Budgets, Arbeitsprogrammen, Managementbesetzungen, Prüfung und Berichterstattung beginnen. Beweise sollten über technische, rechtliche, kommerzielle und finanzielle Arbeitsabläufe hinweg zuordenbar, versioniert und abgeglichen sein. [21]

Der Hauptfehlermodus besteht darin, dass gleiche Ökonomie mit betrieblicher Kontrolle, Informationsasymmetrie oder ständigem Veto einhergehen kann. Managementprognosen können die Planung unterstützen, wenn sie als Prognosen identifiziert und von beobachteten Ergebnissen, Aussagen kompetenter Personen, Verträgen und behördlichen Genehmigungen getrennt gehalten werden. Das Modell sollte zeigen, wie jedes ungelöste Element das erzielbare Produkt, den Zeitplan, den Preis, die Betriebskosten, den Investitionsaufwand, die Finanzierung oder die Kontrolle verändert.

Die empfohlene Reaktion besteht darin, die Zustimmungsrechte an die Kapitalausstattung, das Fachwissen und die Fähigkeit, während eines Vorfalls zu handeln, anzupassen. Eine benannte Führungskraft sollte für die Lieferung verantwortlich sein, ein unabhängiger Gutachter sollte wesentliche Annahmen in Frage stellen und der Vorstand sollte die für die Freigabe der nächsten Kapitaltranche erforderlichen Beweise einsehen. Zentral-, Downside- und Stop-Fälle sollten sowohl die finanziellen Auswirkungen als auch den frühestmöglichen praktischen Eingriff ermitteln. In der hypothetischen Partnerschaft bleibt der nicht unterstützte Wert außerhalb des Basisszenarios oder wird durch Wahrscheinlichkeit, Kontingenz, verzögerte Finanzierung oder eine Abschlussbedingung getragen.

20. Schützen Sie Daten, Modelle und geistiges Eigentum

Die Entscheidungsfrage ist, wem Hintergrunddaten, neue Daten, Modelle, Verbesserungen und erlaubte abgeleitete Nutzungen gehören. Das Diligence-Team sollte mit Lizenzen, Repositories, Zugriffsprotokollen, Modelldokumentation, Quellcode und Exit-Rechten beginnen. Beweise sollten über technische, rechtliche, kommerzielle und finanzielle Arbeitsabläufe hinweg zuordenbar, versioniert und abgeglichen sein. [7][21]

Die Hauptfehlerursache besteht darin, dass ein Partner zwar die Exploration finanzieren kann, ihm aber verwertbare Daten fehlen, wenn Eigentums- und Lizenzbedingungen unvollständig sind. Managementprognosen können die Planung unterstützen, wenn sie als Prognosen identifiziert und von beobachteten Ergebnissen, Aussagen kompetenter Personen, Verträgen und behördlichen Genehmigungen getrennt gehalten werden. Das Modell sollte zeigen, wie jedes ungelöste Element das erzielbare Produkt, den Zeitplan, den Preis, die Betriebskosten, den Investitionsaufwand, die Finanzierung oder die Kontrolle verändert.

Die empfohlene Reaktion besteht darin, dauerhafte, überprüfbare Rechte zu gewähren, die Streit, Übertragung und Kündigung überdauern. Eine benannte Führungskraft sollte für die Lieferung verantwortlich sein, ein unabhängiger Gutachter sollte wesentliche Annahmen in Frage stellen und der Vorstand sollte die für die Freigabe der nächsten Kapitaltranche erforderlichen Beweise einsehen. Zentral-, Downside- und Stop-Fälle sollten sowohl die finanziellen Auswirkungen als auch den frühestmöglichen praktischen Eingriff ermitteln. In der hypothetischen Partnerschaft bleibt der nicht unterstützte Wert außerhalb des Basisszenarios oder wird durch Wahrscheinlichkeit, Kontingenz, verzögerte Finanzierung oder eine Abschlussbedingung getragen.

21. Geben Sie Finanzierungsabrufe, Ausfall und Verwässerung an

Die Entscheidungsfrage ist, was passiert, wenn eine Partei ein genehmigtes Programm nicht finanzieren kann oder will. Das Diligence-Team sollte mit Verpflichtungen, Kündigungen, Abhilfemaßnahmen, Verwässerungsformeln, Aktionärsdarlehen, Sicherheiten und Übernahmerechten beginnen. Beweise sollten über technische, rechtliche, kommerzielle und finanzielle Arbeitsabläufe hinweg zuordenbar, versioniert und abgeglichen sein. [21]

Der Hauptfehlermodus besteht darin, dass ein aggressiver Standardmechanismus Werte unfair übertragen kann, bevor die technische Unsicherheit behoben ist. Managementprognosen können die Planung unterstützen, wenn sie als Prognosen identifiziert und von beobachteten Ergebnissen, Aussagen kompetenter Personen, Verträgen und behördlichen Genehmigungen getrennt gehalten werden. Das Modell sollte zeigen, wie jedes ungelöste Element das erzielbare Produkt, den Zeitplan, den Preis, die Betriebskosten, den Investitionsaufwand, die Finanzierung oder die Kontrolle verändert.

Die empfohlene Reaktion besteht darin, die Abhilfemaßnahmen auf Phase, Evidenz, Wesentlichkeit und Zugang zu alternativem Kapital abzustimmen. Eine benannte Führungskraft sollte für die Lieferung verantwortlich sein, ein unabhängiger Gutachter sollte wesentliche Annahmen in Frage stellen und der Vorstand sollte die für die Freigabe der nächsten Kapitaltranche erforderlichen Beweise einsehen. Zentral-, Downside- und Stop-Fälle sollten sowohl die finanziellen Auswirkungen als auch den frühestmöglichen praktischen Eingriff ermitteln. In der hypothetischen Partnerschaft bleibt der nicht unterstützte Wert außerhalb des Basisszenarios oder wird durch Wahrscheinlichkeit, Kontingenz, verzögerte Finanzierung oder eine Abschlussbedingung getragen.

22. Buchhaltung, Steuern und Berichterstattung aufeinander abstimmen

Die Entscheidungsfrage ist, wie gemeinsame Kontrolle, Explorationsvermögen, Wertminderung, Einnahmen und grenzüberschreitende Ströme in den Konten erscheinen. Das Diligence-Team sollte mit der IFRS-Analyse, Steuerberatung, Verrechnungspreisen, Zoll, Quellensteuer und Konsolidierungsbewertung beginnen. Beweise sollten über technische, rechtliche, kommerzielle und finanzielle Arbeitsabläufe hinweg zuordenbar, versioniert und abgeglichen sein. [22][23]

Die Hauptursache des Scheiterns besteht darin, dass wirtschaftliche Rechte missverstanden werden können, wenn sich Rechtsform, gemeinsame Kontrolle und Finanzierungsinstrumente unterscheiden. Managementprognosen können die Planung unterstützen, wenn sie als Prognosen identifiziert und von beobachteten Ergebnissen, Aussagen kompetenter Personen, Verträgen und behördlichen Genehmigungen getrennt gehalten werden. Das Modell sollte zeigen, wie jedes ungelöste Element das erzielbare Produkt, den Zeitplan, den Preis, die Betriebskosten, den Investitionsaufwand, die Finanzierung oder die Kontrolle verändert.

Die empfohlene Reaktion besteht darin, die Buchhaltungs- und Steueranalyse abzuschließen, bevor die Governance und Ausschüttungen abgeschlossen werden. Eine benannte Führungskraft sollte für die Lieferung verantwortlich sein, ein unabhängiger Gutachter sollte wesentliche Annahmen in Frage stellen und der Vorstand sollte die für die Freigabe der nächsten Kapitaltranche erforderlichen Beweise einsehen. Zentral-, Downside- und Stop-Fälle sollten sowohl die finanziellen Auswirkungen als auch den frühestmöglichen praktischen Eingriff ermitteln. In der hypothetischen Partnerschaft bleibt der nicht unterstützte Wert außerhalb des Basisszenarios oder wird durch Wahrscheinlichkeit, Kontingenz, verzögerte Finanzierung oder eine Abschlussbedingung getragen.

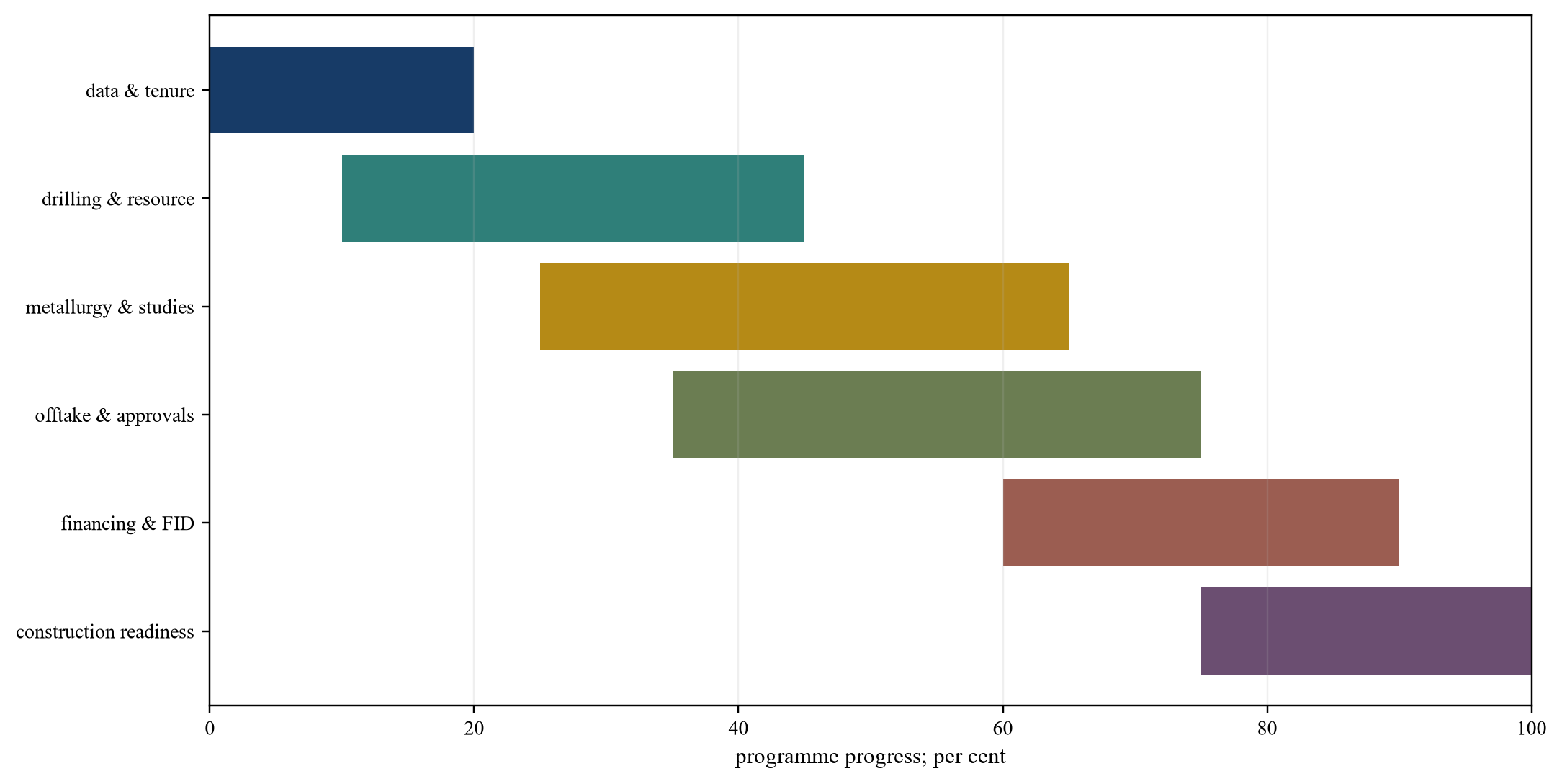

Abbildung 6. Vorgeschlagene Beweise für Joint Ventures und Finanzierungsplan
Abbildung 6. Vorgeschlagene Beweise für Joint Ventures und Finanzierungsplan
Illustrative Sequenz; Der tatsächliche Zeitpunkt hängt von der Geologie, den Genehmigungen, den Testarbeiten und der Finanzierung ab.

23. Führen Sie ein meilensteinbasiertes Programm aus

Die Entscheidungsfrage ist, welche Arbeiten vom Term Sheet über die Machbarkeit, die Finanzierung bis hin zur endgültigen Investitionsentscheidung abgeschlossen werden müssen. Das Diligence-Team sollte mit einem integrierten Plan, Arbeitsabläufen, Budgets, Beweispunkten, Genehmigungen und verantwortlichen Eigentümern beginnen. Beweise sollten über technische, rechtliche, kommerzielle und finanzielle Arbeitsabläufe hinweg zuordenbar, versioniert und abgeglichen sein. [1][18]

Die Hauptfehlerursache besteht darin, dass parallele technische und kommerzielle Arbeiten so lange auseinanderlaufen können, bis Preis, Produkt, Zeitplan und Finanzierung nicht mehr miteinander vereinbar sind. Managementprognosen können die Planung unterstützen, wenn sie als Prognosen identifiziert und von beobachteten Ergebnissen, Aussagen kompetenter Personen, Verträgen und behördlichen Genehmigungen getrennt gehalten werden. Das Modell sollte zeigen, wie jedes ungelöste Element das erzielbare Produkt, den Zeitplan, den Preis, die Betriebskosten, den Investitionsaufwand, die Finanzierung oder die Kontrolle verändert.

Die empfohlene Reaktion besteht darin, ein einziges Entscheidungsmodell und ein kontrolliertes Beweisregister für alle Teams zu führen. Eine benannte Führungskraft sollte für die Lieferung verantwortlich sein, ein unabhängiger Gutachter sollte wesentliche Annahmen in Frage stellen und der Vorstand sollte die für die Freigabe der nächsten Kapitaltranche erforderlichen Beweise einsehen. Zentral-, Downside- und Stop-Fälle sollten sowohl die finanziellen Auswirkungen als auch den frühestmöglichen praktischen Eingriff ermitteln. In der hypothetischen Partnerschaft bleibt der nicht unterstützte Wert außerhalb des Basisszenarios oder wird durch Wahrscheinlichkeit, Kontingenz, verzögerte Finanzierung oder eine Abschlussbedingung getragen.

Umsetzungsdetail: Das Joint Venture investierbar machen

Das Transaktionsteam sollte ein einziges Beweisregister einrichten. Jeder Datensatz identifiziert die Quelle, den Eigentümer, das Datum, die Version, den Sicherungsstatus, die zulässige Verwendung und die unterstützte Entscheidung. Rohe Explorationsdaten, interpretierte Modelle, Aussagen kompetenter Personen, technische Studien, Marktdaten und Managementprognosen sollten unterscheidbar bleiben. Ein Ausschussmitglied sollte in der Lage sein, eine Produktions- oder Wertannahme auf die relevanten technischen Beweise zurückzuführen.

Die geologische Datenbank erfordert Koordinaten-, Einheiten-, Proben-, Analyse-, Nachweisgrenzen- und QA/QC-Kontrollen. Doppelte, leere und Standardergebnisse sollten mit der Laborleistung überprüft werden. Historische Aufzeichnungen benötigen Herkunfts- und Konvertierungslogik. Wenn das Unternehmen auf Daten Dritter oder der Regierung angewiesen ist, sollten die Lizenzen eine Analyse, Modellschulung, die Weitergabe an Finanziers und die weitere Nutzung nach einem Streit oder einem Eigentümerwechsel ermöglichen.

AI Die Exploration sollte über ein registriertes Modellinventar erfolgen. Jeder Anwendungsfall gibt die geologische Fragestellung, Eingaben, Trainingsdauer, Zieldefinition, Algorithmus, Validierung, Unsicherheit und den verantwortlichen Geowissenschaftler an. Die räumliche Kreuzvalidierung soll verhindern, dass Beobachtungen in der Nähe sowohl in das Training als auch in die Tests einfließen. Das Unternehmen sollte abgelehnte Ziele und Bohrentscheidungen beibehalten, damit die spätere Leistungsanalyse nicht nur erfolgreiche Kampagnen umfasst.

Prospektive Tests verknüpfen Modellansprüche mit der Kapitalallokation. Der Vorstand kann ein begrenztes Bohrprogramm mit vorab registrierten Zielen und Erfolgskriterien genehmigen. Die Ergebnisse sollten die geologische Interpretation und das Modell durch kontrollierte Änderungen aktualisieren. Eine höhere Trefferquote hat nur dann einen Wert, wenn die Entdeckungen wesentliches Ausmaß, Gehalt, Kontinuität, Gewinnung, Zugang und Entwicklungspotenzial aufweisen. Die Kennzahl sollte daher die Explorationsausgaben mit dem risikobereinigten Projektwert in Verbindung bringen.

Die Berichterstattung über Ressourcen und Reserven sollte weiterhin der Verantwortung einer kompetenten Person unterliegen. Das Transaktionsmodell sollte Explorationsziele, Explorationsergebnisse, abgeleitete, angezeigte und gemessene Mineralressourcen sowie wahrscheinliche und nachgewiesene Erzreserven korrekt kennzeichnen. Szenarien können die Konvertierung untersuchen, während öffentliche Forderungen und Grundfinanzierungsannahmen die Vertrauens- und Studienanforderungen des geltenden Berichtsrahmens berücksichtigen sollten.

Metallurgische Arbeiten sollten die mineralogische und räumliche Variabilität abdecken und nicht nur eine günstige Zusammensetzung. Die Testarbeiten sollten Futtermasse, wertvolle Mineralien, Rückgewinnung, Produktqualität, Verunreinigungen, Reagenzien, Wasser, Energie und Rückstände in Einklang bringen. Benchmark-Ergebnisse erfordern einen expliziten Scale-Up-Pfad. Pilot- oder Demonstrationsarbeiten können erforderlich sein, wenn das Fließschema, die Mineralform oder die Produktspezifikation neu ist.

Die Produktstrategie sollte bei den Kundenanforderungen beginnen. Kunden aus den Bereichen Batterie, Magnet, Halbleiter, Legierung oder Chemie benötigen möglicherweise unterschiedliche Reinheits-, Partikel-, Verunreinigungs- und Qualifikationsnachweise. Die Qualifizierung kann länger dauern als der Bau. Der Zeitplan sollte Muster, Versuche, Feedback, Wiederholbarkeit und kommerzielle Genehmigung umfassen. Ein Produkt, das einer generischen Warenbeschreibung entspricht, kann dennoch den Herstellungsprozess eines Kunden nicht bestehen.

Die Entnahme sollte als vollständige Bargeldformel modelliert werden. Die Brücke beginnt mit dem enthaltenen Produkt- und Benchmark-Preis und wendet dann Zahlungsfähigkeit, Behandlungs- und Raffinierungsgebühren, Verunreinigungsstrafen, Feuchtigkeit, Fracht, Versicherung, Angebotszeitraum, vorläufige Abrechnung, Währung, Steuern und Betriebskapital an. Käuferkredit, Kündigung, Take-or-Pay, höhere Gewalt, Abtretung und Sicherheit sollten gesondert analysiert werden.

Das Vorhaben sollte den Marktzugang von der Finanzierungsunterstützung unterscheiden. Ein langfristiger Käufer kann die Umsatztransparenz verbessern und technische Qualifikationen bieten. Es kann auch den Umsatz konzentrieren, das Aufwärtspotenzial begrenzen, Preisdiskretion schaffen oder Änderungen kontrollieren. Kreditgeber können eine Mindestzusagemenge, transparente Preise, Kreditunterstützung und Abtretung verlangen. Minderheitseigentümer benötigen Schutz, wenn ein verbundener Käufer ein Produkt kauft.

Der Verarbeitungsort sollte anhand von Netback und Kapazität festgelegt werden. Die australische Verarbeitung kann den lokalen Wert steigern und die Kontrolle von der Mine bis zum Zwischenprodukt vereinfachen. Die Golfverarbeitung kann Energie, Infrastruktur, Industriekunden und Kapital verbrauchen. Der Vergleich sollte Rückgewinnung, Größenordnung, Futtermittel- und Produktlogistik, Technologielizenz, Energie und Wasser, Abfall, Emissionen, Steuern, Anreize, Betriebskapital, Kundenqualifikation und Richtlinienbedingungen umfassen.

Bei der Kapitalschätzung sollte die Umfangsdisziplin gewahrt bleiben. Bergwerk, Anlage, Versorgungseinrichtungen, Straßen, Hafen, Lager, Eigentümerkosten, Ersatzteile, Inbetriebnahme, Betriebskapital, Stilllegung, Eskalation und Eventualverbindlichkeiten sollten mit dem Zeitplan in Einklang gebracht werden. Schnittstellen zwischen Mine und Verarbeitung, australischen und Golfanlagen sowie Projekt und gemeinsamer Infrastruktur verdienen benannte Eigentümer. Die Eventualverbindlichkeit sollte die geschätzte Reife und das Risiko widerspiegeln und nicht als ungeklärter Prozentsatz dienen.

Das Betriebsmodell sollte monatlich bis zum Hochlauf laufen. Durchsatz, Ausbeute und Produktqualität können sich unterschiedlich schnell verbessern. Bei geringer Auslastung können die Reagenzien-, Wartungs-, Arbeits-, Energie- und Logistikkosten steigen. Das Cash-Modell sollte Inventar und vorläufige Preise umfassen. Ein Projekt kann die jährliche Produktion erreichen, während es während der Inbetriebnahme oder einer Abrechnungsanpassung zu Liquiditätsengpässen kommt.

Die Finanzierung sollte nachweislich erfolgen. Explorationskapital kann Daten und Bohrungen finanzieren. Studienkapital kann Ressourcen- und Testarbeitstoren folgen. Bauschulden oder öffentliche Einrichtungen erfordern in der Regel Genehmigungen, Reserveunterstützung, vertraglich vereinbarte Bau-, Abnahme- und Sponsor-Fertigstellungskapazitäten. Die Parteien sollten sich darüber einigen, ob das Nichterreichen eines Tors das Projekt stoppt, eine Neugestaltung erfordert oder eine neue Finanzierungsentscheidung auslöst.

Staatliche und Exportkreditunterstützung sollte bis zur Genehmigung als an Bedingungen geknüpft gelten. Berechtigung, Tests von nationalem Interesse, australische Vorteile, Technologie, Machbarkeit und Verpflichtungen des Käufers können die Verfügbarkeit beeinflussen. Das Modell soll keine Finanzierungslücke mit einer angenommenen Fazilität schließen. Anträge, Sorgfalt, Zeitplan, Bedingungen und kreditgeberübergreifende Anforderungen gehören zum integrierten Programm.

In der JV-Vereinbarung sollte festgelegt werden, wer Arbeiten vorschlägt, wer sie überprüft und wer Kapital freigibt. Reservierte Angelegenheiten sollten sich auf Entscheidungen konzentrieren, die die Exposition, Kontrolle oder den Wert verändern können. Übermäßige Einstimmigkeit kann zu einer betrieblichen Lähmung führen. Schwache Minderheitsrechte können einen Werttransfer durch Budgets, Verträge mit verbundenen Parteien, Produktverkäufe, Datenzugriff oder zukünftige Finanzierung ermöglichen. Delegations- und Konfliktprozesse sollten praktikabel sein.

Bestimmungen über Finanzierungsausfälle sollten die Verhältnismäßigkeit wahren. Eine Sanierungsfrist, ein Aktionärsdarlehen, ein Drittfinanzierungsverfahren, eine Verwässerung, Verzugszinsen oder eine Übernahme können einen Fehlbetrag beheben. Die Formel sollte vermeiden, opportunistische Nichtfinanzierung zu belohnen oder es einer Partei zu ermöglichen, ein technisch unsicheres Projekt zu einem notleidenden Wert zu übernehmen. Unabhängige Bewertungs- und Streitbeilegungsverfahren können sowohl Kontinuität als auch Fairness schützen.

Die Datenverwaltung sollte die Partnerschaft überdauern. Das geistige Eigentum im Hintergrund bleibt identifiziert; Projektdaten, Modelle und Verbesserungen erhalten klare Eigentumsrechte und Lizenzen. Beide Parteien benötigen Zugang für Governance, Finanzierung und Compliance. Exportkontrollen, nationale Sicherheitsbestimmungen und Vertraulichkeit können den Standort oder die Weitergabe einschränken. Ausstiegsbestimmungen sollten es einem Eigentümer ermöglichen, Aufzeichnungen aufzubewahren, die für den Betrieb oder die Verwirklichung seiner Interessen erforderlich sind.

Das Board-Dashboard sollte Geologie mit Bargeld verbinden. Es kann über die gebohrten Zähler, den Probendurchsatz, QA/QC-Ausnahmen, die Zielleistung, die Ressourcenbewegung, die Testarbeiten, die Rückgewinnung, die Produktqualifikation, Genehmigungen, Kapitalverpflichtungen, den Zeitplan, die Nettoabnahme, den Finanzierungsspielraum und Entscheidungspunkte berichten. Eine Änderungsbrücke sollte erklären, warum der genehmigte Fall verschoben wurde und welche Beweise dies stützen.

Eine unabhängige technische Überprüfung sollte auf wesentliche Werttreiber abzielen. Die Replikation des gesamten Projekts kann Zeit in Anspruch nehmen, ohne die Entscheidung zu verbessern. Zu den vorrangigen Bereichen gehören Datenintegrität, Ressourcenklassifizierung, Minenplan, repräsentative Metallurgie, Infrastruktur, Kapital, Hochlauf und Produktvermarktbarkeit. Die Überprüfungsergebnisse sollten Wert- oder Zeitplaneffekte sowie einen Abschlusspfad aufzeigen.

Red-Team-Szenarien sollten Ereignisse kombinieren. Eine geringere Ressourcenumwandlung kann mit einer schwächeren Erholung, höherem Kapital und einem niedrigeren Preis einhergehen. Eine Verzögerung bei der Genehmigung kann die Eskalation verstärken und gebundenes Kapital verbrauchen. Ein Käuferstreit kann mit einer vorläufigen Preisrückzahlung einhergehen. Das Modell sollte den Punkt des Finanzierungsfehlers und die verfügbaren Rechte lokalisieren, bevor das Unternehmen seine Optionalität verliert.

Die endgültige Investitionsgenehmigung sollte explizite Bedingungen enthalten. Der Ausschuss sollte die technische Grundlage, die Abnahmeformel, den Verarbeitungsweg, das Kapital und den Zeitplan, die Finanzierung, die Governance, die Genehmigungen, die Gemeinschaftspflichten, die Datenrechte, die Fallstricke und den Umsetzungsplan erhalten. Jede ungelöste Angelegenheit sollte einen Eigentümer, eine Frist, eine Finanzierungskonsequenz und eine Stoppregel haben. Dies wandelt eine Ankündigung einer strategischen Partnerschaft in ein investierbares und steuerbares Programm um.

24. Rotes Team für die Transaktion

Die Entscheidungsfrage ist, wie Datenfehler, Modellverzerrung, Wiederherstellungsfehler, Preisänderung, Genehmigungsverzögerung, Finanzierungsausfall und Deadlock den Wert besiegen. Das Diligence-Team sollte mit einer unabhängigen technischen Überprüfung, Modellreplikation, Szenariotests, rechtlichen Anfechtungen und Governance-Simulationen beginnen. Beweise sollten über technische, rechtliche, kommerzielle und finanzielle Arbeitsabläufe hinweg zuordenbar, versioniert und abgeglichen sein. [6][21]

Der Hauptfehlermodus besteht darin, dass Kontrollen, die in Dokumenten vollständig erscheinen, fehlschlagen können, wenn eine Partei Daten, Kapital oder Zustimmung zurückhält. Managementprognosen können die Planung unterstützen, wenn sie als Prognosen identifiziert und von beobachteten Ergebnissen, Aussagen kompetenter Personen, Verträgen und behördlichen Genehmigungen getrennt gehalten werden. Das Modell sollte zeigen, wie jedes ungelöste Element das erzielbare Produkt, den Zeitplan, den Preis, die Betriebskosten, den Investitionsaufwand, die Finanzierung oder die Kontrolle verändert.

Die empfohlene Reaktion besteht darin, Ausfallpfade mit großen Auswirkungen zu testen, bevor irreversibles Kapital bereitgestellt wird. Eine benannte Führungskraft sollte für die Lieferung verantwortlich sein, ein unabhängiger Gutachter sollte wesentliche Annahmen in Frage stellen und der Vorstand sollte die für die Freigabe der nächsten Kapitaltranche erforderlichen Beweise einsehen. Zentral-, Downside- und Stop-Fälle sollten sowohl die finanziellen Auswirkungen als auch den frühestmöglichen praktischen Eingriff ermitteln. In der hypothetischen Partnerschaft bleibt der nicht unterstützte Wert außerhalb des Basisszenarios oder wird durch Wahrscheinlichkeit, Kontingenz, verzögerte Finanzierung oder eine Abschlussbedingung getragen.

Tabelle 7. Matrix des JV-Investitionsausschusses für kritische Mineralien
FindenBargeldkonsequenzDeal-ReaktionVerantwortlicher Eigentümer
Die Datenherkunft oder -dauer ist unvollständignicht unterstützter ZielwertFinanzierung ausschließen oder davon abhängig machentechnische und rechtliche Hinweise
Die Ressourcenumwandlung liegt unter dem Plangeringerer abbaubarer BestandKapital bereitstellen und neu planenkompetenter technischer Leiter
Erholung oder Produktqualität ist schwachgeringere Einnahmen und höhere Kostenweitere Testarbeiten oder RoutenänderungMetallurgie-Blei
Abnahmeabzüge sind undurchsichtigübertriebener NetbackFormel-Reset und Audit-Rechtekommerzielle Führung
Finanzierung oder Governance können zum Stillstand kommenVerzögerung und Wertverlustkalibrierter Standard und EskalationVorstand und Berater
Der Abwärtstrend bleibt finanziert und kontrolliertstärkere AusführungsfähigkeitGenehmigung vorbehaltlich BeweissicherungenInvestitionsausschuss

Vorgeschlagener Entscheidungsrahmen; Es handelt sich nicht um eine Anlageempfehlung.

25. Verwenden Sie eine Entscheidungsmatrix des Investitionsausschusses

The decision question is whether evidence, economics, control and industrial logic support the proposed commitment. The diligence team should begin with technical report, market case, valuation, financing, agreements, approvals and implementation plan. Beweise sollten über technische, rechtliche, kommerzielle und finanzielle Arbeitsabläufe hinweg zuordenbar, versioniert und abgeglichen sein. [1][20]

Der Hauptgrund für das Scheitern besteht darin, dass ein großes Sorgfaltsregister das Komitee ohne explizite Bedingungen, Nachteile oder Stopppunkte verlassen kann. Managementprognosen können die Planung unterstützen, wenn sie als Prognosen identifiziert und von beobachteten Ergebnissen, Aussagen kompetenter Personen, Verträgen und behördlichen Genehmigungen getrennt gehalten werden. Das Modell sollte zeigen, wie jedes ungelöste Element das erzielbare Produkt, den Zeitplan, den Preis, die Betriebskosten, den Investitionsaufwand, die Finanzierung oder die Kontrolle verändert.

Die empfohlene Reaktion besteht darin, alle wesentlichen Erkenntnisse in Geldwirksamkeit, Schutz, Eigentümer, Frist und Genehmigungsbedingung umzuwandeln. Eine benannte Führungskraft sollte für die Lieferung verantwortlich sein, ein unabhängiger Gutachter sollte wesentliche Annahmen in Frage stellen und der Vorstand sollte die für die Freigabe der nächsten Kapitaltranche erforderlichen Beweise einsehen. Zentral-, Downside- und Stop-Fälle sollten sowohl die finanziellen Auswirkungen als auch den frühestmöglichen praktischen Eingriff ermitteln. In der hypothetischen Partnerschaft bleibt der nicht unterstützte Wert außerhalb des Basisszenarios oder wird durch Wahrscheinlichkeit, Kontingenz, verzögerte Finanzierung oder eine Abschlussbedingung getragen.

Quellen

  1. Australische Regierung, Critical Minerals Strategy 2023-2030, Lesen Sie die Primärquelle
  2. Internationale Energieagentur, Global Critical Minerals Outlook 2025, Lesen Sie die Primärquelle
  3. Internationale Energieagentur, Überblick über die Aussichten für Schlüsselmineralien, 2025, Lesen Sie die Primärquelle
  4. Geoscience Australia, Australiens identifizierte Mineralressourcen 2025, Lesen Sie die Primärquelle
  5. Australisches Finanzministerium, Foreign Investment Review Board, National Security Guidance Note 8, Lesen Sie die Primärquelle
  6. Joint Ore Reserves Committee, Australasian Code for Reporting of Exploration Results, Mineral Resources and Ore Reserves, 2012, Lesen Sie die Primärquelle
  7. Nationales Institut für Standards und Technologie, Rahmenwerk für das Risikomanagement künstlicher Intelligenz, Lesen Sie die Primärquelle
  8. Geoscience Australia, Critical Minerals Portal, Lesen Sie die Primärquelle
  9. Geoscience Australia, Australiens geschätzte Erzreserven, 2025, Lesen Sie die Primärquelle
  10. Australische Regierung, Forschungs- und Entwicklungszentrum für kritische Mineralien, Lesen Sie die Primärquelle
  11. Infrastructure Australia, Infrastrukturmarktkapazitätsbericht, Lesen Sie die Primärquelle
  12. Australische Regierung, indigene Landnutzungsabkommen, Lesen Sie die Primärquelle
  13. Australisches Finanzministerium, Australiens Auslandsinvestitionspolitik, Lesen Sie die Primärquelle
  14. Association for the Advancement of Cost Engineering, Kostenschätzungsklassifizierungssystem, Lesen Sie die Primärquelle
  15. Internationale Handelskammer, Incoterms 2020, Lesen Sie die Primärquelle
  16. Saudisches Ministerium für Industrie und Bodenschätze, Bergbauinvestitionsgesetz und Brancheninformationen, Lesen Sie die Primärquelle
  17. UAE Ministerium für Industrie und Spitzentechnologie, Industriestrategiebetrieb 300 Milliarden, Lesen Sie die Primärquelle
  18. Export Finance Australia, Critical Minerals Facility, Lesen Sie die Primärquelle
  19. Australische Regierung, National Reconstruction Fund Corporation, Lesen Sie die Primärquelle
  20. IFRS-Stiftung, IFRS 13 Bemessung des beizulegenden Zeitwerts, Lesen Sie die Primärquelle
  21. IFRS-Stiftung, IFRS 11 Gemeinsame Vereinbarungen, Lesen Sie die Primärquelle
  22. IFRS Foundation, IFRS 6 Exploration und Bewertung von Mineralressourcen, Lesen Sie die Primärquelle
  23. IFRS-Stiftung, IAS 36 Wertminderung von Vermögenswerten, Lesen Sie die Primärquelle
  24. OECD, Leitlinien zur Sorgfaltspflicht für verantwortungsvolle Lieferketten von Mineralien aus Konflikt- und Hochrisikogebieten, Lesen Sie die Primärquelle
Fragen, beantwortet

Australien-GCC Critical-Minerals-JVs: häufig gestellte Fragen

Es kann Ziele einstufen und Muster in kontrollierten Daten identifizieren. Prospektive Bohrungen, Arbeiten durch kompetentes Personal, Schätzung der Mineralressourcen, modifizierende Faktoren und technische Studien sind weiterhin erforderlich, um Entwicklungsnachweise zu erbringen.

Eine Mineralressource spiegelt geologisches Wissen und vernünftige Aussichten wider. Eine Erzreserve wendet relevante modifizierende Faktoren durch eine entsprechende Studie an und stellt den wirtschaftlich abbaubaren Teil einer Ressource unter den angegebenen Annahmen dar.

Die endgültigen Vereinbarungen sollten Hintergrunddaten, Projektdaten, Modelle, Verbesserungen, Lizenzen, Zugriffe, zulässige Nutzungen, Hosting, Sicherheit und Rechte nach Übertragung, Verzug oder Kündigung festlegen.

Modellieren Sie das vollständige Netback- und Cash-Timing: Benchmark, Zahlungsfähigkeit, Gebühren, Strafen, Fracht, vorläufige Abrechnung, Währung, Käuferkredit, Mengenverpflichtung und Kündigungsrechte.

Vergleichen Sie australische und GCC Routen anhand von Rückgewinnung, Umfang, Infrastruktur, Energie, Wasser, Abfall, Logistik, Technologierechten, Kundenqualifikation, Anreizen, Steuern, Betriebskapital und Ausführungsnachweisen.

Die Schuldenkapazität verbessert sich in der Regel, wenn Ressourcen, Reserven, Machbarkeit, Genehmigungen, Bau, Abnahme und Sponsorenunterstützung die Anforderungen des Kreditgebers erfüllen. Explorations- und Frühstudienrisiken erfordern im Allgemeinen Risikokapital.

Nutzen Sie abgestufte Mitteilungen, Abhilfemaßnahmen, alternative Finanzierung und angemessene Abhilfemaßnahmen. Die Formel sollte das Projektstadium, die Unsicherheit und den beizulegenden Zeitwert widerspiegeln und gleichzeitig die Kontinuität wahren.

Überwachen Sie Betriebsdauer, Datenintegrität, Bohrergebnisse, Ressourcenumwandlung, Metallurgie, Genehmigungen, Kapital, Zeitplan, Abnahme-Netback, Verarbeitungsbereitschaft, Finanzierungsspielraum, Modelländerungen und ungelöste Governance-Angelegenheiten.

Bei dieser Veröffentlichung handelt es sich um allgemeine Informationen für Fachpublikum. Es handelt sich nicht um eine Anlage-, Rechts- oder Steuerberatung und es handelt sich auch nicht um ein Angebot oder eine Aufforderung. Leser sollten die aktuellen rechtlichen, behördlichen und steuerlichen Anforderungen mit qualifizierten Beratern klären.
