1. Richten Sie die Genehmigungsentscheidung nach dem sammelbaren Bargeld aus
Die Entscheidung des Kreditgebers besteht darin, ob ein definierter Pool von Solaranlagen auf dem Dach einsammelbare, kontrollierte und belastbare Cashflows erzeugen kann, die ausreichen, um die Schulden während der gesamten Laufzeit der Anlage zu bedienen. Die installierte Kapazität und die vertraglich vereinbarten Einnahmen sind wichtig, aber keiner von beiden allein begründet die Rückzahlungsfähigkeit. Der Kreditausschuss benötigt den Nachweis, dass Energie im Rahmen durchsetzbarer Vereinbarungen erzeugt, gemessen, in Rechnung gestellt, eingezogen und dem Finanzierungsinstrument zur Verfügung gestellt wird.
Die Entscheidung sollte in Form einer Reihe von Bedingungen ausgedrückt werden. Der Kreditgeber sollte die berechtigte Host-Population, die maximale Exposition gegenüber einem Host oder einer verbundenen Gruppe, die Mindestvertragslaufzeit, technische Abnahmenachweise, zulässige Zahlungsstrukturen, erforderliche Standortrechte, Ausrüstungstitelstandard, Inkassokontokontrollen, Reserveanforderungen und Umstände, die einen Standort aus der Kreditnehmerbasis entfernen, ermitteln. Die Bedingungen sollten auf Standortebene und auf konsolidierter Portfolioebene gelten.
Die Anschlussrichtlinien der Saudi Electricity Company umfassen die Planung, Ausführung, Änderung, den Betrieb und die Wartung kleiner Solar-Photovoltaiksysteme, die an ihre Niederspannungs- oder Mittelspannungsverteilungsnetze angeschlossen sind. Der Leitfaden weist Verbraucher, Berater und Auftragnehmer auf den geltenden Rechtsrahmen und die begleitenden technischen Standards hin. [1] Die technischen Standards der SEC beschreiben Ausrüstungs-, Schutz-, Betriebs- und Abschaltanforderungen für Systeme, die parallel zum Verteilungsnetz betrieben werden. [2] Diese Materialien machen Verbindung und technische Compliance zu einem Teil der Beweiskette. Sie belegen nicht, dass der Gastgeber die Projektgesellschaft pünktlich bezahlt.

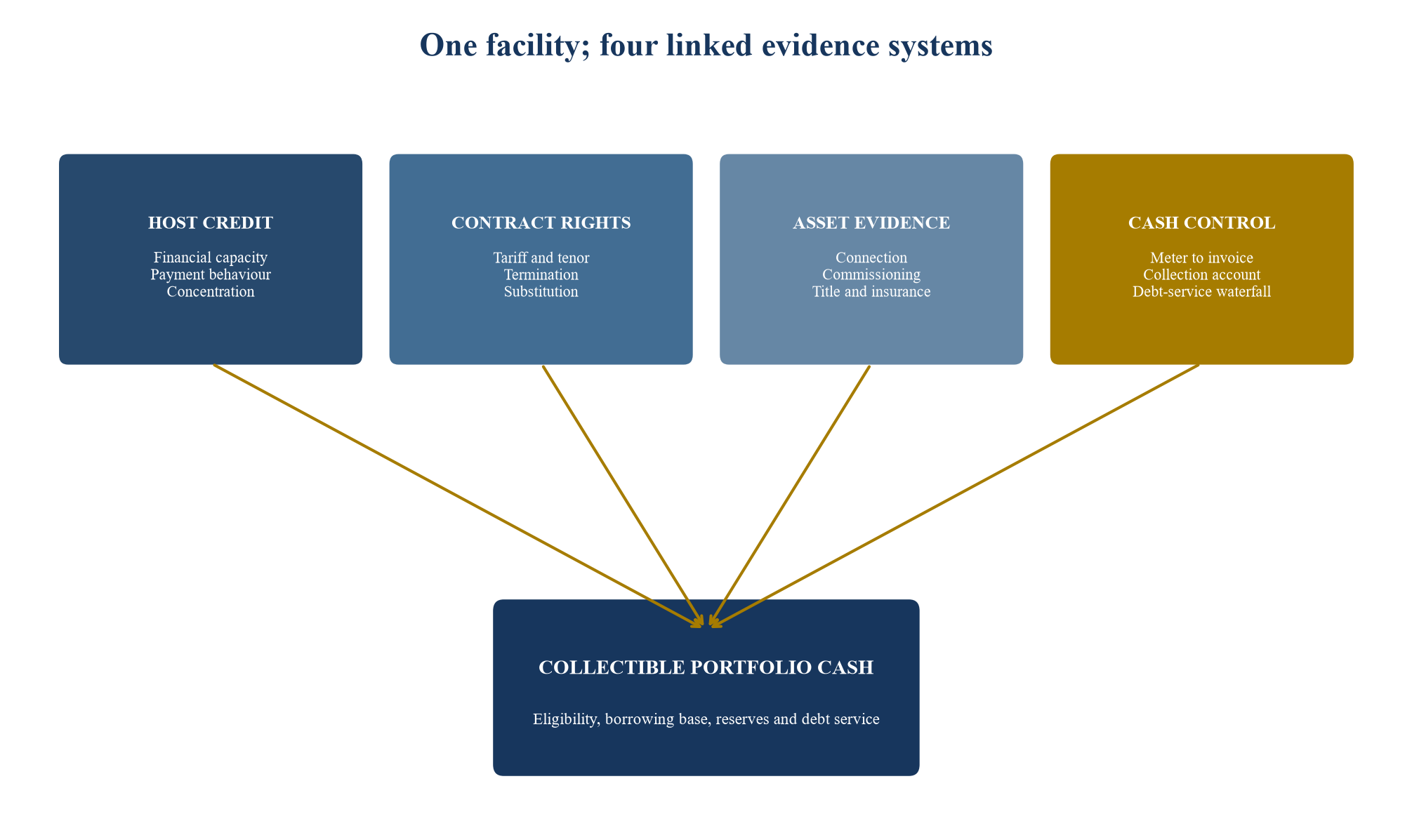

Für den Finanzierungsfall sind daher zwei verknüpfte Dateien erforderlich. Aus der technischen Akte geht hervor, dass jede Anlage am vorgesehenen Anschlusspunkt rechtmäßig und sicher betrieben werden kann. Aus der Kreditakte geht hervor, dass der resultierende Cashflow beim Kreditgeber ankommen kann. Fehlende Beweise in einer der Dateien sollten die Berechtigung, Verfügbarkeit oder den Vorschusswert beeinträchtigen, bis sie behoben sind.
2. Verstehen Sie die saudische Dach-Solarsituation
Die Energiepolitik Saudi-Arabiens unterstützt die Entwicklung erneuerbarer Energien. Im Jahresbericht 2024 des Nationalen Programms für industrielle Entwicklung und Logistik heißt es, dass 20 Gigawatt Projektkapazität für erneuerbare Energien angekündigt wurden, und verknüpfte dieses Programm mit dem Ziel, den Anteil erneuerbarer Energien am Strommix bis 2030 auf 50 Prozent zu steigern. [4] Der Umfang und das Beschaffungsmodell von Versorgungsprojekten unterscheiden sich von einem Portfolio von Dachsystemen auf Hoststandorten, daher sollte das politische Ziel als strategischer Kontext und nicht als Stellvertreter für die Bankfähigkeit dezentraler Erzeugung verwendet werden.
Aufdachanlagen nutzen bestehende Gewerbe- oder Industrieflächen. Die Gastgeberbeziehung kann einen Stromkaufvertrag vor Ort, ein Geräteleasing, eine Ratenzahlungsvereinbarung, einen Eigenverbrauchsservice oder eine andere genehmigte Struktur umfassen. SEC-Materialien beschreiben Eigenverbrauchs- und Nettoabrechnungskonzepte und übertragen den jeweiligen Teilnehmern die Verantwortung für Compliance, Design und Anschlussnachweise. [1][2][3] Der Kreditgeber sollte das genaue Modell identifizieren, das von jedem Standort verwendet wird, und vermeiden, Etiketten als austauschbar zu behandeln.
Für eine Live-Transaktion sollten direkt die aktuellsten gültigen Verbindungsunterlagen eingeholt werden. In den veröffentlichten Leitlinien der SEC wird ausdrücklich darauf hingewiesen, dass Standards ersetzt oder geändert werden können und dass Benutzer sicherstellen sollten, dass sie die aktuelle Ausgabe konsultieren. [1] Die Finanzierungsbedingungen sollten daher eine Bestätigung der geltenden Regeln bei der Erstauslosung, der Inbetriebnahme, wesentlichen Änderungen und jeder Refinanzierung erfordern.
Die geltenden Kreditrisikoregeln der saudischen Zentralbank verlangen von den Banken, Kreditengagements zu identifizieren, zu messen, zu verwalten und zu melden und Kriterien für neue Kredite, Verlängerungen und Refinanzierungen einzuhalten, die sich auf die Art, den Betrag, die Bedingungen und die vertraglichen Verpflichtungen des Engagements beziehen. [5] Die kreditpolitischen Regeln von SAMA erfordern außerdem ein klares Verständnis des Kreditnehmers, des Zwecks und der Struktur des Kredits sowie seiner Rückzahlungsquelle. [7] Ein Portfoliokreditgeber kann diese Grundsätze in eine Kreditakte auf Standortebene und ein konsolidiertes Rückzahlungsquellenmodell umsetzen.
3. Unterscheiden Sie den Kreditnehmer, die Vermögenswerte und die Gastgeber
Ein Dach-Solar-Portfolio umfasst in der Regel mindestens drei Kreditschichten. Der Kreditnehmer besitzt oder kontrolliert die finanzierten Vermögenswerte und übernimmt die Schulden. Der Sponsor unterstützt Entwicklung, Betrieb und Portfoliomanagement. Die Gastgeber verbrauchen Strom, stellen den Dachzugang zur Verfügung und leisten Zahlungen im Rahmen der Standortverträge. Jede Schicht erfordert eine separate Analyse.
Der Kreditnehmer kann eine Zweckgesellschaft mit begrenzten unabhängigen Ressourcen sein. Seine Fähigkeit, Schulden zu begleichen, hängt daher von vorgelagerten Inkassomaßnahmen aus den Basisverträgen ab. Das Spezialkreditrahmenwerk von SAMA beschreibt Projektfinanzierungsengagements, bei denen die Rückzahlung wesentlich von den Erträgen aus den finanzierten Vermögenswerten abhängt, und legt Aufsichtskriterien für deren Behandlung fest. [6] Die genaue regulatorische Einstufung obliegt dem regulierten Kreditgeber. Der analytische Punkt ist umfassender: Ein schwach kapitalisiertes Vehikel kann einen schwachen Host-Cashflow nicht durch seine eigene Bilanz ausgleichen.
Die Sponsorenanalyse sollte die Bau- und Betriebsfähigkeit, Beschaffungsdisziplin, Garantiemanagement, Finanzkontrollen, Berichterstattung, Vereinbarungen mit verbundenen Parteien und die Bereitschaft zur Unterstützung problematischer Standorte umfassen. Die Stärke des Sponsors kann die Ausführung verbessern und bedingte Unterstützung bieten. Der Kreditgeber sollte die Rechtsform, das Limit und die Dauer jeglicher Unterstützung dokumentieren, anstatt die Reputation als Bargeldsicherheit zu betrachten.
Die Host-Analyse sollte den vertraglichen Schuldner, das letztendliche Eigentum, das Geschäftsmodell, die Finanzlage, die Zahlungshistorie, das Sektorengagement, die Zyklizität, den Standort, die Konzentration und die Abhängigkeit von Regierungen oder Großkunden ermitteln. Wenn der Auftraggeber einer Gruppe angehört, sollte der Kreditgeber feststellen, ob Unterstützung durch die Muttergesellschaft besteht und ob das Unternehmen selbst über ausreichende Vermögenswerte und Cashflow verfügt.
Die Ausrüstung bleibt eine separate Wertquelle. Für Panels, Wechselrichter, Montagesysteme, Kabel und Überwachungsgeräte können Eigentum, Garantie und Wiederbeschaffungswert gelten. Ihr Wiederherstellungswert hängt von der Entfernbarkeit, dem Zustand, dem Zugang, der Logistik, der verbleibenden Nutzungsdauer, der Kompatibilität und einem tatsächlichen Weg zur Wiederverwendung ab. Der Kreditgeber sollte es vermeiden, Geräten, die nicht zugänglich sind oder nicht wirtschaftlich wiederverwendet werden können, einen Restwert zuzuweisen.

Originalrahmen. Gesetzliche Rechte und Bargeldkontrollen erfordern eine transaktionsspezifische Prüfung durch Saudi-Arabien.
4. Erstellen Sie eine Host-Credit-Taxonomie
Der Kreditgeber benötigt eine konsistente Host-Taxonomie, bevor er Konzentrationsgrenzen anwendet. Ein einfaches Investment-Grade- oder Non-Investment-Grade-Label ist für private Gewerbe- und Industrieveranstalter selten verfügbar. Die Taxonomie sollte Beweise verwenden, die während der gesamten Kreditlaufzeit aufrechterhalten werden können.
Ein Ansatz verwendet vier Dimensionen. Die finanzielle Leistungsfähigkeit umfasst geprüfte oder überprüfte Konten, Liquidität, Hebelwirkung, Rentabilität, Bargeldumwandlung und Prognosestabilität. Das Zahlungsverhalten umfasst historische Rechnungsalterung, Streitigkeiten, Abzüge und Pünktlichkeit. Die Unternehmensresilienz umfasst Sektorzyklizität, Kundenkonzentration, Importabhängigkeit, Energieintensität und Standortbedeutung. Die Vertragsunterstützung umfasst Garantien, Anzahlungen, Lastschriften, Akkreditive oder andere durchsetzbare Bonitätsverbesserungen.
Das Ergebnis kann in Host-Ebenen organisiert werden. Tier-1-Hosts zeichnen sich durch starke finanzielle Leistungsfähigkeit, zuverlässiges Zahlungsverhalten und eine strategische Nutzung der Website aus. Hosts der Stufe 2 weisen eine akzeptable Kapazität mit erkennbaren Empfindlichkeiten auf. Gastgeber der Stufe 3 benötigen strengere Limits, Reserven oder Bonitätsverbesserungen. Den nicht teilnahmeberechtigten Gastgebern mangelt es an ausreichenden Beweisen, sie haben inakzeptable Zahlungsrückstände, legen materielle Sanktionen oder Compliance-Bedenken vor oder bestehen wesentliche Vertrags- und Zugangstests nicht.
Bei der Stufe handelt es sich um eine interne Finanzierungsklassifizierung. Es sollte nicht als externe Bonitätsbewertung dargestellt werden. Der Kreditgeber sollte die für jede Stufe erforderlichen Nachweise, die Überprüfungshäufigkeit und die Auslöser für die automatische Herabstufung festlegen. Ein Gastgeber kann zwischen den Ebenen wechseln, wenn sich die Fakten ändern.
| Dimension | Beweise der Stufe 1 | Beweise der Stufe 2 | Tier-3-Steuerung | Unzulässige Bedingung |
|---|---|---|---|---|
| Finanzielle Leistungsfähigkeit | Aktuelle geprüfte Abschlüsse, positiver operativer Cashflow und ausreichende Liquidität | Zuverlässige Konten mit überschaubarem Leverage oder Zyklizität | Begrenzte Offenlegung, schwächere Liquidität oder Abhängigkeit von Unterstützung; eine verstärkte Überwachung erforderlich | Es liegen keine ausreichenden Beweise vor, um die Rückzahlungsfähigkeit oder die materielle Notlage zu beurteilen |
| Zahlungsverhalten | Kontinuierliche pünktliche Zahlung und minimale Streitigkeiten | Gelegentliche Verzögerungen mit glaubwürdiger Heilungsgeschichte | Wiederholte Verzögerungen, Abzüge oder Vertrauen auf ausgehandelte Pläne | Wesentliche ungelöste Zahlungsrückstände oder die Weigerung, gültige Rechnungen anzuerkennen |
| Wichtigkeit der Website | Der Standort ist für die Fortführung des Betriebs von zentraler Bedeutung und der Energiebedarf ist stabil | Die Website bleibt mit erkennbarer Nachfrageschwankung aktiv | Verlagerungen, Verkleinerungen oder betriebliche Schwankungen sind plausibel | Es ist mit Schließung, Belegungsverlust oder Nutzungsverbot zu rechnen |
| Vertragsunterstützung | Starker Schuldner, durchsetzbare Garantie oder gleichwertige Unterstützung | Der Vertragsnehmer verfügt über eine akzeptable eigenständige Kapazität | Anzahlung, Reservierung, Lastschrift oder andere Aufstockung erforderlich | Verpflichtungen hängen von einer unverbindlichen Vereinbarung oder einer nicht durchsetzbaren Zusicherung ab |
| Überwachung | Jährliche vollständige Überprüfung und monatliche Leistungsdaten | Halbjährliche Bonitätsprüfung und monatliche Leistungsdaten | Vierteljährliche Bonitätsprüfung, Alterungsauslöser und Cash Sweep | Die erforderliche Berichterstattung kann nicht eingeholt werden |
Die Matrix ist ein Underwriting-Rahmen. Schwellenwerte erfordern eine Kreditgeberrichtlinie und eine transaktionsspezifische Kalibrierung.
5. Messen Sie die Konzentration durch Geldspenden
Die Anzahl der Standorte ist ein schwaches Diversifizierungsmaß. Der Kreditgeber sollte die Konzentration anhand der vertraglich vereinbarten Abrechnungen, der erwarteten Zahlungseingänge, der für den Schuldendienst verfügbaren Barmittel, des ausstehenden Engagements und des Beitrags zu Stressverlusten berechnen. Ein Portfolio mit vierundzwanzig Standorten kann für den Schuldendienst größtenteils immer noch von fünf Hosts abhängig sein.

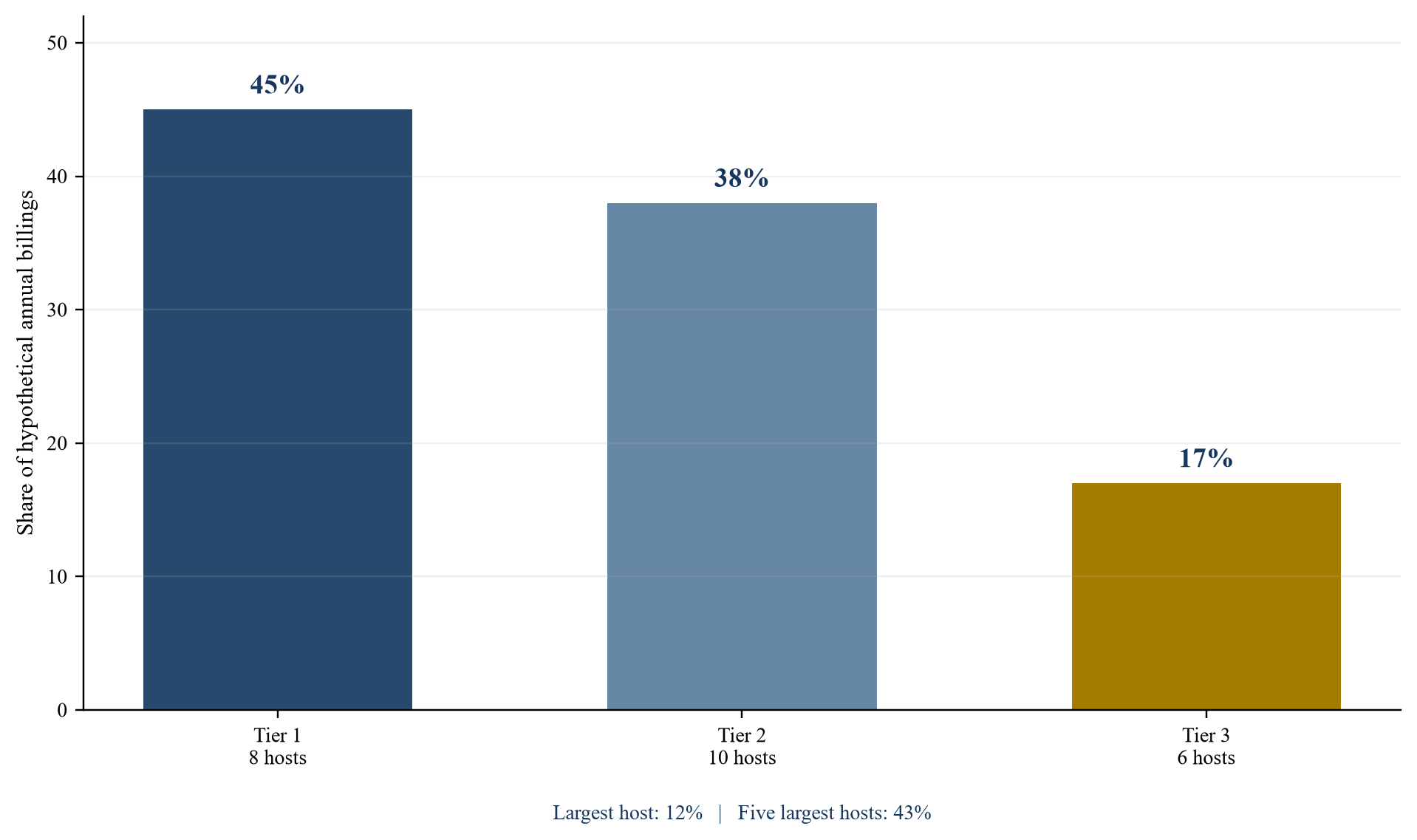

Im hypothetischen Fall tragen acht Tier-1-Hosts 45 Prozent der jährlichen Abrechnungen bei, zehn Tier-2-Hosts tragen 38 Prozent bei und sechs Tier-3-Hosts tragen 17 Prozent bei. Der größte Gastgeber trägt 12 Prozent bei und die fünf größten Gastgeber tragen 43 Prozent bei. Bei diesen Werten handelt es sich um Annahmen, die zur Veranschaulichung der Methode erstellt wurden.
Die Konzentration sollte auch nach angeschlossener Gruppe, Sektor, Stadt, Grundstückseigentümer, Installateur, Gerätemodell, Netzwerkgebiet und Vertragsablaufjahr getestet werden. Zwei Gastgeber mit unterschiedlichen Namen können denselben Mutter-, Kundenstamm- oder Grundstückseigentümer haben. Ein Portfolio kann daher wirtschaftliche Korrelationen enthalten, die in der Hostliste nicht sichtbar sind.
Der Kreditausschuss kann bei der Genehmigung Grenzen festlegen und Heilungsmechanismen festlegen. Ein neuer Standort, der einen Konzentrationsgrenzwert überschreitet, erhält möglicherweise eine niedrigere Vorschussrate. Eine Herabstufung kann zu einem Mangel an Kreditbasis, einem Cash-Sweep, einer Aufstockung der Reserven oder einem Ersatzbedarf führen. Der Heilungszeitraum sollte widerspiegeln, wie schnell der Sponsor förderfähige Vermögenswerte hinzufügen oder Schulden zurückzahlen kann.

Vierundzwanzig Gastgeber und alle Prozentangaben sind Szenarioannahmen und keine beobachteten saudischen Portfoliodaten.
6. Erstellen Sie einen Eignungstest auf Standortebene
Die Berechtigung sollte getestet werden, bevor eine Website zur Verfügbarkeit beiträgt. Der Test sollte den Gastgeber, den Vertrag, die Verbindung, den Vermögenswert, das Eigentum, die Geldeinziehung, die Versicherung sowie Umwelt- und Sozialnachweise abdecken. Für jedes Kriterium sollte es ein definiertes Dokument und einen verantwortlichen Prüfer geben.
Für die Host-Berechtigung sind eine bestätigte rechtliche Identität, Inhaberschaft, autorisierte Zeichnungsberechtigte, eine zufriedenstellende „Know-Your-Customer“-Bewertung, aktuelle Finanzinformationen, eine Bonitätseinstufung und ein Zahlungsnachweis am Standort der Website erforderlich. Die Vertragsberechtigung erfordert eine ausgeführte Vereinbarung, einen festgelegten Preis oder eine Zahlungsformel, eine Restlaufzeit, die mit der Schuldentilgung vereinbar ist, durchsetzbare Rechnungsstellungspflichten, begrenzte Kündigungsrechte und eine klare Behandlung von Standortschließungen, Kontrollwechseln und Zahlungsverzug.
Für die technische Eignung sind genehmigte Konstruktionsnachweise, gegebenenfalls eine Anschlussgenehmigung, abgeschlossene Tests und Inbetriebnahmen, Messkonfiguration, Betriebsdaten, Garantien und ein Betriebs- und Wartungsplan erforderlich. Die SEC-Standards befassen sich mit dem Verhalten von Geräten und Systemen, einschließlich Verbindung, Schutz, Inbetriebnahme, Betrieb und Trennung. [2] Der Kreditgeber sollte sich von qualifizierten technischen Beratern bestätigen lassen, dass jedes finanzierte System die für die jeweilige Anlage geltenden Anforderungen erfüllt.
Für die Eigentumsberechtigung ist der Nachweis erforderlich, dass der Gastgeber Rechte an den Räumlichkeiten hat, dass die Nutzung des Daches gestattet ist und dass das Projektunternehmen zur Inspektion, Wartung und Durchsetzung auf die Ausrüstung zugreifen kann. Die Analyse sollte die Zustimmung des Vermieters, die Interessen des Hypothekengläubigers, den Ablauf des Mietvertrags, den Zustand des Daches, Gebäudeänderungen, strukturelle Belastungen, Brandschutzverpflichtungen und die Wiedereinsetzung umfassen.
Für die Bargeldberechtigung ist ein kontrollierter Rechnungsstellungs- und Inkassoweg erforderlich. Die Zählerdaten, Rechnung, Zahlung und Kontoauszug sollten abgeglichen werden. Der Kreditgeber sollte Abzüge, umstrittene Mengen, Verrechnung, Steuern, Gebühren und etwaige Rechte des Gastgebers zur Aufrechnung mit anderen Forderungen angeben.
7. Vertragsrechte als Kreditinfrastruktur behandeln
Durch die Standortvereinbarung wird die Erzeugung in eine Forderung umgewandelt. Seine Rückstellungen sollten als Teil des Sicherheitenpakets und der Rückzahlungsquelle übernommen werden. Ein Rechtsberater sollte die Vereinbarung im Hinblick auf das geltende Recht und die Fakten vor Ort analysieren.
Die Preisklausel sollte angeben, wie gelieferte oder selbst verbrauchte Energie gemessen und bewertet wird, den Abrechnungszeitraum, Steuern, Indexierung, Mindestzahlungsmechanismen und die Behandlung von Zählerausfällen. Die Laufzeit sollte den Schuldenzeitraum mit angemessener Laufzeit abdecken. In den Kündigungsbestimmungen sollte unterschieden werden zwischen Ausfall des Gastgebers, Ausfall des Projektunternehmens, längerer höherer Gewalt, Standortverlust und regulatorischen Änderungen.
Der Kreditgeber sollte eine Entschädigung bei vorzeitiger Kündigung festlegen. Eine vertragliche Abfindungszahlung kann nur dann zur Beitreibung beitragen, wenn sie durchsetzbar, korrekt berechnet und von einem kreditwürdigen Schuldner zu zahlen ist. Es sollte zusammen mit der Zahlungsfähigkeit des Gastgebers zum Zeitpunkt des Zahlungsausfalls einem Stresstest unterzogen werden.
Abtretungs- und Direktvereinbarungsbestimmungen können dem Kreditgeber eine Inverzugsetzung, Heilungsrechte, Einstiegsrechte und Kontrolle über Änderungen einräumen. Ihre Wirksamkeit hängt vom geltenden Recht, der Einwilligung und den Abschlussdokumenten ab. Eine Finanzierungsannahme sollte sich daher auf das ausgeführte Rechtsinstrument und nicht auf eine Standarderwartung beziehen.
| Recht oder Kontrolle | Kreditzweck | Nachweis erforderlich | Fehlerreaktion |
|---|---|---|---|
| Bezahlung und Abrechnung | Wandelt verifizierte Energie in eine einbringliche Forderung um | Preisverzeichnis, Zählerprotokoll, Rechnungsmuster, Streit- und Steuerklauseln | Reduzieren Sie die förderfähigen Einnahmen; Heilung oder alternative Beweise erforderlich sind |
| Vertragslaufzeit und -verlängerung | Passt den Cashflow des Hosts an die Fälligkeit der Schulden an | Ausgeführte Laufzeit, Verlängerungsprozess, Kündigungsrechte und Ablaufplan | Verkürzen Sie den Modellierungszeitraum oder schließen Sie den Tail-Cashflow aus |
| Zuweisungs- und Änderungskontrolle | Bewahrt den finanzierten Vertrag und den Einfluss des Kreditgebers | Zustimmung des Gastgebers, Sicherheitszuweisung und eingeschränkte Änderungsbestimmungen | Vertrag ausschließen oder direkte Zustimmung verlangen |
| Bemerken und heilen | Gibt dem Kreditgeber Zeit, die Website zu schützen | Benachrichtigungsadressen, Reparaturfristen, Step-in-Mechaniken und Bestätigung | Erhöhen Sie die Reserve oder fordern Sie eine stärkere Kreditunterstützung |
| Zugang zum Dach und zum Gelände | Unterstützt Wartung, Inspektion, Entfernung und Durchsetzung | Mietvertrag, Lizenz, Zustimmung des Vermieters, Zugangsprotokoll und Sicherheitsanforderungen | Weisen Sie der Ausrüstung keinen Wiederherstellungswert zu, bis sie ausgehärtet ist |
| Entfernung und Wiedereinsetzung | Definiert den Weg und die Kosten für die Bergung der Ausrüstung | Entfernungsrechte, Eigentumsnachweis, Umfang der Wiedereinsetzung und Kostenvoranschlag | Ziehen Sie die Entfernungs- und Wiedereinsetzungskosten vom Wiederherstellungswert ab |
| Vertretung oder Umzug | Ermöglicht die Wiederherstellung des Cashflows nach einem Hostausfall | Host-Ersatzrecht, Genehmigungspfad, Logistik- und Kompatibilitätsstudie | Längere Ausfallzeiten und weniger stressige Erholung |
Die Rechte erfordern eine saudische Rechtsprüfung, Eigentumsprüfung und Bestätigung jedes ausgeführten Vertrags.
8. Versichern Sie den Zugang und die Entfernung zum Dach, bevor Sie den Restwert zuordnen
Dachgeräte können nur dann einen Mehrwert bieten, wenn das Projektunternehmen sie erreichen und kontrollieren kann. Der Zugang kann durch Grundstückseigentum, Mietverträge, Sicherheitsverfahren, Sicherheitsvorschriften, Betriebsstillstände oder Insolvenz eingeschränkt sein. Der Kreditgeber sollte diese Einschränkungen überprüfen, bevor er den Wert der Ausrüstung gutschreibt.
In der Standortakte sollten der Grundstückseigentümer, der Bewohner und gegebenenfalls der Hypothekengläubiger sowie alle Zustimmungen zur Installation und Entfernung aufgeführt sein. Es sollte angegeben werden, ob die Projektgesellschaft Eigentümerin der Ausrüstung ist, ob es sich um bewegliches Eigentum handelt, ob die Pfändung des Gebäudes Auswirkungen auf das Eigentum hat und ob ein Dritter ein Pfandrecht geltend machen kann. Für den konkreten Aufbau ist eine anwaltliche Beratung erforderlich.
Die Ökonomie des Umzugs sollte Isolierung, Demontage, Kräne oder Hebegeräte, Transport, Lagerung, Dachsanierung, Prüfung, Rezertifizierung, Wiederinbetriebnahme und verlorene Stromerzeugung umfassen. Module und Wechselrichter verfügen möglicherweise noch über eine verbleibende technische Lebensdauer, der erzielbare Wert kann jedoch nach diesen Kosten und einem Zeitraum ohne Einnahmen bescheiden sein.
Der Kreditgeber sollte vor der ersten Zeichnung oder kurz nach der Inbetriebnahme eine Standortzugangsübung durchführen. Der Bohrer kann die Kontakte bestätigen, Routen, Genehmigungen, sichere Arbeitsabläufe und praktische Zugangswege melden. Es zeigt auch, ob das vertragliche Recht ausgeübt werden kann, ohne den kritischen Betrieb des Hosts zu stören.
9. Verbinden Sie die technische Leistung mit der abrechenbaren Energie
Technische Leistung und Host-Gutschrift sollten im Modell getrennt bleiben. Geringere Einstrahlung, Verschmutzung, Wechselrichterausfall, Drosselung, Zählerfehler und Ausfallzeiten reduzieren die abrechnungsfähige Energie. Die Standardeinstellung des Hosts wirkt sich auf die Erfassung aus, nachdem die Energie geliefert wurde. Die Kombination beider kann das tatsächliche Heilmittel verschleiern.
Das Basisenergiemodell sollte standortspezifische Ressourcendaten, Designannahmen, Verlustfaktoren und Degradation verwenden. Eine unabhängige technische Prüfung sollte den für die Schuldengröße verwendeten Wahrscheinlichkeitsfall, die Verfügbarkeitsannahmen und die Behandlung der Verschlechterung bestätigen. Die tatsächliche monatliche Produktion sollte mit der wetterbereinigten Erwartung verglichen werden.
Die Standards der SEC legen Wert auf Schutz, Stromqualität, Koordination mit dem Verteilungsnetz und sicheres Betriebsverhalten. [2] Zu den Nachweisen für die Inbetriebnahme sollten daher genehmigte Einstellungen, Inspektions- und Testaufzeichnungen, die Bestandskonstruktion, die Zählerkonfiguration und die Bestätigung des entsprechenden Anschlusspunkts gehören.
Leistungsgarantien und Gewährleistungen sollten die verantwortliche Partei, das Rechtsmittel, die Anspruchsfrist und die Sicherheit angeben. Eine Garantie eines schwachen oder unzugänglichen Lieferanten sollte begrenzt anerkannt werden. Das Betriebsmodell sollte Ersatzteile, Reaktionszeiten, Austauschpläne und wiederkehrende Inspektionen umfassen.
Meter Governance ist eine zentrale Steuerung. Der Kreditgeber sollte wissen, welcher Zähler die Rechnung bestimmt, wem er gehört, wie Daten erfasst werden, wie Ausnahmen korrigiert werden und wie der Gastgeber die Messwerte anfechten kann. Daten von Überwachungsplattformen sollten mit dem vertraglichen Abrechnungszähler und dem Erhebungsprotokoll abgeglichen werden.
10. Entwerfen Sie einen kontrollierten Bargeldwasserfall
Der Bargeld-Wasserfall soll Host-Sammlungen sichtbar machen und Leckagen begrenzen. Gastgeber sollten Zahlungen auf das vereinbarte Inkassokonto einzahlen, sofern dies rechtlich und operativ möglich ist. Die Kontostruktur sollte Steuern, Betriebskosten, Reservefinanzierung, planmäßigen Schuldendienst, zulässige Sponsorausschüttungen und außerordentliche Rückflüsse trennen.
Der monatliche Bericht sollte erzeugte Energie, abrechenbare Energie, Rechnungen, Inkasso, Fälligkeit, Gutschriften, Abzüge und erhaltene Barmittel abgleichen. Es sollte jeden Host und jede Site identifizieren. Aggregierte Bankbelege ohne Abgleich auf Rechnungsebene bieten eine begrenzte Sicherheit.

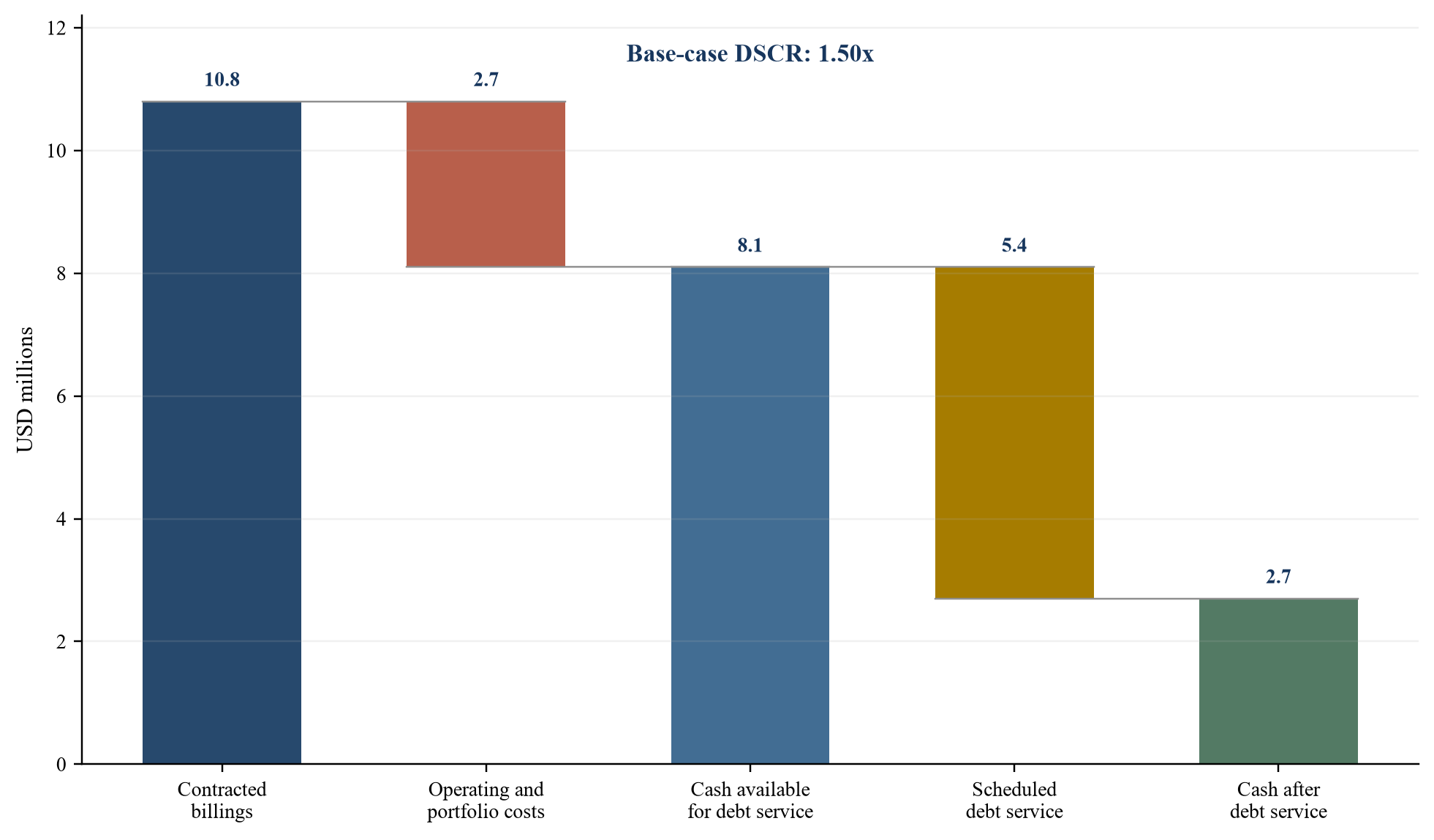

Im hypothetischen Basisfall belaufen sich die jährlichen vertraglichen Abrechnungen auf USD 10.8 million. Die Betriebs- und Portfoliokosten betragen USD 2.7 million. Das für den Schuldendienst verfügbare Bargeld beträgt USD 8.1 million und der geplante Schuldendienst beträgt USD 5.4 million, was zu einer Schuldendienstdeckungsquote von 1,50 führt. Alle Werte sind Annahmen.
Der Wasserfall kann überschüssiges Geld einbehalten, wenn ein Host herabgestuft wird, die Konzentration steigt, Zahlungsrückstände einen Schwellenwert überschreiten, die technische Verfügbarkeit sinkt oder ein Standort nicht mehr förderfähig ist. Release-Tests sollten sowohl historische als auch zukunftsgerichtete Maßnahmen nutzen. Eine starke Nachlaufquote kann mit einem baldigen Vertragsablauf oder einer wesentlichen Verschlechterung des Hostings einhergehen.

Alle Beträge sind Szenarioannahmen in USD Millionen und stellen keine Marktprognose dar.
11. Zahlungsverzögerung als Liquiditätsereignis modellieren
Ein Gastgeber kann aufgrund von Beschaffungszyklen, Rechnungsstreitigkeiten oder internen Genehmigungen zahlungsfähig bleiben und trotzdem zu spät zahlen. Eine Verzögerung führt zu einem Liquiditätsbedarf, selbst wenn die Forderung schließlich eingezogen wird. Die Einrichtung sollte daher sowohl den Zeitpunkt als auch den endgültigen Verlust modellieren.
Die Alterung sollte per Rechnung und Gastgeber gemeldet werden. Eine aktuelle Rechnung, eine umstrittene Rechnung und eine versprochene Zahlung sollten nicht den gleichen Status haben. Der Kreditgeber sollte die Anzahl der ausstehenden Verkäufe, die Effektivität des Inkassos, umstrittene Beträge, wiederholte Minderzahlungen und das Alter der ältesten Rechnung im Auge behalten.
Der hypothetische Verzögerungsfall geht davon aus, dass eine Gruppe von Tier-2- und Tier-3-Gastgebern neunzig Tage später zahlt als vertraglich vereinbart. Die Einnahmen des laufenden Jahres sinken um USD 1.4 million, da ein Teil der Forderung über den Testzeitraum hinausgeht. Das für den Schuldendienst verfügbare Bargeld sinkt von USD 8.1 million auf USD 6.7 million und die Schuldendienstdeckungsquote für den Zeitraum sinkt vom 1,50-fachen auf das 1,24-fache. Der unbezahlte Betrag kann später noch zurückerstattet werden. Das Szenario isoliert den Liquiditätsdruck und nicht den dauerhaften Verlust.
Eine Schuldendienstrücklage kann kurzfristige Zeitlücken abdecken. Seine Größe sollte die Abrechnungshäufigkeit, die Verzögerungsverteilung, die Konzentration und den Zugang zur Betriebskapitalunterstützung widerspiegeln. Eine einmal finanzierte und ohne Vorwärtstests freigegebene Rücklage kann falschen Trost spenden. Nachschubmechanismen und zulässige Entnahmen sollten explizit angegeben werden.
Der Kreditgeber kann auch einen Zahlungsauslöser auf Host-Ebene verlangen. Wiederholte Verzögerungen können den Vorschusswert der Website verringern, bevor ein formeller Zahlungsverzug eintritt. Dies führt zu einer früheren Reaktion und verringert die Abhängigkeit von einer binären Standarddefinition.
12. Modellieren Sie den Host-Ausfall als Cashflow- und Durchsetzungsereignis
Ein Host-Ausfall kann zu mehreren Verlusten führen. Zukünftige Rechnungen können eingestellt werden, unbezahlte Forderungen können beeinträchtigt werden, der Zugang zum Standort kann bestritten werden, Geräte müssen möglicherweise entfernt werden und Einnahmen aus Ersatzlieferungen können sich verzögern. Der Kreditgeber sollte jede Komponente modellieren.
Die Standardsequenz sollte mit der Benachrichtigung, Überprüfung, Abhilfe und etwaigen Direktvereinbarungsrechten beginnen. Anschließend sollte festgestellt werden, ob der Gastgeber das Gelände weiterhin nutzt, ob die Energieversorgung unterbrochen werden kann, ob die Ausrüstung sicher und versichert bleibt und ob eine Entfernung zulässig ist. Anwälte und technische Berater sollten die Live-Reaktion festlegen.
Der hypothetische Top-Host-Fall geht davon aus, dass der größte Host, der 12 Prozent der Abrechnungen ausmacht, in Verzug gerät. Es vergehen neun Monate, bis die Ausrüstung entfernt und erneut eingesetzt werden kann. Das Szenario geht von USD 1.3 million für entgangene oder nicht eingezogene Rechnungen, USD 0.4 million von einer eventuellen Wiederherstellung und USD 0.3 million von Entfernungs-, Wiedereinsetzungs- und Wiederinbetriebnahmekosten aus. Hierbei handelt es sich um Modelleingaben, nicht um beobachtete Ergebnisse.
Das Szenario testet auch die Korrelation. Ein Sektorschock kann mehrere Hosts gleichzeitig betreffen. Ein Sponsor mit standardisierten Verträgen kann immer noch mit allgemeinen rechtlichen oder betrieblichen Schwächen im gesamten Portfolio konfrontiert sein. Der Stressfall sollte daher eine Gruppe betroffener Standorte umfassen und nicht nur den größten einzelnen Host.
13. Bauen Sie eine Kreditbasis auf, die auf Beweise reagiert
Eine Kreditbasis kann die Verfügbarkeit von Schulden mit der aktuellen Qualität von Vermögenswerten und Hosts in Verbindung bringen. Jede Site leistet nur einen Mehrwert, solange sie berechtigt bleibt. Der Vorschusssatz kann Host-Stufe, Vertragslaufzeit, technischen Status, Zahlungshistorie, Konzentration und Standortrechte widerspiegeln.
Im Kreditbasiszertifikat sollten alle Standorte, förderfähigen Einnahmen, Host-Stufe, Konzentrationsanpassung, verbleibende Vertragslaufzeit, Zahlungsrückstände, technische Verfügbarkeit, Versicherungsstatus und der daraus resultierende Vorschusswert aufgeführt sein. Der Kreditgeber sollte über Prüfungs- und Überprüfungsrechte verfügen.
Konzentrationsreserven können den Wert verringern, der einer Exposition oberhalb eines genehmigten Grenzwerts zugewiesen wird. Rücklagen für Vertragsende können den Cashflow nach der Fälligkeit der Schulden oder vor einer erforderlichen Endperiode entfernen. Zurückgestufte Host-Reserven können Bargeld einbehalten, während der Sponsor Unterstützung hinzufügt, den Host ersetzt oder Schulden zurückzahlt.
Die Kreditnehmerbasis sollte vermeiden, dass dieselbe Absicherung zweimal angerechnet wird. Eine Host-Garantie, eine Barreserve und ein Ausrüstungswert können auf unterschiedliche Verlustkomponenten reagieren. Das Modell sollte die Reihenfolge der Nutzung angeben und angeben, ob eine Erholung eine andere reduziert.
14. Nutzen Sie Vereinbarungen und Auslöser, die durch Frühindikatoren unterstützt werden können
Finanzielle Vereinbarungen sollten anhand kontrollierter Informationen messbar sein. Zu den möglichen Maßnahmen gehören historische und prognostizierte Schuldendienstdeckung, Mindestliquidität, Reservefinanzierung, maximaler Tier-3-Anteil, maximales Einzelhost-Engagement, überfällige Forderungen, Anzahl berechtigter Standorte und technische Verfügbarkeit.
Betriebsvereinbarungen können Wartung, Versicherung, Garantieerhaltung, Einhaltung gesetzlicher Vorschriften, genaue Messung, Steuerzahlung, Datenaufbewahrung und zeitnahe Berichterstattung erfordern. Negative Covenants können Änderungen, Vermögensveräußerungen, neue Sicherheiten, Zahlungen und Ausschüttungen an verbundene Parteien einschränken.
Einem Ausfallereignis sollten Frühwarnauslöser vorausgehen. Dazu können eine Herabstufung der Host-Bewertung, ein ungünstiger Zahlungstrend, ein Sachstreit, die Ankündigung einer Standortschließung, eine Mitteilung des Vermieters, ein Verfall der Versicherung, eine Nichteinhaltung der Anschlussbedingungen, anhaltende Abweichungen bei der Stromerzeugung oder ein wiederholtes Versäumnis bei der Berichterstattung gehören.
Jeder Auslöser benötigt eine definierte Reaktion. Zu den Reaktionen können erweiterte Berichterstattung, unabhängige Überprüfung, Bargeldeinbehalt, Aufstockung der Rücklagen, reduzierte Verfügbarkeit, Host-Austauschplan, technische Behebung oder obligatorische Vorauszahlung gehören. Ein vager Ermessensspielraum kann Maßnahmen verlangsamen, wenn mehrere Interessengruppen anderer Meinung sind.
15. Bewerten Sie das Portfolio anhand einer Risikokarte und nicht anhand einer einheitlichen Bezeichnung
Die Preisgestaltung sollte die Struktur der Anlage, den Host-Mix, die Konzentration, den Tenor, die Baulage, die technische Leistung, die Reserven, die gesetzlichen Rechte und die Sponsorenunterstützung widerspiegeln. Das Papier geht nicht von einer saudischen Marktspanne aus. Ein Live-Kreditgeber sollte aktuelle Marktdaten einholen und seine eigenen Kapital-, Liquiditäts- und Renditeanforderungen anwenden.
Das interne Modell kann den erwarteten Verlust und die Kapitalnutzung nach Hostebene und Standort zuweisen. Anschließend können Portfolioeffekte wie Diversifikation, Korrelation, operative Konzentration und gemeinsames Vertragsrisiko hinzugefügt werden. Das Ergebnis unterstützt Preis- und Limitentscheidungen, ohne zu implizieren, dass jeder Host direkt Kredite vom Kreditgeber aufnimmt.
Gebühren und Beratungskosten sollten getrennt von Kapital und Zinsen bleiben. Das Finanzierungsmodell sollte Bereitstellungsgebühren, Agenturgebühren, Überwachungskosten, Kosten für technische Berater, Rechtskosten und etwaige Absicherungskosten umfassen. Der Kreditnehmer sollte verstehen, welche Beträge finanziert und welche separat gezahlt werden.
Scharia-konforme Strukturen erfordern möglicherweise eine andere Vertrags- und Cashflow-Architektur. Die Parteien sollten aktuelle Scharia-, Rechts-, Steuer- und Buchhaltungsberatung einholen und überprüfen, wie Titel, Miete, Servicezahlungen, Kaufverpflichtungen und Durchsetzung in der gewählten Struktur funktionieren.
16. Testen Sie die Widerstandsfähigkeit des Portfolios anhand verknüpfter Abwärtsfälle
Der Kreditausschuss muss eine Reihe von Fallbeispielen erhalten, die betriebliche Fakten mit Bargeld in Verbindung bringen. Zu den Fällen gehören Zahlungsverzögerungen, dauerhafter Host-Verlust, verringerte Stromerzeugung, verweigerter Zugriff, höhere Betriebskosten und langsamere Neubereitstellung. Kombinierte Fälle offenbaren Wechselwirkungen.
| Fall | Hauptannahmen | Für den Schuldendienst steht Bargeld zur Verfügung | Geplanter Schuldendienst | DSCR | Entscheidungsverwendung |
|---|---|---|---|---|---|
| Basisfall | Vierundzwanzig förderfähige Standorte; angenommene Abrechnungen und realisierte Kosten | USD 8.1m | USD 5.4m | 1,50x | Erste Größenreferenz |
| Neunzigtägige Abholverzögerung | USD 1.4m verschiebt sich über den Testzeitraum hinaus | USD 6.7m | USD 5.4m | 1,24x | Dimensionierung der Reserven und Liquidität |
| Reduzierte Generation | Die abrechnungsfähige Energie des Portfolios sinkt um 12 %; Die variablen Kosten werden teilweise ausgeglichen | USD 6.9m | USD 5.4m | 1,28x | Technischer Nachteil und O&M-Reaktion |
| Dauerhafter Verlust der Stufe 3 | 15 % der Abrechnungen der Stufe 3 gehen verloren und ausgewählte Kosten laufen weiter | USD 7.6m | USD 5.4m | 1,41x | Stufenlimit und Ersatzplan |
| Kombinierter Stress | Zahlungsverzögerung, niedrigere Generation und ein Host-Zugriffsstreit | USD 5.2m | USD 5.4m | 0,96x | Bargeldsperre, Heilung und Kapitalpuffer |

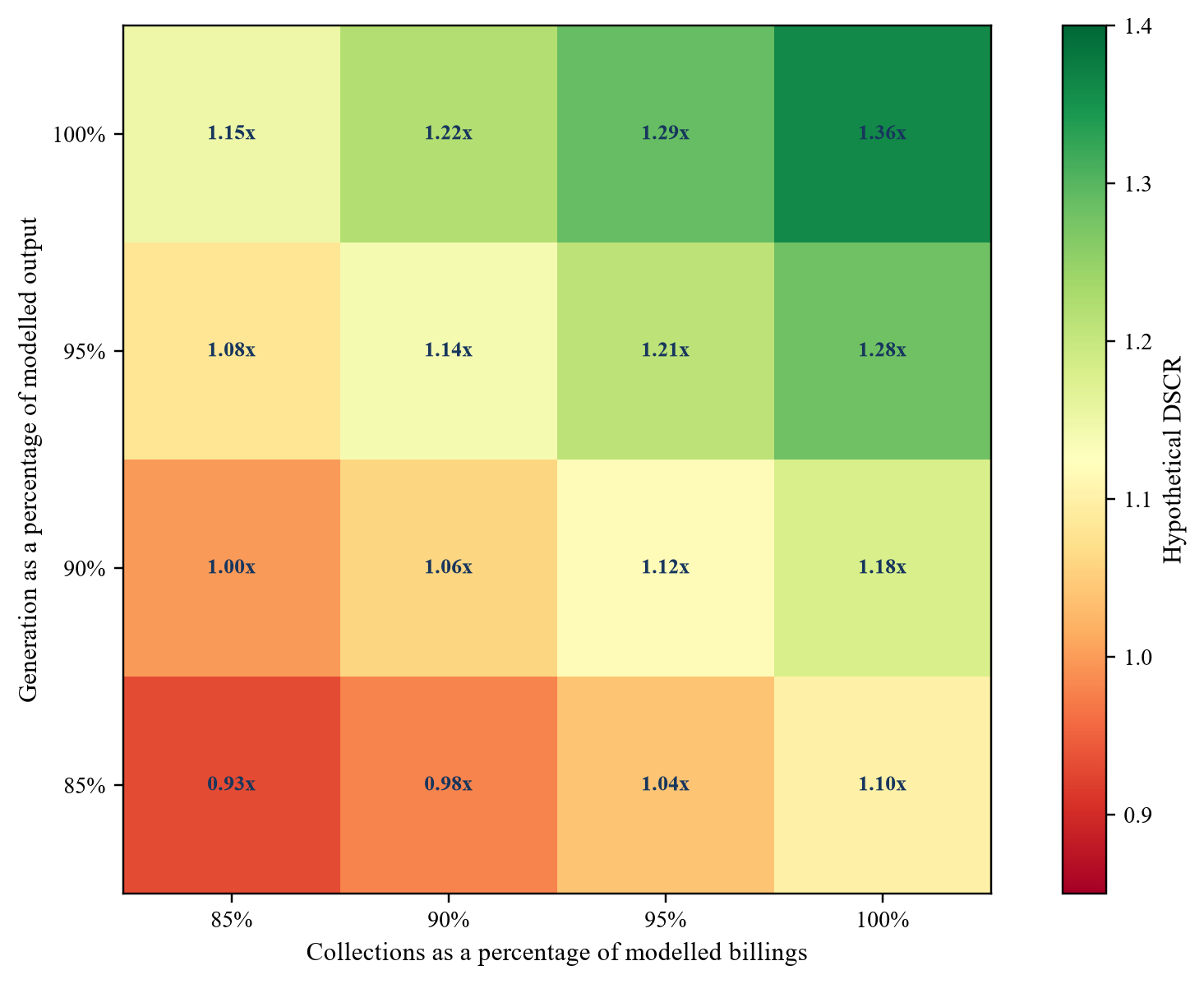

Alle Werte sind Szenarioannahmen. DSCR steht für Debt Service Coverage Ratio.
Die kombinierte Belastung fällt im hypothetischen Modell unter die einmalige Abdeckung. Dies stellt keinen Zahlungsausfall dar. Es zeigt, dass ein Portfolio mit akzeptabler Grunddeckung einen Liquiditäts- und Sanierungsplan erfordern kann, wenn unabhängige Risiken gleichzeitig auftreten.

Bei Verhältnissen handelt es sich um Modellergebnisse, die vollständig auf Szenarioannahmen basieren.
17. Designreserven rund um erkennbare Verlustmechanismen
Es ist nicht zu erwarten, dass eine einzige Reserve jedes Risiko löst. Eine Schuldendienstrücklage berücksichtigt zeitliche und kurzfristige Liquiditätsdefizite. Eine Betriebsreserve dient der Wartung und dem Austausch. Eine Umzugsreserve befasst sich mit Zugang, Demontage, Transport und Wiedereinsetzung. Eine Steuer- oder Regulierungsrücklage befasst sich gegebenenfalls mit bestimmten bekannten Verpflichtungen.
Die erforderliche Menge sollte aus einem Szenario abgeleitet und aktualisiert werden. Beispielsweise kann die Schuldendienstreserve entsprechend der konzentrierten Host-Verzögerung und der Abrechnungshäufigkeit dimensioniert werden. Die Umzugsreserve kann auf standortspezifische Kostenvoranschläge und Zugangsbedingungen des Auftragnehmers zurückgreifen. Die Betriebsreserve kann den Austausch von Wechselrichtern, Garantielücken und das Reifeprofil der Geräte widerspiegeln.
Rücklagenkonten erfordern klare zulässige Verwendungszwecke, Auffüllungstests und Freigabebedingungen. Eine Rücklage, die unmittelbar nach einem starken Monat ausgeschüttet werden kann, bietet begrenzten Schutz. Der Kreditgeber sollte außerdem prüfen, wo das Bargeld aufbewahrt wird, wer es kontrolliert und ob es rechtlich getrennt aufbewahrt wird.
Liquiditätsunterstützung durch den Sponsor kann die Reserven ergänzen. Sein Wert hängt von der Leistungsfähigkeit, der rechtlichen Verpflichtung, dem Rang und der Dauer des Sponsors ab. Eine unverbindliche Absicht sollte nicht als verfügbares Geld dargestellt werden.
18. Integrieren Sie die Sorgfaltspflicht in den Bereichen Umwelt, Soziales, Sicherheit und Lieferkette
Solaranlagen auf Dächern haben in der Regel ein anderes Wirkungsprofil als ein Energieversorgungsprojekt auf der grünen Wiese, da das System einen vorhandenen Standort nutzt. In den IFC-Offenlegungen für dezentrale und Dachsolarfinanzierungen werden weiterhin Risiken in den Bereichen Umwelt- und Sozialmanagement, Gesundheit und Sicherheit am Arbeitsplatz, Arbeit, Lieferkette und Abfallmanagement aufgeführt. [8][9][10][11]
Der Kreditgeber sollte die Sicherheit beim Arbeiten in der Höhe, die elektrische Sicherheit, den Brandschutz, die strukturelle Integrität, das Auftragnehmermanagement, Notfallverfahren und die Handhabung am Ende der Lebensdauer überprüfen. Bestehende Industriestandorte können Gefahren mit sich bringen, die nichts mit dem Sonnensystem zu tun haben, aber für den Zugang und Betrieb relevant sind.
Die Überprüfung der Lieferkette sollte gegebenenfalls die Beschaffung von Modulen und Batterien, Garantiepartner, Produktkonformität, Bedenken hinsichtlich Zwangsarbeit, Rückverfolgbarkeit und Lieferantenkonzentration umfassen. In der jüngsten Überprüfung von Candi Solar durch die IFC wurde die Stärkung der Beschaffungs- und Lieferantenkodexkontrollen sowie die Überwachung von Lieferanten mit höherem Risiko beschrieben. [9] Die genauen Anforderungen des Kreditgebers sollten sich an den geltenden Gesetzen, Richtlinien und der Risikoklassifizierung der Transaktion orientieren.
In Stilllegungs- und Abfallplänen sollten Verantwortung, Zeitplan und Kosten angegeben werden. Die Entfernung von Geräten kann bei Vertragsablauf, Ausfall des Gastgebers, Dachaustausch oder Standortschließung erfolgen. Das Finanzmodell sollte die geltenden Verpflichtungen beinhalten und nicht davon ausgehen, dass die gesamte Ausrüstung während ihrer technischen Lebensdauer an Ort und Stelle bleibt.
19. Erstellen Sie eine Checkliste für Kreditgebernachweise
Das Beweispaket sollte es einem unabhängigen Gutachter ermöglichen, die Kreditaussage zu reproduzieren. Es sollte Quelldokumente mit Förderfähigkeit, Modelleingaben und laufender Überwachung verknüpfen.
| Beweisbereich | Erster Genehmigungsnachweis | Laufende Beweise | Auslöser für Eskalation |
|---|---|---|---|
| Gastgeberguthaben | Rechtliche Identität, Eigentum, Finanzberichte, Bonitätsprüfung und Belege | Aktualisierte Konten, Zahlungsverzug, Streitigkeiten und Mitteilungen über wesentliche Ereignisse | Verschlechterung der Liquidität, Zahlungsrückstände, Umstrukturierung oder Standortschließungsplan |
| Standortvertrag | Ausgeführter Vertrag, rechtliche Prüfung, Preis, Laufzeit, Abtretung, Kündigung und Heilungsrechte | Änderungsprotokoll, Ablaufplan und Compliance-Bestätigungen | Nicht genehmigte Änderung, Kündigung oder wesentliche Streitigkeit |
| Eigentum und Zugang | Dachrecht, Zustimmung des Vermieters, Bauprüfung, Zufahrts- und Umzugsplan | Zugangstests, Eigentumsänderungen und Mietstatus | Einspruch des Vermieters, Ablauf des Mietvertrags, Dacharbeiten oder Zugangsverweigerung |
| Technik und Anschluss | Anwendbare Zulassung, Design, Tests, Inbetriebnahme und Zählernachweis | Entstehung, Verfügbarkeit, Wartung, Vorfälle und Gewährleistungsansprüche | Anhaltende Abweichung, Schutzereignis, unsicherer Zustand oder Erlöschen der Genehmigung |
| Bargeldkontrolle | Kontodokumente, Rechnungsprozess, Wasserfall- und Abstimmungsdesign | Rechnungen, Inkasso, Kontoauszüge, Rücklagen und DSCR auf Host-Ebene | Zahlungsverzögerung, nicht abgeglichener Bargeldbestand, Leckagen oder fehlende Reserven |
| Versicherung | Eigentums-, Haftungs-, Betriebsunterbrechungs- und Kreditgeberinteressennachweise | Verlängerung, Prämienzahlung, Ansprüche und Deckungsänderungen | Wegfall, Ausschlussänderung, nicht versicherter Schaden oder verspäteter Anspruch |
| Ökologisch und sozial | Risikoklassifizierung, Sicherheitsplan, Auftragnehmerkontrollen und Abfallplan | Vorfälle, Audits, Korrekturmaßnahmen und Lieferantenüberwachung | Schwerwiegender Vorfall, wiederholter Verstoß oder nicht abgeschlossene Maßnahme |
| Portfolio-Governance | Berechtigungsnachweis, Konzentrationstests, Modell und Zulassungen | Monatliche Kreditbasis, Covenant-Zertifikat und Prognose | Mangel, Konzentrationsbruch, Meldefehler oder Modellwechsel |
Die Checkliste sollte an die Einrichtung, das geltende Recht und die Richtlinien des Kreditgebers angepasst werden.
Die Checkliste sollte die Qualität der Beweise ermitteln. Ein Dokument kann vorhanden und dennoch unzureichend sein, weil es nicht signiert, abgelaufen, unvollständig, inkonsistent oder einer anderen Entität zuzuordnen ist. Der Bewertungsstatus sollte daher zwischen „eingegangen“, „validiert“, „qualifiziert“ und „abgelehnt“ unterscheiden.
Unabhängige Stichproben können die Sicherheit stärken. Der Kreditgeber oder sein Berater kann Standorte über Host-Stufen, Regionen, Installateure und Vertragsjahrgänge hinweg auswählen und jeden einzelnen Standort vom Zählerausgang über die Rechnung bis zum Bankbeleg nachverfolgen. Ausnahmen sollten in die umfassendere Kontrollbewertung einfließen.
20. Richten Sie nach dem Abschluss Überwachung und Governance ein
Das Portfolio erfordert eine aktive Überwachung, da sich Hostqualität, Zahlungsverhalten, Seitennutzung und technische Leistung im Laufe der Zeit ändern. Die Einrichtung sollte verantwortliche Teams für die Bereiche Kredit, Agentur, Technik, Recht und Umwelt benennen.
Die monatliche Berichterstattung sollte förderfähige Vermögenswerte, Host-Stufen, Konzentration, Rechnungen, Inkasso, Alterung, Erzeugung, Verfügbarkeit, Rücklagen, Schuldendienst, Vereinbarungen und wesentliche Ereignisse abdecken. Die vierteljährliche oder halbjährliche Berichterstattung kann Finanzaktualisierungen des Gastgebers, Portfolioprognosen, Versicherungen, Vertragsabläufe, Standortzugangstests sowie Umwelt- und Sozialmaßnahmen umfassen.
Die Kreditakte sollte Modelländerungen aufzeichnen. Wenn ein Host neu klassifiziert, ein Vertrag geändert, ein System verlagert oder eine Rücklage freigegeben wird, sollte der Kreditgeber die Genehmigung und den daraus resultierenden Borrowing-Base-Effekt beibehalten. Dies unterstützt die Überprüfbarkeit und konsistente Behandlung.
Die Governance sollte sich auch mit Betrug und betrieblichen Fehlern befassen. Zählermanipulationen, doppelte Rechnungen, unbefugte Bankwechsel, überhöhte Verfügbarkeit und Zahlungen verbundener Parteien können sich auf den Inkasso auswirken. Zu den Kontrollen sollten Aufgabentrennung, genehmigte Kontoänderungen, Systemzugriff, Ausnahmemeldung und unabhängiger Abgleich gehören.
Der Ausschuss sollte eine prägnante Beobachtungsliste erhalten. Es sollte jeden sich verschlechternden Host oder Standort, Gefährdung, Auslöser, Eigentümer der Aktion, Frist, Cash-Effekt und Fallback anzeigen. Ein langer Betriebsbericht kann die wenigen Angelegenheiten verschleiern, die Kreditentscheidungen erfordern.
21. Nutzen Sie Genehmigungstore von der Entstehung bis zur Reife
Das erste Tor ist die Genehmigung des Portfoliodesigns. Es legt geeignete Hosttypen, Vertragsstandards, Konzentrationsgrenzen, technische Kriterien, Vorschussraten, Reserven und erforderliche Berater fest. Dieses Gate sollte erfolgen, bevor der Kreditgeber auf eine große Pipeline angewiesen ist.
Das zweite Tor ist die Genehmigung der Erstauslosung. Es bestätigt ausgeführte Dokumente, Zustandserfüllung, gültige Anschluss- und Inbetriebnahmenachweise, Kontokontrolle, Versicherung, Standortrechte, Modellintegrität und die ursprüngliche Kreditbasis. Offen bleibende Bedingungen sollten explizite Verzichtserklärungen, Eigentümer und Fristen enthalten.
Das dritte Tor ist jede zusätzliche Auslosung oder Site-Ergänzung. Der Kreditgeber sollte den neuen Standort und das daraus resultierende Portfolio testen. Eine qualitativ hochwertige Website kann immer noch inakzeptabel sein, wenn sie eine Konzentration auf verbundene Gruppen, Sektoren oder Ablauffristen schafft.
Das vierte Tor ist die periodische Neubestimmung. Es aktualisiert Host-Stufen, Zahlungsverlauf, technische Leistung, Reserven, Vertragslaufzeit und Sicherheitenwert. Es kann die Verfügbarkeit ändern, ohne auf die Standardeinstellung warten zu müssen.
Das fünfte Tor ist die Problemlösung vor Ort. Der Kreditgeber und Sponsor wählen zwischen Heilung, erweiterter Unterstützung, Bareinbehalt, Entfernung, Ersatz, Verkauf, Rückzahlung oder Vollstreckung. Die Entscheidung sollte auf der erwarteten Geldrückgewinnung, der Zeit, den gesetzlichen Rechten und der betrieblichen Machbarkeit basieren.
22. Implementieren Sie das Framework in sechs Arbeitsabläufen
Der erste Workstream erstellt das Host- und Vertragsinventar. Es vergibt eindeutige Kennungen und gleicht gesetzliche Schuldner, Immobilien, Systeme, Zähler, Verträge und Inkassokonten ab.
Der zweite Arbeitsschritt schließt die technische Prüfung und Verbindungsprüfung ab. Es validiert geltende Normen, Designs, Tests, Inbetriebnahme, Überwachung, Garantien und den Betriebsplan.
Der dritte Arbeitsschritt erstellt die Host-Credit-Taxonomie und die Konzentrationskarte. Es überprüft die finanzielle Leistungsfähigkeit, das Zahlungsverhalten, die Branchenkorrelation und die Unterstützung.
Der vierte Workstream testet gesetzliche Rechte. Es umfasst Vertragsdurchsetzbarkeit, Abtretung, Kündigung, Heilung, Dachzugang, Gerätetitel, Entfernung, Ersatz, Sicherheit und Insolvenzanalyse.
Der fünfte Arbeitsschritt erstellt das Modell, die Kreditbasis, die Rücklagen und das Vertragspaket. Es führt Basis-, Verzögerungs-, Standard-, Leistungs- und kombinierte Belastungen durch und verknüpft jeden Auslöser mit einer Aktion.
Der sechste Workstream bereitet den Abschluss und die Überwachung vor. Es schließt die Kontokontrolle, Berichtsvorlagen, Beraterzertifikate, Versicherungen, Dokumentenaufbewahrung, Beobachtungslisten und Neuermittlungskalender ab.
Die Workstreams sollten sich ein Issue-Register teilen. Ein Defekt des Dachzugangs wirkt sich auf den Wert der Sicherheit, den Zeitpunkt der Umschichtung, die Größe der Reserven und die Kreditbasis aus. Ein Host-Streit wirkt sich auf Inkasso, Vertragsberechnungen und Standortstrategie aus. Separate Register können diese Verbindungen verpassen.
23. Fazit
Die Kreditvergabe für Solardächerportfolios in Saudi-Arabien hängt von der Qualität der Cash-Kette ab. Ein Kreditgeber muss sehen, wie ein genehmigtes und betriebsbereites System gemessene Energie erzeugt, wie ein Standortvertrag diese Ausgabe in eine Rechnung umwandelt, wie sich die Kreditqualität des Gastgebers auf die Einziehung auswirkt und wie Bargeld auf kontrollierten Konten zum Schuldendienst gelangt.
Das Portfolio sollte auf Standortebene gezeichnet und auf Anlagenebene konsolidiert werden. Gastgeberstufen, Konzentrationstests, Vertragsrechte, Eigentumszugang, technische Beweise, Anpassungen der Kreditbasis, Rücklagen und Frühwarnauslöser schaffen ein kohärentes Kontrollsystem. Der Wert der Ausrüstung sollte den praktischen Zugang und die Wirtschaftlichkeit der Umschichtung widerspiegeln.
Der hypothetische Fall veranschaulicht die Entscheidungsmethode. Vierundzwanzig Standorte unterstützen eine USD 60.0 million-Fazilität mit einem Basisszenario, das für den Schuldendienst in Höhe von USD 8.1 million und dem geplanten Schuldendienst in Höhe von USD 5.4 million zur Verfügung steht. Eine neunzigtägige Verzögerung bei der Abholung reduziert das hypothetische Verhältnis auf das 1,24-fache. Eine kombinierte Belastung reduziert es auf das 0,96-fache und aktiviert Bargeldeinbehaltungs- und Heilungsmaßnahmen. Bei diesen Ausgaben handelt es sich lediglich um Szenarioergebnisse.
Ein Kreditgeber kann das Rahmenwerk nutzen, um eine disziplinierte Frage zu stellen: Welche aktuellen Beweise stützen jede Schuldeneinheit? Die Antwort sollte den Host, den Vertrag, den Standort, die technische Leistung, den Erhebungsweg, die Reserve und den durchsetzbaren Rechtsbehelf angeben. Diese Beweise sollten aktualisiert werden, bis die Schulden zurückgezahlt sind.
Quellen
- Saudi Electricity Company, Anschlussrichtlinien für kleine Solar-PV-Systeme, Lesen Sie die Primärquelle
- Saudi Electricity Company, Technische Standards für den Anschluss kleiner Solar-PV-Systeme, Lesen Sie die Primärquelle
- Saudi Electricity Company, Prozessleitfaden für den Anschluss erneuerbarer Energieerzeugungssysteme, Lesen Sie die Primärquelle
- Saudi Vision 2030, Jahresbericht 2024 des Nationalen Programms für industrielle Entwicklung und Logistik, Lesen Sie die Primärquelle
- Saudische Zentralbank, Scharia-Governance-Rahmen für in Saudi-Arabien tätige lokale Banken, Abschnitt 7 Kreditrisiko, in Kraft ab 14. November 2023, Lesen Sie die Primärquelle
- Saudische Zentralbank, endgültige Reformen von Basel III, Risikogewichte für Spezialkredite, in Kraft ab 1. Januar 2023, Lesen Sie die Primärquelle
- Saudische Zentralbank, Regeln zum Kreditrisikomanagement für Banken, Kreditpolitik und -verfahren, Lesen Sie die Primärquelle
- International Finance Corporation, IDCOL Risk Sharing Facility, Projektoffenlegung 49271, Lesen Sie die Primärquelle
- International Finance Corporation, Candi Solar, Zusammenfassung der Umwelt- und Sozialprüfung 49109, Lesen Sie die Primärquelle
- International Finance Corporation, CleanMax Energy Thailand, Zusammenfassung der Umwelt- und Sozialprüfung 48136, Lesen Sie die Primärquelle
- International Finance Corporation, Fourth Partner Energy Portfolio Financing, Projektoffenlegung 46362, Lesen Sie die Primärquelle
- International Finance Corporation, Portfoliogarantien und Risikoteilungsfazilitäten, Lesen Sie die Primärquelle
- International Finance Corporation, SIMA Commercial and Industrial Solar Green Bond, Projektoffenlegung 47834, Lesen Sie die Primärquelle
- Weltbankgruppe, Solarinstallationsmodell auf dem Dach für öffentlich-private Partnerschaften, Lesen Sie die Primärquelle
- Internationale Energieagentur, Saudi National Renewable Energy Program, zuletzt aktualisiert am 13. März 2026, Lesen Sie die Primärquelle
