1. Definieren Sie das Originierungsabkommen
Ein unaufgeforderter Vorschlag beginnt außerhalb einer Regierungsanfrage. Eine private Partei identifiziert einen Infrastrukturbedarf oder bietet eine Lösung an und bittet die Behörde um eine Bewertung. Der Vorschlag kann nützliche Innovationen enthalten, aber die Urheberschaft allein beweist nicht, dass das Projekt benötigt, erschwinglich, finanzierbar oder am besten als PPP umgesetzt werden kann. Die Behörde muss diese Entscheidungen im Rahmen ihres eigenen Governance-Prozesses treffen.
Die Weltbank und PPIAF bezeichnen unaufgeforderte Vorschläge als Ausnahme von der öffentlichen Initiative und warnen davor, dass sie Ressourcen von Regierungsprioritäten ablenken, den Wettbewerb verringern und Bedenken hinsichtlich der Transparenz hervorrufen können. Ihre politischen Leitlinien stellen daher die Einreichung, Bewertung, Projektentwicklung und Beschaffung in einen definierten öffentlichen Prozess. [1] Der Beitrag des Urhebers wird anerkannt, die Verantwortung für die Projektentscheidung bleibt jedoch bei der öffentlichen Hand.
Der Deal sollte bei der Einnahme deutlich gemacht werden. Der Urheber stellt ein definiertes Informationspaket zur Verfügung und akzeptiert, dass die Regierung das Projekt ablehnen, verschieben, umgestalten oder im Wettbewerb vergeben kann. Die Behörde schützt vereinbarte vertrauliche Informationen, gibt an, wie sie Projektmaterial verwenden darf, und legt etwaige Belohnungen offen, wenn das Projekt fortgesetzt wird. Keine der Parteien sollte sich auf die informelle Erwartung verlassen, dass der Auftraggeber den Vertrag erhält.
Das Management sollte drei Fragen unterscheiden. Ist der Vorschlag einer Bewertung wert? Soll die Behörde das Projekt entwickeln? Wie soll ein Auftrag vergeben werden? Eine positive Antwort in einem Stadium entscheidet nicht über das nächste. Die Trennung der Fragen schützt die Behörde vor einer zunehmenden Verpflichtungszusage und hilft dem Auftraggeber zu verstehen, wann zusätzliche Ausgaben gefährdet sind.
Das oberste Ziel besteht darin, nützliche private Initiativen zu bewahren, ohne den öffentlichen Wert zu gefährden. Der Prozess benötigt ausreichend Schutz, um eine glaubwürdige Entstehung zu unterstützen, genügend Wettbewerb, um Preis und Qualität zu testen, und genügend Offenlegung, um einer späteren Prüfung standzuhalten.
2. Legen Sie politische Ziele und den Umfang fest
Eine Regierung sollte darlegen, warum sie unaufgeforderte Vorschläge annimmt. Zu den möglichen Zielen gehören die Ermittlung des Infrastrukturbedarfs, der Erhalt technologiebasierter Lösungen, die Beschleunigung von Projekten, die festgelegten Prioritäten entsprechen, oder der Zugriff auf Entwicklungskapazitäten, die dem öffentlichen Sektor fehlen. Eine allgemeine Aussage, dass die Regierung Ideen begrüßt, bietet Befürwortern und Bewertern nur begrenzte Orientierung.
Der Geltungsbereich sollte förderfähige Sektoren, Projektgrößen, Formen der öffentlichen Unterstützung und ausgeschlossene Umstände angeben. Vorschläge sollten generell ausgeschlossen werden, wenn sich das Projekt bereits in der Ausschreibung befindet, im Wesentlichen auf die Ausschreibung vorbereitet ist oder hauptsächlich dazu gedacht ist, einen angekündigten Wettbewerbsweg zu umgehen. Die Richtlinien der Weltbank empfehlen eine Definition, die eine echte private Initiative von dem Versuch trennt, ein öffentliches Projekt neu zu gestalten. [1]
Die Richtlinie sollte auch festlegen, ob Einreichungen kontinuierlich oder während Zeitfenstern angenommen werden. Ein kontinuierlicher Kanal kann zeitkritische Ideen erfassen, kann jedoch die Behörde überlasten und zu einer ungleichmäßigen Behandlung führen. Windows ermöglicht den Vergleich von Vorschlägen mit Prioritäten und verfügbarer Bewertungskapazität. Die Auswahl sollte den institutionellen Ressourcen entsprechen.
Die Mindestanforderungen an die Einreichung sollten für die Prüfung ausreichen, ohne dass der Antragsteller gezwungen ist, die vollständige Durchführbarkeit zu finanzieren, bevor die Behörde Interesse bekundet hat. Das anfängliche Paket kann den öffentlichen Bedarf, die vorgeschlagene Lösung, die Neuheit, Grundstücke und Genehmigungen, die Richtkosten, das Einnahmenkonzept, die angeforderte staatliche Unterstützung, die Lieferfähigkeit, Konflikte und proprietäre Elemente abdecken. Eine spätere detaillierte Phase kann technische, umweltbezogene, finanzielle und rechtliche Arbeiten erfordern.
Die Behörde sollte Bewertungskriterien, Entscheidungsrechte, voraussichtliche Zeitpläne, Kostenverantwortung und Vertraulichkeitsbedingungen veröffentlichen. Der Rahmen von Ontario legt beispielsweise den Umfang, den öffentlichen Nutzen, die Ausrichtung auf Prioritäten, die technische und kommerzielle Durchführbarkeit und das Preis-Leistungs-Verhältnis fest, wenn staatliche Mittel erforderlich sind. [8] Ein Live-Framework muss dem geltenden Vergaberecht entsprechen.

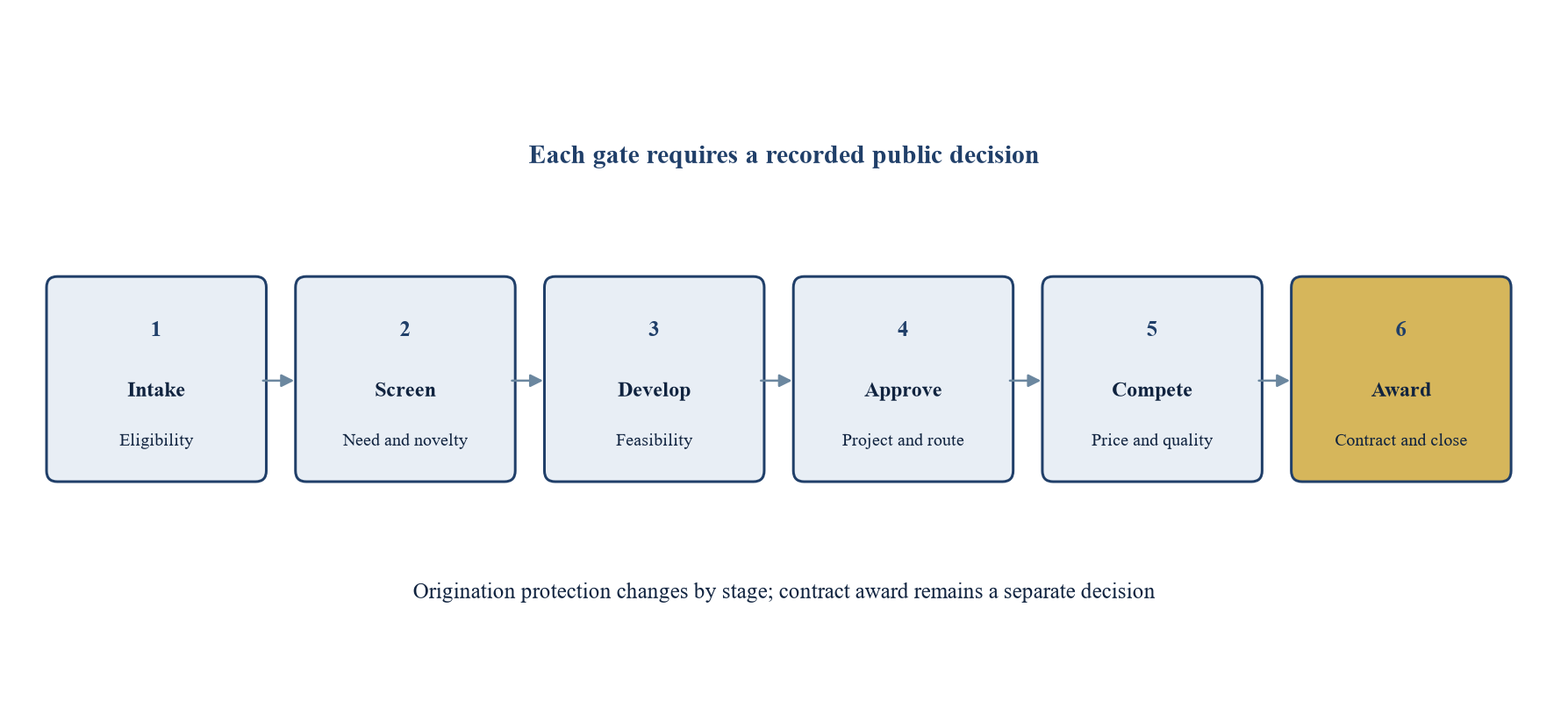

3. Ordnen Sie die Stage-Gated-Transaktion zu
Die Transaktion sollte über kontrollierte Tore erfolgen und nicht über ausgedehnte bilaterale Verhandlungen. Gate eins bestätigt die administrative Vollständigkeit und Berechtigung. Gate zwei Bildschirme berücksichtigen strategische Eignung, öffentliches Bedürfnis, Neuheit und plausible Realisierbarkeit. Gate drei genehmigt die detaillierte Projektentwicklung unter schriftlichen Bedingungen. Tor vier genehmigt das Projekt und den Beschaffungsweg. Tor fünf führt den Wettbewerb oder die genehmigte Ausnahme durch. Tor sechs erreicht Auftragsvergabe und Finanzierungsabschluss.
Für jedes Gate sollte es einen verantwortlichen Entscheidungsträger, Beweisanforderungen und ein aufgezeichnetes Ergebnis geben. Der Antragsteller sollte wissen, ob er die Arbeit fortsetzen darf, welche Informationen die Regierung offenlegen darf, welche Kosten für eine Entschädigung in Frage kommen und unter welchen Bedingungen der Prozess beendet werden könnte. Die Behörde sollte wissen, was sie genehmigt hat und was nicht.
Die Phase der Projektentwicklung bedarf einer besonderen Kontrolle, da Informationen und Ausgaben schnell zunehmen. Die Behörde kann die Studien des Antragstellers nutzen, unabhängige Arbeiten in Auftrag geben oder die Zuständigkeiten aufteilen. Studien von öffentlichem Interesse wie Bedarfsermittlung, Erschwinglichkeit, Umweltauswirkungen, steuerliche Belastung und Beschaffungsoptionen sollten unter öffentlicher Kontrolle bleiben, auch wenn der Befürworter Inputs liefert.
Vor der Genehmigung der Beschaffung sollte die Behörde bestätigen, dass das Projekt den Infrastrukturplänen entspricht, wirtschaftliche und steuerliche Tests besteht, über einen rechtmäßigen Lieferweg verfügt und einen glaubwürdigen Bieterkreis anziehen kann. Bei der Entscheidung sollte festgestellt werden, welcher Wert sich aus dem ursprünglichen Konzept ergibt und welcher Wert durch den Wettbewerb noch entdeckt werden muss.

Originalrahmen. Ein Live-Prozess muss den geltenden Beschaffungs-, PPP-, Steuer- und geistigen Eigentumsregeln entsprechen.
4. Überprüfen Sie, bevor Sie Entwicklungsressourcen bereitstellen
Bei einer ersten Prüfung sollte festgestellt werden, ob der Vorschlag eine eingehendere Bearbeitung erfordert. Es sollte nicht versucht werden, die Machbarkeit zu vervollständigen. Die Behörde sollte die strategische Ausrichtung, die Zusätzlichkeit, den öffentlichen Nutzen, die offensichtliche rechtliche Durchführbarkeit, die Sponsorfähigkeit, die angeforderte Unterstützung und offensichtliche Alternativen prüfen. Ein Vorschlag, der auf einer nicht verfügbaren Website, verbotenen Zöllen oder einer nicht finanzierten Staatsgarantie beruht, sollte nicht Monate detaillierter Arbeit in Anspruch nehmen.
Neuheit bedarf einer genauen Definition. Ein vertrauter Vermögenswert wird nicht innovativ, weil der Befürworter ein anderes Etikett verwendet. Neuheit kann aus einer geschützten Technologie, einem neuen Servicemodell, einer ungewöhnlichen Kombination von Vermögenswerten, einer an das Konzept gebundenen Finanzierungsquelle oder dem Zugang zu Land oder Rechten entstehen, die die Regierung nicht ohne weiteres reproduzieren kann. Die Behörde sollte prüfen, ob das beanspruchte Merkmal für das öffentliche Ergebnis tatsächlich notwendig ist.
Bei der Prüfung sollte der Vorschlag mit der genehmigten Infrastrukturpipeline und vernünftigen Nicht-ÖPP-Alternativen verglichen werden. UNCITRAL erklärt, dass ein unaufgeforderter Vorschlag nicht die eigene Einschätzung des Infrastrukturbedarfs und die Projektvorbereitung durch die Regierung ersetzen sollte. [4] Der Vorschlag kann eine Bewertung auslösen, kann jedoch keine eigene, im öffentlichen Interesse liegende Schlussfolgerung liefern.
Die Sponsorfähigkeit sollte auf dem für die vorgeschlagene Entwicklungsrolle erforderlichen Niveau getestet werden. Der Urheber kann ein Technologieunternehmen, ein Entwickler, ein Fonds, ein Auftragnehmer oder ein Konsortium sein. Darin sollten Eigentumsverhältnisse, finanzielle Leistungsfähigkeit, relevante Erfahrungen, Konflikte, Sanktionen und die beabsichtigte Rolle offengelegt werden. Die Fähigkeit zur Gründung bedeutet nicht notwendigerweise die Fähigkeit zur Finanzierung, zum Bau oder zum Betrieb.
Im Screening-Protokoll sollte angegeben werden, warum das Projekt voranschreitet, was noch ungeprüft bleibt und welche öffentlichen Mittel genehmigt werden. Ablehnungsgründe sollten konsequent dokumentiert werden. Ein Prozess, bei dem Vorschläge jahrelang stillschweigend zurückgehalten werden, schafft Unsicherheit für den Urheber und schwächt die Rechenschaftspflicht.
5. Klassifizieren Sie Informationen vor der Offenlegung
Die Projektinformationen sollten klassifiziert werden, bevor die Regierung sie verwendet. Zum Hintergrund des geistigen Eigentums gehören Technologien, Software, Methoden und Know-how, die unabhängig vom Vorschlag entwickelt wurden. Projektspezifische geschützte Informationen können eine neuartige Konfiguration, ein geschütztes Design oder einen privat zusammengestellten Datensatz umfassen. Zu den Informationen von öffentlichem Interesse gehören der Dienstleistungsbedarf, Leistungsanforderungen, Umweltbefunde, Erschwinglichkeitsbeschränkungen und andere für eine faire Beschaffung erforderliche Materialien.
Die Behörde sollte eine als vertraulich gekennzeichnete Version und eine Offenlegungsversion anfordern. Der Befürworter sollte die rechtliche und kommerzielle Grundlage für jede geltend gemachte Einschränkung ermitteln. Die pauschale Vertraulichkeit des gesamten Vorschlags verhindert eine genaue Prüfung und kann den Wettbewerb unmöglich machen. Das pauschale öffentliche Eigentum an jeder Einreichung kann legitime Innovationen abschrecken.
In den Aufnahmebedingungen sollte angegeben werden, wie die Regierung Material auswerten, kopieren, weitergeben und aufbewahren darf. Externe Berater, Prüfer und Entscheidungsgremien benötigen möglicherweise Zugang unter Einhaltung von Geheimhaltungspflichten. Die Bedingungen sollten sich auch auf Informationsfreiheitsgesetze, Gerichtsbeschlüsse, behördliche Offenlegung und Aufbewahrung von Aufzeichnungen beziehen. Die Regierung sollte es vermeiden, Geheimhaltung zu versprechen, die über ihre gesetzliche Befugnis hinausgeht.
Vor der Ausschreibung sollten sich die Behörde und der Antragsteller darüber einigen, welche Informationen den Bietern offengelegt werden dürfen, welches Material für das Projekt lizenziert wird und welches geschützte Element außerhalb des Angebotspakets bleibt. Wenn eine proprietäre Technologie unerlässlich ist und kein vernünftiger Ersatz existiert, kann die Beschaffungsanalyse eine begrenzte Ausnahme unterstützen. UNCITRAL empfiehlt eine objektive und transparente Prüfung dieser Schlussfolgerung. [4]
Die Klassifizierung sollte in einem Informationsregister geführt werden. Für jedes Element sollten ein Eigentümer, eine Quelle, eine Vertraulichkeitsgrundlage, zulässige Benutzer, eine Freigabeentscheidung sowie ein Ablauf- oder Überprüfungsdatum angegeben sein. Dieses Register verbindet den Schutz des geistigen Eigentums mit einem funktionsfähigen Beschaffungsprozess.
| Informationskurs | Typischer Inhalt | Standardbehandlung | Beschaffungsnutzung | Erforderliche Kontrolle |
|---|---|---|---|---|
| Hintergrund des geistigen Eigentums | Vorhandene Technologie, Software, Methoden und Know-how | Der Urheber behält das Eigentum | Lizenz nur bei Bedarf | Rechteverzeichnis und Lizenzbedingungen |
| Projektspezifisches proprietäres Material | Neuartige Konfiguration, geschütztes Design oder privater Datensatz | Schützen, bis die Rechte vereinbart sind | Offenlegung nur im zulässigen Umfang | Vertraulichkeitsentscheidung und Prüfpfad |
| Studien von öffentlichem Interesse | Bedarf, Optionen, Erschwinglichkeit, ökologische und soziale Beweise | Von der Behörde kontrolliert oder unabhängig validiert | Den Bietern gleichermaßen zur Verfügung stellen | Unabhängige Überprüfung und Quellenaufzeichnung |
| Ausschreibungsinformationen | Leistungsspezifikation, Vertragsentwurf und Bewertungsmethode | Material für das öffentliche Beschaffungswesen | Gleicher Zugang | Kontrollierter Datenraum und Abfrageprotokoll |
| Vom Bieter erstelltes Material | Konkurrierende technische und kommerzielle Vorschläge | Geschützt durch die Vergabevorschriften | Nur Bewertung | Getrennte Zugriffs- und Aufbewahrungsrichtlinie |
Originalrahmen. Rechte und Offenlegung hängen vom geltenden Recht und den ausgehandelten Dokumenten ab.
6. Nutzen Sie eine Projektentwicklungsvereinbarung
Eine Projektentwicklungsvereinbarung sollte die detaillierte Arbeit nach dem Screening regeln. Es sollte Umfang, Leistungen, Standards, Zeitplan, Verantwortlichkeiten, Genehmigungen, Kostenaufzeichnungen, Informationsrechte, Konflikte, Beendigung und den zukünftigen Beschaffungsweg definieren. Die Vereinbarung sollte keine Auftragsvergabe versprechen.
Die Behörde sollte die Kontrolle über Entscheidungen im öffentlichen Interesse behalten. Der Auftraggeber kann technische Studien, Marktanalysen und ein Finanzmodell erstellen, während die Behörde Bedarfsermittlung, Preis-Leistungs-Analyse, Finanzprüfung und Beschaffungsplanung in Auftrag gibt oder kontrolliert. Unabhängige Berater können Annahmen testen und Informationsasymmetrien beseitigen.
Die Kosten für die Behandlung sollten vor den Ausgaben angegeben werden. In der Vereinbarung können förderfähige Kategorien, genehmigte Budgets, Beschaffungsstandards, Prüfrechte und Obergrenzen festgelegt werden. Belastungen verbundener Parteien, Finanzierungskosten, Gemeinkostenaufteilungen und Erfolgsprämien bedürfen einer expliziten Behandlung. Ein Urheber sollte nicht in der Lage sein, durch nicht genehmigte Arbeiten einen Erstattungsanspruch zu begründen.
Die Vereinbarung sollte einen Kündigungspfad enthalten. Die Regierung kann aufhören, weil das Projekt nicht durchführbar ist, an Priorität verliert, unbezahlbar wird, keine Genehmigungen erhält oder den Wettbewerb nicht unterstützen kann. Der Urheber kann aufhören, wenn die Regierung den Umfang über die vereinbarte Entwicklungsverpflichtung hinaus ändert. Die Konsequenzen sollten sich auf die Nutzung von Informationen, das Überleben der Lizenz, erstattungsfähige Kosten und die Übergabe beziehen.
Konflikte sollten von Anfang an gemanagt werden. Ein Berater, der die öffentliche Bewertung erstellt, sollte nicht auch das Angebot des Auftraggebers optimieren. Behördenmitarbeiter, die geschützte Informationen erhalten, sollten Zugangskontrollen befolgen. Das Entwicklungsteam und das Beschaffungsbewertungsteam müssen möglicherweise getrennt werden, insbesondere wenn der Urheber die Ausgabespezifikation erstellt hat.
7. Definieren Sie die förderfähigen Entwicklungskosten
Durch die Erstattung der Entwicklungskosten kann der Entstehungswert geschützt werden, ohne dass sich die Angebotsbewertung ändert. Es vergütet einen definierten Teil der geprüften Arbeit, wenn die Regierung das Projekt übernimmt und ein anderer Bieter den Zuschlag erhält. Der erfolgreiche Bieter kann die Zahlung über den Vertragspreis finanzieren oder die Regierung kann sie direkt zahlen. Die Wahl wirkt sich auf die Erschwinglichkeit, den Bargeldbedarf des Bieters und die steuerliche Behandlung aus.
Die förderfähigen Kosten sollten der nutzbaren Projektentwicklung entsprechen. Dazu können genehmigte technische, ökologische, rechtliche, finanzielle und Stakeholder-Studien gehören, die an die Behörde und das Beschaffungswesen übertragen werden. Lobbying, normale Geschäftsentwicklung, Angebotserstellung nach Beginn der Beschaffung, nicht genehmigter Umfang und Kosten, die nicht durch Aufzeichnungen belegt sind, sollten ausgeschlossen sein.
Die Erstattungsbasis sollte unabhängig geprüft werden. Die Kosten allein beweisen keinen Wert. Eine Studie, auf die man sich nicht verlassen kann, die durch unabhängige Arbeit dupliziert wird oder die Eigentum bleibt, kann eine begrenzte oder keine Erstattung rechtfertigen. Die Behörde sollte den Nutzen, die Qualität, die Übertragbarkeit und die Einhaltung des genehmigten Budgets bewerten.
Eine Obergrenze schützt die öffentliche Erschwinglichkeit und den Wettbewerbszugang. In den Leitlinien der EBWE wird die Entschädigung für Entwicklungskosten als kleiner Prozentsatz der Projektkosten erörtert, wobei Vorschriften den Höchstbetrag und die haftende Partei festlegen. [7] Eine Live-Obergrenze sollte sich an Beweisen, lokalen Gesetzen und Markttests orientieren und nicht an einem generischen Prozentsatz.
Zahlungsauslöser sollten präzise sein. Zu den möglichen Auslösern gehören die Auftragsvergabe an einen anderen Bieter, der Finanzabschluss, die Aufhebung der behördlichen Genehmigung nach der Annahme oder die Verwendung der Studien durch die Regierung in einer anderen Ausschreibung. Verschiedene Auslöser können unterschiedliche Mengen produzieren. Eine Rückerstattung sollte kein Fehlverhalten, wesentliche Falschdarstellungen oder die Nichteinhaltung der Entwicklungsvereinbarung belohnen.
8. Vergleichen Sie die Anreize für Urheber
Verfügbare Anreize wirken sich unterschiedlich auf den Wettbewerb aus. Die Erstattung der Entwicklungskosten schützt verifizierte Ausgaben und lässt die Bewertung unverändert. Durch die automatische Vorauswahl erhält der Urheber Zugang zum endgültigen Wettbewerb, wenn er die angegebenen Qualifikationskriterien erfüllt. Ein Gebotsbonus bringt Bewertungspunkte oder einen Preisvorzug. Eine Schweizer Herausforderung ermöglicht es dem Urheber, sein Angebot zu verbessern, nachdem konkurrierende Angebote eingegangen sind. Durch ein Matching-Recht kann der Urheber das beste Konkurrenzangebot erzielen.
Die Behörde sollte den Anreiz anhand von vier Kriterien bewerten: ob er eine sinnvolle Entstehung fördert, ob Wettbewerber noch gewinnen können, ob Bieter die Regel bepreisen können und ob die endgültige Vergabe vertretbar bleibt. Ein bescheiden erscheinender Anreiz kann einen großen Verhaltenseffekt haben, wenn Wettbewerber erwarten, dass der Urheber seine Arbeit als kostenlose Option nutzt.
Durch die automatische Auswahl in die engere Auswahl bleibt die Teilnahme erhalten, es sollte jedoch kein Verzicht auf die technische oder finanzielle Qualifikation erforderlich sein. Ein Gebotsbonus kann transparent sein, wenn seine Größe fest und bescheiden ist, aber er schwächt den reinen Preisvergleich und kann eine schwache Originierung überkompensieren. Eine Schweizer Anfechtung oder ein Matching-Recht kann die Bemühungen des Bieters unterdrücken, da ein Konkurrent ein erfolgreiches Angebot bekannt geben muss, bevor der Urheber entscheidet, ob er diesem gleichkommt.
Das Toolkit der Weltbank ordnet direkte Verhandlungen und das Recht auf Anpassung am stärker verzerrenden Ende des Anreizspektrums ein. [1] Die Behörde sollte den am wenigsten verzerrenden Mechanismus bevorzugen, der das Problem der verifizierten Herkunft angeht. Ein umfassenderer Schutz erfordert stärkere Beweise dafür, dass das Projekt sonst nicht vorangetrieben werden könnte.
| Mechanismus | Ursprungsschutz | Auswirkung auf den Wettbewerb | Sichtbarkeit der öffentlichen Kosten | Hauptkontrolle |
|---|---|---|---|---|
| Geprüfte Kostenerstattung | Schützt genehmigte übertragbare Arbeiten | Begrenzt, wenn die Wertung neutral bleibt | Hoch, wenn Obergrenze und Zahler offengelegt werden | Unabhängige Kosten- und Nutzenprüfung |
| Automatische Vorauswahl | Schützt den Zugriff auf die endgültige Gebotsphase | Mäßig; Der Urheber konkurriert immer noch | Hoch | Volle Qualifikationsschwelle |
| Gebotsbonus | Verbessert die Bewertungsbewertung des Urhebers | Je nach Größe mittel bis hoch | Hoch, wenn die Formel veröffentlicht wird | Bescheidener fester Bonus und Sensitivitätstest |
| Schweizer Herausforderung | Gibt eine letzte Verbesserungsmöglichkeit | Hoch; Konkurrenten können den Aufwand reduzieren | Medium | Strenger Zeitplan und vollständige Offenlegung |
| Richtig passend | Ermöglicht dem Urheber, das beste Gebot zu erzielen | Hoch; kann vom Eintritt abhalten | Medium | Vermeiden Sie es, es sei denn, das Gesetz und außergewöhnliche Beweise belegen dies |
| Direkte Verhandlung | Schützt den Weg zur Auszeichnung | Entfernt den Ausschreibungswettbewerb | Niedrig ohne unabhängige Benchmarks | Enge gesetzliche Ausnahme und unabhängige Wertprüfung |
Originalrahmen. Die Bewertungen sind qualitativ und erfordern eine gebietsspezifische Beschaffungsprüfung.
9. Vermeiden Sie ein unbezahltes Matching-Recht
Ein Recht auf Übereinstimmung verändert die Wirtschaftlichkeit des Bietens. Ein konkurrierender Bieter kann viel Geld ausgeben, um ein konformes, finanzierbares Angebot zu entwickeln, und dennoch verlieren, nachdem der Anbieter den besten Preis ermittelt und diesen angepasst hat. Der Urheber hat eine Option auf den Aufwand der Wettbewerber. Rationale Bieter können die Teilnahme ablehnen, weniger für Innovationen ausgeben oder die Wahrscheinlichkeit eines Verlusts in ihren Preis einbeziehen.
Die Behörde sollte die Marktreaktion bewerten, bevor sie diesen Mechanismus auswählt. Die relevante Frage ist nicht, ob das Recht dem Urheber gerecht erscheint. Es geht darum, ob genügend qualifizierte Bieter im Rahmen der Regel investieren, um einen glaubwürdigen Preis- und Qualitätstest zu erstellen. Bei der Marktsondierung sollten Bieter nach Genehmigungs-, Sorgfalts-, Finanzierungs- und Konsortialkosten sowie ihren voraussichtlichen Zuschlagschancen gefragt werden.
Wenn das Gesetz ein Recht auf Übereinstimmung vorschreibt, sollte im Verfahren festgelegt werden, was abgeglichen werden muss. Der Preis allein kann unzureichend sein, wenn sich die Angebote hinsichtlich Risikoverteilung, technischer Leistung, Finanzierungssicherheit, Lebenszykluskosten oder öffentlicher Unterstützung unterscheiden. Eine lose definierte Übereinstimmung kann zu einem Rechtsstreit oder einem Zuschlag führen, der nicht dem überlegenen Angebot entspricht.
Der Zeitplan soll selektive Nachverhandlungen verhindern. Der Urheber sollte nur die Informationen erhalten, die für die Ausübung des Rechts erforderlich sind, und es sollte eine kurze, festgelegte Frist gelten. Wesentliche Änderungen nach dem Abgleich sollten dieselben Kontrollen auslösen, die für jeden bevorzugten Bieter gelten. Die Behörde sollte den Mechanismus veröffentlichen, bevor Angebote erstellt werden.
Eine Kostenerstattung oder eine automatische Auswahl in die engere Wahl bieten häufig einen besseren Schutz. Sie entschädigen oder bewahren den Zugang, ohne eine endgültige Option auf die Arbeit eines anderen Bieters zu gewähren.
10. Entwerfen Sie eine glaubwürdige Wettbewerbsherausforderung
Die Wettbewerbsherausforderung sollte beginnen, nachdem die Regierung das Konzept in eine öffentliche Leistungsanforderung umgewandelt hat. In der Ausschreibung sollten der erforderliche Service, die Leistung, die Risikoverteilung, die Unterstützung, die Grundstücksposition, der Beschaffungszeitplan und die Bewertung beschrieben werden. Es sollte Projektinformationen gleichermaßen offenlegen und dabei legitime Schutzrechte respektieren.
Die Reaktionszeit sollte die Komplexität der Sorgfaltspflicht und Finanzierung widerspiegeln. Ein kurzes Herausforderungsfenster kann den Anschein eines Wettbewerbs erwecken, während nur der Urheber die Möglichkeit hat, etwas einzureichen. Bieter benötigen Zugang zu Daten, Standorten, Behördenschnittstellen, Beratern und Kreditgebern. Sie benötigen außerdem genügend Zeit für die Konsortialbildung und Genehmigungen.
Die Qualifikation sollte verhältnismäßig sein. Aus den Referenzen des Urhebers kopierte Kriterien können fähige Alternativen ausschließen. Die Behörde sollte prüfen, ob sich die Erfahrungsanforderungen auf das tatsächliche Lieferrisiko beziehen und ob gleichwertige Fähigkeiten in Frage kommen. Technische Spezifikationen sollten nach Möglichkeit Ergebnisse zum Ausdruck bringen, damit konkurrierende Lösungen entstehen können.
Die Bewertungsmethode sollte den öffentlichen Wert des gesamten Lebens vergleichen. Preis, öffentliche Unterstützung, Serviceleistung, technische Belastbarkeit, Finanzierungssicherheit, Risikotransfer und Lieferfähigkeit können alle von Bedeutung sein. Kriterien und Gewichte müssen veröffentlicht und einheitlich angewendet werden. Klarstellungen sollten es einem Bieter nicht ermöglichen, das Projekt privat umzugestalten.
Die Behörde sollte ein Gebot oder kein Gebot einplanen. Ein einzelnes reaktionsfähiges Gebot schafft keinen Wettbewerbswert. Der Prozess erfordert möglicherweise ein unabhängiges Benchmarking, eine Neuverhandlung von Grenzwerten, eine erneute Ausschreibung oder eine Stornierung. Im Beschaffungsprotokoll sollte dargelegt werden, wie die Behörde den Wert geprüft hat und warum das Vorgehen weiterhin gerechtfertigt war.
11. Bauen Sie einen Datenraum mit gleichen Informationen auf
Der Wettbewerb hängt von der Informationssymmetrie ab. Die Behörde sollte einen kontrollierten Datenraum einrichten, der die genehmigten Machbarkeitsnachweise, Standort- und Grundstücksaufzeichnungen, Gutachten, Umweltinformationen, Nachfrage- oder Dienstleistungsdaten, Vertragsentwürfe, Bedingungen für öffentliche Unterstützung und wesentliche Abhängigkeiten von Behörden enthält. Bieter sollten zum gleichen Zeitpunkt die gleiche Version erhalten.
Der Datenraum sollte behördliche Garantien von Informationen unterscheiden, die ohne Vertrauen bereitgestellt werden. Übermäßige Haftungsausschlüsse können dazu führen, dass Angebote an Bedingungen geknüpft werden und die Sorgfaltskosten in den Preis verlagert werden. Zu weit gefasste Garantien können dazu führen, dass die Regierung Ansprüche wegen Angelegenheiten geltend macht, die außerhalb ihres Wissens liegen. Die Zuteilung sollte sich danach richten, welche Partei die Informationen untersuchen und kontrollieren kann.
Fragen und Antworten sollten protokolliert und allen Bietern offengelegt werden, es sei denn, eine Frage enthält bieterspezifisches geistiges Eigentum. Das Beschaffungsteam sollte entscheiden, ob das zugrunde liegende Problem noch einer gemeinsamen Klärung bedarf. Private bilaterale Beratung kann zu unterschiedlichen Auslegungen desselben Vertrags führen.
Die Beteiligung des Urhebers erfordert zusätzliche Kontrollen. Mitarbeiter, die während der Entwicklung damit gearbeitet haben, verfügen möglicherweise über Informationen über den Ansatz. Die Behörde sollte gegebenenfalls Teams trennen, Kontakte aufzeichnen und den Wettbewerbern alle wesentlichen Projektinformationen zur Verfügung stellen, die rechtmäßig offengelegt werden dürfen. Jede vom Urheber behaltene geschützte Technologie sollte eindeutig außerhalb der gemeinsamen Spezifikation liegen, es sei denn, die Beschaffung erfordert eine lizenzierte Nutzung.
Der endgültige Datenraumindex sollte Teil des Transaktionsdatensatzes sein. Es unterstützt das Vertrauen des Bieters, die Vertragsauslegung und die spätere Streitbeilegung.
12. Konflikte verwalten und unabhängige Überprüfung durchführen
Unaufgeforderte Vorschläge führen zu einer strukturellen Informationsasymmetrie. Der Urheber kennt das Konzept und hat möglicherweise Annahmen beeinflusst. Die Behörde kann auf die Arbeit des Auftraggebers angewiesen sein, bevor sie über Berater oder ein Budget verfügt. Die unabhängige Überprüfung ist daher eher eine Kernkontrolle als eine optionale Prüfungsmaßnahme.
Technische Berater sollten Design, Kosten, Leistung und Alternativen testen. Finanzberater sollten Einnahmen, Finanzierung, öffentliche Unterstützung, Erschwinglichkeit und Preis-Leistungs-Verhältnis prüfen. Rechtsberater sollten Befugnisse, Beschaffungswege, geistiges Eigentum, Grundstücke, Genehmigungen und Vertragsvergabe prüfen. Umwelt- und Sozialspezialisten sollten geltende Auswirkungen und Genehmigungen bewerten.
Die Unabhängigkeit des Beraters sollte dokumentiert werden. Firmen, die dem Urheber geholfen haben, sollten die gleiche Arbeit nicht für die Regierung validieren. Es kann zu Konflikten zwischen potenziellen Bietern und ihren verbundenen Unternehmen kommen. Die Behörde sollte Offenlegungen, Informationsbarrieren und Ersatz verlangen, wenn ein Konflikt nicht bewältigt werden kann.
Entscheidungsgremien sollten sowohl den Fall des Urhebers als auch die unabhängige Beurteilung erhalten. Unterschiede sollten ausgeglichen oder klar dargestellt werden. Die Behörde sollte Annahmen identifizieren, die noch ungewiss sind, und angeben, wie die Beschaffung sie testen wird.
Governance sollte sich auch mit politischen Kontakten befassen. Besprechungen, Anweisungen und wesentliche Verpflichtungen sollten im Rahmen des autorisierten Prozesses aufgezeichnet werden. Senior-Sponsoring kann zur Lösung regierungsübergreifender Probleme beitragen, sollte jedoch nicht an Evaluierungs- oder Beschaffungskontrollen vorbeigehen.
13. Bankfähigkeit durch Wettbewerb wahren
Ein wettbewerbsfähiger Weg kann den bankfähigen Kern eines unaufgeforderten Angebots bewahren und gleichzeitig die Preisfindung verbessern. Die Behörde sollte die Merkmale ermitteln, von denen die Durchführbarkeit abhängt, beispielsweise Standort, Abnahmevereinbarung, Tarif, öffentliche Zahlung, Lizenz, Technologieschnittstelle oder Baureihenfolge. Diese Merkmale sollten vor der Ausschreibung validiert und in den Dokumenten einheitlich zum Ausdruck gebracht werden.
Kreditgeber benötigen Klarheit über die Rechtsgültigkeit der Beschaffung. Ein Prozess, der anfechtbar ist, kann den Abschluss verzögern oder die Durchsetzbarkeit untergraben. Die Behörde sollte sich über ihre Befugnisse, erforderlichen Genehmigungen, Offenlegungen und Rechtsbehelfe beraten lassen. Bieterkreditgeber sollten den Anreiz für den Originator und etwaige Rückerstattungsverpflichtungen verstehen.
Die Projektentwicklungsarbeit soll einen Referenzfall ergeben, ohne Bieter an eine Finanzierungsstruktur zu binden. Die Ausschreibung kann finanzielle Mindestannahmen, öffentliche Fördergrenzen und Bewertungsmaßstäbe festlegen und gleichzeitig konkurrierende Schulden-, Eigenkapital- und Risikolösungen zulassen. Die Vergleichbarkeit erfordert eine gemeinsame Modellbasis und klare Anpassungsregeln.
Die Finanzierungssicherheit sollte anhand von Beweisen und nicht anhand eines allgemeinen Schreibens beurteilt werden. Bei der Bewertung können die Sorgfaltspflicht des Kreditgebers, Kreditgenehmigungen, Geschäftsbedingungen, Absicherung, Mindestreserveanforderungen und zugesagtes Eigenkapital berücksichtigt werden. Die bevorzugte Bieterphase sollte Änderungen zwischen Gebot und Schluss steuern.
Wenn der Urheber wesentliche Technologie besitzt, sollte die Behörde entscheiden, ob Wettbewerber diese zu offengelegten Bedingungen lizenzieren oder Ersatzprodukte vorschlagen können. Eine Ausschreibung, die einen nicht verfügbaren proprietären Input erfordert, ist nicht sinnvoll wettbewerbsorientiert. Eine technologieneutrale Leistungsspezifikation kann den Wettbewerb wahren und dennoch den ursprünglichen öffentlichen Nutzen erzielen.
14. Messen Sie die finanzielle Belastung vor der Beschaffung
Die Regierung sollte die steuerlichen Auswirkungen des Projekts prüfen, bevor sie den Beschaffungsweg wählt. Direktzahlungen, Zuschüsse, Garantien, Landbeiträge, Steuervergünstigungen, Abfindungsentschädigungen und Erstattungen von Entwicklungskosten können öffentliche Aufmerksamkeit erregen. Eine unaufgeforderte Herkunft mindert nicht die Notwendigkeit einer Budget- und Schuldenprüfung.
Das PFRAM von IWF und Weltbank fragt, wer das Projekt initiiert, wer den Vermögenswert kontrolliert, wer zahlt, welche Unterstützung die Regierung leistet und welches vertragliche Risiko die Regierung trägt. Es erstellt Cash- und Periodenergebnisse, eine Schuldentragfähigkeitsanalyse und eine fiskalische Risikomatrix auf der Grundlage von Projekt- und makroökonomischen Inputs. [6] Mit dieser Struktur kann die Behörde einbehaltene Risiken sichtbar machen.
Die Entwicklungsentschädigung sollte auch dann in den Steuerunterlagen erscheinen, wenn der erfolgreiche Bieter sie zahlt. Die Kosten können im Vertragspreis enthalten sein und letztendlich durch staatliche Zahlungen oder Benutzertarife finanziert werden. Unter seinen Auslösern sollte eine bedingte Stornierungszahlung modelliert werden.
Die Behörde sollte auch die Kosten eines schwachen Wettbewerbs messen. Eine größere Finanzierungsspanne, ein konservativer Baupreis oder eine geringere Innovation können die sichtbare Urhebervergütung übersteigen. Bei der Szenarioanalyse sollten daher die gesamten erwarteten öffentlichen Kosten, die Beteiligung des Bieters und das Lieferrisiko verglichen werden, anstatt sich nur auf den Erstattungsbetrag zu konzentrieren.
In der Steuergenehmigung sollten der Kernfall, die Nachteile, Eventualrisiken und die Budgetroute aufgeführt sein. Es soll durch die Beschaffung gültig bleiben. Wesentliche Änderungen des Umfangs, der Unterstützung oder der Risikoverteilung sollten zur Genehmigung vorgelegt werden.

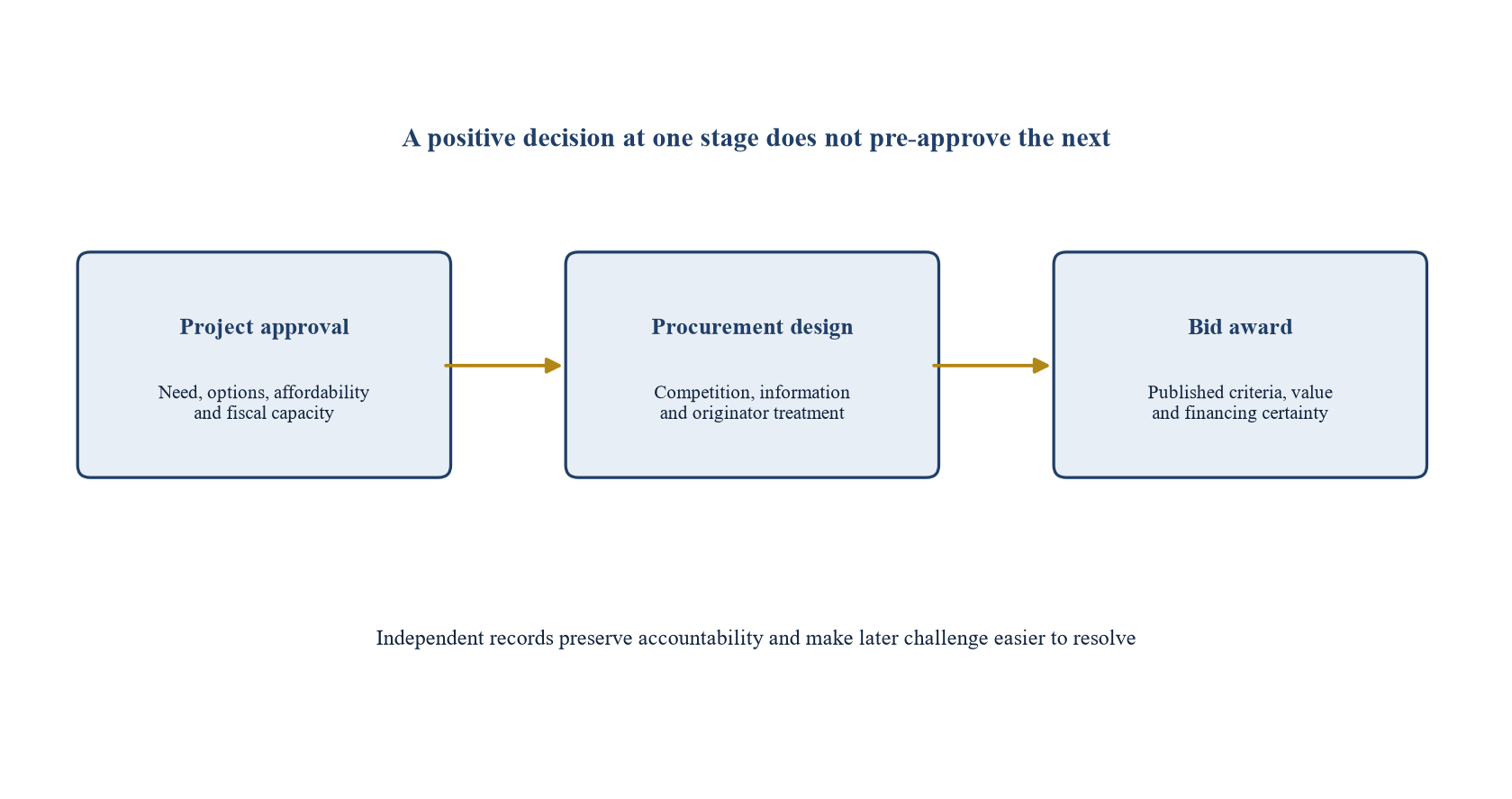

15. Wert und Gebote separat bewerten
Bei der Projektprüfung wird festgestellt, ob das Projekt durchgeführt werden soll und ob die Durchführung einer PPP gerechtfertigt ist. Durch die Angebotsbewertung wird ermittelt, welcher konforme Vorschlag mit der genehmigten Methode das beste Ergebnis liefert. Die Kombination beider kann dazu führen, dass ein starkes Angebot ein schwaches Projekt rettet oder dass ein bevorzugtes Projekt ein schwaches Angebot entschuldigt.
Die Projektbewertung sollte den strategischen Bedarf, die Optionen, den wirtschaftlichen Nutzen, die Erschwinglichkeit, die ökologischen und sozialen Auswirkungen, das steuerliche Risiko und die Lieferkapazität abdecken. In den OECD-Leitlinien heißt es, dass die Wahl des Liefermodus von Beschaffungs- und Finanzierungsentscheidungen getrennt sein sollte, um institutionelle und buchhalterische Verzerrungen zu reduzieren. [3]
Die Angebotsbewertung sollte veröffentlichte Kriterien und einen gemeinsamen Vergleicher verwenden. Die Behörde sollte öffentliche Unterstützung, Finanzierungsannahmen, Steuer-, Zeitplan- und Risikoausnahmen normalisieren. Es sollte geprüft werden, ob ein niedriger Preis von Qualifikationen oder optimistischen Annahmen abhängt, die die Kosten wieder auf den Staat verlagern.
Die Urhebervergütung sollte genau wie angegeben angewendet werden. Die Kostenerstattung sollte außerhalb der Wertung liegen. Ein Bonus sollte in der Bewertungsberechnung sichtbar sein. Die automatische Vorauswahl sollte keinen Einfluss auf die spätere Wertung haben. Jede Abweichung sollte vor der Angebotseröffnung genehmigt und dokumentiert werden.
Der Bewertungsbericht soll das Ergebnis, wesentliche Sensibilitäten, Klarstellungen und Restrisiken erläutern. Es sollte die Behandlung des Auftraggebers dokumentieren und bestätigen, dass alle Bieter die gleichen Projektinformationen erhalten haben.

Originalrahmen. Die drei Entscheidungen bedürfen gesonderter Nachweise und Genehmigungen.
16. Ordnen Sie das Stornierungs- und Angebotsausfallrisiko zu
Der Prozess sollte darlegen, was passiert, wenn die Behörde das Projekt stoppt, die Beschaffung scheitert oder der Auftraggeber verliert. Ohne definierte Konsequenzen wird jedes Ereignis zu einer Verhandlung unter Druck.
Bei der Erstprüfung trägt der Auftraggeber in der Regel seine eigenen Kosten. Während der Projektentwicklung kann es sein, dass genehmigte übertragbare Arbeiten bedingt erstattungsfähig werden. Nach dem Start der Ausschreibung tragen alle Bieter in der Regel ihre eigenen Angebotskosten, vorbehaltlich etwaiger außergewöhnlicher Zuschüsse, die im Voraus bekannt gegeben werden. Die Entwicklungsvereinbarung sollte den Übergang zwischen diesen Phasen festlegen.
Eine von der Regierung veranlasste Stornierung kann die Zahlung für genehmigte Arbeiten rechtfertigen, wenn die Behörde diese behält und nutzt. Eine Stornierung, weil das Projekt nicht durchführbar ist, führt je nach Vereinbarung möglicherweise zu keiner Zahlung oder zu einem begrenzten Betrag. Fehlverhalten des Urhebers, unrichtige Offenlegung oder unbefugte Ausgaben sollten die Erstattung verringern oder ganz ausschließen.
Wenn die Beschaffung keine konformen Angebote hervorbringt, sollte die Behörde die Ursache diagnostizieren, bevor sie direkte Verhandlungen aufnimmt. Der Umfang, die Risikoverteilung, der Zeitplan oder die öffentliche Unterstützung können nicht bankfähig sein. Wenn man nur mit dem Urheber verhandelt, können diese Schwächen verschleiert werden. Möglicherweise ist eine überarbeitete Ausschreibung oder eine Neugestaltung des Projekts erforderlich.
Anfechtungs- und Überprüfungsverfahren sollten weiterhin verfügbar sein. Die Regulierungssammlung der EBWE umfasst Prüfungen und Anfechtungen als Teil eines modernen PPP-Rahmens. [7] Die Behörde sollte ausreichende Aufzeichnungen aufbewahren, um die Berechtigung, Beurteilung, Informationsgleichheit, Bewertung und Genehmigungen nachzuweisen. Eine Stillhaltefrist kann Beschaffungsabhilfemaßnahmen vor Vertragsabschluss ermöglichen, sofern das Gesetz dies vorsieht.
17. Erstellen Sie das hypothetische Szenario
Das hypothetische Projekt ist ein regionales Wasserwiederverwendungsnetzwerk mit einer Anfangsinvestition von USD 650 million. Das Konzept kombiniert Aufbereitungsverbesserungen, Übertragung, Speicherung und industrielle Abnahme. Der Urheber hat den Kundencluster identifiziert, eine technische Konfiguration entwickelt und Vorgespräche mit Grundstückseigentümern und Ausrüstungslieferanten geführt. Die Regierung hat den Bedarf, den Tarif oder die PPP-Route nicht unabhängig genehmigt.
Der Auftraggeber rechnet damit, vor der Beschaffung USD 6.0 million auszugeben. Die Entwicklungsvereinbarung begrenzt potenziell erstattungsfähige, übertragbare Arbeit auf USD 4.5 million. Der verbleibende USD 1.5 million stellt Geschäftsentwicklung, Konsortialbildung und Arbeit dar, die proprietär oder angebotsspezifisch bleibt. Alle Werte sind hypothetisch.
Es werden vier Beschaffungsentwürfe verglichen. Der erste bietet keine Urheberprämie. Der zweite Anbieter erstattet bis zu USD 4.5 million der verifizierten Kosten, wenn ein anderer Bieter den Finanzabschluss erreicht. Beim dritten erhält der Urheber einen Bewertungsbonus von 3 Prozent. Das vierte Recht gibt das Recht, das beste konforme Angebot zu erhalten. Die Analyse nutzt angenommene Bieterbeteiligungen und Zuschlagswahrscheinlichkeiten zur Veranschaulichung von Anreizen; es ist keine Prognose.
Unter der Annahme, dass es keine Belohnung gibt, hat der Urheber eine Gewinnwahrscheinlichkeit von 20 Prozent und keine Entschädigung, wenn er verliert. Die erwartete Erholung vor Gewinn beträgt daher USD 1.2 million gegenüber USD 6.0 million ausgegeben. Bei Rückerstattung ergibt die gleiche Gewinnwahrscheinlichkeit plus USD 4.5 million bei einem 80-prozentigen Verlust die erwartete Erholung von USD 4.8 million vor Gewinn. Bei dieser Berechnung sind Zeitwert, Risiko, Steuern und Kosten in der Angebotsphase nicht berücksichtigt.
Die Bonus- und Right-to-Match-Fälle können die Chancen des Urhebers auf einen Zuschlag verbessern, die öffentliche Wirkung hängt jedoch von der Reaktion des Bieters ab. Die hypothetischen Annahmen gehen von vier erwarteten qualifizierten Angeboten im Rahmen einer neutralen Erstattung, drei im Rahmen eines Bonus und zwei im Rahmen eines Matching-Rechts aus. Bei diesen Zählungen handelt es sich um Szenarioeingaben, die in einer Live-Beschaffung Marktnachweise erfordern.

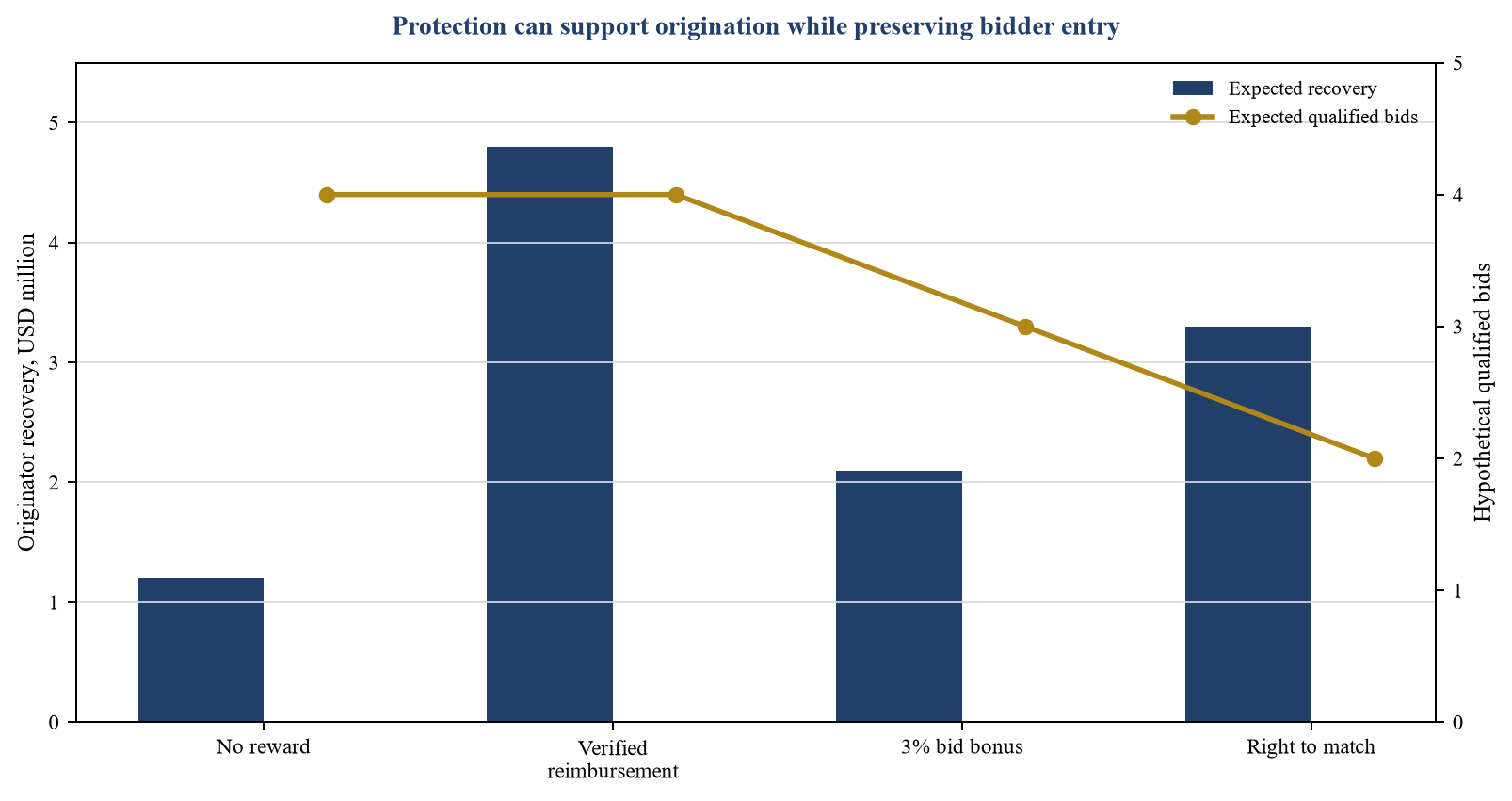

| Beschaffungsdesign | Gewinnwahrscheinlichkeit des Urhebers | Wiederherstellung bei Verlust | Erwartete Erholung des Originators vor Gewinn | Erwartete qualifizierte Gebote | Sichtbare öffentliche Entschädigung |
|---|---|---|---|---|---|
| Keine Belohnung | 20% | USD 0.0m | USD 1.2m | 4 | USD 0.0m |
| Verifizierte Rückerstattung | 20% | USD 4.5m | USD 4.8m | 4 | Bis USD 4.5m |
| 3 % Gebotsbonus | 35% | USD 0.0m | USD 2.1m | 3 | Eingebettet in die Auswertung |
| Richtig passend | 55% | USD 0.0m | USD 3.3m | 2 | Eingebettet in reduziertes Wettbewerbsrisiko |
Völlig hypothetische Illustration. Wahrscheinlichkeiten, Bieterzahlen und Kosten sind Annahmen und keine beobachteten Ergebnisse.

Völlig hypothetische Darstellung basierend auf Tabelle 3. Bei den Werten handelt es sich um Szenarioeingaben und berechnete Erholung, nicht um empirische Schätzungen.
18. Führen Sie einen integrierten Risikotest durch
Die Behörde sollte jedes Design hinsichtlich der Herkunfts-, Wettbewerbs-, Informations-, Steuer-, Rechts- und Lieferrisiken bewerten. Ein Mechanismus kann die Entwicklungskosten schützen und dennoch scheitern, wenn er zu einem schwachen Bieterzugang oder unklaren Informationsrechten führt.
Beim Originierungsrisiko geht es darum, ob glaubwürdige Unternehmen investieren, bevor sich die Regierung verpflichtet. Das Wettbewerbsrisiko betrifft den Eintritt der Bieter, den Aufwand und die Preisgestaltung. Das Informationsrisiko betrifft die Frage, ob die Behörde ausreichend Informationen für vergleichbare Angebote offenlegen kann. Zu den steuerlichen Risiken zählen Entschädigungen, öffentliche Unterstützung und die Kosten einer schwachen Preisfindung. Das rechtliche Risiko umfasst Befugnisse, Beschaffungsklagen und Ansprüche auf geistiges Eigentum. Das Lieferrisiko deckt ab, ob die vergebene Lösung weiterhin machbar und finanzierbar ist.
Der Risikoeigentümer sollte über eine Aktion, eine Beweisquelle, einen Schwellenwert und einen Eskalationsweg verfügen. Beispielsweise kann das Beschaffungsteam die Bereitschaft der Bieter testen; die Rechtsabteilung kann Informationsrechte genehmigen; das Finanzteam kann die Erstattung begrenzen; und technische Berater können bestätigen, dass die Ausgabespezifikation nicht von nicht offengelegtem proprietärem Material abhängt.
Die Behörde sollte den kombinierten Ausfall prüfen. Eine schwache Dokumentation, ein kurzes Angebot und ein Recht auf Abgleich können zusammenwirken und dazu führen, dass nur der Anbieter ein Gebot abgibt. Eine ansonsten bescheidene Entschädigungshöhe kann umstritten sein, wenn die Kostenprüfung nach der Vergabe erfolgt. Der integrierte Test sollte daher das System und nicht isolierte Klauseln untersuchen.
| Risiko | Haupteigentümer | Beweis | Vorgeschlagene Kontrolle | Eskalationsauslöser |
|---|---|---|---|---|
| Herkunftsabschreckung | Eigentümer der PPP-Richtlinie | Qualität der Einreichung und Feedback der Unterstützer | Klar abgestufte Rechte- und Erstattungsrichtlinien | Glaubwürdige Vorschläge hören vor der detaillierten Phase auf |
| Schwache Konkurrenz | Beschaffungsleitung | Marktsondierung und Bieterregistrierung | Neutrale Spezifikation, ausreichend Zeit und begrenzte Belohnung | Weniger als der genehmigte Bieterschwellenwert |
| Streit um geistiges Eigentum | Rechtlicher Hinweis | Rechteregister und Lizenzanalyse | Markierte Einreichungen und Projektentwicklungsvereinbarung | Wesentliches Material kann nicht offengelegt oder lizenziert werden |
| Ungeprüfte Entwicklungskosten | Finanzleiter | Genehmigtes Budget, Rechnungen und Leistungen | Unabhängige Kosten- und Nutzenprüfung | Die geltend gemachten Kosten überschreiten die Obergrenze oder es fehlt die Unterstützung |
| Steuerliche Belastung | Finanzministerium oder gleichwertig | PFRAM und Budgetanalyse | Genehmigung von Direkt- und Eventualzusagen | Die Support- oder Stornierungskosten übersteigen die Genehmigung |
| Prozessherausforderung | Beschaffungsbehörde | Entscheidungs- und Offenlegungsprotokoll | Unabhängiger Prüf- und Stillhalteprozess | Wesentliche Ungleichbehandlung oder nicht offengelegte Änderung |
| Verlust der Bankfähigkeit | Transaktionsleiter | Feedback von Kreditgebern und Bietern | Validierung des Projektkerns und der gemeinsamen Finanzierungsbasis | Gebote erfordern wesentliche, nicht genehmigte Risikoänderungen |
Originalrahmen. Die Bewertungen müssen anhand projektspezifischer Nachweise ermittelt werden.

Originale illustrative Bewertungen. Eine zuständige Behörde sollte Bewertungen anhand dokumentierter Projektnachweise vergeben.
19. Richten Sie Governance und Modellkontrolle ein
Die Behörde sollte einen einzigen Prozessverantwortlichen und separate Entscheidungsrollen ernennen. Das ursprüngliche Ministerium oder die zuständige Behörde kann den Servicebedarf sponsern. Eine PPP-Einheit kann den Prozess und die Projektvorbereitung testen. Das Finanzministerium oder eine gleichwertige Stelle genehmigt die finanzielle Belastung. Eine Vergabebehörde kontrolliert den Wettbewerb. Unabhängige Berater unterstützen die technische, finanzielle und rechtliche Prüfung.
Im Entscheidungsregister sollten Einreichung, Prüfung, Entwicklungsumfang, Informationsrechte, Kostengenehmigungen, Projektbewertung, Beschaffungsweg, Bieterkommunikation, Bewertung und Vergabe erfasst werden. In jedem Datensatz sollten die berücksichtigten Beweise, Konflikte und die Genehmigungsbehörde aufgeführt sein.
Modelle sollten kontrollierte Annahmen und dokumentierte Quellen verwenden. Das Modell des Urhebers kann den Referenzfall informieren, aber die Behörde sollte Eigentümer des Modells sein, das für Erschwinglichkeit, Steuergenehmigung und Angebotsvergleich verwendet wird. Unabhängige Modellprüfung bestätigt die arithmetische und Dokumentenkonsistenz; Es beweist keine Nachfrage-, Kosten- oder Richtlinienannahmen, es sei denn, es wird ausdrücklich darauf hingewiesen.
Das Kostenregister sollte das genehmigte Budget, Verpflichtungen, Rechnungen, Leistungen und Erstattungsberechtigungen abgleichen. Das Informationsregister sollte Rechte und Offenlegung verfolgen. Das Emissionsregister soll Bieterfragen mit gemeinsamen Abklärungen und Dokumentänderungen verknüpfen.
Die Governance wird nach der Vergabe fortgesetzt. Die Behörde sollte die Zahlung etwaiger Erstattungen, die Übertragung oder Lizenzierung von Projektmaterial, den Abschluss von Beschaffungsunterlagen und die Aufbewahrung von Prüfungsnachweisen bestätigen. Der Unterricht sollte die Richtlinie für zukünftige Vorschläge aktualisieren.
20. Roadmap für die Umsetzung
Die erste Stufe ist die Politikgestaltung. Die Regierung sollte Ziele, Umfang, Ausschlüsse, Einreichungsanforderungen, Bewertungskriterien, Vertraulichkeit, Kostenverantwortung, Anreizoptionen, Beschaffungsvorgaben und Entscheidungsbefugnisse festlegen. Es sollte Beschaffungsstellen, Finanz-, Wettbewerbs-, Prüfungs- und Marktteilnehmer konsultieren.
Die zweite Stufe ist die Aufnahmefähigkeit. Die Behörde sollte einen sicheren Einreichungskanal, Standardformulare, Konflikterklärungen, Informationskennzeichnung und ein Triage-Team einrichten. Es sollte Zeitpläne und ein Kontaktprotokoll veröffentlichen. Das Personal sollte geschult werden, um informelle Verpflichtungen zu vermeiden.
Die dritte Stufe ist die Bewertungsfähigkeit. Screening-Vorlagen sollten Bedarf, Priorität, Neuheit, Durchführbarkeit, Unterstützung und Alternativen abdecken. Die Behörde sollte Zugang zu unabhängigen technischen, rechtlichen, finanziellen, umweltbezogenen und steuerlichen Beratern haben. Vorschläge, die angenommen werden, sollten einen umfassenden Entwicklungsplan erhalten.
Die vierte Stufe ist die Projektentwicklungsvereinbarung. Die Parteien sollten vor Beginn der wesentlichen Arbeiten Liefergegenstände, Standards, Rechte, Kostenobergrenze, Prüfung, Offenlegung, Beendigung und voraussichtliche Beschaffungsroute vereinbaren. Studien von öffentlichem Interesse sollten weiterhin unabhängig kontrolliert werden.
Die fünfte Stufe ist die Ausschreibungsvorbereitung. Die Behörde sollte die Begutachtung und Genehmigung durchführen, den Markt testen, den gemeinsamen Datenraum einrichten und die Behandlung des Originalpräparats veröffentlichen. Die Spezifikation, der Vertrag, das Modell und die Bewertung sollten konsistente Annahmen verwenden.
Die sechste Phase ist Wettbewerb und Nahkampf. Das Beschaffungsteam sollte gleiche Informationen verwalten, nach der veröffentlichten Methode bewerten, Anfechtungsverfahren einhalten und Änderungen bei bevorzugten Bietern kontrollieren. Der Finanzabschluss sollte eine genehmigte Rückerstattung und Rechteübertragung auslösen.
Bei der regelmäßigen Überprüfung der Richtlinien sollten Angebotsqualität, Bearbeitungszeit, Entwicklungskosten, Bieterbeteiligung, Herausforderungen, Vergabeergebnisse und abgeschlossene Dienstleistungen verglichen werden. Diese Maßnahmen informieren die Politik; Sie allein beweisen keinen öffentlichen Wert.
21. Managementfragen vor der Genehmigung
Entscheidungsträger sollten sich fragen, ob der Vorschlag einem nachgewiesenen öffentlichen Bedarf entspricht und ob der Bedarf im Infrastrukturplan enthalten ist. Sie sollten fragen, was wirklich neu ist, was die Regierung reproduzieren kann und welches geschützte Recht für die Lösung wesentlich ist.
Sie sollten die vorgeschlagene Rolle und Fähigkeit des Urhebers prüfen. Entstehung, Entwicklung, Finanzierung, Bau und Betrieb erfordern unterschiedliche Nachweise. Konflikte und verbundene Parteien sollten offengelegt werden.
Die Informationsfragen sollten Eigentum, Vertraulichkeit, Offenlegung und Lizenzierung abdecken. Das Management sollte wissen, ob Wettbewerber genügend Informationen erhalten können, um vergleichbare Angebote zu erstellen, und ob die Behörde Aufträge behalten kann, wenn die Beziehung endet.
Die Kostenfragen sollten den genehmigten Entwicklungsumfang, die förderfähigen Kategorien, die Obergrenze, die Prüfung, den Zahler und den Auslöser abdecken. Die Behörde sollte verstehen, wie die Erstattung in den öffentlichen Preis oder das öffentliche Budget einfließt.
Die Wettbewerbsfragen sollten die Markttiefe, die Vorbereitungszeit des Bieters, die Qualifikation, die Anreizverzerrung, die Bewertung und die Reaktion auf ein oder kein Angebot abdecken. Eine als wettbewerbsfähig gekennzeichnete Beschaffung erfordert immer noch glaubwürdigen Einsatz und Einsatz.
In der endgültigen Genehmigung sollten der gewählte Urheberschutz, die abgelehnten Alternativen, die verbleibenden rechtlichen und steuerlichen Risiken sowie die Beweise für den Beschaffungsweg aufgeführt werden. Das Management sollte in der Lage sein, Bietern, Prüfern und der Öffentlichkeit die Entscheidung anhand derselben Unterlagen zu erläutern.
22. Fazit
Ein unaufgeforderter Vorschlag kann einen öffentlichen Wert schaffen, wenn er einen glaubwürdigen Bedarf oder eine Lösung aufzeigt, die die Regierung nicht vorbereitet hat. Seine Entstehung entbindet die Behörde nicht von der Pflicht, das Vorhaben zu planen, zu bewerten, zu genehmigen und zu beschaffen. Der legitime Ursprungswert sollte durch definierte Rechte und Entschädigungen geschützt werden und nicht durch eine informelle Erwartung einer Vergabe.
Der stärkste Prozess trennt Stufen und Informationsklassen. Ersteingaben unterliegen der erklärten Vertraulichkeit. Die detaillierte Entwicklung erfolgt im Rahmen einer schriftlichen Vereinbarung. Übertragbare Arbeiten können für eine begrenzte, geprüfte Erstattung in Frage kommen. Beweise von öffentlichem Interesse bleiben unabhängig kontrolliert. Der Wettbewerb nutzt einen gemeinsamen Datenraum, ausreichend Zeit, veröffentlichte Kriterien und einen begrenzten, offengelegten Anreiz für den Urheber.
Rechte auf Matching und direkte Verhandlung bedürfen einer besonderen Rechtfertigung, da sie die Beteiligung der Bieter und die Preisfindung beeinträchtigen können. Kostenerstattung und automatische Vorauswahl können einen transparenteren Schutz bieten, sofern dies gesetzlich zulässig ist. Der endgültige Entwurf sollte auf Markttests, Steueranalysen, Rechtsberatung und projektspezifischen Nachweisen basieren.
Der Rahmen in diesem Papier bietet einen Weg von der privaten Initiative zu einem vertretbaren öffentlichen Auftrag. Seine Berechnungen sind hypothetisch und veranschaulichen nur die Mechanik.
Quellen
- World Bank Group and Public-Private Infrastructure Advisory Facility, Policy Guidelines for Managing Unsolicited Proposals in Infrastructure Projects, Band II, 2017, abgerufen am 16. September 2026. Lesen Sie die Primärquelle
- World Bank Group and Public-Private Infrastructure Advisory Facility, Policy Guidelines for Managing Unsolicited Proposals in Infrastructure Projects, Bände I bis III, abgerufen am 16. September 2026. Lesen Sie die Primärquelle
- Organisation für wirtschaftliche Zusammenarbeit und Entwicklung, Infrastructure Governance, abgerufen am 16. September 2026. Lesen Sie die Primärquelle
- Kommission der Vereinten Nationen für internationales Handelsrecht, UNCITRAL Legislative Guide on Public-Private Partnerships, 2019, abgerufen am 16. September 2026. Lesen Sie die Primärquelle
- Kommission der Vereinten Nationen für internationales Handelsrecht, UNCITRAL Legislative Guide on Public-Private Partnerships, Volltext, Ausgabe 2021. Lesen Sie die Primärquelle
- Internationaler Währungsfonds und Weltbankgruppe, Public-Private Partnerships and the PPP Fiscal Risk Assessment Model, abgerufen am 16. September 2026. Lesen Sie die Primärquelle
- Europäische Bank für Wiederaufbau und Entwicklung, PPP Regulatory Guidelines Collection, 2024, abgerufen am 16. September 2026. Lesen Sie die Primärquelle
- Regierung von Ontario, Unsolicited Proposals Submission and Assessment Guidelines, abgerufen am 16. September 2026. Lesen Sie die Primärquelle
- Weltbankgruppe, Defining Clear Policy and Processes for Unsolicited Proposals, abgerufen am 16. September 2026. Lesen Sie die Primärquelle
- Organisation für wirtschaftliche Zusammenarbeit und Entwicklung, Subnationale öffentlich-private Partnerschaften, 2018. Lesen Sie die Primärquelle
