1. Definir la decisión de cambio
La junta debe decidir cuánta liquidez hay disponible, qué vuelos siguen aportando efectivo y qué acciones de las partes interesadas son necesarias antes de que el valor se erosione. Indique el umbral mínimo de efectivo, el horizonte de decisión, la ruta y el perímetro de la flota, las entidades jurídicas, las monedas y las limitaciones de las partes interesadas. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. La aprobación debe especificar los factores desencadenantes diarios y semanales para las decisiones de capacidad, financiación, acreedores y contingencias. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. El resultado de la sección debe identificar la evidencia de control, el umbral de decisión, el propietario responsable, la semana prevista y las consecuencias explícitas en materia de seguridad, pasajeros, capacidad o efectivo. Esto crea un puente controlado desde el diagnóstico hasta la acción y el movimiento bancario.
La recuperación debe gestionarse a través de un modelo de datos integrado. El Tesoro controla el efectivo de los bancos, los plazos de liquidación y la financiación; los equipos comerciales controlan las reservas, el rendimiento y la elección de rutas; operaciones e ingeniería determinan si el cronograma publicado es ejecutable; y los equipos jurídicos y de reestructuración gestionan los derechos y las concesiones de las partes interesadas. Cada vista debe utilizar los mismos identificadores de entidad jurídica, ruta, vuelo, cola, estación, moneda y semana. El pronóstico de 13 semanas se convierte entonces en un sistema de decisión en lugar de una hoja de cálculo del Tesoro. Debería mostrar qué gestión puede cambiar, cuándo una acción llega al efectivo, qué dependencia operativa o legal la controla y qué sucede cuando falla el supuesto central. Las variaciones se analizan por volumen, precio, oportunidad y clasificación, con una clara separación entre beneficio genuino y obligación diferida.

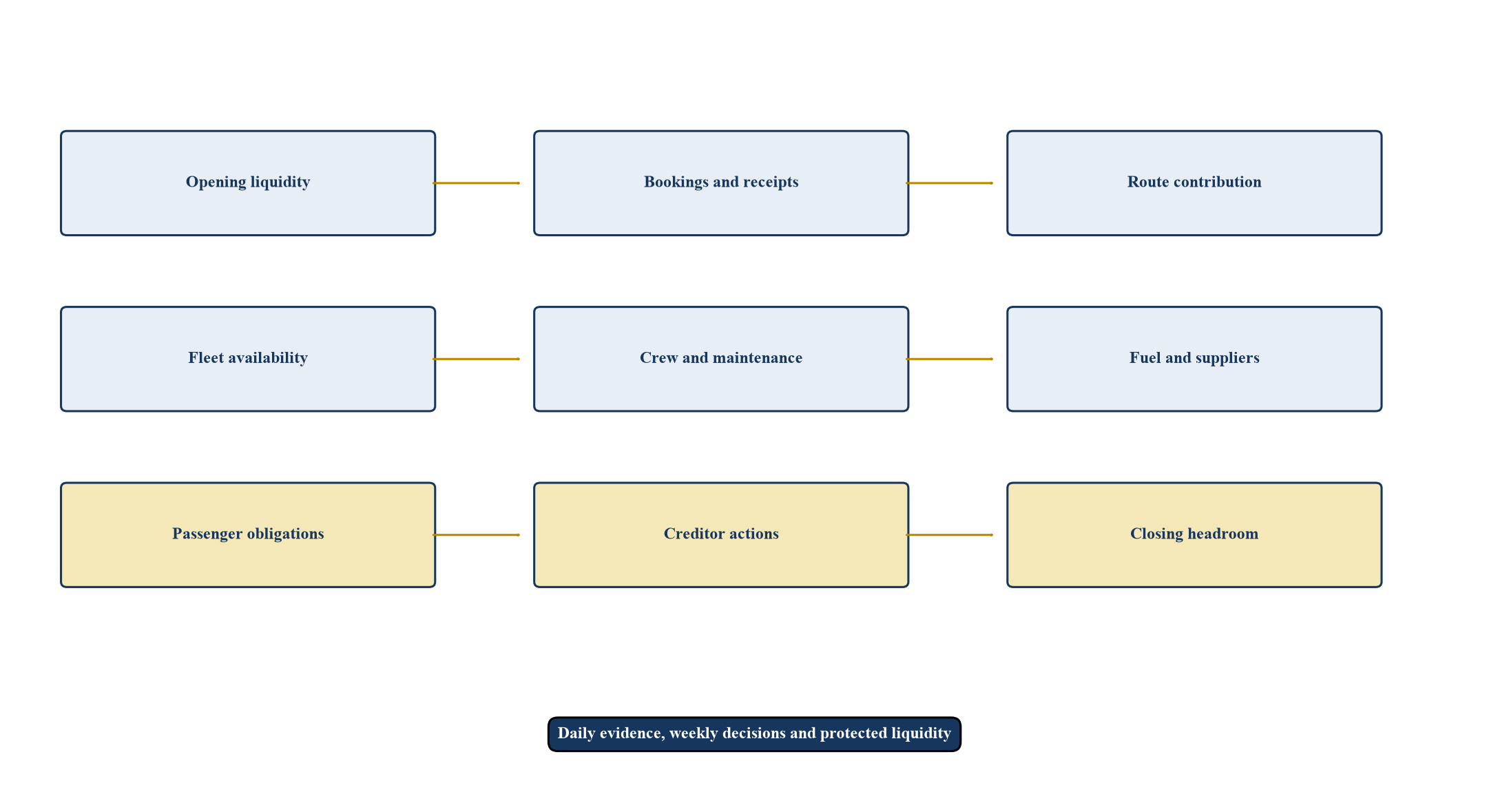

2. Utilice el marco de control de la red de capacidad de efectivo
El marco vincula liquidez, reservas, contribución de ruta, disponibilidad de flota, tripulación, combustible, mantenimiento, capital de trabajo y acciones de acreedores. Cada flujo de trabajo debe conciliar el vuelo, la ruta, la aeronave, el contrato, la entidad jurídica, la cuenta bancaria y la semana prevista. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. La dirección debe evitar que los cronogramas comerciales y las previsiones contables se adelanten a la capacidad ejecutable y al efectivo. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. La evidencia debe seguir siendo rastreable hasta la entidad legal, cuenta, ruta, vuelo, aeronave, contrato y semana de pronóstico, con totales de control hasta registros bancarios e informes de gestión. La decisión resultante debería actualizar juntos los planes de efectivo, capacidad y partes interesadas.

Un sistema de control conecta los recibos, las operaciones y las decisiones de las partes interesadas.
3. Establecer el umbral mínimo de liquidez
Una aerolínea necesita efectivo para operaciones críticas para la seguridad, combustible, cargos aeroportuarios y de navegación, nómina, mantenimiento, seguros, reembolsos y recuperación de interrupciones. Construya el umbral a partir de obligaciones diarias inevitables, plazos de liquidación, efectivo restringido y shocks operativos plausibles. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. La junta debería aprobar un piso de efectivo protegido y niveles de aumento en lugar de depender de un saldo de efectivo indiferenciado. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. La dirección debería definir el indicador de alerta más temprana, el desencadenante de la intervención y la contingencia ejecutable. Los informes deben preservar el caso original, los cambios aprobados y el efectivo obtenido para que la junta pueda distinguir la entrega de los cambios de tiempo o de presentación.
4. Construya el pronóstico de 13 semanas con el método directo
Un pronóstico de efectivo directo expone el momento de los cobros y pagos reales que las cuentas de acumulación pueden oscurecer. Mapee el efectivo de apertura, cobros, desembolsos, flujos de financiamiento y efectivo de cierre por cuenta bancaria, entidad jurídica, moneda y semana. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. El modelo debe utilizar detalles diarios durante las dos primeras semanas y un horizonte semanal controlado a partir de entonces. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. El resultado de la sección debe identificar la evidencia de control, el umbral de decisión, el propietario responsable, la semana prevista y las consecuencias explícitas en materia de seguridad, pasajeros, capacidad o efectivo. Esto crea un puente controlado desde el diagnóstico hasta la acción y el movimiento bancario.

USD millones; cada valor es un supuesto de gestión ilustrativo.
| Capa | Evidencia fundamental | decisión primaria | Consecuencia en efectivo |
|---|---|---|---|
| Liquidez | Extractos bancarios, restricciones, facilidades y reservas | Efectivo de apertura disponible | Pista inmediata |
| Ganancia | Reservas, liquidaciones, reembolsos y recibos de carga. | Momento de recepción y confianza | Entrada semanal |
| Red | Contribución de vuelo, alimentación, slots y capacidad | Conservar, cambiar el tamaño o suspender | Efectivo evitable |
| Operaciones | Flota, motores, tripulación, mantenimiento e interrupción | Horario ejecutable | Entrega y costo |
| Partes interesadas | Arrendadores, aeropuertos, combustible, adquirentes y prestamistas | Alivio y continuidad | Tiempo y margen de maniobra |
| Gobernancia | Acciones, aprobaciones, umbrales y variaciones | Momento de la intervención | Control de pronóstico |
La evidencia debe conciliar entidad jurídica, cuenta, ruta, aeronave y semana.
5. Cree una posición de efectivo inicial confiable
Los saldos bancarios pueden incluir efectivo atrapado, restringido, prometido u operativamente inaccesible. Concilie extractos bancarios, reservas de adquirentes de tarjetas, depósitos de seguridad, controles de cambio locales, sobregiros y posiciones entre compañías. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. Sólo el efectivo demostrablemente accesible debería financiar el caso base. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. La evidencia debe seguir siendo rastreable hasta la entidad legal, cuenta, ruta, vuelo, aeronave, contrato y semana de pronóstico, con totales de control hasta registros bancarios e informes de gestión. La decisión resultante debería actualizar juntos los planes de efectivo, capacidad y partes interesadas.
6. Boleto de pronóstico y recibos accesorios
Los ingresos reservados no equivalen al efectivo a corto plazo porque los canales de ventas, los ciclos de liquidación, los impuestos, los reembolsos, las devoluciones de cargo y las fechas de viaje difieren. Concilie los sistemas de ingresos de pasajeros, reservas anticipadas, distribución global, ventas directas, agentes, carga y flujos auxiliares con los recibos bancarios. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. Aplique supuestos de conversión y cancelación respaldados por evidencia por canal, geografía y semana. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. La dirección debería definir el indicador de alerta más temprana, el desencadenante de la intervención y la contingencia ejecutable. Los informes deben preservar el caso original, los cambios aprobados y el efectivo obtenido para que la junta pueda distinguir la entrega de los cambios de tiempo o de presentación.
7. Proteger las obligaciones de los pasajeros
Los cambios de horario pueden generar reembolsos, realojamiento, compensaciones y daños a la reputación. Mapee los derechos legales y contractuales de los pasajeros, las responsabilidades por boletos no utilizados, los reembolsos esperados, la capacidad de realojamiento y las comunicaciones de servicio. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. Las acciones de capacidad deben incluir todas sus consecuencias operativas y en efectivo para los pasajeros. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. El resultado de la sección debe identificar la evidencia de control, el umbral de decisión, el propietario responsable, la semana prevista y las consecuencias explícitas en materia de seguridad, pasajeros, capacidad o efectivo. Esto crea un puente controlado desde el diagnóstico hasta la acción y el movimiento bancario.
8. Conciliar la exposición del adquirente de la tarjeta
Los adquirentes pueden ampliar el plazo de liquidación o exigir reservas cuando aumente el riesgo percibido de entrega o de insolvencia. Revise las fórmulas de reserva, las retenciones continuas, los derechos de rescisión, las garantías, las devoluciones de cargo, los activadores de convenios y los archivos de liquidación semanales. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. Involucrar a los adquirentes desde el principio con evidencia transparente de liquidez y entrega y modelar explícitamente el estrés de las reservas. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. La evidencia debe seguir siendo rastreable hasta la entidad legal, cuenta, ruta, vuelo, aeronave, contrato y semana de pronóstico, con totales de control hasta registros bancarios e informes de gestión. La decisión resultante debería actualizar juntos los planes de efectivo, capacidad y partes interesadas.
9. Desarrollar una contribución en efectivo a nivel de ruta
Una ruta puede reportar un margen asignado positivo y al mismo tiempo destruir efectivo a corto plazo después de los costos de combustible, manejo, navegación, tripulación, interrupciones y pasajeros. Calcule la contribución en efectivo evitable e incremental por vuelo, ruta, período de salida y tipo de aeronave. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. Utilice la medida de decisión adecuada al horizonte y revele los costos que quedan después de la cancelación. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. La dirección debería definir el indicador de alerta más temprana, el desencadenante de la intervención y la contingencia ejecutable. Los informes deben preservar el caso original, los cambios aprobados y el efectivo obtenido para que la junta pueda distinguir la entrega de los cambios de tiempo o de presentación.

Cohortes de rutas ilustrativas basadas en la contribución en efectivo a corto plazo y el valor de la red.
| Condición de la ruta | Evidencia | Posible acción | Protección requerida |
|---|---|---|---|
| Valor positivo en efectivo y red | Reservas estables y capacidad ejecutable | Proteger y optimizar | Rendimiento y confiabilidad |
| Efectivo negativo, alto valor de la red | Evidencia de alimentación y ranura | Cambiar el tamaño o limitar la retención | Límite de efectivo explícito |
| Efectivo positivo, bajo valor estratégico | Sólida demanda independiente | Cosechar o redespliegue | Opción de reversión |
| Valor negativo de efectivo y red | Reservas débiles y pérdidas evitables | Suspender o salir | Reembolsos, franjas horarias y contratos |
Las medidas de decisión deben coincidir con el horizonte operativo relevante.
10. Separar el valor de la red de la economía del vuelo
La alimentación, la conectividad, el valor de los espacios, la lealtad, la carga y el acceso estratégico pueden hacer que una ruta sea más valiosa que su margen de vuelo independiente. Mida la demanda local y de conexión, el derrame, el desplazamiento, la contribución de la red y las limitaciones estratégicas. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. Mantener una ruta independiente negativa sólo cuando el valor de la red y la capacidad de liquidez demostrados lo justifiquen. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. El resultado de la sección debe identificar la evidencia de control, el umbral de decisión, el propietario responsable, la semana prevista y las consecuencias explícitas en materia de seguridad, pasajeros, capacidad o efectivo. Esto crea un puente controlado desde el diagnóstico hasta la acción y el movimiento bancario.
11. Leer reservas anticipadas como cohorte
Las reservas agregadas pueden ocultar semanas de salida débiles, dilución promocional, concentración de canales o cancelaciones crecientes. Realice un seguimiento de la curva de reserva, tarifa, rendimiento, factor de carga, cancelación, reembolso, no presentación y momento de pago por cohorte de salida. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. Repronosticar los ingresos y la capacidad a partir de cohortes actuales en lugar de promedios históricos únicamente. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. La evidencia debe seguir siendo rastreable hasta la entidad legal, cuenta, ruta, vuelo, aeronave, contrato y semana de pronóstico, con totales de control hasta registros bancarios e informes de gestión. La decisión resultante debería actualizar juntos los planes de efectivo, capacidad y partes interesadas.
12. Convertir programaciones en capacidad ejecutable
La capacidad publicada puede exceder los recursos de aeronaves, motores, tripulación, mantenimiento, franjas horarias y servicios de tierra disponibles para operarla. Conecte las horas de bloque programadas con la flota en servicio, los eventos de mantenimiento, la proporción de repuestos, la legalidad de la tripulación y las limitaciones del aeropuerto. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. Sólo los vuelos ejecutables deben generar recibos y efectivo operativo en el modelo. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. La dirección debería definir el indicador de alerta más temprana, el desencadenante de la intervención y la contingencia ejecutable. Los informes deben preservar el caso original, los cambios aprobados y el efectivo obtenido para que la junta pueda distinguir la entrega de los cambios de tiempo o de presentación.
13. Controlar la disponibilidad de la flota
Los eventos en tierra de las aeronaves, la retirada de motores, las devoluciones de arrendamientos y el mantenimiento diferido pueden reducir la capacidad sin previo aviso. Mantenga un plan detallado que cubra la capacidad de servicio, comprobaciones de mantenimiento, estado del motor, piezas, eventos de arrendamiento y condiciones de devolución. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. Utilice puertas de escenario para decisiones de sustitución, arrendamiento con tripulación, aplazamiento, inmovilización y salida de flota. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. El resultado de la sección debe identificar la evidencia de control, el umbral de decisión, el propietario responsable, la semana prevista y las consecuencias explícitas en materia de seguridad, pasajeros, capacidad o efectivo. Esto crea un puente controlado desde el diagnóstico hasta la acción y el movimiento bancario.
14. Proteger la seguridad y el cumplimiento normativo
La presión de liquidez no debe debilitar el mantenimiento de la aeronavegabilidad, el control operativo, la legalidad de la tripulación, el mantenimiento o los informes de seguridad. Delimite las funciones responsables, el mantenimiento requerido, las acciones de seguridad, los registros, los seguros y la participación de los reguladores. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. Ninguna acción en efectivo debería depender de volar fuera de condiciones aprobadas, seguras y aseguradas. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. La evidencia debe seguir siendo rastreable hasta la entidad legal, cuenta, ruta, vuelo, aeronave, contrato y semana de pronóstico, con totales de control hasta registros bancarios e informes de gestión. La decisión resultante debería actualizar juntos los planes de efectivo, capacidad y partes interesadas.
15. Tripulación modelo y capacidad laboral.
Las reducciones de horarios y los intercambios de flota cambian las necesidades de calificación, tiempo de servicio, posicionamiento, alojamiento, capacitación y relaciones industriales. Concilie las tripulaciones registradas, las licencias, las habilitaciones de tipo, los últimos tiempos, las licencias, las enfermedades, la capacitación y las reglas contractuales con cada opción de horario. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. Incluya los costos de transición, redundancia, retención e interrupción antes de aprobar los ahorros de mano de obra. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. La dirección debería definir el indicador de alerta más temprana, el desencadenante de la intervención y la contingencia ejecutable. Los informes deben preservar el caso original, los cambios aprobados y el efectivo obtenido para que la junta pueda distinguir la entrega de los cambios de tiempo o de presentación.
16. Gestionar el precio y el volumen del combustible.
El combustible es un costo en efectivo importante y la exposición real depende del cronograma, el aumento, la eficiencia, el precio, la moneda, las coberturas y las garantías. Genere exposición física y financiera semanal por aeropuerto, proveedor, aeronave e instrumento de cobertura. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. Escenarios de precio de prueba, diferencial de crack, moneda, llamada de margen, volumen mínimo y plazo de crédito juntos. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. El resultado de la sección debe identificar la evidencia de control, el umbral de decisión, el propietario responsable, la semana prevista y las consecuencias explícitas en materia de seguridad, pasajeros, capacidad o efectivo. Esto crea un puente controlado desde el diagnóstico hasta la acción y el movimiento bancario.
17. Priorizar el efectivo de mantenimiento
El gasto en mantenimiento preserva la seguridad, la disponibilidad de las aeronaves y el valor de los activos, mientras que el tiempo varía según las revisiones, los motores, los componentes y las reservas. Mapee eventos obligatorios, tareas aplazables, materiales, mano de obra, depósitos de proveedores, reservas de mantenimiento y exposición a reenvíos. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. Proteger el trabajo requerido y negociar el tiempo o el alcance solo dentro de los límites técnicos y contractuales aprobados. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. La evidencia debe seguir siendo rastreable hasta la entidad legal, cuenta, ruta, vuelo, aeronave, contrato y semana de pronóstico, con totales de control hasta registros bancarios e informes de gestión. La decisión resultante debería actualizar juntos los planes de efectivo, capacidad y partes interesadas.
18. Gestionar aeropuertos, navegación y asistencia en tierra.
Los aeropuertos y los proveedores de servicios pueden exigir depósitos, acortar los plazos o suspender el servicio cuando aumentan los atrasos. Mapee las contrapartes críticas por estación, saldo pendiente, valor, derecho de terminación y disponibilidad de sustitutos. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. Utilice prioridades de pago y planes bilaterales que preserven la red ejecutable. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. La dirección debería definir el indicador de alerta más temprana, el desencadenante de la intervención y la contingencia ejecutable. Los informes deben preservar el caso original, los cambios aprobados y el efectivo obtenido para que la junta pueda distinguir la entrega de los cambios de tiempo o de presentación.
19. Reconstruir el capital de trabajo
Agentes, clientes de carga, proveedores, arrendadores, aeropuertos, autoridades fiscales y empleados crean diferentes dinámicas de cobro y pago. Antigüedad de las cuentas por cobrar y por pagar por contraparte, disputa, moneda, valor, criticidad y entidad jurídica. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. Convierta cada acción propuesta en un movimiento de efectivo fechado con un propietario responsable. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. El resultado de la sección debe identificar la evidencia de control, el umbral de decisión, el propietario responsable, la semana prevista y las consecuencias explícitas en materia de seguridad, pasajeros, capacidad o efectivo. Esto crea un puente controlado desde el diagnóstico hasta la acción y el movimiento bancario.
20. Secuencia de compromiso entre acreedor y arrendador
Las solicitudes de reparación no coordinadas pueden acelerar la ejecución, los depósitos o las preocupaciones de incumplimiento cruzado. Segmente a las partes interesadas por derechos legales, criticidad operativa, garantías, opciones de reemplazo y valor en riesgo. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. Utilice una secuencia de participación aprobada por la junta, información consistente y concesiones documentadas. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. La evidencia debe seguir siendo rastreable hasta la entidad legal, cuenta, ruta, vuelo, aeronave, contrato y semana de pronóstico, con totales de control hasta registros bancarios e informes de gestión. La decisión resultante debería actualizar juntos los planes de efectivo, capacidad y partes interesadas.
| Tenedor de apuestas | Exposición clave | Se requiere evidencia | Posible acción |
|---|---|---|---|
| Adquirentes de tarjetas | Reservas y retenciones de liquidación | Plan de entrega, efectivo y reembolso. | Reservar trayectoria de planeo |
| Arrendadores y financieros | Incumplimiento, recuperación y incumplimiento cruzado | Plan de flota y caso de financiación. | Aplazamiento, renuncia o salida |
| Combustible y aeropuertos | Suspensión del servicio | Plan de continuidad y caja de la estación. | Términos, depósitos y prioridades. |
| Empleados | Retención y acción industrial | Plan de plantilla y personas | Consulta y retención específica |
| Reguladores | Seguridad y continuidad operativa | Cumplimiento y gestión responsable | Compromiso estructurado |
El compromiso debe reflejar los derechos legales, la criticidad operativa y las opciones de reemplazo.
21. Proteger las franjas horarias y los derechos de tráfico.
Las reducciones de capacidad pueden afectar la precedencia histórica de las franjas horarias, las autoridades de ruta, los derechos bilaterales y las opciones futuras de la red. Evaluar las reglas actuales de slots, su utilización, su no uso justificado, sus derechos de transferencia o canje y las condiciones regulatorias locales. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. Compare la conservación de efectivo a corto plazo con el costo evidente de perder o debilitar el acceso estratégico. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. La dirección debería definir el indicador de alerta más temprana, el desencadenante de la intervención y la contingencia ejecutable. Los informes deben preservar el caso original, los cambios aprobados y el efectivo obtenido para que la junta pueda distinguir la entrega de los cambios de tiempo o de presentación.
22. Seleccionar acciones de capacidad
Las reducciones de frecuencia, las suspensiones estacionales, la reducción del tamaño de las aeronaves, el arrendamiento con tripulación, el uso compartido de códigos y la salida de rutas producen diferentes efectos de efectivo y de red. Evalúe cada acción para reservas, reembolsos, contribución, tripulación, flota, mantenimiento, espacios, contratos y calendario de implementación. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. Apruebe acciones solo después de que las dependencias y las opciones de reversión sean explícitas. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. El resultado de la sección debe identificar la evidencia de control, el umbral de decisión, el propietario responsable, la semana prevista y las consecuencias explícitas en materia de seguridad, pasajeros, capacidad o efectivo. Esto crea un puente controlado desde el diagnóstico hasta la acción y el movimiento bancario.
23. Modele un cambio hipotético

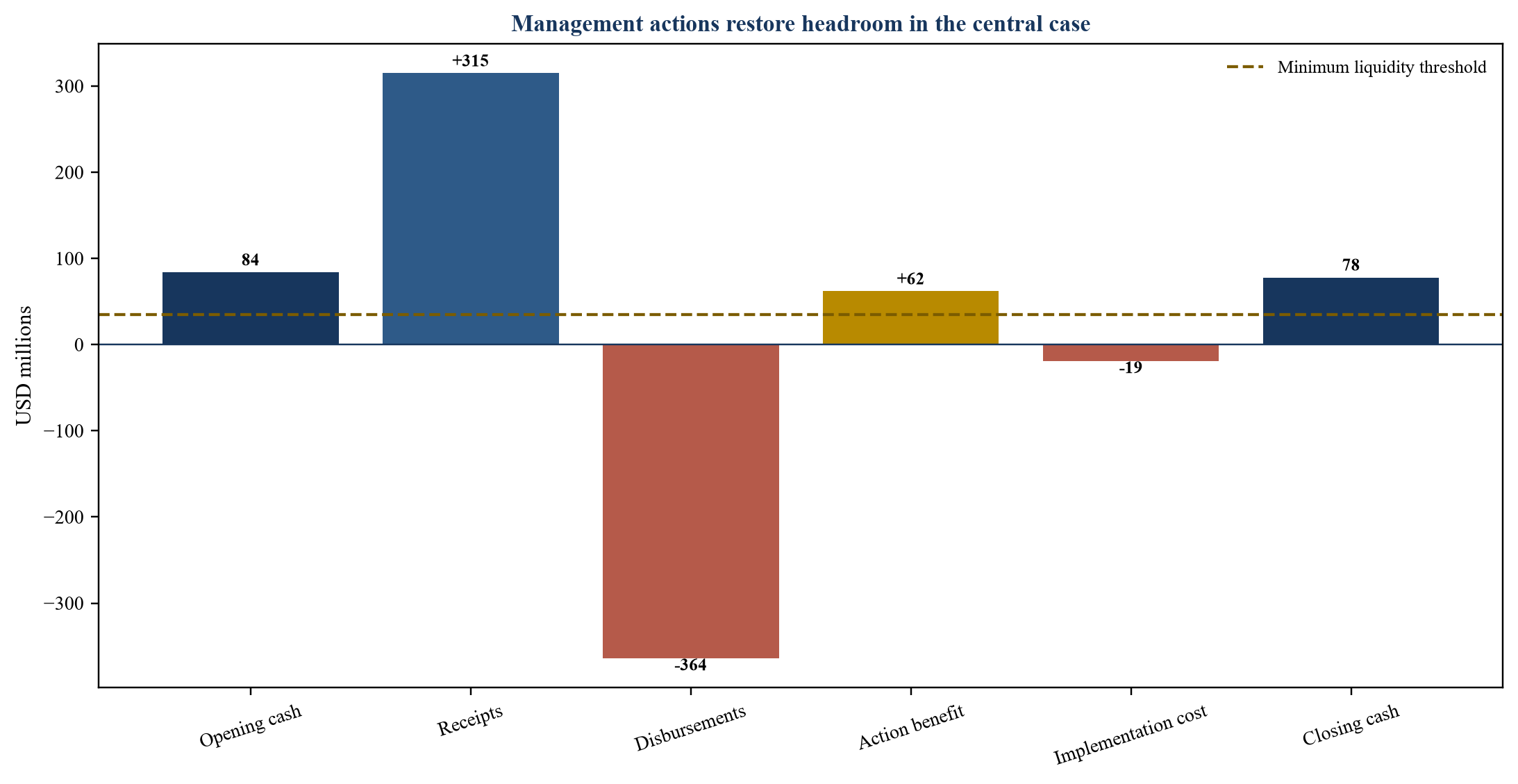

La aerolínea hipotética comienza con USD 84 million de efectivo sin restricciones y un piso de liquidez operativa supuesto de USD 35 million. Los recibos previos a la acción son USD 315 million y los desembolsos son USD 364 million durante 13 semanas. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. El caso central termina con USD 78 million después de USD 62 million de beneficio de acción y USD 19 million de costo de implementación; la desventaja termina con USD 20 million. Todos los valores son supuestos de gestión ilustrativos. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. La evidencia debe seguir siendo rastreable hasta la entidad legal, cuenta, ruta, vuelo, aeronave, contrato y semana de pronóstico, con totales de control hasta registros bancarios e informes de gestión. La decisión resultante debería actualizar juntos los planes de efectivo, capacidad y partes interesadas.
| Medida | caso central | Caso negativo | Significado de la decisión |
|---|---|---|---|
| Abrir efectivo sin restricciones | 84 | 84 | Liquidez inicial |
| Recibos de trece semanas | 315 | 285 | Conversión de reservas y liquidaciones |
| Desembolsos en trece semanas | 364 | 379 | Efectivo operativo y de accionistas |
| Beneficio de acción | 62 | 48 | Capacidad, precio, capital de trabajo y alivio. |
| Costo de implementación | 19 | 18 | Costo de reestructuración y entrega. |
| Terminar con el efectivo | 78 | 20 | Espacio libre frente al umbral USD 35m |
USD millones; cada valor es un supuesto de gestión ilustrativo.
24. Construya casos negativos correlacionados
El combustible, la demanda, las perturbaciones, los reembolsos, las reservas y el comportamiento de los acreedores pueden deteriorarse juntos. Pruebe los impactos correlacionados con las reservas, el rendimiento, el combustible, la disponibilidad de la flota, los reembolsos, las retenciones de liquidaciones y el momento de la ayuda. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. Las acciones de contingencia deben poder ejecutarse antes de que el efectivo proyectado supere el umbral aprobado. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. La dirección debería definir el indicador de alerta más temprana, el desencadenante de la intervención y la contingencia ejecutable. Los informes deben preservar el caso original, los cambios aprobados y el efectivo obtenido para que la junta pueda distinguir la entrega de los cambios de tiempo o de presentación.

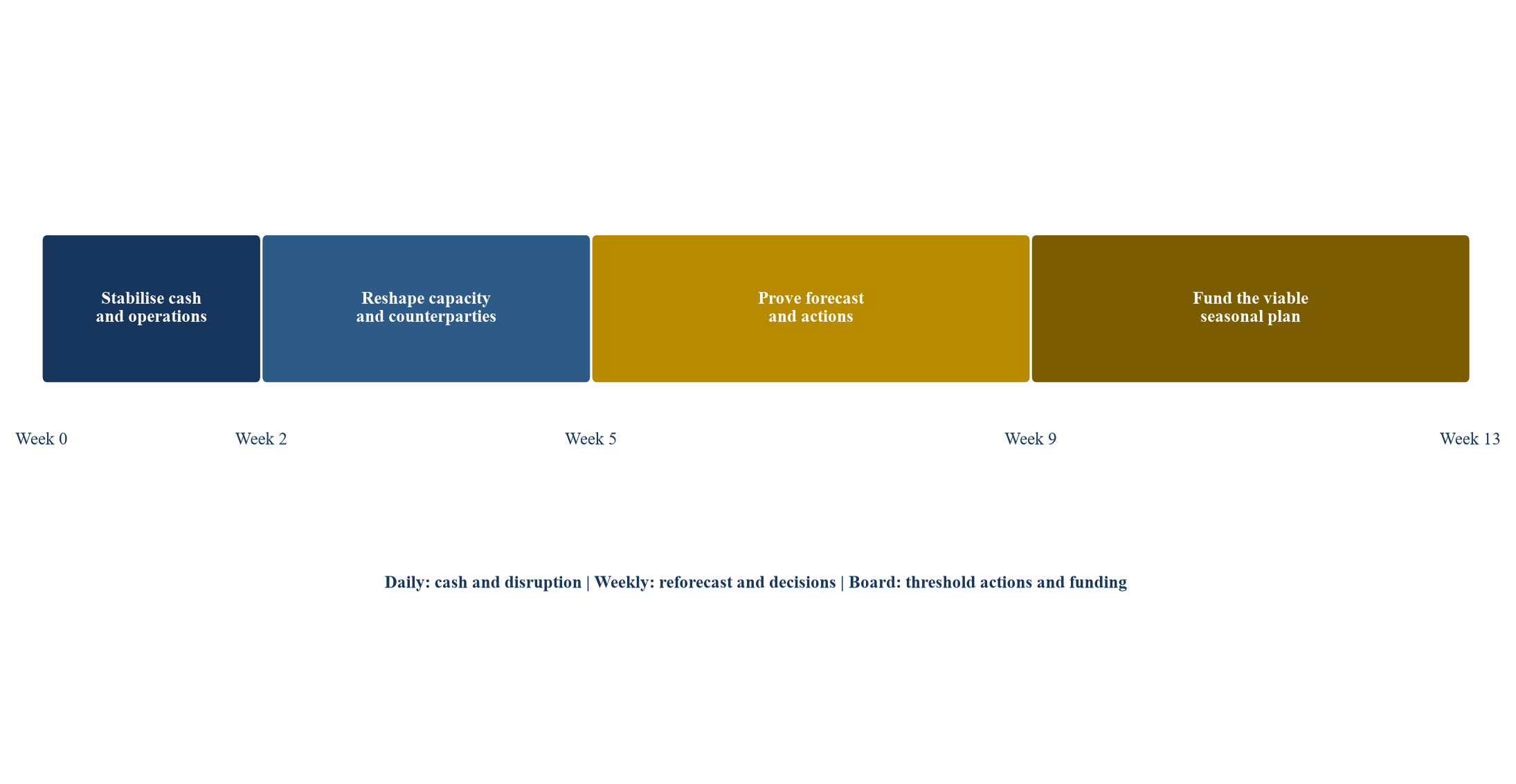

25. Establecer la torre de control de giro.
Las decisiones rápidas requieren una base de hechos, ciclos de informes cortos y derechos claros en los equipos de tesorería, comerciales, operaciones, ingeniería, personas y legales. Utilice paneles diarios de efectivo, operativos y de reservas con un registro integrado de problemas y acciones. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. Asigne a cada acción una línea de base, una fecha de cobro, un propietario, una evidencia, una dependencia y un desencadenante de escalamiento. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. El resultado de la sección debe identificar la evidencia de control, el umbral de decisión, el propietario responsable, la semana prevista y las consecuencias explícitas en materia de seguridad, pasajeros, capacidad o efectivo. Esto crea un puente controlado desde el diagnóstico hasta la acción y el movimiento bancario.

Los derechos de decisión se endurecen en el corto plazo y la transición hacia la planificación de la viabilidad.
26. Gobernar los pagos y las liberaciones de efectivo
La actividad de pago descentralizada puede frustrar el pronóstico y crear resultados inequitativos u operacionalmente perjudiciales. Establecer autoridades de pago, categorías de pago críticas, excepciones documentadas, revisión legal y procedimientos de control bancario. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. Libere efectivo en función de la necesidad verificada, la aprobación y el impacto del modelo, preservando al mismo tiempo las obligaciones legales y de seguridad. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. La evidencia debe seguir siendo rastreable hasta la entidad legal, cuenta, ruta, vuelo, aeronave, contrato y semana de pronóstico, con totales de control hasta registros bancarios e informes de gestión. La decisión resultante debería actualizar juntos los planes de efectivo, capacidad y partes interesadas.
27. Medir los beneficios del cambio
Un programa puede reclamar ahorros que reflejen una disminución del volumen, pagos retrasados o líneas de base optimistas en lugar de un valor duradero. Realice un seguimiento de los beneficios brutos, las fugas, los costos de implementación, los plazos, la obtención de efectivo y la tasa de ejecución continua. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. Concilie el efectivo realizado con los movimientos bancarios y preserve la línea de base original aprobada. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. La dirección debería definir el indicador de alerta más temprana, el desencadenante de la intervención y la contingencia ejecutable. Los informes deben preservar el caso original, los cambios aprobados y el efectivo obtenido para que la junta pueda distinguir la entrega de los cambios de tiempo o de presentación.
28. Comunicarse con la junta directiva y las partes interesadas.
La confianza depende de información precisa, oportuna y consistente sobre la liquidez, las operaciones, el servicio al pasajero y el plan de viabilidad. Utilice un paquete de tablero semanal con puente de efectivo, decisiones de ruta y flota, riesgos, acciones de las partes interesadas y aprobaciones solicitadas. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. Separe los resultados observados, los supuestos de gestión y las decisiones consideradas. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. El resultado de la sección debe identificar la evidencia de control, el umbral de decisión, el propietario responsable, la semana prevista y las consecuencias explícitas en materia de seguridad, pasajeros, capacidad o efectivo. Esto crea un puente controlado desde el diagnóstico hasta la acción y el movimiento bancario.
29. Transición de la crisis a la viabilidad
Un pronóstico de 13 semanas controla la liquidez inmediata, pero no reemplaza una red estacional, un plan de capital y un modelo de negocios a largo plazo creíbles. Combine el plan a corto plazo con previsiones mensuales, estrategia de flota, plan de reestructuración y necesidades de financiación. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. Salir de la gestión de crisis sólo después de que la precisión de las previsiones, el margen de liquidez y los controles operativos se mantengan estables. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. La evidencia debe seguir siendo rastreable hasta la entidad legal, cuenta, ruta, vuelo, aeronave, contrato y semana de pronóstico, con totales de control hasta registros bancarios e informes de gestión. La decisión resultante debería actualizar juntos los planes de efectivo, capacidad y partes interesadas.
30. Definir el caso de inversión y reestructuración
La aerolínea se vuelve financiable cuando su red, flota, base de costos, obligaciones y necesidades de liquidez forman un plan coherente y documentado. Presentar fuentes y usos, pista de descenso, apoyo de las partes interesadas, gobernanza, hitos y asignación de valor. El análisis debe distinguir la evidencia operativa, contractual y financiera observada de los supuestos de la gestión y conectar cada juicio material con la seguridad, la entrega de pasajeros, la ejecución del cronograma, los derechos de las partes interesadas y el efectivo. La financiación debe estar condicionada a acciones ejecutables, suficiente margen de maniobra y una propiedad transparente del riesgo. El trabajo debería cubrir un caso central y una desventaja grave pero plausible, con sensibilidades correlacionadas en cuanto a demanda, rendimiento, cancelación, reembolsos, combustible, moneda, disponibilidad de aviones, reservas de tarjetas, términos de proveedores, alivio de acreedores y calendario de implementación. Las excepciones requieren el nombre del propietario, la fuente, la fecha de vencimiento y la consecuencia de la decisión. Los ahorros o el financiamiento no respaldados permanecen fuera del caso base hasta que se implementen las acciones y la evidencia confirme el resultado en efectivo. La dirección debería definir el indicador de alerta más temprana, el desencadenante de la intervención y la contingencia ejecutable. Los informes deben preservar el caso original, los cambios aprobados y el efectivo obtenido para que la junta pueda distinguir la entrega de los cambios de tiempo o de presentación.
Fuentes
- Asociación de Transporte Aéreo Internacional. Perspectivas globales del transporte aéreo, junio de 2026. Lea la fuente principal
- Asociación de Transporte Aéreo Internacional. Las perturbaciones en Oriente Medio y los altos precios del combustible reducen a la mitad la rentabilidad de la industria aérea, 7 de junio de 2026. Lea la fuente principal
- Asociación de Transporte Aéreo Internacional. Revisión Anual 2026. Lea la fuente principal
- Asociación de Transporte Aéreo Internacional. Cómo trabajar en la planificación de redes de aerolíneas, 17 de noviembre de 2025. Lea la fuente principal
- Asociación de Transporte Aéreo Internacional. Previsión y desarrollo de rutas. Lea la fuente principal
- Consejo Internacional de Aeropuertos, Asociación de Transporte Aéreo Internacional y Grupo Mundial de Coordinadores de Aeropuertos. Directrices mundiales sobre franjas horarias aeroportuarias, edición 4. Lea la fuente principal
- Asociación de Transporte Aéreo Internacional. No utilización justificada de franjas horarias. Lea la fuente principal
- Asociación de Transporte Aéreo Internacional. Libro blanco sobre la reforma de las tragamonedas. Lea la fuente principal
- Asociación de Transporte Aéreo Internacional. Los datos ayudarán a las aerolíneas a ahorrar el próximo galón de combustible para aviones, agosto de 2026. Lea la fuente principal
- Organización de Aviación Civil Internacional. Orientación sobre medidas económicas y financieras. Lea la fuente principal
- Organización de Aviación Civil Internacional. Estándares de gestión de seguridad y prácticas recomendadas. Lea la fuente principal
- Organización de Aviación Civil Internacional. Manual sobre la reglamentación del transporte aéreo internacional, Doc 9626. Lea la fuente principal
- Fundación NIIF. NIC 7 Estado de Flujos de Efectivo. Lea la fuente principal
- Fundación NIIF. NIIF 16 Arrendamientos. Lea la fuente principal
- Fundación NIIF. NIIF 9 Instrumentos Financieros. Lea la fuente principal
- Fundación NIIF. NIC 36 Deterioro del Valor de Activos. Lea la fuente principal
- Comisión Europea. Proyecto de Directrices sobre ayudas estatales al sector del transporte aéreo, consulta de 2026. Lea la fuente principal
- Comisión Europea. Derechos de los pasajeros aéreos. Lea la fuente principal
- Departamento de Transporte de EE. UU. Reembolsos de aerolíneas y protección al consumidor. Lea la fuente principal
- UNIDROIT. Convenio sobre garantías reales internacionales sobre equipos móviles y protocolo sobre equipos aeronáuticos. Lea la fuente principal
