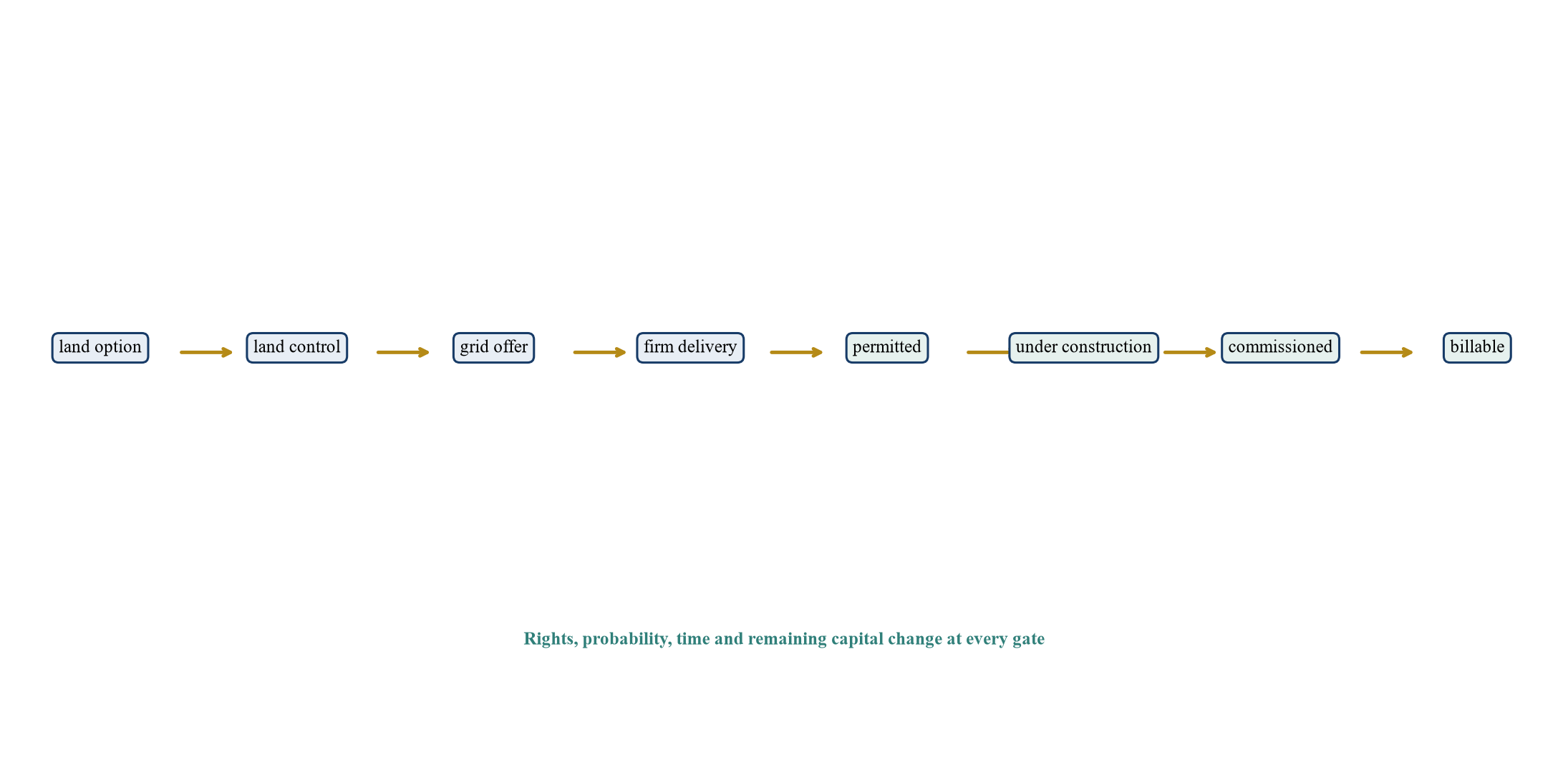

1. Definir la decisión de valoración de la cartera
La cuestión de decisión es qué sitios y niveles de capacidad justifican el valor actual, el valor de desarrollo o el valor de opción. El registro de evidencia debe comenzar con el perímetro de la transacción, el registro del sitio, la cuadrícula de evidencia, los permisos, el estado de la construcción, los contratos y el efectivo. Cada artículo requiere una fuente, fecha, propietario, jurisdicción y conciliación con el modelo del sitio. La demanda del mercado europeo y las redes limitadas proporcionan contexto. La evidencia específica del sitio aún controla la probabilidad, el cronograma y el reconocimiento del flujo de efectivo. [1][2]
El principal fallo es que el total de un único gasoducto puede valorar etapas de capacidad incompatibles como equivalentes. El modelo debe exponer la dependencia subyacente y el evento que la confirma o rechaza. Las estimaciones de la gestión pueden respaldar escenarios cuando se identifican como supuestos y permanecen separados de la evidencia observada.
La respuesta recomendada es separar el valor operativo, de conversión contratada, de desarrollo y de opción estratégica. Las opciones estratégicas y de desarrollo deben conservar sus propios supuestos de probabilidad, tiempo, capital y abandono. El comité de inversiones debería ver el valor en riesgo, el indicador observable más temprano y la intervención disponible antes de que se libere el capital.
2. Adoptar un diccionario europeo de capacidades
La cuestión de la decisión es cómo se definen consistentemente los estados del terreno, la red, la construcción, el cliente y el efectivo en todas las jurisdicciones. El registro de pruebas debe comenzar con los derechos de propiedad, los documentos de servicios públicos, la ingeniería, los permisos, la puesta en servicio, los contratos, las facturas y los recibos. Cada artículo requiere una fuente, fecha, propietario, jurisdicción y conciliación con el modelo del sitio. La demanda del mercado europeo y las redes limitadas proporcionan contexto. La evidencia específica del sitio aún controla la probabilidad, el cronograma y el reconocimiento del flujo de efectivo. [1][3]
El principal fallo es que términos como potencia asegurada, potencia disponible y capacidad operativa pueden describir diferentes derechos y fechas. El modelo debe exponer la dependencia subyacente y el evento que la confirma o rechaza. Las estimaciones de la gestión pueden respaldar escenarios cuando se identifican como supuestos y permanecen separados de la evidencia observada.
La respuesta recomendada es aprobar un libro de capacidad basado en evidencia para cada sitio. Las opciones estratégicas y de desarrollo deben conservar sus propios supuestos de probabilidad, tiempo, capital y abandono. El comité de inversiones debería ver el valor en riesgo, el indicador observable más temprano y la intervención disponible antes de que se libere el capital.

Marco analítico; Los derechos y la ingeniería específicos de cada jurisdicción determinan cada etapa.
| Escenario | Evidencia mínima | Capa de valor |
|---|---|---|
| opción de tierra | opción exigible exclusiva | opción estratégica |
| control de tierras | título o arrendamiento financiable y acceso | base de desarrollo |
| oferta de red | términos y condiciones de servicios públicos anticuados | opción condicional |
| entrega firme | capacidad exigible y ruta de entrega | valor de la tierra motorizada |
| permitido | consentimiento que cubre el diseño previsto | valor de desarrollo |
| oficial | pruebas integradas completadas | capacidad operativa |
| facturable | Servicio al cliente aceptado y factura. | valor operativo |
Definiciones propuestas; Los documentos específicos de la jurisdicción controlan el tratamiento.
3. Fijar el perímetro legal y geográfico
La cuestión de decisión es qué entidades, sitios, arrendamientos, servidumbres, subestaciones, contratos, permisos y pasivos se transfieren. El registro de pruebas debe comenzar con los registros corporativos, títulos, arrendamientos, accesos, contratos de red, permisos y registros de activos. Cada artículo requiere una fuente, fecha, propietario, jurisdicción y conciliación con el modelo del sitio. La demanda del mercado europeo y las redes limitadas proporcionan contexto. La evidencia específica del sitio aún controla la probabilidad, el cronograma y el reconocimiento del flujo de efectivo. [4][5]
El principal fallo es que los derechos críticos pueden permanecer en manos de un vendedor, afiliado, propietario, empresa de servicios públicos o vehículo de propósito especial. El modelo debe exponer la dependencia subyacente y el evento que la confirma o rechaza. Las estimaciones de la gestión pueden respaldar escenarios cuando se identifican como supuestos y permanecen separados de la evidencia observada.
La respuesta recomendada es mapear la propiedad, el control, el consentimiento, la duración y el tratamiento de cierre. Las opciones estratégicas y de desarrollo deben conservar sus propios supuestos de probabilidad, tiempo, capital y abandono. El comité de inversiones debería ver el valor en riesgo, el indicador observable más temprano y la intervención disponible antes de que se libere el capital.
4. Verificar el control del suelo y el uso permitido
La cuestión de la decisión es si el propietario controla el terreno durante el plazo, la densidad, el acceso y el uso del centro de datos requeridos. El registro de evidencia debe comenzar con el título, el arrendamiento, las opciones, la zonificación, el historial de planificación, los derechos de vía y las limitaciones del sitio. Cada artículo requiere una fuente, fecha, propietario, jurisdicción y conciliación con el modelo del sitio. La demanda del mercado europeo y las redes limitadas proporcionan contexto. La evidencia específica del sitio aún controla la probabilidad, el cronograma y el reconocimiento del flujo de efectivo. [6][7]
El principal fracaso es que la tierra puede comercializarse como motorizada mientras su uso, acceso, duración o expansión siguen restringidos. El modelo debe exponer la dependencia subyacente y el evento que la confirma o rechaza. Las estimaciones de la gestión pueden respaldar escenarios cuando se identifican como supuestos y permanecen separados de la evidencia observada.
La respuesta recomendada es valorar sólo los derechos sobre la tierra que respaldan la instalación y el financiamiento previstos. Las opciones estratégicas y de desarrollo deben conservar sus propios supuestos de probabilidad, tiempo, capital y abandono. El comité de inversiones debería ver el valor en riesgo, el indicador observable más temprano y la intervención disponible antes de que se libere el capital.

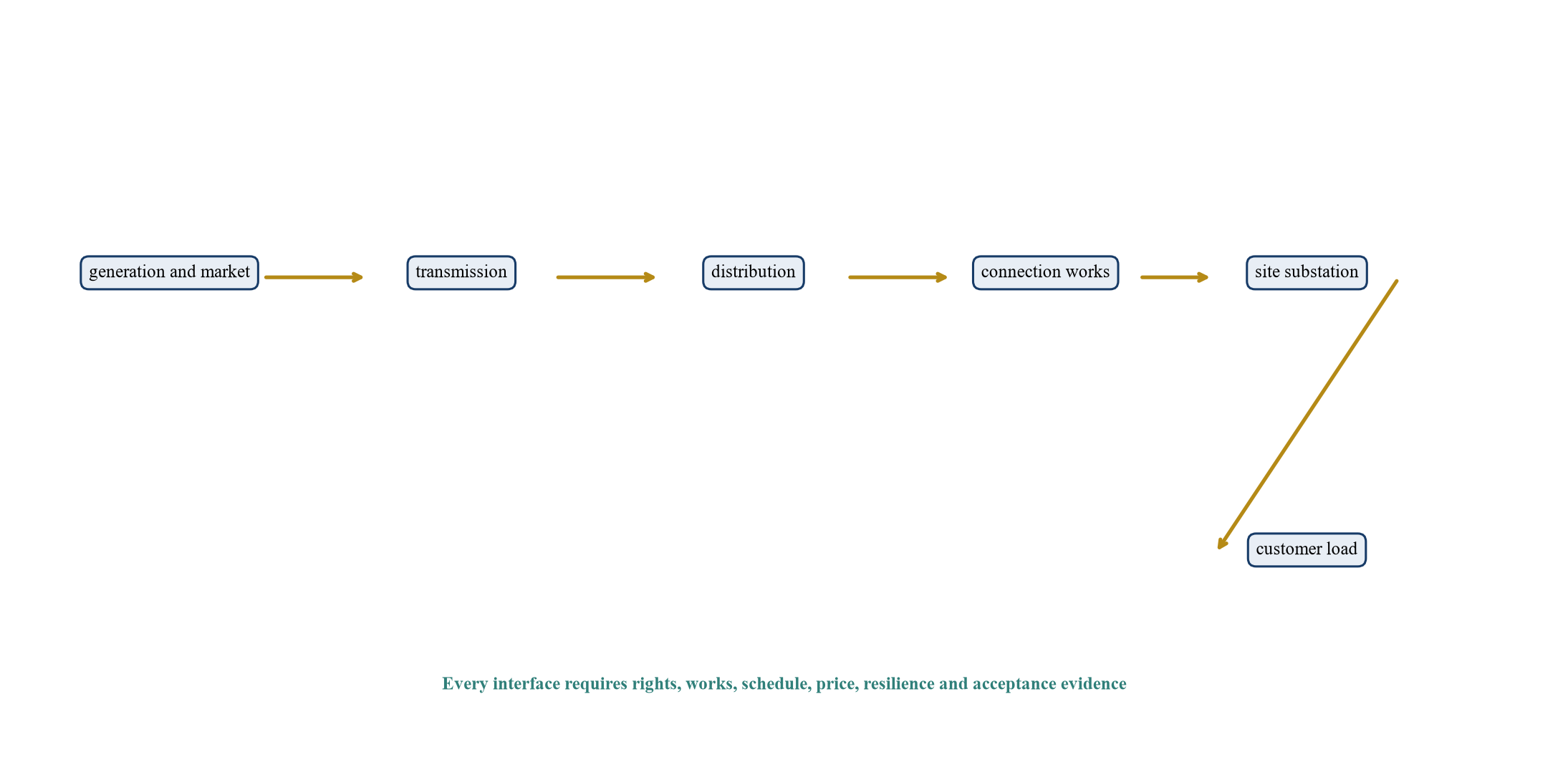

5. Clasificar los derechos y obligaciones de la red.
La cuestión de decisión es si una oferta de servicios públicos, una posición en la cola, un acuerdo de conexión o un suministro entregado crea un derecho de capacidad exigible. El registro de pruebas deberá iniciarse con los documentos de conexión, hitos, títulos valores, obras de red, reducción, tarifas y terminación. Cada artículo requiere una fuente, fecha, propietario, jurisdicción y conciliación con el modelo del sitio. La demanda del mercado europeo y las redes limitadas proporcionan contexto. La evidencia específica del sitio aún controla la probabilidad, el cronograma y el reconocimiento del flujo de efectivo. [8][9]
El principal fallo es que el poder de los titulares puede estar condicionado a las obras, la disponibilidad, la seguridad, las fechas o el refuerzo de las redes compartidas. El modelo debe exponer la dependencia subyacente y el evento que la confirma o rechaza. Las estimaciones de la gestión pueden respaldar escenarios cuando se identifican como supuestos y permanecen separados de la evidencia observada.
La respuesta recomendada es asignar probabilidad y cronograma a partir de derechos y dependencias exigibles. Las opciones estratégicas y de desarrollo deben conservar sus propios supuestos de probabilidad, tiempo, capital y abandono. El comité de inversiones debería ver el valor en riesgo, el indicador observable más temprano y la intervención disponible antes de que se libere el capital.

Marco analítico; Las obligaciones reales de servicios públicos y redes requieren verificación legal y de ingeniería.
| Evidencia | Pregunta principal | Tratamiento de valoración |
|---|---|---|
| respuesta de viabilidad | ¿Puede la red estudiar la solicitud? | sin valor base |
| posición de la cola | ¿Qué hitos preservan la prioridad? | opción temprana |
| oferta de conexión | ¿Qué condiciones, seguridad y fechas aplican? | opción condicional |
| acuerdo ejecutado | ¿Quién construye qué y cuándo? | valor ponderado por probabilidad |
| suministro energizado | ¿Qué capacidad, precio y restricciones se aplican? | dependencia operativa |
| suministro redundante | ¿Puede el servicio sobrevivir a interrupciones definidas? | valor de resiliencia |
Propuesta de matriz de diligencias; Los documentos de servicios públicos determinan la aplicabilidad.
6. Distinguir oferta firme, interrumpible y restringida
La cuestión de decisión es qué condiciones operativas determinan cuándo y cuánta energía puede suministrarse a la carga del cliente. El registro de evidencia debe comenzar con los niveles de servicio público, las restricciones, la redundancia, las interrupciones, la capacidad y los términos de cargo por demanda. Cada artículo requiere una fuente, fecha, propietario, jurisdicción y conciliación con el modelo del sitio. La demanda del mercado europeo y las redes limitadas proporcionan contexto. La evidencia específica del sitio aún controla la probabilidad, el cronograma y el reconocimiento del flujo de efectivo. [8][10]
El principal fallo es que la capacidad nominal puede tener una disponibilidad limitada o una resiliencia insuficiente para el servicio objetivo. El modelo debe exponer la dependencia subyacente y el evento que la confirma o rechaza. Las estimaciones de la gestión pueden respaldar escenarios cuando se identifican como supuestos y permanecen separados de la evidencia observada.
La respuesta recomendada es modelar la potencia entregable, la resiliencia y el servicio al cliente por separado. Las opciones estratégicas y de desarrollo deben conservar sus propios supuestos de probabilidad, tiempo, capital y abandono. El comité de inversiones debería ver el valor en riesgo, el indicador observable más temprano y la intervención disponible antes de que se libere el capital.
7. Mapear el refuerzo de la red y las dependencias de las colas.
La cuestión de decisión es qué proyectos, permisos, equipos y condiciones de preparación de terceros rigen la energización. El registro de evidencia debe comenzar con los planos de transmisión y distribución, hitos de cola, subestaciones, cables, transformadores e interfaces de construcción. Cada artículo requiere una fuente, fecha, propietario, jurisdicción y conciliación con el modelo del sitio. La demanda del mercado europeo y las redes limitadas proporcionan contexto. La evidencia específica del sitio aún controla la probabilidad, el cronograma y el reconocimiento del flujo de efectivo. [9][11]
El principal fallo es que el cronograma de un sitio puede omitir trabajos de ruta crítica ascendentes que escapan al control directo del desarrollador. El modelo debe exponer la dependencia subyacente y el evento que la confirma o rechaza. Las estimaciones de la gestión pueden respaldar escenarios cuando se identifican como supuestos y permanecen separados de la evidencia observada.
La respuesta recomendada es construir una ruta crítica integrada desde la empresa de servicios públicos hasta el sitio con evidencia responsable. Las opciones estratégicas y de desarrollo deben conservar sus propios supuestos de probabilidad, tiempo, capital y abandono. El comité de inversiones debería ver el valor en riesgo, el indicador observable más temprano y la intervención disponible antes de que se libere el capital.
8. Planificación de pruebas y permisos ambientales.
La cuestión de decisión es si el consentimiento cubre edificios, generadores, refrigeración, subestaciones, ruido, agua, emisiones y horas de funcionamiento. El registro de evidencias debe comenzar con las decisiones de planificación, estudios ambientales, permisos, condiciones, apelaciones y evidencias de vertidos. Cada artículo requiere una fuente, fecha, propietario, jurisdicción y conciliación con el modelo del sitio. La demanda del mercado europeo y las redes limitadas proporcionan contexto. La evidencia específica del sitio aún controla la probabilidad, el cronograma y el reconocimiento del flujo de efectivo. [6][12]
El principal error es que el permiso del título puede excluir un componente requerido o contener condiciones que restringen la operación. El modelo debe exponer la dependencia subyacente y el evento que la confirma o rechaza. Las estimaciones de la gestión pueden respaldar escenarios cuando se identifican como supuestos y permanecen separados de la evidencia observada.
La respuesta recomendada es traducir cada condición en diseño, costo, cronograma y límites operativos. Las opciones estratégicas y de desarrollo deben conservar sus propios supuestos de probabilidad, tiempo, capital y abandono. El comité de inversiones debería ver el valor en riesgo, el indicador observable más temprano y la intervención disponible antes de que se libere el capital.
| Flujo de trabajo | Evidencia | Consecuencia en efectivo |
|---|---|---|
| planificación | uso, masa, generadores y horas | capacidad y retraso |
| ambiente | ruido, aire, ecología y contaminación | límites operativos y de mitigación |
| agua | extracción, suministro y descarga | diseño y costo de enfriamiento |
| reutilización del calor | red, contraparte y obligación | capital e ingresos |
| construcción | aprobaciones de construcción y seguridad | cronograma y puesta en marcha |
| apelaciones y condiciones | estado, alta y desafío | probabilidad y financiación |
Lista de verificación propuesta; control de las condiciones de los permisos y las leyes locales.
9. Evaluar las obligaciones de agua, calefacción y recursos.
La cuestión de decisión es cómo la disponibilidad de agua, la descarga, el calor residual y los requisitos de eficiencia de recursos afectan el diseño y la operación. El registro de evidencia debe comenzar con los derechos de agua, la capacidad de los servicios públicos, las condiciones ambientales, los estudios de calor, los informes energéticos y la política local. Cada artículo requiere una fuente, fecha, propietario, jurisdicción y conciliación con el modelo del sitio. La demanda del mercado europeo y las redes limitadas proporcionan contexto. La evidencia específica del sitio aún controla la probabilidad, el cronograma y el reconocimiento del flujo de efectivo. [1][13]
El principal fallo es que un sitio con suministro eléctrico seguro puede seguir siendo comercialmente débil cuando las obligaciones de refrigeración o de recursos no están resueltas. El modelo debe exponer la dependencia subyacente y el evento que la confirma o rechaza. Las estimaciones de la gestión pueden respaldar escenarios cuando se identifican como supuestos y permanecen separados de la evidencia observada.
La respuesta recomendada es valorar el diseño compatible y evidenciar interfaces de recursos factibles. Las opciones estratégicas y de desarrollo deben conservar sus propios supuestos de probabilidad, tiempo, capital y abandono. El comité de inversiones debería ver el valor en riesgo, el indicador observable más temprano y la intervención disponible antes de que se libere el capital.
10. Definir la configuración de ingeniería de destino.
La cuestión de la decisión es qué diseño de densidad, redundancia, refrigeración, red y seguridad convierte los derechos del sitio en un servicio vendible. El registro de evidencia debe comenzar con bases de diseño, diagramas unifilares, estudios térmicos, perfil de rack, resiliencia y especificaciones del cliente. Cada artículo requiere una fuente, fecha, propietario, jurisdicción y conciliación con el modelo del sitio. La demanda del mercado europeo y las redes limitadas proporcionan contexto. La evidencia específica del sitio aún controla la probabilidad, el cronograma y el reconocimiento del flujo de efectivo. [14][15]
El principal fallo es que el diseño genérico de las instalaciones puede no cumplir con la densidad de potencia o los requisitos de refrigeración de las cargas de trabajo objetivo AI. El modelo debe exponer la dependencia subyacente y el evento que la confirma o rechaza. Las estimaciones de la gestión pueden respaldar escenarios cuando se identifican como supuestos y permanecen separados de la evidencia observada.
La respuesta recomendada es valorar la capacidad frente a un producto de cliente definido y una ruta de modernización. Las opciones estratégicas y de desarrollo deben conservar sus propios supuestos de probabilidad, tiempo, capital y abandono. El comité de inversiones debería ver el valor en riesgo, el indicador observable más temprano y la intervención disponible antes de que se libere el capital.
11. Conciliar las adquisiciones y la preparación para la construcción
La cuestión de la decisión es si el diseño, los contratistas, los equipos de largo plazo, la mano de obra y las interfaces respaldan los costos y el cronograma. El registro de evidencia debe comenzar con el plan de adquisiciones, cotizaciones, contratos, plazos de entrega, mano de obra, logística, contingencias y programa de construcción. Cada artículo requiere una fuente, fecha, propietario, jurisdicción y conciliación con el modelo del sitio. La demanda del mercado europeo y las redes limitadas proporcionan contexto. La evidencia específica del sitio aún controla la probabilidad, el cronograma y el reconocimiento del flujo de efectivo. [16][17]
El principal fallo es que el valor del desarrollo puede suponer una disponibilidad de equipos y contratistas que no ha sido asegurada. El modelo debe exponer la dependencia subyacente y el evento que la confirma o rechaza. Las estimaciones de la gestión pueden respaldar escenarios cuando se identifican como supuestos y permanecen separados de la evidencia observada.
La respuesta recomendada es utilizar un costo y un cronograma ajustados al riesgo con puertas de adquisiciones. Las opciones estratégicas y de desarrollo deben conservar sus propios supuestos de probabilidad, tiempo, capital y abandono. El comité de inversiones debería ver el valor en riesgo, el indicador observable más temprano y la intervención disponible antes de que se libere el capital.
12. Demostrar la puesta en servicio y la aceptación operativa.
La cuestión de decisión es qué pruebas establecen que la electricidad, la refrigeración, los controles, la seguridad y el servicio al cliente funcionan según lo diseñado. El registro de evidencia debe comenzar con guiones de puesta en servicio, resultados de pruebas, defectos, certificaciones, aceptación del cliente e historial de incidentes. Cada artículo requiere una fuente, fecha, propietario, jurisdicción y conciliación con el modelo del sitio. La demanda del mercado europeo y las redes limitadas proporcionan contexto. La evidencia específica del sitio aún controla la probabilidad, el cronograma y el reconocimiento del flujo de efectivo. [14][18]
El principal fallo es que la capacidad mecánicamente completa puede considerarse operativa antes de la prueba y aceptación integradas. El modelo debe exponer la dependencia subyacente y el evento que la confirma o rechaza. Las estimaciones de la gestión pueden respaldar escenarios cuando se identifican como supuestos y permanecen separados de la evidencia observada.
La respuesta recomendada es reconocer el valor operativo sólo después de la evidencia de servicio requerida. Las opciones estratégicas y de desarrollo deben conservar sus propios supuestos de probabilidad, tiempo, capital y abandono. El comité de inversiones debería ver el valor en riesgo, el indicador observable más temprano y la intervención disponible antes de que se libere el capital.
13. Verificar la demanda del cliente y la conversión del contrato.
La cuestión de la decisión es qué compromisos ejecutados se vinculan a cada sitio, bloque de capacidad, fecha de entrega y especificación. El registro de evidencia debe comenzar con los acuerdos con los clientes, pedidos, crédito, hitos, equipamiento, aceptación, facturación y terminación. Cada artículo requiere una fuente, fecha, propietario, jurisdicción y conciliación con el modelo del sitio. La demanda del mercado europeo y las redes limitadas proporcionan contexto. La evidencia específica del sitio aún controla la probabilidad, el cronograma y el reconocimiento del flujo de efectivo. [19][20]
El principal fallo es que los oleoductos y las reservas pueden contarse como demanda contratada sin mínimos exigibles. El modelo debe exponer la dependencia subyacente y el evento que la confirma o rechaza. Las estimaciones de la gestión pueden respaldar escenarios cuando se identifican como supuestos y permanecen separados de la evidencia observada.
La respuesta recomendada es vincular el compromiso de cada cliente con el poder, el diseño, el capital y la aceptación. Las opciones estratégicas y de desarrollo deben conservar sus propios supuestos de probabilidad, tiempo, capital y abandono. El comité de inversiones debería ver el valor en riesgo, el indicador observable más temprano y la intervención disponible antes de que se libere el capital.
14. Modelo de utilización y renovación operativa.
La cuestión de la decisión es cómo la carga facturable, el precio, el margen, el plazo y la renovación crean efectivo actual. El registro de evidencia debe comenzar con medidores, facturas, recibos, vencimiento de contratos, niveles de servicio, créditos y cohortes de clientes. Cada artículo requiere una fuente, fecha, propietario, jurisdicción y conciliación con el modelo del sitio. La demanda del mercado europeo y las redes limitadas proporcionan contexto. La evidencia específica del sitio aún controla la probabilidad, el cronograma y el reconocimiento del flujo de efectivo. [19][21]
El principal fallo es que la capacidad operativa puede tener un valor débil cuando el precio, el margen, la concentración o la renovación son deficientes. El modelo debe exponer la dependencia subyacente y el evento que la confirma o rechaza. Las estimaciones de la gestión pueden respaldar escenarios cuando se identifican como supuestos y permanecen separados de la evidencia observada.
La respuesta recomendada es crear casos de renovación y efectivo a nivel de contrato. Las opciones estratégicas y de desarrollo deben conservar sus propios supuestos de probabilidad, tiempo, capital y abandono. El comité de inversiones debería ver el valor en riesgo, el indicador observable más temprano y la intervención disponible antes de que se libere el capital.
15. Capital separado de sostenimiento, conversión y expansión
La cuestión de decisión es qué gasto preserva el servicio actual, cumple contratos o crea capacidad futura. El registro de evidencia debe comenzar con estudios de condición, libros de gastos de capital, proyectos, contratos, cronogramas, permisos y contingencias. Cada artículo requiere una fuente, fecha, propietario, jurisdicción y conciliación con el modelo del sitio. La demanda del mercado europeo y las redes limitadas proporcionan contexto. La evidencia específica del sitio aún controla la probabilidad, el cronograma y el reconocimiento del flujo de efectivo. [16][22]
El principal fallo es que el capital de desarrollo puede excluir la confiabilidad, el cumplimiento o las obligaciones específicas del cliente. El modelo debe exponer la dependencia subyacente y el evento que la confirma o rechaza. Las estimaciones de la gestión pueden respaldar escenarios cuando se identifican como supuestos y permanecen separados de la evidencia observada.
La respuesta recomendada es clasificar cada elemento de capital por finalidad de efectivo y capa de valor. Las opciones estratégicas y de desarrollo deben conservar sus propios supuestos de probabilidad, tiempo, capital y abandono. El comité de inversiones debería ver el valor en riesgo, el indicador observable más temprano y la intervención disponible antes de que se libere el capital.
| Clase de capital | Objetivo | Tratamiento de valor |
|---|---|---|
| nutritivo | preservar el servicio operativo | deducir del efectivo operativo |
| cumplimiento | cumplir con el permiso y el código | requisito inevitable |
| fiabilidad | proteger la resiliencia | inversión ajustada al riesgo |
| conversión de clientes | entregar contrato ejecutado | costo de conversión contratado |
| desarrollo básico | crear capacidad encargada | costo de desarrollo |
| expansión | crear capacidad vendible futura | costo de crecimiento contingente |
Clasificación propuesta; La ingeniería del sitio controla el costo.

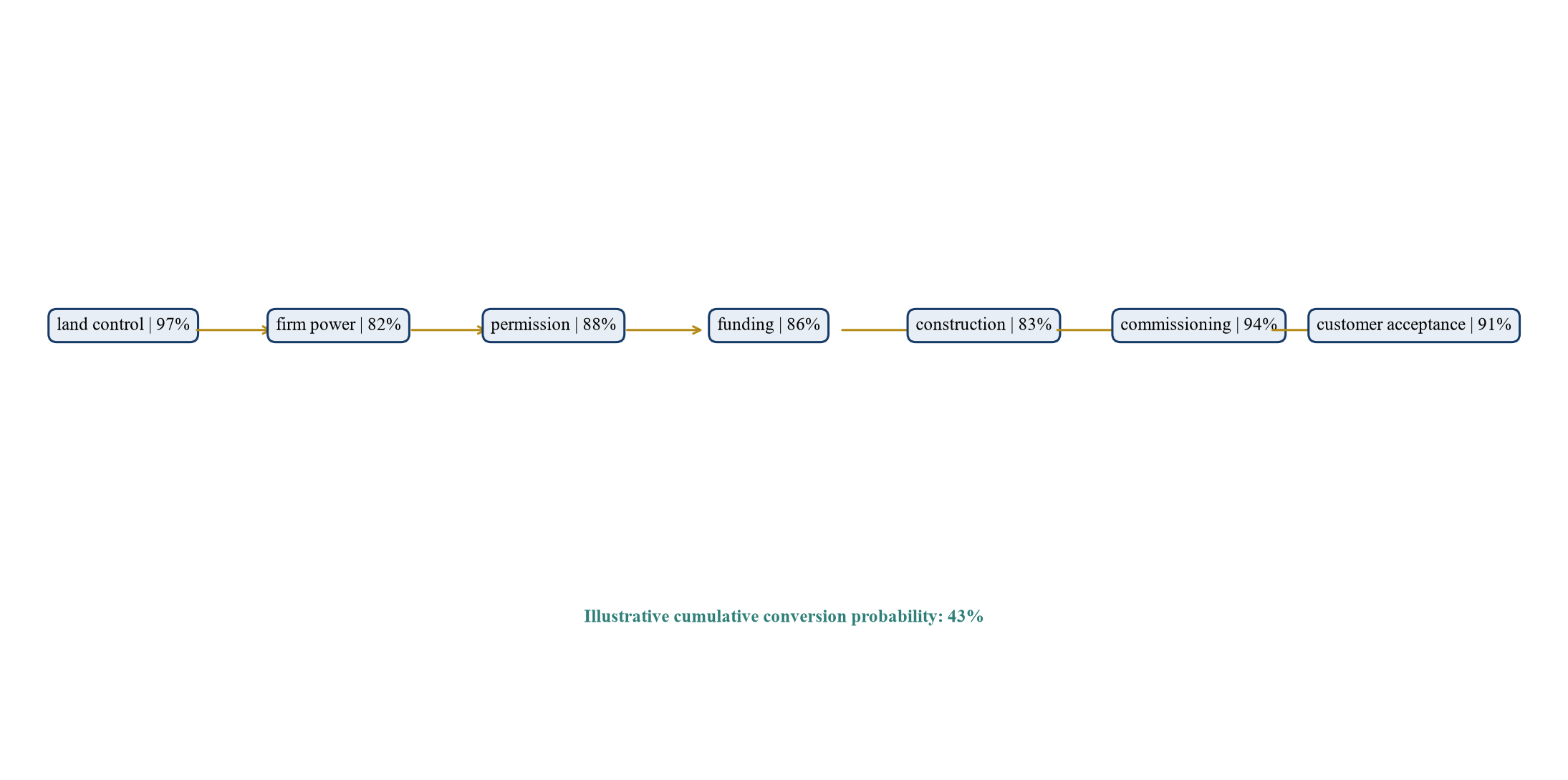

16. Construya el árbol de probabilidad de desarrollo.
La cuestión de la decisión es qué puertas legales, de red, de permisos, de diseño, de adquisiciones, de financiación, de construcción y de clientes quedan. El registro de evidencia debe comenzar con la evidencia del sitio, los resultados históricos, los hitos actuales, el desafío independiente y el cronograma. Cada artículo requiere una fuente, fecha, propietario, jurisdicción y conciliación con el modelo del sitio. La demanda del mercado europeo y las redes limitadas proporcionan contexto. La evidencia específica del sitio aún controla la probabilidad, el cronograma y el reconocimiento del flujo de efectivo. [2][23]
El principal fallo es que una probabilidad combinada puede ocultar una dependencia fatal casi binaria. El modelo debe exponer la dependencia subyacente y el evento que la confirma o rechaza. Las estimaciones de la gestión pueden respaldar escenarios cuando se identifican como supuestos y permanecen separados de la evidencia observada.
La respuesta recomendada es estimar la probabilidad condicional y el tiempo en cada puerta. Las opciones estratégicas y de desarrollo deben conservar sus propios supuestos de probabilidad, tiempo, capital y abandono. El comité de inversiones debería ver el valor en riesgo, el indicador observable más temprano y la intervención disponible antes de que se libere el capital.

Puertas condicionales ilustrativas; las probabilidades requieren evidencia específica del sitio.
| Puerta | Evidencia | Detener o rediseñar el disparador |
|---|---|---|
| tierra | control, acceso y duración | título no resuelto o plazo insuficiente |
| fuerza | entrega ejecutable y obras | sincronización especulativa o restricción fatal |
| permiso | diseño y condiciones aprobados | uso incompatible o atractivo material |
| fondos | fuentes comprometidas y contingencia | caso base no financiado |
| construcción | contratos ejecutables y cronograma | interfaz crítica sin resolver |
| cliente | compromiso ejecutivo y crédito | demanda no vinculante |
Ilustrativo; La evidencia específica del sitio determina la probabilidad.
17. Estimar el costo restante y programar la distribución.
La cuestión de la decisión es cómo los caminos centrales, retrasados y estresados afectan la financiación y el valor total. El registro de evidencia debe comenzar con evidencia de cantidad, precio, contrato, contingencia, escalamiento, interfaz y financiamiento. Cada artículo requiere una fuente, fecha, propietario, jurisdicción y conciliación con el modelo del sitio. La demanda del mercado europeo y las redes limitadas proporcionan contexto. La evidencia específica del sitio aún controla la probabilidad, el cronograma y el reconocimiento del flujo de efectivo. [16][17]
El principal fallo es que una fecha de finalización y un presupuesto pueden subestimar los retrasos y los costos correlacionados. El modelo debe exponer la dependencia subyacente y el evento que la confirma o rechaza. Las estimaciones de la gestión pueden respaldar escenarios cuando se identifican como supuestos y permanecen separados de la evidencia observada.
La respuesta recomendada es utilizar rangos probabilísticos de costos y cronogramas con correlaciones explícitas. Las opciones estratégicas y de desarrollo deben conservar sus propios supuestos de probabilidad, tiempo, capital y abandono. El comité de inversiones debería ver el valor en riesgo, el indicador observable más temprano y la intervención disponible antes de que se libere el capital.
18. Valorar la capacidad operativa actual
La cuestión de la decisión es cómo el servicio aceptado, el efectivo recaudado, las renovaciones y el capital sostenido respaldan el valor de la empresa. El registro de evidencia debe comenzar con la carga facturable, el efectivo del contrato, el costo operativo, el capital, los impuestos y el capital de trabajo. Cada artículo requiere una fuente, fecha, propietario, jurisdicción y conciliación con el modelo del sitio. La demanda del mercado europeo y las redes limitadas proporcionan contexto. La evidencia específica del sitio aún controla la probabilidad, el cronograma y el reconocimiento del flujo de efectivo. [19][21]
El principal fallo es que el valor de la cartera puede asignar múltiplos operativos a una capacidad que aún no produce efectivo. El modelo debe exponer la dependencia subyacente y el evento que la confirma o rechaza. Las estimaciones de la gestión pueden respaldar escenarios cuando se identifican como supuestos y permanecen separados de la evidencia observada.
La respuesta recomendada es utilizar cohortes de clientes y de capacidad en un modelo de flujo de efectivo descontado. Las opciones estratégicas y de desarrollo deben conservar sus propios supuestos de probabilidad, tiempo, capital y abandono. El comité de inversiones debería ver el valor en riesgo, el indicador observable más temprano y la intervención disponible antes de que se libere el capital.
19. Valor de la capacidad de conversión contratada
La cuestión de la decisión es cómo los compromisos ejecutados con el cliente se convierten en servicios facturables después del trabajo restante. El registro de evidencia debe comenzar con los términos del contrato, crédito al cliente, energía, construcción, puesta en servicio, capital y aceptación. Cada artículo requiere una fuente, fecha, propietario, jurisdicción y conciliación con el modelo del sitio. La demanda del mercado europeo y las redes limitadas proporcionan contexto. La evidencia específica del sitio aún controla la probabilidad, el cronograma y el reconocimiento del flujo de efectivo. [19][20]
El principal fallo es que la demanda firmada puede valorarse sin probabilidad de entrega, coste o solución para el cliente. El modelo debe exponer la dependencia subyacente y el evento que la confirma o rechaza. Las estimaciones de la gestión pueden respaldar escenarios cuando se identifican como supuestos y permanecen separados de la evidencia observada.
La respuesta recomendada es descontar el efectivo esperado después de todos los costos y riesgos de conversión. Las opciones estratégicas y de desarrollo deben conservar sus propios supuestos de probabilidad, tiempo, capital y abandono. El comité de inversiones debería ver el valor en riesgo, el indicador observable más temprano y la intervención disponible antes de que se libere el capital.
20. Tierra impulsada por el valor y capacidad de desarrollo
La cuestión de decisión es cómo los derechos sobre la tierra y el poder crean valor residual antes de las operaciones. El registro de evidencia debe comenzar con el control, la madurez de la red, la planificación, el diseño, el costo, el cronograma, la demanda, la financiación y el uso alternativo. Cada artículo requiere una fuente, fecha, propietario, jurisdicción y conciliación con el modelo del sitio. La demanda del mercado europeo y las redes limitadas proporcionan contexto. La evidencia específica del sitio aún controla la probabilidad, el cronograma y el reconocimiento del flujo de efectivo. [2][23]
El principal fallo es que el precio del terreno motorizado se puede fijar a través de un múltiplo de MW separado del efectivo y las obligaciones. El modelo debe exponer la dependencia subyacente y el evento que la confirma o rechaza. Las estimaciones de la gestión pueden respaldar escenarios cuando se identifican como supuestos y permanecen separados de la evidencia observada.
La respuesta recomendada es utilizar efectivo del sitio ponderado por probabilidad y análisis de opciones con capital restante explícito. Las opciones estratégicas y de desarrollo deben conservar sus propios supuestos de probabilidad, tiempo, capital y abandono. El comité de inversiones debería ver el valor en riesgo, el indicador observable más temprano y la intervención disponible antes de que se libere el capital.
21. Valorar la tierra estratégica y las primeras opciones de energía.
La cuestión de la decisión es cuándo las escasas ubicaciones y los derechos anticipados justifican el valor de la opción a pesar de un vencimiento limitado. El registro de evidencia debe comenzar con la duración de la tierra, la exclusividad, la posición en la cola, los usos competitivos, el costo de mantenimiento y los derechos de abandono. Cada artículo requiere una fuente, fecha, propietario, jurisdicción y conciliación con el modelo del sitio. La demanda del mercado europeo y las redes limitadas proporcionan contexto. La evidencia específica del sitio aún controla la probabilidad, el cronograma y el reconocimiento del flujo de efectivo. [7][9]
El principal fracaso es que las narrativas estratégicas pueden hacer que los derechos no exclusivos o que expiran parezcan permanentes. El modelo debe exponer la dependencia subyacente y el evento que la confirma o rechaza. Las estimaciones de la gestión pueden respaldar escenarios cuando se identifican como supuestos y permanecen separados de la evidencia observada.
La respuesta recomendada es fijar el precio de la opción, el costo de ejercicio, el vencimiento y la decisión de abandono. Las opciones estratégicas y de desarrollo deben conservar sus propios supuestos de probabilidad, tiempo, capital y abandono. El comité de inversiones debería ver el valor en riesgo, el indicador observable más temprano y la intervención disponible antes de que se libere el capital.
22. Normalizar los múltiplos del mercado
La cuestión de la decisión es cómo se comparan las evidencias de transacciones y de empresas públicas después de la etapa de capacidad, la geografía, los arrendamientos y el gasto de capital. El registro de evidencia debe comenzar con los valores revelados, las definiciones de capacidad, el efectivo operativo, el capital restante y las fechas. Cada artículo requiere una fuente, fecha, propietario, jurisdicción y conciliación con el modelo del sitio. La demanda del mercado europeo y las redes limitadas proporcionan contexto. La evidencia específica del sitio aún controla la probabilidad, el cronograma y el reconocimiento del flujo de efectivo. [24][25]
El principal fallo es que el valor no ajustado por MW puede transferir al sujeto la madurez y la escasez de otra cartera. El modelo debe exponer la dependencia subyacente y el evento que la confirma o rechaza. Las estimaciones de la gestión pueden respaldar escenarios cuando se identifican como supuestos y permanecen separados de la evidencia observada.
La respuesta recomendada es comparar capas de capacidad comparables y conciliarlas con DCF. Las opciones estratégicas y de desarrollo deben conservar sus propios supuestos de probabilidad, tiempo, capital y abandono. El comité de inversiones debería ver el valor en riesgo, el indicador observable más temprano y la intervención disponible antes de que se libere el capital.

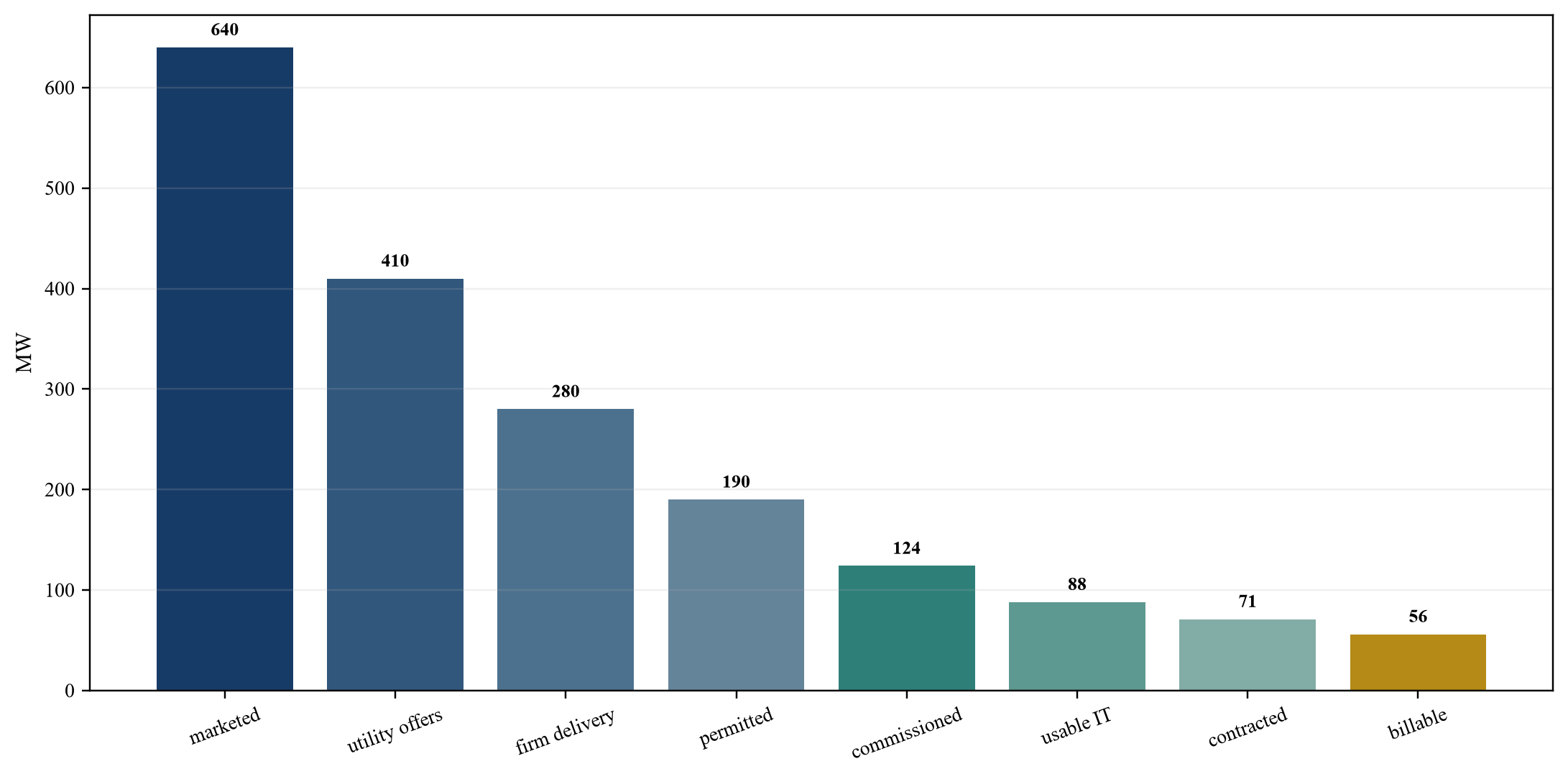

23. Aplicar el puente de cartera hipotético
La cuestión de la decisión es cómo 640 MW comercializados se convierten en 56 MW de servicio facturable y distintas capas de valor. El registro de evidencia debe comenzar con el libro mayor ilustrativo del sitio, derechos de energía, permisos, construcción, contratos y efectivo. Cada artículo requiere una fuente, fecha, propietario, jurisdicción y conciliación con el modelo del sitio. La demanda del mercado europeo y las redes limitadas proporcionan contexto. La evidencia específica del sitio aún controla la probabilidad, el cronograma y el reconocimiento del flujo de efectivo. [1][2]
El principal fracaso es que un denominador trataría las operaciones actuales y las opciones tempranas como equivalentes. El modelo debe exponer la dependencia subyacente y el evento que la confirma o rechaza. Las estimaciones de la gestión pueden respaldar escenarios cuando se identifican como supuestos y permanecen separados de la evidencia observada.
La respuesta recomendada es asignar capacidad, costo, probabilidad y valor por etapa. Las opciones estratégicas y de desarrollo deben conservar sus propios supuestos de probabilidad, tiempo, capital y abandono. El comité de inversiones debería ver el valor en riesgo, el indicador observable más temprano y la intervención disponible antes de que se libere el capital.

MW totalmente hipotético; Las cifras no describen una cartera identificada.
| Capa | megavatio | Requisito restante | Tratamiento de valor |
|---|---|---|---|
| tubería comercializada | 640 | evidencia a través de todas las puertas | ningún valor único |
| ofertas de servicios públicos | 410 | condiciones y trabajos de red | opción temprana |
| entrega contratada en firme | 280 | preparación del sitio y construcción | valor de la tierra motorizada |
| permitido | 190 | financiación y ejecución | valor de desarrollo |
| encargado crítico | 124 | configuración del cliente | capacidad operativa |
| facturable | 56 | margen, renovación y cobro | valor operativo |
Totalmente hipotético; Las cifras no describen una cartera identificada.

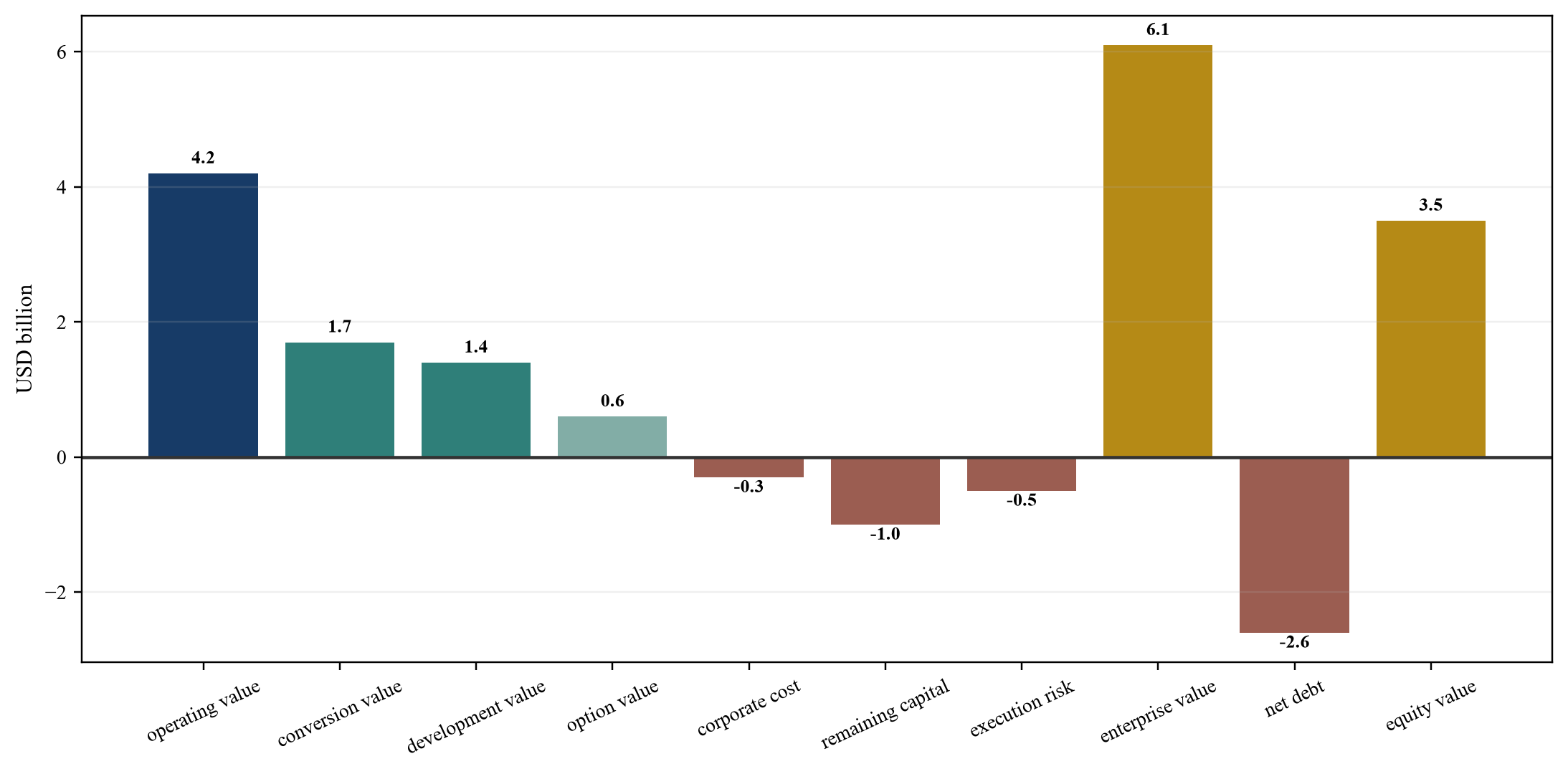

24. Unir el valor empresarial al valor accionario
La cuestión de la decisión es cómo los valores del sitio, los costos corporativos, la deuda, los arrendamientos, los impuestos, el capital comprometido y las contingencias alcanzan el valor para los accionistas. El registro de evidencia debe comenzar con los resultados de valoración, la estructura de capital, el efectivo, los arrendamientos, los compromisos y los ajustes de las transacciones. Cada artículo requiere una fuente, fecha, propietario, jurisdicción y conciliación con el modelo del sitio. La demanda del mercado europeo y las redes limitadas proporcionan contexto. La evidencia específica del sitio aún controla la probabilidad, el cronograma y el reconocimiento del flujo de efectivo. [21][26]
El principal fallo es que el valor empresarial principal puede ocultar la financiación que aún se necesita para crear activos operativos. El modelo debe exponer la dependencia subyacente y el evento que la confirma o rechaza. Las estimaciones de la gestión pueden respaldar escenarios cuando se identifican como supuestos y permanecen separados de la evidencia observada.
La respuesta recomendada es mostrar un puente transparente y liquidez a la baja. Las opciones estratégicas y de desarrollo deben conservar sus propios supuestos de probabilidad, tiempo, capital y abandono. El comité de inversiones debería ver el valor en riesgo, el indicador observable más temprano y la intervención disponible antes de que se libere el capital.

Totalmente hipotético USD miles de millones; Esta no es una opinión de valoración.

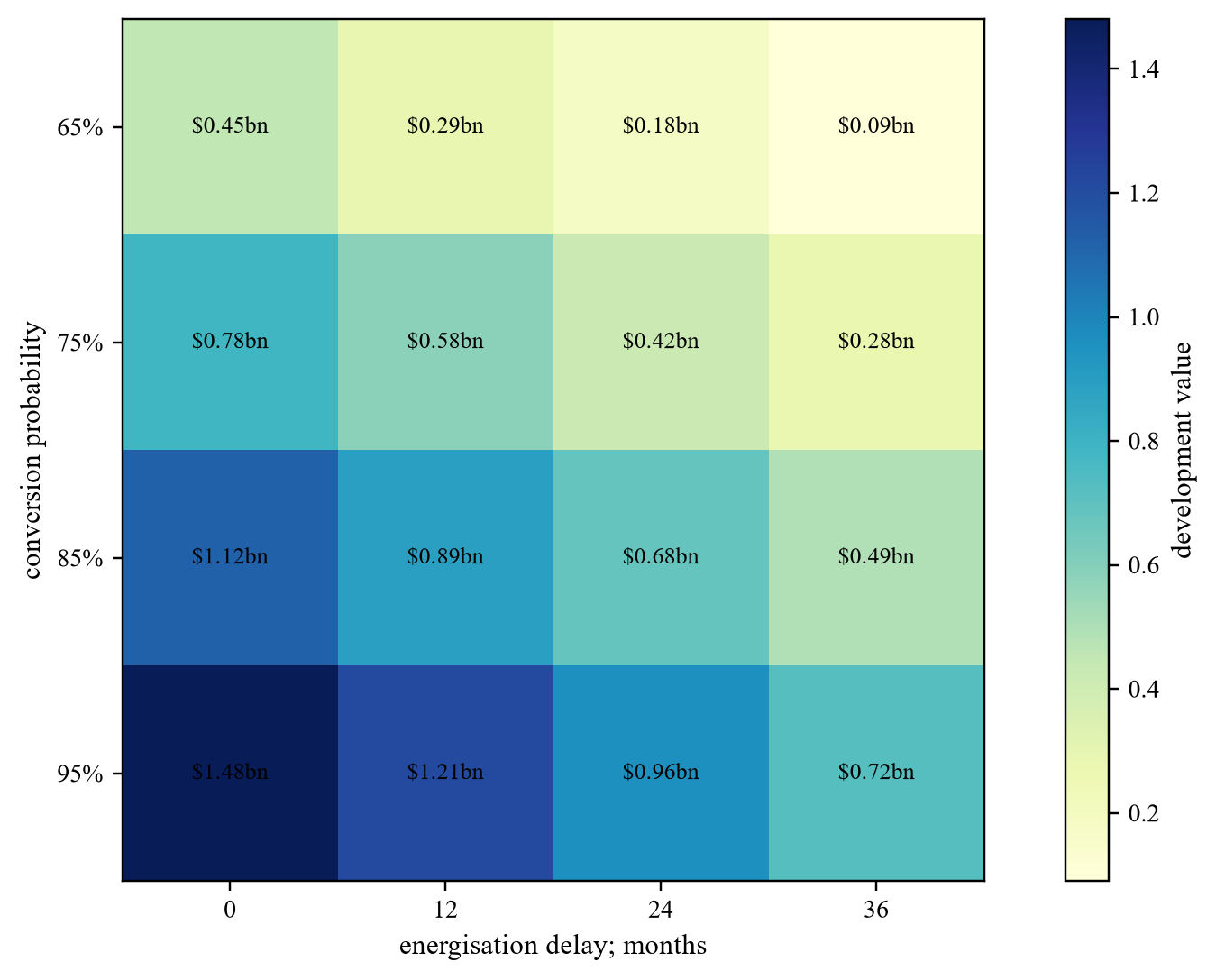

25. Retraso, coste y conversión del estrés
La cuestión de la decisión es qué casos de retraso de energía, permisos, gastos de capital, clientes y utilización generan pérdidas. El registro de evidencia debe comenzar con escenarios de árbol de probabilidad, distribución de costos, cronograma, financiamiento y convenios. Cada artículo requiere una fuente, fecha, propietario, jurisdicción y conciliación con el modelo del sitio. La demanda del mercado europeo y las redes limitadas proporcionan contexto. La evidencia específica del sitio aún controla la probabilidad, el cronograma y el reconocimiento del flujo de efectivo. [9][23]
El principal fallo es que las sensibilidades independientes pueden pasar por alto los fallos de financiación y de localización. El modelo debe exponer la dependencia subyacente y el evento que la confirma o rechaza. Las estimaciones de la gestión pueden respaldar escenarios cuando se identifican como supuestos y permanecen separados de la evidencia observada.
La respuesta recomendada es probar casos negativos coherentes a nivel de sitio y de cartera. Las opciones estratégicas y de desarrollo deben conservar sus propios supuestos de probabilidad, tiempo, capital y abandono. El comité de inversiones debería ver el valor en riesgo, el indicador observable más temprano y la intervención disponible antes de que se libere el capital.

Totalmente hipotético USD miles de millones; Esta no es una opinión de valoración.
26. Tamaño del financiamiento al vencimiento y al efectivo
La cuestión de decisión es qué capital, deuda de construcción, deuda de proyecto y reservas se ajustan a cada etapa de capacidad. El registro de evidencia debe comenzar con fuentes y usos, condiciones de retiro, seguridad, convenios, reservas y efectivo operativo. Cada artículo requiere una fuente, fecha, propietario, jurisdicción y conciliación con el modelo del sitio. La demanda del mercado europeo y las redes limitadas proporcionan contexto. La evidencia específica del sitio aún controla la probabilidad, el cronograma y el reconocimiento del flujo de efectivo. [20][26]
El principal fracaso es que la deuda de adquisición puede depender de capacidad no desarrollada que no produce ningún servicio de deuda. El modelo debe exponer la dependencia subyacente y el evento que la confirma o rechaza. Las estimaciones de la gestión pueden respaldar escenarios cuando se identifican como supuestos y permanecen separados de la evidencia observada.
La respuesta recomendada es hacer coincidir los instrumentos y la reducción con hitos verificados y efectivo resiliente. Las opciones estratégicas y de desarrollo deben conservar sus propios supuestos de probabilidad, tiempo, capital y abandono. El comité de inversiones debería ver el valor en riesgo, el indicador observable más temprano y la intervención disponible antes de que se libere el capital.
27. Traducir la diligencia en precio y protecciones.
La cuestión de decisión es qué ajuste, depósito en garantía, ganancia, hito, condición y pacto asignan la incertidumbre del desarrollo. El registro de pruebas debe comenzar con los hallazgos del sitio, los derechos del vendedor, el financiamiento, las soluciones y el plan posterior al cierre. Cada artículo requiere una fuente, fecha, propietario, jurisdicción y conciliación con el modelo del sitio. La demanda del mercado europeo y las redes limitadas proporcionan contexto. La evidencia específica del sitio aún controla la probabilidad, el cronograma y el reconocimiento del flujo de efectivo. [4][5]
El principal fallo es que las reservas de valoración pueden desaparecer de los documentos de transacción. El modelo debe exponer la dependencia subyacente y el evento que la confirma o rechaza. Las estimaciones de la gestión pueden respaldar escenarios cuando se identifican como supuestos y permanecen separados de la evidencia observada.
La respuesta recomendada es vincular cada dependencia material al valor, protección, propietario y plazo. Las opciones estratégicas y de desarrollo deben conservar sus propios supuestos de probabilidad, tiempo, capital y abandono. El comité de inversiones debería ver el valor en riesgo, el indicador observable más temprano y la intervención disponible antes de que se libere el capital.
28. Llegar a la decisión de inversión
La cuestión de la decisión es si el rango de valores, la financiación y las protecciones basados en evidencia justifican el compromiso. El registro de evidencia debe comenzar con el perímetro, el libro mayor de capacidad, los flujos de efectivo, la probabilidad, el capital, el financiamiento y el registro del directorio. Cada artículo requiere una fuente, fecha, propietario, jurisdicción y conciliación con el modelo del sitio. La demanda del mercado europeo y las redes limitadas proporcionan contexto. La evidencia específica del sitio aún controla la probabilidad, el cronograma y el reconocimiento del flujo de efectivo. [2][26]
El principal fallo es que el total de la cartera en tramitación puede desplazar la evidencia a nivel de sitio y el juicio fiduciario. El modelo debe exponer la dependencia subyacente y el evento que la confirma o rechaza. Las estimaciones de la gestión pueden respaldar escenarios cuando se identifican como supuestos y permanecen separados de la evidencia observada.
La respuesta recomendada es aprobar capas de valor separadas y un plan de desarrollo financiado basado en desencadenantes. Las opciones estratégicas y de desarrollo deben conservar sus propios supuestos de probabilidad, tiempo, capital y abandono. El comité de inversiones debería ver el valor en riesgo, el indicador observable más temprano y la intervención disponible antes de que se libere el capital.
| Decisión | Se requiere evidencia | Posible acción |
|---|---|---|
| valor operativo | efectivo facturable y renovaciones | aprobar o cambiar el precio |
| valor de conversión | contrato, potencia, capex y aceptación | financiación de hitos |
| valor de desarrollo | terreno, potencia, permiso, costo y probabilidad | retener como valor contingente |
| valor de la opción | exclusividad, caducidad y economía de ejercicio | preservar o abandonar |
| financiación | condiciones resistentes de efectivo y retiro | cambiar el tamaño o reestructurar |
| dependencia no resuelta | efectivo cuantificado y asignación legal | condición, depósito en garantía o rechazo |
Gobernanza propuesta; siguen siendo necesarias aprobaciones específicas para transacciones.
Fuentes
- Comisión Europea, *Eficiencia energética en centros de datos*. Lea la fuente principal
- Unión Europea, Directiva (UE) 2023/1791 sobre eficiencia energética. Lea la fuente principal
- Comisión Europea, Reglamento Delegado (UE) 2024/1364 sobre un sistema común de calificación de la Unión para centros de datos. Lea la fuente principal
- Comisión Europea, *Control de fusiones de la UE*. Lea la fuente principal
- Comisión Europea, *Reglamento sobre subvenciones exteriores*. Lea la fuente principal
- Comisión Europea, *Evaluación de Impacto Ambiental*. Lea la fuente principal
- Comisión Europea, *Uso del suelo y cambio de uso del suelo*. Lea la fuente principal
- Red Europea de Gestores de Sistemas de Transmisión de Electricidad, *Plan Decenal de Desarrollo de la Red*. Lea la fuente principal
- Agencia de Cooperación de Reguladores de Energía, *Infraestructura eléctrica y desarrollo de redes*. Lea la fuente principal
- Red europea de gestores de sistemas de transmisión de electricidad, *Evaluación europea de la adecuación de los recursos*. Lea la fuente principal
- Comisión Europea, *Plan de acción sobre redes europeas*. Lea la fuente principal
- Comisión Europea, *Emisiones industriales y seguridad*. Lea la fuente principal
- Comisión Europea, *Directiva Marco del Agua*. Lea la fuente principal
- Centro Común de Investigación de la Comisión Europea, *Código de conducta europeo para la eficiencia energética de los centros de datos*. Lea la fuente principal
- Agencia de Ciberseguridad de la Unión Europea, *Recursos de la Directiva NIS2*. Lea la fuente principal
- Eurostat, *Precios y costes de producción de la construcción*. Lea la fuente principal
- Banco Central Europeo, *Boletín Económico*. Lea la fuente principal
- Comisión Europea, *Reglamento sobre productos de construcción*. Lea la fuente principal
- Fundación IFRS, *NIIF 15 Ingresos de contratos con clientes*. Lea la fuente principal
- Fundación IFRS, *NIIF 9 Instrumentos Financieros*. Lea la fuente principal
- Fundación NIIF, *NIC 36 Deterioro del Valor de Activos*. Lea la fuente principal
- Fundación NIIF, *NIC 16 Propiedades, Planta y Equipo*. Lea la fuente principal
- Banco Europeo de Inversiones, *Ciclo de proyecto*. Lea la fuente principal
- Comisión de Bolsa y Valores de EE. UU., *presentaciones de Equinix, Inc.*. Lea la fuente principal
- Comisión de Bolsa y Valores de EE. UU., *presentaciones de Digital Realty Trust, Inc.*. Lea la fuente principal
- Autoridad Bancaria Europea, *Directrices para la originación y seguimiento de préstamos*. Lea la fuente principal
