Actions | Pharmaceutique et sciences de la vie

Localiser les médicaments dans le cadre du GCC : un manuel de capital et de partenariat

Un cadre de comité d'investissement pour relier la demande de produits, les droits, la réglementation, le transfert de technologie, la fabrication et l'accès des patients.

Une plateforme de médicaments GCC reliant les besoins des patients, les achats, le transfert de technologie, la fabrication qualifiée et le capital durable.
Réponse rapide

Structurez la localisation des médicaments GCC autour de la demande de produits, des licences, des achats, du transfert de technologie, des systèmes de qualité et du capital échelonné. Tous les montants travaillés et les résultats sont des hypothèses de gestion hypothétiques.

Résumé

La production locale de médicaments peut renforcer la résilience de l’offre, la capacité industrielle et l’accès lorsqu’un projet démarre avec un besoin de santé défini, une demande exécutable et une voie de transfert techniquement crédible. Elle peut absorber du capital sans créer de valeur durable lorsque l’ambition politique est directement convertie en capacité d’usine avant que la sélection des produits, l’accès au marché, les licences, les systèmes de qualité, la main-d’œuvre, les achats et l’économie des exportations n’aient été vérifiés. La localisation du GCC nécessite donc une décision intégrée en matière de capital et de partenariat plutôt qu'une décision de construction. Ce document développe un cadre de localisation de la demande d'accès pour les gouvernements, les investisseurs souverains, les sociétés pharmaceutiques, les family offices, les prêteurs et les sponsors industriels. Le cadre relie la priorisation des médicaments, la demande GCC, les marchés publics, l'autorisation de mise sur le marché, les droits de propriété intellectuelle et de licence, le transfert de technologie, l'état de préparation à la fabrication, les systèmes qualité, la main-d'œuvre, les services publics, la chaîne d'approvisionnement, la structure du capital et les performances post-lancement. Il traite le soutien à l'approvisionnement comme une preuve à documenter, et non comme un revenu présumé, et distingue l'emballage, la fabrication secondaire, le remplissage-finition, la production d'ingrédients pharmaceutiques actifs et la biofabrication avancée en fonction de leurs différentes exigences économiques et d'exécution. Le cas étudié est totalement hypothétique. Un promoteur évalue un portefeuille contenant des médicaments oraux à dose solide, des injectables stériles et un produit biologique. Le programme illustratif nécessite USD 248 million de capital et atteint une valeur nette centrale de USD 328 million après l'octroi de licences, la qualification des installations et la demande contractuelle par étapes. Un cas défavorable produit une valeur nette illustrative de USD 96 million lorsque l'enregistrement, le transfert de technologie et l'attribution des appels d'offres sont retardés alors que l'utilisation reste inférieure au plan. Tous les produits, volumes, prix, coûts, valeurs, calendriers et conditions de transaction sont des scénarios de gestion préparés à titre d'illustration. Il ne s’agit pas de données d’entreprise, de prévisions, de conseils juridiques, de conseils réglementaires ou de conseils en investissement.

Classement JEL : G24, G32, H51, I11, I18, L65, O32

Mots-clés : GCC localisation pharmaceutique, fabrication de médicaments, transfert de technologie, approvisionnement, licences, capital souverain, financement de projets, sécurité pharmaceutique, accès au marché, valorisation

Ce Matchpoint Insight présente l'édition Web de la recherche Matchpoint Partners. Le document de support contient le cadre complet, les structures, les exemples concrets et les sources.

Register Before Download   Découvrez notre pratique Equity

1. Définir la décision de localisation

La décision est de savoir si un portefeuille spécifique de médicaments peut être produit dans le GCC avec la qualité, la continuité et le coût requis tout en obtenant un retour sur investissement qui soutient le capital investi. La réponse doit déterminer la portée du produit, la forme du partenariat, le site, la séquence de transfert de technologie, la stratégie d'approvisionnement, le financement, le retrait du capital et les conditions dans lesquelles l'expansion se déroule. Un objectif politique peut soutenir une opportunité, mais il ne peut pas remplacer un dossier opérationnel exécutable.

Le mandat doit identifier le besoin en matière de santé, les juridictions cibles, les patients, les produits, les formes posologiques, les canaux de demande, la position en matière de propriété intellectuelle, le titulaire de l'autorisation de mise sur le marché, le propriétaire de la technologie, les étapes de fabrication, le site, les services publics, la main-d'œuvre, les contreparties aux achats et les marchés d'exportation prévus. La localisation peut signifier emballer des produits en vrac importés, produire des formes posologiques finies, fabriquer des substances médicamenteuses ou exploiter une plateforme complète de produits biologiques. Chaque choix comporte des exigences différentes en matière de capital, de compétences, de validation et de réglementation.

L'approbation doit spécifier le capital maximum engagé, la demande minimale contractée ou autrement prouvée, les étapes d'obtention de licence et de qualification, l'effet de levier autorisé, la réserve pour imprévus et les conditions pour les phases ultérieures. Le comité d'investissement devrait recevoir un dossier reliant la demande au niveau du produit aux calendriers de lots, aux revenus, à la marge brute, aux dépenses en capital, au fonds de roulement et au service de la dette.

2. Utilisez le cadre de localisation de la demande d'accès

Le cadre proposé comporte huit portes : priorité à la santé publique et au marché ; les preuves de la demande et de l'approvisionnement ; contrôle des droits et du partenariat ; parcours réglementaire et qualité ; préparation au transfert de technologie ; capacité de fabrication et de chaîne d’approvisionnement ; financement et répartition des risques ; et accès après le lancement. Chaque porte produit une constatation qui modifie la portée, le calendrier, la valeur ou la protection contractuelle.

Le cadre commence par les produits et les patients plutôt que par les bâtiments. Une installation peut être capable de produire une forme posologique sans avoir de droits sur le produit sélectionné, de dossier enregistré, de matériaux qualifiés, de méthodes d'analyse ou de demande suffisante. A l’inverse, un produit peut faire l’objet d’une forte demande tout en nécessitant un procédé que le site proposé ne peut qualifier économiquement. Le portefeuille et la plateforme doivent donc être conçus ensemble.

Un registre de preuves doit relier l'épidémiologie, les priorités en matière de médicaments essentiels, les achats historiques, les quantités soumissionnées, l'enregistrement des produits, les licences, les protocoles de transfert, les nomenclatures, les plans de validation, la main-d'œuvre, les services publics, les demandes de capitaux et le modèle financier. Cela empêche les équipes politiques, commerciales, techniques et financières d’utiliser des définitions différentes de la localisation ou de la préparation.

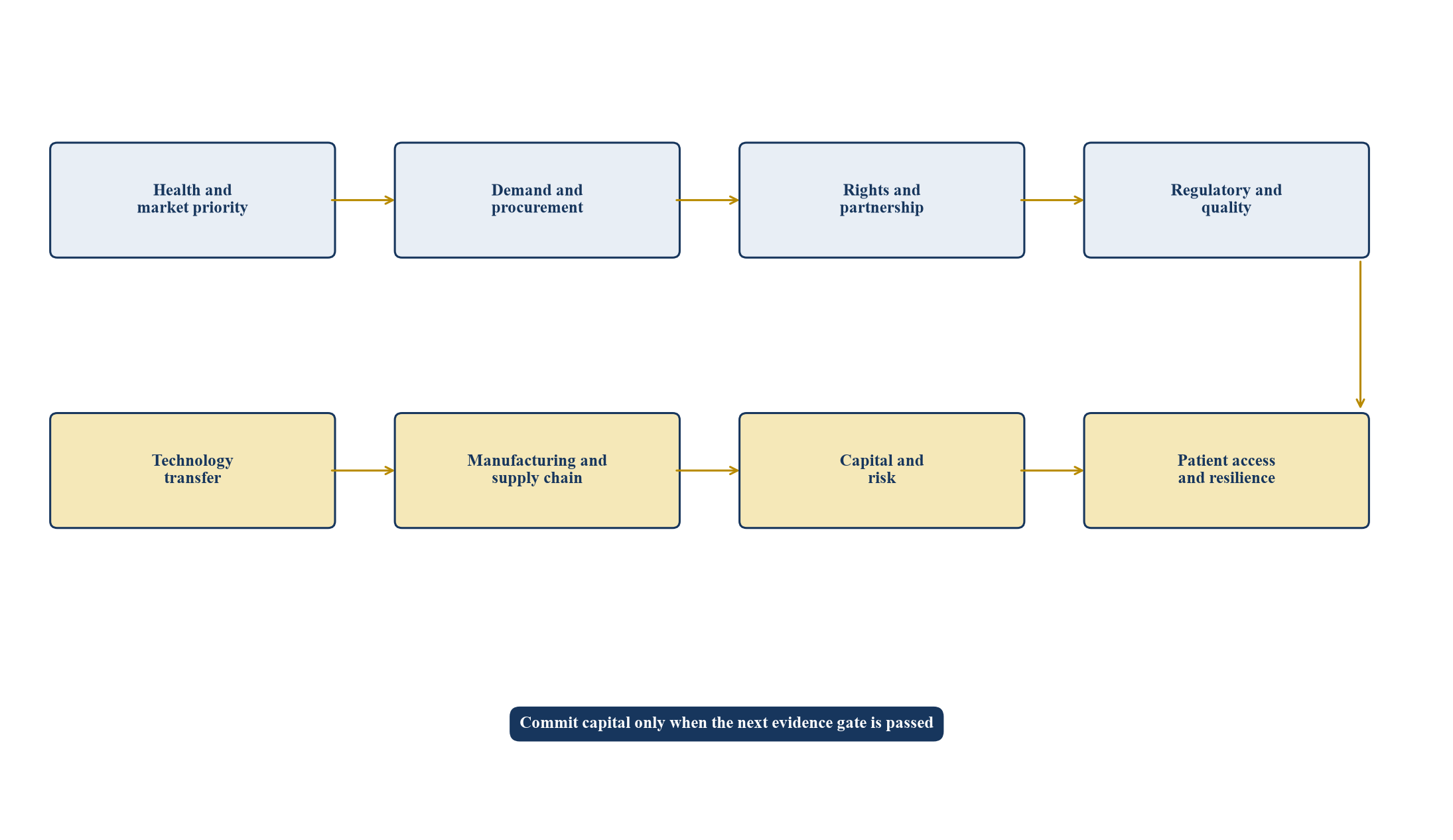

Figure 1. Cadre de localisation de la demande d'accès
Figure 1. Cadre de localisation de la demande d'accès
Chaque porte convertit l’ambition politique en une décision de capital et de partenariat fondée sur des données probantes.

3. Définir la localisation par étape de fabrication

La localisation doit être décrite par la transformation réelle effectuée au sein de la juridiction. L'emballage local peut améliorer la réactivité et créer une première capacité opérationnelle, même si une grande partie de la valeur du produit et des risques liés à l'approvisionnement peuvent rester à l'étranger. La fabrication secondaire peut inclure la formulation, le remplissage, la compression, l'enrobage, l'emballage et la libération. La fabrication de substances médicamenteuses ajoute des traitements chimiques ou biologiques avec des exigences techniques et environnementales sensiblement plus élevées.

Le promoteur doit créer une carte produit-processus indiquant où se déroulent les ingrédients actifs, les excipients, les conteneurs, les composants, les tests, la libération des lots et la distribution. Le contenu local doit être mesuré par la valeur ajoutée, les emplois qualifiés, le contrôle des étapes critiques, la résilience de l’offre et la capacité d’exportation. Un label local sur un produit fini ou presque fini importé fournit un résultat stratégique différent d'un processus dont les intrants critiques et la capacité de libération sont contrôlés au sein de la région.

L'étape choisie doit correspondre à l'objectif. Une continuité rapide pour un générique à grand volume peut soutenir un parcours étape par étape de l'emballage à la formulation. Un produit biologique peut nécessiter d'abord un remplissage-finition pendant que les capacités en amont, les méthodes d'analyse et la main-d'œuvre spécialisée sont développées. Le plan d'investissement doit indiquer quels risques sont réduits à chaque étape et lesquels restent dépendants de l'offre étrangère.

4. Hiérarchisez les médicaments grâce à un écran de produit transparent

La sélection des produits doit intégrer la priorité en matière de santé, la demande, le risque de pénurie, la dépendance aux importations, la faisabilité technique, les droits, la concurrence, les prix, les achats et le potentiel d'exportation. Un médicament peut être important mais inadapté à la première plateforme locale parce que la demande est trop faible, le processus est trop spécialisé ou les droits ne peuvent pas être garantis. Un produit à grand volume peut également s’avérer peu attrayant lorsque les prix d’appel d’offres ne couvrent pas une base de coûts locale conforme.

L'analyse doit utiliser des données au niveau du produit : unités annuelles, cycles de traitement, formes posologiques, dosages, tailles de conditionnement, fournisseurs, pays d'origine, prix d'achat, délais de livraison, pénuries, durée de conservation, besoins en matière de chaîne du froid et statut réglementaire. La demande doit être répartie entre les appels d'offres publics, les hôpitaux privés, les circuits de vente au détail, d'assurance et d'exportation. Les atouts et les formulations associés doivent être évalués ensemble car le changement et la validation peuvent affecter l’économie.

Le résultat devrait être un portefeuille classé avec une raison explicite d'inclusion, de report ou d'exclusion. Les premiers produits devraient créer une plate-forme utilisable, une demande crédible et une séquence de transfert gérable. Les produits ultérieurs peuvent approfondir les capacités une fois que le site, le système qualité et les relations commerciales ont démontré leurs performances.

5. Reconstruire la demande GCC plutôt que d’extrapoler les importations

La valeur des importations est un indicateur incomplet de la demande manufacturière locale. Cela peut inclure les marges des distributeurs, les produits brevetés à prix élevé, les cycles de stocks et les produits qu'une installation proposée ne peut pas fabriquer. La demande doit être reconstruite à partir des besoins des patients, de l’historique de consommation, des dossiers d’approvisionnement, des ventes par voie privée, des enregistrements de produits et d’une capture réaliste des parts de marché.

Le programme d'approvisionnement conjoint du Conseil de la santé GCC recherche des produits de haute qualité, des prix équitables, des quantités suffisantes et une continuité à partir de sources enregistrées, tout en soutenant également l'industrie pharmaceutique du Golfe et la sécurité des médicaments. [1]. Le catalogue unifié de NUPCO regroupe les besoins des secteurs de santé gouvernementaux saoudiens et est mis à jour par le biais de comités sectoriels. [2]. Ces systèmes fournissent une architecture de demande précieuse, mais l'inclusion dans le catalogue n'établit pas d'attribution ou d'engagement d'achat.

Le modèle doit distinguer les volumes adressables, qualifiés, soumissionnés, attribués et livrés. Il doit également tenir compte des cycles d'appel d'offres, de substitution, de politique de stocks, de révision des prix, des conditions de paiement et de la réponse de l'opérateur historique. Le dossier d’investissement doit utiliser les quantités engagées uniquement lorsque des preuves contraignantes les soutiennent et utiliser des scénarios pondérés en fonction des probabilités pour le reste.

6. Transformer la politique d’approvisionnement en demande bancable

Les marchés publics peuvent rendre la localisation accessible aux investissements lorsque les règles d’attribution, les quantités, la durée, les exigences de qualité et les mécanismes de tarification sont suffisamment clairs. Le soutien politique général crée une pertinence stratégique mais peut laisser les volumes et les prix exposés. Les prêteurs et les investisseurs en actions ont besoin du parcours contractuel allant d'un produit qualifié aux encaissements.

Le sponsor doit documenter l'éligibilité de l'offre, les préférences de contenu local, les garanties de soumission, la garantie de bonne exécution, les prix plafonds, les conditions-cadres, les obligations d'achat minimum, le pouvoir discrétionnaire d'annulation, le calendrier de paiement, les pénalités et la résiliation. Il doit identifier quelle entité achète, quelle entité paie et si l'attribution survit à un changement de budget, de formulaire ou de politique. La dépendance en matière d’approvisionnement devrait être visible comme un risque de concentration.

Une structure crédible peut combiner une demande de base dans un cadre défini, un potentiel concurrentiel grâce à des appels d’offres et des canaux privés ou d’exportation qui réduisent la dépendance à l’égard d’un seul acheteur. Le retrait du capital peut être lié à l’enregistrement, à la qualification en matière d’approvisionnement et aux étapes d’attribution. La transaction doit éviter de traiter un protocole d’accord ou une annonce politique comme un revenu contractuel.

Tableau 1. Hiérarchie des preuves de demande pour un investissement en localisation
Exiger des preuvesCe qu'il établitRisque restantTraitement de financement
Obligation d'achat fermeQuantité, mécanisme de prix et obligation de l'acheteurExécution, résiliation et paiementPeut soutenir le dossier de base de la dette après examen juridique
Attribution d’un cadre ou d’un appel d’offresÉligibilité et volume d’appels potentielCommandes réelles, budget et calendrierPondéré en fonction des probabilités jusqu'à l'émission des ordres
Inclusion dans un catalogue ou un formulaireLe produit est reconnu dans un système d'achatRécompense, prix et part de marchéDes preuves stratégiques, pas des revenus engagés
Consommation historiqueUtilisation observée et saisonnalitéSubstitution future et changement de politiquePrend en charge la plage de demande avec les cas de stress
Besoin épidémiologiqueExigence du patient et du traitementDiagnostic, accès, financement et adoptionPreuve d’opportunité à long terme
Plan d'enregistrement à l'exportationMarchés adressables et voie de dépôtAgrément, distributeur et concurrenceCas positif après une diligence spécifique au marché

Les preuves doivent être évaluées produit par produit et juridiction par juridiction.

7. Sélectionnez la juridiction et le site à travers une lentille produit

La sélection du site doit commencer par le portefeuille de produits et le modèle opérationnel. La décision doit tenir compte du processus réglementaire, de l’accès au marché, de la pertinence des marchés publics, des services publics, de la logistique, des autorisations environnementales, de la main-d’œuvre spécialisée, des liens avec la recherche, des incitations, du financement et de la capacité d’exporter. Les structures des zones franches, des zones continentales et des zones industrielles peuvent différer en termes de licences, de propriété, de douanes et d'accès au marché.

La politique industrielle UAE identifie les produits pharmaceutiques, la biotechnologie et les équipements médicaux parmi les secteurs prioritaires, et la Banque de développement des Émirats propose des produits de financement de la santé et de l'industrie. [3][4]. La politique saoudienne soutient la fabrication de médicaments génériques, biologiques, génétiques et de thérapies avancées grâce au rôle de la SFDA dans le programme national de développement industriel et de logistique. [5]. Ces signaux politiques devraient être traduits en autorisations, coûts et obligations spécifiques au produit.

Le modèle de site doit inclure la qualité de l'électricité, la production de secours, la qualité de l'eau, les eaux usées, la vapeur propre, les gaz, la chaîne du froid, les matières dangereuses, l'élimination des déchets et les terrains d'expansion. Le raccordement aux services publics et la capacité environnementale peuvent se situer sur le chemin critique. Le sponsor doit obtenir des exigences techniques et réglementaires écrites avant de finaliser les commandes d'aménagement ou d'équipement.

8. Choisissez le modèle de partenariat

Le partenariat devrait allouer la technologie, l'accès au marché, le capital, l'exécution et le contrôle aux parties les plus à même de les gérer. Les options comprennent des licences, une fabrication sous contrat, une coentreprise minoritaire, une coentreprise contrôlée, l'acquisition d'une installation existante, des accords de construction-exploitation-transfert et un investissement stratégique échelonné. La forme juridique doit suivre les dépendances de fonctionnement.

Le propriétaire de la technologie peut fournir des droits de dossier, des connaissances sur les processus, des méthodes d'analyse, une formation, des matériaux critiques et un soutien réglementaire. Le partenaire local peut fournir le capital, l'exécution du site, l'accès aux achats, la distribution, la coordination des parties prenantes et la main-d'œuvre. Chaque contribution nécessite des livrables mesurables, des normes d'acceptation, un calendrier et des solutions.

La gouvernance devrait réserver les décisions sur la portée des produits, la qualité, les dépôts réglementaires, le capital, les transactions avec les parties liées, les prix, les changements technologiques, les dividendes et la sortie. Les impasses, les changements de contrôle, les sanctions, la résiliation de la licence et l'échec du transfert devraient avoir des conséquences définies. Un partenariat qui ne peut pas fonctionner lorsque les intérêts divergent constitue un risque de financement.

9. Sécuriser les droits de propriété intellectuelle et de dossier

L'équipement de fabrication est insuffisant sans le droit de fabriquer, d'enregistrer et de vendre chaque produit. Le sponsor doit cartographier les brevets, l'exclusivité des données, les marques, le savoir-faire, le matériel biologique, les banques de cellules mères, les méthodes analytiques, les dossiers réglementaires et les droits territoriaux. Les droits doivent couvrir le GCC prévu et les marchés d'exportation, les étapes de fabrication et les améliorations futures.

La licence doit définir l'exclusivité, les sous-licences, le domaine, le territoire, la durée, les redevances, le prix de transfert, la performance minimale, les droits d'audit, la confidentialité, les améliorations, les obligations d'approvisionnement, la résiliation et la transition après la résiliation. Les rôles du titulaire de l’autorisation de mise sur le marché et du fabricant doivent être conformes à la législation locale et au modèle commercial. La propriété du produit doit rester claire en cas de défaut d'un partenaire.

Le dossier financier doit séparer les frais technologiques qui créent un droit d'exploitation durable des paiements récurrents qui varient en fonction des ventes. Un prix de transfert élevé pour les intrants essentiels peut éloigner la marge de l’entreprise locale. Les règles en matière de prix avec les parties liées, de change, de retenue à la source, de douane et de prix de transfert nécessitent un examen spécialisé.

10. Construire le parcours réglementaire avant le calendrier de l'usine

Le plan réglementaire doit identifier l'autorité, le demandeur légal, le titulaire de l'autorisation de mise sur le marché, l'enregistrement du site de fabrication, le dossier du produit, la certification BPF, les permis d'importation des matériaux, le processus de tarification, la pharmacovigilance et les obligations post-approbation. Chaque marché cible du GCC doit avoir son propre parcours, ses dépendances et ses propres délais.

Dans le UAE, l'Emirates Drug establishment fixe les exigences en matière de licence d'installation de fabrication, d'inspection BPF et d'autorisation de mise sur le marché des produits. Son processus publié pour les installations de fabrication comprend les approbations techniques, les plans d'ingénierie, les services publics, les autorisations environnementales, le personnel qualifié et l'inspection BPF. [6]. Son service d'autorisation de produits nécessite un dossier technique standard et identifie les fabricants locaux parmi les candidats éligibles. [7].

La grille des programmes doit fonctionner à rebours par rapport à l'offre commerciale. L'achèvement de la construction ne permet pas la vente. La qualification des équipements, la validation des processus, le transfert analytique, la stabilité, l'inspection, l'enregistrement du site, l'approbation du produit, la tarification et la qualification des offres peuvent suivre différentes séquences. Le modèle ne doit comptabiliser les revenus qu'une fois la chaîne applicable terminée.

11. Considérez le transfert de technologie comme un programme contrôlé

Le transfert de technologie déplace les connaissances sur les produits et les processus, les méthodes, les matériaux, la documentation et l'expertise d'une organisation ou d'un site à un autre. L'OMS décrit le transfert de technologie comme un processus collaboratif qui nécessite une approche écosystémique et spécifique à chaque pays. [8]. ICH Q10 inclut les transferts entre les sites de développement, de fabrication et de test au sein du cycle de vie pharmaceutique [9].

Le plan de transfert doit couvrir la connaissance du produit, les attributs de qualité critiques, les paramètres du processus, l'équivalence des équipements, les méthodes d'analyse, le nettoyage, l'emballage, la stabilité, la validation, les variations réglementaires, la formation et la vérification continue du processus. Il doit identifier l'unité d'envoi, l'unité de réception, les responsabilités en matière de qualité, les critères d'acceptation, les écarts et le contrôle des modifications.

Le sponsor doit planifier les lots de transfert en fonction de la capacité du site et des soumissions réglementaires. Plusieurs produits en concurrence pour les mêmes experts techniques ou équipements de qualification peuvent créer des retards cachés. Le paiement au propriétaire de la technologie peut être échelonné en fonction de livrables tels qu'une documentation complète, des lots d'ingénierie réussis, des méthodes validées, des dépôts réglementaires acceptés et une version commerciale.

12. Définir la plateforme de fabrication

L’installation doit être conçue autour d’une famille de produits défendables plutôt que d’un nombre maximum de formes posologiques possibles. Chaque technologie supplémentaire ajoute de la complexité en matière d'équipement, de services publics, de confinement, de nettoyage, d'analyse, de formation et de réglementation. L'accent mis sur la plate-forme peut améliorer l'exécution, même s'il doit laisser suffisamment de flexibilité pour les futurs produits.

Le schéma de processus doit couvrir la réception du matériel, la quarantaine, l'échantillonnage, la distribution, la fabrication, les tests en cours de processus, l'emballage, les tests en laboratoire, la libération, le stockage et la distribution. Les goulots d’étranglement se situent souvent en dehors de la chaîne de production principale. Une presse à comprimés rapide ne peut pas générer de production lorsque l'enrobage, l'emballage, la capacité du laboratoire ou la libération de qualité sont limités.

Le modèle de capacité doit utiliser des lots et des itinéraires de produits. Il doit inclure les règles de campagne, le changement, le nettoyage, la maintenance, la validation, le rendement, les rejets et les prises en charge de la qualité. La capacité n’est économiquement disponible que lorsque l’itinéraire complet, le personnel qualifié, les matériaux approuvés et les autorisations réglementaires sont en place.

13. Établir le système qualité comme un capital

Les systèmes de qualité déterminent si un établissement peut fabriquer, commercialiser et améliorer les médicaments de manière cohérente. Ils doivent être conçus avant la validation et dotés en personnel avant que la pression commerciale ne commence. ICH Q10 relie le développement pharmaceutique, le transfert de technologie, la fabrication commerciale et l'arrêt du produit via un système qualité de cycle de vie [9].

Le modèle opérationnel doit couvrir la responsabilité de la direction, la documentation, la formation, les enquêtes sur les écarts, les actions correctives et préventives, le contrôle des changements, la qualité des fournisseurs, les plaintes, les rappels, la pharmacovigilance, l'intégrité des données, la revue de direction et la revue de la qualité des produits. L’indépendance entre les décisions de production et de qualité doit être protégée en matière de gouvernance et de personnel.

Les coûts de qualité doivent être inclus dans le dossier central, y compris les systèmes, les laboratoires, la validation, la surveillance environnementale, les normes de référence, la stabilité, les audits et la formation continue. Un manque de ressources peut créer un EBITDA temporaire tout en affaiblissant la fiabilité des lots et la confiance des autorités réglementaires. L’évaluation doit reconnaître la capacité de qualité mature en tant qu’actif opérationnel.

14. Localiser la chaîne d'approvisionnement de manière sélective

La production locale peut rester exposée aux principes actifs, excipients, systèmes à usage unique, filtres, flacons, bouchons, étalons de référence et pièces détachées importés. Le sponsor doit cartographier chaque intrant critique par source, statut de qualification, délai de livraison, durée de conservation, commande minimum, devise, conditions de transport et substituabilité.

Localiser chaque entrée est rarement le premier objectif. La priorité doit être accordée aux intrants dont la perturbation arrête la production, dont le risque de transport est important ou dont l’économie locale devient viable pour plusieurs produits. Le double sourçage nécessite un travail technique et réglementaire ; un fournisseur alternatif ne peut pas être pris en compte tant qu'il n'est pas qualifié et approuvé.

La politique de stocks doit refléter le risque d’approvisionnement et la trésorerie. Le stock de sécurité peut renforcer la résilience tout en augmentant le risque d’expiration, de stockage et de fonds de roulement. Le modèle doit distinguer les matières premières, les travaux en cours, les stocks en quarantaine, les produits finis libérés et la réserve d'appel d'offres. La propriété et l’assurance doivent être claires à chaque étape.

15. Construire un plan de main-d’œuvre et de rétention des connaissances

La capacité de fabrication réside aussi bien dans les personnes que dans les équipements. Le plan doit quantifier les rôles dans la production, l'ingénierie, l'assurance qualité, le contrôle qualité, la microbiologie, la validation, les affaires réglementaires, la pharmacovigilance, la chaîne d'approvisionnement, la maintenance, les systèmes de données et la gestion. Les postes de spécialistes peuvent nécessiter de longs délais de recrutement et d’obtention de licences.

La formation doit progresser de la théorie à la pratique supervisée et à la démonstration des compétences. Le personnel propriétaire de la technologie peut soutenir le transfert, mais l'organisation locale doit être capable d'enquêter sur les écarts, de gérer le changement, de maintenir les méthodes et de former les cohortes ultérieures. Les connaissances doivent être capturées dans des documents contrôlés et des routines opérationnelles plutôt que de rester entre les mains de quelques individus.

Les mécanismes de rétention devraient prendre en compte les parcours professionnels, l'accréditation technique, la succession, la conception des incitations et la localisation des droits de décision. Le budget doit inclure la transition des expatriés si nécessaire et une période réaliste de chevauchement du personnel. Une réduction rapide du support de transfert peut laisser une installation qualifiée sans système d’exploitation autonome.

16. Mettre en scène le capital autour des preuves

Un programme de localisation contient des pools de capitaux distincts : terrains et travaux habilitants ; bâtiment et salles blanches ; services publics; équipements de production et de laboratoire; systèmes numériques; validation; licences; transfert de technologie; personnel préopératoire; inventaire; et le fonds de roulement commercial. Chaque pool présente des risques de timing, de récupération et d'exécution différents.

Le capital devrait être libéré en fonction d’étapes qui réduisent l’incertitude. La première étape peut financer les droits, la conception, l’engagement réglementaire et la planification du transfert. Les étapes ultérieures peuvent suivre la capacité confirmée du service public, la conception détaillée, les spécifications de l'équipement, les preuves d'approvisionnement, les livrables du partenaire et les conditions de financement. L’expansion peut suivre la validation et la demande observée.

Le conseil d'administration doit maintenir une estimation à l'achèvement qui comprend les engagements, les ordres de modification, les devises, les droits, les retards, les coûts du propriétaire et les imprévus. Les rapports de projet doivent séparer les coûts irrécupérables du capital encore à risque. L’existence de coûts irrécupérables ne devrait pas obliger à poursuivre les investissements lorsque la demande, les droits ou les preuves d’exécution se détériorent.

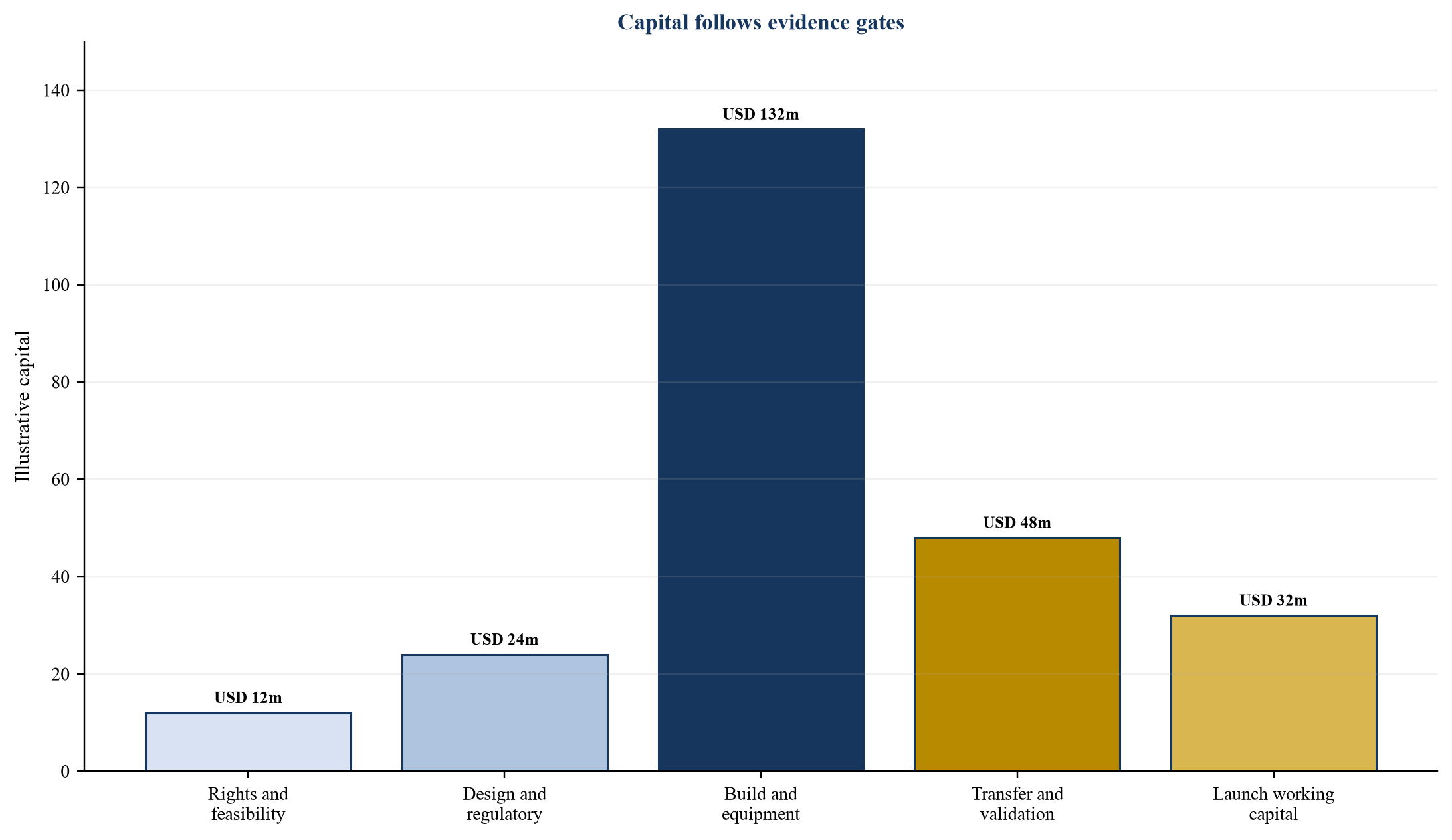

Figure 2. Illustration d’une libération de capital par étapes pour une plateforme de médicaments GCC
Figure 2. Illustration d’une libération de capital par étapes pour une plateforme de médicaments GCC
Les valeurs sont des millions USD hypothétiques et ne représentent pas un projet observé.

17. Adapter le financement à la période de risque

Le risque de développement précoce et de transfert nécessite généralement des capitaux propres, du capital de sponsor ou un financement stratégique. La dette senior devient plus supportable lorsque les droits, la construction, la qualification, la demande et les flux de trésorerie sont suffisamment prouvés. Le financement d’équipements, les facilités des banques de développement, les lignes de fonds de roulement, les crédits à l’exportation et les conditions des fournisseurs peuvent soutenir des actifs ou des phases spécifiques.

La structure de financement doit reconnaître que les retards réglementaires peuvent retarder les revenus tandis que les intérêts et les coûts d'exploitation perdurent. Les délais de grâce et les intérêts capitalisés doivent être basés sur un chemin critique réaliste. Le dimensionnement de la dette devrait utiliser la production qualifiée, les prix exécutables, le fonds de roulement et les flux de trésorerie à la baisse plutôt que la capacité nominale.

La garantie peut inclure les actifs du projet, les créances, les comptes, les actions, les assurances, les contrats importants et les droits en vertu d'accords directs. Les prêteurs doivent comprendre si les licences technologiques, les contrats d’approvisionnement et les approbations de produits restent en vigueur après leur mise en vigueur ou un changement de contrôle. Un montage financier ne peut pas être plus fort que les droits qui permettent au projet de fonctionner.

Le financement doit également être adapté à la devise et à la durée. Les équipements importés, les frais technologiques et les matériaux critiques peuvent créer une exposition aux devises étrangères alors que les ventes sont libellées dans les devises GCC. Le modèle doit identifier les couvertures naturelles, les intérêts fixes et variables, les hypothèses de refinancement et le moment auquel le financement de la construction ou du transfert se transforme en dette d'exploitation. Les coûts de couverture appartiennent au cas central lorsque les expositions sont significatives.

Les facilités de fonds de roulement nécessitent leur propre logique de base d’emprunt. Les créances peuvent provenir d'acheteurs publics dont les processus de paiement sont longs, tandis que les stocks peuvent inclure des stocks de validation à rotation lente ou des produits à durée de conservation limitée. Un prêteur peut escompter des stocks non approuvés, mis en quarantaine ou à courte date. Le promoteur devrait donc calculer la disponibilité des actifs éligibles plutôt que de supposer qu'un solde comptable du fonds de roulement peut être entièrement financé.

Tableau 3. Source de capital et alignement des risques
Source de capitauxUtilisation la mieux adaptéePreuve requiseLimite principale
Sponsor ou capital stratégiqueDroits, développement, transfert et contingenceFonds engagés et gouvernanceSeuil de dilution et de retour
Capital souverain ou de développementCapacité stratégique et actifs de longue duréeMandat politique, jalons et additionnalitéObligations de performance et processus d’approbation
Projet senior ou dette d’entrepriseActifs qualifiés et flux de trésorerie prévisiblesAchèvement, sécurité, demande et service de la detteTolérance limitée au risque de transfert et de demande
Financement d’équipement ou d’exportationActifs de production importés identifiésContrat fournisseur, assurance et réceptionNe finance pas la plateforme d’exploitation complète
Ligne de fonds de roulementCréances et stocks éligiblesBase d'emprunt, contrôles et recouvrementsExclut les actifs inéligibles ou à rotation lente
Conditions du fournisseur ou du propriétaire de la technologieÉquipements, licences et paiements de transfertJalons de livraison et d’acceptation exécutoiresRisque de concentration et de résiliation des contreparties

La disponibilité et les conditions dépendent de la diligence du projet, du sponsor, de la juridiction et du prêteur.

18. Allouer du capital souverain et stratégique

La participation du gouvernement et des États souverains peut fournir un capital patient, une coordination des infrastructures, un alignement des marchés publics et une crédibilité stratégique. Il devrait avoir un mandat commercial et politique défini. Des objectifs peu clairs peuvent créer des attentes contradictoires en matière de prix, de dividendes, d’emploi, d’exportations et de soutien continu.

Les documents d'investissement doivent indiquer les engagements en capital, définir les conditions, la gouvernance, les questions réservées, les droits d'information, les mesures de performance et la sortie. Le soutien politique doit être distingué des obligations juridiquement contraignantes. Lorsqu’une incitation dépend du contenu local, de l’emploi ou de la production, la méthode de mesure et les conséquences du déficit doivent être documentées.

Le capital stratégique peut absorber les risques précoces lorsque le projet crée une valeur publique que le financement privé ne peut pas pleinement capter. Le conseil d'administration doit toujours mesurer l'accès aux produits, la continuité de l'approvisionnement, la capacité technique et la performance financière. Une mesure transparente protège à la fois l’objectif public et l’entreprise d’une subvention indéfinie sans apprentissage.

L'investisseur public doit définir la capacité supplémentaire créée par sa participation. Il peut s’agir d’un médicament qui autrement reste exposé à une route d’importation fragile, d’une technologie de fabrication prenant en charge plusieurs produits, d’une plateforme de formation ou d’une infrastructure qui améliore les transferts futurs. Le dossier doit identifier qui en profite, combien de temps le soutien est nécessaire et quels résultats permettent à l’entreprise de fonctionner à des conditions commerciales.

La planification de la sortie devrait commencer dès l’investissement. Les voies possibles incluent les dividendes, la vente stratégique, la cotation sur le marché public, le transfert à un propriétaire industriel à long terme ou le maintien de la propriété souveraine. Chaque voie dépend d’une gouvernance mature, de performances auditées, de droits durables et d’un historique de qualité. Une hypothèse de sortie ne devrait pas nécessiter une prime de valorisation que le plan d’exploitation n’a pas gagnée.

19. Modèle économique unitaire par produit

Les moyennes du portefeuille peuvent masquer des produits qui consomment de la capacité ou du fonds de roulement sans couvrir leur coût total. Le modèle doit calculer le prix, les remises, les matériaux, les redevances, le coût de conversion, le coût de qualité, la distribution, la sécurité d'appel d'offres, les créances et les stocks par produit et canal. La taille des lots, le rendement et le changement devraient déterminer les coûts.

Les prix peuvent être limités par la politique publique, les appels d’offres, les assurances ou les prix de référence. Le promoteur doit vérifier si les mécanismes de préférence locale compensent une échelle initiale plus petite ou si le projet a besoin d'un marché plus large. Les prix à l'exportation doivent inclure l'enregistrement, la marge du distributeur, le fret, les droits et l'emballage spécifique au marché.

Le dossier du produit doit montrer la contribution à l'utilisation observée et cible. Il doit également indiquer le coût des pénuries, des lots échoués, des expirations et des retards de sortie. Un produit qui semble rentable à l’état stable peut détruire des liquidités au cours d’une longue période de montée en puissance. Le séquençage du portefeuille doit donc allier marge avec rapidité et fiabilité de qualification.

20. Construire une valorisation cohérente

L'évaluation doit commencer après le cas opératoire et non à partir d'un multiple pharmaceutique général. Le modèle doit séparer les flux de trésorerie distribuables existants, la valeur créée par la qualification, le volume soutenu par les achats, les exportations et la capacité du terminal. Chaque composante doit avoir sa propre probabilité, son calendrier et ses propres exigences en capital.

Les flux de trésorerie actualisés peuvent capturer des investissements échelonnés et de longues périodes de montée en puissance. Les multiples de sociétés comparables et de transactions peuvent tester le résultat à l’état stable lorsque la composition des activités, les droits, la maturité en matière de qualité, la croissance et l’intensité capitalistique sont comparables. Le coût de remplacement peut éclairer la valeur des actifs mais n’établit pas la valeur bénéficiaire. Une nouvelle installation sans droits, sans demande ou qualification peut valoir moins que son coût de construction.

Le cas final doit refléter le cycle de vie du produit, la concurrence, les prix, le capital de maintenance et la durabilité des licences et des partenariats. Il ne faut pas supposer que chaque produit initial demeure indéfiniment. Une plateforme premium nécessite la preuve que l’organisation peut ajouter des produits à plusieurs reprises sans coût ni retard disproportionnés.

Tableau 2. Cas hypothétiques de localisation centrale et négative
MesureBoitier centralCas négatifPrincipale raison de la différence
Capital engagé total248276Retard, revalidation et fonds de roulement supplémentaire
Chiffre d'affaires de la cinquième année286171Calendrier des appels d’offres et volume qualifié inférieur
Cinquième année EBITDA5419Utilisation, prix et coûts de transfert en double
Dette nette à la date d'évaluation112146Conversion de trésorerie et dépassement plus lents
Valeur d'entreprise440242Des revenus inférieurs et un risque plus élevé
Valeur des capitaux propres32896Valeur d'entreprise moins dette nette
Utilisation qualifiée68%42%Délai d’inscription et de transfert

Tous les chiffres sont des scénarios de gestion illustratifs en millions de USD, sauf indication contraire.

21. Synchronisation des contraintes, pas seulement marge en régime permanent

Le timing est la principale source de variation de valeur. Un retard de six mois peut ajouter des coûts d'intérêt, de personnel, de validation, d'inventaire et de fournisseur tout en retardant l'éligibilité de l'offre. Plusieurs approbations dépendantes peuvent créer un retard non linéaire lorsqu'une fenêtre de soumission manquée fait passer le projet au cycle d'approvisionnement suivant.

Le modèle doit contenir un calendrier intégré pour les droits, la conception, la construction, les services publics, l'équipement, le transfert, la validation, l'inspection, l'enregistrement du produit, la tarification, l'approvisionnement et le lancement. Les flux de trésorerie doivent faire référence aux dates d'étape de ce calendrier. Un calendrier optimiste distinct ne devrait pas déterminer la valorisation.

Les scénarios doivent combiner des événements liés. Un retard de transfert peut nécessiter un approvisionnement importé continu, des équipes en double, une stabilité supplémentaire, une revalidation et un calendrier d'approvisionnement révisé. L’inconvénient devrait montrer une liquidité minimale, une marge de manœuvre et des fonds propres supplémentaires requis pour mener à bien le programme.

22. Protéger la valeur grâce aux conditions de transaction

Les documents de transaction et de partenariat doivent attribuer les risques à la partie capable de les contrôler ou d'en prouver la preuve. L’examen d’une technologie, d’actions ou d’une installation existante peut être différé jusqu’à ce que les droits, dossiers, lots de transfert, approbations réglementaires, attributions d’appels d’offres ou performances opérationnelles soient obtenus.

Les représentations doivent couvrir le titre, les droits, les dossiers, les données, la qualité, l'historique réglementaire, la fourniture de produits, les contrats, les litiges, les sanctions, la fiscalité et la propriété intellectuelle. Des indemnisations spécifiques peuvent être appropriées pour les responsabilités identifiées. Les clauses devraient régir les opérations avant la clôture, la communication réglementaire, le soutien au transfert, les engagements en capital et l'accès aux dossiers.

L’aide à la résiliation est indispensable lorsque l’entreprise locale dépend d’un partenaire stratégique. Les documents doivent traiter de l'approvisionnement continu, de l'inventaire, des données, des dépôts réglementaires, de la formation, des licences de transition et de la communication avec les clients. Un remède qui paierait des dommages sans préserver l’approvisionnement en médicaments pourrait s’avérer commercialement inadéquat.

23. Planifier l’accès au marché et la distribution

La fabrication locale ne crée pas automatiquement un accès au marché. La société exploitante doit garantir l'enregistrement du produit, la tarification, le remboursement le cas échéant, la capacité du distributeur, les appels d'offres, l'adoption par les hôpitaux, la pharmacovigilance et l'exécution fiable. Le parcours commercial doit être conçu à côté de l’installation.

Le sponsor doit cartographier les décideurs et les preuves pour chaque canal. Les appels d'offres publics peuvent donner la priorité au prix, à la qualité, à la continuité et au contenu local. Les hôpitaux privés et les assureurs peuvent exiger des travaux sur les formulaires, les cliniques et les contrats. Les canaux de vente au détail nécessitent une portée de distribution, un inventaire et une promotion conformes aux règles applicables. Les marchés d'exportation ajoutent des représentants locaux et des dépôts spécifiques à chaque juridiction.

Les accords de distribution doivent définir le territoire, le canal, l'inventaire, les niveaux de service, les données, l'autorité en matière de tarification, la conduite marketing, les plaintes relatives aux produits, les rappels et la résiliation. Le fabricant local doit conserver suffisamment de données sur la demande pour planifier la production et évaluer les performances du canal. Une distribution exclusive sans performances mesurables peut bloquer l’accès aux produits.

24. Concevoir des opérations résilientes

La résilience nécessite des capacités, des stocks, des alternatives qualifiées, des services publics, des cybercontrôles et des droits de décision. L'entreprise doit identifier les points de défaillance uniques parmi les fournisseurs, les équipements, les laboratoires, les personnes, les systèmes, le transport et la libération des lots. Il devrait fixer des objectifs de relance et financer les mesures nécessaires pour les atteindre.

La planification de la continuité des activités doit inclure des utilitaires de sauvegarde, des pièces de rechange critiques, une logistique alternative, des décisions d'urgence en matière de qualité, la récupération des données, des options de fabrication réciproques et une communication avec les autorités et les acheteurs. Un deuxième site ou fournisseur n’est utile que lorsque le produit, la méthode et le parcours réglementaire sont qualifiés.

Le conseil d'administration doit surveiller la résilience à l'aide d'indicateurs avancés tels que la performance des fournisseurs, la couverture des stocks, les retards de maintenance, la récurrence des écarts, l'arriéré des laboratoires, les postes vacants du personnel et les tests de récupération. Les dépenses de résilience devraient être visibles dans le scénario d’exploitation plutôt que traitées comme un coût optionnel après le lancement.

25. Gouverner le programme dans toutes les institutions

La localisation des médicaments couvre la santé, l'industrie, l'investissement, la finance, l'environnement, les services publics, les douanes, les achats et l'éducation. Un sponsor peut perdre du temps lorsque les responsabilités sont réparties et que les décisions sont séquencées de manière informelle. Un bureau de programme doit conserver un chemin critique, un registre de décisions et un ensemble de preuves.

La gouvernance doit distinguer l’indépendance réglementaire de la coordination des projets. Les autorités doivent appliquer leur mandat pendant que le bureau du programme coordonne les soumissions, les dépendances et les réponses. L'escalade doit résoudre les interfaces non résolues sans affaiblir les exigences de qualité ou réglementaires.

Le comité de pilotage doit comprendre le sponsor, le partenaire technologique, l'opérateur et les bailleurs de fonds concernés. Il doit examiner la sécurité, la qualité, les droits, le calendrier, le capital, la demande, la main-d'œuvre et les risques. Les décisions doivent identifier les propriétaires, les dates d'échéance et les effets sur le cas approuvé. Les annonces publiques devraient suivre les preuves plutôt que les précéder.

26. Utilisez une feuille de route de mise en œuvre basée sur des étapes

La feuille de route devrait commencer par la sélection des produits, les droits et la demande de preuves. Le concept et la conception du site peuvent ensuite procéder à un engagement réglementaire précoce. La conception détaillée, l’achat d’équipement et la construction doivent suivre une portée contrôlée. Le transfert de technologie, la validation, l’inspection et l’approbation des produits doivent être intégrés au calendrier d’approvisionnement.

Les jalons doivent avoir des critères d’acceptation. La réalisation mécanique est différente de la qualification des équipements ; la qualification des équipements est différente de la validation des processus ; la validation du processus est différente de la version commerciale. Un rapport du conseil d’administration qui combine ces étapes en un seul pourcentage d’achèvement peut masquer le véritable écart de préparation.

Le programme doit préserver les imprévus du calendrier concernant l’examen des autorités, les équipements importés, les services publics, les lots de transfert et la stabilité. Les mesures de redressement doivent être décidées avant que les retards ne consomment toutes les éventualités. Les phases ultérieures du portefeuille devraient rester facultatives jusqu'à ce que la première plateforme démontre sa qualité et ses performances commerciales.

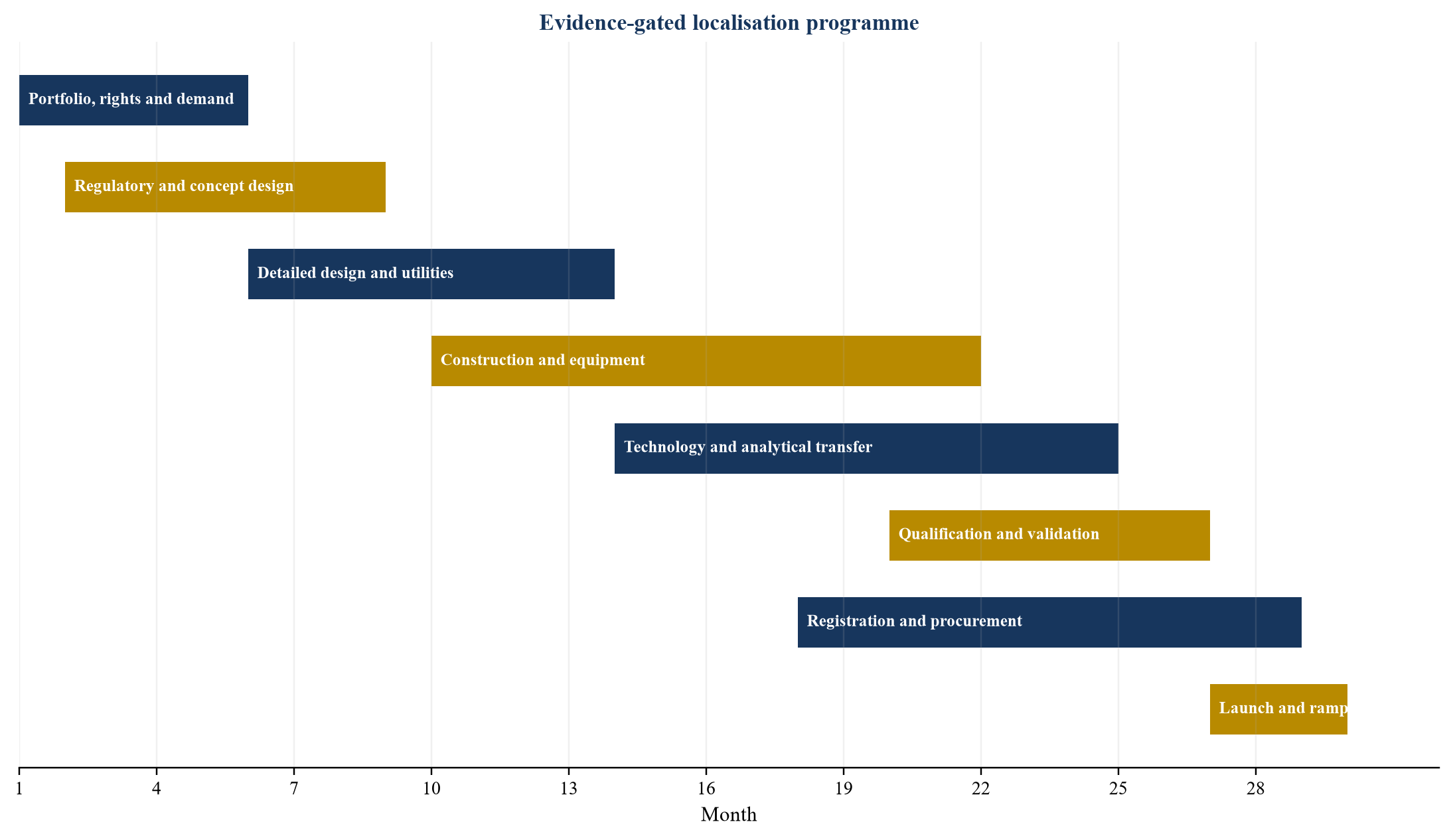

Figure 3. Feuille de route illustrative de localisation des médicaments sur trente mois
Figure 3. Feuille de route illustrative de localisation des médicaments sur trente mois
Le calendrier est donné à titre indicatif et dépend des exigences en matière de produit, de site, d’autorité, de transfert et d’approvisionnement.

27. Mesurer les résultats après le lancement

Les rapports post-lancement doivent relier les résultats stratégiques et financiers. Les mesures peuvent inclure des produits locaux enregistrés, des cours de traitement fournis, une livraison à temps, des événements de pénurie, le succès des lots, le délai de sortie, la valeur ajoutée locale, les emplois qualifiés, le développement des fournisseurs, les exportations, les revenus, le EBITDA, la conversion en espèces et le retour sur capital investi.

Les définitions doivent rester stables. Les pourcentages de localisation doivent identifier le numérateur, le dénominateur et les étapes de fabrication incluses. La résilience de l’offre doit être testée au moyen de preuves de service et de rétablissement. L’emploi doit distinguer le travail temporaire dans la construction des rôles qualifiés durables. Les objectifs d’exportation devraient être soutenus par des enregistrements et des ventes.

Le conseil d'administration doit comparer les performances réelles avec les performances approuvées, cas par produit. La variance doit identifier le prix, le volume, la composition, le rendement, les temps d'arrêt, la qualité, les matériaux, le fonds de roulement, le transfert et le calendrier. L'allocation du capital doit répondre aux preuves ; les lignes qui réussissent peuvent se développer tandis que les produits faibles sont restructurés, transférés ou abandonnés.

L’accès des patients doit être surveillé parallèlement à la production manufacturière. Une usine peut respecter son plan de production alors que les produits restent indisponibles en raison de contraintes de prix, de distribution, de prescription ou d’approvisionnement. La direction doit rapprocher les lots libérés, les unités vendues, les unités livrées et les traitements dispensés. Il devrait enquêter sur les causes des pénuries et montrer si la production locale a raccourci la reprise ou a simplement modifié la localisation des stocks.

Les mesures de capacités devraient également vérifier si les connaissances deviennent institutionnelles. Les mesures peuvent inclure la proportion d'écarts étudiés sans assistance externe, les méthodes maintenues par les équipes locales, les améliorations de processus approuvées, les inspections réussies, les responsables techniques locaux et le temps requis pour introduire le prochain produit. Ces indicateurs montrent si la plateforme peut répéter la localisation plutôt que de dépendre indéfiniment du partenaire d'origine.

28. Exécuter une diligence intégrée

La diligence doit combiner les domaines de travail liés au marché, aux achats, à la réglementation, à la qualité, à la technique, à la propriété intellectuelle, à la finance, à la fiscalité, au juridique, à l’environnement, à la cybersécurité, à la main-d’œuvre et aux partenaires. Un registre central des problèmes doit relier chaque constatation au calendrier, aux revenus, aux coûts, à la trésorerie, à la valeur, aux documents et aux actions opérationnelles.

L’équipe doit comparer les déclarations officielles et celles des partenaires aux documents sources. L’opportunité d’approvisionnement doit concilier les catalogues, les appels d’offres, l’utilisation historique et les conditions d’attribution. La capacité technologique doit concilier les dossiers de transfert complets et les exigences du site. Les réclamations relatives aux installations doivent être rapprochées des dessins, de l'équipement, des services publics, de la qualification et des preuves réglementaires.

L’importance relative doit refléter l’approvisionnement en médicaments. Un problème financier modeste peut devenir important s’il interrompt un produit critique, invalide des données ou retarde l’approbation. Chaque numéro doit enregistrer des preuves, les produits concernés, le confinement, l'action à long terme, le coût, le propriétaire, la date et les conséquences de la transaction.

29. Présenter la décision du comité d’investissement

Le document du comité doit commencer par l'autorité demandée, le portefeuille de produits, le partenariat, le site, le capital, le financement, la liquidité minimale et les conditions de tirage. Il doit montrer les preuves de la demande, les droits, la voie réglementaire, la séquence de transfert, la capacité qualifiée, le système qualité, la main-d'œuvre et la chaîne d'approvisionnement.

Le dossier financier doit séparer les revenus d’importation ou de distribution, les revenus de fabrication locale, le volume soutenu par les achats, les perspectives d’exportation et les incitations. L’inconvénient devrait être un retard, une utilisation moindre, une pression sur les prix, une validation supplémentaire et un fonds de roulement. Les sources et les utilisations doivent correspondre au calendrier et aux engagements de financement.

La recommandation doit attribuer à chaque risque non résolu une portée, une étape, un prix, une contrepartie conditionnelle, un engagement, une condition, une réserve ou une action post-clôture. L'approbation doit revenir au comité lorsque la portée du produit, le partenaire, les droits, l'approvisionnement, le capital, le financement ou le calendrier changent au-delà des tolérances définies.

Tableau 4. Matrice de décision du comité d'investissement de localisation
Porte de décisionPreuve requiseEssai d'homologationRéponse en cas d'échec du test
Priorité produitBesoin de santé, demande, pénurie et examen techniqueLe portefeuille répond à un besoin défini à une échelle viableSupprimer ou reporter les produits faibles
DemandeAchats, appels d'offres, récompenses et preuves de canalisationLe volume de base est exécutableMettre en place des capitaux ou réduire la capacité
DroitsLicence, dossier, territoire et droits de transitionL'entreprise peut fabriquer, enregistrer et vendreRenégocier avant de s’engager
RéglementaireVoie d'autorité, BPF et plan produitLe chemin critique est documenté et doté de ressourcesCalendrier et financement du rephase
TransfertPackage complet, experts et tests de recetteLe site peut recevoir et soutenir le processusLier les paiements aux jalons de transfert
FinanceSources, liquidité à la baisse et marge de covenantLe programme peut se terminer sous stressAjouter des capitaux propres, réserver ou réduire la portée

Les seuils doivent être adaptés aux produits, aux juridictions et au partenariat.

30. Prendre la décision

Un investissement de localisation de médicaments GCC peut être réalisé lorsque le portefeuille répond à un besoin défini en matière de santé et de marché, que la demande est soutenue par des preuves d'approvisionnement et de distribution, que les droits autorisent la fabrication et la vente, que les voies de réglementation et de transfert sont exécutables et que l'établissement peut atteindre la qualité requise avec le capital et la main-d'œuvre financés. Les scénarios central et défavorable devraient tous deux préserver l’achèvement en toute sécurité et la continuité de l’approvisionnement.

Le sponsor doit organiser, redimensionner ou rejeter le programme lorsque la demande est ambitieuse, que les droits sont incomplets, que le propriétaire de la technologie ne peut pas fournir le package de transfert, que les services publics ou la main-d'œuvre ne sont pas disponibles, que le calendrier omet les dépendances en matière d'approbation ou que le financement repose sur des liquidités stables avant la qualification. Ces résultats devraient modifier le capital à risque et ne pas simplement figurer dans un registre des risques.

La décision finale doit identifier les preuves susceptibles d'annuler l'approbation avant chaque tirage au sort. Les changements dans les achats, les droits sur les produits, les exigences en matière d'autorité, la capacité des partenaires, l'équipement, les résultats de transfert ou le financement doivent être acheminés vers les propriétaires responsables et le modèle d'évaluation. Un processus de réduction daté maintient l’investissement connecté aux faits actuels.

Le cas de localisation le plus solide est celui d’un produit spécifique et coordonné institutionnellement. Il indique quels médicaments sont nécessaires, qui les achètera, qui détient les droits, comment les connaissances sont transférées, où la qualité est contrôlée, quels capitaux sont engagés et comment les patients reçoivent le produit. Les conseillers spécialisés en matière de réglementation, technique, qualité, juridique, fiscalité, propriété intellectuelle et financement doivent examiner les preuves et les accords applicables.

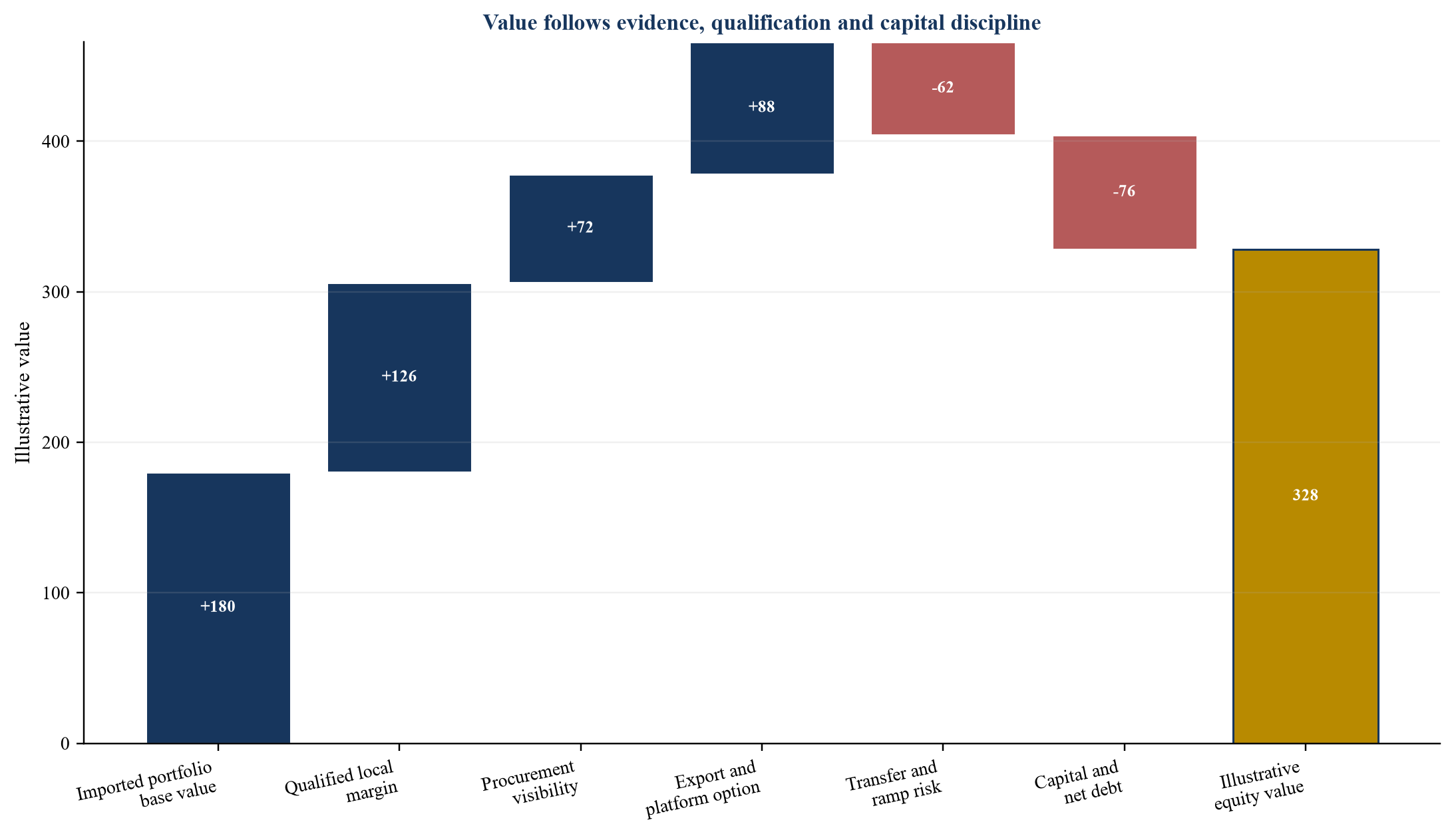

Figure 4. Illustration du pont de valeurs de localisation
Figure 4. Illustration du pont de valeurs de localisation
Les valeurs sont des millions de USD hypothétiques et ne représentent pas des données de marché ni une opinion d'équité.

Sources

  1. Conseil de la santé du Golfe, programme d'approvisionnement conjoint et calendrier d'appel d'offres 2026. Lire la source principale
  2. Société nationale d'approvisionnement unifiée, catalogue unifié pour les produits pharmaceutiques. Lire la source principale
  3. Ministère de l’Industrie et des Technologies avancées des Émirats arabes unis, stratégie Operation 300Bn. Lire la source principale
  4. Banque de développement des Émirats, Financement des soins de santé dans le UAE. Lire la source principale
  5. Saudi Food and Drug Authority, SFDA dans le cadre du programme national de développement industriel et de logistique. Lire la source principale
  6. Emirates Drug establishment, délivre une licence pour une installation de fabrication de produits médicaux. Lire la source principale
  7. Emirates Drug establishment, délivrance d’une autorisation de mise sur le marché d’un médicament ou d’un produit biopharmaceutique. Lire la source principale
  8. Organisation mondiale de la santé, Facilitation du transfert de technologie pour la production locale. Lire la source principale
  9. Conseil international pour l'harmonisation, système de qualité pharmaceutique ICH Q10. Lire la source principale
  10. Organisation mondiale de la santé, Forum mondial de la production locale, Abu Dhabi, 2025. Lire la source principale
  11. Assemblée mondiale de la Santé, Résolution WHA74.6, Renforcer la production locale de médicaments et d'autres technologies de la santé pour améliorer l'accès. Lire la source principale
  12. Organisation mondiale de la santé, Production pharmaceutique et transfert de technologie connexe, rapport panoramique. Lire la source principale
  13. Bureau régional de l'Organisation mondiale de la santé pour la Méditerranée orientale, Production locale de médicaments et de vaccins de qualité. Lire la source principale
  14. Emirates Drug establishment, fabrication locale de produits pharmaceutiques humains à Make it in the Emirates 2026. Lire la source principale
  15. Emirates Drug establishment, permis d'importation d'articles et de produits médicaux. Lire la source principale
  16. Autorité saoudienne des aliments et des médicaments, Stratégie nationale de biotechnologie et biofabrication. Lire la source principale
  17. Autorité saoudienne des produits alimentaires et pharmaceutiques, Guide des bonnes pratiques de fabrication des produits médicaux. Lire la source principale
  18. Conseil de la santé du Golfe, rapport annuel 2024. Lire la source principale
  19. Conseil international pour l'harmonisation, ICH Q9(R1) Gestion des risques liés à la qualité. Lire la source principale
  20. Conseil international pour l'harmonisation, ICH Q12 Considérations techniques et réglementaires pour la gestion du cycle de vie des produits pharmaceutiques. Lire la source principale
  21. Organisation mondiale de la santé, Assurance qualité des produits pharmaceutiques, bonnes pratiques de fabrication et inspection, 10e édition. Lire la source principale
  22. Organisation mondiale du commerce, Accord sur les aspects des droits de propriété intellectuelle qui touchent au commerce. Lire la source principale
Questions, réponses

Localisation de médicaments dans le GCC : questions fréquemment posées

Le programme devrait commencer par un besoin de santé au niveau du produit, une demande exécutable, des droits et une voie réglementaire. L’étendue de l’installation et le capital devraient suivre ces conclusions.

L’inclusion dans un catalogue ou un formulaire établit la pertinence au sein d’un système d’achat. Les revenus bancables nécessitent des preuves plus solides, telles que des obligations d'achat exécutoires, des quantités attribuées ou des commandes émises, soumises à un examen juridique et de crédit.

La première étape doit correspondre aux besoins en produits, aux capacités techniques, aux droits et aux aspects économiques. L'emballage, la fabrication secondaire, le remplissage-finition, la production de substances médicamenteuses et de produits biologiques créent chacun une valeur et un risque d'exécution différents.

Les paiements peuvent être échelonnés en fonction d'une documentation complète, de méthodes acceptées, d'un personnel formé, de lots réussis, de dépôts réglementaires et d'une version commerciale. La structure exacte dépend du produit et de l'accord.

Un partenariat finançable a des droits clairs, des contributions mesurables, des responsabilités en matière de qualité, une gouvernance, des engagements en capital, des étapes de performance, une aide à la résiliation et un chemin exécutable vers les rentrées de fonds.

Elle doit être mesurée à l’aide de résultats politiques et commerciaux définis, notamment l’accès, la continuité de l’approvisionnement, la capacité technique, la valeur ajoutée locale, l’emploi qualifié, les exportations et la performance financière.

Le scénario le plus important combine généralement un retard de réglementation ou de transfert avec un volume d’approvisionnement inférieur, un fonds de roulement supplémentaire et le maintien de coûts d’exploitation fixes. Ces effets doivent être modélisés ensemble.

Le conseil d'administration doit surveiller l'accès aux produits, les performances de l'approvisionnement, le succès des lots, le délai de sortie, la récurrence des écarts, la concentration des achats, l'utilisation qualifiée, le fonds de roulement, l'achèvement du capital et le retour sur capital investi.

Cette publication est une information générale destinée à un public professionnel. Il ne s’agit pas de conseils d’investissement, juridiques ou fiscaux, ni d’une offre ou d’une sollicitation. Les lecteurs doivent vérifier les exigences juridiques, réglementaires et fiscales actuelles auprès de conseillers qualifiés.
