1. Définir la décision d’investissement comme une décision de corridor
La décision centrale est de savoir si un système connecté de commercialisation des minéraux peut être achevé, produire un produit qualifié et générer des flux de trésorerie résilients. Le gisement reste fondamental, mais il ne constitue qu'un nœud. La récupération du traitement, la disponibilité des réactifs, la qualité de l’énergie, les droits d’eau, la capacité de transport, la manutention portuaire, la qualification des clients et l’accès au commerce déterminent si la production vendable parvient à un acheteur payant.
Le périmètre d’investissement doit donc inclure tout actif et contrat dont la défaillance peut arrêter la production ou empêcher la vente. Un corridor peut concerner une seule entreprise, plusieurs véhicules à usage spécial ou être une propriété publique et privée. La propriété juridique est moins importante pour le test opérationnel que le contrôle, l’applicabilité, le calendrier et la capacité. Un chemin de fer tiers peut être aussi crucial sur le plan économique qu’un concentrateur en propriété exclusive.
Le document du conseil d'administration doit indiquer le produit, les marchés de destination, le débit annuel prévu, le profil de montée en puissance, l'infrastructure requise, les sources de financement et la date à laquelle l'ensemble du système deviendra opérationnel. Il convient d'identifier la dépendance la plus faible, le capital nécessaire pour y remédier et la partie qui supporte le retard ou la sous-performance. L'approbation devrait être conditionnelle à ce que le système complet réponde à une norme de preuve commune.
Les perspectives relatives aux minéraux critiques pour 2026 rendent cette vision du système commercialement pertinente. La concentration du raffinage reste élevée, les investissements ont diminué en 2025 et la capacité annoncée en aval reste à la traîne dans plusieurs chaînes de valeur minières. [1][2]. Le Groupe de la Banque mondiale et d’autres banques multilatérales de développement ont par conséquent souligné que l’énergie, les transports, la logistique, la connectivité numérique, l’eau et le développement fondé sur les corridors font partie intégrante des chaînes de valeur minières. [3].
2. Utiliser un système d'investissement de corridor de traitement à huit portes
La charpente comporte huit portes : preuves minérales et métallurgiques ; acceptation du produit et du marché ; couloir physique complet ; capacité et intégrité de l’interface ; autorisations environnementales et sociales; contrats commerciaux; capacité de financement et liquidité à la baisse ; et une exécution maîtrisée. Chaque porte a un propriétaire de preuve nommé, un challenger indépendant, une autorité d'approbation et une condition d'arrêt.
La première porte confirme la ressource, la réserve, le plan minier, la métallurgie, la récupération et la variabilité. La seconde prouve que le produit visé peut répondre aux spécifications de l'acheteur et que le délai de qualification est reflété dans le planning. Le troisième cartographie l'itinéraire physique du mien au client. Le quatrième réconcilie la capacité et le timing sur chaque nœud. Le cinquième teste les permis, l'eau, les terres, la communauté, la biodiversité, les émissions, les résidus et la fermeture. La sixième évalue les contrats de prélèvement, de péage, d’électricité, d’eau et de logistique. Le septième dimensionne le capital et la liquidité selon des scénarios courants. La porte finale contrôle l'intégration, la mise en service et le transfert.
Les portes devraient fonctionner à travers un registre d’hypothèses et un modèle intégré. Si l’hypothèse de récupération d’une raffinerie change, le débit minier, la demande d’énergie, la consommation d’eau, la manipulation des résidus, les volumes logistiques et les revenus doivent être mis à jour ensemble. Un corridor ne peut pas être approuvé via des modèles distincts utilisant des dates ou des capacités incohérentes.
Le système de décision est conçu pour exposer précocement le risque de dépendance. Un projet ne devrait pas réussir car chaque axe de travail est plausible individuellement. Il réussit lorsque les interfaces sont prouvées, que le chemin critique est crédible et qu’il existe un remède financé pour combler les lacunes prévisibles.

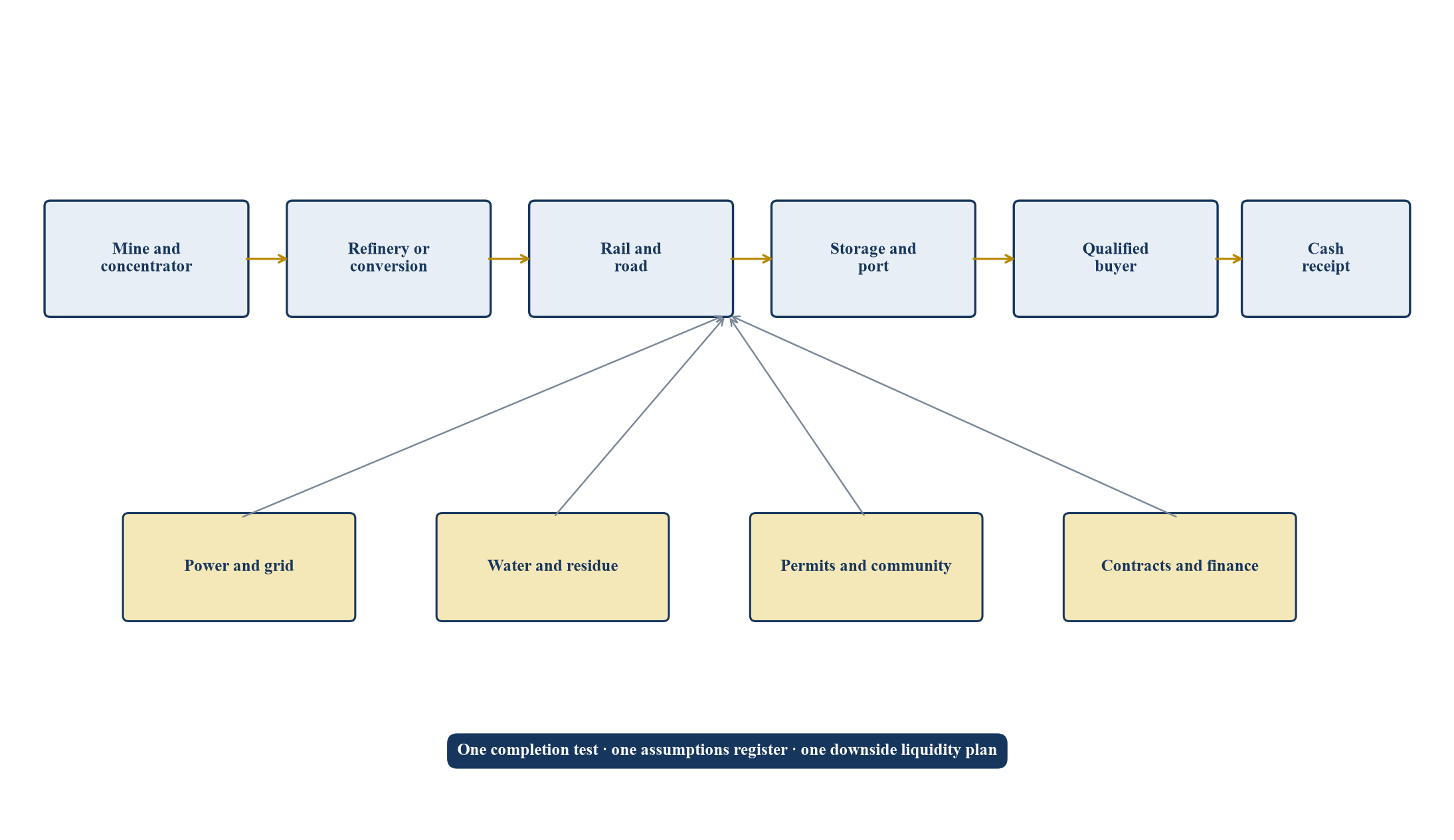

3. Cartographier le système complet de commercialisation des minéraux
La carte des transactions doit montrer le titulaire de la licence, la mine, le concentrateur, la raffinerie, les services publics, les liaisons de transport, le stockage, le port, l'entité de commercialisation, les acheteurs, les contreparties gouvernementales et les véhicules de financement. Il doit également indiquer le transfert de titre, les points de douane, la garde des produits, les flux de données, les itinéraires de paiement, la sécurité et les droits d'intervention.
Six nœuds physiques sont communs : mine et concentration ; raffinage ou conversion; pouvoir; eau; logistique intérieure; et l'exportation ou la livraison en aval. Les couches de support comprennent le contrôle numérique, les laboratoires, les réactifs, les pièces de rechange, l'hébergement du personnel, la gestion des déchets et des résidus, la sécurité et les interventions d'urgence. Leur matérialité dépend du produit, du processus, de la juridiction et du marché de destination.
La carte doit distinguer les infrastructures dédiées, partagées et régulées. Les actifs dédiés offrent un meilleur contrôle mais augmentent l’intensité capitalistique. Les actifs partagés peuvent réduire le coût unitaire et créer des avantages régionaux, tout en introduisant des risques d’allocation, de congestion et de contrepartie. Les services publics réglementés peuvent fournir un service fiable lorsque la capacité du réseau et les règles tarifaires sont crédibles. Chaque catégorie nécessite des remèdes différents.
La carte doit identifier les points de défaillance uniques et les alternatives. Une seule ligne de transmission, un pont, un fournisseur de réactifs ou un poste d'amarrage peuvent interrompre l'ensemble du corridor. La redondance a un coût, c'est pourquoi le dossier d'investissement doit comparer la perte pondérée en fonction de la probabilité due à une interruption avec le coût de la capacité dupliquée, des stocks, des itinéraires alternatifs ou de la priorité contractuelle.

L'investissabilité dépend des performances connectées des nœuds physiques, des contrats, des autorisations et des finances.
4. Prouver les preuves minérales et métallurgiques avant de dimensionner le corridor
Le modèle de ressources, la conversion des réserves, le plan minier et le programme métallurgique établissent l'alimentation disponible pour le système de traitement. Les preuves doivent montrer la distribution des teneurs, la minéralogie, les impuretés, la dureté, la variabilité de la récupération, les éléments nocifs, les besoins en mélange, les caractéristiques des résidus et la base d'échantillonnage. Les normes d'information pertinentes comprennent les rapports alignés sur le CRIRSCO, le National Instrument 43-101 et le Règlement S-K Subpart 1300. [14][15][16].
Les hypothèses de qualité moyenne peuvent masquer un risque opérationnel. Les premières années peuvent contenir des niveaux de minéralogie ou d'impuretés différents de la moyenne de la durée de vie de la mine. Une raffinerie conçue pour un concentré supposé peut sous-performer lorsque la composition de la charge change. Le modèle intégré doit donc utiliser des caractéristiques d'alimentation programmées, et non une seule récupération statique.
Les tests pilotes et les échantillons de produits doivent refléter le matériel représentatif et le parcours de processus prévu. Les facteurs de mise à l'échelle, les régimes de réactifs, le temps de séjour et l'élimination des impuretés doivent être conciliés avec la conception de l'équipement. Le comité d'investissement devrait voir l'incertitude technique restante ainsi que le coût, le calendrier et la valeur décisionnelle des travaux de test ultérieurs.
Les preuves minérales doivent également appuyer le dimensionnement des infrastructures. Le débit détermine la demande d’énergie, le bilan hydrique, le volume de résidus, les mouvements routiers ou ferroviaires et la capacité portuaire. Une révision du plan minier devrait automatiquement déclencher une révision de la capacité du corridor. Construire des infrastructures autour d’un chiffre de production ambitieux peut bloquer le capital ; le dimensionner autour d’un boîtier discret peut créer un goulot d’étranglement coûteux.
5. Qualifier le parcours produit et revenus
Un produit minéral acquiert une valeur commerciale lorsqu’un acheteur accepte ses spécifications, sa provenance, son point de livraison et ses conditions de paiement. Le modèle de corridor doit définir la qualité, l'humidité, la taille des particules, les impuretés, l'emballage, l'analyse, les pénalités, l'exigibilité, les frais de traitement, les frais de raffinage, la période de cotation et les mécanismes de litige.
La qualification peut constituer une activité critique pour les batteries, les aimants, les semi-conducteurs, l’aérospatiale et d’autres matériaux de haute spécification. L’acceptation en laboratoire peut ne pas équivaloir à l’approbation à l’échelle de l’usine. Le calendrier doit inclure la préparation des échantillons, les tests de l'acheteur, les lots répétés, l'ajustement du processus, l'audit et la qualification finale. Les revenus devraient commencer lorsque le produit peut être vendu selon les conditions contractuelles, et non lorsque l'usine produit pour la première fois le matériau.
La stratégie d'achat doit séparer la sécurité du volume du transfert de prix. Planchers fixes, tunnels, formules d'indices, paiements anticipés et engagements take-or-pay répartissent différents risques. Les acheteurs peuvent demander l'exclusivité, les droits correspondants, la sécurité, les droits de contrôle des produits ou le consentement en cas de changement de contrôle. Ces dispositions peuvent soutenir le financement tout en restreignant la concurrence future ou M&A.
La concentration des ventes doit être traitée comme une dépendance de corridor. Une raffinerie techniquement performante peut rester exposée si un acheteur contrôle la qualification. Le dossier d'investissement doit identifier les marchés alternatifs, le temps de requalification et le coût de production d'une spécification différente.
6. Réconcilier les capacités à chaque interface
La capacité du corridor est la capacité fiable la plus faible parmi les nœuds connectés après avoir pris en compte la disponibilité, la maintenance, les pertes, la saisonnalité et les contraintes d'exploitation. La capacité nominale ne doit pas être additionnée ou comparée sans une base commune. Les tonnes humides, les tonnes sèches, le métal contenu, les produits raffinés et les lots d'expédition sont des unités différentes.
Le registre de capacité doit indiquer la plaque signalétique, la capacité pratique et contractuelle pour chaque nœud. Il doit inclure les temps d'arrêt planifiés, la montée en puissance, les goulots d'étranglement, les droits d'expansion et l'allocation à des tiers. Un contrat ferroviaire portant sur un tonnage annuel peut toujours échouer sur le plan opérationnel si les créneaux horaires des trains, la charge par essieu, la disponibilité des wagons ou les fenêtres portuaires ne correspondent pas à la production quotidienne.
Les interfaces nécessitent des spécifications. L'humidité concentrée affecte le transport et la manutention. La tension et la stabilité du réseau affectent les performances de la raffinerie. La chimie de l'eau affecte la récupération et l'équipement. Le stockage au port doit correspondre à la taille de l’expédition et à l’exposition aux intempéries. Les parties responsables doivent convenir des critères d'acceptation et des procédures de test avant la clôture financière.
La capacité doit être testée de manière dynamique. Une fermeture portuaire de dix jours peut remplir les entrepôts, arrêter le transport et forcer la réduction des mines. Le modèle de liquidité doit prendre en compte les stocks, les surestaries, les coûts de redémarrage et les retards de réception. Cette chaîne opérationnelle est souvent absente d’un modèle annuel classique de financement de projets.
| Nœud de couloir | Preuve requise | Mode de défaillance principal | Remède contractuel ou financé |
|---|---|---|---|
| Mine et concentrateur | Preuves de réserve, de planification, de récupération et de montée en puissance | Manque d’aliment ou concentré variable | Stocks, plan de mélange, expansion par étapes |
| Raffinerie | Résultats pilotes, garantie des processus et plan de qualification | Perte de récupération ou produit hors spécifications | Sécurité des performances, option de contournement ou de péage |
| Pouvoir | Etude de raccordement, PPA, fiabilité et tarif | Panne, réduction ou choc de prix | Approvisionnement de secours, marge de réserve, protection tarifaire |
| Eau | Droits, rendement à la source, équilibre et qualité | Pénurie, demande concurrente ou violation du permis | Recyclage, stockage, source alternative, règles de priorité |
| Logistique intérieure | Capacité, état des routes et plan d’exploitation | Encombrements, dégâts ou retards à la frontière | Emplacements prioritaires, itinéraire alternatif, tampon d'inventaire |
| Port et stockage | Plan d'amarrage, de stockage, d'analyse et de douane | Fermeture, contamination ou inadéquation des expéditions | Capacité dédiée, tampon météo, port alternatif |
Les preuves et les recours doivent être adaptés au produit, au processus, à la juridiction et à la structure du contrat.
7. Considérez le raffinage comme un dossier d’investissement indépendant
Il ne faut pas considérer que le raffinage crée de la valeur simplement parce qu’il augmente la transformation locale. Sa rentabilité dépend de la récupération, de l'échelle, de la technologie, de l'énergie, des réactifs, des sous-produits, des déchets, des primes des produits, des frais de traitement, du fonds de roulement et de la qualification des clients. La raffinerie peut être le nœud de création de valeur le plus puissant ou la plus grande source de risque d’exécution.
L'AIE rapporte que la concentration de raffinage a augmenté pour la plupart des minéraux jusqu'en 2025 et que la capacité prévue en aval reste en retard sur l'exploitation minière dans d'importantes chaînes de valeur. [1]. Cela soutient l’intérêt stratégique pour une transformation diversifiée. La valeur stratégique ne supprime pas la nécessité d’une discipline commerciale. Une raffinerie diversifiée doit toujours être compétitive en termes de coût rendu, de qualité des produits, de fiabilité et d'efficacité du capital.
Le modèle devrait séparer les économies à péage, marchandes et intégrées. Une raffinerie à péage perçoit des frais de traitement tandis que les clients conservent leur exposition aux matières premières. Une raffinerie marchande achète des aliments et vend des produits, ce qui crée un risque de prix et de fonds de roulement. Un propriétaire intégré internalise les prix de transfert et devrait révéler les aspects économiques autonomes de chaque nœud pour éviter les subventions croisées.
Les licences technologiques, les réactifs exclusifs, les logiciels de contrôle et les pièces de rechange spécialisées peuvent introduire une concentration cachée. La diligence doit identifier les droits de propriété intellectuelle, les restrictions à l'exportation, le support des fournisseurs, le délai de substitution et l'accès après un changement de contrôle.
8. Garantie de l’électricité comme intrant de production et condition de financement
Le traitement peut être gourmand en énergie et sensible aux pannes, aux fluctuations de tension et à la distorsion harmonique. Le dossier d'alimentation doit indiquer la charge horaire et saisonnière, les charges critiques, la demande de démarrage, la stabilité du réseau, la maintenance planifiée, les règles de réduction et la capacité de sauvegarde. La disponibilité énergétique annuelle à elle seule est insuffisante.
Les options d'approvisionnement peuvent inclure l'électricité du réseau, la production dédiée, l'énergie renouvelable, le stockage, le transport ou un hybride. Leur comparaison doit utiliser le coût rendu, la fiabilité, les émissions, l’interface de construction et la bancabilité contractuelle. Un tarif bas avec un calendrier de connexion incertain peut avoir moins de valeur qu’un approvisionnement plus coûteux disponible avant la mise en service.
Le PPA ou l'accord de service public doit traiter de la réservation de capacité, des actifs de connexion, du take-or-pay, de l'indexation, de la réduction, de l'indemnisation des pannes, du changement de loi, de la force majeure, du soutien au crédit et des droits d'intervention. Lorsque l’infrastructure électrique dessert d’autres utilisateurs, l’allocation en cas de pénurie doit être explicite.
Les allégations de décarbonation nécessitent une base traçable. Les certificats renouvelables ou les attributs contractuels peuvent prendre en charge le reporting, tandis que la fiabilité physique dépend toujours du système. Le modèle d’investissement doit séparer les attributs du coût de l’énergie, de la fiabilité et des émissions afin qu’un avantage ne cache pas une autre faiblesse.
9. Sécuriser l’eau grâce à un test au niveau du bassin versant
Les risques liés à l’eau comprennent la disponibilité physique, les droits légaux, la qualité, les utilisations concurrentes, l’état des infrastructures, la variabilité climatique et la légitimité des communautés. Le bilan hydrique du projet doit couvrir le prélèvement, le recyclage, l'évaporation, l'infiltration, les pertes de processus, le stockage des résidus, l'utilisation potable et les réserves d'urgence dans des conditions humides, normales et sèches.
L'évaluation doit s'étendre au-delà de la clôture du projet. D'autres utilisateurs et écosystèmes peuvent affecter la disponibilité et les autorisations. Les normes de performance d’IFC et les orientations du Groupe de la Banque mondiale en matière d’environnement, de santé et de sécurité dans le secteur minier fournissent des cadres pertinents pour la gestion des risques environnementaux et sociaux. [10][11]. La législation locale, les permis et les études spécifiques au site restent déterminants.
Les infrastructures hydrauliques peuvent être partagées avec les municipalités, l’agriculture ou l’industrie. L’investissement partagé peut améliorer la valeur régionale et les résultats sociaux, mais l’allocation, les tarifs, l’entretien et la priorité en cas de sécheresse doivent être applicables. L'approvisionnement communautaire ne devrait pas dépendre d'un flux de trésorerie optimiste de la mine sans un plan d'exploitation financé.
La qualité de l’eau peut limiter le raffinage et la gestion des résidus. Le coût du traitement, les normes d’élimination et de rejet des saumures ou des boues font partie du modèle financier. Un document relatif au droit à l'eau ne prouve pas à lui seul que l'eau de traitement est utilisable à l'endroit, à la qualité, au délai et au coût requis.
10. Concevoir la logistique autour du rythme opérationnel
Le plan logistique doit convertir la production en mouvements quotidiens, en tours de stockage et en lots d'expédition. Il doit identifier la longueur de l'itinéraire, les passages frontaliers, les changements de mode, les pertes de manutention, la sécurité, les règles relatives aux marchandises dangereuses, les douanes, les analyses et l'assurance. Le tonnage annuel divisé par 365 rend rarement compte des pics de mouvements ou de perturbations.
Le rail peut offrir une échelle et un coût unitaire inférieur, tout en exigeant un chargement, des wagons, une capacité de voie et des sillons ferroviaires compatibles. Les routes peuvent offrir de la flexibilité mais exposer le projet à des embouteillages, à l'entretien, aux limites d'essieux, à la sécurité et aux impacts sur la communauté. Les ports nécessitent du stockage, du mélange, de l'échantillonnage, du dédouanement, des fenêtres d'amarrage et de la compatibilité des navires.
Les corridors transfrontaliers introduisent des interfaces souveraines. Les permis de transit, les tarifs, les devises, les systèmes douaniers et les relations politiques peuvent changer. Les contrats devraient préciser la responsabilité en cas de retard, de perte, de contamination et de nouveaux frais. Les assurances ou garanties risques politiques peuvent couvrir des événements définis, sous conditions et exclusions.
Le dossier d’investissement doit valoriser le caractère facultatif de l’itinéraire. Un port alternatif ou une raffinerie à péage peut avoir des coûts d'exploitation plus élevés tout en limitant les pertes dues à une panne de la route principale. La valeur de l'option doit être comparée aux frais de réservation, aux permis en double et à l'inventaire requis pour la garder utilisable.
11. Construire le permis environnemental et social jusqu'à son achèvement
Les obligations environnementales et sociales sont des dépendances opérationnelles. L’accès aux terres, la réinstallation, la biodiversité, les résidus, les émissions, la main-d’œuvre, la sécurité, le patrimoine culturel, les peuples autochtones, la santé communautaire, la fermeture et les impacts cumulatifs peuvent modifier la portée, le calendrier et les coûts. Ils nécessitent des preuves, un engagement et un financement.
Le test d'achèvement doit inclure les permis et les plans de matériaux, pas seulement la construction. Une installation mécaniquement complète mais qui ne peut légalement puiser de l'eau, stocker des résidus ou transporter des produits n'est pas complète. Les prêteurs et les investisseurs doivent définir quelles approbations sont des conditions suspensives, lesquelles peuvent être des conditions ultérieures et lesquelles nécessitent des réserves ou des engagements.
Les couloirs partagés créent des effets cumulatifs sur plusieurs projets. L’évaluation doit prendre en compte la demande combinée en eau, le trafic, la migration, le logement, les services publics et la pression sur les écosystèmes. La gouvernance est nécessaire lorsqu’aucun projet ne contrôle à lui seul l’impact global.
Le programme d’investissement social doit distinguer l’atténuation obligatoire, les engagements contractuels et les activités de développement volontaires. Chaque catégorie a besoin d’un budget responsable et d’un mécanisme de livraison. Les systèmes de divulgation et de règlement des griefs devraient permettre d'identifier les problèmes avant qu'ils ne se transforment en interruptions ou en litiges.
12. Attribuer les permis et les interfaces souveraines
La matrice des permis doit répertorier chaque licence, approbation, droit foncier, droit d'eau, autorisation de construction, raccordement au réseau, autorisation environnementale, statut douanier, permis d'exportation et certificat d'exploitation. Il doit indiquer l'autorité émettrice, le titulaire légal, les conditions, l'expiration, les dépendances et le risque d'appel ou de renouvellement.
Les politiques minières stratégiques peuvent prévoir des procédures accélérées, des finances publiques ou un soutien aux infrastructures. La loi européenne sur les matières premières critiques, par exemple, soutient des projets stratégiques destinés à accroître la capacité d’extraction, de transformation et de recyclage et à diversifier l’approvisionnement. [8]. La désignation stratégique doit être modélisée à travers ses effets juridiques et financiers réels, et non considérée comme un substitut aux permis ou au capital.
Les engagements gouvernementaux doivent être spécifiques et autorisés. Une déclaration de politique est différente d’un engagement contractuel de fournir une sous-station, une route ou un tarif. Le comité d'investissement doit examiner les accords exécutés, l'autorité budgétaire, la responsabilité de mise en œuvre et les remèdes en cas de retard.
Les dispositions en matière de stabilisation, de modification de la législation, de fiscalité et de change nécessitent des conseils spécialisés. Leur valeur dépend du caractère exécutoire et de la contrepartie souveraine. Le soutien politique peut améliorer la coordination, tandis que la concentration des pouvoirs de décision dans une seule administration peut également créer un risque de transition.
13. Créer une matrice de contrat de corridor
La matrice contractuelle doit relier chaque dépendance opérationnelle à une contrepartie, une durée, une capacité, un prix, une norme de performance, une sécurité et un recours. Il doit identifier les dispositions en cas de défaut croisé, de résiliation, de changement de contrôle et de cession. Un portefeuille de contrats individuellement raisonnables peut toujours être incompatible lorsque les dates, les spécifications ou les solutions ne correspondent pas.
Les contrats de construction devraient attribuer la responsabilité de l'interface. Si l'entrepreneur de la raffinerie prend en charge l'alimentation du réseau à une date donnée et que le contrat de service public exclut la responsabilité en cas de retard, le projet conserve l'écart. Un accord d'intégration ou une équipe de propriétaires solide est nécessaire lorsqu'aucun entrepreneur n'accepte les performances du système.
Les contrats d’approvisionnement et d’enlèvement à long terme doivent être testés dans des conditions de tensions liées aux matières premières et à l’exploitation. Le take-or-pay peut soutenir le service de la dette lorsque le projet est réalisé, mais il peut créer des obligations lorsque les aliments ne sont pas disponibles. Les engagements en matière de volume minimum doivent s’aligner sur des dispositions réalistes en matière de montée en puissance et de force majeure.
Les packages de sécurité doivent refléter la structure du couloir. Les prêteurs peuvent avoir besoin d’actions, d’actifs, de comptes, de contrats et de droits d’intervention dans plusieurs entités. Les actifs publics ou partagés peuvent ne pas être disponibles en garantie. Le modèle doit indiquer quels flux de trésorerie et quels recours sont légalement accessibles.
| Contracter | Finalité économique | Questions clés en matière de diligence | Protection minimale |
|---|---|---|---|
| Prélèvement | Revenus et acceptation des produits | Qualification, tarification, volume, destination, crédit acheteur | Spécifications claires, sécurité des paiements, solutions équilibrées |
| Péage ou fourniture d'aliments | Utilisation de la raffinerie | Qualité des aliments, volume minimum, titre et fonds de roulement | Protocole d'analyse, flexibilité du volume, support de crédit |
| Pouvoir | Une énergie fiable | Raccordement, capacité, tarif, coupures et coupures | Date d'achèvement, norme de performance, droits de sauvegarde |
| Eau | Fourniture légale utilisable | Droits, rendement à la source, qualité, allocation en cas de sécheresse | Plan de priorité, de stockage, de recyclage et de sources alternatives |
| Transports et port | Mouvement du produit | Capacité, créneaux, pertes, frontière et douanes | Capacité réservée, niveaux de service, itinéraire alternatif |
| EPC et intégration | Système d'exploitation terminé | Interfaces, garanties, tests et délais | Tests d'achèvement du système, sécurité et dommages-intérêts |
Les exigences du contrat restent soumises aux conseils juridiques, techniques, fiscaux et réglementaires spécifiques au projet.
14. Séparer les infrastructures dédiées, partagées et publiques
Une infrastructure dédiée peut être conçue pour le projet et promise aux financiers. Elle concentre également le capital chez un seul utilisateur et peut devenir sous-utilisée si la production minière est décevante. Le projet devrait tester si l’actif dédié reste économique en cas de baisse du débit.
Une infrastructure partagée peut réduire la duplication et débloquer un cluster minéral. Son économie dépend de la demande d’ancrage, de la capacité d’expansion, des règles d’accès, des tarifs et de la gouvernance. Une société d’infrastructure neutre peut séparer la propriété des actifs du risque minier, à condition qu’elle dispose de contrats bancables et d’une exploitation compétente.
Les infrastructures publiques peuvent soutenir un développement économique plus large. Le modèle de financement doit identifier quels avantages sont spécifiques au projet et lesquels sont publics. Le soutien public doit être transparent, autorisé et compatible avec les règles applicables en matière de marchés publics, de subventions et de finances publiques. Les orientations de l’ITIE reconnaissent que les accords associés en matière de transport, de transformation et d’infrastructure peuvent affecter sensiblement les droits extractifs et doivent être pris en compte dans les cadres de divulgation. [7].
La structure du capital doit correspondre au risque de demande. Un chemin de fer partagé dépendant d’une mine en pré-production comporte des risques liés au projet bien qu’il soit labellisé infrastructure. Les paiements basés sur la disponibilité, les engagements de volume minimum ou le soutien public peuvent réaffecter le risque, mais ils doivent être abordables en période de tension.
15. Mesurer la concentration géopolitique sur l’ensemble de la chaîne
Le risque géopolitique doit être cartographié par fonction, et pas seulement par emplacement de la mine. La concentration peut survenir dans les domaines du raffinage, de la technologie, des équipements, des réactifs, des routes maritimes, de la finance, des assurances, des acheteurs ou de la propriété intellectuelle. L'AIE a indiqué que le principal pays de raffinage représentait en moyenne 72 % de l'approvisionnement raffiné en minéraux clés, à l'exclusion des terres rares, en 2025. [1].
La carte du corridor devrait identifier les contrôles à l’exportation, les risques de sanctions, les licences, l’examen des investissements étrangers, les règles relatives au contenu local, les tarifs, les points d’étranglement maritimes et les restrictions monétaires. Ces risques peuvent affecter le mouvement des produits, le service des équipements, le flux des dividendes ou le refinancement.
La diversification doit être mesurée à l’aide d’alternatives exécutables. Un deuxième fournisseur qui utilise la même technologie contrôlée ou la même voie d’expédition peut ne pas réduire les risques. Le modèle doit inclure le temps de commutation, le coût de qualification, l'inventaire et les contraintes contractuelles.
Les acheteurs stratégiques ou les financiers publics peuvent valoriser une offre résiliente au-delà de l’économie ponctuelle. Toute prime, plancher, garantie ou subvention doit être appuyée par des conditions signées avant d'entrer dans le dossier engagé. L’intention politique peut être présentée séparément comme potentiel de hausse.
16. Intégrer la traçabilité sans la confondre avec la performance
La traçabilité peut prendre en charge la provenance, les exigences d'approvisionnement responsable, les données carbone, la conservation et la conformité. L'OCDE et l'AIE décrivent la traçabilité comme une composante d'une diligence raisonnable plus large basée sur les risques et mettent l'accent sur la qualité des données, la gouvernance, l'interopérabilité et la mise en œuvre proportionnelle. [5].
Le corridor doit définir des données à chaque transfert commercial : origine, lot, qualité, masse, propriété, historique de traitement, attributs environnementaux et preuves d'approvisionnement responsable. Les contrôles doivent porter sur l’étalonnage, la ségrégation, le rapprochement, l’accès, la cybersécurité et l’assurance par des tiers.
Un enregistrement numérique ne prouve pas que l’événement sous-jacent s’est produit correctement. Des contrôles physiques, des inspections, des analyses et des audits restent nécessaires. Le système devrait enregistrer la confiance, les exceptions et les corrections plutôt que de créer une apparence de certitude.
Les droits sur les données sont importants dans M&A et le financement. Les contrats devraient permettre aux prêteurs, aux acheteurs et aux futurs propriétaires d’accéder aux dossiers nécessaires à la diligence et à la conformité, tout en protégeant les informations confidentielles légitimes. Une plateforme propriétaire non transférable peut devenir un obstacle au changement de contrôle.
17. Construire le calendrier complet des sources et des utilisations

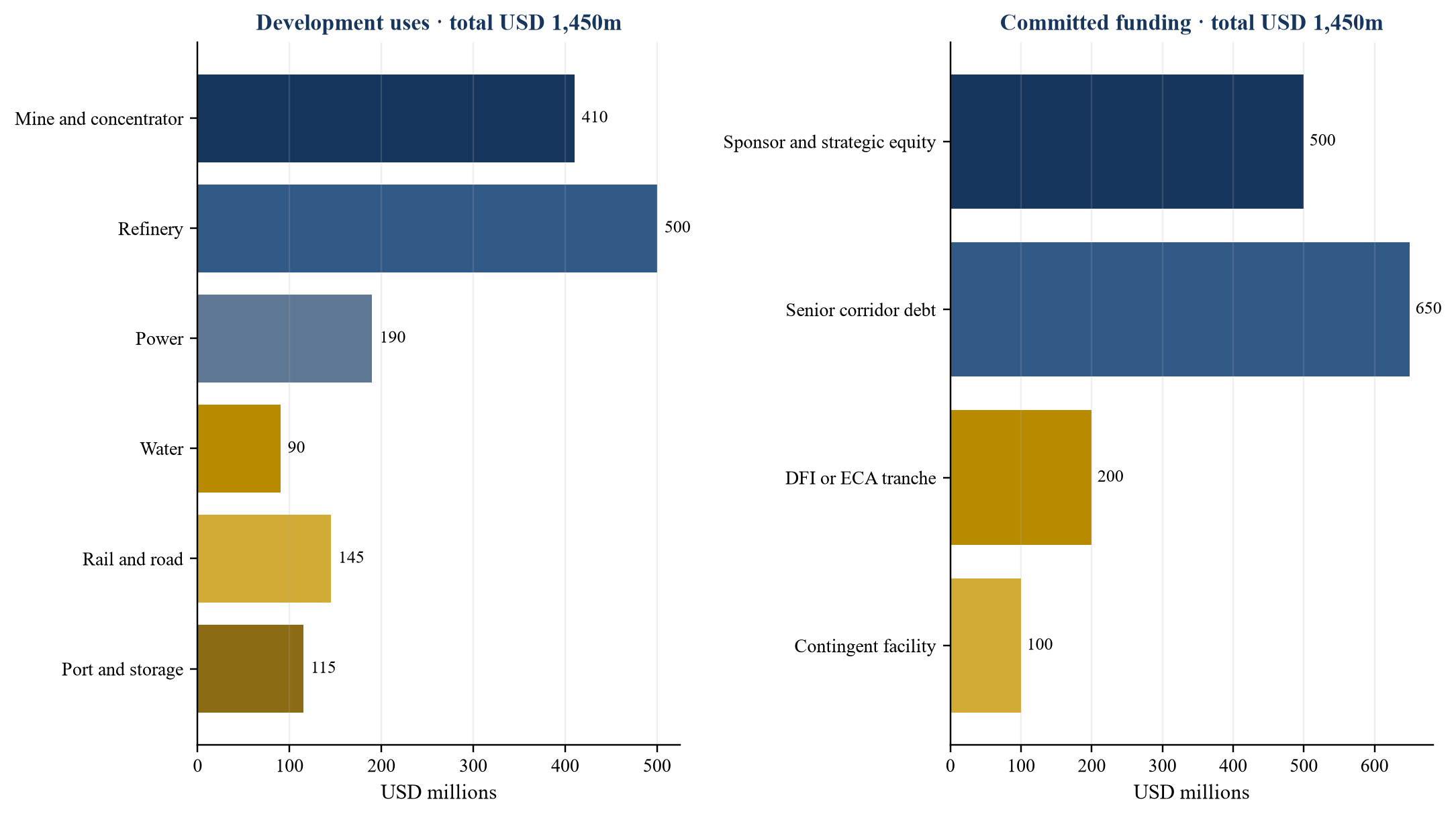

Le corridor hypothétique compte six utilisations de développement totalisant USD 1.45 billion : USD 410 million pour la mine et le concentrateur ; USD 500 million pour la raffinerie ; USD 190 million pour l’alimentation ; USD 90 million pour l'eau ; USD 145 million pour le rail et la route ; et USD 115 million pour le port et le stockage. Les montants sont des hypothèses de gestion illustratives.
Le financement est supposé s'élever à USD 500 million de sponsor et de capitaux propres stratégiques, USD 650 million de dette senior du corridor, USD 200 million de financement de développement ou de crédit à l'exportation et une facilité conditionnelle USD 100 million. La facilité conditionnelle constitue un engagement de liquidité et non une réduction du coût de base en capital.
Le calendrier des utilisations doit inclure les imprévus, les coûts du propriétaire, les frais, le fonds de roulement et les réserves au sein de chaque package ou sous forme de lignes explicites. La double comptabilisation est un risque courant lorsque les budgets des nœuds incluent les imprévus locaux et que le modèle consolidé ajoute un autre pourcentage. Un rapprochement doit retracer chaque montant jusqu'à une estimation contrôlée.
Le calendrier devrait être mensuel pendant la construction et la montée en puissance. Les capitaux propres doivent financer selon la priorité convenue ; la disponibilité de la dette doit correspondre aux conditions et aux dates d'arrêt à long terme ; et l'installation de secours devrait rester disponible jusqu'à l'achèvement du système. Les refinancements futurs non engagés ne devraient pas financer le scénario de base.

USD millions. Tous les montants sont des hypothèses de gestion illustratives et ne décrivent pas une transaction réelle.
18. Modéliser les flux de trésorerie du corridor plutôt que les flux de trésorerie de la mine
Le cas hypothétique central suppose un revenu annuel de produits transformés de USD 720 million, un coût décaissé d'exploitation de USD 430 million et un coût fixe d'infrastructure et de logistique de USD 65 million. Le flux de trésorerie disponible pour le service de la dette est donc USD 225 million avant la ligne modélisée du service de la dette. Le service annuel de la dette est estimé à USD 115 million, ce qui produit un ratio de couverture du service de la dette de 1,96 fois.
Ce calcul est volontairement simple. Un modèle réel comprendrait les impôts, le capital de maintien, les mouvements du fonds de roulement, le financement de réserve, les redevances, la couverture et d'autres éléments. L'objectif est de démontrer le lien entre le corridor : les revenus dépendent du produit qualifié vendable livré au point contractuel, et le coût inclut chaque nœud requis pour réaliser cette livraison.
Le modèle devrait imputer les coûts aux conducteurs. La puissance peut être liée au débit et aux tarifs ; logistique en tonnes et itinéraire ; eau au prélèvement et au traitement ; réactifs pour nourrir la minéralogie; et les coûts fixes liés aux engagements de capacité et de service. Cela permet aux contraintes d'être combinées plutôt que d'être appliquées sous forme d'un pourcentage arbitraire.
Les encaissements doivent refléter le calendrier d’expédition, d’analyse et de paiement. Une entreprise annuelle rentable peut toujours connaître un déficit de liquidité lorsque les stocks se constituent ou qu'un acheteur conteste la qualité. Le plan de financement doit donc prévoir une marge de fonds de roulement et un minimum de liquidités.
19. Échecs corrélés au stress
Les corridors de minéraux critiques sont confrontés à des risques corrélés. Des prix plus bas peuvent réduire les liquidités des sponsors en même temps que les coûts de construction augmentent. Un problème de mise en service peut retarder la qualification et déclencher des obligations de volume minimum. La sécheresse peut limiter simultanément l’eau et l’électricité. Les restrictions commerciales peuvent modifier les itinéraires, les acheteurs et le fonds de roulement.
L’inconvénient hypothétique suppose une production inférieure de 20 pour cent au plan et un prix réalisé inférieur de 15 pour cent. Les revenus passent de USD 720 million à USD 489.6 million. Le coût décaissé d'exploitation tombe à USD 365.5 million car certains coûts variables diminuent, tandis que les perturbations électriques et logistiques ajoutent USD 31 million. Le flux de trésorerie disponible pour le service de la dette devient USD 93.1 million, produisant une couverture de 0,81 fois par rapport au USD 115 million du service de la dette.
Un inconvénient atténué suppose que les mesures contractuelles et financées augmentent les flux de trésorerie disponibles pour le service de la dette jusqu'à USD 132 million grâce à un soutien au débit minimum, à la libération du fonds de roulement, à la protection du prix de l'électricité, à des alternatives logistiques et à un report des coûts contrôlé. La couverture devient 1,15 fois. Ces valeurs sont des hypothèses de gestion illustratives ; ils montrent l'ampleur des mesures correctives requises et ne prétendent pas que chaque mesure est disponible ou complémentaire dans un cas réel.
L’analyse devrait également tester les retards d’achèvement, les dépassements d’investissements, le rejet de produits, le défaut de contrepartie, la fermeture de routes et l’action souveraine. Le scénario le plus important est souvent une séquence, telle qu'un retard de production d'électricité entraînant une mise en service tardive, une qualification manquée et un manque de liquidités.

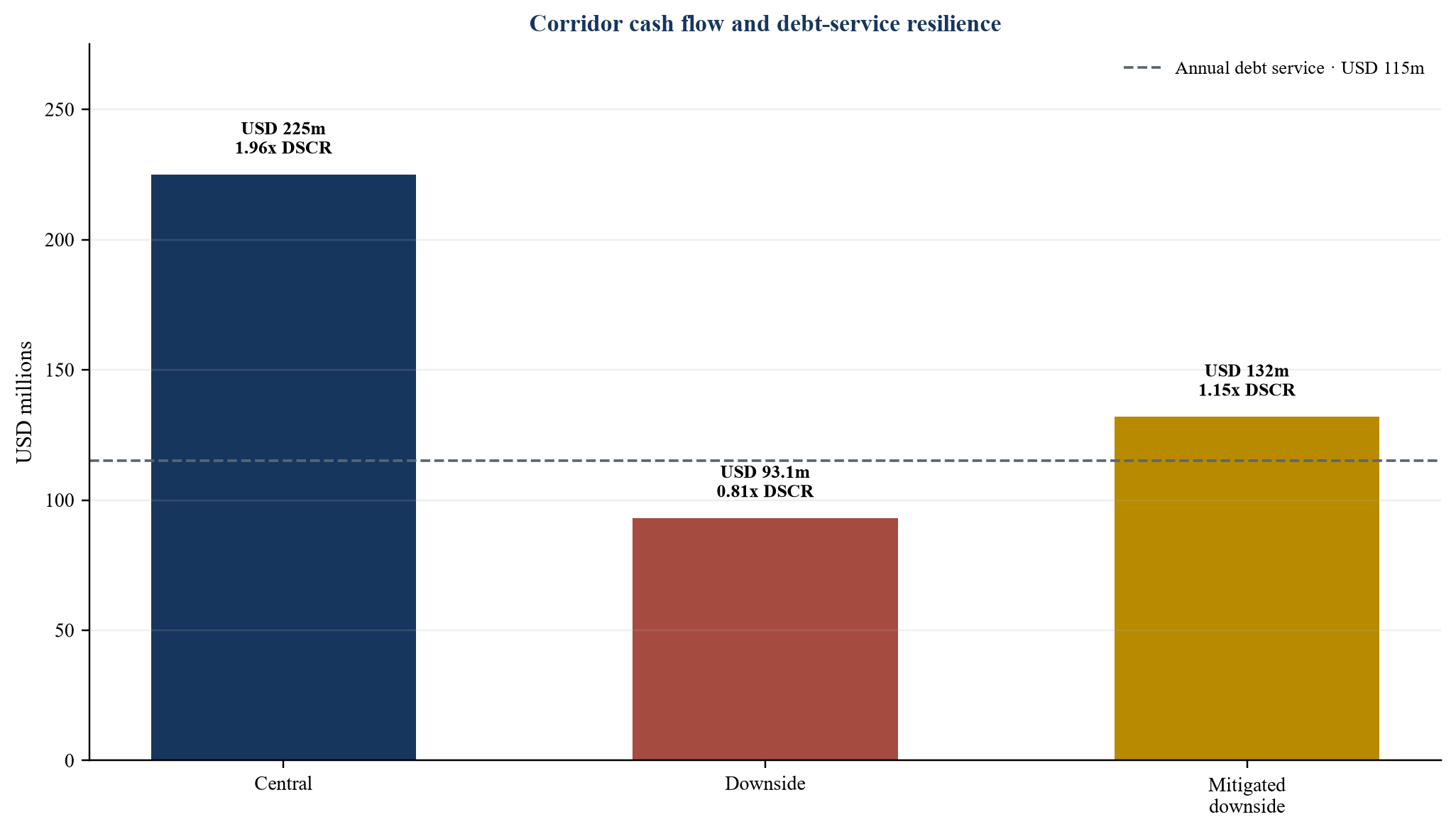

| Cas annuel hypothétique | Central | Inconvénient absolu | Inconvénient atténué |
|---|---|---|---|
| Revenu | USD 720.0m | USD 489.6m | USD 489.6m |
| Coût décaissé d'exploitation | (USD 430.0m) | (USD 365.5m) | (USD 357.6m) |
| Coûts d’infrastructure, de logistique et de perturbation | (USD 65.0m) | (USD 31.0m incrémentiel plus base intégrée dans le dossier de coûts) | Inclus dans le cas de coûts réduits |
| Flux de trésorerie disponible pour le service de la dette | USD 225.0m | USD 93.1m | USD 132.0m |
| Service annuel de la dette | USD 115.0m | USD 115.0m | USD 115.0m |
| Couverture du service de la dette | 1,96x | 0,81x | 1,15x |
USD millions sauf indication contraire. Tous les montants et résultats sont des hypothèses de gestion illustratives.
20. Interprétez attentivement les résultats hypothétiques
Le cas central présente une capacité d’endettement apparente, tandis que l’inconvénient absolu ne couvre pas le service prévu de la dette. La différence est due aux hypothèses liées aux prix, aux volumes et aux infrastructures. Un prêteur ou un investisseur devrait donc examiner les preuves derrière chaque facteur et le moment où les liquidités sont versées, plutôt que d’accepter un ratio de couverture unique.
Le cas atténué indique que des mesures correctives d’une valeur de USD 38.9 million d’effet monétaire annuel seraient nécessaires pour passer de USD 93.1 million à USD 132 million. Une transaction en direct doit montrer quels remèdes sont contractuels, financés et exécutables. Il faut éviter les doubles comptes ; par exemple, une production réduite ne peut pas simultanément permettre de générer des revenus complets et des économies de coûts variables à moins que les contrats ne prévoient véritablement les deux.
Une couverture supérieure à 1,0 fois n’établit pas la résilience. Les comptes de réserve, les niveaux des engagements, la maintenance, le capital de maintien et le temps de rétablissement sont importants. Un corridor fonctionnant à une couverture proche du minimum peut perdre sa flexibilité stratégique et devenir vulnérable à une seconde perturbation.
L'analyse du rendement des actions doit utiliser les mêmes scénarios et inclure du capital supplémentaire. Les avantages publics ou stratégiques peuvent être décrits, mais ils ne doivent pas être intégrés comme valeur monétaire sans un mécanisme de paiement convenu.

Les flux de trésorerie disponibles pour le service et la couverture de la dette utilisent des hypothèses de gestion illustratives. La ligne pointillée représente le service annuel de la dette de USD 115 million.
21. Capital de scène contre preuves de couloir
Le capital doit être libéré contre les preuves qui influent sur la valeur et les dépendances du système. Les premiers capitaux propres peuvent financer la définition des ressources, la métallurgie, les échantillons de produits, les permis et l'ingénierie. Le financement de la construction doit suivre une portée bancable, des permis matériels, une infrastructure sous contrat et un calendrier intégré.
La mise en scène réduit l’exposition à des risques non résolus, mais le sous-financement des premiers travaux peut affaiblir les preuves nécessaires à une décision judicieuse. Le budget devrait couvrir les travaux nécessaires pour éliminer les incertitudes les plus matérielles. Chaque tranche doit avoir des résultats, des critères d'acceptation et une autorité clairs.
Les jalons doivent être sous l'influence du projet dans la mesure du possible. Une condition de tirage au sort liée à une action gouvernementale incertaine peut laisser les entrepreneurs engagés impayés. Lorsque des conditions externes sont nécessaires, le calendrier et le plan de liquidité doivent permettre un retard ou prévoir un cadre de dérogation.
La dernière tranche de financement ne doit pas disparaître une fois le projet terminé mécaniquement. La mise en service, la qualification, la montée en puissance et le fonds de roulement peuvent consommer des liquidités substantielles. L'installation devrait rester disponible jusqu'à ce que le corridor réussisse un test d'achèvement intégré et démontre une conversion de trésorerie stable.
22. Achèvement de la conception autour des performances du système
L'achèvement devrait tester le système connecté. Les mesures pertinentes peuvent inclure le débit de la mine et du concentrateur, la récupération en raffinerie et les spécifications du produit, la disponibilité de l'énergie, le bilan hydrique, le cycle de transport, la manutention portuaire, les permis, l'acceptation de l'acheteur et la performance des coûts d'exploitation sur une période définie.
Les tests des entrepreneurs individuels peuvent avoir lieu à des moments différents. Le propriétaire ou l'intégrateur doit les réconcilier en un seul test système et gérer les défauts d'interface. Les dommages-intérêts d'un entrepreneur peuvent ne pas couvrir la perte de revenus causée par l'échec combiné, c'est pourquoi une réserve adéquate pour imprévus et le soutien du sponsor restent importants.
La réalisation doit nécessiter des données fiables et une répétabilité. Un court tirage utilisant des aliments sélectionnés ou un personnel exceptionnel peut ne pas démontrer un fonctionnement durable. Le test doit refléter la variabilité attendue de l'alimentation, l'entretien normal et la livraison commerciale.
Les documents doivent définir les droits de guérison, les nouveaux tests, la certification indépendante et les conséquences d'un échec partiel. La conversion de la dette, l’autorisation de distribution, la libération de la garantie et l’expiration des facilités doivent correspondre à la même définition d’achèvement.
23. Financer le corridor à travers des couches compatibles
Le corridor peut combiner des fonds propres de sponsors, des fonds propres stratégiques, des dettes de banques commerciales, des obligations de projets, des financements d'institutions de financement du développement, des crédits à l'exportation, des facilités gouvernementales, des subventions, des garanties et des paiements anticipés de prélèvement. Chaque source a un appétit pour le risque, une teneur, une sécurité, des exigences politiques et un calendrier différents.
La structure doit attribuer chaque risque aux capitaux capables de le supporter. Les fonds propres et le capital conditionnel peuvent absorber la construction et la variabilité du marché. Le financement des infrastructures à long terme peut convenir aux actifs d’électricité, d’eau ou de transport avec des revenus contractuels. Le soutien au crédit à l’exportation peut s’aligner sur les équipements éligibles et les règles d’origine. Le soutien public peut répondre aux externalités démontrées ou à la valeur stratégique.
Les accords entre créanciers sont essentiels lorsque les actifs et les flux de trésorerie se trouvent dans des entités différentes. La structure doit définir les droits de priorité, de distribution, de comptes de réserve, d'exécution, de statu quo, de réparation et d'intervention. Un prêteur d’infrastructures partagées peut avoir des objectifs différents de ceux du prêteur minier.
Le risque de change doit être compensé dans la mesure du possible. Les coûts de construction, la dette, les coûts d’exploitation et les devises de revenus doivent être cartographiés. La capacité de couverture et la convertibilité en situation de crise devraient être testées.
24. Protéger explicitement la liquidité en cas de baisse
Le plan de liquidité doit couvrir les besoins de trésorerie de base, les imprévus, le fonds de roulement, le service de la dette, la reconstitution des réserves et la reprise après des chocs opérationnels. Les sources doivent être classées par engagement juridique et conditions de disponibilité. Les liquidités détenues dans une entité ou une devise inaccessible ne sont pas équivalentes à la liquidité du projet.
Les installations d'urgence devraient avoir des dates d'arrêt prolongées au-delà des cas de retard réalistes et ne devraient pas dépendre du maintien du projet dans les limites déjà menacées par l'événement. Le soutien des sponsors doit être dimensionné, documenté et testé par rapport à la capacité du sponsor.
Les comptes de réserve peuvent couvrir le service de la dette, les travaux d’entretien majeurs, les obligations environnementales et la fermeture. Ils protègent la résilience mais augmentent les besoins de financement. Le modèle devrait éviter de traiter les liquidités piégées à la fois comme une réserve et comme une valeur de capitaux propres distribuables.
Les déclencheurs de liquidité devraient inciter à agir avant que les liquidités ne soient épuisées. Les exemples incluent les permis retardés, les réclamations des entrepreneurs, l’échec de la qualification, la croissance des stocks et la détérioration de la couverture. Le conseil d'administration doit savoir qui peut réduire la portée, prévoir des réserves pour imprévus, demander des dérogations ou lever des capitaux supplémentaires.
25. Préserver le refinancement et l'optionnalité M&A
Les contrats de corridor peuvent restreindre une vente ou un refinancement futur par le biais de dispositions de consentement, de cession, d'exclusivité, de droits d'appariement, de sécurité et de changement de contrôle. Ces droits doivent être valorisés lors de la négociation et non découverts lors d'une transaction.
Les actifs partagés peuvent compliquer l’évaluation car les flux de trésorerie dépendent de l’allocation des capacités et des conditions des parties liées. Les droits d'accès à long terme, les formules tarifaires, les options d'expansion et les normes d'exploitation devraient être transférables et vérifiables. Un acheteur doit avoir l’assurance que le corridor survivra au changement de propriétaire.
La structure juridique doit équilibrer le cloisonnement et l’intégration. Des véhicules spécialisés distincts peuvent attirer des capitaux spécialisés et isoler les risques, tout en augmentant la complexité des contrats interentreprises et de leur application. La carte des transactions doit montrer les dépendances et les restrictions de transfert.
Les salles de données doivent être entretenues en permanence. Les preuves techniques, environnementales, contractuelles, foncières, de permis, fiscales, d’assurance et d’exploitation doivent rester à jour. Cela réduit les frictions liées aux transactions et permet à la direction de répondre aux opportunités du marché.
26. Exécuter un processus de partenariat et de capital contrôlé
Le projet peut nécessiter des acheteurs stratégiques, des opérateurs, des investisseurs en infrastructures, des prêteurs et des partenaires publics. Un processus contrôlé doit fournir une base de faits commune, un périmètre clair et une demande comparable. Les partis doivent divulguer leurs droits requis, leurs conditions de financement, leurs approbations et leur calendrier.
La valeur stratégique peut apparaître à travers les prélèvements, la technologie, l’accès au marché, le soutien au crédit ou l’alignement des politiques publiques. Le modèle doit quantifier uniquement les avantages soutenus par des conditions. Une valorisation globale élevée accompagnée de droits de prélèvement ou de contrôle restrictifs peut transférer une valeur substantielle ailleurs.
Les règles de confidentialité et de concurrence doivent être gérées, en particulier lorsque les acheteurs potentiels sont également des clients ou des fournisseurs. Des équipes propres et une divulgation échelonnée peuvent protéger les informations techniques et commerciales sensibles.
L'évaluation des offres doit utiliser la valeur totale du corridor : capital engagé, coût, absorption des risques, restrictions contractuelles, capacité d'exécution, calendrier et optionnalité future. Le processus devrait conserver une marge de repli crédible si le partenaire privilégié ne conclut pas.
27. Établir une gouvernance entre plusieurs propriétaires
La gouvernance des corridors doit distinguer la propriété des actifs, la coordination du système et la surveillance publique. Un comité de pilotage peut gérer les interfaces, tandis que chaque entité conserve des droits de décision légitimes. Les questions réservées devraient couvrir les changements de capacité, la maintenance, les tarifs, l'expansion, les contrats avec les parties liées, les budgets et les mesures d'urgence.
Les droits à l’information devraient soutenir les décisions opérationnelles en temps opportun. Les tableaux de bord partagés peuvent rapporter des mesures de débit, de disponibilité, d'eau, d'électricité, d'inventaire, de qualité, de sécurité, d'environnement et de trésorerie. Les définitions des données et les responsabilités en matière d’assurance doivent être convenues.
Les mécanismes de règlement des différends devraient être suffisamment rapides pour résoudre les problèmes de fonctionnement. La détermination d'un expert peut convenir à des litiges techniques ou liés aux analyses ; l’arbitrage peut convenir aux réclamations contractuelles. Les protocoles d’urgence devraient permettre d’agir en toute sécurité sans attendre l’issue finale du différend.
Les acteurs publics et les communautés nécessitent un engagement structuré. La gouvernance doit divulguer les engagements importants et surveiller leur exécution. La transparence des contrats peut améliorer la responsabilité lorsque les infrastructures associées modifient l'attribution des avantages publics ou des droits d'extraction. [6][7].
28. Exécuter selon une feuille de route décisionnelle de 32 semaines
Les semaines 1 à 4 établissent la salle de données contrôlée, le périmètre, la déclaration de décision et le registre des hypothèses. Les semaines 5 à 10 valident les preuves minérales, métallurgiques et de produits, cartographient les permis et construisent le registre de capacité du corridor. Les semaines 11 à 16 développent des contrats, des interfaces techniques et des plans environnementaux et sociaux.
Les semaines 17 à 22 intègrent le modèle financier, les cas de baisse, les sources de financement et la répartition des risques. Les semaines 23 à 27 organisent l'engagement des partenaires et du capital, mettent à jour la diligence et négocient les feuilles de conditions. Les semaines 28 à 32 complètent les documents d'approbation définitive, les documents de financement, les contrôles d'exécution et le plan de clôture.
La feuille de route est illustrative. Le calendrier réel dépend de la maturité du projet, de la juridiction, des permis, de l'ingénierie et des contreparties. Le contrôle clé est le séquençage : l’incertitude doit être éliminée avant que des capitaux irréversibles ne soient engagés, et les dépendances externes doivent être intensifiées rapidement.
Le bureau du programme doit tenir à jour le chemin critique, le registre des preuves, le journal des décisions et la matrice d'interface. Les modifications apportées à la portée, au coût, à la capacité ou au calendrier doivent être évaluées sur l’ensemble du corridor avant approbation.

Le timing est une hypothèse de planification de gestion. Les processus réglementaires, techniques et de contrepartie peuvent prendre plus de temps.
29. Surveiller le couloir d'exploitation après la fermeture
La surveillance post-rapprochée devrait suivre les principaux indicateurs physiques, commerciaux et financiers. Le débit, la récupération, la qualité des produits, la disponibilité, les interruptions de courant, la consommation d'eau, le cycle logistique, les stocks, les réclamations des clients, la conversion de trésorerie et la marge de sécurité doivent être rapprochés.
Le système de surveillance doit identifier la dérive de dépendance. Une baisse progressive de la qualité du réseau, du débit d’eau ou de la ponctualité des rails peut précéder une interruption matérielle. Les seuils doivent déclencher une enquête et des mesures correctives avant que l’engagement ou la conséquence en matière de liquidité n’apparaisse.
La conformité du contrat doit être testée par rapport aux factures, aux données d'exploitation et aux niveaux de service. L'indexation des tarifs, le take-or-pay, les pénalités, le règlement des analyses et les règles d'attribution peuvent affecter sensiblement la valeur. Les droits d’audit indépendant devraient être pratiques.
Les modèles de scénarios doivent être actualisés avec les performances réelles et les preuves du marché. Le conseil d’administration devrait voir si les mesures d’atténuation des risques fonctionnent et si les réserves, les itinéraires alternatifs ou le refinancement nécessitent un ajustement.
30. Utilisez une matrice d'approbation du conseil d'administration
Le dossier d'approbation final doit indiquer le périmètre d'investissement, la définition de l'achèvement du système, la demande de capital, les sources et les utilisations, les aspects économiques de base et négatifs, les contrats clés, les permis, les conditions environnementales et sociales, la gouvernance, la sécurité, le calendrier et les solutions de repli. Il doit identifier les questions non résolues et les pouvoirs délégués.
Le conseil d’administration devrait approuver des limites et des conditions plutôt qu’une aspiration narrative. Les exemples incluent le capital maximum, la liquidité minimale, la capacité minimale de l'infrastructure sous contrat, les permis requis, la qualification acceptable du produit, le crédit de la contrepartie, la couverture, les comptes de réserve et la flexibilité en cas de changement de contrôle.
La recommandation devrait expliquer pourquoi le corridor est investissable en tant que système et identifier la dépendance la plus susceptible de déprécier la valeur. Il doit indiquer le remède, le coût et le propriétaire. Un dépôt de haute qualité ne compense pas un déficit de corridor non financé ou inapplicable.
| Question d'approbation | Preuve | Seuil d'approbation | Déclencheur d'escalade |
|---|---|---|---|
| L'alimentation est-elle techniquement suffisante ? | Ressources, réserves, plan minier et métallurgie | Des preuves indépendantes soutiennent une alimentation et une récupération programmées | Qualité du matériau, récupération ou changement de calendrier |
| Un produit qualifié peut-il atteindre les acheteurs ? | Qualification, prélèvement et logistique | Itinéraire exécutable et processus d’acceptation | Échec de l'acheteur, de l'itinéraire ou des spécifications |
| Les services publics et les permis sont-ils complets ? | Matrice d’électricité, d’eau, de terrain et de permis | Capacité, calendrier et mise en service des droits | Retard au-delà de la marge de financement |
| Le capital est-il complet et résilient ? | Sources, usages, modèle et liquidité | Financement engagé jusqu’à l’achèvement et les inconvénients | Coût, retard ou couverture hors limites |
| La gouvernance et les recours sont-ils exécutoires ? | Contrats, sécurité et avis juridiques | Les droits s’alignent entre les entités du corridor | Conflit de consentement, de priorité ou de changement de contrôle |
Les seuils doivent être convertis en limites et conditions spécifiques à la transaction avant l'approbation.
31. Prendre la décision d'investissement finale
La décision d’investissement doit être encadrée par des preuves systémiques, une économie résiliente et une exécution contrôlée. Le corridor devrait être construit lorsque la base minérale, le parcours de traitement, l'infrastructure, les permis, les contrats, le capital et la gouvernance sont mutuellement cohérents et financés par le biais d'un achèvement intégré.
Le cas hypothétique illustre le risque de s’appuyer sur un ratio central. Un taux de couverture de 1,96 fois tombe à 0,81 fois sous l’effet des tensions liées aux volumes, aux prix et aux infrastructures. Le cas atténué atteint 1,15 fois seulement après des remèdes supposés d'une valeur de USD 38.9 million d'effet monétaire annuel. Une transaction réelle doit prouver ces remèdes par le biais de contrats, de réserves et d'une exécution responsable.
La mise en scène peut préserver le capital tandis que les preuves s’améliorent. Les infrastructures partagées peuvent réduire les coûts et accroître la valeur régionale lorsque la capacité, les tarifs et la gouvernance sont bancables. Les financements stratégiques ou publics peuvent apporter des bénéfices démontrables en matière de résilience et de développement lorsque les engagements sont autorisés et transparents.
L'annexe finale des preuves doit inclure des rapports techniques, des tests de produits, des registres de capacité et d'interface, des permis, des études environnementales et sociales, des contrats, des conseils juridiques, un modèle, des résultats de scénarios, des preuves de financement, des documents de gouvernance et la liste de contrôle de clôture. L'investissement doit rester vérifiable depuis la décision initiale jusqu'à l'exploitation.
Les corridors de traitement convertissent le potentiel minéral en un accès fiable au marché. La proposition d'investissement est le chemin complet depuis la ressource jusqu'au produit qualifié, soutenu par une infrastructure, des autorisations légales, des contrats résilients, un capital suffisant et une gouvernance capable de gérer les dépendances partagées.
Sources
- Agence internationale de l’énergie, Global Critical Minerals Outlook 2026, résumé, 16 juillet 2026. Lire la source principale
- Agence internationale de l’énergie, Perspectives mondiales sur les minéraux critiques 2026, Perspectives, 2026. Lire la source principale
- Groupe de la Banque mondiale et banques multilatérales de développement participantes, Joint MDB Statement on Critical Minerals to Manufacturing Value Chains, 17 avril 2026. Lire la source principale
- US Geological Survey, Mineral Commodity Summaries 2026, version 1.3, mai 2026. Lire la source principale
- OCDE et Agence internationale de l'énergie, Le rôle de la traçabilité dans les chaînes d'approvisionnement en minéraux critiques, 28 février 2025. Lire la source principale
- Initiative pour la transparence des industries extractives, transparence des contrats. Lire la source principale
- Initiative pour la transparence des industries extractives, Contrats et licences, note d'orientation sur l'exigence 2.4, novembre 2024. Lire la source principale
- Commission européenne, Projets stratégiques dans le cadre de la loi sur les matières premières critiques. Lire la source principale
- Groupe de la Banque mondiale, Métaux et minéraux. Lire la source principale
- Société financière internationale, Normes de performance en matière de durabilité environnementale et sociale, 2012. Lire la source principale
- Groupe de la Banque mondiale, Lignes directrices en matière d'environnement, de santé et de sécurité pour l'exploitation minière, 2007. Lire la source principale
- OCDE, Guide sur le devoir de diligence pour des chaînes d'approvisionnement responsables en minerais provenant de zones de conflit ou à haut risque, troisième édition. Lire la source principale
- Initiative pour la transparence des industries extractives, dispositions relatives aux infrastructures et accords de troc. Lire la source principale
- Committee for Mineral Reserves International Reporting Standards, International Reporting Template, novembre 2019. Lire la source principale
- Commission des valeurs mobilières de l'Ontario, Règlement 43-101 sur les normes d'information relatives aux projets miniers. Lire la source principale
- Securities and Exchange Commission des États-Unis, Règlement S-K Sous-partie 1300, Divulgation par les personnes inscrites engagées dans des opérations minières. Lire la source principale
- Commission européenne, La Commission sélectionne 13 projets stratégiques dans des pays tiers en vertu de la loi sur les matières premières critiques, 4 juin 2025. Lire la source principale
- Agence internationale de l’énergie, Energy Technology Perspectives 2026, résumé, 2026. Lire la source principale
