1. Définir la décision de financement
La décision est de savoir si une usine de dessalement spécifiée peut supporter une dette à long terme dans le cadre du contrat d'achat d'eau proposé, des accords d'électricité et de l'enveloppe de fonctionnement. L'évaluation commence par les exigences de service public, la capacité souscrite, le point de livraison, la norme de qualité de l'eau, la règle de répartition, la disponibilité prévue et l'interface avec le réseau de transport. Il teste ensuite si la société de projet peut contrôler les risques de coûts et de performances qui lui sont assignés. Un tarif nivelé faible ne peut pas répondre à ces questions car le même tarif peut découler de différentes hypothèses concernant le prix de l'électricité, l'utilisation de la centrale, l'indexation, la durée de vie des membranes, le financement de réserve et le soutien gouvernemental.
L'autorité doit comparer le projet avec des alternatives crédibles de livraison publiques et privées. Les directives de répartition des risques de dessalement de la Banque mondiale identifient les paiements de disponibilité, les paiements de production, l'approvisionnement en électricité, les conditions d'alimentation en eau, l'approvisionnement en membranes et les infrastructures associées comme éléments importants d'un PPP de dessalement. [1]. Ses orientations plus larges en matière de PPP dans le secteur de l’eau associent également la durabilité des investissements à des revenus stables et à une gouvernance sectorielle. [2]. Ces questions doivent être examinées dans l'analyse de rentabilisation avant que les soumissionnaires n'engagent leur capital.
Le dossier de financement doit permettre quatre résultats : procéder, procéder selon des conditions définies, repenser ou utiliser une autre voie de livraison. Un projet doit rester en dehors de l'approvisionnement lorsque le régime de répartition, la source d'électricité, la formule tarifaire ou le modèle de centrale de référence ne peuvent pas être reproduits. Un besoin valable de sécurité hydrique ne rend pas une structure de financement incomplète bancable.
| Zone de décision | Preuve requise | Question de bancabilité | Condition de libération |
|---|---|---|---|
| Service | Exigences de capacité, de livraison, de qualité et d’expédition | Les obligations de production peuvent-elles être mesurées à une frontière contrôlée ? | Calendrier de sortie et d'interface signé |
| Technologie | Prise, prétraitement, conception RO et récupération d'énergie | La conception reste-t-elle opérationnelle dans toute l’enveloppe acceptée ? | Base de conception et modèle de performance révisés |
| Électricité | Règles d’approvisionnement, de prix, de ruptures, de qualité et de réduction | Qui contrôle le coût et la disponibilité de l’énergie ? | Package d'approvisionnement et d'indexation exécutable |
| Tarif | Mécaniques fixes, variables, pass-through et de déduction | Chaque facture peut-elle être reproduite sous les cas centraux et négatifs ? | Modèle de paiement et protocole de vérification testés |
| Capital | EPC, coûts du propriétaire, réserves, cycle de vie et imprévus | Le capital total engagé est-il suffisant jusqu’à l’achèvement ? | Utilisations financées et conditions de prélèvement |
| Données et AI | Systèmes sources, objectif du modèle, validation et remplacement | L’optimisation peut-elle éclairer les décisions sans devenir un moyen de paiement non gouverné ? | Plan de gouvernance modèle approuvé |
| Dette | CFADS, covenants, sécurité, liquidité et refinancement | Les liquidités protégées couvrent-elles la dette dans des conditions crédibles ? | Inconvénients et solutions testés par les prêteurs |
Cadre original. Chaque porte nécessite un examen technique, commercial, juridique, fiscal et financier spécifique au projet.
2. Placer le projet dans la stratégie de l'eau GCC
Les systèmes du Golfe utilisent le dessalement car un approvisionnement fiable en eau douce ne peut pas dépendre uniquement des précipitations ou des eaux souterraines renouvelables. Les programmes d’approvisionnement en Arabie saoudite et aux Émirats arabes unis font de plus en plus appel aux capitaux privés, aux appels d’offres et à l’osmose inverse. Saudi Water Partnership Company se décrit comme le principal acheteur de projets de production d'eau développés par le secteur privé et publie un programme d'approvisionnement pluriannuel. [3]. DEWA identifie Hassyan comme son premier producteur d'eau indépendant et déclare que le projet utilise l'osmose inverse de l'eau de mer avec une énergie propre. [4].
Ces programmes créent un ensemble de référence en matière de capacité, de tarifs, de technologie et de financement, même si chaque projet nécessite toujours ses propres preuves. La page SWPC pour Shuaibah 3 enregistre 600 000 mètres cubes par jour, la technologie d'osmose inverse, une structure de construction-propriété, le coût du projet et un coût actualisé ajusté. [5]. DEWA enregistre 180 millions de gallons impériaux par jour et un investissement pour Hassyan [4]. Ces chiffres divulgués décrivent leurs projets. Ils ne doivent pas être transférés dans un nouveau modèle d'offre sans vérifier la portée, la date, les accords énergétiques, les conditions de financement, les taxes et les obligations de performance.
La décision publique doit également tenir compte de la flexibilité du système. Une usine peut assurer la résilience à la sécheresse, remplacer la capacité thermique, réduire l’exposition aux combustibles ou soutenir un système d’électricité et d’eau plus propre. Le modèle de financement doit montrer la valeur de ces services séparément des revenus de l'usine. Cela permet à l’autorité de comparer un tarif bas avec le coût budgétaire des garanties, du soutien au réseau, des engagements de capacité et des compensations conditionnelles.
3. Établir une conception et une base commerciale
La base de conception doit indiquer la salinité de l'eau d'alimentation, la température, la turbidité, le risque biologique, le dispositif d'admission, le prétraitement, le taux de récupération, la configuration de la membrane, le nombre de trains, la qualité de l'eau produite, le post-traitement, le rejet de saumure et la redondance d'exploitation. Chaque variable affecte la consommation d'énergie, la consommation de produits chimiques, la charge de la membrane, la disponibilité et le coût en capital. Le modèle commercial doit utiliser les mêmes définitions et plages.
La salle de données du projet doit distinguer les données mesurées sur le site des courbes des fournisseurs et des hypothèses techniques. Les échantillons saisonniers, l'historique des marées rouges, les études marines et les enregistrements par grille sont des preuves observées. La dégradation de la membrane, le prix futur des produits chimiques et le taux d'encrassement à long terme sont des éléments d'entrée du modèle. Un prêteur doit être en mesure de retracer chaque apport matériel jusqu'à une source, un propriétaire responsable, une date et une utilisation approuvée.
La Banque mondiale note que l'osmose inverse peut être plus économe en énergie que le dessalement thermique tout en restant sensible à la qualité de l'eau de mer et à l'approvisionnement en membranes spécialisées. [1]. DEWA décrit des dispositifs de flottation à air dissous, de filtration double média, d'osmose inverse à deux passages et de récupération d'énergie à haut rendement dans son usine de Jebel Ali [6]. La leçon pour la finance est pratique : la garantie de performance et le modèle opérationnel devraient couvrir l’ensemble du système de l’admission à la livraison plutôt qu’un train à membrane isolé.
4. Modéliser l’intensité énergétique comme enveloppe de fonctionnement

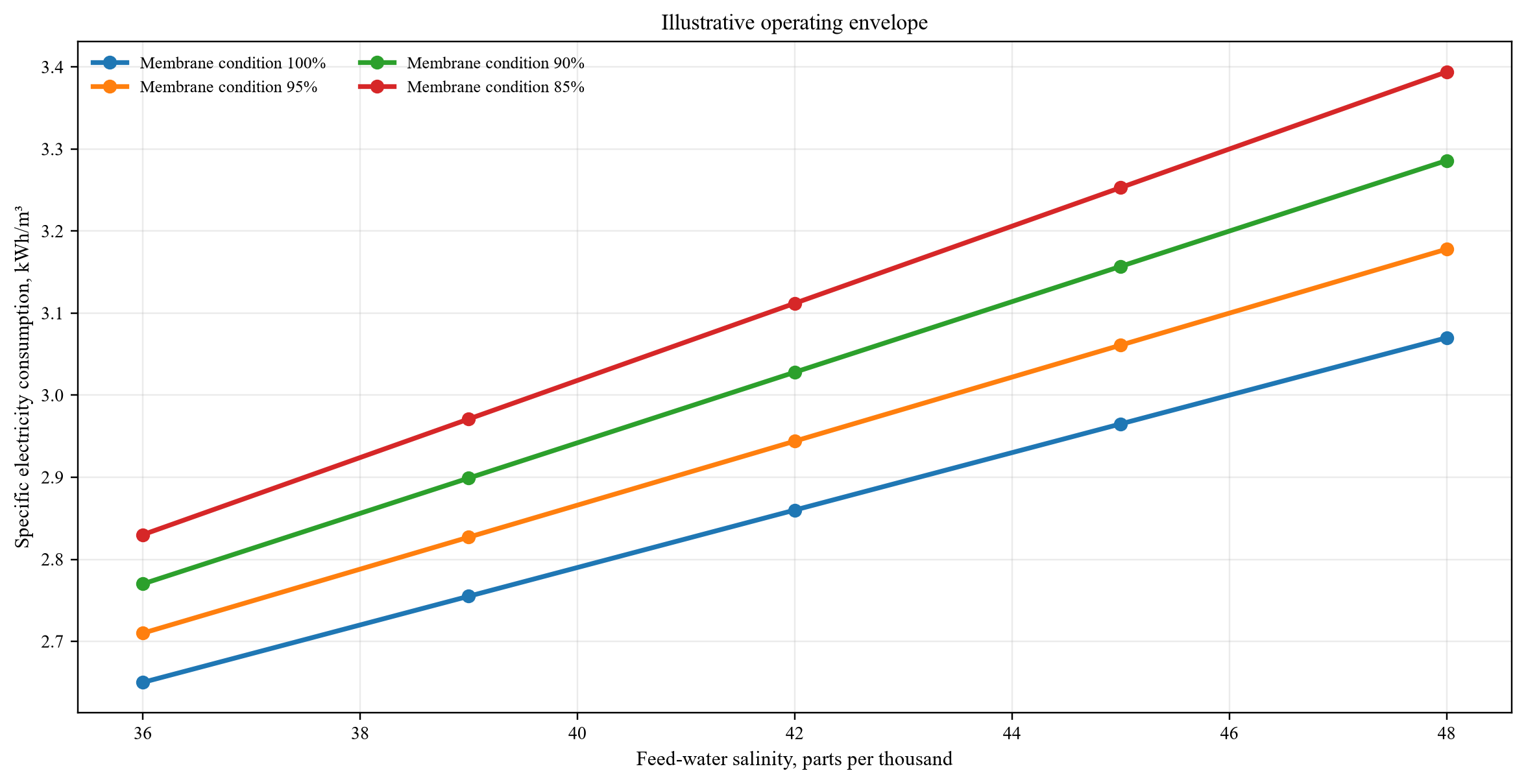

La consommation électrique spécifique mesure les kilowattheures utilisés par mètre cube d’eau produite. Il doit être défini selon une limite et une période déterminées. Une mesure à l'échelle de l'usine peut inclure le pompage d'admission, le prétraitement, les pompes à haute pression, les trains d'osmose inverse, le post-traitement, le pompage de l'eau produite et les systèmes auxiliaires. Une mesure portant uniquement sur le train sera inférieure et ne pourra pas soutenir la même conclusion tarifaire.
L'intensité énergétique change en fonction de la salinité, de la température, de la récupération, de la perméabilité de la membrane, des pertes de charge, de l'encrassement, des performances de récupération d'énergie et de la charge de l'installation. Le modèle de base doit donc être une courbe ou une surface plutôt qu'un point. Le modèle doit montrer quelles variables proviennent des garanties de conception, lesquelles sont mesurées lors des tests de performance et lesquelles seront mises à jour pendant les opérations. Les récents travaux de dessalement de la Banque mondiale font état d'une consommation efficace par osmose inverse de l'eau de mer proche de 2,9 kilowattheures par mètre cube et notent que l'électricité peut représenter une part importante des coûts d'exploitation, sous réserve des tarifs locaux. [7]. Il s’agit d’une preuve contextuelle plutôt que d’une référence garantie pour un site spécifique.

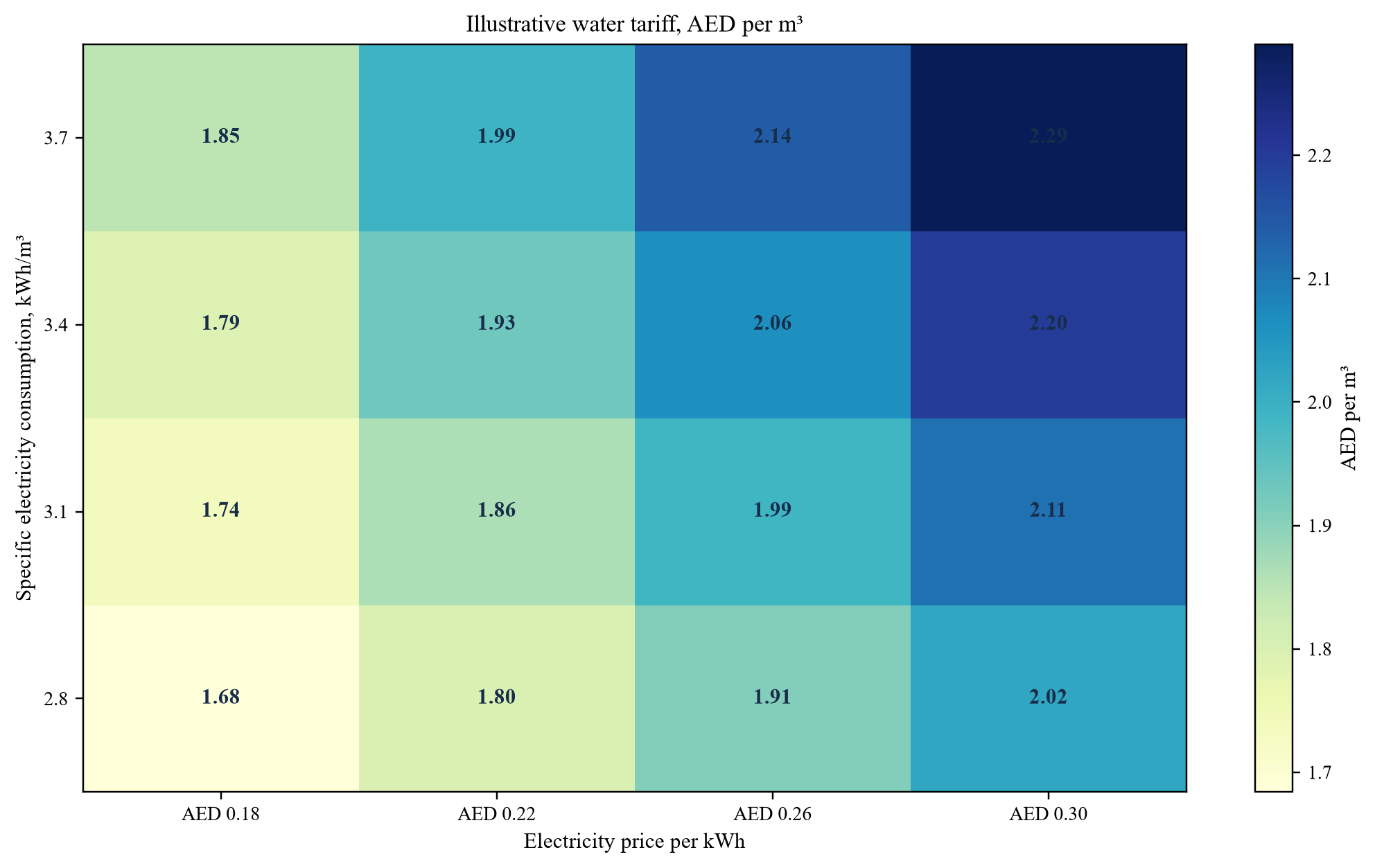

Hypothèses de gestion uniquement. Le modèle illustre la sensibilité et ne représente pas une véritable garantie d'usine ou de fournisseur.
Le modèle de financement devrait traduire l’enveloppe de fonctionnement en volume mensuel d’électricité, en coût et en paiement. Il doit identifier un niveau d'avertissement, un niveau de déduction de performance et un niveau d'engagement. L'opérateur peut utiliser la même hiérarchie pour planifier le nettoyage, le remplacement de la membrane, l'optimisation de la pression et la répartition des charges.
5. Séparer le volume d’électricité du prix de l’électricité
Le coût de l'électricité est égal à la consommation mesurée multipliée par le prix applicable, avec des ajustements pour les frais de demande, les pertes, le facteur de puissance, les frais de réseau, les taxes et les crédits contractuels. Le risque de volume et le risque de prix appartiennent à des tableaux distincts. Un modèle d'optimisation peut réduire la consommation alors que le coût décaissé continue d'augmenter en raison des changements tarifaires. Un prix de l’électricité favorable peut également masquer une mauvaise efficacité des centrales.
L'accord d'électricité peut être un approvisionnement direct du réseau, une allocation de l'acheteur, un contrat de production dédié, un approvisionnement renouvelable ou une combinaison des deux. L'accord doit définir le point de livraison, la capacité, la fiabilité, la tension et la fréquence, le traitement des pannes, la réduction, le comptage, le prix, l'indexation, le changement de loi et la force majeure. La matrice des risques de la Banque mondiale observe que les projets de dessalement laissent souvent les risques liés à la fourniture d'électricité et aux prix avec l'autorité contractante, bien que les structures varient. [1].
Le cas de dette doit utiliser les conditions d’électricité exécutées. Un soumissionnaire ne doit pas s’attendre à une énergie illimitée à faible coût lorsque le raccordement au réseau, la classe tarifaire ou l’allocation renouvelable restent conditionnels. Le modèle doit montrer les conséquences d'une panne, d'un échelon de prix et d'une inadéquation entre l'approvisionnement en eau et l'électricité souscrite. Il doit également indiquer si la société de projet bénéficie d'un allègement des déductions de performance lorsque l'acheteur ou le réseau est à l'origine de la contrainte.
6. Définir l'expédition avant de fixer le tarif
Un projet d'approvisionnement en eau indépendant peut recevoir un paiement de capacité fixe, un paiement de production variable ou un tarif combiné. La répartition détermine la quantité d’eau demandée par l’acheteur et l’efficacité avec laquelle l’usine peut fonctionner. Une usine maintenue à faible charge peut entraîner des coûts fixes de main-d'œuvre, de maintenance et de financement tout en perdant l'efficacité supposée dans les conditions de conception. Des démarrages et arrêts fréquents peuvent également affecter la durée de vie des membranes, des produits chimiques et des équipements.
L'accord d'achat d'eau doit indiquer le prélèvement minimum, le calendrier de nomination, les taux de rampe, les arrêts planifiés, l'expédition d'urgence, la production excédentaire, la disponibilité présumée et le paiement lorsque la centrale est prête mais non expédiée. La capacité et les frais variables devraient correspondre à ces obligations. Les directives de la Banque mondiale sur les mécanismes de paiement recommandent des formules tarifaires explicites et un traitement clair de l'inflation et d'autres variables économiques. [8].
Avant la clôture financière, les parties doivent exécuter des dossiers de répartition horaires ou quotidiens pour des saisons représentatives. Le résultat doit inclure le volume d'eau, la charge de l'installation, la consommation électrique spécifique, l'utilisation de produits chimiques, l'exposition à la maintenance et la facture. Le modèle financier peut ensuite regrouper les cas d’exploitation vérifiés en flux de trésorerie mensuels. Cela évite qu'une moyenne annuelle ne cache des périodes d'exploitation non rentables.
7. Construisez le tarif à partir de composants vérifiables
Le tarif doit séparer les composantes qui remboursent le capital et les coûts d'exploitation fixes des composantes qui compensent les coûts variables. Un modèle typique peut inclure la capacité, les opérations fixes, l'électricité variable, les produits chimiques, l'utilisation de membranes, le pompage de livraison, l'indexation et les déductions. Chaque composant nécessite une formule, un indice de source, une limite de mesure, une période de règlement et un processus de règlement des différends.
La conception de transfert doit répartir les coûts contrôlables et incontrôlables. La transmission intégrale de l'électricité protège la dette mais affaiblit l'incitation de l'opérateur à améliorer l'efficacité. Une allocation énergétique fixe crée une incitation à l'efficacité mais peut exposer le projet à des conditions qu'elle ne contrôle pas. Une structure pratique peut utiliser un prix de l’électricité indexé, une courbe énergétique contractuelle et un mécanisme de partage pour une surperformance vérifiée. L'opérateur supporte alors la consommation excédentaire causée par des performances contrôlables tandis que l'acheteur supporte une modification approuvée des prix du marché.
Le modèle tarifaire doit produire la même facture à partir des mêmes données dans les systèmes de la société de projet, de l'acheteur et du vérificateur. Les arrondis, les fuseaux horaires, les substitutions de compteurs, les données rejetées, les indices révisés et les taxes doivent être définis. Les ressources PPP dans le secteur de l'eau de la Banque mondiale identifient la stabilité des tarifs et l'adéquation des revenus comme étant essentielles à l'investissement durable [2,9].

Toutes les valeurs sont des hypothèses de gestion hypothétiques et excluent les taxes, déductions et indexations spécifiques au projet.
8. Traiter la performance des membranes comme une variable de financement
Les membranes influencent la pression, le rejet du sel, la récupération, la qualité du produit et la fréquence de nettoyage. Le modèle doit distinguer l'encrassement réversible, la détérioration irréversible, les dommages physiques et le déclin attendu lié à l'âge. Une seule allocation annuelle de remplacement peut sous-estimer une défaillance groupée ou un événement de la chaîne d’approvisionnement.
L'opérateur doit tenir un registre des membranes au niveau du train avec le fabricant, le type d'élément, la date d'installation, les nettoyages, la perméabilité normalisée, le passage du sel, la pression différentielle et l'historique des remplacements. Les performances doivent être normalisées en fonction de la température et des conditions d'alimentation avant de tirer des conclusions. Le plan de maintenance doit définir les seuils de nettoyage sur place, l'inspection, les tests d'intégrité, la rotation et l'élimination.
Le financement doit couvrir les remplacements de base, une cohorte défavorable, les retards des fournisseurs et l’obsolescence technologique. La réserve de cycle de vie peut être financée en fonction du temps, des heures de fonctionnement ou de l'état vérifié. Les tirages doivent nécessiter des preuves et préserver un minimum de liquidité. Les prêteurs doivent également tester les garanties, les éléments de rechange, les fournisseurs agréés et les droits sur les données techniques. Le recours à des fournisseurs spécialisés constitue un risque reconnu en matière de dessalement [1].
9. Utilisez le AI dans un système de contrôle technique
Le AI peut prévoir la consommation d'énergie, détecter les anomalies des capteurs, prédire l'encrassement, estimer la durée de vie utile restante, optimiser la pression et planifier la maintenance. Chaque application nécessite une cible spécifique, un propriétaire de décision et un test d'acceptation. Un modèle formé pour prédire la consommation d'énergie ne doit pas être réutilisé pour certifier l'état de la membrane sans validation séparée.
L'AIE rapporte que les sociétés énergétiques utilisent le AI pour optimiser les systèmes, améliorer la disponibilité, réduire les coûts et assurer la sécurité, tout en notant que les avantages au-delà des cas individuels peuvent être difficiles à quantifier [10,11]. Un dossier de financement doit donc utiliser des tests d'usine vérifiés et des hypothèses prudentes. Les réclamations des fournisseurs, les économies simulées et les résultats pilotes ne relèvent pas du flux de trésorerie du scénario de base du prêteur jusqu'à ce que le projet puisse les reproduire dans l'environnement contractuel.
La gouvernance du modèle doit couvrir les données de formation, les définitions de fonctionnalités, les mesures de performances, la dérive, les cybercontrôles, la gestion des versions, le remplacement humain et le retrait. L'exploitant reste responsable de l'expédition et de la maintenance. Le vérificateur reste responsable de la certification. Le vendeur reste responsable du paiement. Le système AI fournit des preuves et des recommandations au sein de ces rôles.
10. Créer un jumeau numérique d'usine gouvernée

Un jumeau numérique d’usine doit représenter le système physique et commercial à un niveau de détail défini. Il peut connecter l'aspiration, le prétraitement, les pompes haute pression, les trains d'osmose inverse, les dispositifs de récupération d'énergie, le post-traitement, le système de livraison, les compteurs électriques, les résultats de laboratoire et les bons de travail. Sa valeur dépend des balises contrôlées, des horodatages, des unités et de la configuration.
Le jumeau doit avoir une source faisant autorité pour chaque objet et paramètre. Un élément de membrane modifié, un compteur calibré ou une courbe de pompe modifiée nécessitent une mise à jour approuvée. Les versions historiques doivent rester disponibles pour l’examen des factures et des performances. Le système doit conserver l'enregistrement brut, la logique de transformation, la version du modèle, l'action de l'utilisateur et l'approbation.

Cadre original. Le jumeau soutient les décisions et la vérification ; les personnes autorisées restent responsables des opérations et du paiement.
11. Préserver les preuves des compteurs et des laboratoires
Le paiement doit reposer sur des compteurs et des tests de laboratoire fonctionnant sous un régime de qualité accepté. Le contrat doit identifier les compteurs de revenus, les compteurs d'électricité, les débitmètres, les instruments de pression, les mesures de conductivité, de température, de turbidité et de qualité du produit. Il doit définir la précision, l'étalonnage, la redondance, l'alignement de l'horodatage et la substitution en cas de panne d'un appareil.
L'ensemble de preuves mensuel doit inclure des lectures brutes, des lectures validées, des indicateurs de qualité, l'état de l'étalonnage, les lacunes dans les données, les substitutions approuvées, la répartition, la disponibilité, la qualité de l'eau, la consommation d'électricité, l'utilisation de produits chimiques et les bons de travail pertinents. Le vérificateur indépendant devrait être en mesure de recalculer la facture sans dépendre d'une feuille de calcul non documentée.
SWPC a fait réaliser des analyses externes de la qualité de l'eau dans des usines indépendantes de traitement de l'eau et des eaux usées, illustrant l'importance des tests indépendants dans le portefeuille d'exploitation. [12]. Les rapports techniques d'Abou Dhabi enregistrent également la fiabilité de l'usine et les performances en matière de qualité de l'eau. [13]. Le contrat de projet doit traduire les tests spécifiques au projet en règles claires de paiement et de guérison.
12. Concevoir des déductions autour de performances contrôlables
Les déductions doivent s'appliquer aux défaillances mesurables sous le contrôle de la société de projet. Les exemples incluent l'indisponibilité de la capacité sous contrat, la non-conformité en matière de qualité de l'eau, la consommation d'énergie excessive par rapport à la courbe acceptée, les rapports tardifs et le non-financement des travaux sur le cycle de vie. Le mécanisme doit distinguer un événement isolé d’une détérioration persistante.
Les secours devraient remédier aux contraintes de répartition causées par les acheteurs, aux pannes de réseau, aux cas de force majeure approuvés, aux conditions anormales de l'eau d'alimentation en dehors de l'enveloppe acceptée et aux changements ordonnés par les autorités. Chaque événement de secours doit être assorti d'un avis, de preuves, d'atténuations et de délais. Une large clause d’allègement peut supprimer les incitations à l’exploitation. Une clause étroite peut rendre le projet non finançable.
Les plafonds de déduction, les planchers de paiement et les seuils de résiliation doivent être modélisés ensemble. Un plancher de paiement peut préserver le service de la dette tout en accumulant un passif ou en prolongeant le contrat. L’autorité doit comprendre cette conséquence fiscale. Les prêteurs doivent comprendre le chemin à parcourir depuis l’avertissement jusqu’à la guérison, le blocage des liquidités, l’intervention et l’indemnisation de résiliation.
13. Répartir le risque de prix avec une matrice d'indexation
Le tarif peut contenir l’inflation locale, l’inflation étrangère, le taux de change, l’électricité, les produits chimiques, la main-d’œuvre et les composants membranaires. Chaque indice doit correspondre au coût qu'il est censé protéger. Un indice général des prix à la consommation peut mal représenter un intrant spécialisé importé. Un index étranger peut créer une inadéquation lorsque la devise d'approvisionnement ou les conditions du fournisseur changent.
La matrice d'indexation doit indiquer la date de base, la source, la fréquence, le décalage, le plancher, le plafond, le rebasage et le traitement de l'index manquant. Il convient d'identifier quels composants sont fixes en termes nominaux et lesquels sont réinitialisés. Le modèle financier devrait reproduire la formule pour chaque période de service de la dette. Il faudrait également tester les retards de publication et l'arrêt d'un index.
Le risque de change nécessite une analyse distincte. Le tarif peut protéger le coût des importations pendant que la dette reste la monnaie locale, ou protéger la dette tout en laissant exposés les intrants du cycle de vie. La couverture peut gérer une exposition définie mais ne peut pas réparer une formule contractuelle floue. Le projet ne devrait être clôturé qu'une fois que le modèle commercial, le modèle de financement et le contrat auront utilisé les mêmes définitions de devise et d'indice.
14. Appliquer un cas intégré hypothétique
Supposons qu'une société de projet développe une usine d'osmose inverse d'eau de mer de 550 000 mètres cubes par jour dans le cadre d'un accord d'achat d'eau à long terme. Le domaine opérationnel accepté couvre la salinité, la température, la turbidité et les conditions biologiques de l’eau d’alimentation. Le tarif comprend une composante de capacité fixe, une composante de production variable, un prix de l'électricité indexé et une courbe énergétique contractuelle. Ce cas est un scénario de gestion et ne représente pas un projet GCC divulgué.
Le total des utilisations initiales est de AED 3.60 billion. Le modèle attribue AED 2.65 billion à l'EPC et à la mise en service, AED 210 million à l'interconnexion de l'électricité et de l'eau, AED 180 million aux coûts de développement et de propriétaire, AED 250 million aux coûts de financement et de transaction, AED 130 million aux réserves initiales et AED 180 million aux imprévus. Les sources comprennent AED 900 million de capitaux propres du sponsor, AED 2.34 billion de dette senior, une facilité de réserve AED 180 million et AED 180 million de soutien d'urgence du sponsor.
| Utilisations | AED millions | Sources | AED millions |
|---|---|---|---|
| EPC et mise en service | 2,650 | Fonds propres des sponsors | 900 |
| Interconnexion | 210 | Dette senior | 2,340 |
| Frais de développement et de propriétaire | 180 | Installation de réserve | 180 |
| Coûts de financement et de transaction | 250 | Soutien d’urgence du sponsor | 180 |
| Réserves initiales | 130 | Sources totales | 3,600 |
| Contingence | 180 | ||
| Utilisations totales | 3,600 |
AED millions. Toutes les valeurs sont des hypothèses de gestion et ne décrivent pas un projet observé, un budget approuvé ou un engagement financier.
Le chiffre d’affaires annuel central est de AED 550 million. Le modèle suppose AED 150 million de coût de l'électricité, AED 95 million d'autres coûts d'exploitation, AED 30 million de financement du cycle de vie et AED 25 million d'ajustements fiscaux et autres. Les liquidités disponibles pour le service de la dette sont AED 250 million. Le service annuel de la dette est de AED 175 million, ce qui produit une couverture de 1,43 fois.
15. Dimensionner la dette par rapport aux flux de trésorerie protégés
La dette doit être dimensionnée en espèces qui peuvent être facturées, certifiées et recouvrées dans le cadre des contrats exécutés. Le scénario de base doit utiliser les règles contractuelles de répartition et d'énergie, les coûts d'exploitation, les réserves du cycle de vie, les taxes, le fonds de roulement et les déductions. Il ne doit pas inclure les économies AI non vérifiées, les gains de refinancement ou la valeur marchande non contractuelle.
Les conditions de tirage devraient relier le capital aux preuves d’achèvement. Le prêteur peut exiger des accords de projet signés, des permis, des droits terrestres et marins, une garantie EPC, une assurance, une couverture, une connexion au réseau, un financement de réserve et un modèle de référence accepté. Les tirages ultérieurs peuvent dépendre des progrès vérifiés, des certificats d'ingénieurs indépendants et du coût restant à réaliser des tests.
L'ensemble de sécurité peut inclure des comptes de projet, des créances, des droits contractuels, une assurance, des actions, des comptes de réserve et des accords directs. Les droits d'intervention doivent être conformes au contrat d'achat d'eau, à l'accord d'électricité, au contrat EPC et au contrat d'exploitation. Un prêteur a besoin de suffisamment de temps et d’informations pour remédier à une défaillance matérielle sans compromettre le service public.
16. Testez les inconvénients corrélés avant la clôture
Les sensibilités à variable unique peuvent sous-estimer le risque car des conditions défavorables peuvent coïncider. Une salinité élevée, une détérioration des membranes et une faible charge des installations peuvent augmenter l’intensité énergétique en même temps que le prix de l’électricité augmente. Un événement lié à l'eau d'alimentation peut réduire la production tout en augmentant le coût du prétraitement et des produits chimiques. Un index tarifaire retardé peut créer une pression temporaire sur le fonds de roulement.
L'inconvénient hypothétique corrélé suppose les revenus annuels du AED 515 million, le coût de l'électricité du AED 185 million, les autres coûts d'exploitation du AED 105 million, le financement du cycle de vie du AED 38 million et les ajustements fiscaux et autres du AED 16 million. Les liquidités disponibles pour le service de la dette tombent à AED 171 million, soit 0,98 fois AED 175 million du service de la dette. Les solutions approuvées rétablissent les revenus de AED 525 million et réduisent les coûts d'électricité et d'exploitation grâce à des modifications de répartition vérifiées, à la maintenance et à un soutien temporaire aux réserves. Les liquidités disponibles pour le service de la dette atteignent AED 210 million, soit 1,20 fois le service de la dette.

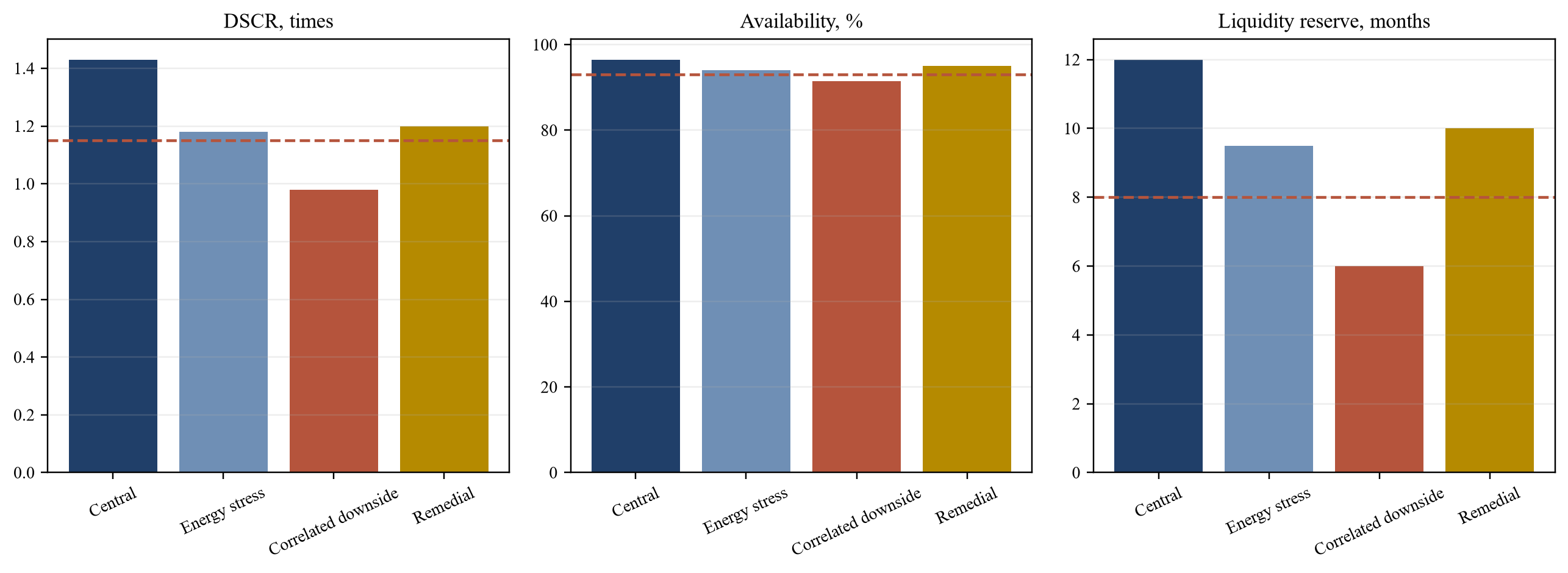

Les ratios et les seuils sont des hypothèses de gestion. Le tableau de bord n’est pas un avis de crédit ou une prévision de financement.
17. Créez des solutions qui restent exécutables
Une réponse à la baisse doit identifier l’action, le propriétaire, les preuves, le calendrier, l’effet monétaire et l’approbation. Les solutions opérationnelles peuvent inclure la réaffectation des trains, le nettoyage, le remplacement des membranes, la maintenance avec récupération d'énergie, la gestion des admissions et un séquençage de production révisé. Les remèdes contractuels peuvent inclure un allègement, un rattrapage d’indice, un prélèvement de réserves, une correction des actions et un blocage temporaire des distributions.
Le modèle doit éviter les économies qui nécessitent une modification non approuvée de la qualité de l'eau, des limites environnementales ou de la répartition. Il convient également d’éviter les doubles comptes. Le remplacement d'une membrane peut réduire la consommation d'énergie et augmenter la disponibilité, tout en nécessitant des liquidités et des temps d'arrêt. Le modèle doit montrer chaque effet dans la période correcte.
Les documents financiers doivent fixer des seuils d'avertissement, de blocage et de défaut. Un avertissement peut déclencher des rapports améliorés et un plan correctif. Un lock-up peut retenir des espèces. Un défaut de paiement peut activer les droits du prêteur après des périodes de guérison convenues. Ces seuils doivent s'aligner sur l'accord de projet afin qu'une solution contractuelle reste disponible avant que l'application du financement n'empêche la performance.
| Article | Central | Inconvénient corrélé | Correctif |
|---|---|---|---|
| Revenu | 550 | 515 | 525 |
| Coût de l'électricité | (150) | (185) | (165) |
| Autres frais de fonctionnement | (95) | (105) | (92) |
| Financement du cycle de vie | (30) | (38) | (32) |
| Ajustements fiscaux et autres | (25) | (16) | (26) |
| Trésorerie disponible pour le service de la dette | 250 | 171 | 210 |
| Service de la dette | (175) | (175) | (175) |
| Couverture du service de la dette | 1,43x | 0,98x | 1,20x |
AED millions hors ratios. Toutes les valeurs sont des hypothèses de gestion hypothétiques.
18. Protéger les performances du cycle de vie
Le plan de cycle de vie doit couvrir les structures de prise d'eau, le prétraitement, les pompes, les membranes, les dispositifs de récupération d'énergie, les récipients sous pression, le post-traitement, les systèmes électriques, les contrôles, les équipements de laboratoire et les actifs de livraison. Il convient de distinguer l'entretien courant, la révision majeure, le remplacement et l'obsolescence.
La réserve devrait refléter le calendrier et le regroupement plutôt qu'un pourcentage annuel régulier. Une cohorte partagée de membranes ou de pompes peut créer un besoin de liquidités concentré. Les équipements à long délai de livraison peuvent exiger des dépôts avant la livraison. La monnaie et le fret peuvent modifier le coût de remplacement. Le plan doit tenir à jour un registre des actifs, un enregistrement de l'état, un historique de travail et des prévisions approuvées.
Les tests de distribution doivent nécessiter un financement actuel du cycle de vie, une couverture minimale de la dette, aucun défaut important non résolu et un modèle opérationnel à jour. L'opérateur doit signaler les travaux différés, les réparations temporaires et la cannibalisation de pièces. Les prêteurs et l'acheteur ont besoin de visibilité avant que l'état des actifs ne devienne une panne de service.
19. Gouverner la cybersécurité et la technologie opérationnelle
Le dessalement repose sur une technologie opérationnelle contrôlant les pompes, les vannes, le dosage des produits chimiques, la pression et le traitement. L'architecture numérique doit séparer le contrôle critique pour la sécurité des analyses, des systèmes d'entreprise et de l'accès des fournisseurs externes. La segmentation du réseau, l'identité, l'accès privilégié, la journalisation, la sauvegarde, la récupération et la réponse aux incidents doivent couvrir à la fois les opérations et les preuves de paiement.
Une plate-forme AI ou une plate-forme jumelle numérique peut nécessiter des données de capteur haute fréquence et une assistance à distance. Le contrat doit définir les connexions approuvées, la propriété des données, la conservation, l'accès au modèle et l'assistance à la sortie. Un fournisseur ne devrait pas être en mesure de désactiver des opérations essentielles ou de dissimuler les preuves nécessaires au calcul du paiement.
Le cadre de gestion des risques AI du NIST et le profil AI prennent en charge la gouvernance, la mesure et la gestion du risque AI [14,15]. Les données saoudiennes et les autorités AI publient des principes éthiques et des exigences de protection des données pertinents pour les projets opérant dans le Royaume [16,17]. Les conseillers du projet et les propriétaires de sécurité doivent déterminer les règles qui s'appliquent aux données et aux systèmes réels.
20. Établir une vérification indépendante
Le vérificateur indépendant doit tester le rendement, la disponibilité, la qualité de l'eau, la consommation d'énergie, l'indexation, les déductions et les allègements. L'indépendance nécessite des procédures de nomination, d'accès, de compétence, de contrôle des conflits, de mandat, de paiement et de remplacement qui empêchent l'une ou l'autre des parties contractantes d'ordonner la conclusion.
Le vérificateur doit reproduire la facture mensuelle à partir des enregistrements contrôlés et identifier les entrées contestées. Un désaccord technique peut nécessiter un expert en membranes, en laboratoire ou en comptage. Un désaccord contractuel peut nécessiter une voie de détermination différente. Le contrat doit préserver le service et le paiement incontesté pendant que le processus défini est en cours.
Les prêteurs doivent recevoir la facture vérifiée, les exceptions importantes, le rapport d'exploitation et le certificat d'engagement dans un calendrier fixe. Les exceptions persistantes devraient déclencher une assurance supplémentaire et un plan de restauration de la qualité des données. Cela transforme la vérification en un contrôle continu de la bancabilité.
21. Évaluer l’optimisation des ressources et l’exposition budgétaire
L’autorité devrait comparer le PPP avec des alternatives réalistes en matière de livraison et de passation de marchés publics. L'analyse quantifiée peut couvrir le capital, les coûts d'exploitation, le financement, la fiscalité, le transfert de risque, le calendrier et la performance du service. L'analyse qualitative peut couvrir la capacité, l'innovation, la concurrence, la flexibilité, la main-d'œuvre et la responsabilité.
Le modèle fiscal devrait inclure des paiements de capacité, des paiements de production, un soutien à l'électricité, des garanties, des indemnités de résiliation, des modifications de la loi, des événements de secours, une indexation et des facilités conditionnelles. Un tarif de soumission bas peut créer un risque budgétaire élevé lorsque l’autorité conserve le risque lié au prix de l’électricité ou garantit une expédition minimale. La récente analyse de la Banque mondiale sur le dessalement dans la région MENA prévient que les écarts tarifaires et les garanties étendues peuvent créer des passifs éventuels si la gouvernance et la tarification du secteur restent faibles. [18].
L'autorité devrait divulguer les hypothèses et les limites de la comparaison. Un seul résultat de la valeur actuelle nette ne peut pas expliquer si le projet reste abordable dans un contexte de tensions corrélées en matière d’eau, d’énergie et budgétaire. Le dossier d’approbation doit montrer à la fois l’exposition centrale et baissière.
22. Procurer un système de preuves ainsi qu'une usine
La préqualification devrait tester la livraison du dessalement, le financement, les opérations, les travaux maritimes, l'intégration du réseau, les systèmes numériques, la cybersécurité, la gestion des contrats et l'expérience des prêteurs. Un consortium doit identifier les sous-traitants importants et expliquer comment les garanties, les données et la propriété intellectuelle restent disponibles pour la société de projet.
L'appel d'offres doit fournir une base de conception acceptée, des cas de répartition, des arrangements énergétiques, une formule tarifaire, un protocole modèle, un régime de performances et un index de salle de données. L’évaluation des offres doit séparer la conformité, les qualifications en matière de risque, le coût budgétaire total, la résilience tarifaire, la performance technique et la délivrabilité du financement. Une comparaison des tarifs nominaux est incomplète lorsque les soumissionnaires utilisent des hypothèses différentes en matière de répartition, d’énergie ou d’indice.
Les clarifications relatives aux offres doivent être enregistrées et appliquées de manière cohérente. Les lacunes connues doivent rester visibles plutôt que d'être transformées en hypothèse du soumissionnaire sans examen par l'autorité. La clôture financière doit mettre à jour l'analyse de rentabilisation publique avec l'offre gagnante, le financement exécuté, les garanties finales et l'exposition conditionnelle.
23. Gérer le changement grâce à des preuves contrôlées
La demande en eau, la structure du réseau, les règles environnementales, les normes de traitement et la technologie peuvent changer au cours d'une longue concession. Le contrat doit définir l'avis de modification, la référence, les preuves de coût et de calendrier, l'atténuation, l'évaluation, l'approbation, le financement et la mise en œuvre.
Une mise à jour du modèle AI constitue également un changement contrôlé lorsqu'elle affecte l'expédition, la maintenance, les garanties énergétiques ou le paiement. L'opérateur doit exécuter la nouvelle version en parallèle, comparer les résultats, documenter les erreurs et obtenir l'approbation avant toute utilisation contractuelle. Les modèles et résultats historiques doivent rester reproductibles pour les litiges et les audits.
Le registre des modifications doit relier les documents techniques, le modèle financier, la répartition des risques et les mécanismes de paiement. Plusieurs petits changements peuvent altérer le projet plus qu'une modification majeure. Un examen périodique devrait vérifier si la répartition des risques, le financement de réserve et les normes de service restent cohérents.
24. Séquencer les 180 premiers jours
Les trente premiers jours devraient confirmer le périmètre de décision, la salle de données, la base de conception, les exigences de répartition, les dispositions en matière d'électricité, les objectifs tarifaires, le rôle du vérificateur et la carte d'approbation. L’autorité doit identifier chaque lacune critique et la décision qu’elle évite.
Les jours trente à quatre-vingt-dix devraient compléter les preuves du site et marines, l'analyse de l'enveloppe opérationnelle, la conception de référence, les cas d'expédition, le modèle énergétique, le modèle tarifaire et le dossier initial de financement du projet. Les équipes techniques et financières doivent concilier les mêmes hypothèses. Le développement du modèle doit définir l'objectif, les droits sur les données, la validation et la solution de secours avant de promettre des avantages d'optimisation.
Les jours quatre-vingt-dix à cent vingt devraient tester la répartition des risques, la bancabilité, l’exposition budgétaire, la structure des marchés publics, l’appétit de financement et la capacité du marché. L'autorité devrait partager une liste de questions structurée par le biais d'une enquête de marché sans transférer sa responsabilité décisionnelle aux soumissionnaires.
Les jours cent vingt à cent quatre-vingts devraient finaliser l'analyse de rentabilisation, les documents de passation de marchés, le modèle d'évaluation, les projets de contrats, le plan de suivi et le mémorandum de décision. La publication ne devrait avoir lieu que lorsque la structure de conception, d'énergie, de tarif, de données et de financement est suffisamment définie pour des offres comparables.
| Grille | Sortie requise | Propriétaire de la décision | Arrêter ou repenser le déclencheur |
|---|---|---|---|
| Service | Capacité, qualité, expédition et calendrier de livraison | Pouvoir adjudicateur | L’obligation de production ne peut pas être mesurée |
| Conception | Enveloppe opérationnelle acceptée et configuration de référence | Responsable technique | L’hypothèse de performance des matériaux n’est toujours pas étayée |
| Électricité | Offre, prix, fiabilité et plan de secours | Propriétaires d’énergie et de contrats | Le risque énergétique n’est pas alloué ou n’est pas disponible |
| Tarif | Capacité testée, modèle de production, d’indexation et de déduction | Financement et propriétaires de contrats | La facture ne peut pas être reproduite en cas de baisse |
| Données et AI | Architecture, droits, validation, cyber et repli | Propriétaires des données et de la sécurité | Le paiement dépend de la sortie non contrôlée du modèle |
| Capital | EPC chiffré, coûts de propriétaire, réserves et plan de cycle de vie | Commanditaire du programme | Les utilisations manquent de fonds d’urgence ou de financement engagé |
| Dette | Flux de trésorerie, garanties et accords directs testés par le prêteur | Propriétaire du financement du projet | Un inconvénient crédible manque de liquidité ou de remède |
| Fiscal | Exposition directe et conditionnelle avec approbations | Autorité des finances publiques | Les obligations dépassent la capacité approuvée |
| Approvisionnement | Qualification, évaluation et préparation à la dataroom | Autorité de passation des marchés | Les offres ne peuvent pas être comparées sur une seule base |
Le mémorandum enregistre les preuves, les conditions et les décisions responsables ; elle ne remplace pas les approbations statutaires.
25. Utilisez un seul enregistrement d'approbation jusqu'à la clôture financière
Le mémorandum final doit indiquer la décision en matière de sécurité de l'eau, la portée de l'usine, la base de conception, la répartition, les arrangements en matière d'électricité, le tarif, la répartition des risques, l'exposition fiscale, les données et les contrôles AI, la stratégie d'approvisionnement, le financement, les conditions ouvertes et les droits de décision. Il doit inclure un modèle contrôlé et des liens vers les preuves utilisées. Chaque élément en suspens a besoin d'un propriétaire, d'une date limite, de la preuve requise et des conséquences.
Le dossier devrait se poursuivre jusqu’aux achats. Les hypothèses de soumission et le financement engagé devraient remplacer le scénario de référence. Avant la signature, l'autorité doit répéter l'analyse d'abordabilité et d'optimisation des ressources en utilisant l'offre sélectionnée. Les prêteurs devraient tester le mécanisme de paiement final, les accords directs, les réserves et les inconvénients. Le protocole du vérificateur doit fonctionner sur les systèmes et les données réellement proposés.
La clôture financière doit établir la configuration d'ouverture et l'ensemble de données. L'autorité, la société de projet, l'opérateur, le vérificateur et les prêteurs doivent identifier chaque compteur, modèle, index, entrée tarifaire, méthode d'estimation approuvée et propriétaire responsable. Un changement ultérieur nécessite une date d’entrée en vigueur, une piste d’approbation et des conséquences quantifiées. Cela préserve la distinction entre amélioration physique, changement de mesure et ajustement commercial.
L'optimisation prise en charge par AI peut renforcer un projet de dessalement lorsqu'elle améliore les décisions techniques et produit des preuves vérifiables. La bancabilité dépend de l’ensemble du système de contrôle : service défini, enveloppe opérationnelle acceptée, approvisionnement énergétique exécutable, tarif transparent, capital suffisant, flux de trésorerie résilients, travaux financés sur le cycle de vie et décisions responsables. L’approbation ne devrait suivre que lorsque ces éléments fonctionnent ensemble dans des conditions centrales et baissières.
26. Maintenir l'assurance après la clôture
La clôture financière devrait amorcer une transition contrôlée des preuves de soumission aux preuves de construction et d’exploitation. La société de projet doit tenir un registre des exigences qui relie chaque obligation de production, engagement de conception, condition de financement et permis à un propriétaire responsable et à un dossier d'acceptation. Un changement d'équipement, de fournisseur de membranes, de configuration d'usine, de disposition électrique ou d'architecture de contrôle doit être évalué par rapport au tarif, aux tests d'achèvement, aux garanties et aux hypothèses de financement avant d'être approuvé. L'ingénieur indépendant et les prêteurs ont besoin d'une visibilité rapide lorsqu'une substitution proposée modifie la consommation d'énergie, la disponibilité, le coût du cycle de vie ou l'accès aux données.
Les rapports de construction doivent relier l'avancement physique, les coûts engagés, les coûts prévus pour terminer, l'utilisation d'urgence et le calendrier. Un rapport présentant un pourcentage d'achèvement a une valeur limitée lorsque des travaux maritimes critiques, un raccordement au réseau, des pompes à long terme ou des systèmes de contrôle restent exposés. Le projet doit suivre chaque chemin critique avec les preuves requises pour son achèvement. Le prélèvement devrait cesser lorsque le financement restant engagé et les réserves pour imprévus ne couvrent plus le coût vérifié pour terminer. Le soutien du sponsor, la sécurité et l'assurance de l'entrepreneur doivent rester disponibles pour les risques qu'ils sont censés couvrir.
La mise en service devrait tester l'ensemble du système commercial. Les tests de performance nécessitent des conditions d'eau d'alimentation acceptées, des compteurs calibrés, une électricité stable, la qualité de l'eau du produit et une durée suffisante. Le protocole de test doit indiquer les courbes de correction, les droits de retest, les conséquences des retards et le traitement des conditions en dehors de l'enveloppe acceptée. L'autorité, la société de projet, l'ingénieur, l'opérateur et les prêteurs doivent se mettre d'accord sur le résultat final et les exceptions non résolues. Le modèle tarifaire et de dette devrait alors remplacer les hypothèses de conception par des preuves de test acceptées.
Le transfert opérationnel doit inclure le registre des actifs, la configuration, les versions de modèle, le plan de maintenance, les pièces de rechange, les garanties, la cyberbaseline, les protocoles de laboratoire et la formation. L'opérateur doit démontrer qu'il peut reproduire l'intensité énergétique, la disponibilité, la qualité de l'eau et la facture à partir d'enregistrements contrôlés. Un processus manuel temporaire peut prendre en charge une opération précoce lorsque son propriétaire, son approbation et sa date de fin sont explicites. Une solution de contournement non documentée ne devrait pas devenir une source permanente de preuves de paiement.
L'assurance mensuelle doit concilier l'expédition, l'eau produite et livrée, la consommation d'électricité, l'intensité énergétique, la disponibilité, la qualité, les déductions, l'indexation, la facture, l'encaissement, les coûts d'exploitation, la réserve de cycle de vie et le service de la dette. Le rapport doit expliquer les mouvements par rapport au cas approuvé et identifier la cause physique ou contractuelle. Les résultats du modèle doivent apparaître à côté du résultat observé et des limites de confiance. Un désaccord important entre la prédiction et l’exploitation devrait déclencher une enquête avant que le modèle n’éclaire une décision conséquente.
La gouvernance trimestrielle doit examiner la dérive du modèle, les performances des capteurs, les fausses alertes, les recommandations ignorées, les cyberévénements, la maintenance différée, l'exposition aux tarifs et la marge de manœuvre des engagements. Les propriétaires techniques, commerciaux et financiers désignés doivent approuver les actions. Le conseil d'administration devrait bénéficier d'une vision intégrée du service, de l'état des actifs, de la liquidité et de l'exposition budgétaire. Cela préserve le lien entre l’optimisation et le flux de trésorerie contractuel qui soutient la dette.
L'assurance annuelle doit actualiser l'enveloppe opérationnelle, le plan de cycle de vie, les cas de baisse et les perspectives de refinancement. Il devrait vérifier si l'accord sur l'électricité, les indices tarifaires, la stratégie membranaire et la réserve restent adaptés à la concession restante. Une décision de refinancement ou de distribution doit utiliser les performances vérifiées actuelles et conserver suffisamment de liquidités pour faire face à des conditions d'exploitation défavorables. Un examen indépendant peut être approprié après un changement important de modèle, un échec de performance répété, un cyber-incident majeur ou une proposition de modification du contrat.
Le projet doit également se préparer à l'expiration et au retour dès le début. Les droits sur les données, l'accès aux logiciels, la documentation des modèles, les pièces de rechange, les capacités du personnel et l'état des actifs affectent tous la continuité. Le contrat doit définir les normes de restitution, les inspections, le financement de réserve et les mesures correctives. Une usine qui dépend d'un modèle inaccessible ou d'une plate-forme de fournisseur non prise en charge peut répondre aux tests actuels tout en créant un risque ultérieur pour le service public. La bancabilité inclut donc un chemin exécutable permettant à l'autorité ou à l'opérateur successeur de continuer le service à la fin de la durée privée.
Sources
- Centre de ressources PPP de la Banque mondiale, Outil d'allocation des risques PPP, édition 2019 : Dessalement de l'eau. Lire la source principale
- Centre de ressources sur les PPP de la Banque mondiale, PPP pour l'eau et l'assainissement. Lire la source principale
- Saudi Water Partnership Company, déclaration sur sept ans 2024-2030. Lire la source principale
- Autorité de l'électricité et de l'eau de Dubaï, projet d'osmose inverse de l'eau de mer Hassyan. Lire la source principale
- Société saoudienne de partenariat pour l'eau, projet d'eau indépendant Shuaibah 3. Lire la source principale
- Autorité de l'électricité et de l'eau de Dubaï, usine d'osmose inverse d'eau de mer de Jebel Ali. Lire la source principale
- Banque mondiale, Obstacles au dessalement créés par les mécanismes de fixation des tarifs de détail et la réglementation économique. Lire la source principale
- Centre de ressources PPP de la Banque mondiale, mécanisme de paiement. Lire la source principale
- Centre de ressources sur les PPP de la Banque mondiale, Fixation des tarifs et contraintes de financement. Lire la source principale
- Agence internationale de l'énergie, Énergie et AI. Lire la source principale
- Agence internationale de l'énergie, AI pour l'optimisation et l'innovation énergétiques. Lire la source principale
- Saudi Water Partnership Company, analyse externe de la qualité des effluents de l’eau et des eaux usées traitées. Lire la source principale
- Département de l'énergie d'Abu Dhabi, rapport technique 2023. Lire la source principale
- Institut national des normes et de la technologie, Cadre de gestion des risques liés à l'intelligence artificielle 1.0. Lire la source principale
- Institut national des normes et de la technologie, Cadre de gestion des risques en matière d'intelligence artificielle, profil d'intelligence artificielle générative. Lire la source principale
- Données saoudiennes et autorité AI, principes d’éthique AI. Lire la source principale
- Saudi Data et Autorité AI, Loi sur la protection des données personnelles. Lire la source principale
- Banque mondiale, Nouvelles perspectives : problèmes émergents et opportunités de dessalement au Moyen-Orient et en Afrique du Nord. Lire la source principale
- Autorité de l’électricité et de l’eau de Dubaï, Rapport intégré 2024. Lire la source principale
- Autorité de l'électricité et de l'eau de Dubaï, Hassyan Financial Close. Lire la source principale
- Département de l'énergie d'Abu Dhabi, Initiative stratégique Net Zero. Lire la source principale
- Banque mondiale, Faire face à la pénurie d'eau grâce au dessalement, à la réduction de l'eau sans revenus et aux PPP. Lire la source principale
- Centre de ressources PPP de la Banque mondiale, usine de dessalement de Victoria. Lire la source principale
- Centre de ressources PPP de la Banque mondiale, usine de dessalement, Ensenada, Mexique. Lire la source principale
- Organisation internationale de normalisation, ISO 24591-1:2024 Lignes directrices pour la gestion intelligente des données sur la gestion de l'eau. Lire la source principale
- Organisation internationale de normalisation, ISO 24591-2 : 2024 Lignes directrices pour la gestion intelligente des données sur la gestion de l'eau. Lire la source principale
