1. Définir la décision de bancabilité
La décision est de savoir si un service de distribution d’eau défini peut soutenir un partenariat public-privé à long terme dont les obligations, les mécanismes de paiement et le financement restent réalisables dans des conditions défavorables crédibles. L'autorité doit identifier le périmètre du service, les clients, les actifs, les conditions de départ, les objectifs publics et les alternatives de livraison avant de choisir une structure PPP. Un outil numérique ne peut compenser un registre patrimonial incertain, un bilan hydrique incomplet ou des droits qui ne permettent pas au particulier d’exploiter le réseau.
L’analyse de rentabilisation doit séparer quatre questions. Premièrement, le programme offre-t-il un avantage justifié en matière de service public et de ressources ? Deuxièmement, l’opérateur proposé peut-il contrôler suffisamment le résultat pour accepter le risque de performance ? Troisièmement, le mécanisme de paiement peut-il soutenir les coûts d’exploitation, le capital tout au long du cycle de vie, le service de la dette et un rendement approprié sans créer une exposition budgétaire incontrôlée ? Quatrièmement, l’autorité peut-elle conclure, contrôler et faire respecter le contrat tout au long de sa durée de vie ? Le Guide de référence des PPP de la Banque mondiale traite la faisabilité, la viabilité commerciale, l'optimisation des ressources, les implications fiscales et la capacité de gestion comme des questions d'évaluation distinctes. [1]. Le Centre national saoudien pour la privatisation et les PPP exige également que la portée du projet, la répartition des risques, les mécanismes de paiement et le suivi soient développés dans le cadre de l'analyse de rentabilisation [2-4].
Le dossier de décision doit permettre quatre résultats : procéder à l'approvisionnement, procéder après des conditions spécifiées, repenser et tester à nouveau, ou utiliser un autre modèle de prestation. Un contrat d’opérations basé sur la performance peut convenir à un programme dont les actifs et la base de référence restent incertains. Un PPP à forte intensité de capital peut convenir à un réseau bien défini dans lequel la réhabilitation, l'exploitation et la performance à long terme peuvent être intégrées. Le besoin public peut rester valable même lorsque la voie de financement proposée n'est pas prête.
| Zone de décision | Preuve requise | Question de bancabilité | Condition de libération |
|---|---|---|---|
| Périmètre de service | Registre des actifs, zones hydrauliques, clientèle, interfaces et responsabilités | Les obligations peuvent-elles être mesurées dans un périmètre contrôlé ? | Périmètre signé et planning d'interface |
| Condition de départ | Bilan hydrique, fiabilité des compteurs, historique de pression, éclats et ordres de travail | La ligne de base est-elle reproductible et testable de manière indépendante ? | Protocole de base accepté et processus de correction |
| Modèle de livraison | Évaluation des options, rapport qualité-prix, sondage du marché et évaluation des capacités | Le transfert des risques à long terme améliore-t-il le service et les coûts sur toute la durée de vie ? | Analyse de rentabilisation et itinéraire d'approvisionnement approuvés |
| Paiement | Règles de disponibilité, mesures de résultats, déductions, indexation et processus de litige | Les factures peuvent-elles être certifiées à partir de preuves régies ? | Modèle de paiement et protocole de vérification testés |
| Capital | Plan de réhabilitation, réserve de cycle de vie, engagements de contingence et de financement | Le programme est-il financé jusqu’à son achèvement et ses inconvénients ? | Sources, utilisations, conditions de tirage et documents de réserve |
| Données et AI | Architecture, traçabilité, validation, cybercontrôles et droits de décision | L’analytique peut-elle soutenir l’action sans devenir un oracle de paiement non auditable ? | Modèle approuvé de gouvernance et de responsabilité humaine |
| Dette | Flux de trésorerie, sécurité, step-in, covenants et indemnités de rupture | Une trésorerie résiliente couvre-t-elle la dette par des chemins d’échec plausibles ? | Inconvénients testés par les prêteurs et solutions exécutables |
Cadre proposé. Chaque décision en cours nécessite un examen technique, juridique, financier, environnemental, des données et des achats spécifique au projet.
2. Placer la réduction des fuites dans la politique saoudienne de l’eau
La Stratégie nationale de l'eau de l'Arabie saoudite 2030 identifie la sécurité de l'eau, la gestion de la demande, un service rentable, la protection des ressources, une gouvernance efficace, la participation privée et l'innovation comme des objectifs liés. [5]. La stratégie reconnaît également le coût du dessalement et du transport dans un environnement aride. Un programme de distribution devrait donc valoriser l’eau économisée tout au long de la chaîne d’approvisionnement plutôt que de traiter une fuite réparée comme un événement de maintenance local.
Le ministère de l'Environnement, de l'Eau et de l'Agriculture a rapporté en 2026 que la distribution quotidienne était de 11,4 millions de mètres cubes, soutenue par 12,8 millions de mètres cubes par jour de capacité de production, avec 127 500 kilomètres de réseau de distribution. [6]. Ces indicateurs de système publiés décrivent l’échelle nationale. Ils n’établissent pas l’état, le taux de perte ou les exigences d’investissement d’une zone contractuelle proposée. Un achat doit utiliser des données de projet actuelles et contrôlées et les rapprocher des dossiers des entités responsables.
Saudi Water Partnership Company a développé un large portefeuille de PPP couvrant la production, le traitement, le transport et le stockage [7-9]. Les fuites de distribution introduisent une interface différente. L'opérateur peut hériter d'un réseau en exploitation, d'une qualité de compteur mixte, de réparations historiques, de l'évolution de la demande des clients et d'actifs installés sur de nombreuses années. L'autorité doit décider si le contrat couvre les obligations de conception-construction-financement-exploitation, la réhabilitation plus l'exploitation, ou un service basé sur la performance avec un capital privé limité. La forme choisie doit suivre les preuves et les risques pouvant être transférés.
3. Établir un bilan hydrique reproductible
L’eau non facturée est la différence entre le volume d’entrée du système et la consommation autorisée facturée. Il contient les pertes physiques, les pertes commerciales et les consommations autorisées non facturées. Ces composants nécessitent des réponses différentes. La réparation des canalisations ne corrige pas une erreur client-maître. Le remplacement du compteur ne résout pas une utilisation opérationnelle non enregistrée. Un seul pourcentage peut donc dissimuler le travail, le coût et la personne responsable de l'amélioration.
La référence doit suivre une méthode documentée de bilan hydrique et indiquer la période, la limite, le nombre de compteurs, la précision des compteurs, l’exhaustivité des données, les règles d’estimation et le processus de rapprochement. La norme ISO 24528 fournit une méthodologie pour l'étude des pertes d'eau et un plan de gestion des pertes d'eau. [10]. Les ressources contractuelles basées sur la performance de la Banque mondiale commencent également par un bilan hydrique et fournissent des outils pour l'analyse des composants, l'évaluation financière, les tendances et le déploiement de zones de comptage par district [11-13].
La ligne de base doit être versionnée. Des corrections ultérieures peuvent être nécessaires lorsqu'un compteur de vrac est recalibré, que les dossiers des clients sont nettoyés ou qu'une connexion illégale est découverte. Le contrat doit définir quelle correction modifie la référence historique, qui affecte uniquement la période en cours et comment le résultat économique est partagé. Le vérificateur indépendant doit reproduire le calcul à partir des enregistrements sources bruts, des règles de transformation et des exclusions acceptées. La bancabilité dépend d’une mesure que les parties peuvent vérifier et contester sans interrompre le service.
4. Construire des zones de district dotées de compteurs comme unités de preuve
Une zone de comptage de district, ou DMA, crée une zone hydraulique contrôlée avec un débit entrant mesuré et une population de clients définie. Il peut prendre en charge l'analyse du débit nocturne minimum, la gestion de la pression, l'enquête sur les fuites et la vérification des résultats des réparations. Un DMA ne devient utile que lorsque ses limites sont fermées ou comprises, que les compteurs fonctionnent dans les limites de tolérance, que les horodatages s'alignent et que les changements de champ sont enregistrés.
Le programme devrait classer les DMA selon la qualité des preuves avant de les classer selon la perte apparente. Une zone avec une perte calculée élevée et un contrôle des limites faible peut nécessiter une instrumentation avant l'excavation. Une zone avec une augmentation stable du débit nocturne minimum après un événement de pression peut justifier une enquête immédiate. L'opérateur doit enregistrer l'état de la vanne d'isolement, l'état du compteur de vrac, la couverture de l'enregistreur de pression, l'exhaustivité du compteur client, le matériau, l'âge, la saleté, l'historique d'éclatement et les clients critiques.
Le contrat peut attribuer un état de préparation à chaque DMA : non instrumenté, instrumenté mais instable, référence acceptée, intervention active ou résultat vérifié. La libération du capital devrait suivre ces États. Cela limite le risque de dépenser massivement dans des zones où le programme ne peut pas prouver la condition de départ ou le résultat. Cela permet également aux prêteurs de relier les prélèvements à des lots de travaux acceptés plutôt qu'à un objectif de perte national unique.

Cadre original. La représentation numérique prend en charge les opérations et la vérification ; il ne remplace pas les preuves de terrain ni les décisions autorisées.
5. Considérez l'analyse prédictive comme un contrôle de priorisation
L’analyse prédictive des fuites peut combiner le débit, la pression, l’acoustique, la consommation, l’âge des actifs, les matériaux, le sol, l’historique des réparations et les conditions météorologiques pour identifier des modèles inhabituels. Le résultat peut classer les inspections, suggérer des emplacements de défaillance probables ou estimer la probabilité d'une explosion. Cela reste un signal d’aide à la décision. L'excavation, les changements de pression et le report de la maintenance nécessitent des décisions d'exploitation responsables éclairées par des preuves de sécurité, de service et de terrain.
Le modèle doit avoir un objectif et une variable cible définis. Un classificateur entraîné sur les sursauts historiques diffère d'un détecteur d'anomalies entraîné sur le flux nocturne attendu. Un modèle qui fonctionne bien dans un réseau peut échouer dans un autre en raison des différences dans les matériaux des canalisations, les régimes de pression, les pratiques de réparation ou la couverture des capteurs. La validation doit donc inclure des tests hors échantillon, des tests géographiques, des tests saisonniers et une comparaison avec une base de référence opérationnelle simple. La précision est importante lorsque les faux positifs accaparent les équipes de terrain. Rappelez-vous les choses lorsque des fuites manquées entraînent des conséquences sur le service ou les actifs.
Le projet doit enregistrer la version du modèle, la lignée d'entrée, la période de formation, les limitations connues, le résultat de la validation, la date de déploiement, le seuil d'alerte, le remplacement, le propriétaire de la décision et le résultat sur le terrain. Les principes de Saudi Data et de l'autorité AI mettent l'accent sur l'équité, la confidentialité, la sécurité, la transparence et la responsabilité [14-16]. Le cadre de gestion des risques AI du NIST fournit une approche complémentaire pour gouverner, cartographier, mesurer et gérer les risques AI. [17]. Ces sources guident la conception des contrôles ; ils ne certifient pas un modèle d'eau particulier.
6. Séparer les données observées des estimations du modèle
Le relevé de paiement doit classer chaque valeur matérielle. Les données observées proviennent directement d'un compteur ou d'un système opérationnel accepté. Les données corrigées appliquent un ajustement approuvé à une valeur observée. Les données estimées comblent une lacune selon une méthode définie contractuellement. Le résultat du modèle est une prédiction ou un score d’anomalie. Les données certifiées sont acceptées par le vérificateur indépendant pour la période de paiement concernée.
Les catégories ne doivent jamais être fusionnées silencieusement. Une estimation prédictive de la probabilité de fuite ne peut pas être considérée comme une économie d’eau mesurée. Une canalisation réparée ne permet pas d'établir la réduction annuelle du volume à moins que les conditions de référence, les conditions d'exploitation et les mesures après réparation n'étayent cette conclusion. Une baisse du débit nocturne minimum peut indiquer une amélioration tout en reflétant également une baisse de pression, un changement de limite ou une demande inhabituelle.
Le calendrier de qualité des données doit définir les seuils d’exhaustivité, de latence, d’étalonnage, d’alignement de l’horloge, de gestion des pannes, de substitution et de défi. Il doit également indiquer quels défauts réduisent le paiement, lesquels déclenchent un plan de remède et lesquels rendent la mesure pertinente indisponible. L'opérateur a besoin de suffisamment de discrétion pour gérer un réseau en exploitation. L'autorité et les prêteurs ont besoin d'être protégés contre les modifications de données qui modifient la capacité de paiement ou d'endettement sans raison vérifiable.
7. Répartir les obligations selon le contrôle
La partie privée peut accepter la responsabilité des activités qu'elle contrôle : installation et maintenance de capteurs spécifiés, pression de fonctionnement dans une bande approuvée, réponse aux alertes, réalisation d'enquêtes, réparation d'actifs, tenue de registres et respect des normes de service définies. Il peut être en mesure d’accepter une obligation mesurée de réduction des fuites lorsque les facteurs de référence, les limites et la demande sont suffisamment contrôlés.
L'autorité ou le service public doit conserver les risques résultant de l'état non divulgué des actifs, des registres hérités inexacts, des pouvoirs d'accès obligatoires, des changements de politique publique, de l'interruption de l'approvisionnement en gros en dehors du projet, des décisions tarifaires échappant au contrôle de l'opérateur et des données clients qu'il ne permet pas à l'opérateur de corriger. Les risques partagés peuvent inclure des changements exceptionnels de la demande, des dommages causés par des tiers, une expansion urbaine rapide, des mesures contre la sécheresse et des changements convenus dans la configuration du réseau.
Chaque risque nécessite une réponse dans le contrat : une allocation de prix, une obligation de performance, un événement de secours, un événement d'indemnisation, une exigence d'assurance, une éventualité, une tranche partagée ou une règle de résiliation. Une formulation générale selon laquelle les parties coopéreront n'établit pas qui finance l'événement. Les réglementations saoudiennes de mise en œuvre du PSP exigent l'identification des principaux risques du projet, une base d'allocation et des stratégies d'atténuation. [3]. L'allocation doit également donner à la partie responsable les droits, les informations et le temps nécessaires pour gérer le risque.
| Risque | Allocation primaire | Instrument contractuel | Preuve et réponse |
|---|---|---|---|
| Erreur de compteur héritée | Fête publique jusqu'à ce que la ligne de base soit acceptée | Événement de correction et de compensation de la ligne de base | Dossiers d'étalonnage, test conjoint et ajustement approuvé |
| Disponibilité du capteur | Fête privée dans une architecture spécifiée | Norme de disponibilité et déduction | Enregistrement automatisé du temps de disponibilité et période de guérison |
| État du tuyau caché | Partagé dans des bandes définies | Régime de conditions latentes et contingences | Enquête, preuves de défaillance et protocole de coûts |
| Détection et réparation de fuites ordinaires | Soirée privée | Spécification de sortie et temps de réponse | Alerte, bon de travail, confirmation sur le terrain et test de fermeture |
| Reconfiguration majeure du réseau public | Fête publique | Mécanisme de changement | Conception approuvée, calendrier et réinitialisation de la base de référence |
| Sous-performance du modèle | Partie privée pour l'exploitation des outils ; la décision humaine reste responsable | Obligation de validation, de suivi et de remplacement | Rapport de précision, test de dérive, dérogation et repli approuvé |
| Correction des données clients | Partie contrôlant le système source | Obligation de qualité des données | Journal des modifications, rapprochement et acceptation du vérificateur |
| Cyberincident | Partie responsable de l'échec du contrôle, soumise à des événements systémiques partagés | Norme de sécurité, réponse aux incidents et règles de secours | Journaux, rapport médico-légal, action de continuité et processus de réglementation |
Attribution à titre indicatif seulement. La matrice dynamique doit refléter la loi, l’état des actifs, le contrôle opérationnel et les preuves du marché.
8. Concevoir un paiement de disponibilité autour du service
Un paiement de disponibilité doit récompenser la société de projet pour la mise à disposition du service réseau contracté à des niveaux de performance définis. Le paiement brut peut contenir un élément de capacité fixe, un élément de fonctionnement variable, un élément d'étape de réhabilitation vérifié et un élément de résultat limité. La structure devrait couvrir des coûts et un financement efficaces tout en préservant les incitations à améliorer le service.
Le calendrier des déductions doit tenir compte des conséquences que l'opérateur peut contrôler. Les exemples incluent l’indisponibilité des instruments DMA, les temps de réponse manqués, les ruptures de pression répétées, les données non rapprochées, les réparations retardées, la non-conformité de la qualité de l’eau imputable à l’opérateur, l’échec du service client et l’incapacité de financer les travaux du cycle de vie. Le mécanisme doit distinguer une défaillance mineure isolée d’une défaillance systémique ou répétée. Les plafonds peuvent préserver la capacité de financement, tandis que les dispositions en matière d’escalade et de défaut persistant protègent le service public.
La réduction des fuites peut influencer le paiement grâce à un mécanisme échelonné. L'opérateur peut recevoir le montant de disponibilité de base pour répondre aux obligations de service et de programme, un montant supplémentaire pour les économies vérifiées de manière indépendante au-dessus d'un seuil convenu et des déductions pour non-maintien des gains acceptés. Le contrat devrait éviter de payer deux fois pour le même résultat via des paiements d’étape et des primes de résultat. Il convient également d’éviter un objectif du tout ou rien qui encourage les conflits ou la négligence des zones les plus dures.
9. Créez une cascade de paiement vérifiable
Chaque facture doit commencer par le paiement contractuel de disponibilité brute. Le vérificateur applique ensuite les ajustements acceptés en matière de disponibilité, de service et de données. La société de projet paie les coûts d'exploitation, les impôts et les réserves du cycle de vie avant de calculer les liquidités disponibles pour le service de la dette. Le service de la dette est payé via des comptes contrôlés, suivi des compléments de réserves obligatoires et des distributions autorisées.
La cascade doit distinguer les déductions en espèces des points de performance non monétaires. Un montant contesté peut être détenu sur un compte séparé ou payé selon une règle provisoire définie pendant que le service se poursuit. L’autorité ne devrait pas disposer d’un pouvoir discrétionnaire unilatéral illimité pour retenir les montants destinés à financer le service de la dette. La société de projet ne doit pas recevoir de paiement sur une base dont elle ne peut pas prouver la valeur.
L'indexation devrait refléter les coûts importants incontrôlables au moyen d'indices transparents et de règles de révision. L’énergie, le travail, les équipements importés et l’inflation générale peuvent se comporter différemment. La répercussion totale affaiblit la discipline en matière de coûts, tandis qu’aucun ajustement ne peut rendre un contrat de longue durée non finançable. Le modèle doit montrer la formule de l'indice, le décalage, le plafond, le plancher et le traitement des changements exceptionnels.

SAR millions. Tous les montants sont des hypothèses de gestion hypothétiques et ne représentent pas un tarif ou un financement proposé.
10. Relier le mécanisme de paiement à la planification du capital
Le plan de réhabilitation doit convertir les preuves du réseau en lots de travaux, coûts, délais et effets de service attendus. Chaque package doit indiquer le DMA, l'actif, l'intervention, la base de conception, les exigences d'accès, les contrôles environnementaux et de sécurité, la procédure d'approvisionnement, les tests de mise en service et les preuves requises pour le paiement. Le capital devrait être réparti en fonction des contraintes qui limitent les performances plutôt que réparti uniformément sur le réseau.
L'analyse prédictive peut améliorer le séquençage lorsque le modèle identifie une concentration de risques de défaillance confirmée par une enquête sur le terrain. Le comité d'investissement doit néanmoins comparer les travaux recommandés avec des alternatives telles que la gestion de la pression, le remplacement ciblé des compteurs, le contrôle actif des fuites ou les modifications opérationnelles. L'évaluation économique doit inclure la production et le transport d'eau évités, les réparations d'urgence évitées, les avantages en matière de service, l'effet énergétique, la durée de vie utile et le coût de mise en œuvre.
Le plan de financement doit distinguer la réhabilitation initiale, le renouvellement de routine, le remplacement majeur du cycle de vie, l'actualisation technologique et le changement de portée. La dette initiale doit financer les travaux dont la conception et la réalisation sont acceptées. La réserve de cycle de vie doit s'accumuler pour un remplacement prévisible. La technologie ne doit pas être financée en supposant qu’un fournisseur ou un modèle reste actuel pendant une période de vingt-cinq ans. L’interopérabilité, l’exportation des données et les droits de remplacement préservent la continuité opérationnelle.

11. Créer un jumeau numérique gouverné
Un jumeau numérique doit représenter l’état physique et opérationnel nécessaire aux décisions. Il peut relier la topologie du réseau, les actifs, les compteurs, les zones de pression, la demande des clients, les ordres de travail et les relations hydrauliques acceptées. Sa valeur dépend du traçage des données et de leur utilisation opérationnelle. Une carte visuellement impressionnante avec des compteurs obsolètes et des ordres de travail incomplets fournit des preuves faibles.
Le contrat doit définir la source faisant autorité pour chaque objet, la fréquence d'actualisation, l'identifiant, l'unité, l'horodatage, l'indicateur de qualité et le propriétaire. Les modifications apportées à la topologie du réseau nécessitent une approbation et des dates d'entrée en vigueur. Les équipes de terrain doivent être en mesure de corriger l’état et l’emplacement des actifs grâce à un processus contrôlé. Le vérificateur doit avoir accès en lecture aux preuves nécessaires à la certification et doit conserver un enregistrement immuable de chaque période de paiement.
Les normes ISO 24591-1 et ISO 24591-2 fournissent des lignes directrices générales pour la gouvernance intelligente de l'eau et la gestion des données [18-19]. Le programme Digital Water de la Banque mondiale comprend les compteurs intelligents, l'intégration des données, la maintenance prédictive, la détection active des fuites et la cybersécurité dans le cadre de la transformation des services publics [20-22]. Un projet doit sélectionner la technologie en fonction du problème d'exploitation et de la maturité du service public. Il doit conserver un manuel testé ou une solution de secours simplifiée lorsque la plate-forme avancée n'est pas disponible.
12. Régir la cybersécurité et les données personnelles
Les opérations liées à l’eau font partie d’un service public essentiel. L'architecture numérique doit séparer la technologie opérationnelle, les systèmes d'entreprise, les environnements d'analyse, les informations client et l'accès des fournisseurs externes en fonction du risque. L'identité, le moindre privilège, la segmentation du réseau, la configuration sécurisée, la journalisation, la sauvegarde, la récupération, la gestion des vulnérabilités et la réponse aux incidents doivent être testés tout au long de la vie du projet.
La plateforme d'analyse peut traiter des enregistrements de consommation liés à des individus ou à des propriétés. Les exigences saoudiennes en matière de données personnelles portent sur la finalité licite, la minimisation des données, la conservation, l'exactitude, la sécurité, la responsabilité et les droits des personnes concernées [15-16]. Le projet doit déterminer quelle partie est responsable du traitement ou du sous-traitant pour chaque ensemble de données, où les données sont stockées, qui peut y accéder, comment elles sont conservées et quels transferts nécessitent des contrôles supplémentaires. Le modèle de paiement doit normalement utiliser des preuves opérationnelles agrégées lorsque les détails individuels des clients ne sont pas nécessaires.
Les cyber-obligations doivent être mesurables. Le contrat doit définir la notification, le confinement, la coopération médico-légale, le temps de récupération, la restauration des données, l'interaction des régulateurs, la continuité du service et la répartition des coûts. Un cyberincident peut affecter à la fois les preuves de service et de paiement. Le mécanisme devrait empêcher qu’une partie profite de la perte de documents qu’elle était tenue de protéger.
13. Établir une vérification indépendante
Le vérificateur indépendant doit tester la référence, le protocole de mesure, la confiance du compteur, les substitutions de données, le calcul des performances et les ajustements de paiement. L'indépendance nécessite des règles de nomination, d'accès, de compétence, de contrôle des conflits, de mandat, de modalités de paiement et de procédures de remplacement qui empêchent l'une ou l'autre des parties contractantes d'ordonner la conclusion.
Le vérificateur doit reproduire les calculs à partir de données de source contrôlée et enregistrer les désaccords au niveau de la métrique concernée. Le processus doit distinguer un problème de qualité des données, un désaccord de modélisation, une interprétation contractuelle et un différend sur les performances sur le terrain. Chaque catégorie peut nécessiter une expertise et une escalade différentes. Le service doit se poursuivre pendant que les montants litigieux suivent la règle de paiement provisoire convenue.
Le vérificateur ne doit pas devenir le service qualité de l'opérateur ou le défenseur de l'autorité. La société de projet reste responsable de la performance et l'autorité reste responsable de la gestion du contrat. La vérification fournit un contrôle supplémentaire reliant la preuve technique au paiement. Les prêteurs devraient avoir accès aux certificats pertinents, aux litiges importants et aux défauts persistants de qualité des données, car ces questions peuvent affecter les flux de trésorerie et le risque de défaut.
14. Appliquer un cas intégré hypothétique
Supposons qu'une société de projet réhabilite et exploite cinq clusters de distribution desservant 1,2 million de connexions. Le volume annuel d’entrée du système est de 420 millions de mètres cubes. Le ratio de départ accepté pour l'eau non facturée est de 29 pour cent, comprenant les éléments physiques, commerciaux et non facturés autorisés. Le contrat vise une réduction à 19 pour cent d’ici la fin de la cinquième année, sous réserve du protocole de référence et de correction convenu. Tous les chiffres sont des hypothèses de gestion à titre d’illustration.
Utilisations initiales totales SAR 1.20 billion : SAR 610 million pour la réhabilitation du réseau, SAR 170 million pour les compteurs et les capteurs, SAR 120 million pour les systèmes et l'intégration, SAR 90 million pour la mobilisation et la gestion du programme, SAR 80 million pour le financement et les coûts de transaction, SAR 70 million pour les réserves initiales et SAR 60 million pour les imprévus. Les sources présumées sont SAR 330 million de capitaux propres du sponsor, SAR 660 million de dette senior, SAR 120 million de soutien public d'étape, SAR 60 million de financement du fournisseur et une facilité de réserve SAR 30 million.

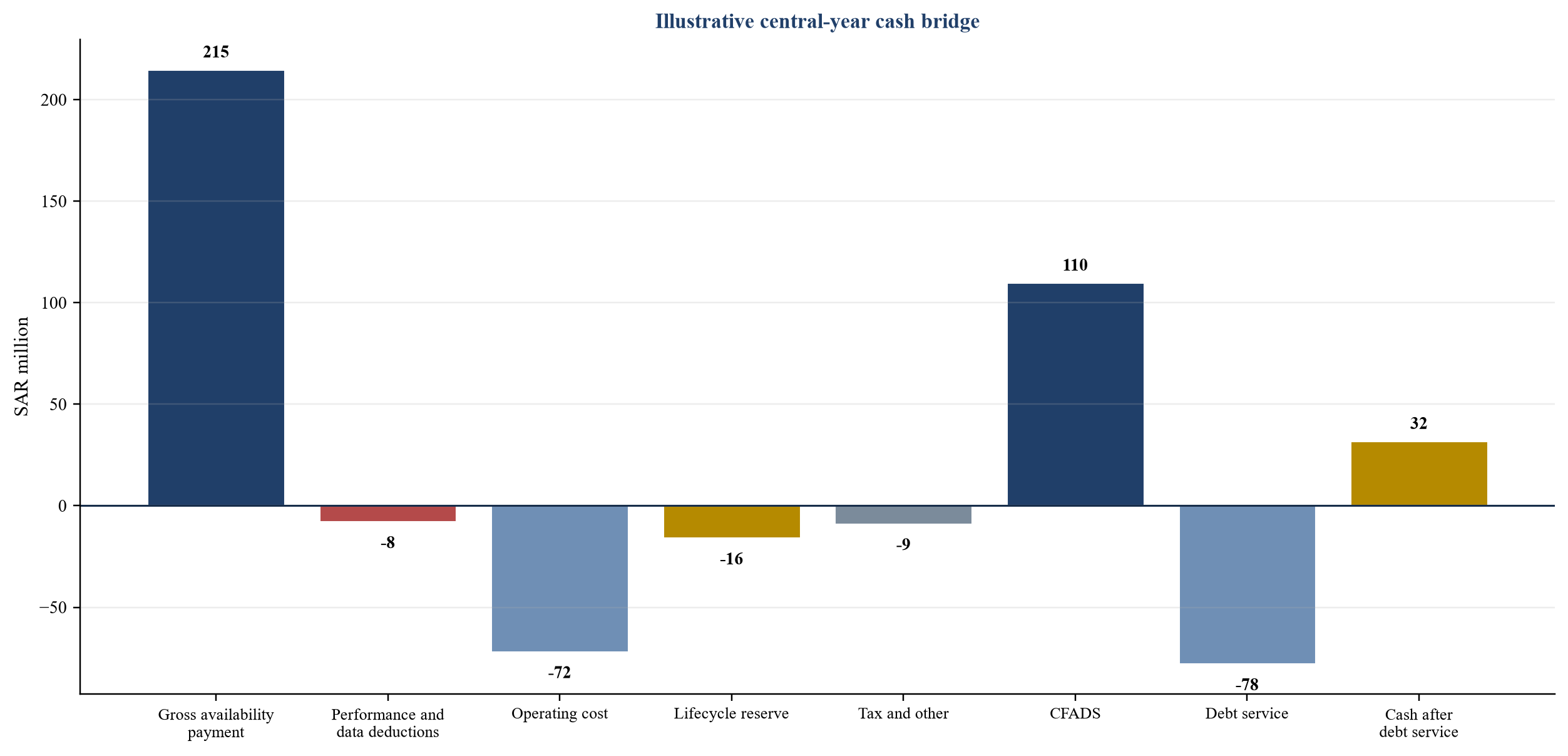

Au cours de l'année d'exploitation centrale, le paiement brut de disponibilité s'élève à SAR 215 million. Les déductions de performances et de données sont SAR 8 million. Les coûts d'exploitation sont SAR 72 million, le financement de réserve du cycle de vie SAR 16 million et les taxes et autres coûts en espèces SAR 9 million. Les liquidités disponibles pour le service de la dette sont SAR 110 million. Le service annuel de la dette senior et du fournisseur s'élève à SAR 78 million, soit une couverture de 1,41 fois et à SAR 32 million la trésorerie résiduelle avant autres exigences de réserve ou de distribution.
| Utilisations | SAR millions | Sources | SAR millions |
|---|---|---|---|
| Réhabilitation du réseau | 610 | Fonds propres des sponsors | 330 |
| Compteurs et capteurs | 170 | Dette senior | 660 |
| Systèmes et intégration | 120 | Prise en charge des jalons publics | 120 |
| Mobilisation et gestion de programme | 90 | Financement des fournisseurs | 60 |
| Coût de financement et de transaction | 80 | Installation de réserve | 30 |
| Réserves initiales | 70 | Sources totales | 1,200 |
| Contingence | 60 | ||
| Utilisations totales | 1,200 |
SAR millions. Les valeurs sont des hypothèses de gestion et ne décrivent pas un projet saoudien observé, un budget approuvé ou un engagement financier.
15. Dimensionner la dette en espèces certifiées résilientes
La capacité d'endettement doit suivre les liquidités qui peuvent être facturées, certifiées et recouvrées dans le cadre du contrat. L’eau économisée escomptée peut soutenir la cause de la valeur publique sans devenir un revenu du projet. Le prêteur doit modéliser la base de paiement réelle, les déductions, l'indexation, les coûts d'exploitation, le financement du cycle de vie, les impôts, les règles de réserve et le calendrier entre la certification et l'encaissement.
Le cas de dette doit utiliser le calendrier de mise en service et de montée en puissance accepté. Un projet peut réaliser un travail physique sans disposer de la qualité des données nécessaire à la certification des résultats. Les conditions du tirage au sort doivent donc inclure l’achèvement technique et la préparation des preuves. La facilité devrait financer un intérêt réaliste pendant la période de construction et maintenir la liquidité grâce à une acceptation différée.
Les principales protections peuvent inclure une réserve pour le service de la dette, une couverture minimale, un blocage de distribution, un engagement de réserve pendant le cycle de vie, un contrôle des modifications, des droits à l'information, un accord direct, une intervention du prêteur et une indemnité de résiliation conforme à la loi et à la politique. La garantie doit refléter la concession, les comptes, les créances, les contrats et les actifs qui peuvent légalement être facturés. Le prêteur ne doit pas assumer la propriété des actifs du réseau public ou des droits d'exploitation que le contrat ne permet pas.
16. Testez les inconvénients corrélés et les solutions

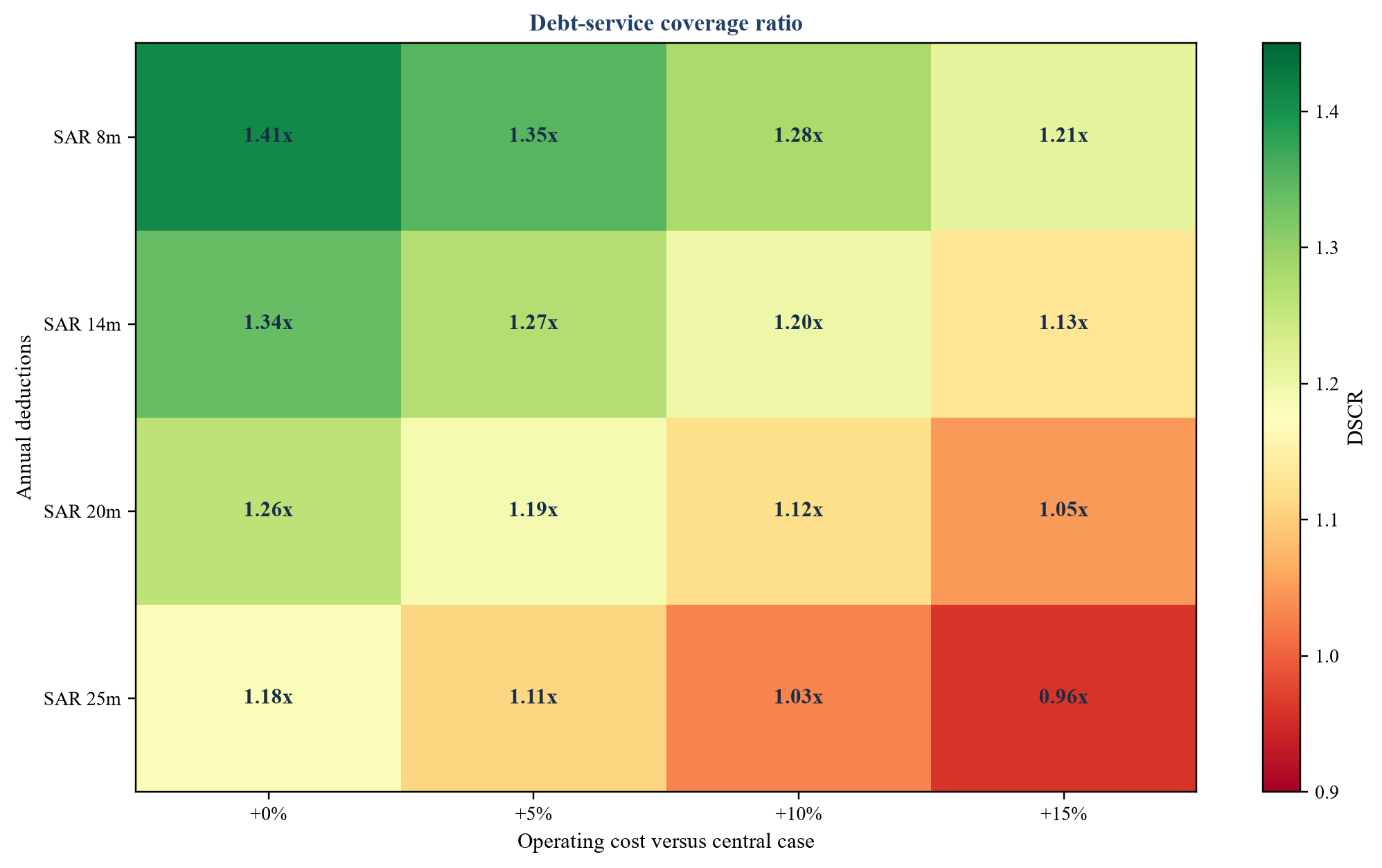

Les sensibilités à une seule variable peuvent sous-estimer le stress qui compte. Une défaillance du capteur peut retarder la certification, alors même que les coûts sur le terrain augmentent et que les objectifs de fuite ne sont pas atteints. Un cas grave devrait combiner un paiement brut inférieur, des déductions plus importantes, des coûts d’exploitation plus élevés, un retard dans les travaux sur le cycle de vie et une utilisation supplémentaire des liquidités. Le modèle doit montrer le calendrier de chaque effet et si le contrat apporte un allègement ou réduit simplement les liquidités.

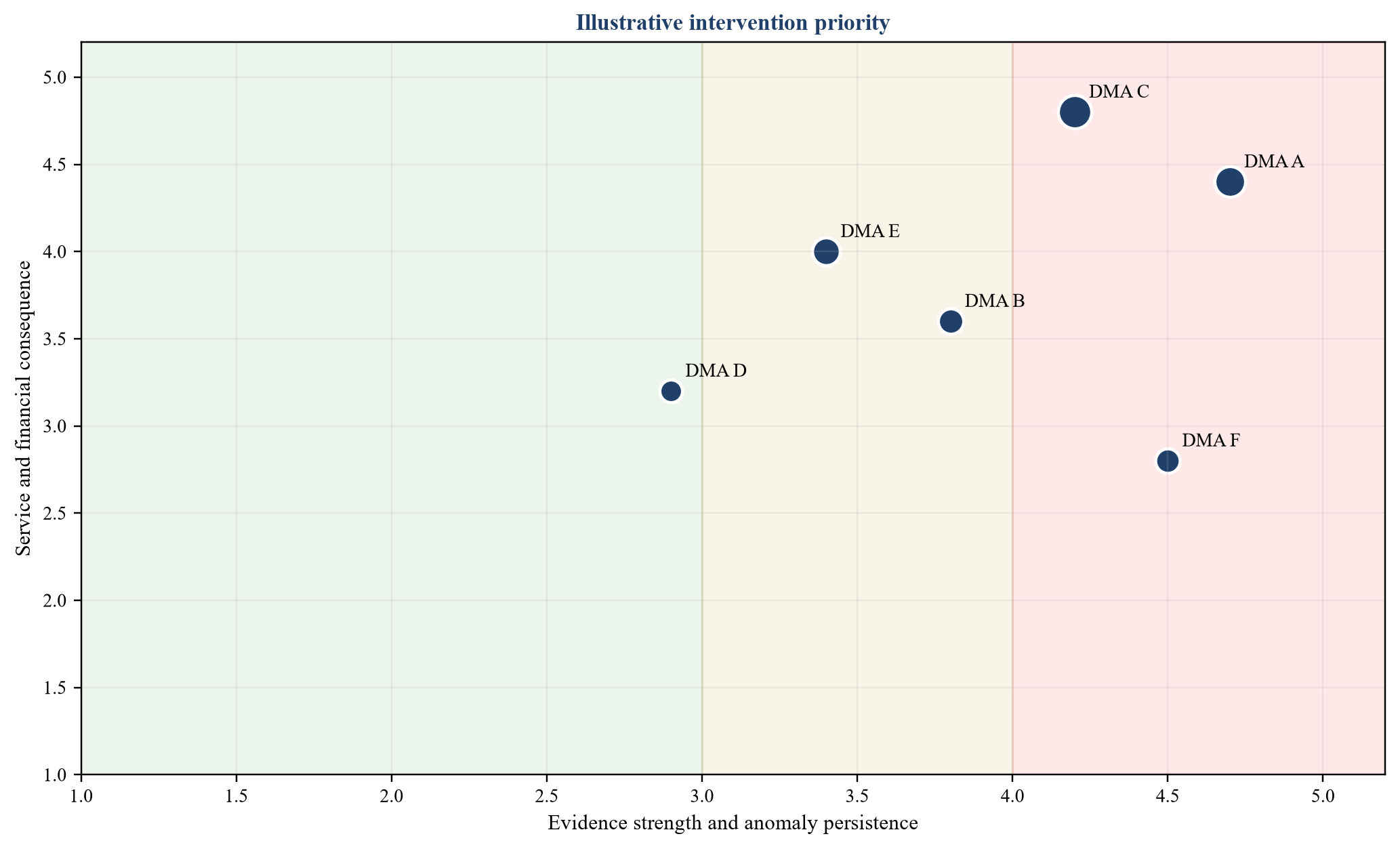

L’inconvénient hypothétique corrélé suppose le paiement brut de SAR 205 million, les déductions de SAR 25 million, les coûts d’exploitation de SAR 82 million, le financement du cycle de vie de SAR 16 million et les impôts et autres coûts de SAR 7 million. Les liquidités disponibles pour le service de la dette sont de SAR 75 million, soit une couverture de 0,96 fois contre SAR 78 million du service de la dette. Le déficit devrait déclencher la réserve convenue, le blocage des distributions et le plan d'action plutôt que l'hypothèse que les performances futures le réparent automatiquement.
Un cas de redressement illustratif rétablit le paiement brut à SAR 210 million après les travaux de guérison acceptés, réduit les déductions à SAR 14 million, réduit les coûts d'exploitation à SAR 76 million grâce à des mesures vérifiées, reprogramme temporairement SAR 4 million des travaux du cycle de vie non critiques et utilise le refinancement du fournisseur pour réduire le service annuel de la dette à SAR 77 million. Les liquidités disponibles pour le service de la dette deviennent SAR 91 million, soit 1,18 fois. Chaque remède nécessite une autorité contractuelle, une acceptabilité technique et un financement engagé.

Les scores sont illustratifs. La priorité devrait combiner les preuves vérifiées, les conséquences et le jugement sur le terrain plutôt que les seuls résultats du modèle.

Les ratios sont des hypothèses de gestion. La matrice ne constitue pas une opinion ou une prévision de crédit.
17. Évaluer l’optimisation des ressources et l’exposition budgétaire
L’autorité devrait comparer le PPP avec des alternatives publiques et contractuelles réalistes. L'optimisation des ressources peut découler d'une responsabilité intégrée tout au long du cycle de vie, d'une réadaptation plus rapide, de capacités spécialisées, de données disciplinées, de concurrence et d'un paiement lié aux performances. Cet argent peut être perdu en raison d’un transfert de risque coûteux, d’informations de base insuffisantes, d’obligations technologiques inflexibles, de coûts de transaction excessifs ou d’un soutien public qui absorbe les inconvénients tout en laissant les gains privés.
La comparaison doit inclure des facteurs quantifiés et qualitatifs. L'analyse quantifiée peut couvrir le capital, les opérations, le renouvellement du cycle de vie, les risques conservés, le financement, les impôts, les coûts de transaction et les déductions attendues. L'analyse qualitative peut couvrir la continuité des services, l'innovation, la responsabilité, la transition de la main-d'œuvre, la capacité publique et la flexibilité. Les hypothèses doivent être cohérentes entre les alternatives.
L’analyse financière doit identifier les paiements directs, le soutien aux étapes, les garanties, les événements d’indemnisation, le risque de résiliation, la contribution aux terres ou aux actifs et les obligations de service conservées. PFRAM ou un équivalent autorisé peut prendre en charge l’analyse des coûts et des risques budgétaires [23]. Le budget doit refléter le profil de paiement réel et les déductions ou allègements plausibles. L’apparente accessibilité financière créée par le report des obligations au-delà de la période budgétaire en cours ne constitue pas un argument de financement durable.
18. Procurer les preuves et la capacité opérationnelle
La qualification doit tester les opérations de distribution d'eau, la prestation de réhabilitation, les capacités en matière de données et de cybersécurité, le financement, la capacité de mise en œuvre saoudienne et l'expérience dans la gestion de contrats basés sur la performance. Un soumissionnaire peut combiner les rôles d’opérateur, d’entrepreneur, de fournisseur de technologie, d’investisseur et de prêteur par le biais d’un consortium. L'autorité doit comprendre quel membre assume chaque obligation et comment l'exécution survit à la défaillance d'un membre.
La salle de données doit inclure le registre des actifs, le modèle de réseau, les données des compteurs de masse et des clients, les enregistrements de pression, l'historique des éclats et des réparations, la fiche client, les informations de facturation et de collecte, les droits fonciers et d'accès, les contrats existants, les dossiers environnementaux et de sécurité, la cyberarchitecture et les travaux d'investissement prévus. Les lacunes connues doivent être divulguées lors d’un processus de soumission pour inspection et clarification. Une clause de non-responsabilité ne permet pas d'attribuer efficacement un risque inconnu lorsqu'aucun soumissionnaire ne peut l'enquêter.
L'évaluation des offres doit séparer la conformité technique, la méthode de référence, le plan de livraison, l'architecture des données, le plan de cycle de vie, le financement, les exigences de paiement et les qualifications en matière de risque. Un paiement nominal faible peut dépendre d’une amélioration agressive des fuites, d’un renouvellement sous-financé ou de vastes événements de secours. L'évaluation doit modéliser l'ensemble du contrat en utilisant les hypothèses de chaque soumissionnaire et les exceptions indiquées.
19. Gérer les modifications de contrat grâce à des preuves
Les réseaux d'eau évoluent à mesure que le développement se développe, que la demande des clients évolue et que les projets publics modifient les routes ou les couloirs de services publics. Le contrat doit définir comment une zone ajoutée, une connexion majeure, un changement d'approvisionnement en gros, une exigence réglementaire ou un remplacement technologique affecte la portée, la référence, le paiement et le capital. Chaque changement doit avoir un seuil de preuve, une méthode d'évaluation, une voie d'approbation et un plan de mise en œuvre.
Les changements de modèle nécessitent une discipline similaire. L'opérateur peut améliorer un algorithme, remplacer un fournisseur ou introduire de nouveaux capteurs. Un nouveau modèle doit réussir les tests d'acceptation et fonctionner en parallèle lorsque cela est possible avant d'influencer la priorisation ou les preuves de paiement. Les résultats historiques doivent rester reproductibles sous la version du modèle utilisée à l’époque. Un changement de fournisseur doit inclure la migration des données, la continuité de l'accès et l'assistance à la sortie.
L'équipe de gestion du contrat doit tenir un registre des modifications lié aux documents techniques, au modèle financier, à la répartition des risques et aux mécanismes de paiement. De petits changements accumulés peuvent altérer le projet plus qu'un amendement majeur. Un examen périodique devrait vérifier si la répartition des risques, le financement du cycle de vie et les normes de service restent cohérents.
20. Protéger les opérations grâce au financement du cycle de vie
L’amélioration des fuites peut se détériorer si les régulateurs de pression, les compteurs, les vannes, les capteurs et les actifs réparés ne sont pas entretenus. Le contrat doit préciser les activités du cycle de vie, les seuils de condition, le financement de réserve, l'utilisation autorisée et les exigences de restitution. La société de projet ne doit pas améliorer les premières performances en reportant les travaux au-delà de la période de mesure.
Le plan de cycle de vie doit concilier la durée de vie technique avec la durée de la dette et la durée du contrat. Les compteurs de vrac, les compteurs clients, les équipements de communication, les batteries, les logiciels et les actifs réseau ont des cycles de remplacement différents. L’actualisation technologique doit maintenir les fonctionnalités requises et le cyber-support sans obliger l’autorité à acheter un futur produit particulier. L'opérateur doit signaler l'état, la défaillance, la durée de vie restante, les travaux terminés et prévoir le coût.
Les prêteurs doivent surveiller l’adéquation des réserves du cycle de vie et les retraits autorisés. Un déficit de réserve peut réduire le service futur avant qu’il n’apparaisse dans la couverture actuelle. Les tests de distribution doivent donc inclure les soldes de réserves requis, la conformité du service actuel, l'absence de défauts importants non résolus et une prévision du cycle de vie mise à jour.
21. Séquencer les 180 premiers jours
Les trente premiers jours devraient confirmer le périmètre de décision, la salle de données, le protocole de base, le rôle du vérificateur, les approbations d'approvisionnement et le plan d'étude du marché. L'autorité doit identifier chaque lacune critique et décider si elle peut être résolue avant l'appel d'offres ou si elle nécessite un mécanisme contractuel.
Les jours trente à soixante-quinze devraient permettre de réaliser les tests prioritaires sur le terrain, l'évaluation de l'état de préparation au DMA, l'architecture des données, l'analyse des options, les ateliers sur les risques et le premier modèle financier. Les équipes techniques et financières doivent concilier le programme d'investissement avec les dossiers de paiement et d'endettement. Le travail de développement de modèles doit définir le cas d'utilisation, les droits sur les données, la validation et la solution de secours plutôt que de promettre un avantage AI non spécifié.
Les jours soixante-quinze à cent vingt devraient tester le mécanisme de paiement, les déductions, l'indexation, les règles de changement, l'exposition fiscale, la sécurité et l'accord direct grâce à une enquête de marché. L'autorité devrait mettre à jour la structure lorsque plusieurs soumissionnaires ou prêteurs crédibles identifient la même durée non finançable. Les commentaires du marché témoignent d’un appétit et non d’une approbation d’une cause d’intérêt public.
Les jours cent vingt à cent quatre-vingts devraient finaliser l'analyse de rentabilisation, les documents de passation de marchés, le modèle d'évaluation, le projet de contrat, le plan de suivi et le mémorandum de décision. La publication ne devrait avoir lieu que lorsque la base de référence, les interfaces, le capital, les données et la structure de paiement sont suffisamment définis pour des offres compétitives.
| Grille | Sortie requise | Propriétaire de la décision | Arrêter ou repenser le déclencheur |
|---|---|---|---|
| Référence | Bilan hydrique accepté, statut DMA et protocole de correction | Responsable technique | Le volume du matériau ne peut pas être reproduit |
| Portée | Périmètre des actifs et des services avec planning d'interface | Pouvoir adjudicateur | La responsabilité critique reste non attribuée |
| Données | Plan d'architecture, d'accès, de cybersécurité, de confidentialité et de modèle de gouvernance | Propriétaires des données et de la sécurité | Le paiement dépend de données inaccessibles ou non contrôlées |
| Capital | Plan chiffré de réhabilitation et de cycle de vie | Commanditaire du programme | Le travail matériel manque de conception, de contingence ou de voie de financement |
| Paiement | Mécanisme de disponibilité et modèle de déduction testés | Financement et propriétaires de contrats | La facture centrale ou descendante ne peut pas être reproduite |
| Dette | Flux de trésorerie, garanties et accord direct testés par le prêteur | Propriétaire du financement du projet | Un inconvénient crédible manque de liquidité ou de remède |
| Fiscal | Exposition directe et conditionnelle avec approbations | Autorité des finances publiques | Les obligations dépassent la capacité approuvée |
| Approvisionnement | Qualification, évaluation et préparation à la dataroom | Autorité de passation des marchés | La concurrence ou la comparabilité des offres restent faibles |
Le mémorandum enregistre les preuves, les conditions et les décisions responsables ; elle ne remplace pas les approbations statutaires.
22. Utilisez un seul dossier d'approbation jusqu'à la clôture financière
Le mémorandum final doit indiquer la décision de service, le modèle de prestation, la référence, le programme d'investissement, le mécanisme de paiement, la répartition des risques, l'exposition fiscale, les données et les contrôles AI, la stratégie d'approvisionnement, le financement, les conditions ouvertes et les droits de décision. Il doit inclure un modèle contrôlé et des liens vers les preuves utilisées. Les éléments ouverts nécessitent un propriétaire, une date limite, une preuve requise et une conséquence.
Le dossier devrait se poursuivre jusqu’aux achats. Les hypothèses de l’offre, les qualifications et le financement engagé devraient remplacer le dossier préalable à l’offre. Avant la signature du contrat, l'autorité doit répéter l'analyse d'accessibilité financière et d'optimisation des ressources en utilisant l'offre sélectionnée. Les prêteurs devraient tester le mécanisme de paiement final, l’accord direct, le plan de réserve et les inconvénients. Le protocole du vérificateur indépendant doit être exécutable sur les systèmes et données réellement proposés.
La clôture financière doit également établir un ensemble de données d'ouverture contrôlées. L'autorité, la société de projet, l'opérateur, le vérificateur et les prêteurs doivent signer un calendrier de preuves identifiant chaque compteur, limite de district, enregistrement d'étalonnage, exception de qualité des données, méthode d'estimation approuvée et propriétaire responsable du système. Ce dossier d'ouverture crée le point de référence pour les réclamations ultérieures en cas de fuite, les déductions de paiement, les tests de clauses restrictives et la résolution des litiges. Une modification ultérieure d'une limite, d'un capteur, d'une règle de calcul ou d'une version de modèle doit comporter une date d'entrée en vigueur, une piste d'approbation et une conséquence quantifiée. Sans cette discipline, une amélioration apparente du fonctionnement peut refléter un changement de mesure plutôt qu'une réduction physique de la perte d'eau.
Le montage financier devrait traduire le même enregistrement dans les contrôles des prêteurs. Les conditions de retrait peuvent exiger des certificats d’achèvement pour les districts prioritaires, des dossiers de passation de marchés approuvés, une assurance, un financement de réserve et la preuve que l’environnement de calcul des paiements est opérationnel. Les engagements continus peuvent couvrir la disponibilité des compteurs, la conservation des données, la surveillance des modèles, l'accès des vérificateurs, les incidents de cybersécurité et le réapprovisionnement des réserves de cycle de vie. Une violation devrait donner lieu à une séquence proportionnée de notification, d’enquête, de réparation, de rétention d’espèces et de remontée d’informations. L'objectif de conception est de corriger rapidement les preuves ou les faiblesses de performances pendant que le service reste récupérable.
La gouvernance doit préserver les décisions humaines responsables tout au long de la concession. Les classements prédictifs peuvent proposer où inspecter ou investir, tandis que les propriétaires opérationnels et financiers nommés approuvent le programme de travail, le certificat de paiement et la réponse financière. Le comité modèle doit examiner la dérive, les faux positifs, les données manquantes et les conditions modifiées du réseau. L’équipe de gestion des contrats doit vérifier si les déductions restent liées à des obligations contrôlables et si les investissements correctifs résolvent le problème de réseau sous-jacent. Les modifications importantes du modèle nécessitent une validation et un déploiement contrôlé avant d’affecter les flux de trésorerie contractuels.
Le plan d’affaires annuel peut ensuite relier les objectifs du service public, l’état des actifs, les analyses, les dépenses en capital, les ressources opérationnelles, les paiements attendus et la capacité d’endettement. Les écarts doivent être attribués aux preuves physiques du réseau et aux actions assignées. Cela crée une base pratique pour l’examen périodique de l’optimisation des ressources, les décisions de refinancement, la libération des réserves et la modification du contrat. Cela donne également à l’autorité une explication vérifiable de la manière dont les données éclairent les dépenses sans permettre à un modèle opaque de devenir le décideur.
L’analyse prédictive des fuites peut renforcer un PPP sur l’eau lorsqu’elle améliore la séquence et la vérification des travaux. La bancabilité vient du système de contrôle plus large : limites acceptées, obligations mesurables, preuves gouvernées, répartition équitable des risques, flux de trésorerie résilients, performance du cycle de vie financé et décisions responsables. Le projet ne devrait être approuvé que lorsque ces éléments fonctionnent ensemble dans des conditions centrales et défavorables.
