Financement technologique | Centres de données orbitaux

Financement de projets de centres de données LEO Ce qui pourrait devenir bancable

Définir les contrats, les tests d'achèvement, l'assurance, la redondance et les réserves de cycle de vie requis pour un projet de calcul orbital finançable.

Un cluster de calcul en orbite terrestre basse lié aux prêteurs terrestres via des contrats, des actifs assurés et des flux de trésorerie contrôlés.
Réponse rapide

Évaluez si un projet de centre de données en orbite terrestre basse peut supporter la dette grâce à des contrats exécutoires, des tests d'achèvement objectifs, des risques assurables, une redondance d'exploitation, des flux de trésorerie protégés et un réapprovisionnement financé.

Résumé

Les centres de données en orbite terrestre basse combinent les engins spatiaux, le calcul, l'énergie, le contrôle thermique, les communications, les services de lancement, le spectre, l'infrastructure au sol et les contrats clients dans un seul système d'exploitation à forte intensité de capital. Les dépôts réglementaires et les démonstrations technologiques publiques montrent le développement actif des architectures de calcul orbital. Ils ne montrent pas qu’une grande plate-forme commerciale a atteint le profil stable d’achèvement, de revenus et de remplacement attendu par les prêteurs de projets à recours limité. En février 2026, la Federal Communications Commission des États-Unis a accepté de déposer une demande de centre de données orbital proposant un système comprenant jusqu'à un million de satellites. L’étape procédurale ne constitue pas une autorisation ni ne valide des hypothèses techniques ou commerciales. [1] Les prêteurs de projets dépendent principalement des flux de trésorerie réservés aux projets et exigent que les risques soient répartis entre les parties capables et contractuellement tenues de les gérer. Les directives de la Banque mondiale en matière de financement de projets identifient la qualité du sponsor, l'économie du projet, la répartition des risques, la durabilité et les contreparties du projet comme des considérations centrales en matière de bancabilité. Il note également que les prêteurs exigent des hypothèses vérifiées de manière indépendante, une aide à l’achèvement et une marge de trésorerie. Ces principes sont difficiles à appliquer à une entreprise de calcul orbital car le matériel est géographiquement réparti, exposé aux pertes de lancement et en orbite, difficile à réparer, dépendant des droits réglementaires et du réseau, et sujet à reconstitution avant l'échéance de la dette. [2][3] Cet article définit un cadre de prêteur pour déterminer quelle partie d'un système de calcul orbital pourrait devenir bancable. Il sépare le risque de technologie et de déploiement avant l'achèvement du risque de service après l'achèvement ; définit le véhicule ad hoc du projet et le périmètre contractuel ; spécifie les tests d'achèvement pour les nœuds mis en service, la puissance disponible pour le service, la charge de travail acceptée et la liaison descendante ; évalue les contrats clients, les arrangements de fabrication et de lancement, les opérations, l'assurance, la redondance et le remplacement ; et relie le dimensionnement de la dette aux liquidités disponibles pour le service de la dette, les réserves et la couverture en cas de baisse. Le cas travaillé est tout à fait hypothétique et ne décrit aucune entreprise identifiée. Une société de projet cantonnée finance un cluster commercial de 12 nœuds avec un total de USD 1.20 billion d'utilisations. Le sponsor et les fonds propres stratégiques fournissent USD 600 million, le financement lié aux clients et aux fournisseurs fournit USD 120 million et la dette senior fournit USD 480 million. Le scénario d'exploitation central suppose USD 310 million de revenus annuels contractés et d'utilisation, USD 128 million de coûts d'exploitation, USD 22 million de mouvements d'impôts et de fonds de roulement et USD 30 million de réserve annuelle du cycle de vie, produisant USD 130 million de liquidités disponibles pour le service de la dette. Le service annuel hypothétique de la dette de USD 86 million donne un ratio de couverture du service de la dette de 1,51 fois. Un scénario baissier combiné produit USD 75 millions de trésorerie disponible pour le service de la dette et un ratio de 0,87 fois. Chaque montant et ratio est indicatif et doit être remplacé par des preuves de transaction vérifiées. L’analyse conclut qu’un financement entièrement nouveau à recours limité est peu probable avant que les risques liés à la technologie, au lancement et aux clients n’aient été substantiellement éliminés. Une voie de financement crédible commence par les fonds propres du sponsor et le capital d'étape, passe à un cluster opérationnel finalisé et accepté avec des contrats de service fermes, et peut ensuite introduire une dette senior contre des flux de trésorerie réservés. La bancabilité dépend d’un régime d’achèvement mesurable, du soutien du sponsor jusqu’à l’achèvement, de dispositions résilientes en matière de lancement et de terrain, d’une assurance sur mesure, d’un remplacement financé, d’obligations de paiement exécutoires des clients, d’un contrôle par le prêteur de la trésorerie du projet et de droits d’intervention pratiques pour les contrats critiques.

Classement JEL : G21, G24, G31, G32, L86, L93

Mots-clés : Centres de données LEO, financement de projet, bancabilité, assistance à l'achèvement, assurance de lancement, redondance des satellites, couverture du service de la dette, cascade de liquidités, sécurité du prêteur, financement technologique

Cet Matchpoint Insight présente l'édition Web de la recherche de Matchpoint Partners. Le document de support contient le cadre complet, les structures, les exemples concrets et les sources.

Register Before Download   Découvrez notre pratique de structuration du capital des centres de données

Introduction

Le financement de projets est conçu pour des actifs dont les risques peuvent être définis, répartis et suivis via un réseau de contrats. La société de projet contracte des dettes contre les liquidités futures générées par le projet. Les prêteurs examinent si chaque risque important de construction, d’exploitation, d’offre, de demande, réglementaire, environnemental et financier est supporté par une partie solvable ayant la capacité et la motivation de le gérer. [2][3]

Un projet de centre de données LEO remet en question les catégories d'infrastructures familières. Il se peut qu’il n’y ait pas un seul chantier de construction, un entrepreneur en ingénierie-approvisionnement-construction ou un seul actif physique auquel un prêteur puisse avoir un accès pratique. Le matériel est lancé par cohortes, fonctionne dans un environnement changeant de radiations et de débris et peut nécessiter un remplacement continu. Les technologies informatiques et de communication peuvent devenir obsolètes avant leur maturité juridique. La valeur client peut dépendre d’un service intégré plutôt que de la seule disponibilité physique.

Ces caractéristiques ne rendent pas l’endettement impossible. Ils déplacent la question de la bancabilité de la question de savoir si le concept est passionnant à celle de savoir si un cluster opérationnel défini a atteint son achèvement, a accepté des revenus et un contrôle contractuel durable. Le périmètre finançable peut être plus étroit que l'ambition entrepreneuriale de l'entreprise. Les prêteurs peuvent financer des cohortes commandées et des services sous contrat tandis que les capitaux propres conservent les risques de développement, de nouvelles technologies et d'expansion.

1. Définir précisément la bancabilité

La bancabilité signifie que les prêteurs peuvent identifier une source de remboursement fiable, quantifier les inconvénients, contrôler la trésorerie du projet, faire valoir les droits matériels et obtenir une protection adéquate contre les risques que le projet ne peut pas supporter. Cela ne veut pas dire que tous les risques ont disparu. Cela signifie que le risque a été réduit, alloué, réservé, assuré ou suffisamment soutenu pour la structure de dette proposée.

Définir l'installation demandée. Un prêt de développement préalable à l'achèvement, une passerelle de lancement, une facilité d'équipement, un financement du fournisseur, une facilité de créances client, une ligne de fonds de roulement et un prêt de projet post-achèvement nécessitent des preuves différentes. L’article se concentre sur la dette senior dont le remboursement dépend principalement des flux de trésorerie opérationnels d’un pôle commercial cantonné.

Indiquer le périmètre non bancable. Une échelle sans licence, une technologie non qualifiée, des clients spéculatifs, des améliorations de performances non prises en charge, de futures réductions des prix de lancement et une capacité de remplacement non contractuelle devraient rester en dehors du scénario de base de la dette. Equity peut conserver ces options.

2. Créer la société de projet

Créez un véhicule à usage spécial pour le projet avec une propriété, un objectif commercial, des actifs, des contrats, des comptes bancaires, une gouvernance et des activités autorisées définis. Identifiez la juridiction de constitution, la résidence fiscale, la position de licence et la relation avec le sponsor technologique et les sociétés affiliées en exploitation.

Transférer ou concéder sous licence les droits requis pour construire, lancer, exploiter et monétiser le cluster financé. Ceux-ci peuvent inclure le matériel du vaisseau spatial, les logiciels de charge utile, les brevets, les données de conception, les autorisations de spectre et orbitales, l'accès au système au sol, les contrats clients, les droits de lancement, l'assurance et les procédures d'exploitation. Examiner la transférabilité, les restrictions en matière de changement de contrôle, les contrôles à l’exportation et le traitement de l’insolvabilité.

Limitez les fuites et les réclamations concurrentes. Les services entre parties liées, les licences de propriété intellectuelle, l'accès aux données et l'infrastructure partagée doivent avoir une portée, des prix, des conditions, des niveaux de service, des droits d'audit, une assistance en cas de résiliation et des protections des prêteurs indépendants. Une société de projet qui dépend du pouvoir discrétionnaire révocable du sponsor ne peut pas supporter une dette durable à recours limité.

3. Définir l'actif financé

L'actif financé doit être décrit par configuration de nœud, cohorte, orbite, capacité mise en service, puissance utilisable, enveloppe thermique, performances de calcul, routes de communication, systèmes au sol, allocation client et durée de vie de conception restante. Le matériel planifié ou fabriqué est différent du matériel lancé, mis en service et disponible en service.

Séparez les actifs principaux du projet des services partagés. Un cluster peut s'appuyer sur le centre d'opérations réseau d'un sponsor, le relais optique d'une autre constellation, des passerelles tierces, une orchestration cloud, une gestion de clés ou une interface client. Chaque dépendance doit avoir un contrat capable de survivre aux difficultés du sponsor et à l'application du prêteur.

Tenir un registre des actifs avec le numéro de série, la propriété, le fournisseur, la mission de lancement, le dossier de mise en service, l'état de télémétrie, l'assurance, l'attribution des clients, la dépréciation, la durée de vie restante et l'obligation d'élimination. Ce registre prend en charge la sécurité, l'assurance, les tests de clauses restrictives et la planification du remplacement.

4. Séparer la dette de développement de la dette de projet

La conception de l’architecture, la qualification technologique et les premiers essais en vol comportent des risques comparables à ceux d’une entreprise. Le remboursement dépend de la réussite de l’innovation et du financement futur plutôt que des liquidités établies pour le projet. Les fonds propres des sponsors, le capital stratégique, les subventions ou le financement d’étape sont généralement plus adaptés à ces risques.

La dette du projet peut apparaître après un événement d'achèvement défini. L'achèvement doit établir que le cluster financé a été livré, mis en service, répond à des tests de performance soutenus, peut fournir le service contracté, détient les autorisations nécessaires et dispose de réserves et de capacités opérationnelles suffisantes.

Lorsque les prêteurs financent avant l’achèvement, ils exigent le soutien du sponsor à l’achèvement, un financement en cas de dépassement de coûts, des liquidités, des mécanismes de tirage différé et des conditions suspensives. Le support devrait rester en vigueur jusqu’à l’achèvement objectif, plutôt que d’expirer au lancement ou au premier contact.

5. Concevoir le régime d'achèvement

L'achèvement est la conversion centrale de l'exposition soutenue par le sponsor à l'exposition aux flux de trésorerie du projet. Il doit être certifié selon un calendrier de tests techniques, réglementaires, contractuels et financiers. Le lancement à lui seul ne peut constituer un achèvement.

L'achèvement technique peut nécessiter un nombre minimum de nœuds mis en service, une puissance disponible pour le service, une charge de travail représentative soutenue, une stabilité thermique, l'intégrité des données, la disponibilité des communications, la récupération des pannes et la préparation à l'élimination. L'achèvement commercial peut nécessiter l'acceptation du client, un revenu minimum contracté, l'émission et le paiement de la facture.

La réalisation financière peut nécessiter le financement des utilisations finales, l’absence de créances impayées importantes, des réserves financées, un modèle de référence convenu, une couverture prospective minimale du service de la dette, un fonds de roulement et l’absence de défaut. Un conseiller technique indépendant, un auditeur modèle, un conseiller en assurance et un avocat doivent certifier dans le cadre de leur mandat.

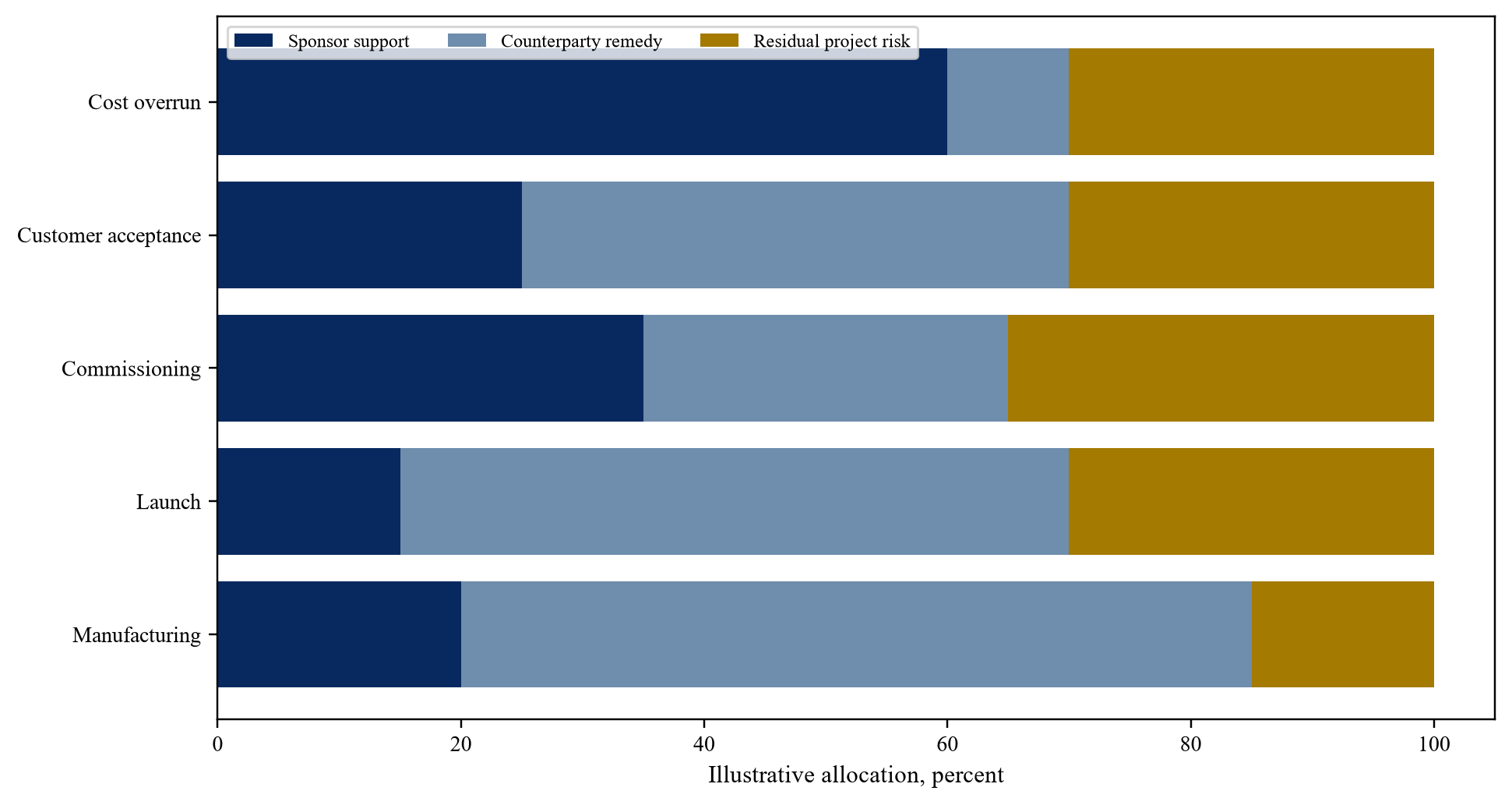

6. Répartir le risque d'achèvement

Attribuez les défauts de fabrication aux fournisseurs au moyen de garanties, de tests d'acceptation, de dommages-intérêts lorsque cela est possible et d'obligations de remplacement. Attribuez les obligations d’intégration et de lancement via des interfaces, des calendriers, des recours et une assurance définis. Attribuez les logiciels contrôlés par le sponsor et la préparation opérationnelle via un support d'achèvement et des accords de service.

Aucun entrepreneur ne peut offrir à lui seul une garantie clé en main complète. Le prêteur doit donc utiliser une matrice d’interface montrant chaque exigence, partie responsable, preuves, recours et exposition résiduelle du projet. Les lacunes nécessitent le soutien du sponsor, une réserve, une assurance, une éventualité ou une réduction de la dette.

Fixez une date d’arrêt à long terme avec des options de guérison et de restructuration. Si l’achèvement est retardé, les prêteurs ont besoin d’une mise à jour des coûts, du lancement et des preuves du client. Une accélération forcée contre du matériel orbital inachevé peut avoir une valeur de récupération limitée.

7. Souscrire le soutien du sponsor

Évaluez l’expérience du sponsor, la capacité financière, la gouvernance, la propriété technique et l’incitation à terminer. Les directives de la Banque mondiale indiquent que la qualité du sponsor et la capacité à garantir les garanties d’achèvement sont des considérations fondamentales pour les prêteurs. [2]

L’assistance à l’achèvement peut couvrir les dépassements de coûts, le service de la dette avant l’achèvement, les échecs de tests, le remplacement du matériel, les lancements supplémentaires et les retards des clients. Définissez le plafond, la durée, les mécanismes de demande, le support de crédit et les conditions de libération. Un engagement de soutien d’une société holding légère n’offre que peu de protection.

Conserver les capitaux propres des sponsors à risque. Exiger un apport minimum en fonds propres avant ou parallèlement au retrait de la dette. Restreindre les distributions et les paiements entre parties liées jusqu’à l’achèvement et réserver le financement. Envisagez des capitaux propres conditionnels ou une lettre de crédit de soutien en cas de problème identifié.

8. Construire la matrice contractuelle

La société de projet a besoin d'une suite contractuelle intégrée : technologie et droits de propriété intellectuelle, fabrication, lancement, intégration, capacité des stations au sol et du réseau, opérations et maintenance, service client, assurance, couverture, compte bancaire et accords directs.

Réconciliez les définitions entre les contrats. « Nœud disponible », « capacité de service », « charge de travail acceptée », « interruption programmée », « force majeure » et « achèvement » devraient produire des droits cohérents. Si un client peut refuser un service pour un événement qui ne donne aucun recours en vertu d'un contrat de fournisseur, le projet conserve la non-concordance.

Cartographiez les conditions, la résiliation, les plafonds de responsabilité, les exclusions, le contrôle des modifications, la cession, l'intervention, la guérison, l'insolvabilité, la loi applicable et la résolution des litiges. Les contrats critiques doivent s’étendre au-delà de l’échéance de la dette ou contenir des dispositions crédibles de renouvellement et de remplacement.

9. Créez des contrats clients bancables

Les prêteurs ont besoin de revenus exécutoires, mesurables et résilients. Les contrats clients doivent définir le service, la capacité réservée, la disponibilité, les performances, la sécurité, l'acceptation, le prix, l'indexation, la facture, le paiement, le support de crédit, les crédits de service et la résiliation.

Les minimums à prendre ou à payer ou basés sur la disponibilité peuvent améliorer la prévisibilité lorsque les obligations sont soumises à une performance claire du projet. Les revenus d’utilisation peuvent générer des avantages et devraient bénéficier d’un traitement approprié en matière de dimensionnement de la dette. Les subventions de développement et les paiements pilotes devraient rester distincts des revenus récurrents des services.

Évaluer le risque de crédit de contrepartie, de concentration et de crédits. Les clients gouvernementaux ou liés à l'État peuvent répondre à une demande stratégique tout en introduisant des conditions d'approvisionnement, de budget et de résiliation. Les clients commerciaux peuvent avoir besoin de portabilité, de droits sur les données et d'une actualisation rapide de la technologie. Modélisez le contrat réel.

10. Contrôler l'acceptation des clients

Définir les tests de qualité de sortie, d’exhaustivité, de latence, de disponibilité et de sécurité. L'acceptation doit être attestée par les enregistrements du système et la confirmation du client. Les quantités facturées doivent correspondre aux enregistrements de télémétrie et de livraison au sol.

Limiter le rejet subjectif. Incluez les périodes de guérison, la détermination d'un expert indépendant et l'acceptation présumée, le cas échéant. Les crédits de service doivent être plafonnés et modélisés. Des échecs répétés peuvent créer un risque de résiliation et de défaut du prêteur.

Exiger des accords directs pour les clients importants lorsque cela est possible. Les prêteurs peuvent demander un avis de défaut, des droits de recours, des limites de modification et des accusés de réception de cession. La balance commerciale doit rester réalisable pour le client.

11. Garantir la fabrication

Examinez la maturité de la conception, la nomenclature, la concentration des fournisseurs, les articles à long délai de livraison, le système qualité, le rendement de fabrication, les tests d'acceptation, le contrôle de la configuration et la capacité des cohortes de remplacement. Les preuves de qualification doivent correspondre à la configuration financée.

Utilisez des prix fixes ou limités là où la chaîne d'approvisionnement peut les prendre en charge. L'indexation, les ordres de modification et les devises étrangères doivent être transparents. Les garanties des fournisseurs doivent identifier les défauts, les exclusions, les remèdes et le calendrier. Une garantie qui nécessite le retour du matériel peut avoir une valeur pratique limitée après le lancement.

Maintenir les pièces de rechange et les options de remplacement. Les prêteurs doivent connaître le délai entre le nœud défaillant et le remplacement commandé. Les délais de livraison longs augmentent la perte de revenus et les liquidités requises.

12. Souscrire aux services de lancement

Examinez les accords de lancement exécutés, l'état de la réservation, la compatibilité de la charge utile, l'orbite, l'intégration, les droits de programmation, le paiement, la résiliation, la responsabilité du fournisseur et l'assurance. Un devis ou une cadence annoncée ne réserve pas la capacité du projet.

La cadence de lancement public démontre l’activité du secteur sans donner aucune garantie pour un projet. La Force spatiale des États-Unis a signalé 93 lancements Eastern Range en 2024 et a décrit une cadence plus élevée comme objectif opérationnel. [4]

Échec du lancement du modèle, retard, arrêt et déplacement partagé. Exiger une stratégie de sauvegarde pour les lancements de remplacement et un plan de liquidité pour une récupération non assurée ou retardée. Les droits de lancement contractés doivent s’aligner sur les étapes de fabrication et des clients.

13. Prouver la puissance et la capacité thermique

La capacité d’endettement dépend du calcul disponible pour le service et non du matériel installé. Commencez par la production solaire et le stockage d’énergie en fin de vie. Déduisez la plate-forme, les communications, le contrôle thermique et les charges de réserve. Appliquez des scénarios d’éclipse, de dégradation et de défaillance. Les revues actuelles des engins spatiaux de la NASA décrivent ces contraintes énergétiques et thermiques. [5][6][7]

Testez une charge de travail soutenue dans des conditions thermiques représentatives. Les calculs intensifs peuvent être limités par le rejet de chaleur. Exiger une corrélation au sol et une télémétrie en orbite pour la configuration financée.

Définir le certificat de capacité utilisé par le modèle financier. Il doit indiquer les nœuds mis en service, les kilowatts disponibles pour le service, le débit de la charge de travail, la disponibilité et les limites. Les changements devraient déclencher une révision du modèle et des engagements.

14. Prouver la capacité de communication

Saisie cartographique, transfert inter-satellites, stockage, liaison descendante au sol, liaison terrestre et livraison client. Le programme de communications optiques de la NASA démontre des liaisons à haut débit tout en soulignant l'importance de la diversité des stations au sol et des conditions atmosphériques. [8][9]

Mesurez le débit effectif en fonction de la géométrie, de la météo, de l'acquisition, de la congestion, de la disponibilité technique et de la surcharge du protocole. Contractez une capacité de terre et de relais suffisante pour répondre aux obligations du client dans le cas de base. Incluez des itinéraires alternatifs et des procédures de panne.

La capacité de communication doit faire l’objet d’un test de service mesurable et de solutions contractuelles directes. Les prêteurs devraient éviter de s’appuyer sur une interface technique non soutenue par des droits de capacité exécutoires.

15. Diligence réglementaire complète

Examinez l'autorisation des satellites et des stations terriennes, le spectre, les dépôts de l'UIT, l'atténuation des débris, le lancement et la rentrée, la télédétection, les données, la cybersécurité, le contrôle des exportations, les sanctions et les autorisations spécifiques aux clients. Les procédures de l'UIT pour les réseaux non OSG peuvent nécessiter une publication ou une coordination préalable, suivie d'une notification et d'un enregistrement. [10][11]

Enregistrez les conditions de licence, les jalons, les règles de reporting, de transfert et de changement de contrôle. Déterminez si les prêteurs peuvent prendre une garantie, exercer une intervention ou transférer la propriété du projet sans nouveau consentement. Les droits réglementaires qui prennent fin en cas d'insolvabilité ou ne peuvent pas être transférés affectent le recouvrement.

Utiliser les conditions suspensives pour les droits requis à la clôture financière et au tirage. Maintenir un calendrier de conformité et réserver pour les frais, les obligations de déclaration et d’atténuation.

16. Construire le programme d’assurance

L'assurance doit refléter la répartition réelle des risques. La couverture potentielle peut inclure les biens avant le lancement, le lancement et l'exploitation initiale, les biens en orbite, la responsabilité civile, l'interruption d'activité, les risques cybernétiques et politiques. La disponibilité, les exclusions, les franchises, les limites et l'historique des réclamations nécessitent des preuves actuelles du marché.

Les règles de responsabilité financière de la FAA exigent que les opérateurs de lancement ou de rentrée agréés démontrent des fonds basés sur la perte probable maximale via une assurance, un séquestre ou des réserves financières. Ces exigences réglementaires protègent les risques spécifiques liés aux tiers et aux biens gouvernementaux ; ils n'assurent pas les revenus du projet et ne remplacent pas une couverture adaptée des prêteurs. [12]

Les directives de la Banque mondiale considèrent l'assurance comme faisant partie de l'ensemble des garanties du prêteur, tout en reconnaissant que chaque programme doit refléter les risques du projet. Les prêteurs peuvent exiger la cession du produit, l'approbation du prêteur, un avis d'annulation et un contrôle de la réintégration. Certains risques techniques ou commerciaux peuvent être indisponibles ou peu rentables à assurer et nécessiter une autre allocation. [13]

Traduire le programme en modèle de financement politique par politique. Le calendrier des primes, les franchises, les délais d'attente, les coûts de reconstitution et les exclusions non assurées devraient apparaître dans les besoins de trésorerie et de liquidité. Les conseillers en assurance doivent confirmer les hypothèses de placement avant le premier tirage de la dette et à nouveau avant chaque lancement. Le renouvellement annuel mérite un calendrier de clauses contractuelles, car la capacité du marché, les prix et les exclusions peuvent changer pendant la durée de la dette. Les documents financiers doivent définir quels changements défavorables nécessitent le consentement du prêteur, des réserves supplémentaires, le soutien du sponsor ou une réduction des distributions.

17. Séparer les risques assurés et conservés

Créez une carte des risques par rapport aux politiques. Pour chaque risque de lancement, de déploiement, de nœud, de passerelle, de cybersécurité, de responsabilité et de revenus, identifiez la police, l'assuré, la limite, la franchise, les exclusions, la période d'attente, le produit et l'exposition résiduelle.

Agrégation de tests. Un lancement commun peut concentrer plusieurs nœuds, et un défaut de conception commun peut affecter une flotte. Les limites et franchises des polices doivent être évaluées par rapport aux pertes corrélées. Les délais de remplacement peuvent rendre l’exposition aux interruptions d’activité plus longue que les hypothèses de réparation physique.

Calendrier des réclamations du modèle. Le produit de l’assurance peut arriver après l’échéance du service de la dette. Financer les réserves de liquidités et soutenir le sponsor en conséquence. Une réclamation contestée doit avoir un plan de gouvernance et de trésorerie.

Créez un arbre de décision perte-réponse avant de fermer. Il doit identifier l'autorité chargée d'informer les assureurs, de conserver les preuves, de nommer des experts en sinistres, d'approuver les réparations ou le remplacement, de régler les réclamations et de diriger les recettes. Séparer les recettes nécessaires au rétablissement de la capacité de production des recettes autorisées pour rembourser la dette. Un prêteur doit tester si une perte partielle peut laisser le projet techniquement opérationnel tout en étant commercialement incapable d'atteindre les seuils d'acceptation, de revenus ou d'engagement du client. Cet état intermédiaire est souvent plus exigeant qu’une perte totale clairement définie.

18. Concevoir la redondance de manière économique

La redondance peut améliorer la disponibilité des services tout en augmentant le capital, la masse, la puissance et le coût de remplacement. Définissez la redondance au niveau du processeur, du nœud, de l’orbite, du lancement, de la passerelle, du réseau et du fournisseur.

Évitez de compter deux fois la capacité de veille. La capacité réservée à la tolérance aux pannes ne doit pas être vendue simultanément sans une politique de dégradation documentée. Le niveau de service client et le modèle du prêteur doivent utiliser les mêmes hypothèses de réserves.

Liez la redondance aux preuves de défaillance. Les premières cohortes peuvent nécessiter des marges plus importantes. La fiabilité observée peut mettre à jour le dimensionnement des pièces de rechange, de l'assurance et de la dette. Un prêteur devrait exiger un minimum de nœuds d’exploitation et de capacité de service plutôt que de se fier uniquement au nombre de flottes.

La redondance doit être exprimée à travers des résultats de service testés. Les calculs de disponibilité nécessitent des ajustements de cause commune pour les dépendances partagées du lancement, des logiciels, des composants, de la station au sol et du système de contrôle. Deux nœuds nominalement indépendants peuvent rester exposés à un défaut de conception ou à un seul chemin de commande opérationnel. Les tests d'achèvement doivent donc inclure le basculement dans des conditions de charge de travail réalistes, de puissance dégradée, de communications interrompues et de cyber-récupération. Les résultats doivent définir la capacité de réserve minimale, la fenêtre de maintenance autorisée et le seuil de piège à liquidités utilisé par le modèle de financement.

19. Remplacement et réapprovisionnement des fonds

Les actifs LEO peuvent avoir une durée de vie nominale plus courte que la durée de la dette. Le GAO a signalé qu'une architecture LEO en prolifération prévoit des cycles de remplacement d'environ cinq ans et a identifié des problèmes de coût et de calendrier du cycle de vie. Le programme diffère du calcul orbital commercial, tout en illustrant pourquoi le réapprovisionnement est une exigence de capital récurrente. [14]

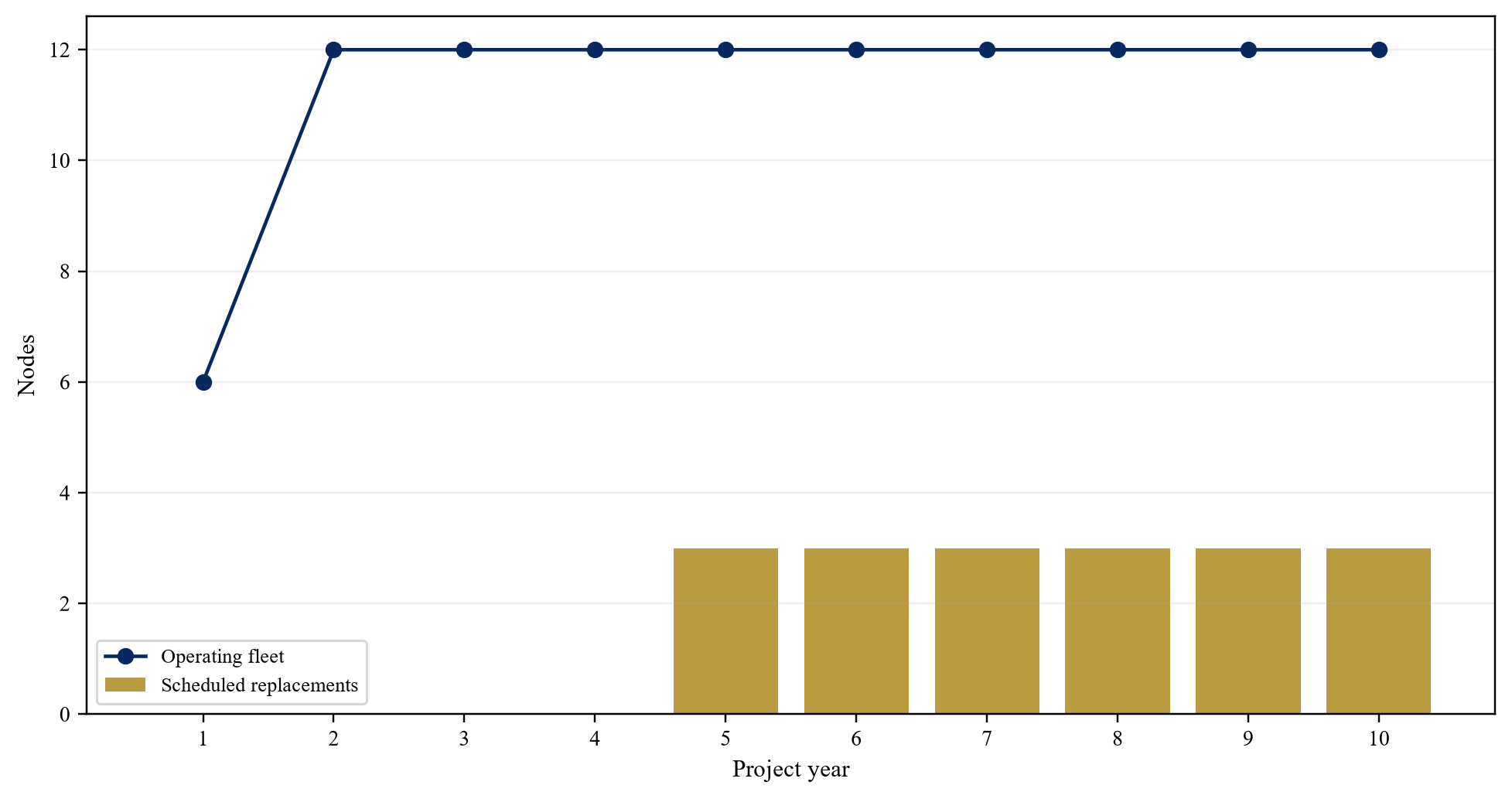

Créez un calendrier de cohorte avec la date de lancement, la durée de vie de conception, la dégradation, l'hypothèse de défaillance, la date de commande de remplacement, le délai de fabrication, la fenêtre de lancement et le coût. Inclure les obligations d’élimination et réglementaires.

Financez une réserve de cycle de vie grâce aux liquidités d’exploitation avant les distributions. Définissez une couverture minimale pour les remplacements programmés et les pannes. La maturité de la dette doit correspondre à la durée de vie restante des actifs, aux revenus contractuels et au financement de remplacement.

Considérez le réapprovisionnement comme un besoin opérationnel récurrent plutôt que comme un capital de croissance discrétionnaire. Le scénario de référence doit distinguer le remplacement programmé des cohortes, les pannes aléatoires précoces, les mesures correctives à l’échelle de la flotte et l’expansion de la capacité. Les libérations de réserves doivent exiger la preuve que les créneaux de fabrication, l'accès au lancement compatible, l'autorité de réglementation et l'intégration opérationnelle restent disponibles. Si la technologie de remplacement diffère de la configuration qualifiée, les prêteurs doivent exiger un processus de changement limité, une confirmation technique indépendante et des preuves de compatibilité client avant que l'argent de réserve n'entre dans les engagements de construction ou de lancement.

20. Construire l’accord d’exploitation

L'accord d'exploitation et de maintenance doit couvrir les opérations du réseau, la télémétrie, la dynamique de vol, la planification de la charge de travail, les logiciels, la cybersécurité, les passerelles, la livraison aux clients, la réponse aux incidents et les rapports réglementaires. Définir le personnel, les niveaux de service, le contrôle des changements et la continuité des activités.

Si le sponsor est un opérateur, exiger des honoraires indépendants, des normes de performance, un audit, une affectation, une aide à la transition et une intervention sans lien de dépendance. Conservez un séquestre ou un accès contrôlé aux logiciels, clés, configurations et enregistrements d’exploitation critiques lorsque cela est juridiquement et techniquement approprié.

Mesurer les performances de l’opérateur par rapport aux obligations du projet. Les mesures correctives des prêteurs doivent remédier aux sous-performances persistantes sans entraîner d’opérations dangereuses ni de perte d’autorisation.

Les budgets de fonctionnement doivent séparer les fonctions essentielles du mode sans échec, le service contractuel minimum et l'optimisation discrétionnaire. Cette hiérarchie soutient un plan de baisse réaliste lorsque la liquidité est serrée. La dépendance envers les personnes clés, l'accès contrôlé à l'exportation, les clés de chiffrement et les outils de diagnostic propriétaires doivent être mappés à des rôles nommés et à des référentiels contrôlés. Des exercices de transition périodiques peuvent tester si un opérateur de remplacement agréé pourrait obtenir des informations, une autorité et un accès assez rapidement pour maintenir des opérations légales et préserver le service client après la détresse du sponsor.

21. Créer des droits d'intervention pratiques

La reprise de possession physique d’un satellite en exploitation n’est pas pratique. Le contrôle des prêteurs dépend des parts de projet, des comptes, des contrats, des logiciels et de la coopération réglementaire. L'analyse de la sécurité doit se concentrer sur les droits qui peuvent préserver le service et les liquidités après un défaut.

Des accords directs avec des fournisseurs critiques, des fournisseurs de lancement, des opérateurs de réseau, des clients et des concédants de licence de propriété intellectuelle peuvent fournir des droits de préavis, de guérison, de continuation et de transfert. Les exigences de consentement doivent être satisfaites avant la clôture.

Chaque accord direct doit correspondre au remède que le contrat sous-jacent peut réellement apporter. Une période de réparation a une valeur limitée lorsqu'un créneau de lancement est écoulé, que le matériel spécialisé n'a pas de substitut ou qu'une licence ne peut pas être transférée. Les prêteurs doivent identifier les événements irréversibles à long terme et exiger un préavis, des réserves dédiées ou une capacité alternative. Le mémorandum d'exécution doit couvrir les actions du projet, les comptes, les créances, le produit de l'assurance, les contrats importants, la propriété intellectuelle et les données, le conseil local confirmant la perfection, la priorité et les restrictions dans chaque juridiction concernée.

L’intervention doit respecter la sécurité spatiale, le spectre, le contrôle des exportations, la cybersécurité et les licences. Un opérateur de remplacement approuvé ou un plan de transition peut être nécessaire. L’applicabilité nécessite un avocat spécifique à la juridiction.

22. Contrôler la trésorerie du projet

Établissez des comptes de projet sécurisés avec une cascade convenue. Les reçus des clients doivent financer les impôts et les opérations essentielles, l'assurance, le service de la dette, les réserves et les distributions autorisées dans un ordre défini.

Utilisez la réserve pour le service de la dette, la réserve pour le cycle de vie, la réserve pour franchise d’assurance et les minimums de fonds de roulement lorsque le profil de risque le justifie. Définir les investissements autorisés, les normes bancaires de compte et les droits de remplacement.

Les déclencheurs de pièges à trésorerie peuvent inclure une faible couverture, des nœuds manquants, une concentration de clients, un déficit de réserves, un risque de licence, une perte non assurée ou un défaut de contrat important. Les mécanismes de guérison doivent être clairs et limités dans le temps.

La cascade devrait également contrôler des liquidités extraordinaires. Les produits d’assurance, les indemnités de résiliation, les dommages-intérêts, les recouvrements de garantie, les remboursements d’impôts et les reçus d’élimination nécessitent des utilisations prédéterminées. Le modèle devrait éviter qu’une reprise ponctuelle ne masque une faible couverture récurrente. La concentration des comptes bancaires, les droits de compensation, les investissements autorisés et le contrôle intrajournalier méritent d'être examinés, car un compte légalement sécurisé peut toujours exposer le projet à des retards opérationnels. La visibilité quotidienne et le rapprochement mensuel doivent relier les soldes bancaires aux factures des clients, à l'acceptation des services et aux réserves obligatoires.

23. Construire le modèle financier du prêteur

Le modèle doit relier la capacité physique aux revenus et à la trésorerie contractés. Les nœuds mis en service, la puissance utilisable, le débit de la charge de travail, la disponibilité des communications, l'acceptation du client et le prix doivent être rapprochés des factures et des encaissements.

Inclure la fabrication, le lancement, les opérations, les passerelles, l'assurance, les crédits de service, les taxes, le fonds de roulement, le remplacement et la mise hors service. Séparer la croissance nominale des minimums contractés. Appliquer les hypothèses actuelles en matière de monnaie, d’inflation et d’intérêt.

L'audit de modèle indépendant doit tester la logique, la cohérence, les formules, les scénarios et la documentation. Les hypothèses techniques doivent être certifiées par le conseiller concerné plutôt que acceptées via le seul modèle financier.

Construisez un registre de preuves à côté du modèle. Chaque apport matériel doit faire référence à une clause contractuelle, un rapport technique, une indication d'assurance, un instrument réglementaire, un avis fiscal ou une hypothèse de gestion clairement identifiée. Le contrôle de version doit montrer quand les preuves ont changé et quels résultats financiers ont changé. Cela permet aux prêteurs de distinguer un désaccord commercial d’une erreur de formule et rend le modèle auditable après la clôture financière. Le registre devrait continuer à faire partie des rapports sur les engagements pendant que les preuves de lancement, de client et de réapprovisionnement continuent de mûrir.

24. Dimensionner la dette grâce à des flux de trésorerie résilients

Calculez les liquidités disponibles pour le service de la dette après les coûts d’exploitation, les impôts, le fonds de roulement et le financement requis pour le cycle de vie. Appliquez un ratio de couverture adapté à la volatilité, à la solidité du contrat, à la technologie et à la durée. Dimensionnez la dette au moindre des contraintes de couverture, d’effet de levier, de durée de vie des actifs et de limite du prêteur.

Utilisez les liquidités en cas de baisse plutôt que le pic de croissance attendu. Exclure l’expansion spéculative et la valeur résiduelle de l’entreprise du remboursement obligatoire. La dette ballon nécessite un refinancement crédible ou un plan de trésorerie final contracté.

Suivez la couverture annuelle et minimale du service de la dette, la couverture sur la durée du prêt et la couverture sur la durée du projet, le cas échéant. Les ratios sont des résultats de contrats et de preuves d’exploitation, et ne remplacent pas la diligence.

25. Répartir les risques de marché et technologiques

Les contrats clients à prix fixe peuvent soutenir l’endettement tout en exposant le projet à des risques liés au coût des intrants et à la performance. La tarification basée sur l’utilisation transfère le risque de volume au projet. Les dispositions de répercussion peuvent réduire le risque de coût et affecter la compétitivité.

L’actualisation technologique crée un choix de financement. Le cluster financé peut utiliser une configuration qualifiée gelée, tandis que les futures cohortes restent financées par fonds propres jusqu'à leur acceptation. Mélanger du matériel de rafraîchissement non éprouvé dans le périmètre de la dette peut rouvrir le risque d’achèvement.

Définir les tests d'obsolescence. Le renouvellement des clients, la compétitivité de la charge de travail, le support des composants et la disponibilité des remplacements devraient éclairer la durée et l'amortissement. La dette devrait diminuer à mesure que la visibilité technique et contractuelle diminue.

26. Traitez les intérêts de change et les taxes

Faites correspondre la devise de la dette avec les revenus contractés et les coûts majeurs lorsque cela est possible. Couverture des asymétries de matériaux dans le cadre d’une politique documentée. Examinez la contrepartie de couverture, les garanties, la résiliation et le traitement en cascade.

Utilisez des intérêts fixes ou couverts lorsque le service de la dette nécessite de la prévisibilité. Base du modèle, coûts de refinancement et de rupture. Les intérêts pendant la construction ou la mise en service doivent être financés dans le cadre du budget d'achèvement.

Examinez l'impôt sur les sociétés de projet, les retenues à la source, les prix de transfert, les douanes, l'établissement stable, les paiements de propriété intellectuelle et les services transfrontaliers. Les hypothèses fiscales nécessitent des conseils spécialisés à jour et des réserves adéquates.

27. Examen complet de l’environnement et de la durabilité

Examiner les émissions de lancement, la fabrication, les installations au sol, les débris orbitaux, l'évitement des collisions, l'élimination, la rentrée des victimes et les impacts sur l'astronomie dans le respect des exigences applicables. Les sources de la NASA, de la FCC et de l'ISO établissent des processus et des normes d'atténuation des débris pertinents pour la conception des projets. [15][16][17]

Les prêteurs peuvent appliquer des normes environnementales et sociales au projet et aux infrastructures associées. L'évaluation doit identifier les installations, les données, les fournisseurs et les mesures d'atténuation concernés. Documenter la surveillance, les incidents et les actions correctives.

Traitez les obligations en matière de durabilité comme des exigences opérationnelles avec des effets de coût et de calendrier. Un engagement d’élimination ou d’évitement de collision peut affecter la propulsion, la puissance, les logiciels et les réserves.

28. Fixer des conditions suspensives

Les conditions à retenir en premier peuvent inclure la formation du projet, le financement par actions, les licences, les contrats critiques, le rapport du conseiller technique, le budget approuvé, l'assurance, la sécurité, les comptes, l'audit du modèle, la connaissance du client et les avis juridiques.

Les conditions de lancement ou d'achèvement peuvent nécessiter du matériel accepté, des tests terminés, l'intégration du lancement, la préparation du client et une assurance mise à jour. Les conditions doivent correspondre à l'objectif de risque du tirage au sort.

Utilisez des livrables objectifs et des approbateurs nommés. Les renonciations doivent indiquer la justification, l’indemnisation et les actions restantes. Des renonciations répétées peuvent compromettre la répartition initiale des risques.

29. Concevoir des clauses et des rapports

Les clauses financières peuvent inclure une couverture minimale, un effet de levier, un financement de réserve, des tests de liquidité et de distribution. Les clauses d'exploitation peuvent inclure un nombre minimum de nœuds, la capacité de service, l'accès au lancement, la diversité des passerelles, l'assurance et la concentration de la clientèle.

Les informations doivent couvrir la capacité dérivée de la télémétrie, les incidents, les échecs des tests, la correspondance réglementaire, les modifications contractuelles, les réclamations d'assurance, l'acceptation du client, les factures, les recouvrements et les prévisions. Le signalement doit être suffisamment opportun pour permettre une intervention.

Autoriser les modifications techniques ordinaires dans des limites contrôlées. Exiger le consentement du prêteur pour les changements qui affectent la capacité du projet, la licence, le service client, le remplacement, la sécurité ou la trésorerie. La gouvernance doit préserver la sécurité des opérations.

30. Définir les cas de défaut et les remèdes

Les événements peuvent inclure un défaut de paiement, une rupture d'engagement, une fausse déclaration, l'insolvabilité, la perte de licence, la résiliation d'un contrat critique, une perte matérielle non assurée, le non-respect des délais d'exécution et l'abandon.

Prévoir des délais de guérison adaptés au risque. Un défaut de paiement peut nécessiter une action immédiate. Une panne de passerelle remplaçable peut permettre de remédier au problème. Un fonctionnement dangereux ou une suspension réglementaire peut nécessiter un arrêt contrôlé.

Les remèdes peuvent inclure un piège à liquidités, une guérison du sponsor, des capitaux propres supplémentaires, un contrat de remplacement, une exécution forcée, une vente ou une restructuration. Le plan doit reconnaître une récupération physique limitée et donner la priorité à la continuité des services et des droits.

31. Insister sur le projet intégré

Retard de lancement d'exécution, perte de nœuds, baisse de puissance, interruption de la liaison descendante, réduction des clients, augmentation des coûts, augmentation des intérêts et accélération du remplacement. Combinez les stress qui peuvent survenir ensemble.

Pour chaque scénario, calculez les revenus, les liquidités d’exploitation, la réserve de cycle de vie, la couverture du service de la dette, la liquidité, le statut des clauses restrictives et les exigences de guérison. Identifier les actions de gestion appuyées par des contrats.

Utilisez le stress inversé. Déterminez la combinaison de nœuds indisponibles, de clients perdus ou de coûts supplémentaires qui réduisent la couverture à 1,0 fois et épuisent les réserves. Cela révèle la véritable capacité de risque du projet.

32. Appliquer le cas de financement hypothétique

Le projet hypothétique finance un cluster commercial de 12 nœuds avec USD 1.20 billion d'utilisations. La fabrication et l'intégration des nœuds consomment USD 540 million, le lancement et la mise en service USD 180 million, les systèmes au sol et de réseau USD 120 million, le développement et la qualification USD 150 million, les réserves et le fonds de roulement USD 130 million et les imprévus USD 80 million.

Les sources comprennent USD 600 million de sponsor et de capitaux propres stratégiques, USD 120 million de financement lié aux clients et aux fournisseurs et USD 480 million de dette senior. La part de 40 pour cent de la dette senior reflète une structure post-achèvement illustrative et ne constitue pas une preuve de l’appétit du marché.

Le scénario d'exploitation central suppose USD 310 million de chiffre d'affaires annuel et USD 128 million de coût d'exploitation. Les mouvements de taxes et de fonds de roulement consomment USD 22 million, et le financement de la réserve de cycle de vie consomme USD 30 million. Les liquidités disponibles pour le service de la dette sont USD 130 million. Le service de la dette hypothétique de USD 86 million produit un ratio de 1,51.

L’inconvénient combiné suppose un service accepté inférieur et des coûts d’exploitation plus élevés. Les liquidités disponibles pour le service de la dette tombent à USD 75 million, soit une couverture 0,87 fois supérieure. Le déficit démontre la nécessité d’une dette moindre, de contrats plus solides, de réserves, du soutien des sponsors, d’une assurance ou d’une résilience opérationnelle avant le financement.

33. Appliquer le test de décision du prêteur

Confirmez que le périmètre du projet contient les droits et contrats nécessaires à son fonctionnement. Confirmer l'achèvement des objectifs et la certification indépendante. Confirmez les revenus clients acceptés, la capacité de service, l'assurance, le remplacement et la trésorerie contrôlée.

Testez si la sécurité et l’intervention peuvent préserver la valeur. Confirmez que les droits réglementaires et contractuels survivent à l'application ou disposent d'un chemin de transfert approuvé. Examinez chaque écart d’interface matérielle et toute exposition résiduelle.

Approuvez la dette uniquement lorsque les scénarios de base et négatifs soutiennent le remboursement avec une marge de manœuvre adéquate et des solutions exécutables. Maintenez l’expansion, les technologies non éprouvées et la demande spéculative financées par des fonds propres jusqu’à ce qu’elles répondent aux mêmes normes de preuves.

Conclusion

Un cluster de centres de données LEO peut approcher de la rentabilité une fois que les risques de développement et de déploiement ont été substantiellement convertis en preuves d'exploitation. L'actif finançable est un système de service clôturé, mis en service et soutenu contractuellement plutôt qu'un décompte de satellites ou un plan de lancement proposé.

Le cadre du prêteur exige un achèvement objectif, un soutien du sponsor jusqu'à l'achèvement, des paiements exécutoires des clients, des accords de fabrication et de lancement contrôlés, une capacité d'alimentation et de liaison descendante vérifiée, une assurance sur mesure, un remplacement du cycle de vie financé, un contrôle de la trésorerie du projet et une intervention contractuelle pratique.

La séquence de financement probable comprend des capitaux propres pour l'architecture et la démonstration, un capital soutenu par le sponsor pour le déploiement initial et une dette post-achèvement contre les liquidités de service acceptées. La bancabilité devrait être testée sur le plus petit cluster opérationnel capable de rembourser sa dette grâce à des contrats vérifiés et à des performances résilientes.

Annexe A. Liste de contrôle du certificat d'achèvement

Confirmez les nœuds mis en service, la configuration approuvée, les tests environnementaux, les enregistrements de lancement et de déploiement, les résultats électriques et thermiques, les tests de charge de travail, la disponibilité des communications, l'acceptation du client, les licences, l'assurance, le coût final, les réserves et la couverture prospective.

Enregistrez les exceptions, les renonciations et les obligations correctives. Le conseiller technique indépendant, l'auditeur modèle, le conseiller en assurance et l'avocat doivent certifier uniquement dans leurs domaines professionnels.

Annexe B. Liste de contrôle du contrat

Examinez la propriété, la durée, les performances, le prix, la responsabilité, la résiliation, la cession, le contrôle des modifications, la force majeure, l'insolvabilité, l'intervention, la loi applicable et la résolution des litiges pour chaque contrat critique.

Réconciliez les définitions, la disponibilité, l’acceptation et les solutions des services entre les fournisseurs, les opérateurs et les clients. Identifiez le risque d’interface retenu et son financement.

Annexe C. Liste de contrôle pour l'assurance

Cartographiez le pré-lancement, le lancement, la mise en service, la mise en orbite, la responsabilité, l'interruption d'activité, les risques cyber et politiques. Enregistrez l'assuré, la limite, la franchise, les exclusions, la période d'attente, la réintégration, l'avenant du prêteur et le contrôle des produits.

Identifiez les risques non assurés et non assurables. Attribuez un soutien de sponsor, une réserve, un remède contractuel ou une dette réduite à chaque écart.

Annexe D. Modèle de liste de contrôle

Concilier la capacité physique avec le service accepté et l'argent liquide. Coût des tests, calendrier, taxes, devises, intérêts, remplacement et déclassement. Validez les formules, la logique du scénario et les liens sources.

Déclarez la couverture annuelle et minimale, l'utilisation des réserves, la liquidité, la marge de manœuvre et les exigences de guérison dans les cas centraux et baissiers.

Annexe E. Liste de contrôle de sécurité

Examiner la garantie des actions, la garantie des comptes, les créances, le produit de l'assurance, les biens meubles, la propriété intellectuelle, les contrats et les accords directs. Testez la perfection, la priorité, les restrictions de transfert et l’application.

Confirmez le consentement réglementaire, les accords de remplacement d'opérateur, les limites de contrôle des exportations et l'accès aux logiciels, aux clés, aux enregistrements et à la capacité opérationnelle.

Annexe F. Chiffres et tableaux de décision

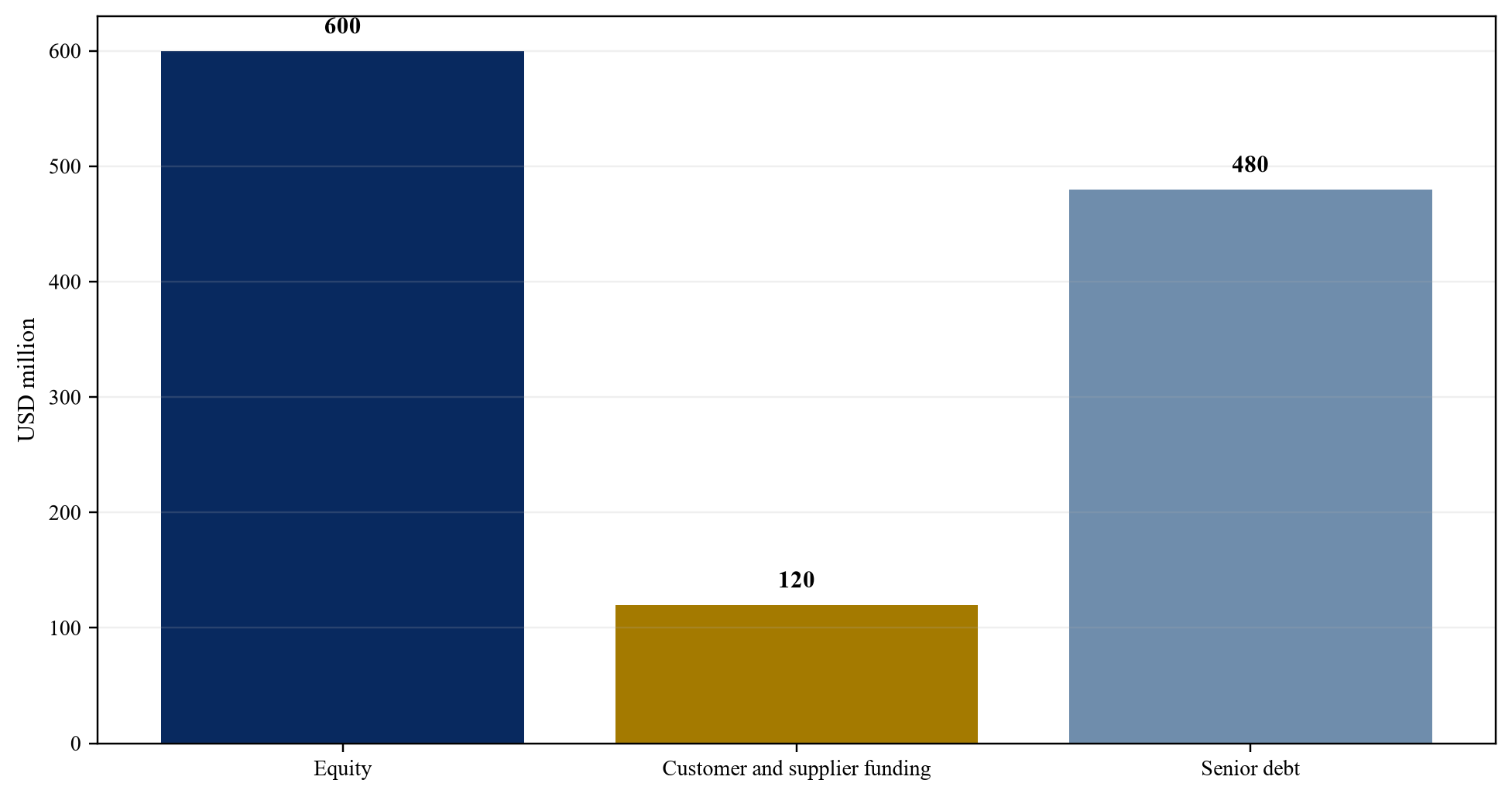

Figure 1. Sources et utilisations hypothétiques du projet
Figure 1. Sources et utilisations hypothétiques du projet
Tout à fait hypothétique ; USD millions.
Tableau 1. Échelle des preuves de bancabilité
ÉtatPreuve minimaleTraitement de la dette
Développementconception et plan réglementairerisque actions ou sponsor
Qualifiétests représentatifs et configuration contrôléeexposition préalable à l'achèvement soutenue par le sponsor
Commandétests d'achèvement en orbiteéligible sous réserve d’achèvement commercial
Acceptéacceptation et paiement du service clientpreuves de flux de trésorerie d'exploitation
Répétablehistorique de réapprovisionnement, de lancement et d'entretienpérimètre potentiel de financement de projets

Cadre proposé pour les prêteurs.

Figure 2. Répartition hypothétique du risque d’achèvement
Figure 2. Répartition hypothétique du risque d’achèvement
Répartition proposée des principales obligations d'achèvement.
Tableau 2. Suite de contrats critiques
ContracterObjectif de bancabilitéDroit du prêteur clé
Fabricationlivraison contrôlée du matériel et solutionavis, guérison, cession et bénéfice de garantie
Lancementdéploiement réservé compatibleplanifier les preuves, l'assurance et le chemin de remplacement
Réseau et passerellescapacité de prestation de servicescontinuité, guérison et transfert
Service clientrevenu accepté exécutoirecontrôle des modifications et accord direct
Opérationsservice sûr et continuaccompagnement à l'intégration et à la transition

Cadre proposé.

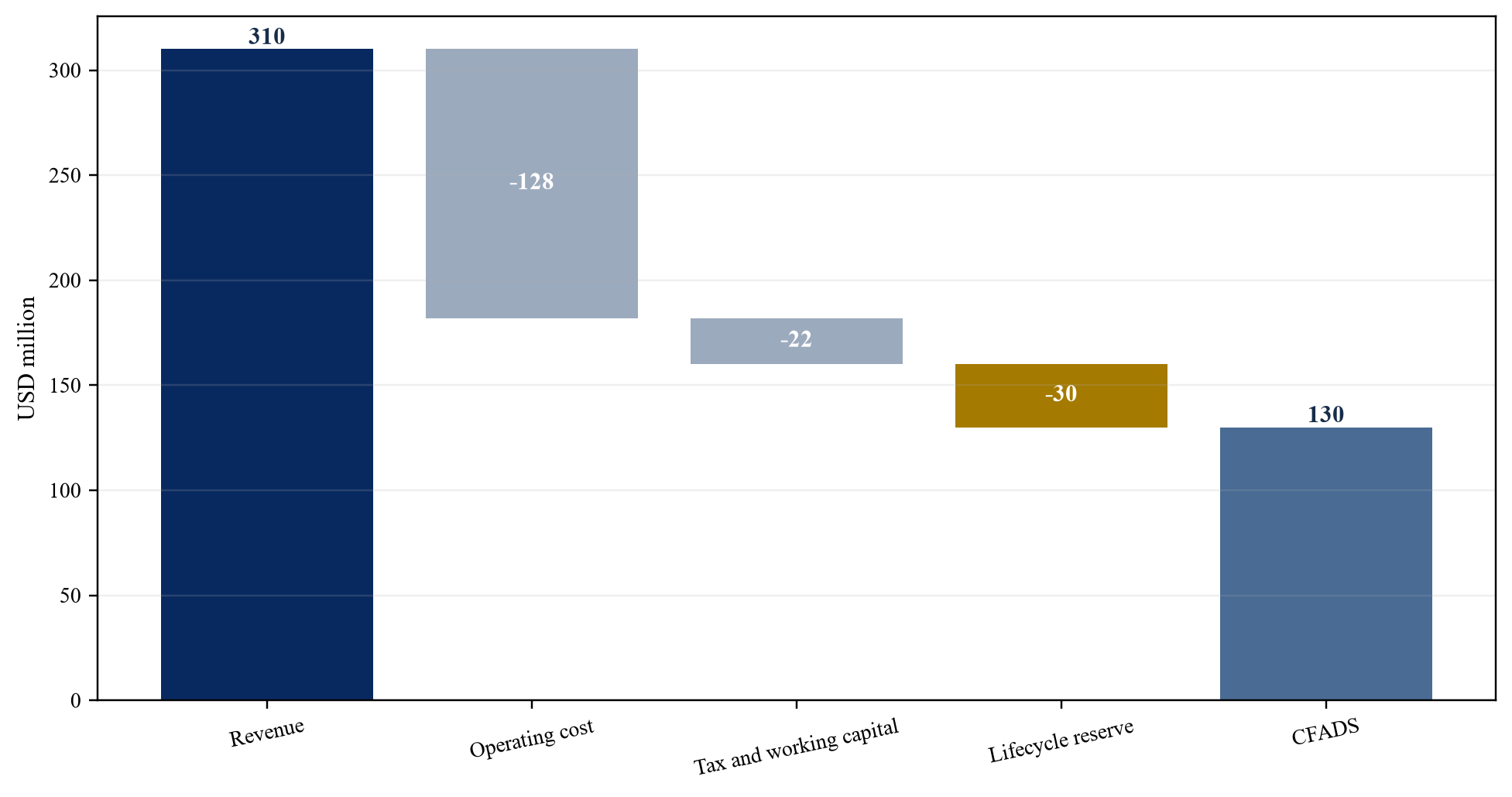

Graphique 3. Cascade de liquidités hypothétiques disponibles pour le service de la dette
Graphique 3. Cascade de liquidités hypothétiques disponibles pour le service de la dette
Année d’exploitation centrale tout à fait hypothétique ; USD millions.
Tableau 3. Tests d'achèvement
TestPreuveConséquence d'achèvement
Flotte en servicenœuds d'exploitation minimum et télémétrieachèvement physique
Capacité de servicerésultats soutenus en matière de puissance, de thermique, de charge de travail et de liaisonachèvement technique
Acceptation du clientsortie acceptée, facture et paiementréalisation commerciale
Réglementairelicences et conditions satisfaitesopération licite
Financiercoûts financés, réserves et couverture prospectiveachèvement financier

Exigences proposées.

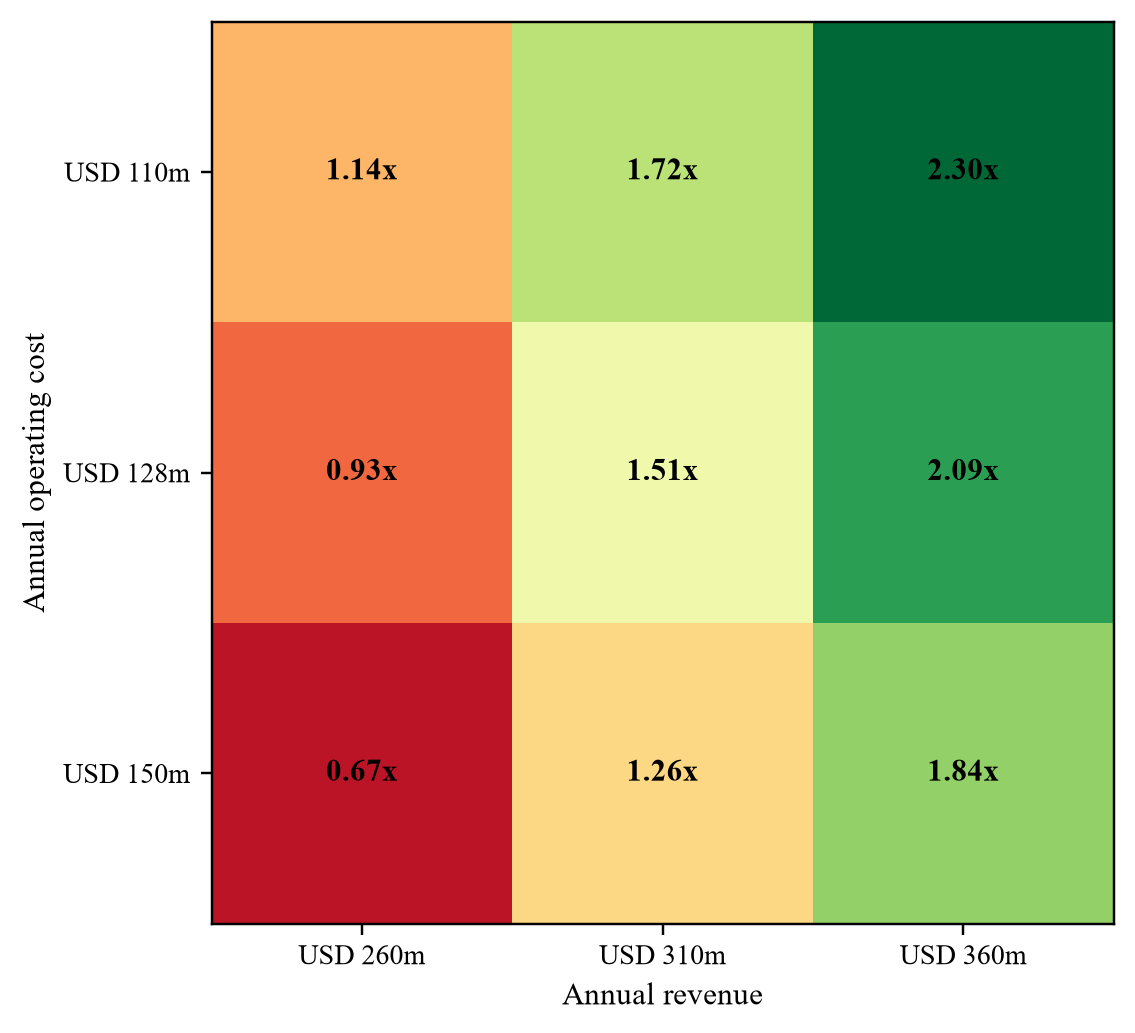

Graphique 4. Sensibilité hypothétique de la couverture du service de la dette
Graphique 4. Sensibilité hypothétique de la couverture du service de la dette
Sensibilité tout à fait hypothétique aux revenus et aux coûts d’exploitation.
Tableau 4. Sources et utilisations hypothétiques
UtilisationsMontantSourcesMontant
Fabrication et intégration de nœuds540Sponsor et équité stratégique600
Lancement et mise en service180Financement clients et fournisseurs120
Systèmes de sol et de réseau120Dette senior480
Développement et qualification150
Réserves et fonds de roulement130
Contingence80
Total1,200Total1,200

Tout à fait hypothétique ; USD millions.

Figure 5. Calendrier hypothétique de réapprovisionnement des nœuds
Figure 5. Calendrier hypothétique de réapprovisionnement des nœuds
Flotte entièrement hypothétique de 12 nœuds avec des cohortes annuelles programmées de trois nœuds à partir de la cinquième année.
Tableau 5. Couverture hypothétique centrale et baissière
MétriqueCentralInconvénient combiné
Revenu310260
Coût d'exploitation128133
Mouvements d'impôts et de fonds de roulement2222
Réserve de cycle de vie3030
Trésorerie disponible pour le service de la dette13075
Service annuel de la dette8686
Couverture du service de la dette1,51x0,87x

Tout à fait hypothétique ; USD millions sauf ratios.

Figure 6. Système de contrôle de bancabilité du centre de données LEO
Figure 6. Système de contrôle de bancabilité du centre de données LEO
Cadre de contrôle des prêteurs proposé.
Tableau 6. Package de sécurité et de contrôle
ÉlémentButLimite principale
Partages de projetsgouvernance et contrôle de l’applicationconsentement réglementaire et de changement de contrôle
Comptes du projetcascade de trésorerie et contrôle des réservesrisque compte-banque et juridiction
Créances et contratspréserver les revenus et les servicesrestrictions de cession et droits des contreparties
Produits d'assurancefonds de réparation, de remplacement ou de detteexclusions, calendrier et réintégration
Droits de propriété intellectuellepréserver le fonctionnementportée de la licence, contrôle des exportations et dépendance au sponsor
Accords directsremarquer, guérir et intervenirconsentement de la contrepartie et capacité opérationnelle

Des conseils juridiques spécifiques à la transaction sont requis.

Tableau 7. Tableau de bord des engagements du prêteur
EngagementPreuveRéponse de déclenchement
Couverture minimale du service de la dettemodèle financier et comptes contrôléspiège à argent et remède
Nœuds d'exploitation minimumtélémétrie et registre des actifsplan de remplacement et arrêt de la distribution
Capacité disponible en servicecertificat techniquerevue des clients et des prévisions
Réserve de cycle de viecompte sécuriséfinancement obligatoire
Conformité aux assurancesrapport et politiques du conseillerguérison ou soutien supplémentaire
Concentration clientregistre des contrats et recouvrementsdistributions réduites ou taille de la dette

Cadre proposé.

Sources

  1. Commission fédérale des communications, Bureau spatial accepte le dépôt de la demande SpaceX pour les centres de données orbitaux, DA 26-113, 4 février 2026. Lire la source principale
  2. Groupe de la Banque mondiale, Project Finance and Bankability Guidance, point de vue du prêteur et répartition des risques. Lire la source principale
  3. Groupe de la Banque mondiale, Guide de référence sur les partenariats public-privé. Lire la source principale
  4. Force spatiale des États-Unis, l'organisation de lancement s'appuie sur l'assurance de mission moderne et l'intégration agile, 2025. Lire la source principale
  5. Administration nationale de l'aéronautique et de l'espace, État de l'art de la technologie des petits engins spatiaux 2026. Lire la source principale
  6. Administration nationale de l'aéronautique et de l'espace, Systèmes d'alimentation pour petits engins spatiaux. Lire la source principale
  7. Administration nationale de l'aéronautique et de l'espace, contrôle thermique des petits engins spatiaux. Lire la source principale
  8. Administration nationale de l'aéronautique et de l'espace, aperçu de la démonstration du relais de communications laser. Lire la source principale
  9. Administration nationale de l'aéronautique et de l'espace, Exploration et communications spatiales LCRD. Lire la source principale
  10. Union internationale des télécommunications, Réseaux à satellites non géostationnaires. Lire la source principale
  11. Union internationale des télécommunications, Régulation et coordination des satellites. Lire la source principale
  12. Administration fédérale de l'aviation, responsabilité financière du transport spatial commercial. Lire la source principale
  13. Groupe de la Banque mondiale, Liste de contrôle d'assurance pour les projets d'infrastructure. Lire la source principale
  14. Bureau de responsabilité du gouvernement des États-Unis, Risques liés aux satellites d'avertissement de missiles pour la fourniture des capacités, GAO-26-107085. Lire la source principale
  15. Administration nationale de l'aéronautique et de l'espace, Exigences NPR 8715.6B pour limiter les débris orbitaux. Lire la source principale
  16. Commission fédérale des communications, Innovation spatiale ; Atténuation des débris orbitaux dans la nouvelle ère spatiale, FCC 24-6. Lire la source principale
  17. Organisation internationale de normalisation, ISO 24113 Systèmes spatiaux Exigences en matière d'atténuation des débris spatiaux. Lire la source principale
  18. Gouvernement britannique, exigences et limites en matière d'assurance responsabilité civile pour les activités spatiales autorisées. Lire la source principale
  19. Gouvernement britannique, Lignes directrices sur l'assurance et les responsabilités en vertu de la Loi sur l'industrie spatiale de 2018. Lire la source principale
  20. Agence multilatérale de garantie des investissements, assurance contre les risques politiques. Lire la source principale
  21. Agence multilatérale de garantie des investissements, Améliorer le crédit et accroître l'accès au financement commercial. Lire la source principale
  22. Administration nationale de l'aéronautique et de l'espace, calcul des vols spatiaux haute performance. Lire la source principale
  23. Administration nationale de l'aéronautique et de l'espace, Communications pour petits engins spatiaux. Lire la source principale
  24. Administration nationale de l'aéronautique et de l'espace, Avionique des petits engins spatiaux. Lire la source principale
  25. Agence spatiale européenne, Systèmes de données. Lire la source principale
  26. Solutions spatiales de l'Agence spatiale européenne, démonstration SpaceCloud. Lire la source principale
  27. Fondation IFRS, IFRS 13 Évaluation de la juste valeur. Lire la source principale
  28. IFRS Foundation, IAS 36 Dépréciation d'actifs. Lire la source principale
  29. Fondation IFRS, IAS 38 Immobilisations incorporelles. Lire la source principale
  30. Serveur de rapports techniques de la NASA, technologie de pointe pour les petits engins spatiaux, 2025. Lire la source principale
Questions, réponses

Financement de projets de centres de données LEO Ce qui pourrait devenir bancable : questions fréquemment posées

Une dette entièrement nouvelle à recours limité est peu probable avant que les risques liés à la technologie, au déploiement et aux clients ne soient substantiellement éliminés. Les installations soutenues par le sponsor peuvent précéder la dette du projet après l'achèvement.

L'achèvement devrait nécessiter la mise en service de nœuds, une capacité de service soutenue, la conformité réglementaire, l'acceptation des clients, les coûts et réserves financés, ainsi qu'une couverture prospective des flux de trésorerie certifiée par des conseillers appropriés.

Un nœud lancé peut ne pas réussir à se déployer, à générer de l'énergie utilisable, à rejeter de la chaleur, à exécuter des charges de travail, à se connecter à la terre, à satisfaire l'acceptation des clients ou à générer des revenus.

Un contrat solvable avec une disponibilité mesurable, une acceptation objective, un paiement minimum exécutoire, une résiliation contrôlée et une sécurité de paiement offre un soutien plus important qu'une utilisation discrétionnaire.

Cartographiez chaque risque avec la couverture réelle, les limites, les franchises, les exclusions et le calendrier des réclamations. Les risques retenus nécessitent le soutien du sponsor, des réserves, des recours contractuels ou une dette inférieure.

Le contrôle pratique se concentre généralement sur les parts de projet, les comptes, les créances, les contrats, les produits d'assurance, les droits de propriété intellectuelle et les accords directs, soumis à des limites réglementaires et de transfert.

Une flotte LEO peut avoir besoin d’être reconstituée avant l’échéance de la dette. Le financement de remplacement entre en concurrence avec le service de la dette et devrait se refléter dans les liquidités disponibles pour le service de la dette et dans les réserves.

Le projet illustratif prend en charge une couverture centrale de 1,51 fois et une couverture combinée en cas de baisse de 0,87 fois, démontrant qu'une amélioration du contrat, des réserves ou de l'effet de levier est nécessaire avant que la dette puisse résister à la baisse.

Cette publication est une information générale destinée à un public professionnel. Il ne s’agit pas de conseils d’investissement, juridiques ou fiscaux, ni d’une offre ou d’une sollicitation. Les lecteurs doivent vérifier les exigences juridiques, réglementaires et fiscales actuelles auprès de conseillers qualifiés.

Appliquer ces informations à une décision en direct

Discutez des implications en matière de financement, d'allocation de capital ou de transaction avec un partenaire Matchpoint.

WhatsApp
