M&A | Centres de données

Diligence d’acquisition de centres de données tropicaux d’Asie du Sud-Est en matière d’humidité et de charge de refroidissement

Traduisez le climat tropical, les performances de refroidissement, la consommation d’eau et l’exposition aux rénovations en protections durables en matière de bénéfices, de valorisation et d’acquisition.

Centre de données tropical d'Asie du Sud-Est avec installation de refroidissement, atmosphère humide et infrastructure numérique moderne.
Réponse rapide

Acquérez des centres de données tropicaux avec une vue normalisée par rapport aux conditions météorologiques de la charge de refroidissement, de l'exposition à l'humidité, de la capacité vendable fiable, des investissements de modernisation et des revenus durables.

Résumé

L'Asie du Sud-Est est en train de devenir une région de croissance majeure pour les centres de données, tandis que la chaleur et l'humidité tropicales imposent des exigences inhabituelles aux systèmes de refroidissement, à la gestion de l'eau et à la discipline opérationnelle. L’Agence internationale de l’énergie s’attend à ce que la demande d’électricité des centres de données en Asie du Sud-Est fasse plus que doubler d’ici 2030. La feuille de route des centres de données verts de Singapour identifie plus de 1,4 GW de capacité existante et recherche au moins 300 MW de capacité supplémentaire à court terme. La Thaïlande a signalé 28 demandes d'investissement dans des centres de données d'une valeur de 521,2 milliards de THB au cours du premier semestre 2025. La Malaisie a introduit des critères de durabilité pour les projets bénéficiant d'un soutien incitatif, notamment des exigences en matière d'efficacité de l'utilisation de l'électricité et de l'utilisation de l'eau. Ces mesures indiquent l’échelle régionale et l’orientation politique. Ils n’établissent pas l’état technique ni la valeur d’une cible d’acquisition. [1][2][9][11] La diligence d'acquisition sur un marché tropical doit reconstruire les performances de l'actif en fonction des conditions météorologiques horaires, de la charge de clientèle, de la configuration de l'installation de refroidissement et de l'état de l'équipement. Une valeur annuelle d’efficacité énergétique rapportée peut masquer une demande de pointe élevée, une mauvaise efficacité à charge partielle, une déshumidification excessive, une gestion de l’air instable, un stress hydrique ou une maintenance différée. L’humidité relative à elle seule constitue également une mesure incomplète. Les directives ASHRAE mettent l'accent sur le point de rosée, l'évitement de la condensation, la classe d'équipement et les conditions de contamination. La norme de Singapour SS 697:2023 fournit une méthode contrôlée pour augmenter les températures de fonctionnement dans les centres de données tropicaux. Les études de cas publiées font état d'économies d'énergie de refroidissement grâce aux modifications mesurées des points de consigne, tout en exigeant des contrôles, une surveillance et une évaluation des risques des équipements. [3][4][18][19] Cet article développe un cadre côté acheteur pour l'acquisition de centres de données opérationnels à Singapour, en Malaisie, en Thaïlande, en Indonésie, aux Philippines et au Viet Nam. Il définit le périmètre de la transaction, reconstruit une référence thermique normalisée en fonction des conditions météorologiques, teste les instruments et les preuves de maintenance, relie l'architecture de refroidissement aux obligations de service client, quantifie l'exposition aux rénovations et aux pannes, normalise EBITDA et traduit les risques non résolus en ajustements de valorisation et en protections de transaction. Le cas travaillé est tout à fait hypothétique et ne décrit aucune entreprise identifiée. Il suppose un portefeuille de trois sites avec 24 MW de capacité informatique installée, 17 MW de charge moyenne utilisée, un chiffre d'affaires annuel déclaré de USD 78 million et un EBITDA de USD 32 million. La diligence technique identifie USD 18 million d'investissements immédiats en matière de refroidissement et de contrôle, USD 2.6 million d'ajustements annuels normalisés des coûts d'exploitation et une fourniture de crédit de service annuel attendue USD 1.4 million. EBITDA ajusté est USD 28 million. Selon un rapport indicatif de 14,0 fois EBITDA, la valeur globale de l'entreprise est de USD 448 million. En appliquant 12,5 fois au EBITDA ajusté et en déduisant les investissements immédiats, on obtient une valeur d'entreprise ajustée illustrative de USD 332 million. Ces données démontrent la méthode et ne représentent pas les prix du marché. La principale conclusion est que le risque de refroidissement tropical entre dans la valeur d’acquisition via quatre canaux connectés : la capacité vendable réalisable, les coûts récurrents de services publics et de maintenance, la probabilité d’interruption du service et les besoins en capitaux à court terme. Un acheteur doit conditionner le prix et la clôture sur des preuves provenant de capteurs calibrés, de données de tendance liées aux conditions météorologiques, de tests de défaillance intégrés, de contrats clients, de droits de services publics, de registres d'eau et d'un plan de remédiation chiffré. Le modèle de transaction, l'accord d'achat d'actions et le premier plan à 100 jours doivent utiliser la même base technique.

Classement JEL : G24, G32, L94, O33, Q40, Q54

Mots-clés : Asie du Sud-Est, centres de données, diligence d'acquisition, humidité, charge de refroidissement, PUE, WUE, valorisation, M&A, risque climatique

Cet Matchpoint Insight présente l'édition Web de la recherche de Matchpoint Partners. Le document de support contient le cadre complet, les structures, les exemples concrets et les sources.

Register Before Download   Explorez notre cabinet M&A

Introduction

Les centres de données en Asie du Sud-Est combinent une infrastructure de longue durée, des actifs d'exploitation dépendants de la technologie et des activités de services. Le rejet de chaleur se produit dans des environnements où des températures sèches élevées, une teneur élevée en humidité et des conditions de mousson peuvent persister. Les systèmes de refroidissement consomment souvent plus d’énergie et nécessitent moins d’heures d’économie côté air que les actifs comparables des marchés tempérés. L’air côtier, les polluants urbains, les inondations, les contraintes hydriques et l’état du réseau peuvent ajouter des risques spécifiques au site. Un modèle d’acquisition qui s’appuie sur les mégawatts nominaux et l’efficacité annuelle de l’utilisation de l’énergie peut ne pas profiter des effets monétaires de ces conditions. [1][18][20]

La tâche de l'acheteur est de déterminer quelle quantité de capacité peut être vendue et exploitée dans le cadre des niveaux de service contractuels, ce qu'il en coûte pour maintenir cette performance et quels projets d'investissement sont nécessaires après la clôture. L’analyse nécessite des preuves techniques, commerciales, financières, environnementales et juridiques. Chaque ajustement doit être lié à un compteur, un contrat, un dossier de maintenance, un test indépendant, une exigence réglementaire ou une hypothèse de scénario transparente.

1. Définir le périmètre d'acquisition

Identifiez les entités juridiques, les sites, les intérêts fonciers, les bâtiments, l'infrastructure électrique, la centrale de refroidissement, les équipements informatiques, les contrats clients, les accords de services publics, les licences, les employés et la propriété intellectuelle inclus dans la transaction. Un achat d'actions peut transférer les responsabilités historiques et les permis de site. Un achat d’actifs peut nécessiter un consentement, une novation ou une nouvelle licence. Le périmètre de diligence doit correspondre à la structure juridique évaluée.

Actifs distincts exploités par le propriétaire, loués, en coentreprise et gérés. Enregistrez quelle partie possède les refroidisseurs, les tours de refroidissement, les pompes, les unités de distribution de refroidissement, les générateurs, les transformateurs, les commandes et l'aménagement du client. Déterminez si l’infrastructure commune prend en charge les actifs exclus ou les tiers. Une usine partagée peut créer des répartitions de coûts et des dépendances opérationnelles qui subsistent après la fermeture.

Définissez la date d'évaluation, la période de mesure et la période météorologique. Définissez la capacité installée, mise en service, disponible, sous contrat, utilisée et facturable. Ces mesures ne devraient jamais être considérées comme interchangeables. L'acheteur doit fournir les preuves requises avant que la capacité ne soit incluse dans les calculs de prix ou de synergie.

2. Établir la décision que les preuves doivent étayer

La diligence d’acquisition doit répondre à une décision définie : procéder, reévaluer, restructurer, exiger des mesures correctives, reporter la clôture ou se retirer. Traduisez cette décision en questions mesurables. Les principales questions concernent la capacité vendable fiable, la marge normalisée, les investissements immédiats, les investissements de maintien, la probabilité de panne, la concentration des clients, la continuité des services publics et les effets de changement de contrôle.

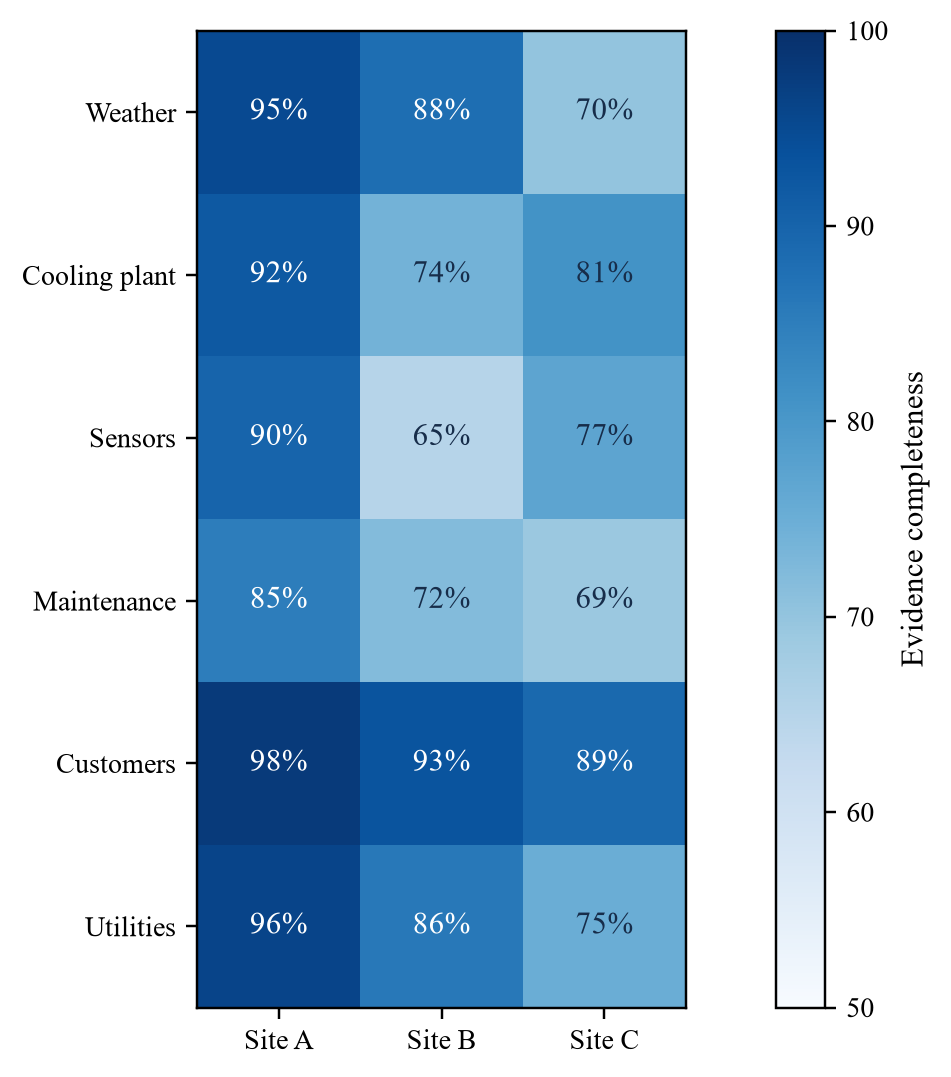

Attribuez un propriétaire à chaque flux de preuves. Les ingénieurs mécaniciens évaluent les performances thermiques et l’état des actifs. Les ingénieurs électriciens testent l’interaction entre l’alimentation et le refroidissement. Les évaluateurs commerciaux concilient les niveaux de service et l’acceptation des clients. Les examinateurs financiers reconstruisent la base de coûts. Les conseillers environnementaux et juridiques testent les permis, l'eau, les réfrigérants, les rejets, les assurances et l'application. L'équipe d'investissement intègre les résultats dans la valeur et les termes de la transaction.

Utilisez une hiérarchie de preuves. Les données d'intervalle calibrées et les tests observés fournissent un support plus solide que les résumés annuels. Les contrats exécutés offrent un soutien plus important que les présentations de pipelines. Les factures payées et les relevés bancaires fournissent un soutien plus important que les estimations de la direction. Enregistrez explicitement les lacunes et attachez une conséquence à chaque élément non résolu.

3. Reconstruire l’exposition climatique externe

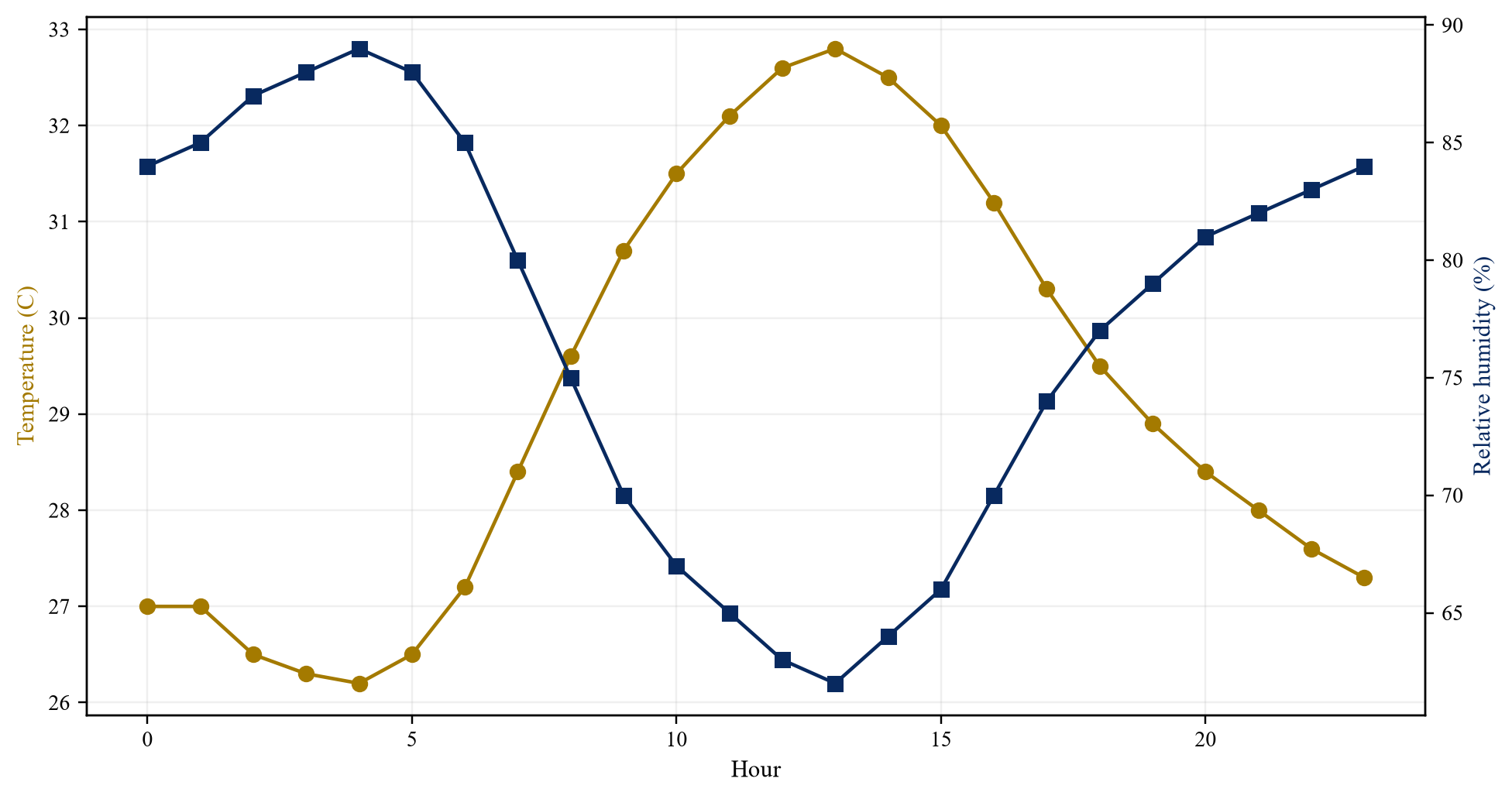

Obtenez au moins trois années de données horaires sur la température sèche extérieure, l’humidité relative, le point de rosée et les précipitations pour chaque site, le cas échéant. Comparez les capteurs du site avec une source météorologique indépendante. Cartographiez les saisons de mousson, les heures les plus chaudes, les périodes de point de rosée les plus élevées et les événements simultanés de chaleur et d'humidité. Les moyennes annuelles masquent les conditions qui déterminent les pics de refroidissement et le contrôle de l’humidité.

Créez des compartiments pour la température du bulbe sec et le point de rosée, puis rapprochez la puissance de refroidissement, la consommation d'eau et les alarmes dans chaque compartiment. L'analyse doit distinguer une réponse météorologique stable des anomalies opérationnelles. Une installation qui fonctionne bien pendant les mois de faible charge peut être confrontée à une position d'efficacité et de redondance différente pendant les conditions ambiantes de pointe.

Examinez l’exposition projetée au climat comme un scénario plutôt que comme une prévision précise. L’Organisation météorologique mondiale signale une augmentation de la chaleur et des effets météorologiques extrêmes dans toute l’Asie. L’acheteur doit vérifier si les marges de conception actuelles, la protection contre les inondations et les dispositions relatives aux services publics restent adéquates tout au long de l’horizon d’investissement. [21]

4. Utilisez le point de rosée pour tester le contrôle de l'humidité

L'humidité relative change avec la température de l'air, tandis que le point de rosée suit la teneur en humidité de manière plus cohérente. Les directives ASHRAE utilisent donc le point de rosée dans les enveloppes environnementales recommandées et autorisées. L'acheteur doit examiner la température de l'air soufflé, de l'air repris et de l'entrée du rack ainsi que le point de rosée et les températures de surface. Le risque de condensation apparaît lorsqu'une surface tombe en dessous du point de rosée local. [18]

Demandez des données de tendance sur les humidificateurs, les serpentins de déshumidification, la température de l'eau glacée, les évacuations de condensats et les conditions du sol. Identifiez les excursions prolongées, les changements rapides et contrôlez la chasse. Vérifiez si les seuils d'alarme reflètent la classe d'équipement et les exigences du client. Une moyenne annuelle stable peut coexister avec de courtes excursions répétées qui affectent le risque de service.

Testez le contrôle de l’humidité pendant le changement d’usine, la maintenance, la faible charge et le redémarrage après une panne. Ces états peuvent créer des conditions de débit d’air et de serpentin différentes de celles d’un fonctionnement normal. Inspectez l’isolation des tuyaux, les corps de vannes, les pénétrations dans le sol et les surfaces froides à la recherche de traces de taches, de corrosion ou de condensation historique.

5. Distinguer les conditions extérieures des conditions du hall de données

La chaleur et l'humidité extérieures pénètrent dans l'actif par la ventilation, la pressurisation, l'ouverture des portes, les activités de chargement, les fuites d'enveloppe et les pratiques d'entretien. Mesurez le volume d’air extérieur et l’énergie nécessaire à son conditionnement. Vérifiez que les cibles de pressurisation, les vestibules, les joints de porte et les procédures de chargement fonctionnent comme prévu.

Cartographiez les conditions au niveau du hall par entrée de rack plutôt que de vous fier à un petit nombre de capteurs de pièce. Les moyennes peuvent masquer les points chauds, le contournement de l'air froid et la recirculation. Examinez la densité du capteur, son emplacement, l’historique d’étalonnage et les enregistrements de remplacement. Comparez les conditions d’entrée des racks avec les classes d’équipement et les contrats clients.

Séparez les conditions de conception des points de consigne de fonctionnement. Une usine peut être capable de fonctionner à une température d'alimentation plus élevée alors que les exigences du client ou les équipements existants imposent un point de consigne plus bas. L'acheteur doit évaluer l'actif en utilisant les conditions qui peuvent être contractuellement et techniquement réalisées.

6. Évaluez le jour de conception et la demande de pointe coïncidente

Reconstituez le pic coïncident de la charge informatique, de la demande de refroidissement, du contrôle de l'humidité, des pompes, des ventilateurs et des équipements auxiliaires. Le pic électrique peut survenir lorsque la charge du client et des conditions météorologiques défavorables se chevauchent. Les charges liées à la demande, les limites des transformateurs et la charge du générateur peuvent donc dépendre autant du système de refroidissement que des serveurs.

Vérifiez les hypothèses de conception technique par rapport aux données récentes du site. Enregistrez la température du bulbe sec, la température du bulbe humide, le point de rosée, les précipitations et les conditions de vent. Vérifiez si la redondance de l'usine reste disponible à ce stade. Une configuration nominale N+1 peut perdre sa redondance lorsque toutes les unités opérationnelles doivent répondre à une charge de pointe.

Testez l’effet de la densité future des racks, des extensions sous contrat et des performances dégradées des équipements. La capacité doit être réduite lorsque les limites de refroidissement, d'alimentation ou de redondance surviennent avant la puissance nominale indiquée en mégawatts pour la technologie de l'information.

7. Normaliser le PUE et le WUE

L’efficacité de la consommation d’énergie correspond à l’énergie totale de l’installation divisée par l’énergie de l’équipement informatique. L’efficacité de l’utilisation de l’eau mesure la consommation d’eau par rapport à l’énergie des technologies de l’information. Les deux mesures nécessitent des limites alignées, des compteurs calibrés et une période indiquée. Les normes ISO fournissent des définitions, tandis que les systèmes locaux peuvent ajouter des seuils ou des conditions de reporting. [22][23]

Recalculez les métriques mensuelles et horaires à partir des données sources. Vérifiez si les bureaux, l'éclairage, les salles réseau, le refroidissement urbain, l'équipement des locataires, la production sur site et l'usine partagée se trouvent à l'intérieur de la limite signalée. Comparez le PUE de conception, le PUE contracté et le PUE mesuré. Examinez les données manquantes et les remplacements manuels.

Normalisez l'utilisation et la météo avant de comparer les sites. Les installations de refroidissement peuvent fonctionner de manière inefficace à faible charge. Un meilleur PUE annuel peut refléter une utilisation plus élevée plutôt qu’un équipement de qualité supérieure. L’utilisation de l’eau doit être divisée en processus de refroidissement, d’humidification, domestiques, de nettoyage et autres.

8. Inspecter les données de gestion et de contrôle du bâtiment

Obtenez des exportations natives à partir des systèmes de gestion des bâtiments, de surveillance de l’alimentation électrique, de gestion des infrastructures des centres de données et de maintenance. Les rapports préparés pour la vente peuvent omettre des alarmes, des remplacements ou des balises incomplètes. Conservez les horodatages, les unités, les identifiants de capteurs et les indicateurs de qualité.

Identifiez les points qui sont forcés, désactivés ou remplacés manuellement. Vérifiez la fréquence, la durée, l’accusé de réception et la fermeture des alarmes. Comparez les séquences de contrôle avec les documents de mise en service et le comportement actuel des tendances. Un fonctionnement à vitesse fixe, un chauffage et un refroidissement simultanés, un contrôle instable des vannes et une mauvaise configuration de l'installation peuvent créer des coûts récurrents.

Évaluez la conservation et l’accès aux données après la fermeture. Les systèmes de contrôle propriétaires peuvent nécessiter des licences, des informations d'identification du fournisseur ou des abonnements cloud. Confirmez le code source, la configuration et les droits d'administration, le cas échéant. Un acheteur doit traiter les contrôles inaccessibles comme un risque opérationnel et de transition.

9. Tester l’intégrité et l’étalonnage du capteur

Inventaire des compteurs de température, d'humidité, de point de rosée, de débit, de pression, d'électricité et d'eau. Enregistrez la marque, le modèle, l’emplacement, la plage, la précision, la date d’étalonnage et le propriétaire des données. Vérifiez si les calculs critiques dépendent d'un seul point sans contrôles de redondance ou de plausibilité.

Effectuer l’étalonnage des échantillons et des vérifications croisées. Les instruments de référence portables peuvent tester les conditions d’entrée du rack. Les débitmètres temporaires peuvent tester les lectures d'eau glacée ou d'eau de condenseur. Les factures de services publics peuvent rapprocher les totaux d’électricité et d’eau. Les différences importantes inexpliquées devraient rester ouvertes jusqu’à ce qu’elles soient résolues.

Quantifier l’effet financier de l’incertitude de mesure. Un ajustement du PUE de quelques centièmes peut modifier le coût annuel de l’énergie à grande échelle. Une mesure de débit défectueuse peut fausser la capacité et l’efficacité du refroidissement. Le modèle d'évaluation doit utiliser une fourchette lorsque le système de mesure ne peut pas prendre en charge une seule estimation.

10. Concilier les classes d'équipements et les obligations du client

Énumérez la classe environnementale, la plage de température d’entrée, la plage d’humidité et les exigences de refroidissement pour l’équipement client. Les classes ASHRAE fournissent un cadre commun, tandis que les conditions de garantie du fabricant et les contrats clients régissent l'actif cible. Les équipements haute densité peuvent utiliser des conditions plus étroites ou différentes de celles des serveurs à usage général. [18][19]

Associez chaque hall client à la classe d’équipement et aux niveaux de service convenus. Vérifiez qui approuve les modifications des points de consigne et qui supporte les coûts d’efficacité. Un acheteur ne doit pas supposer qu’une norme d’exploitation tropicale peut être mise en œuvre dans les domaines clients existants sans examen des équipements et des contrats.

Identifiez les recours contractuels pour les excursions environnementales, y compris les crédits de service, les droits de résiliation et les indemnités. Comparez le point de mesure contractuel avec les capteurs de l'installation. Des définitions mal alignées peuvent créer des conflits même lorsque la centrale fonctionne dans les limites de ses propres limites de conception.

11. Identifier la contamination et l'exposition à la corrosion

Une humidité élevée peut augmenter le risque de corrosion là où des contaminants ou des sels en suspension dans l’air sont présents. Les directives de l'ASHRAE notent la relation entre l'humidité, la contamination gazeuse et la corrosion du cuivre et de l'argent. L'exposition côtière, l'industrie à proximité, la poussière de construction et la pollution due au trafic doivent donc faire partie de la vigilance du site. [17][18]

Examinez la surveillance de la contamination particulaire et gazeuse, les classes de filtres, les enregistrements de remplacement et les coupons de corrosion, le cas échéant. Inspectez les cartes de circuits imprimés, les armoires électriques, les jeux de barres, les échangeurs de chaleur et les serpentins extérieurs à la recherche de dépôts ou de corrosion. Enregistrez si les garanties des équipements imposent des limites environnementales.

Estimer les coûts de nettoyage, de filtration, de revêtement, de remplacement et de surveillance. Traitez la contamination récurrente comme une condition de fonctionnement plutôt que comme un défaut ponctuel. Un acheteur peut avoir besoin d’une réserve d’investissement et d’un plan de maintenance révisé lorsque les contrôles actuels sont inadéquats.

12. Inspecter l’historique de condensation et d’infiltration d’eau

Examinez les journaux d'incidents pour la condensation, les fuites de toit, les pannes de tuyaux, les blocages de canalisations, les inondations et la détection d'eau. Suivez chaque événement jusqu'à sa cause, l'équipement affecté, les temps d'arrêt, les mesures correctives et le recouvrement d'assurance. Recherchez les incidents répétés autour de la même plante ou saison.

Inspecter la continuité de l'isolation des canalisations froides, des vannes et des unités de distribution de froid. Vérifiez les pare-vapeur, les bacs de récupération, les pentes, les siphons et les pompes à condensats. Examinez la couverture de détection des fuites et la réponse aux alarmes. Une étude visuelle doit inclure les planchers surélevés, les vides dans les plafonds, les couloirs de service et les zones de chargement.

Traduisez l’exposition en scénarios de défaillance. Une petite fuite récurrente peut affecter la confiance des clients et les coûts de maintenance. Une défaillance de canalisation en mode commun peut créer des temps d'arrêt importants. La réponse à la transaction peut inclure une réparation avant la clôture, un séquestre, une indemnité spécifique ou un ajustement de prix.

13. Cartographier la chaîne thermique complète

Suivez la chaleur du processeur et du rack jusqu'à l'air ambiant ou au liquide de refroidissement, l'unité de distribution de refroidissement, la boucle d'eau de l'installation, le refroidisseur ou le refroidisseur sec, l'échangeur de chaleur et le rejet final de chaleur. Enregistrez la température, le débit, la pression et la capacité à chaque interface. Identifiez les limites de propriété et de garantie.

Calculez la capacité thermique disponible après déclassement pour les conditions ambiantes, l’encrassement, la redondance et la dégradation attendue de l’équipement. Comparez le résultat avec la charge informatique installée et sous contrat. Les collecteurs partagés, les pompes sous-dimensionnées ou les limites de contrôle peuvent limiter la capacité avant que les refroidisseurs principaux n'atteignent la puissance nominale.

Consultez les documents d'interface pour les racks refroidis par liquide. La chimie du liquide de refroidissement, la compatibilité des matériaux, la filtration, la détection des fuites, le contrôle de la pression et la responsabilité de la mise en service nécessitent une propriété explicite. Une obligation d’interface manquante peut créer un risque à la fois technique et contractuel.

14. Évaluer la gestion de l’air

Inspectez le confinement des allées chaudes ou froides, les panneaux d'obturation, les ouvertures de câbles, les dalles de sol, l'emplacement des racks et les chemins de retour d'air. Utilisez la dynamique des fluides computationnelle de manière sélective pour tester des halls à haute densité ou irréguliers, puis validez le modèle par rapport aux températures et au débit d'air mesurés.

Calculez l'indice de température de retour ou une autre mesure documentée de gestion de l'air, le cas échéant. La marque verte de Singapour pour les centres de données reconnaît la gestion de l'air et les températures plus élevées de l'air soufflé dans son cadre d'efficacité. La norme exige des mesures dans des conditions de charge significatives plutôt que sur un seul point de conception. [4]

Estimer les coûts et les interruptions nécessaires pour les travaux correctifs. De nombreuses améliorations du flux d’air sont des dépenses d’investissement modestes, tandis que des changements majeurs en matière de confinement ou de distribution peuvent perturber les clients. Refléter le calendrier de mise en œuvre dans le modèle opérationnel.

15. Évaluer l'état de préparation au refroidissement liquide

Identifiez les densités de rack actuelles et prévues, les feuilles de route des équipements des clients et les engagements en matière de refroidissement liquide. Examinez la charge au sol disponible, le tracé des canalisations, la qualité de l’eau, l’espace de l’unité de distribution de refroidissement, la capacité électrique et l’accès pour la maintenance. Confirmez si l'installation peut prendre en charge les systèmes directs sur puce, à porte arrière ou à immersion.

Appliquer les classes d'eau d'installation ASHRAE et les limites du fabricant à la conception proposée. Des températures plus chaudes de l'eau des installations peuvent réduire la réfrigération mécanique, sous réserve de la qualification de l'équipement et des conditions ambiantes locales. L'acheteur doit modéliser les heures annuelles et les conditions de pointe plutôt que de déduire des économies à partir d'une étiquette de classe. [19]

Séparez les travaux de construction de base des aménagements spécifiques au client. Déterminez qui finance et possède les unités de distribution de refroidissement, les collecteurs, les tuyaux, les fluides et les commandes. Les termes du contrat doivent traiter de l'acceptation, des fuites, de la garantie, du déménagement et du rafraîchissement.

16. Testez les performances des installations d’eau glacée

Reconstruisez l’efficacité de l’usine sur une charge de 25, 50, 75 et 100 pour cent là où les données le permettent. Inclut les refroidisseurs, les pompes à condenseur, les pompes à eau glacée, les tours de refroidissement, les appareils de traitement de l'air et les équipements de contrôle de l'humidité. Le cadre GMDC 2024 utilise l’efficacité totale du système de refroidissement et prend en compte les conditions de charge partielle. [4]

Examinez le séquençage, le débit minimum, le delta de température, l'encrassement, les températures d'approche et le fonctionnement à vitesse variable. Comparez les courbes de conception avec les tendances d’exploitation. Un mauvais étagement peut engendrer des coûts importants en cas de faible utilisation, tandis que des échangeurs de chaleur encrassés peuvent réduire la capacité de pointe.

Évaluez le type de réfrigérant, la charge, l’historique des fuites, l’exposition réglementaire, la disponibilité du service et le plan de remplacement. Incluez le calendrier des révisions majeures et les composants à long terme dans le maintien des investissements.

17. Évaluer le rejet de chaleur et la dépendance à l’eau

Identifiez si le site utilise des tours de refroidissement, des refroidisseurs à sec, des systèmes adiabatiques, un refroidissement urbain, de l'eau de mer ou une autre méthode de rejet de chaleur. Cartographier la source d’eau, le traitement, le stockage, la purge, le rejet et l’approvisionnement d’urgence. Retrait séparé de la consommation.

L'étude de référence sectorielle publiée par Singapour fait état d'un indicateur médian d'efficacité de l'eau des centres de données de 2,1 mètres cubes par MWh. Les directives malaisiennes relatives aux centres de données durables recommandent de concevoir une efficacité d'utilisation de l'eau de 2,2 mètres cubes par MWh ou moins et une amélioration vers 2,0 sur dix ans pour les applications d'incitation pertinentes. Ces valeurs sont des points de référence. La performance des actifs dépend des limites, du climat, de la conception et de la charge. [5][10]

Modélisez l’eau et l’électricité ensemble. Le fonctionnement à sec peut réduire la consommation d’eau tout en augmentant la demande électrique de pointe. Le fonctionnement par évaporation peut améliorer l’efficacité énergétique tout en augmentant l’exposition à l’eau. Valorisez le coût combiné, la résilience et la position réglementaire.

18. Tester la redondance et les modes de défaillance

Dessinez des schémas unifilaires pour les systèmes électriques et thermiques. Identifiez N, N+1, 2N et les composants partagés dans des états normaux, de maintenance et de panne. Confirmez si la redondance indiquée survit aux conditions ambiantes maximales et à la charge contractée.

Passez en revue les tests des systèmes intégrés, les tests de bâtiment noir, les pannes de services publics, le fonctionnement du générateur, la panne du refroidisseur, la panne de la pompe, la panne de contrôle et la perte du réseau. Confirmez les séquences automatiques et le temps de récupération. Soyez témoin des tests sélectionnés lorsque le calendrier des transactions le permet.

Créez un registre des modes de défaillance avec la probabilité, les conséquences, la détection, l'atténuation et le risque résiduel. Les commandes, collecteurs, sources d'eau ou logiciels en mode commun peuvent vaincre la redondance au niveau des composants. Reliez chaque risque critique aux investissements, à l’assurance et à la protection des transactions.

19. Concilier les contraintes d’alimentation et de refroidissement

Calculez la puissance disponible pour la charge informatique après refroidissement et consommation auxiliaire dans des conditions ambiantes défavorables. Une connexion électrique fixe peut prendre en charge moins de mégawatts vendables lorsque la demande de refroidissement augmente. L’acheteur doit donc valoriser une capacité informatique nette et fiable.

Examinez la capacité des services publics sous contrat, les droits de connexion, les frais de demande, la qualité de l’électricité, les réductions, les accords en matière d’énergies renouvelables et les étapes d’expansion. Les mises à jour de la politique thaïlandaise et les mesures de facilitation des investissements identifient la disponibilité électrique et l'accès à l'énergie propre comme des contraintes matérielles pour les projets de centres de données. [12][13]

Testez la génération de sauvegarde sous pleine charge de refroidissement. Vérifiez le stockage du carburant, le ravitaillement, les permis d’émission et l’entretien. Le refroidissement doit rester disponible pendant l’interruption du réseau et la transition vers l’alimentation de secours.

20. Examiner la qualité de la maintenance et l'état des actifs

Rapprochez les calendriers de maintenance préventive, les bons de travail exécutés, la surveillance de l'état, les journaux de pannes, les rapports des fournisseurs et les inventaires de pièces de rechange. Comparez les dépenses de maintenance avec les exigences du fabricant et l'état physique observé.

Identifiez les révisions différées, les réparations temporaires, les commandes obsolètes et les équipements non pris en charge. Estimez le coût et la fenêtre de panne pour la correction. Séparez les investissements de rattrapage immédiat des investissements de maintien récurrents et des investissements de croissance.

Examinez la capacité du personnel, la couverture des quarts de travail, les procédures de remontée d'informations et la dépendance aux fournisseurs. Un actif peut disposer d’un équipement moderne et de contrôles d’exploitation faibles. Les modalités de rétention et de transition devraient protéger les connaissances techniques essentielles.

21. Élaborer le calendrier des investissements du cycle de vie

Créez un calendrier actif par actif pour la durée de vie utile restante, la révision, le remplacement, l'amélioration de l'efficacité et l'expansion. Inclut les refroidisseurs, les tours, les pompes, les systèmes de traitement d'air, les unités de distribution de refroidissement, les commandes, les capteurs, le traitement de l'eau, les générateurs, l'appareillage de commutation et les batteries.

Estimez le coût d’installation, le délai de livraison, les besoins en matière de panne et l’exposition à l’inflation ou aux devises étrangères. Évitez de compter deux fois les investissements déjà reflétés dans les provisions de maintenance ou les engagements du vendeur. Appliquez des pondérations de probabilité uniquement lorsque les scénarios sont clairement définis.

Le modèle d'évaluation doit montrer séparément les mesures correctives immédiates, l'expansion engagée, les investissements de maintien et l'amélioration facultative. Ces catégories affectent différemment la valeur, le financement et les rendements de l’entreprise.

22. Permis d’essai et changement de contrôle

Préparer un registre des permis de pays et de site couvrant les terrains, la construction, l'électricité, l'eau, les rejets, les incendies, l'environnement, les réfrigérants, les télécommunications, la protection des données et les approbations d'exploitation. Enregistrez l’expiration, le renouvellement, les conditions, les rapports et l’historique de l’application.

Identifiez les restrictions en matière de changement de contrôle, de cession et de propriété. Singapour, la Malaisie et la Thaïlande utilisent chacune des combinaisons différentes de politiques d'infrastructure, d'incitations à l'investissement et de normes d'exploitation. L'acheteur doit obtenir des conseils juridiques locaux plutôt que d'appliquer une hypothèse régionale. [2][9][12]

Confirmez si les incitations fiscales, les droits fonciers, les allocations de services publics et les certifications vertes survivent à la transaction. Incluez les consentements requis comme conditions suspensives ou comme risques clairement évalués.

23. Concilier les contrats clients avec la capacité physique

Mappez chaque contrat client sur les halls, les racks, la densité de puissance, le mode de refroidissement, la capacité réservée, l'engagement minimum, le calendrier de rampe et le niveau de service. Comparez la capacité contractuelle avec la capacité commandée et disponible. Identifiez les réservations qui se chevauchent ou les engagements non construits.

Examiner les mécanismes de répercussion des coûts de l’électricité, de l’eau, du carbone et de la réglementation. Déterminez si l’inefficacité du refroidissement persiste chez l’opérateur ou peut être récupérée. Test d'indexation, de devise, de résiliation et de renouvellement.

Validez la facturation par rapport aux données des compteurs et aux reçus de caisse. Un mégawatt sous contrat n’est pas nécessairement facturable ou collecté. Le modèle d’évaluation doit utiliser un pont de capacité de trésorerie pondéré par des données probantes.

24. Quantifier les crédits de service et le risque de panne

Extrayez les obligations de disponibilité, de température, d’humidité et de temps de réponse des contrats clients. Rapprochez les incidents avec les crédits émis, les réclamations contestées et les plafonds contractuels. Vérifiez si le vendeur enregistre les crédits de manière cohérente dans les revenus ou les coûts d'exploitation.

Estimez la fourniture annuelle prévue de crédits de service à partir de la fréquence historique, des conditions contractuelles et du risque corrigé. Modélisez séparément les événements graves mais plausibles. Examinez les droits de résiliation des clients et la concentration de l’exposition.

L'assurance ne remplace pas les obligations de service. Confirmez la couverture, les exclusions, les franchises, les sous-limites, la base de notification et d’interruption d’activité. Traitez les responsabilités contractuelles non assurées comme faisant partie du risque de transaction.

25. Examiner l’historique des assurances et des sinistres

Obtenez des polices d’assurance en matière de propriété, de panne de machine, de cybersécurité, d’environnement, de responsabilité et d’interruption d’activité. Examinez les valeurs déclarées, les périodes d’indemnisation, les franchises et les exclusions pour les inondations, la corrosion, la détérioration graduelle et l’interruption des services publics.

Rapprochez les sinistres, les quasi-accidents et les pertes non assurées avec les dossiers de maintenance et d’incidents. De petits événements répétés peuvent révéler des contrôles faibles, même lorsque les sinistres étaient inférieurs à la franchise.

Évaluez si l’acheteur peut souscrire une couverture équivalente et si les primes ou les conditions changeront après la clôture. Incluez le coût normalisé dans EBITDA et tout écart de couverture dans les protections des transactions.

26. Appliquer le contexte national et réglementaire

Singapour fournit les normes de centres de données tropicales les plus développées de la région, notamment SS 697:2023, SS 715:2025 et GMDC 2024. Les lignes directrices de développement durable de la Malaisie associent l'éligibilité aux incitations aux mesures d'efficacité, de carbone et d'eau. La Thaïlande a révisé les conditions de promotion et met l'accent sur l'efficacité de l'utilisation de l'énergie, l'informatique avancée et la contribution à l'économie nationale. L'Indonésie, les Philippines et le Viet Nam exigent un examen spécifique au site des services publics, des règles en matière de données, des permis et des conditions d'investissement. [2][3][4][9][12]

Utilisez ces cadres comme éléments de diligence. Confirmer l’applicabilité, les dispositions transitoires et l’application avec les conseillers locaux. La certification peut étayer la preuve, tandis que le fonctionnement mesuré et le respect contractuel restent déterminants.

Conservez des cas de pays distincts dans le modèle de valorisation. Les tarifs, les taxes, la disponibilité des services publics, les règles relatives à l'eau, la propriété étrangère et le risque de change ne doivent pas être regroupés dans une seule moyenne régionale.

27. Examiner les dépendances en matière de cybersécurité et de gouvernance des données

Les systèmes de refroidissement, électriques et de sécurité dépendent de plus en plus de commandes en réseau, de fournisseurs distants et de services cloud. Architecture du système de contrôle des stocks, accès à distance, comptes privilégiés, correctifs, sauvegarde, réponse aux incidents et support des fournisseurs. Confirmez que l'acheteur recevra les informations d'identification et les configurations administratives.

Examinez les obligations applicables en matière de localisation des données, de confidentialité et d’infrastructures critiques. Les contrats clients peuvent imposer des contrôles supplémentaires. La cyberdiligence devrait couvrir à la fois les technologies de l’information et les technologies opérationnelles.

Modélisez la conséquence opérationnelle d’une perte du système de contrôle. Un mode de fonctionnement manuel sécurisé, des sauvegardes testées et un support clair du fournisseur peuvent réduire le risque de récupération. Incluez les investissements de remédiation et les services de transition si nécessaire.

28. Tester le climat physique et la résilience aux inondations

Examinez l’élévation, le drainage, les cartes d’inondation, la conception du toit, l’exposition au vent, la protection contre la foudre et les voies d’accès. Les pluies tropicales peuvent interrompre les services publics et la logistique même lorsque la salle de données reste sèche. Évaluer les pompes, les barrières, l’entretien du drainage et les procédures d’urgence.

Cartographier les usines critiques par élévation et voie d’inondation. Les sous-sols et les appareils de commutation au niveau du sol, les générateurs, les systèmes de carburant, les pompes et les entrées de réseau peuvent créer une exposition concentrée. Comparez la base de conception avec les événements observés et les données climatiques mises à jour.

Traduisez le risque physique en investissements, scénarios de temps d'arrêt, assurance et valorisation. Utilisez les preuves locales d’ingénierie et de climat. Évitez de traiter une projection climatique régionale comme une prévision spécifique à un site.

29. Construire normalisé EBITDA

Commencez par auditer les revenus et les coûts d’exploitation, puis rapprochez les comptes de gestion mensuels, les factures, les compteurs et les données clients. Séparez les opérations récurrentes de la construction, de l’aménagement, des revenus répercutés, des subventions, des recouvrements d’assurance et des éléments ponctuels.

Normalisez l’électricité, l’eau, la maintenance, les logiciels, le personnel, l’assurance et les crédits de service en utilisant la base de référence d’exploitation vérifiée. Ajoutez le coût récurrent des contrôles et de la surveillance requis. Évitez d’ajouter des économies qui nécessitent des investissements non approuvés ou le consentement du client.

Créez un pont entre le EBITDA signalé et le EBITDA ajusté avec des preuves pour chaque ligne. Distinguer les ajustements de taux d'exécution, les ajustements pro forma et les synergies acheteurs. L'évaluation de base doit utiliser les flux de trésorerie disponibles dans le cadre des contrats en cours et le plan de remédiation chiffré.

30. Construire le pont de valorisation

Appliquez une méthode de valeur d’entreprise adaptée à l’actif et à la transaction, puis testez-la avec des flux de trésorerie actualisés et des preuves de coûts de remplacement ou de développement. Utilisez de manière cohérente EBITDA une capacité vendable fiable et des flux de trésorerie contractés.

Déduisez les mesures correctives immédiates, les investissements engagés non financés, les dettes assimilables à des dettes, les remboursements des clients et les déficits de fonds de roulement. Incertitude des prix due aux fourchettes, aux dépôts fiduciaires, aux retenues ou aux contreparties conditionnelles plutôt qu'à une précision non étayée.

Montrez la sensibilité à l’utilisation, au prix réalisé, au coût de l’énergie, à l’efficacité du refroidissement, aux crédits de service, aux investissements et au multiple de valorisation. Le comité d’investissement doit voir quelles découvertes techniques génèrent de la valeur.

31. Appliquer le cas d’acquisition hypothétique

L'objectif hypothétique comprend trois sites d'Asie du Sud-Est avec 24 MW de capacité informatique installée, 21 MW de capacité mise en service et 17 MW de charge moyenne utilisée. Le chiffre d'affaires annuel déclaré est USD 78 million et EBITDA est USD 32 million.

Diligence identifie USD 18 million d’investissements immédiats en matière de refroidissement, de contrôle et de système d’eau. La normalisation des conditions météorologiques et de l'utilisation ajoute USD 2.6 million au coût d'exploitation annuel. Les incidents historiques et les conditions client prennent en charge un crédit de service annuel attendu USD 1.4 million. Le EBITDA ajusté est donc USD 28 million.

À 14,0 fois EBITDA, la valeur globale de l'entreprise est USD 448 million. Appliquer 12,5 fois à EBITDA ajusté donne USD 350 million. La déduction des investissements immédiats produit une valeur d’entreprise ajustée illustrative de USD 332 million. Tous les chiffres sont totalement hypothétiques.

32. Exécuter des scénarios opérationnels et climatiques

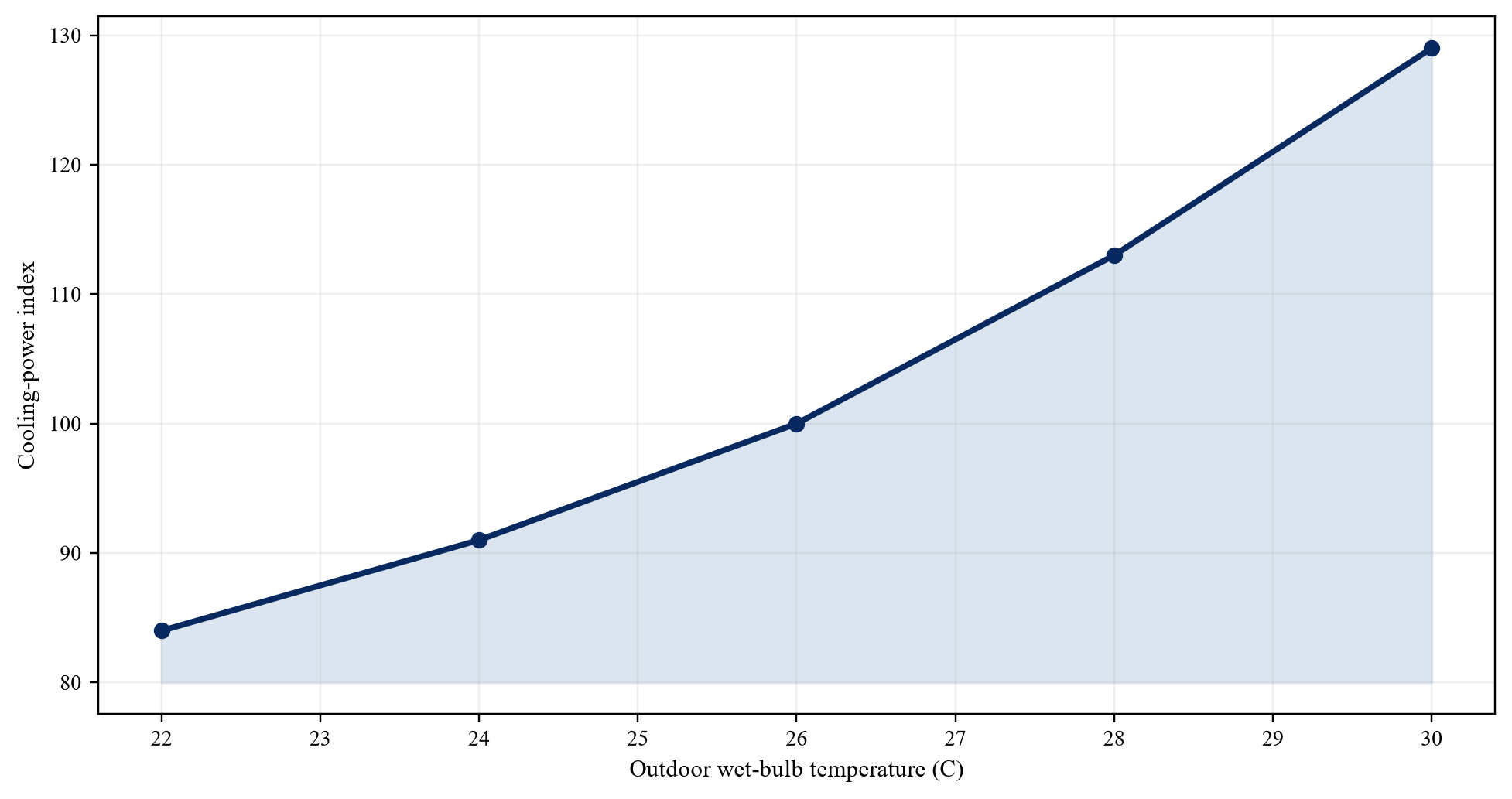

Modélisez des cas distincts pour une température ambiante plus élevée, un point de rosée plus élevé, une utilisation moindre, une augmentation de la densité de clientèle, une augmentation du tarif d'électricité, une restriction d'eau, une panne de refroidisseur, une panne de contrôle et une mise à niveau retardée. Combinez les risques corrélés dans un cas défavorable.

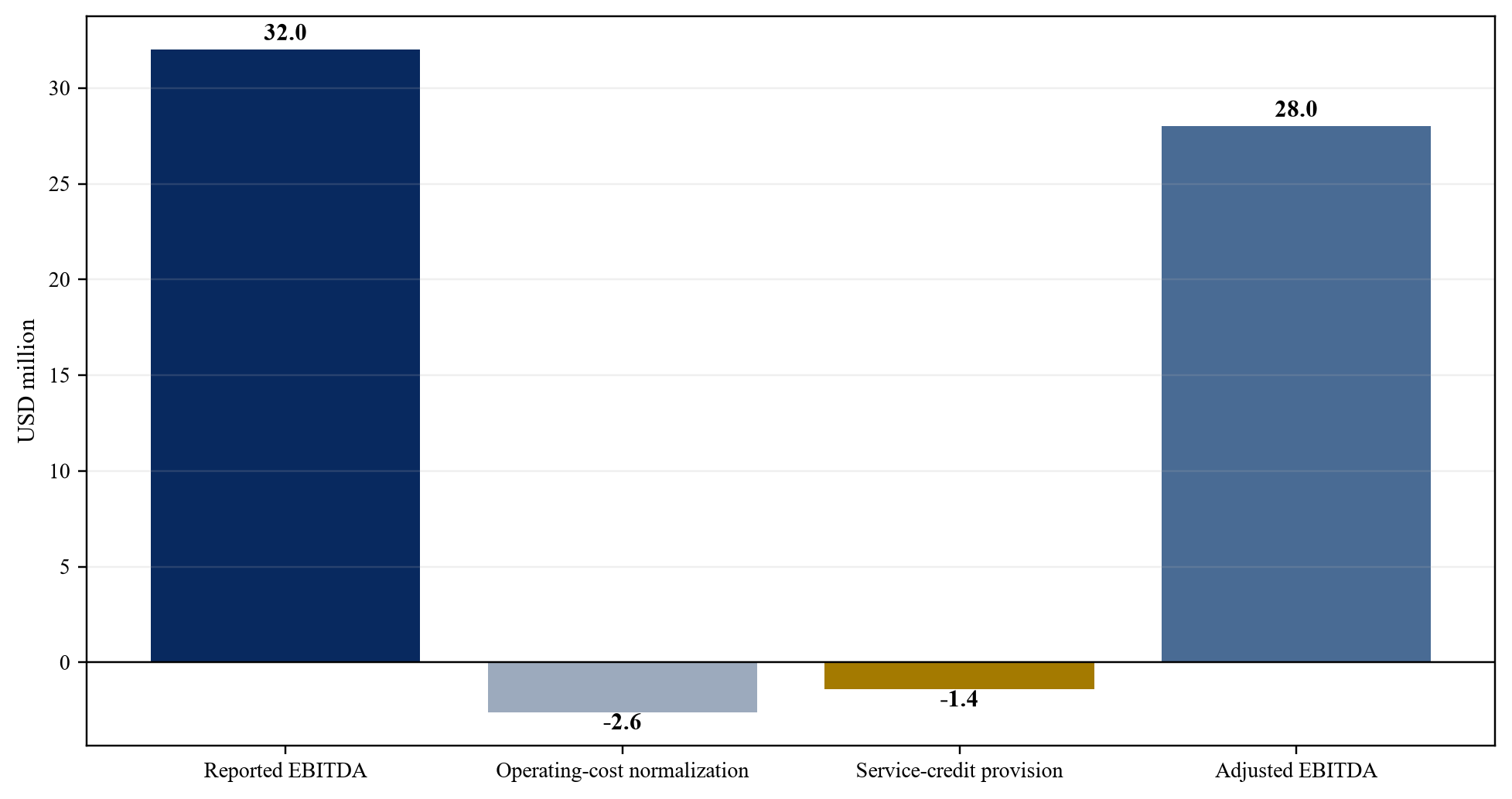

Le cas central hypothétique utilise USD 28 million de EBITDA ajusté et USD 18 million d’investissement immédiat. Un cas défavorable suppose un USD 25 million de EBITDA, un USD 27 million d'investissement et un multiple de 11,5, produisant une valeur d'entreprise illustrative après investissement immédiat de USD 260.5 million.

Indiquez quelles actions peuvent réduire chaque inconvénient. Des liquidités temporaires ne remédient pas à une capacité thermique insuffisante. La révision des prix par le client ne comble pas une lacune en matière de permis. Associez chaque risque à une réponse technique, commerciale, financière ou contractuelle.

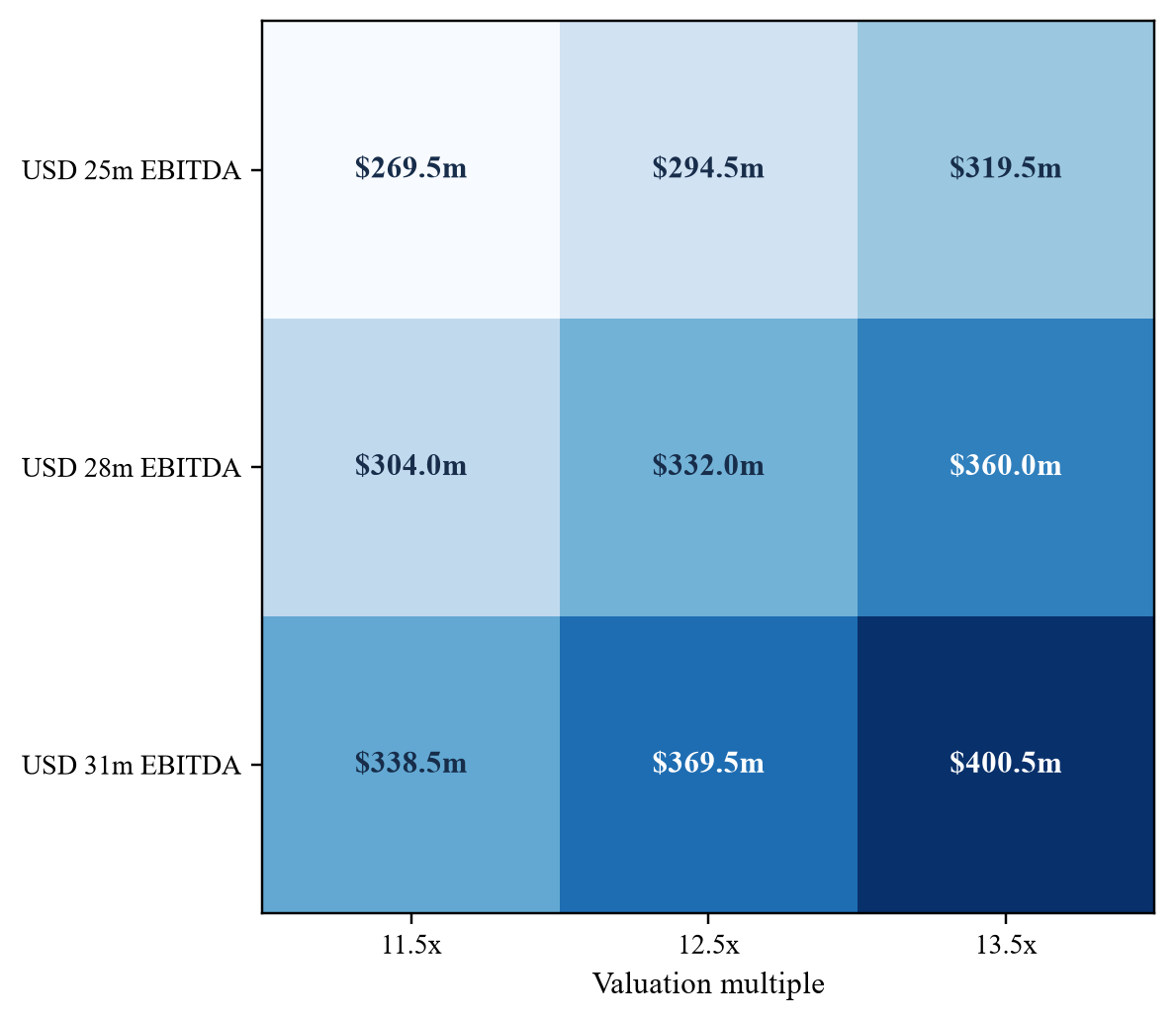

33. Déterminer le prix d’achat et les ajustements de clôture

Définir le traitement de la trésorerie, des dettes, des baux, des dépôts des clients, des revenus différés, des investissements impayés, des réclamations des fournisseurs, des crédits de service et du fonds de roulement. Les engagements de rénovation et les bons de commande en suspens peuvent créer des éléments s’apparentant à des dettes.

Utilisez un mécanisme de boîte verrouillée ou de comptes d'achèvement cohérent avec les enregistrements disponibles et le risque de transaction. Protégez-vous contre les fuites de valeur et les reports de maintenance inhabituels entre la signature et la clôture.

Définissez des conditions de clôture fondées sur des preuves pour le consentement des services publics, le consentement du client, l'assurance, les permis clés, les réparations critiques et l'accès aux systèmes de contrôle. Répartissez l’incertitude résiduelle par le biais d’un séquestre, d’une retenue ou d’une contrepartie conditionnelle.

34. Convertissez la diligence en protections des transactions

Rédiger des représentations concernant la capacité, les conditions environnementales, les données des compteurs, la maintenance, les incidents, les crédits de service, les permis, les droits de services publics, l'utilisation de l'eau, les réfrigérants, l'assurance et les contrats clients. Utilisez des calendriers de divulgation spécifiques et des périodes de mesure définies.

Envisagez des indemnisations pour les défauts connus, la non-conformité réglementaire, les incidents non divulgués et les réclamations préalables des clients. Définir les procédures de survie, de plafonds, de paniers, de sécurité et de réclamation avec les conseillers juridiques.

En cas d’incertitude sur les performances, utilisez des critères de complément de prix ou d’ajustement de prix mesurables. Évitez les métriques contrôlées uniquement par l’acheteur après la clôture. Les conditions doivent préciser les sources de données, les politiques comptables, l’intégrité des capteurs et la résolution des litiges.

35. Planifier les services de transition et la continuité des fournisseurs

Identifiez les systèmes, les licences, les contrats des fournisseurs, le personnel et les procédures opérationnelles qui ne seront pas transférés automatiquement. Préparer des accords de services de transition pour la surveillance, la facturation, le support client, l'approvisionnement et la maintenance spécialisée, le cas échéant.

Garanties sécurisées des fournisseurs de systèmes de refroidissement, licences logicielles, pièces de rechange et engagements de service. Vérifiez l'affectation et la couverture territoriale. Un acheteur doit savoir comment fonctionne l'actif pendant la première nuit, la première fenêtre de maintenance et la première alarme majeure après la clôture.

Créez un plan de transfert d’informations d’identification, de configuration et de documents. Testez la restauration des sauvegardes et les contacts d’urgence avant que le vendeur ne quitte.

36. Établir le premier plan de contrôle de la valeur sur 100 jours

Donnez la priorité à la sécurité, à la continuité des services et à la qualité des preuves. Calibrez les capteurs critiques, clôturez les maintenances urgentes, validez les alarmes, sécurisez les accès administratifs et établissez un tableau de bord d’exploitation quotidien. Différez l’optimisation discrétionnaire jusqu’à ce que les contrôles de base soient fiables.

Mettre en œuvre le plan chiffré de remédiation thermique avec la coordination du client et du fournisseur. Confirmez les fenêtres de panne, le refroidissement temporaire et les tests d'acceptation. Suivez les investissements par rapport au modèle de transaction.

Reprévision EBITDA, capex et capacité vendable à 30, 60 et 100 jours. Signaler les écarts au conseil d'administration et aux prêteurs. Préservez les droits de réclamation en vertu du contrat d’achat en respectant les délais de preuve et de préavis.

37. Cadrer la décision du comité d’investissement

Le document d'investissement doit indiquer la capacité vendable fiable, ajustée EBITDA, les investissements immédiats et durables, les principaux modes de défaillance, l'exposition des clients, les droits des services publics, le statut des permis et les protections des transactions. Il convient de distinguer les preuves observées des scénarios hypothétiques.

Procédez uniquement lorsque le prix et la structure juridique reflètent le risque restant et que l’acheteur dispose d’un plan de remédiation réalisable. Retarification lorsque les flux de trésorerie ou les investissements normalisés diffèrent sensiblement du cas du vendeur. Différer la clôture lorsqu’un consentement critique, un droit d’utilité ou un test n’est pas résolu. Retirez-vous lorsque l'actif ne peut pas répondre aux obligations de service dans le cadre d'une enveloppe de capital et de risque acceptable.

Le rapport technique, le modèle d'évaluation, le dossier de financement, le contrat d'achat et le plan à 100 jours doivent partager un ensemble de définitions et de chiffres.

Annexe A. Modèle thermique tropical

Créez un modèle horaire avec la température extérieure du bulbe sec, l'humidité relative, le point de rosée, la charge informatique, la température d'alimentation, la puissance de refroidissement, la puissance de la pompe et du ventilateur, la consommation d'eau et les alarmes. Rapprochez les totaux des factures de services publics et des PUE et WUE déclarés.

Utilisez des courbes distinctes pour chaque configuration d'installation et chaque bande de charge. Enregistrer les hypothèses d'encrassement, de redondance, de séquences de contrôle et de dégradation des équipements. Préservez les données brutes, les transformations et la version du modèle.

Production mensuelle d'énergie, demande de pointe, efficacité du système de refroidissement, consommation d'eau, marge thermique et heures d'excursion. Liez le modèle aux prévisions d’exploitation et aux ajustements de valorisation.

Annexe B. Preuves de confirmation minimales

Obtenez des accords et des factures de services publics, des données de compteurs horaires, des exportations de gestion de bâtiment, des certificats d'inventaire et d'étalonnage de capteurs, des dessins de conception, des rapports de mise en service, des tests intégrés, des dossiers de maintenance, des journaux d'incidents, des réclamations d'assurance, des permis, des enregistrements d'eau, des enregistrements de réfrigérants, des contrats clients, des calculs de crédit de service et des devis d'investissement.

Pour chaque élément, période d'enregistrement, source, propriétaire, exhaustivité et exceptions. Conservez les fichiers natifs et les métadonnées. Réconciliez les résumés avec les systèmes sources.

Exiger des tests indépendants pour les problèmes importants non résolus. Une présentation préparée par le vendeur peut guider les questions et ne remplace pas une preuve confirmative.

Annexe C. Cas hypothétique travaillé

L’objectif a une capacité installée de 24 MW, une capacité mise en service de 21 MW et une charge utilisée moyenne de 17 MW. Le chiffre d'affaires déclaré est USD 78 million et EBITDA est USD 32 million. Les ajustements de diligence comprennent USD 2.6 million de coûts d'exploitation récurrents et USD 1.4 million de crédits de service annuels attendus, produisant USD 28 million de EBITDA ajusté.

Les investissements immédiats en matière de refroidissement, de contrôle et de système d’eau s’élèvent à USD 18 million. La valeur globale de l'entreprise à 14,0 fois rapportée EBITDA est USD 448 million. La valeur d'entreprise ajustée à 12,5 fois EBITDA, moins les investissements immédiats, est USD 332 million. Le cas défavorable utilise USD 25 million de EBITDA, USD 27 million d'investissement immédiat et un multiple de 11,5, produisant USD 260.5 million. Tous les chiffres sont totalement hypothétiques.

Annexe D. Questions du comité d'investissement

Quelle capacité peut fonctionner dans des conditions ambiantes défavorables avec une redondance contractuelle ? Quels capteurs et compteurs soutiennent cette conclusion ? Dans quelle mesure EBITDA change-t-il après la normalisation des conditions météorologiques, de l'utilisation, de la maintenance et du crédit de service ? Quels investissements sont nécessaires avant la clôture, pendant les 100 premiers jours et pendant la période de détention ?

Quels droits des clients, services publics, eau, permis et vendeurs survivent au changement de contrôle ? Quels risques restent non assurés ou non plafonnés ? Comment les protections des transactions corrigent-elles les défauts connus et les lacunes en matière de preuves ?

Quelle fourchette de prix et de rendement résulte des cas centraux et défavorables ? Quelles hypothèses dépendent des estimations de la direction, et quelles preuves les confirmeront ?

Annexe E. Gouvernance des scénarios

Attribuez à chaque hypothèse une source, une date, un propriétaire, un niveau de confiance et une approbation. Séparez les données observées, les conditions contractuelles, les estimations techniques et les scénarios hypothétiques. Contrôlez la version du modèle et conservez les journaux de modifications.

Utilisez un cas central, des stress individuels définis et un cas défavorable combiné. Évitez de combiner des hypothèses incompatibles ou d’appliquer des économies avant que l’action habilitante ne soit financée et approuvée.

Fixez des seuils de changement de prix, de séquestre, de condition de clôture et de retrait. Revoyez la décision lorsque de nouvelles preuves modifient une hypothèse critique.

Annexe F. Dictionnaire de données

La capacité installée est la capacité informatique nominale physiquement présente. La capacité mise en service a réussi le test intégré défini. La capacité disponible peut fonctionner dans les limites de redondance et d’environnement. La capacité souscrite est réservée dans le cadre des contrats clients exécutés. La capacité utilisée supporte la charge des clients. La capacité facturable répond à la condition de facturation. Les revenus collectés ont été reçus en espèces.

La température du bulbe sec mesure la température de l’air. L'humidité relative exprime l'humidité par rapport à la saturation à cette température. Le point de rosée indique la température à laquelle la condensation commence. Le PUE est l’énergie totale de l’installation divisée par l’énergie des technologies de l’information. WUE est la consommation d’eau divisée par l’énergie des technologies de l’information dans le cadre d’une limite déterminée.

Utilisez ces définitions de manière cohérente dans tous les domaines de travail techniques, commerciaux, financiers et juridiques.

Annexe G. Chiffres et tableaux de décision

Figure 1. Profil illustratif quotidien de température et d’humidité tropicale
Figure 1. Profil illustratif quotidien de température et d’humidité tropicale
Profil tout à fait hypothétique sur 24 heures ; no identified site.
Tableau 1. Matrice de diligence régionale en matière d'acquisition
MarchéPrincipal cadre publiéFocus sur le refroidissement et la diligence des ressources
SingapourSS 697, SS 715 et GMDC 2024points de consigne tropicaux, efficacité mesurée, allocation d’énergie et d’eau
MalaisieLigne directrice Développement Durable des Data CentersPUE, WUE, carbone, stress hydrique et conditions incitatives
ThaïlandeConditions de promotion du BOIPUE, systèmes de sauvegarde, disponibilité énergétique et informatique avancée
Indonésieapprobations de services publics, de données et d'exploitation spécifiques au siteréseau, inondations, permis, obligations en matière de données et résilience
Philippines et Viet Namrègles d'investissement, d'utilité et de données spécifiques au siteélectricité, eau, télécommunications, autorisations et exposition au climat

Cadre de haut niveau ; vérifier les exigences actuelles auprès des conseillers locaux.

Figure 2. Illustration de la sensibilité de la puissance de refroidissement aux conditions ambiantes de bulbe humide
Figure 2. Illustration de la sensibilité de la puissance de refroidissement aux conditions ambiantes de bulbe humide
Indice tout à fait hypothétique à charge informatique constante.
Tableau 2. Local technique minimum
PreuvePériode minimaleUtilisation d'acquisition
Météo horaire et tendances végétales36 moisnormaliser l'efficacité et la charge de pointe
Registre et étalonnage du capteuractuel et historiquefiabilité des mesures d'essai
Dossiers de maintenance et d'incidents36 moisidentifier les modèles de condition et de défaillance
Factures de services publics et d'eau36 moisrapprocher les coûts et les mesures rapportées
Contrats et crédits clientsdurée du contrat et historiquelier les obligations de service aux flux de trésorerie
Devis d’investissement et plan de cycle de vieactuelquantifier le capital immédiat et durable

Liste de demandes proposée côté acheteur.

Figure 3. Illustration de la couverture des preuves par axe de travail de diligence
Figure 3. Illustration de la couverture des preuves par axe de travail de diligence
Des scores d’exhaustivité totalement hypothétiques.
Tableau 3. Registre de l'humidité et des risques liés à l'humidité
Mode de défaillancePreuveConséquence sur la trésorerie
Condensation sur surfaces froidestendances du point de rosée, étude d'isolation et journaux d'incidentspannes, réparations et réclamations clients
Corrosion avec des contaminantsinspection des coupons, des filtres et des équipementstaux de défaillance et investissements de remplacement
Déshumidification excessiveTendances de serpentin, de réchauffage et de contrôlecoût de l'électricité récurrent
Dérive du capteurcalibrage et recoupementsefficacité mal déclarée et excursions cachées
Défaillance de vidange ou de fuitealarmes, bons de travail et testsdommages à l'équipement et temps d'arrêt

Cadre proposé ; la gravité dépend des preuves sur place.

Figure 4. Hypothétique rapporté au pont ajusté EBITDA
Figure 4. Hypothétique rapporté au pont ajusté EBITDA
Tout à fait hypothétique ; USD millions.
Tableau 4. Tests d'acquisition de l'architecture de refroidissement
ArchitectureQuestion de diligence principaleTest de confirmation minimum
Salle refroidie par airplafond de recirculation et de densitécartographie des entrées de rack et test de défaillance
Eau glacéeefficacité à charge partielle et collecteurs communsTest d'usine en présence de témoins et analyse des tendances
Directement sur la puceresponsabilité de l'interface, du liquide de refroidissement et des fuitesboucle intégrée et test d'acceptation client
Immersioncompatibilité des fluides et valeur résiduellequalification des équipements et plan de service
Hybridelimite de contrôle et modes de fonctionnement mixtesmatrice de modes et test de transition mesuré

Cadre proposé, sauf indication contraire.

Figure 5. Sensibilité hypothétique de la valeur d’entreprise
Figure 5. Sensibilité hypothétique de la valeur d’entreprise
Tout à fait hypothétique ; les valeurs déduisent USD 18 million des investissements immédiats.
Tableau 5. Pont d'évaluation hypothétique
ArticleCas du vendeurCas central acheteurCas défavorable de l'acheteur
Déclaré ou ajusté EBITDA32.028.025.0
Appliqué plusieurs14,0x12,5x11,5x
Valeur avant investissements immédiats448.0350.0287.5
Investissements immédiats0.018.027.0
Valeur d'entreprise après investissements immédiats448.0332.0260.5

Tout à fait hypothétique ; USD millions sauf multiples.

Figure 6. Système de contrôle d'acquisition du centre de données tropical
Figure 6. Système de contrôle d'acquisition du centre de données tropical
Cadre de gouvernance proposé.
Tableau 6. Matrice de protection des transactions
RisqueProtectionPreuve ou déclencheur
Manque de capacité de refroidissementcondition d'ajustement de prix ou de réparationtest de capacité observé
Crédits de service non divulguésindemnité spécifique et séquestreréclamations des clients et dossiers de facturation
Entretien différéretenue d'investissementrapport indépendant sur l'état des actifs
Permis ou consentement du service publiccondition suspensiveautorisation écrite ou consentement de la contrepartie
Faiblesse des données des compteurscontrepartie conditionnelle ou réservedonnées étalonnées et période de mesure convenue

Les conditions nécessitent des conseils juridiques spécifiques à la transaction.

Tableau 7. Tableau de bord du conseil d'administration et des prêteurs
MétriqueSourceDéclenchement
MW fiables, vendables et utilisésmise en service, modèle thermique et dossiers clientsmanque de capacité
Entrée du rack, point de rosée et heures d'excursioncapteurs environnementaux calibrésrisque de maintenance ou de condensation
PUE et WUE normalisés en fonction des conditions météorologiquescompteurs de services publics et de sous-systèmesécart de coût ou de ressources
Efficacité et redondance du système de refroidissementtendances et tests des plantesperte de hauteur sous plafond
EBITDA ajusté et crédits de servicefacturation, grand livre des coûts et contratsécart de valorisation
Investissements et mise en œuvre immédiatsplan et factures approuvésécart de financement ou de calendrier

Cadre proposé, sauf indication contraire.

Sources

  1. Agence internationale de l'énergie, Demande d'énergie de AI, Énergie et AI, 2025. Lire la source principale
  2. Infocomm Media Development Authority, Feuille de route du centre de données vert. Lire la source principale
  3. Infocomm Media Development Authority, Tropical Data Center Standard SS 697:2023. Lire la source principale
  4. Building and Construction Authority et Infocomm Media Development Authority, Green Mark for Data Centers 2024. Lire la source principale
  5. PUB Agence nationale de l'eau de Singapour, référence sectorielle en matière d'efficacité de l'eau. Lire la source principale
  6. PUB Agence nationale de l'eau de Singapour, Water Efficiency Awards 2024. Lire la source principale
  7. Infocomm Media Development Authority, norme Green Data Center SS 564. Lire la source principale
  8. Infocomm Media Development Authority, norme d'efficacité énergétique informatique de Singapour pour les centres de données SS 715:2025. Lire la source principale
  9. Autorité malaisienne de développement des investissements, Lignes directrices pour le développement durable des centres de données. Lire la source principale
  10. Autorité malaisienne de développement des investissements, Sustainable Infrastructure Local Impact, 30 mai 2025. Lire la source principale
  11. Conseil thaïlandais des investissements, demandes d'investissement et projets de centres de données pour le premier semestre 2025. Lire la source principale
  12. Conseil thaïlandais d'investissement, Higher technology and human-ressource Requirements for Data-Centre Investment, 19 mai 2025. Lire la source principale
  13. Conseil thaïlandais des investissements, Guide de promotion des investissements 2025. Lire la source principale
  14. Conseil thaïlandais des investissements, Thaïlande FastPass et mesures de préparation à l'alimentation électrique. Lire la source principale
  15. Ministère indonésien de la Communication et des Affaires numériques, Mise à jour sur l’état de préparation opérationnel du Centre national de données, 2 mai 2025. Lire la source principale
  16. Centre de l'ASEAN pour l'énergie, L'essor de l'intelligence artificielle des centres de données et la décarbonisation de l'ASEAN. Lire la source principale
  17. ASHRAE, Lignes directrices sur la contamination gazeuse et particulaire pour les centres de données. Lire la source principale
  18. Manuel ASHRAE, Centres de données et installations de télécommunications, chapitre 20. Lire la source principale
  19. ASHRAE, Émergence et expansion du refroidissement liquide dans les centres de données grand public. Lire la source principale
  20. ASHRAE, composants et processus de conception commune des serveurs refroidis à l'eau. Lire la source principale
  21. Organisation météorologique mondiale, État du climat en Asie 2025. Lire la source principale
  22. Organisation internationale de normalisation, ISO IEC 30134-2 Efficacité de l'utilisation de l'énergie. Lire la source principale
  23. Organisation internationale de normalisation, ISO IEC 30134-9 Efficacité de l'utilisation de l'eau. Lire la source principale
  24. Agence internationale de l’énergie, Perspectives énergétiques de l’Asie du Sud-Est 2026. Lire la source principale
  25. Agence internationale de l’énergie, Énergie et AI résumé, 2025. Lire la source principale
  26. Fondation IFRS, IFRS 3 Regroupements d'entreprises. Lire la source principale
  27. Fondation IFRS, IFRS 13 Évaluation de la juste valeur. Lire la source principale
  28. IFRS Foundation, IAS 36 Dépréciation d'actifs. Lire la source principale
  29. Fondation IFRS, Informations à fournir relatives au climat selon IFRS S2. Lire la source principale
  30. Open Compute Project Foundation, projet Advanced Cooling Solutions. Lire la source principale
Questions, réponses

Diligence d’acquisition des centres de données tropicaux d’Asie du Sud-Est en matière d’humidité et de charge de refroidissement : questions fréquemment posées

La chaleur et l'humidité persistantes peuvent modifier la puissance de refroidissement, le contrôle de l'humidité, la consommation d'eau, la redondance et l'exposition aux pannes. L’acheteur a besoin d’une preuve horaire du site et de limites spécifiques à l’équipement.

Le PUE annuel est une mesure récapitulative. Un acheteur doit vérifier les limites, les compteurs, les conditions météorologiques, l'utilisation, la demande de pointe, les performances à charge partielle et la relation entre l'énergie de l'installation et la capacité facturable.

Examinez le point de rosée, l'humidité relative, la température, les conditions de surface, les excursions, les classes d'équipement, les contaminants et l'historique de condensation. Les données de tendance calibrées et l’inspection physique doivent être en accord.

Une augmentation contrôlée du point de consigne peut réduire l'énergie de refroidissement lorsque l'équipement, les contrats, la surveillance et la redondance le permettent. Utilisez des essais mesurés et l’approbation du client avant d’inclure des économies de valeur.

Le risque de refroidissement peut réduire le EBITDA ajusté, limiter la capacité vendable, augmenter les crédits de service et nécessiter des investissements immédiats ou durables. Le pont de valorisation doit montrer chaque effet séparément.

Obtenez des données horaires et des données sur les installations, l'étalonnage des capteurs, les enregistrements des services publics, l'historique de la maintenance et des incidents, les contrats clients, les crédits de service, les permis, les tests intégrés et les devis d'investissement chiffrés.

Le cas totalement hypothétique ajuste le rapport EBITDA de USD 32 million à USD 28 million et déduit USD 18 million des investissements immédiats. La valeur d’entreprise illustrative qui en résulte est USD 332 million.

Surveillez la capacité vendable fiable, les conditions d'entrée des racks, le point de rosée, les heures d'excursion, le PUE et le WUE normalisés par les conditions météorologiques, l'efficacité du refroidissement, la redondance, les crédits de service, l'ajustement EBITDA et la livraison des investissements.

Cette publication est une information générale destinée à un public professionnel. Il ne s’agit pas de conseils d’investissement, juridiques ou fiscaux, ni d’une offre ou d’une sollicitation. Les lecteurs doivent vérifier les exigences juridiques, réglementaires et fiscales actuelles auprès de conseillers qualifiés.
