1. Définir la décision de clôture financière
La décision déterminante est de savoir si l'autorité publique, le soumissionnaire privilégié, la société de projet, les entrepreneurs et les bailleurs de fonds ont achevé le travail juridique, commercial et opérationnel requis pour que le financement engagé soit disponible. La signature du contrat peut avoir lieu avant ce point. L'attribution peut avoir lieu encore plus tôt. Traiter ces événements comme interchangeables crée une fausse certitude dans les annonces publiques, les plans de construction et les hypothèses de financement.
La Banque mondiale définit la clôture financière comme le moment où le projet et les accords de financement ont été signés, leurs conditions ont été remplies et la partie privée peut commencer à mobiliser le financement. Ses orientations reconnaissent également la circularité qui peut survenir lorsque l'efficacité de l'accord de partenariat public-privé dépend de la disponibilité du financement, alors que les prêteurs exigent un accord de projet efficace avant le retrait. [1] Le système de chemin critique doit exposer et résoudre cette circularité grâce à un séquençage convenu, des formulaires documentaires et des mécanismes d’achèvement simultanés.
Le mandat de transaction doit identifier quatre événements distincts. La nomination du soumissionnaire privilégié identifie la partie avec laquelle l'autorité a l'intention de réaliser la transaction. La clôture commerciale enregistre l'exécution de l'accord principal du projet, sous réserve de toutes conditions d'entrée en vigueur énoncées. La clôture financière enregistre la satisfaction ou la renonciation aux conditions de financement requises pour la disponibilité du financement. Le premier prélèvement enregistre l’accès réel aux liquidités après toute autre exigence d’utilisation. Chaque événement nécessite une définition exacte, des exigences en matière de preuves, un organisme d'approbation et des conséquences à long terme.
Le calendrier doit commencer par l’objectif de service et de mise en œuvre. L'autorité doit connaître la date à laquelle l'actif ou le service doit être disponible et quelles dépendances peuvent compromettre cette date. Le plan de clôture fonctionne ensuite à rebours via la mobilisation de la construction, le premier tirage, la clôture financière, la clôture commerciale, le travail d'appel d'offres privilégié et le processus d'appel d'offres.
Le résultat est un cas d’achèvement contrôlé. Il doit indiquer la date de clôture cible, la fourchette de confiance, les activités critiques restantes, le fonds disponible, les décisions requises, les conséquences financières et les mesures de redressement. Une date cible sans ces preuves est une aspiration.
2. Créez un calendrier de transaction intégré
Un calendrier de partenariat public-privé commence souvent par plusieurs calendriers. L'équipe d'approvisionnement tient à jour le calendrier des appels d'offres. Les conseillers techniques gèrent la clarification de la conception. Les conseillers juridiques maintiennent les majorations et les approbations des contrats. Le sponsor maintient son programme de candidature. Les prêteurs et leurs conseillers tiennent une liste de diligence raisonnable. Les agences foncières et de délivrance de permis utilisent des calendriers légaux ou administratifs. Ces plannings nécessitent une architecture commune, car un retard dans un flux de travail peut modifier tous les autres flux de travail.
Le calendrier intégré doit contenir les activités, les jalons, les propriétaires, les prédécesseurs, les successeurs, les preuves, les droits de décision, les dates de référence, les dates prévisionnelles, le flottant et le statut. Il doit distinguer le temps écoulé du temps de travail et identifier les jours fériés, les cycles de réunions, les délais de préavis légaux et les calendriers d'approbation. La logique de planification doit être visible plutôt que intégrée à des changements de date inexpliqués.
Les jalons doivent décrire les états terminés. « Permis complet » est trop large lorsque le projet nécessite une autorisation environnementale, un permis de construire, une autorisation de raccordement au réseau et une autorisation d'exploitation. « Financement terminé » est trop large lorsque l'approbation du crédit, la documentation, la couverture, la perfection des garanties et les conditions suspensives restent séparées. Une étape fiable pourrait se lire comme suit : approbation environnementale finale délivrée par l'autorité désignée, sans conditions modifiant la conception approuvée ou le coût en capital.
La référence doit être approuvée une fois que la procédure de passation des marchés, les informations clés, la gouvernance et le calendrier décisionnel sont crédibles. Les dates de prévision peuvent alors être déplacées tandis que la référence reste visible. La redéfinition doit nécessiter un changement documenté dans la portée du projet, la stratégie d'approvisionnement ou l'objectif de livraison approuvé. Les dérapages de routine doivent rester visibles sous forme de variance.
L'horaire a besoin d'une date de statut régulière. Les propriétaires doivent déclarer l’achèvement réel, l’achèvement prévu, les preuves et les risques émergents à cette date. Les estimations du pourcentage d'achèvement sont faibles pour les approbations et les documents binaires. Les états fondés sur des preuves tels que non commencé, en préparation, soumis, en cours d'examen, commentaires reçus, soumis à nouveau et approuvés fournissent un contrôle plus clair.
| Champ | But | Preuve minimale | Réponse du contrôle |
|---|---|---|---|
| Activité et jalon | Définir les travaux et l'état terminé | Livrable daté ou critère d’approbation | Rejeter les jalons vagues ou combinés |
| Propriétaire responsable | Identifier la partie responsable de l'achèvement | Organisation nommée et rôle | Escalader les lacunes du propriétaire avant l'approbation de base |
| Dépendances | Connecter la logique du prédécesseur et du successeur | Relation logique documentée | Défiez les démarrages ouverts et les dépendances circulaires |
| Base de référence et prévisions | Préserver l’engagement et les attentes actuelles | Référence approuvée et prévision datée | Expliquer chaque écart important |
| Flotter | Afficher le temps disponible avant les mouvements de successeur ou de clôture | Logique de réseau calculée | Protéger les fonds disponibles du travail discrétionnaire |
| Statut de la preuve | Distinguer l'activité de l'achèvement | Document contrôlé, décision ou récépissé officiel | Empêcher les réclamations d'achèvement non justifiées |
| Effet de coût et de financement | Relier le retard à l’économie | Entrée du modèle et calcul | Déclencher un examen financier et d’abordabilité |
| Date de remontée | Définir le dernier point d'intervention utile | Calendrier de gouvernance et délai de mise en œuvre des mesures correctives | Escalader avant l'échec du jalon |
Cadre original. Les champs exacts et les droits de décision doivent refléter la juridiction, les règles de passation des marchés et les documents du projet.

3. Cartographier les dépendances plutôt que les dates seules
Le contrôle du chemin critique dépend des relations. Une étude foncière peut précéder la conception de référence. La conception de référence peut précéder la soumission environnementale. L'approbation environnementale peut limiter la conception du soumissionnaire. La conception du soumissionnaire peut déterminer le prix de construction. Le prix et le calendrier de construction affectent ensuite le modèle de financement, l’approbation du crédit et la couverture. L’enregistrement de ces éléments sous forme de dates indépendantes masque la chaîne.
Chaque dépendance doit indiquer son type. Une relation de bout en bout signifie qu'un successeur ne peut pas commencer tant que son prédécesseur n'a pas terminé. Une relation début à début permet un travail parallèle après un point défini. Une relation de bout en bout contrôle l’achèvement coordonné. Les avances et les retards doivent avoir une raison opérationnelle, telle qu'une période d'examen statutaire ou un temps de mobilisation des conseillers du prêteur.
L'équipe de transaction doit identifier les dépendances externes, notamment les approbations gouvernementales, les services publics, les tribunaux, les régulateurs, les propriétaires fonciers et les consentements de tiers. Ces éléments peuvent échapper au contrôle contractuel de la société de projet ou de l’équipe de l’autorité. Ils ont toujours leur place dans le calendrier, avec un propriétaire de relation nommé, un itinéraire de preuve et une éventualité.
Le grand livre des dépendances doit également exposer les dépendances d'informations. Les soumissionnaires ne peuvent pas évaluer un risque absent de la salle de données. Les prêteurs ne peuvent pas effectuer la diligence technique avant que la conception, le contrat de construction et le modèle de référence n’atteignent une maturité suffisante. Le ministère des Finances ne peut pas approuver une exposition conditionnelle tant que les mécanismes de paiement et de résiliation ne sont pas quantifiés.
Les dépendances circulaires nécessitent des mécanismes de complétion explicites. Les parties peuvent convenir des documents sous leur forme définitive, placer des signatures en dépôt, délivrer des approbations conditionnelles, préparer des états de flux de fonds et les compléter via un ordre du jour de clôture coordonné. Un avis juridique doit confirmer que le mécanisme choisi est valide et préserve l’intégrité de la passation des marchés.

Cadre original. La séquence est illustrative et nécessite une validation juridique, contractuelle et technique spécifique au projet.
4. Protéger l’intégrité des achats tout en résolvant les problèmes
Le volet de travail sur la passation des marchés doit définir le processus de dialogue, de clarification et de négociation autorisé avant la réception des offres. Les directives de la Banque mondiale décrivent le processus d'appel d'offres comme s'étendant jusqu'à la préparation de la demande de proposition, l'interaction avec les soumissionnaires, la réception des offres, l'évaluation, la sélection du soumissionnaire préféré et la finalisation du contrat. Il met en garde contre les changements postérieurs à l'offre qui modifieraient sensiblement la répartition des risques sans avoir été évalués dans le cadre du processus concurrentiel. [2]
Le calendrier doit réserver des périodes adéquates pour les questions des soumissionnaires, les réponses des autorités, les mises à jour de la salle de données, l'accès au site, l'audit du modèle, la préparation des offres et les approbations internes. Les réponses qui affectent le prix, la portée ou le risque doivent être communiquées systématiquement aux soumissionnaires éligibles conformément aux règles de passation des marchés. L'autorité doit enregistrer si une réponse clarifie les exigences existantes ou les modifie.
La validité des offres, la garantie de soumission et les engagements de financement nécessitent leurs propres dates. Un programme fermé qui s'étend au-delà de la validité peut nécessiter un consentement, des extensions de sécurité et un financement renouvelé. L'autorité doit connaître la date limite à laquelle elle peut demander une prolongation sans porter atteinte à la concurrence ni créer d'inégalité de traitement.
Le plan d'évaluation doit identifier les évaluateurs, les conflits, le quorum, les critères, la notation, les droits de clarification, la modération et l'approbation. L'évaluation technique et financière doit utiliser la base publiée. Les clarifications ne doivent pas devenir des négociations non enregistrées. Les écarts importants doivent être traités dans le cadre de passation des marchés applicable.
Les travaux du soumissionnaire préféré devraient avoir une liste de problèmes contrôlés. Chaque élément doit identifier la position de l'offre, les clarifications requises, la base juridique, l'effet commercial, la voie d'approbation et la date de résolution. L'autorité devrait mesurer l'évolution par rapport à l'offre évaluée et vérifier si le contrat qui en résulte reste la transaction sélectionnée par voie de concurrence.
Le document d'approbation final doit concilier les conditions exécutées avec le résultat de la passation des marchés. Il doit identifier les changements, les effets de valeur, les effets de risque et les raisons. Les directives de l'EPEC indiquent que l'autorité contractante prend généralement en compte le résultat du marché, l'abordabilité, le soutien des parties prenantes, les autorisations et la préparation à gérer le contrat dans la décision de procéder à la clôture commerciale et financière. [3]
5. Contrôler les salles de données des soumissionnaires et des autorités
La data room fait partie du chemin critique car les questions de diligence dépendent d’informations accessibles, actuelles et fiables. L'autorité devrait publier un index couvrant la portée du projet, la faisabilité, la conception, la demande, les terrains, les services publics, l'environnement, les permis, les enquêtes, l'autorité légale, la passation des marchés, le paiement, le soutien fiscal, les actifs existants et les questions relatives aux parties prenantes.
Chaque élément doit avoir un propriétaire de document, une version, une date, un statut, un niveau de confidentialité et une déclaration de confiance. Les documents remplacés doivent rester traçables sans paraître à jour. Une enquête ou un projet d'approbation manquant doit être identifié comme tel, avec la date prévue et l'attribution du risque sous-jacent.
Les questions des soumissionnaires doivent être liées aux documents sources et aux réponses officielles. Les questions répétées indiquent souvent que les documents sont en contradiction ou omettent une hypothèse importante. L'équipe doit résoudre le problème de source au lieu de fournir des explications distinctes qui créent un enregistrement incohérent.
Après la sélection du soumissionnaire préféré, la salle de données de financement s'agrandit pour inclure le modèle d'offre final, les approbations des sponsors, les documents de la société de projet, les contrats de construction et d'exploitation, les assurances, les rapports techniques, le matériel environnemental et social, les permis, les documents fonciers et les projets d'accords de financement. Les conseillers des prêteurs ont besoin d’un seuil contrôlé et d’une méthode pour recevoir les modifications.
L'équipe proche doit maintenir une matrice de confiance. Il doit identifier le rapport du conseiller sur lequel l'autorité, le sponsor, les prêteurs et les autres parties peuvent se fier, ainsi que les conditions d'obligation et de responsabilité. La remise du rapport à elle seule ne suffit pas à établir la confiance du prêteur.
Un calendrier de diffusion des informations doit figurer dans le calendrier intégré. Des informations tardives peuvent nécessiter une révision des prix, de nouvelles approbations ou des prolongations d'offres. La décision de publier du nouveau matériel doit indiquer ses effets sur la concurrence, les risques et le calendrier.
6. Placer l’accès aux terres et aux sites sur le chemin critique
Les terres doivent être décomposées en droits de propriété, d'acquisition, de location ou de concession, droits de passage, accès, possession, charges, réinstallation, services publics, enquêtes et enregistrement. Les directives de la Banque mondiale identifient l’acquisition de terres et les permis parmi les conditions courantes d’entrée en vigueur des contrats et de clôture financière. [1]
L’autorité doit cartographier chaque parcelle et corridor selon la conception des actifs. Il doit identifier l'intérêt juridique requis, le responsable, le processus, la date prévisionnelle et tout droit de tiers persistant. Un pourcentage de terrain acquis peut masquer une parcelle manquante qui bloque tout l'alignement.
Les conditions du site affectent à la fois les coûts et le calendrier. Les éléments géotechniques, de contamination, d'archéologie, de munitions non explosées, les services publics existants et les contraintes d'accès doivent être étudiés au niveau nécessaire pour la tarification et l'allocation. L'offre doit indiquer les informations sur lesquelles les soumissionnaires peuvent s'appuyer et la manière dont les conditions inconnues sont traitées.
Les obligations de réinstallation et des parties prenantes nécessitent un séquençage réaliste. Les processus de consultation, d’indemnisation, de rétablissement des moyens de subsistance et de règlement des griefs peuvent se poursuivre au-delà d’une seule approbation. Les exigences environnementales et sociales peuvent affecter la conception, la disponibilité des terrains et l’engagement du prêteur. Les directives de la Banque mondiale stipulent que la diligence environnementale et sociale doit éclairer la faisabilité technique, la viabilité commerciale, les coûts d’atténuation et la répartition des risques. [4]
Les conditions préalables foncières doivent être rédigées avec soin. Exiger que chaque parcelle soit transférée avant la clôture financière peut retarder le financement, même lorsque la construction peut se dérouler par phases. Autoriser la fermeture sans accès suffisant peut entraîner une accumulation de dettes avant le début du travail productif. La transaction doit définir le package minimum disponible, les dates d'accès progressives, les allègements, l'indemnisation et les droits de résiliation.
| Dépendance | Preuve d'achèvement | Dernière date utile | Conséquence en cas de retard | Réponse prévue |
|---|---|---|---|---|
| Possession du site principal | Droit enregistré et dossier de remise | Avant le premier prélèvement | Mobilisation bloquée | Effectuer le transfert ou réviser les conditions de tirage |
| Droits de passage linéaires | Horaires des colis et accès | Avant les travaux concernés | Retard sectionnel et réclamation de l’entrepreneur | Phaser les travaux et protéger les jalons d’accès |
| Approbation environnementale | Décision finale et conditions | Avant le gel de la conception | Refonte, coût d’atténuation ou retenue du prêteur | Résoudre les conditions de conception et de modèle |
| Permis de construire | Permis délivré pour la portée approuvée | Avant les travaux du chantier | Construction illégale ou retardée | Aligner le calendrier de soumission, de conception et de révision |
| Connexion utilitaire | Accord de connexion exécuté | Avant de tester la dépendance | Actif achevé échoué | Capacité sécurisée, travaux et dates de mise sous tension |
| Interface tierce | Accord d'interface exécuté | Avant engagement contractuel dépendant | Risque de portée et de calendrier non tarifé | Définir le service, la responsabilité et l'escalade |
Cadre original. Les intérêts juridiques, les autorités et la séquence varient selon le projet et la juridiction.
7. Convertir les permis en programme d'approbation
Le registre des permis doit identifier l'autorité approbatrice, la base juridique, la soumission requise, la maturité de la conception, la consultation, les frais, la période légale, la période prévue, les conditions, le risque d'appel, le renouvellement et la dépendance. Les noms de permis à eux seuls ne révèlent pas le travail nécessaire pour les obtenir.
Le programme doit distinguer les approbations habilitantes des autorités des approbations opérationnelles des sociétés de projet. La partie la mieux placée pour obtenir une approbation devrait en être propriétaire, soutenue par des obligations d'information et des allègements lorsqu'une autre partie contrôle un intrant.
Les dates de soumission doivent être liées aux décisions de conception. Un permis ne peut pas être accéléré en le programmant avant que la conception et les études requises n'existent. Le développement parallèle peut réduire le temps écoulé pendant lequel l'autorité accepte les soumissions par étapes et le projet peut gérer le risque de changement.
Les conditions du permis doivent alimenter le champ d'application technique, le contrat de construction, le plan d'exploitation, l'assurance et le modèle financier. Une approbation qui nécessite des mesures d’atténuation, une surveillance ou une refonte supplémentaires a des conséquences commerciales. L’équipe rapprochée doit enregistrer si ces conséquences sont tarifées et financées.
Les périodes de révision légales capturent rarement l’intégralité du processus écoulé. La consultation préalable à la demande, la validation, les demandes d'informations supplémentaires, les commentaires du public, les audiences et les appels peuvent contrôler l'achèvement. Les preuves de traitement historique peuvent éclairer les prévisions lorsqu'elles sont comparables et vérifiées.
L’autorité devrait établir une procédure de remontée des autorisations qui respecte l’indépendance des régulateurs. L'escalade peut résoudre les informations manquantes, la propriété ou la coordination peu claire. Cela ne devrait pas prédéterminer une décision statutaire.
8. Aligner la diligence technique avec la structure contractuelle
La diligence technique doit tester si le projet peut être conçu, construit, mis en service, exploité, entretenu et restitué dans le cadre des contrats proposés. L'examen doit concilier les exigences de résultats, la conception de référence, la solution du soumissionnaire, la portée de la construction, la portée de l'exploitation, les interfaces, les normes et le mécanisme de paiement.
Le conseiller technique doit tenir un registre des départs. Chaque départ doit identifier les exigences de l'appel d'offres, la solution proposée, les conséquences sur les performances, la répartition des risques, l'effet du modèle et l'approbation. Une alternative techniquement acceptable peut toujours affecter les coûts de maintenance, la conformité des permis ou la sécurité du prêteur.
La maturité de la conception doit être suffisante pour garantir la confiance en matière de prix et de calendrier tout en préservant une responsabilité appropriée en matière de performances. Une conception incomplète peut produire des exclusions et des imprévus. Une conception trop prescriptive peut transférer un risque de conception limité alors que le contrat revendique une large responsabilité privée.
La diligence en matière de construction doit examiner la logique du programme, l'équipement critique, la chaîne d'approvisionnement, la main-d'œuvre, les interfaces, les tests, les dommages, la sécurité, le soutien et les secours des parents. Le calendrier du projet et le calendrier de construction nécessitent des définitions d’étapes cohérentes. Le début du service dans le mécanisme de paiement doit correspondre à l’achèvement du contrat de construction.
La diligence opérationnelle doit tester la mobilisation, la dotation en personnel, la maintenance, le remplacement du cycle de vie, la technologie, les services publics, la mesure des performances, les déductions, les interventions d'urgence et le remboursement. Les coûts doivent correspondre au modèle et aux obligations contractuelles.
L'EPEC décrit le travail des conseillers techniques pendant la passation des marchés comme incluant les spécifications de résultats, l'évaluation technique, la diligence relative aux solutions du soumissionnaire et les travaux sur le site, la planification et la conception. Il décrit également les rôles de conseiller financier et environnemental qui relient le modèle, les négociations avec les prêteurs, la couverture, les permis et la diligence environnementale. [5] Le plan intégré devrait donner à ces conseillers des hypothèses et des dates communes.
9. Faire du modèle d'offre un instrument de transaction contrôlée
Le modèle d'offre doit avoir un objectif, une spécification, une version, un propriétaire, un protocole d'examen et une voie d'approbation définis. Il traduit le dossier technique et contractuel en financement de la construction, revenus, coûts d'exploitation, impôts, service de la dette, réserves et flux de trésorerie des capitaux propres.
L'autorité devrait préciser les variables financières utilisées pour l'évaluation et le traitement de l'inflation, des changes, des taux d'intérêt, des impôts, du refinancement, des déductions et des contributions publiques. Les hypothèses des soumissionnaires doivent être séparées des entrées d’autorité. Le modèle doit identifier quelles valeurs sont fixées au cours de l'offre, réinitialisées à la clôture ou déterminées par l'exécution du marché.
Le modèle du soumissionnaire préféré se développe après la sélection. Les modifications doivent passer par un protocole de changement de modèle qui enregistre le déclencheur, la base contractuelle, le calcul, l'effet d'évaluation et l'approbation. Les changements de modèle ne doivent pas fournir une voie informelle pour modifier la négociation évaluée.
Un audit indépendant doit tester l'arithmétique, la logique, la cohérence avec les documents, le fonctionnement du scénario et les résultats. La portée de l'audit doit inclure les macros, les circularités, les erreurs de copie, les indicateurs, les unités, les dates et les taxes, le cas échéant. L’achèvement de l’audit doit être lié à une version de modèle identifiée.
Les conditions de financement évoluent entre l'offre et la clôture. Le montant de la dette, la marge, l'indice de référence, les frais, la durée, l'amortissement, les comptes de réserve, la couverture et les exigences des prêteurs peuvent changer. Le modèle devrait montrer l'effet sur le tarif, le paiement de disponibilité, le rendement des capitaux propres, l'accessibilité publique et les besoins de financement.
Le modèle de clôture doit concilier la déclaration des sources et des emplois, les accords de financement, le prix de construction, les capitaux propres des sponsors et le financement public. Il doit également produire les calculs initiaux des engagements et des réserves utilisés par les parties financières.

Illustration hypothétique originale. Tous les montants, taux et hypothèses de calendrier sont indicatifs et ne décrivent pas un projet en cours.
10. Organiser le financement en tant que flux de travail avant l'attribution
L'autorité devrait tester les conditions de financement lors de la préparation du projet et de l'étude du marché. Le soumissionnaire doit élaborer un plan de financement crédible pendant le concours. Attendre la nomination du soumissionnaire privilégié pour découvrir les préoccupations du prêteur augmente le risque de retard ou de modification importante du contrat.
Le plan de financement doit identifier les sources de dette et de capitaux propres, la devise, la durée, l'approche de souscription, la syndication, la participation au financement du développement, le soutien au crédit à l'exportation, la couverture, la sécurité et les conditions. Il doit distinguer les manifestations d'intérêt, les conditions indicatives, les engagements approuvés par le crédit et les accords signés.
La diligence du prêteur couvre généralement l'accord de projet, les contrats de construction et d'exploitation, le modèle, le dossier technique, les questions environnementales et sociales, l'assurance, le terrain, les permis, les sponsors, l'autorité légale, la fiscalité et la sécurité. Le calendrier doit indiquer quand chaque paquet atteint la maturité d'examen, quand les rapports des conseillers sont publiés et quand les problèmes doivent être résolus pour l'approbation du crédit.
Les directives de la Banque mondiale indiquent que les prêteurs peuvent exiger des modifications aux accords de projet ou que les conditions de financement peuvent changer après l'attribution. Exiger des engagements fermes lors de l'appel d'offres peut réduire le risque, mais peut s'avérer coûteux et réduire la concurrence. [1] La stratégie de passation des marchés doit sélectionner une norme de preuve de financement proportionnée au marché et au projet.
L’autorité devrait fixer des limites au changement impulsé par les prêteurs. Un accord direct, un accord d’intervention ou une période de guérison peuvent améliorer la continuité et la bancabilité. Un changement qui déplace un risque commercial évalué ou augmente l’exposition du public nécessite un examen en matière de passation des marchés, juridique et fiscal.
La couverture doit avoir une fenêtre d’exécution, une gouvernance et un modèle de traitement définis. Les mouvements de référence entre l'offre et la clôture peuvent affecter les paiements ou les rendements en fonction du contrat. Le calendrier doit identifier qui supporte le mouvement, comment les taux sont fixés et quelles approbations doivent précéder l'exécution.
11. Contrôler les approbations publiques et les forums de décision
Les approbations doivent être cartographiées à partir d’exigences juridiques et politiques plutôt que déduites d’un organigramme. Le projet peut nécessiter des décisions de la part de l’autorité de parrainage, du comité de passation des marchés, du régulateur sectoriel, du ministère des Finances, de l’unité PPP, du cabinet, de l’organisme environnemental, de l’autorité foncière ou de toute autre institution compétente.
Chaque approbation doit indiquer la question tranchée, les preuves requises, le propriétaire de la soumission, le calendrier des réunions, le quorum, les dépendances, les conditions et l'expiration. L’approbation d’un comité peut s’avérer insuffisante si l’autorité formelle siège ailleurs. Les approbations conditionnelles devraient rester ouvertes jusqu'à ce que leurs conditions soient remplies ou légalement reportées.
Les documents d'approbation doivent utiliser le même champ d'application, le même modèle et la même version du contrat. L'équipe étroite devrait éviter une situation dans laquelle un organisme approuve un mécanisme de paiement antérieur tandis qu'un autre examine la répartition actuelle des risques. La réconciliation des versions est à l’ordre du jour de chaque décision importante.
Le programme devrait fonctionner à rebours à partir des dates de réunion fixes et des périodes statutaires. La rédaction, la révision interne, la traduction, la diffusion et les réponses nécessitent du temps. Les soumissions tardives peuvent ajouter un cycle de réunion complet et consommer un flottant critique.
Les décideurs ont besoin d'un dossier clair sur l'accessibilité financière, l'exposition financière, le résultat de la passation des marchés, l'autorité légale, l'état de préparation du projet, les conditions ouvertes et les recommandations. Les qualifications matérielles doivent rester visibles. L’approbation ne doit pas être qualifiée d’inconditionnelle lorsque la confiance dépend de preuves ultérieures.
La liste de contrôle de diligence raisonnable de la Banque mondiale demande si le processus institutionnel en matière de faisabilité, d'évaluation, de conseillers, de passation de marchés et d'approbations est clair, et si le soutien du gouvernement nécessite une approbation supplémentaire. [6] Le programme intégré convertit cette carte institutionnelle en livrables datés et en actions responsables.
12. Clôture commerciale séparée, mise en vigueur et premier tirage
La clôture commerciale enregistre généralement l’exécution de l’accord de projet et des documents commerciaux associés. L'entrée en vigueur du contrat peut intervenir à la signature ou après les conditions indiquées. La clôture financière concerne le financement exécuté et la satisfaction de ses conditions. Le premier prélèvement peut nécessiter des preuves supplémentaires après la clôture financière.
Le contrat et les documents de financement doivent utiliser des définitions cohérentes. Un accord de projet qui démarre la période de construction dès sa mise en vigueur peut entraîner des retards avant que les fonds ne soient disponibles. Un accord de financement qui nécessite un contrat de construction effectif peut entrer en conflit avec un contrat de construction conditionné au premier tirage.
L’ordre du jour doit énumérer tous les documents, signatures, approbations, certificats, avis, paiements, comptes et quittances. Il doit identifier la partie détenant chaque article, les conditions de libération et la séquence. Un état des flux de fonds doit concilier les capitaux propres, la dette, les frais, les réserves et les contributions publiques.
Les conditions suspensives doivent être objectives, prouvées et détenues. Les conditions matérielles ne doivent pas être cachées dans les certificats de conformité générale. Les droits de renonciation, l’importance relative, les normes de satisfaction et la confiance doivent être clairs. Une renonciation des prêteurs ne dispense pas nécessairement d’une exigence de droit public ou d’accord de projet.
Les dates et les conséquences des arrêts à long terme devraient s’aligner. L'accord de projet, la garantie de soumission, les engagements de financement, les couvertures, le prix de construction et les permis peuvent expirer à des dates différentes. L'équipe doit savoir quelle expiration devient déterminante et quels droits de prolongation ou de résiliation s'appliquent.
| Événement | État terminé proposé | Preuve | Échec du contrôle courant |
|---|---|---|---|
| Enchérisseur préféré | Décision de passation de marché approuvée et notifiée | Dossier officiel de récompense ou de nomination | Traiter la nomination comme une transaction exécutée |
| Clôture commerciale | Principaux documents du projet exécutés | Ensemble d'accords signés et dossier d'approbation | Laisser l'efficacité et les calendriers ouverts flous |
| Efficacité du contrat | Conditions contractuelles satisfaites ou annulées légalement | Certificat d'efficacité et relevé d'état | Commencer les obligations avant que le financement soit disponible |
| Clôture financière | Documents financiers efficaces et financement disponible | Note de clôture et confirmation du prêteur | Appel des documents de prêt signés, financement disponible |
| Premier retrait | Conditions d'utilisation remplies et trésorerie débloquée | Demande de tirage, attestation de conditions et justificatif bancaire | Omettre les dépendances d'utilisation après la clôture |
Cadre original. Les conseillers en transaction doivent adapter les définitions et les mécanismes de réalisation à la loi et aux documents en vigueur.
13. Maintenir une matrice de conditions préalables en direct
La matrice des conditions suspensives doit combiner les exigences de l'accord de projet, des documents de financement, des accords d'actionnaires, du contrat de construction, des documents de financement public et des accords importants avec des tiers. Des listes séparées peuvent créer un langage contradictoire, des preuves en double et des dépendances manquées.
Chaque condition doit identifier la clause source, la partie responsable, les preuves, le formulaire requis, la partie examinatrice, la date de soumission, les commentaires, l'état de satisfaction, l'autorité de renonciation et la relation avec d'autres conditions. Il convient également de déterminer si la condition est requise en termes d'efficacité, de clôture financière ou d'utilisation.
Les projets de documents doivent être diffusés suffisamment tôt pour que les examinateurs puissent se mettre d'accord sur la forme. Les avis juridiques, les certificats et les approbations d’entreprise dépendent souvent des documents finaux. Le calendrier doit distinguer l'accord sur la forme de l'exécution et de la livraison.
La matrice doit enregistrer le statut substantiel. "Avec des avocats" n'offre que peu de contrôle. Une condition peut être rédigée, soumise, révisée, convenue sous forme, signée, livrée et libérée. Les commentaires en suspens doivent nommer la décision nécessaire.
Le manager proche doit procéder régulièrement à des examens des preuves. Les propriétaires doivent présenter le document réel ou la confirmation officielle. La date d'état, la version et l'emplacement de stockage doivent être enregistrés. Les conditions satisfaites sous réserve d’une action inachevée doivent rester nuancées.
Les directives de l'EPEC décrivent la clôture financière comme la signature des accords liés au projet et le respect de leurs conditions d'entrée en vigueur. [3] La matrice donne à ce principe un historique d'exploitation vérifiable.

Illustration hypothétique originale. Les décomptes et les dates sont des hypothèses utilisées pour démontrer un contrôle étroit.

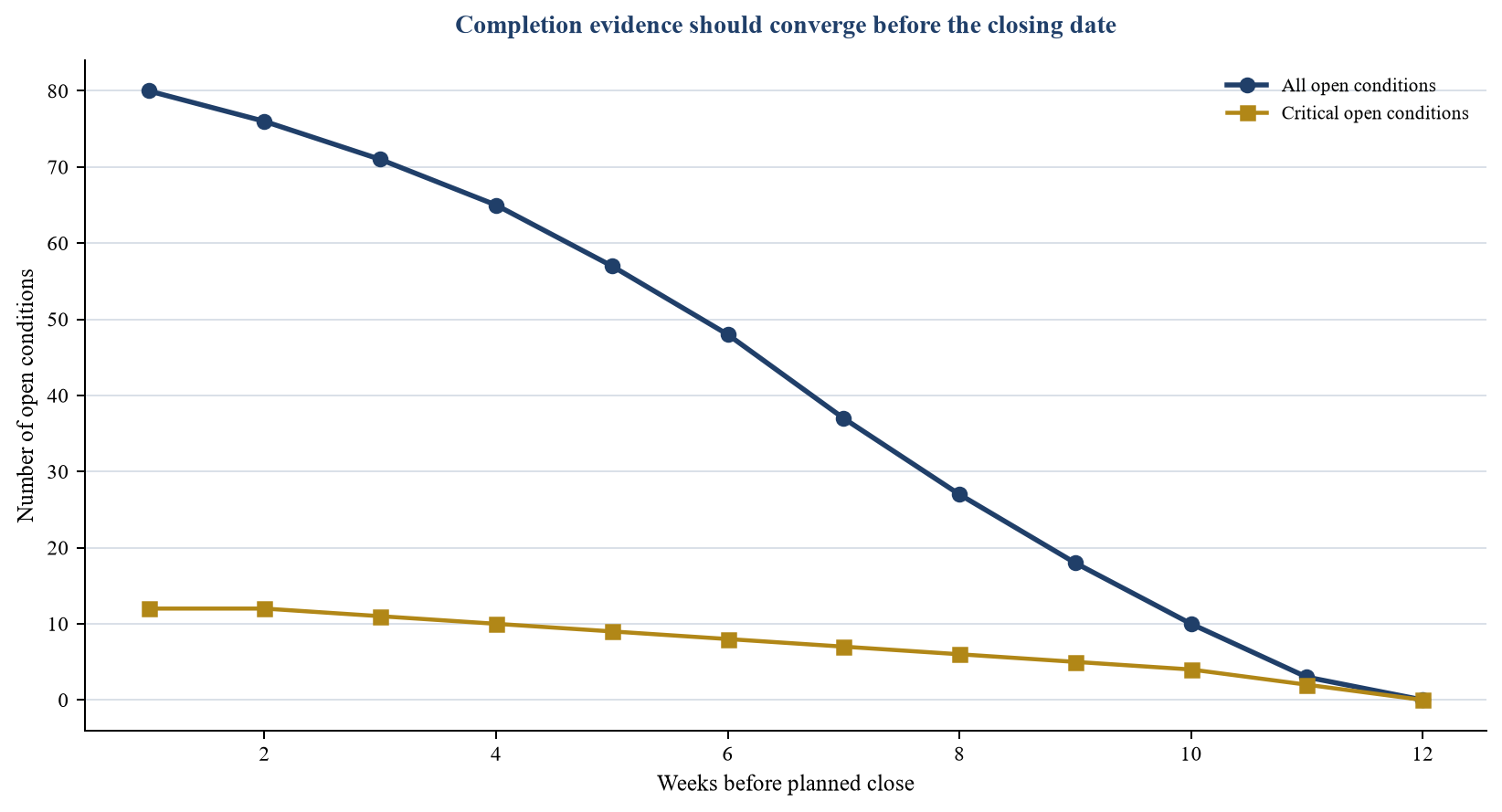

14. Quantifier les risques liés au calendrier et les conséquences économiques
Le calendrier doit relier les retards à l’argent et au service. Un retard de trois mois peut prolonger les coûts du conseiller, la garantie de soumission, la validité de l'entrepreneur, les frais d'engagement de financement, l'exposition aux taux d'intérêt et l'inflation. Cela peut également retarder le début du service et les prestations publiques.
Le modèle doit définir des scénarios de retard par cause et conséquence. Un retard dans l’obtention du permis pourrait retarder le gel de la conception et la construction. Un retard de financement après la clôture commerciale peut augmenter les coûts d'engagement et consommer la période de validité du prix de construction. Le retard foncier peut affecter une seule section si le contrat prend en charge un accès progressif.
Les plages horaires doivent refléter les preuves. Les délais réglementaires, les approbations historiques, les estimations des conseillers et les programmes des entrepreneurs ont des bases différentes. L'équipe doit enregistrer la source et la confiance de chaque durée. Les retards corrélés doivent être testés car le même problème de conception peut affecter les permis, le prix et le financement.
Float appartient à la transaction, pas au flux de travail qui la remarque en premier. Une demande non critique peut prendre du temps, nécessaire ultérieurement pour une approbation statutaire. Le responsable du programme doit contrôler les modifications qui utilisent le flottant partagé.
La contingence doit identifier les actions, les dates de déclenchement, les responsables des décisions et les coûts. Le rétablissement peut inclure un examen parallèle, des ressources supplémentaires, des terres progressivement, des permis par étapes, un accord préalable sur les documents ou un mécanisme de clôture révisé. L’accélération doit rester légale et techniquement crédible.

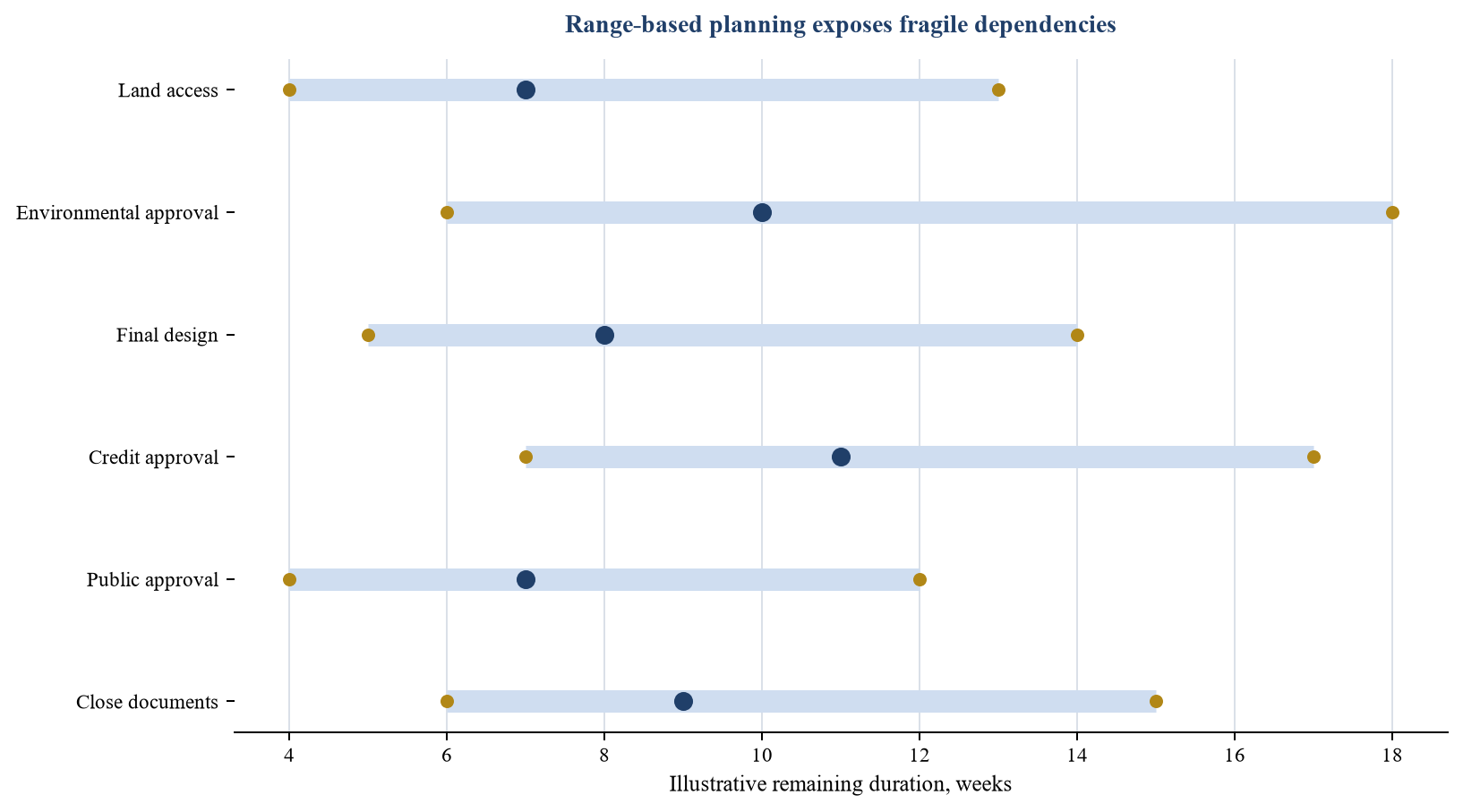

La prévision de clôture doit faire état d’une plage de dates où l’incertitude est importante. Il doit expliquer les facteurs déterminants des dates les plus anciennes, les plus attendues et les plus récentes, ainsi que la base de probabilité, le cas échéant. Une seule date déterministe peut dissimuler un large éventail.

Illustration hypothétique originale. Les durées et les plages de confiance sont des hypothèses et ne prédisent pas une transaction réelle.
15. Utilisez les portes de décision et l'escalade avant l'échec des dates
Le programme devrait inclure des étapes de préparation des offres, de lancement des demandes de propositions, de nomination du soumissionnaire préféré, de préparation à la clôture commerciale et à la préparation à la clôture financière. Chaque porte devrait tester les preuves par rapport à une décision définie plutôt que de célébrer l'activité terminée.
La préparation à l'offre doit couvrir la portée, les documents de passation de marchés, la salle de données, les approbations, la stratégie foncière et de permis, les preuves du marché, l'abordabilité et la gouvernance. L’état de préparation du soumissionnaire préféré doit couvrir l’achèvement de l’évaluation, la validité de l’offre, la crédibilité du financement, les départs et l’approbation. La préparation commerciale doit couvrir les conditions commerciales finales, les effets fiscaux, l'autorité juridique et la préparation à la gestion du contrat. La préparation au bouclage financier doit couvrir les documents de financement exécutés, les conditions, la sécurité, la couverture, le financement et les exigences de premier tirage.
Les documents d'entrée doivent énumérer les conditions d'ouverture avec les conséquences et le propriétaire. Une autorisation conditionnelle doit identifier la dernière date d'achèvement et l'autorité qui peut accepter le risque résiduel. Un échec de porte devrait conduire à une reprise, une restructuration ou une révision du calendrier.
L’escalade devrait avoir lieu lorsque l’intervention reste utile. Signaler une date de permis manquée après la clôture prévue fournit un historique. Signaler que la soumission manquera la prochaine réunion du régulateur à moins qu'une décision de conception ne soit prise dans les trois jours permet d'agir.
La cadence de gouvernance doit correspondre à l’intensité des transactions. Un examen hebdomadaire intégré peut être suffisant lors des premières enchères. Les clôtures quotidiennes peuvent être appropriées à l'approche de la fin. Les réunions devraient décider des exceptions et des dépendances, tandis que les registres contrôlés conservent les détails.
| Zone de décision | Question de preuve | Alerte précoce | Réponse à la décision |
|---|---|---|---|
| Approvisionnement | Le processus fonctionne-t-il sur une base publiée et approuvée | Clarification matérielle, pression de validité ou départ non résolu | Émettre des éclaircissements contrôlés, prolonger légalement ou réviser la date de la décision |
| Terrains et permis | Un accès légal et une approbation suffisants sont-ils disponibles pour l'étape suivante | Rejet de la soumission, litige concernant la parcelle ou condition affectant la conception | Re-séquencer, résoudre la portée ou activer une éventualité approuvée |
| Techniques et contrats | La conception, le prix, le calendrier et les obligations sont-ils alignés | Exclusion, lacune d'interface ou jalon incohérent | Résoudre l'allocation et mettre à jour les contrats et le modèle |
| Financement | Les fonds engagés peuvent-ils être disponibles aux conditions requises | Qualification de crédit, conditions expirées ou accord direct non convenu | Résoudre le terme, demander l’approbation ou réviser le plan de financement |
| Approbations publiques | L'organisme compétent a-t-il approuvé le cas actuel | Risque lié au cycle de réunion ou approbation basée sur une version remplacée | Concilier le dossier et obtenir une décision valide |
| Conditions suspensives | Les preuves complètes convergent-elles avant le long arrêt | État critique sans forme convenue ni propriétaire | Escalader, restructurer la séquence ou réinitialiser la clôture avec conséquences |
Cadre original. Le statut doit être étayé par des preuves datées et des seuils spécifiques au projet.
16. Transférer le dossier de clôture en mise en œuvre
La clôture financière devrait produire une référence de mise en œuvre. L'équipe de gestion du contrat a besoin des accords finaux, du modèle, des conditions du terrain et du permis, du registre des risques, des obligations des parties prenantes, des exigences en matière de reporting, du programme de construction, du mécanisme de paiement et des actions ouvertes après la clôture.
L'équipe de transaction doit préparer un dossier de transfert avant la clôture. Il doit identifier les obligations dès l'entrée en vigueur, les préavis dus, les approbations conservées par le gouvernement, les systèmes de surveillance, l'expiration des garanties, l'assurance, les livrables et les droits de décision. Les propriétaires doivent accepter le dossier.
Le programme devrait distinguer les conditions fermées des obligations continues. Un permis peut être délivré avec des exigences de surveillance. Le foncier par étapes peut rester une obligation de l'autorité. Le soutien des sponsors peut se poursuivre jusqu’à la fin. Ces éléments devraient être transférés dans le système de gestion des contrats avec des dates et des conséquences.
Le modèle final et le plan de financement devraient devenir des références contrôlées pour le suivi de la construction, les paiements et les rapports financiers. Les modifications après la clôture doivent suivre le contrat et le cadre d'approbation.
L'outil de gestion des contrats Global Infrastructure Hub, résumé par la Banque mondiale, s'appuie sur les données de plus de 250 projets et souligne que les arrangements avant la clôture financière influencent les performances pendant la construction et l'exploitation. [7] La qualité proche affecte donc la capacité de l'autorité à gérer le projet tout au long de sa durée de vie.
Le rapport de clôture doit enregistrer la transaction finale, les départs approuvés, les conditions satisfaites ou levées, les risques résiduels, les sources de financement, les résultats du modèle, les engagements publics et les enseignements pour les acquisitions ultérieures. Il doit préserver les preuves sans divulguer indûment des informations commerciales protégées.
17. Appliquer le cadre à une transaction hypothétique
Considérons un partenariat d'infrastructure tout à fait hypothétique avec USD 360 million de coût de construction de base. L'autorité publique prévoit un délai de dix-huit mois entre le lancement de l'offre et le bouclage financier. Le marché comprend un appel d'offres concurrentiel, une phase de sélection du soumissionnaire privilégié, une clôture commerciale et la finalisation du financement.
Le scénario de référence suppose que le terrain principal est disponible au lancement de l'offre, que les droits linéaires restants sont acquis par nomination du soumissionnaire privilégié, que l'approbation environnementale est obtenue deux mois avant la conception finale, que l'approbation du crédit suit les contrats de projet convenus et que l'approbation fiscale publique précède la clôture commerciale. Ce sont des hypothèses.
Au neuvième mois, trois problèmes émergent. Une parcelle de corridor est contestée, l'autorité environnementale demande une modélisation supplémentaire et les prêteurs exigent un calendrier de résiliation révisé et un accord direct. Les dépendances placent la conception finale, le prix de construction, l’approbation du crédit et les conditions suspensives sur le même chemin.
La première réponse sépare le site principal du corridor affecté et teste si l'accès progressif est légal et techniquement réalisable. La seconde crée une conception datée et un plan de réponse environnementale. Le troisième accepte les principes de l’accord direct et le calcul de résiliation révisé avant la documentation complète.

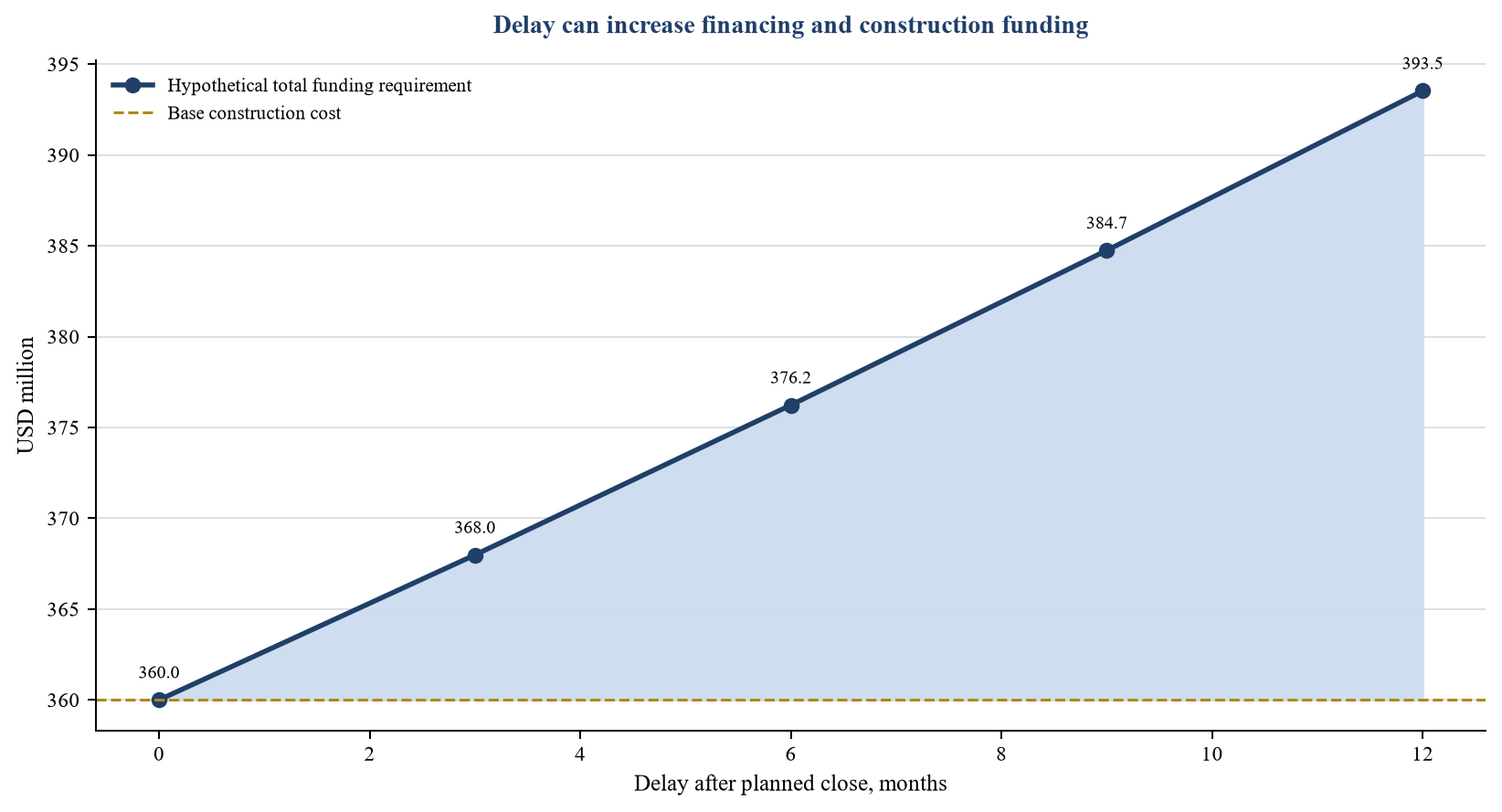

Le modèle de retard hypothétique suppose un coût de construction de base de USD 360 million, un financement mensuel et des effets de conseiller passant de zéro à USD 13.6 million sur douze mois et une augmentation mensuelle de la construction de 0,45 pour cent. Selon ces hypothèses, le financement total s'élève à environ USD 393.6 million après douze mois. Le résultat est arithmétique et repose sur les hypothèses énoncées et exclut de nombreux effets spécifiques au projet.
La matrice des conditions commence par 84 éléments, dont douze classés critiques. Le responsable proche mesure chaque semaine les preuves satisfaites. À la neuvième semaine, dix-huit conditions restent ouvertes, dont cinq éléments critiques. Les parties ne décrivent pas la transaction comme prête à être conclue tant que ces éléments n'ont pas convenu de preuves, de propriétaires et de dates d'achèvement.
Le cadre n’établit pas que le projet est adapté, abordable ou finançable. Il montre comment une équipe de projet peut relier les preuves, les décisions et les conséquences afin que ces conclusions puissent être tirées de manière transparente.
18. Feuille de route de mise en œuvre
Les trente premiers jours devraient établir la gouvernance, les définitions et le calendrier intégré. L'autorité doit confirmer la procédure de passation des marchés, les axes de travail, les propriétaires, les organes décisionnels, les normes de preuve et la date d'état. L'équipe doit rapprocher les calendriers existants et identifier les dépendances circulaires.
Les jours trente et un à quatre-vingt-dix devraient renforcer le programme d'information et d'approbation des projets. L'équipe doit compléter le grand livre des dépendances, la matrice des terrains et des permis, l'index contrôlé de la salle de données, le modèle de protocole, le plan de financement et la carte d'approbation publique. Les lacunes matérielles doivent être résolues avant qu’elles ne deviennent des qualifications pour les soumissionnaires.
Pendant l'appel d'offres, l'équipe doit maintenir des clarifications contrôlées, des publications de données, un accès au site et un alignement des versions. Il devrait surveiller la validité des offres, les livrables des conseillers, les approbations et les changements du marché. Les prévisions doivent être mises à jour par rapport à la référence approuvée.
Après la nomination du soumissionnaire préféré, le programme devrait passer à un plan rapproché. Les parties doivent geler la liste des problèmes, convenir des principes du document, mobiliser les conseillers des prêteurs, réaliser le modèle d'audit, préparer les accords directs et remplir la matrice des conditions suspensives.
Avant la clôture commerciale, l'autorité doit confirmer que les conditions définitives restent dans les limites du résultat approuvé du marché, que les approbations fiscales et juridiques couvrent la version actuelle et que l'équipe de gestion du contrat est prête. Avant la clôture financière, les parties doivent finaliser l'ordre du jour de clôture, le plan de financement, la sécurité, la couverture, les conditions et la séquence de premier tirage.
Après la clôture, l'équipe doit transférer toutes les obligations continues et les risques résiduels aux propriétaires de la mise en œuvre. Le rapport de clôture final doit préserver la base sur laquelle la transaction a été approuvée et financée.
19. Questions de gestion à chaque date de clôture
Les décideurs de haut niveau devraient recevoir une courte série de questions liées aux preuves. Quelle étape contrôle actuellement la date de clôture ? Quel prédécesseur l’empêche de se terminer ? Combien de flotteur reste-t-il ? Quelle décision doit être prise, par qui et pour quelle date ? Quel document de projet, quelle entrée de modèle ou quelle approbation change si l'activité est déplacée ? Quelles conséquences en termes de coût, de financement, de validité de l'offre ou de service ?
Les réponses doivent provenir de l’horaire intégré et des registres qui l’accompagnent. Un statut rouge doit identifier une défaillance définie ou une violation prévue. Un statut orange doit identifier une intervention datée nécessaire pour protéger la ligne de base. Un statut vert doit avoir des preuves complètes ou un flottement vérifié suffisant. La couleur sans ces définitions peut dissimuler le jugement et l’incohérence.
La direction devrait également vérifier si le programme préserve la concurrence et la valeur publique. La pression des délais peut encourager des changements bilatéraux tardifs, une diligence incomplète ou un recours à des approbations conditionnelles. L'équipe rapprochée doit indiquer à quel moment les choix de calendrier affectent la transaction évaluée, l'exposition fiscale ou le processus juridique et acheminer ces choix vers le décideur compétent.
La dernière question est de savoir si la date de clôture annoncée reste crédible. La crédibilité dépend des preuves connectées, des durées restantes, de la capacité d'examen et du comportement des parties externes. L'équipe doit modifier les prévisions lorsque les preuves changent. Conserver une date obsolète déplace l’incertitude vers les documents, les prix et l’exécution.
Sources
- Groupe de la Banque mondiale, Achieving Contract Effectiveness and Financial Close, PPP Legal Resource Center, consulté le 15 septembre 2026. Lire la source principale
- Groupe de la Banque mondiale, Managing the Bid Process, PPP Legal Resource Center, consulté le 15 septembre 2026. Lire la source principale
- Centre européen d'expertise en PPP, Guide EPEC sur les partenariats public-privé, 2024. Lire la source principale
- Groupe de la Banque mondiale, Études et normes environnementales et sociales, Centre de ressources juridiques PPP, consulté le 15 septembre 2026. Lire la source principale
- Centre européen d'expertise en PPP, The Guide to Guidance: How to Prepare, Procure and Deliver PPP Projects, 2011. Lire la source principale
- Groupe de la Banque mondiale, Due Diligence Checklist, PPP Legal Resource Center, consulté le 15 septembre 2026. Lire la source principale
- Global Infrastructure Hub, PPP Contract Management Tool, 2018, hébergé par le Centre de ressources juridiques PPP de la Banque mondiale. Lire la source principale
- Groupe de la Banque mondiale, Guide de référence sur les partenariats public-privé version 3, 2017. Lire la source principale
- Organisation de coopération et de développement économiques, Infrastructure Governance, consulté le 15 septembre 2026. Lire la source principale
- Banque européenne pour la reconstruction et le développement, Collection de lignes directrices réglementaires en matière de PPP, volume 2, chapitre 6, 2023. Lire la source principale
